很多研发团队并不是能力不足,而是把“个人经验”误当成了“组织能力”:产品经理口头说过的需求没人能完整复述,项目延期后所有人都很忙却说不清卡在哪里,测试阶段集中爆发缺陷,关键技术人员休假时项目几乎停摆。《打造卓越研发团队:5个不可忽视的研发管理制度》的核心,不是再增加一套审批表,而是用制度把目标、决策、交付、质量和经验沉淀连接起来,让团队从“靠几个能人顶住”转向“靠机制稳定交付”。

一、先讲结论:卓越研发团队靠的是五个闭环

1. 五项制度分别解决五种失控

我在参与研发管理诊断时,通常不会先问企业“有没有研发管理制度”,而会先看五个结果:目标是否统一、需求是否清楚、进度是否可预测、质量是否前置、经验是否能够复用。这五个问题,分别对应研发团队最容易出现的五类失控。

制度 主要解决的问题 必须留下的管理产物 判断是否有效的信号
目标与优先级管理制度 团队很忙,但方向不一致 目标清单、优先级规则、资源安排 成员能说清当前最重要的交付结果
需求与技术方案评审制度 开发后期频繁返工 需求说明、验收标准、技术方案、风险清单 争议在开发前暴露,而不是上线后暴露
研发过程与里程碑制度 延期总在最后才被发现 里程碑计划、风险台账、阶段交付物 管理者能提前看到延期趋势
质量门禁与风险控制制度 测试成为最后一道“救火”防线 检查清单、测试结论、发布与回滚方案 缺陷发现阶段前移,发布结果更稳定
复盘、知识沉淀与人才激励制度 相同问题反复发生,团队依赖少数人 复盘记录、改进事项、知识库、评价依据 经验能复用,人员成长不依赖临时带教

我的判断是:制度不在于数量,而在于是否能把一个关键决策变成可追溯、可执行、可复盘的工作节点。如果制度没有责任人、输入、输出和例外处理规则,它大概率只是挂在知识库里的文件。

打造卓越研发团队:5个不可忽视的研发管理制度

2. 制度必须轻于问题本身

研发制度最常见的失败方式,是把所有问题都设计成审批问题。一个小缺陷要逐级签字,一次低风险文案调整也要重新走完整评审,最后团队为了赶进度开始绕流程。久而久之,制度看上去越来越完整,实际使用率却越来越低。

我更建议采用“风险分级、流程分层”的做法:重大架构调整、数据迁移、核心业务规则变化,需要完整评审;普通缺陷修复和低风险配置调整,可以由授权角色快速处理;紧急线上故障,则使用快速通道,但必须在事后补充记录和复盘。

二、背景和真实场景:为什么人都很忙,项目仍然失控

1. 目标失控通常比执行失控更早发生

在一个中大型研发组织里,延期不一定意味着研发人员执行慢。更常见的情况是,业务负责人关注收入增长,产品负责人关注功能覆盖,架构师关注技术债务,项目经理关注时间节点,而研发工程师只接收到拆散后的任务。当这些目标没有被统一排序,每个人都可能在局部上做对,却在整体上做错。

例如,团队已经排定一个版本要完成支付链路优化,但中途连续插入客户定制、领导临时需求和线上问题修复。如果没有明确的插单规则,原计划不会自动消失,只会以加班、压缩测试或推迟其他任务的方式隐性承担成本。

因此,目标制度首先要回答的不是“本月做多少功能”,而是在资源有限的前提下,哪些结果必须优先完成,哪些事项可以延后,哪些变化会触发计划重排

打造卓越研发团队:5个不可忽视的研发管理制度

2. 需求不清会把成本推迟到最昂贵的阶段

需求阶段的一个模糊词,例如“支持批量处理”“体验要更快”“权限要灵活”,在产品文档里可能只占一行,但在研发过程中会被拆成接口设计、数据结构、异常处理、权限边界、测试场景和运维监控等多个问题。

如果这些问题没有在评审时确定,研发人员只能按照自己的理解实现。等到测试或客户验收时,不同角色才发现彼此对“完成”的定义并不一致。此时返工已经不是改一段代码那么简单,往往还会牵涉数据库、接口、测试数据和上线计划。

我判断需求评审是否有效,有一个很简单的标准:评审结束后,测试人员能否据此写出验收场景,研发人员能否据此估算工作量,产品人员能否据此解释哪些需求不在本次范围内。

3. 质量问题本质上是流程问题的结果

很多企业把线上缺陷归因于“研发不仔细”或“测试不充分”,这种判断通常过于简单。缺陷可能来自需求边界不清、架构方案没有验证、代码评审缺失、测试环境与生产环境差异、发布窗口过短,甚至来自没有明确回滚条件。

质量管理不是测试部门的单点责任,而是一条从需求到上线的责任链。测试人员只能验证已经被定义出来的行为,无法替团队补足没有被说明的业务规则。因此,质量门禁必须前移,且每一道门禁都要对应具体风险。

三、常见误区:看似规范,实际上正在消耗研发效率

1. 误区一:制度越多,管理越成熟

文件数量不能证明管理成熟。制度越多,维护成本越高,角色越容易混淆,团队也越难知道哪些规则真正重要。我见过一套研发流程文件超过几十页,但项目成员仍然不知道需求变更应该找谁确认,因为文件描述了流程,却没有规定决策权限。

真正有价值的制度应该尽量做到“最小充分”。一份好的需求评审表,不需要把所有背景材料重复填写,而应集中记录五件事:做什么、为什么做、做到什么程度、谁负责、什么情况下需要重新评估。

2. 误区二:用会议替代过程管理

项目延期后增加周会,是许多团队的第一反应。但如果会议没有新的输入和输出,它只会重复询问“进展如何”。真正的过程管理,应当关注里程碑交付物、风险变化和决策记录,而不是让每个人轮流汇报工作感受。

我建议把项目会议分成三类:决策会解决需要拍板的问题,风险会处理可能影响交付的事项,复盘会改进已经发生的问题。三类会议的参与人、议题和产出不同,不能全部混成一个“项目例会”。

3. 误区三:把代码量和加班时长当作绩效依据

代码量高,可能意味着需求拆得细,也可能意味着重复实现较多;加班时间长,可能意味着投入度高,也可能意味着估算、协作或需求管理出现问题。如果用这两个指标评价研发人员,团队会自然地追求“看得见的忙碌”,而不是质量、复用和风险预防。

更合理的评价结构,应同时关注结果质量、交付可靠性、技术复用、问题预防、知识共享和团队协作。不同岗位的权重可以不同,但不应让单一数量指标主导全部评价。

4. 误区四:把质量责任全部交给测试

测试团队承担最终验证责任,不等于研发人员可以把质量问题全部交出去。若需求没有验收标准,测试只能根据经验猜测;若研发没有完成基础自测,测试资源就会被大量低级问题占用;若发布没有回滚方案,质量风险最终会变成业务风险。

质量门禁的关键,是让每个角色在自己能控制的阶段承担责任。产品负责定义边界,研发负责实现和自测,测试负责独立验证,运维负责发布与监控,项目负责人负责协调风险闭环。

5. 误区五:照搬大型企业流程

大企业的流程往往建立在多业务线、多环境、多角色和高合规要求之上,中小团队直接照搬,容易出现审批层级过多、决策速度变慢的问题。制度必须与组织规模、产品风险和交付频率匹配。

我通常建议团队先建立轻量版本:一张需求评审表、一张风险台账、一份发布检查单和一份复盘模板。等这些工具在真实项目中被稳定使用,再增加更细的权限、审计和自动化规则。

四、五个不可忽视的研发管理制度

1. 制度一:目标与优先级管理制度

目标制度是研发管理的起点。它不只是把公司战略翻译成几个口号,而是要将目标转成版本、项目和任务层面的可交付结果。一个合格的目标必须能够被验证,例如“降低核心接口平均响应时间”“完成某业务流程的自动化改造”,而不是“提升系统体验”“加强技术创新”。

建议建立三级目标结构:

  • 公司或业务层目标:明确收入、客户、效率、合规或产品方向。
  • 研发部门目标:明确需要交付的能力、版本和技术改进结果。
  • 项目与版本目标:明确范围、验收标准、负责人和交付时间。

优先级规则也必须公开。常见的判断维度包括业务价值、客户影响、合规要求、技术依赖、实施成本和风险等级。优先级不是永远不变,但任何调整都应记录原因以及对原计划的影响。

当临时需求进入时,不要只问“能不能做”,而要同时问三个问题:

  1. 它比当前版本中的哪一项工作更重要?
  2. 如果现在加入,需要延后什么或增加什么资源?
  3. 谁有权批准这种计划变化?

这套制度的价值,在于把隐性的资源冲突显性化。研发负责人不再需要靠个人威望阻挡所有插单,而是可以用统一规则说明取舍。

打造卓越研发团队:5个不可忽视的研发管理制度

2. 制度二:需求分析与技术方案评审制度

需求评审的目的不是让所有人对文档格式表示满意,而是尽早暴露“理解差异”。评审前,产品负责人应准备背景、用户场景、功能边界和验收标准;研发人员需要关注技术可行性、依赖和估算;测试人员则要提前思考可验证性和异常路径。

一场有效评审至少要形成三种结论:通过、修改后通过、不通过。不能只记录“大家讨论过了”,却没有明确是否允许进入开发。对于修改后通过的需求,必须有责任人和截止时间,否则它会以“先开发再说”的方式继续向后传递。

技术方案评审也不应只看架构图是否漂亮。更重要的是判断方案能否承受真实业务场景:

  • 数据量增长后是否仍然可接受?
  • 失败重试是否会造成重复写入?
  • 权限、审计和敏感数据如何处理?
  • 第三方依赖中断时是否有降级方案?
  • 上线失败后能否回滚,回滚会不会破坏数据?
  • 未来需求变化时,哪些模块最容易形成技术债务?

在我看来,评审不是为了追求“零风险方案”,而是为了明确哪些风险已经被接受、由谁承担、什么时候验证。把风险说清楚,比假装方案没有风险更专业。

3. 制度三:研发过程与里程碑管理制度

过程管理要管理“可观察的交付物”,而不是管理每个人的每一分钟。研发负责人可以通过阶段交付物判断项目是否健康,而不必持续追问成员是否在工作。

一个通用的研发里程碑可以分为:

  1. 需求确认:范围、验收标准和优先级已经确定。
  2. 方案确定:技术路径、依赖关系和主要风险已经评估。
  3. 开发完成:代码、接口、配置和基础自测结果齐备。
  4. 集成验证:跨模块功能和关键链路通过验证。
  5. 用户验收:业务方确认功能符合使用场景。
  6. 正式发布:发布计划、监控、回滚和责任人已明确。
  7. 上线复盘:结果、问题和改进事项完成记录。

里程碑必须配套“完成定义”。例如,“开发完成”不能只代表代码提交,而应包括接口文档更新、单元测试通过、关键配置说明和已知问题清单。没有完成定义,团队会在不同阶段使用不同标准,项目就会在交接时反复拉扯。

延期管理同样需要分类。需求变化、外部依赖、技术风险、资源不足和执行偏差,处理方式完全不同。若所有延期都被归结为“研发效率低”,团队很快会减少风险上报,管理者反而更晚知道真实情况。

打造卓越研发团队:5个不可忽视的研发管理制度

4. 制度四:质量门禁与研发风险控制制度

质量门禁应当与风险匹配,而不是每个项目使用完全相同的检查项。金融交易、医疗数据、核心供应链等高风险系统,需要更严格的安全、审计和回滚要求;内部工具或低影响功能,则可以采用更轻量的验证方式。

建议把质量门禁分成六个层次:

  • 需求门禁:验收标准、异常场景和边界已经定义。
  • 设计门禁:架构、数据、权限和外部依赖完成评审。
  • 开发门禁:代码审查、基础测试和静态检查达到约定标准。
  • 测试门禁:关键功能、回归场景和高风险缺陷完成验证。
  • 发布门禁:发布窗口、监控指标、回滚方案和责任人已确认。
  • 运行门禁:上线后观察期、故障响应和数据校验机制已经安排。

质量指标不要只看“发现了多少缺陷”。缺陷数量高,可能是测试认真,也可能是需求和开发质量差;缺陷数量低,可能是产品稳定,也可能是测试覆盖不足。更有价值的指标包括缺陷发现阶段、线上故障次数、修复周期、发布成功率、回滚次数和重复问题比例。

我更关注“缺陷在哪里被发现”,而不是单纯关注“缺陷有多少”。同一个问题在需求阶段被发现,成本和影响通常远低于上线后被客户发现。企业可以根据自身数据建立趋势,而不要机械套用外部所谓的优秀标准。

打造卓越研发团队:5个不可忽视的研发管理制度

5. 制度五:复盘、知识沉淀与人才激励制度

没有复盘的团队,往往会把每次交付都当成一次性事件;没有知识沉淀的团队,则会把关键能力寄托在少数员工身上。复盘不应是追责会,而应当回答三个问题:哪些做法值得保留,哪些问题会重复发生,下一次具体改什么。

一份可执行的复盘记录,至少包含以下内容:

  • 原定目标与实际结果的差异。
  • 关键决策及其当时依据。
  • 造成延期、返工或故障的直接原因。
  • 流程、工具或协作上的系统性原因。
  • 下一次要停止、开始和继续的行为。
  • 改进事项的负责人、截止时间和验证方式。

知识沉淀不能停留在“把会议纪要放进文件夹”。真正可复用的知识,应当能在下一次工作中被检索和使用,例如故障处理手册、技术选型记录、接口规范、常见业务规则、发布检查单、新人上手路径和重要决策记录。

人才激励则要避免只奖励“最后把版本推出去的人”。如果一个人提前识别了重大风险、减少了线上故障、沉淀了通用组件,或者帮助新人独立承担模块,这些贡献同样应当进入评价体系。

打造卓越研发团队:5个不可忽视的研发管理制度

五、如何把制度真正落到项目里

1. 先建立制度的最小可行版本

制度落地最忌讳一开始就追求“大而全”。我建议研发负责人先围绕一个项目周期建立四张表:目标与范围清单、需求评审记录、风险台账、发布检查单。它们分别对应方向、输入、过程和结果,已经足以覆盖大部分早期管理问题。

每张表都要控制字段数量。字段过多会让团队把时间花在填表上,而不是解决问题。我的经验是,任何字段如果连续两个项目都没有被使用,也没有影响决策,就应该考虑删除或合并。

2. 明确每个制度的责任边界

制度执行失败,很多时候不是团队不配合,而是责任人不清楚。建议用“负责、批准、协作、知会”四类角色描述责任。负责的人推动完成,批准的人拥有决策权,协作的人提供输入,知会的人获得必要信息。

环节 主要负责人 必须协作的角色 关键决策
目标确认 研发负责人 业务负责人、产品负责人 范围、优先级、资源和时间
需求评审 产品负责人 研发、测试、业务代表 是否具备开发条件
技术方案评审 技术负责人 研发骨干、运维、安全人员 方案、风险、依赖和回滚路径
版本发布 项目负责人 研发、测试、运维、业务方 是否满足发布门禁
项目复盘 项目负责人 全体核心参与者 哪些流程和行为需要改变

3. 把制度嵌入工作工具,而不是依赖提醒

如果需求、任务、缺陷、里程碑和复盘记录分散在聊天记录、电子表格和个人笔记里,管理者很难还原项目真实状态。制度要真正执行,关键节点最好直接嵌入某项目管理平台,例如让需求没有验收标准就不能进入开发,让高风险缺陷没有责任人就不能关闭,让发布任务自动关联回滚方案。

对于中大型企业或100人以上的研发组织,工具选择还要考虑权限、审计、数据隔离、组织协同和部署方式。PingCode主要面向中大型企业及100人以上组织,支持私有化部署,也支持从Jira平滑迁移。在国产化替代、数据不出域或已有复杂研发流程的场景下,这些能力比单纯比较看板样式更重要。

但工具不能替代制度设计。一个没有明确决策规则的团队,即使换了更强的平台,也只会把混乱的信息更快地记录下来。正确顺序应该是先确定制度节点,再配置流程、权限、字段和提醒,最后通过数据报表观察制度是否真的被使用。

打造卓越研发团队:5个不可忽视的研发管理制度

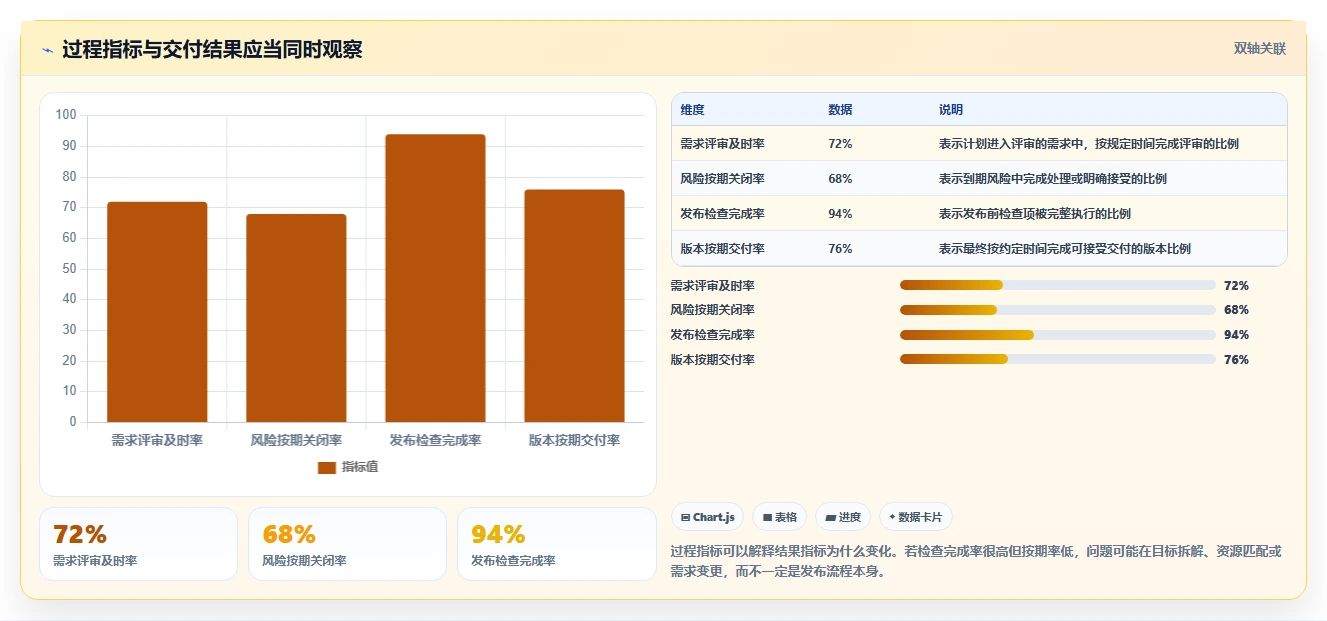

4. 用数据观察制度,而不是用感觉评价制度

制度运行后,至少要观察两类指标。第一类是过程指标,例如需求评审及时率、风险按期关闭率、缺陷回归及时率、发布检查完成率;第二类是结果指标,例如版本按期率、线上故障次数、需求返工率、重复缺陷比例和关键人员替代能力。

过程指标高而结果指标没有改善,通常说明流程可能形式化;结果指标暂时没有改善,但风险暴露时间明显提前,可能说明制度正在积累效果。管理者不能只看单月数字,而应至少连续观察两个到三个项目周期。

打造卓越研发团队:5个不可忽视的研发管理制度

六、不同团队情况下的行动建议

1. 如果团队频繁延期,先管目标和里程碑

延期严重的团队,不要一上来增加日报和加班统计。先检查是否存在范围不断变化、任务没有完成定义、外部依赖无人负责、关键路径不清晰等问题。

建议优先采取以下动作:

  • 为每个版本建立明确的范围边界。
  • 将项目拆成可验证的里程碑,而不是只设置最终截止日期。
  • 为外部依赖指定责任人和最晚确认时间。
  • 所有插单都记录对原计划的影响。
  • 每周只讨论已经发生变化的风险,不重复朗读任务清单。

2. 如果团队频繁返工,先管需求和验收标准

返工率高的团队,通常需要优先完善需求评审,而不是先要求研发“提高责任心”。将模糊需求拆成用户场景、业务规则、边界条件和验收案例,并让测试人员在开发前参与,往往比在测试末期增加人手更有效。

特别要关注“默认场景之外会发生什么”:权限不足怎么办,数据重复怎么办,第三方接口超时怎么办,用户中途退出怎么办,旧版本数据如何兼容。真正拉开研发团队差距的,往往不是主流程实现速度,而是异常场景是否提前被考虑。

3. 如果线上故障较多,先建立质量门禁和回滚机制

线上问题频繁时,应把故障按来源分类,而不是每次都开追责会议。先判断问题来自需求遗漏、代码缺陷、配置错误、环境差异、数据异常还是发布操作。不同来源需要不同门禁,不能一律增加测试用例。

同时,发布前必须回答三个问题:出现问题如何发现,谁负责判断是否回滚,回滚后数据和业务如何恢复。没有监控和回滚的发布流程,本质上是在把风险交给线上用户。

4. 如果团队依赖少数骨干,先做知识沉淀和能力备份

关键人依赖不是“骨干太强”的问题,而是组织没有把知识转化为公共资产。可以从高频故障、核心模块、关键业务规则和发布操作开始建立文档,并为每个关键模块安排至少一名替补负责人。

替补不是简单旁听,而应当经历真实任务:参与方案评审、独立处理低风险缺陷、执行一次发布演练、完成一次故障排查。只有在没有原负责人直接操作时仍能完成任务,才算真正降低了单点依赖。

5. 如果团队规模较小,优先保持流程短和责任集中

十几人的研发团队不需要复制几百人组织的审批链。可以由研发负责人兼任项目决策者,由产品负责人维护需求边界,由测试或开发代表负责发布检查。角色可以兼任,但责任不能模糊。

小团队的重点不是增加管理岗位,而是确保每个关键节点有人做决定、有人留下记录、有人跟进问题。只要这三点成立,流程就具备了基本的可执行性。

打造卓越研发团队:5个不可忽视的研发管理制度

七、制度建设中的取舍:速度、质量和控制不能被简单二选一

1. 速度与质量如何取舍

研发管理中最危险的说法是“要速度就不能谈质量”。真实情况是,速度和质量并非完全对立,真正需要取舍的是哪些质量风险必须在当前版本解决,哪些可以被明确接受并排入后续计划。

高风险缺陷、数据安全问题、核心链路错误和不可回滚变更,通常不能为了赶时间而放过。低影响的交互问题、非关键性能优化或暂不影响用户的技术债务,则可以在明确责任人和截止时间后延期处理。

风险类型 是否允许延期 延期前必须补充的措施
数据丢失或安全漏洞 通常不允许 修复、验证、审计和回滚演练
核心交易链路错误 通常不允许 补充测试、灰度发布和实时监控
非核心页面体验问题 可以评估延期 记录影响范围、责任人和下一版本计划
低优先级技术债务 可以评估延期 说明长期成本,避免无限期推迟

2. 标准化与创新如何取舍

标准化适合高频、重复、风险明确的工作,例如发布检查、代码审查、故障响应和需求变更记录。创新探索则需要保留试验空间,不能要求每个探索任务一开始就具备完整的交付计划。

更合适的做法是把创新任务分成探索期和交付期。探索期关注假设、验证方法和停止条件;一旦验证可行,再进入正式研发流程,补充架构、质量、发布和维护要求。这样既不会用重流程扼杀探索,也不会让实验代码无边界进入生产系统。

3. 集中决策与授权执行如何取舍

重大目标、核心架构、数据安全和高成本资源应当集中决策;模块内实现、低风险缺陷修复和常规技术选择,应当充分授权。所有事情都由研发负责人拍板,会形成决策瓶颈;所有事情都由个人自行决定,又会造成标准不一致。

授权必须与边界一起出现。授权人需要知道可以决定什么、不能决定什么、遇到什么情况必须升级,以及决策后需要留下什么记录。没有边界的授权不是敏捷,而是风险转移。

八、工具和平台如何支持制度,而不是制造新的负担

1. 先看制度适配,再看功能数量

选择项目管理工具时,我通常会先检查五个问题:是否支持自定义工作流,是否能关联需求、任务、缺陷和版本,是否能保留决策与变更记录,是否能提供权限和审计能力,是否能适配现有部署与数据要求。

如果企业正在进行国产化替代,或研发数据不能放在公共环境中,私有化部署能力就可能比某个看板功能更重要。如果团队已有较长时间的Jira使用历史,迁移时还要重点评估数据结构、历史记录、权限模型、工作流和自动化规则能否平滑承接。

PingCode支持私有化部署,也支持Jira平滑迁移,适合中大型企业及100人以上组织在研发协同、流程统一和数据管理方面进行整合。它可以作为某项目管理平台的选型参考,但最终是否适合,仍应以企业的组织结构、部署要求、迁移成本和实际流程试用结果为准。

2. 建议采用“一个节点一个证据”的配置方式

工具配置不应追求字段越多越好。每个管理节点最好只保留能够证明事情已经完成的关键证据:

  • 需求评审节点:评审结论、验收标准、未决问题。
  • 方案评审节点:方案链接、风险等级、依赖事项。
  • 开发完成节点:代码关联、自测结果、已知问题。
  • 测试通过节点:测试结论、遗留缺陷、风险接受人。
  • 发布节点:发布计划、监控指标、回滚方案。
  • 复盘节点:问题原因、改进事项、负责人和截止时间。

这样配置的好处是,项目状态不再依赖某个人口头说明。管理者可以从记录中判断项目处于哪个阶段、是否存在阻塞、哪些决策已经完成、哪些风险还没有关闭。

3. 不要用自动化掩盖流程缺陷

自动提醒、报表和看板能降低信息收集成本,却不能替代优先级判断。若项目目标本身不清晰,系统可以非常准确地统计一堆没有价值的任务;若验收标准缺失,系统也无法自动判断需求是否真正完成。

因此,工具上线后的第一个月,不要急着考核所有报表指标,而应观察团队是否愿意把关键工作放到系统里,是否能够通过系统发现风险,是否减少了重复汇报。只有使用行为稳定,数据才有管理价值。

打造卓越研发团队:5个不可忽视的研发管理制度

九、从今天开始的30天落地计划

1. 第1周:找出一个最贵的问题

先不要写制度文件,收集最近两个项目的延期、返工、故障和需求变更记录。把问题按影响金额、影响客户数量、占用人天和重复发生次数进行排序,选出一个最值得优先解决的问题。

例如,如果团队每个版本都因需求边界不清而返工,就不要先做绩效改革;如果上线后故障反复发生,就不要先增加团队培训。制度建设应当从最直接影响交付的环节开始。

2. 第2周:设计最小制度和表单

围绕选定问题,只定义必要的责任人、输入、输出、决策规则和例外处理。制度文本最好控制在一到两页,配套一张可以直接使用的表单或检查单。

比如建立需求评审制度时,不要先规定所有会议礼仪,而要先规定:什么类型的需求必须评审,评审前需要哪些材料,评审结果有哪几种,谁可以批准进入开发,变更后如何重新估算。

3. 第3周:在真实项目中试运行

选择一个正在进行但风险可控的项目试运行。试运行期间,不要只看团队是否按格式填写,还要观察制度是否真的帮助团队更快决策、提前发现风险和减少重复沟通。

如果大家为了填表而填表,说明字段过多;如果所有事项都需要负责人亲自审批,说明授权边界不清;如果风险记录很多却没有关闭,说明制度缺少跟进机制。

4. 第4周:复盘、删减和固化

试运行结束后,比较制度前后的过程指标与结果指标。重点不在于是否马上出现漂亮的效率提升,而在于问题是否更早被发现、责任是否更清晰、会议是否更聚焦、返工是否有下降趋势。

最终保留真正产生价值的节点,删除重复填写和无法影响决策的字段,再将制度纳入项目模板或某项目管理平台。只有被团队持续使用,制度才算完成了从文件到工作方式的转化。

打造卓越研发团队:5个不可忽视的研发管理制度

十、结语:真正卓越的团队,不靠少数人长期救火

1. 制度的最终目的,是让优秀表现可以被复制

一个团队偶尔按时交付,不代表它已经具备稳定能力。如果项目成功依赖某位架构师临时补洞、某位项目经理持续催办、某位测试负责人加班兜底,那么这种成功仍然具有很大的偶然性。

卓越研发团队的标志,是目标能够被共同理解,风险能够在早期暴露,质量能够由多角色共同承担,经验能够被新人复用,关键人员离开几天后项目仍然可以继续推进。

2. 下一步不要同时启动五项改革

我建议管理者今天就做一件事:打开最近两个项目的记录,找出最频繁、最昂贵、最影响客户的一类问题,然后围绕它建立一项最小制度。

  • 方向混乱,就先做目标与优先级制度。
  • 返工严重,就先做需求与方案评审制度。
  • 延期失控,就先做里程碑与风险管理制度。
  • 线上故障多,就先做质量门禁与回滚制度。
  • 关键人依赖,就先做复盘、知识沉淀与人才备份制度。

研发管理的高级形态,不是让所有人填写更多表格,而是让团队用更少的临时沟通,完成更多可预测、可验证、可复用的交付。五项制度不需要一夜之间全部完成,但必须从一个真实问题开始,在真实项目中运行,再用数据和复盘把它逐步变成团队共同的工作方式。

常见问题解答(FAQ)

1. 研发管理制度越多越好吗?打造卓越研发团队最应该先建立哪5项制度?

我所在的研发团队曾经同时使用项目计划、周报、日报、评审单和上线审批等十多种管理表单,但项目延期和线上问题并没有明显减少。后来我才发现,问题不在于制度数量少,而在于制度没有对应具体的失控场景。对于研发团队来说,究竟应该优先建立哪些制度,才能避免流程越来越重、交付却越来越慢?

研发管理制度不是越多越好,而是要覆盖研发交付中最容易失控的五个节点:做什么、怎么做、是否按计划推进、能否稳定交付、如何持续改进。

结合实际项目管理经验,我建议优先建立以下五项制度:目标与优先级管理制度、需求与技术方案评审制度、研发过程与里程碑制度、质量门禁与风险控制制度,以及复盘、知识沉淀与人才激励制度。

制度主要解决的问题关键产出 目标与优先级团队忙碌但方向不一致目标清单、优先级和资源安排 需求与方案评审需求不清、开发后频繁返工需求说明、验收标准、技术方案 过程与里程碑延期直到最后阶段才暴露阶段计划、风险台账、里程碑记录 质量门禁问题集中在测试或上线后发现测试结论、发布检查表、回滚方案 复盘与激励同类问题重复发生、经验流失复盘记录、改进事项、能力评价 这五项制度并不是五个孤立的文件,而是一条完整的交付链。

目标制度决定资源投向,评审制度明确交付边界,过程制度暴露进度和风险,质量制度控制发布结果,复盘制度则把一次项目经验转化为下一次的团队能力。实际落地时,不建议一开始就编写几十页管理手册。更有效的做法是先找出团队当前损失最大的环节:如果延期最多,先做里程碑管理;如果返工最多,先做需求评审;

如果线上故障频繁,先做质量门禁。制度应从一个项目周期开始试运行,再根据实际使用情况调整。

2. 需求评审制度如何避免变成形式主义?研发、产品和测试应该评审什么?

我们曾经组织过一次两小时的需求评审,产品、研发、测试和业务人员都参加了,会议纪要也写得很完整,但开发开始后仍然出现大量争议。有人认为评审只是把文档读一遍,有人认为技术方案应该由研发单独决定。我想知道,一次真正有效的需求评审,到底应该产出什么,哪些问题必须在开发前说清楚?

需求评审最容易踩的坑,是把“大家参加过会议”误认为“需求已经被确认”。真正有效的评审,不是逐句朗读需求文档,而是提前消除交付边界、验收标准和技术风险上的歧义。我在参与项目评审时,会把讨论重点压缩到六类问题:为什么做、为谁做、做到什么程度、哪些内容不做、技术上是否可行、上线后如何判断成功。

只要其中一类没有答案,评审就不应直接标记为通过。

评审对象必须确认的内容未确认的后果 产品负责人业务目标、用户范围、功能边界开发过程中不断加需求 研发负责人技术可行性、系统依赖、实施成本开发后才发现架构或资源问题 测试负责人验收条件、异常场景、数据规则测试阶段大量返工 业务代表实际流程、例外情况、上线约束功能完成但无法真正使用 评审结果建议只保留三种状态:通过、修改后通过、不通过。

尤其要避免“原则上通过”这种模糊结论,因为它会让所有未解决的问题在开发阶段重新出现。评审结束后,必须形成三份可追踪的内容:确认后的需求和验收标准、未决问题及责任人、对进度和资源的影响评估。需求发生重大变化时,也不能只在群里说一句“顺便改一下”,而应重新评估工期、风险和优先级。

我的判断是,需求评审不应追求会议次数,而应观察一个更实用的指标:开发开始后,因需求理解不一致产生的返工任务是否下降。如果会议很多、返工不降,说明评审仍然停留在流程动作,而没有真正改变输入质量。

3. 研发项目总是延期,应该如何设计里程碑和进度管理制度?

我管理过的一个项目,前两个月每周都汇报“整体进展正常”,到了上线前才发现核心接口、测试数据和外部系统都没有准备好。团队成员并不是没有工作,而是大家只汇报任务完成量,没有及时暴露依赖和风险。研发项目的里程碑应该怎么设置,才能更早发现真正的延期原因?

研发进度管理最常见的错误,是用任务数量代替项目进展。完成了多少个开发任务,并不能说明核心链路是否可用;真正有价值的进度节点,应当对应一个可以验证的交付物或决策结果。我更倾向于按照项目生命周期设置里程碑,而不是简单按日期切成“第一周、第二周、第三周”。

一个软件研发项目通常可以设置需求确认、技术方案确定、核心链路打通、集成验证、用户验收、正式发布和上线观察七个节点。

里程碑可接受的完成标准重点检查的风险 需求确认范围、验收标准和不做事项已明确需求蔓延 方案确定架构、接口、依赖和风险已记录技术不可行或资源不足 核心链路打通关键业务流程能够端到端运行接口、数据和外部依赖 集成验证主要场景完成测试,重大缺陷有结论联调和数据质量 正式发布发布、监控和回滚方案均已准备上线故障和恢复能力 每个里程碑都要同时记录三项内容:当前结论、未解决问题和责任人。

尤其是风险台账,不能只写“存在风险”,而要写明风险触发条件、预计影响、应对措施和下次检查时间。项目延期时,也不要直接把原因归结为执行力不足。实际分析中,延期通常至少有五类原因:需求变化、技术风险、外部依赖、资源冲突和估算偏差。

需求变化需要重新评估范围,技术风险需要安排验证任务,外部依赖需要升级协调,不能用同一种“加人加班”方式处理所有延期。判断进度制度是否有效,可以观察风险暴露时间。一个成熟团队不一定每个项目都完全不延期,但应当在延期仍可调整资源和范围时暴露问题,而不是到了发布前才发现已经没有选择。

4. 研发质量管理应该由测试部门负责吗?如何建立真正有效的质量门禁?

过去我们把质量问题几乎都交给测试团队处理,开发完成后统一提测,测试人员发现问题就退回修改。结果是测试周期越来越长,研发和测试还经常互相争论责任。我想知道,质量门禁应该设置在哪些研发环节,如何避免把所有质量压力都压到测试阶段?

质量不应由测试部门单独承担。测试的职责是发现和验证问题,但需求含糊、架构缺陷、代码质量和发布风险,往往在测试之前就已经形成。如果所有问题都等到提测后处理,返工成本通常已经被放大。

我在项目中更认可“分层门禁”的做法:需求阶段检查是否可验收,方案阶段检查技术风险,开发阶段检查代码和单元测试,集成阶段检查关键链路,发布阶段检查监控与回滚。每一道门禁都只拦截本阶段最应该发现的问题,避免把流程变成无差别审批。

阶段门禁问题责任主体不通过时的处理 需求范围和验收标准是否明确产品、研发、测试补充需求或拆分范围 方案架构、接口和关键风险是否可控研发负责人、架构人员先做技术验证或调整方案 开发代码是否符合规范,核心逻辑是否有验证开发人员、代码审查人修改代码并补充测试 测试关键场景和高风险缺陷是否已处理测试负责人、研发负责人修复、降级或明确风险接受人 发布监控、数据备份和回滚是否准备充分研发、测试、运维延迟发布或走风险审批 质量指标也不要只看缺陷数量。

单纯追求“少提缺陷”,可能导致问题被隐藏;更建议同时看缺陷发现阶段、线上故障次数、缺陷修复周期、发布成功率、回滚次数和需求返工率。还要明确缺陷分级和风险接受机制。低风险问题可以进入后续迭代,但数据错误、安全漏洞、核心流程不可用等问题,必须明确禁止上线。

所谓质量门禁,不是让所有问题都绝对清零,而是让团队知道哪些风险可以接受、谁有权接受、接受后如何补救。如果质量门禁建立后,测试周期变长但线上故障没有下降,通常说明门禁只是增加了检查,没有改善前置质量。真正有效的制度,应让问题更早被发现、更快被定位,并且减少同类问题重复出现。

核心关键词

读者评论

叶宁

文章把研发管理中的常见失控点拆得比较清楚,尤其是把目标、需求、过程、质量和复盘串成闭环,比单纯强调加班更有参考价值。

邓宇轩

对中小团队来说,风险分级、流程分层的建议很实用。制度如果不区分重大变更和普通修复,确实容易让成员绕流程,最后反而降低执行效率。

邓子涵

需求评审部分比较有现实感,测试能否据此写出验收场景,是判断需求是否清晰的好标准。不过具体落地还需要结合团队角色和产品复杂度调整。

朱雨桐

文章对绩效指标的讨论值得关注,代码量和加班时长都不能直接代表研发价值。若要实施,还应进一步明确不同岗位的结果质量和协作评价方式。

崔嘉禾

五项制度覆盖面较完整,但制度能否持续执行,关键仍在责任人、产出物和例外处理。建议团队先选一个项目试运行,再根据实际问题逐步完善。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/42792

(0)
飞飞飞飞
10个步骤掌握测试用例模板完整版:从新手到专家的进阶指南
上一篇 2026年8月27日 下午8:57
如何制作完美的测试需求文档模板?5个步骤让你事半功倍!
下一篇 2026年8月27日 下午8:59

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
