去年我陪一家做工业设备的公司做交付复盘,项目原计划 30 天上线,实际拖到 51 天。管理层的第一反应是"团队执行力不够",甚至准备调整项目组人员。但当我把 47 个工作项的时间戳全部拉出来、按天切片之后,结论完全反过来了:真正在"干活"的时间只有 9 天,剩下 42 天里,有 28 天卡在等待,等接口联调、等审批、等供应商回复、等一个没人拍板的优先级决定。团队不是不努力,是努力被等待吃掉了。
这篇文章要讲的,就是管理层怎么把这种"看不见的等待"变成可测量、可升级、可闭环的管理对象,以及在落地过程中最容易踩的十个坑。它不是工具说明书,而是一套从定义到试点、从指标到取舍的管理者操作手册。
一、核心结论:管理层要压缩的不是工时,是等待
先把结论摆在最前面,后面所有内容都是为这几条结论做论证和落地设计。
第一,交付延期的第一来源通常不是"单点效率低",而是任务在依赖、审批、决策环节的滞留。一个工程师从每天高效工作 8 小时变成 9 小时,对 30 天周期的贡献可能只有 1,2 天;但把一个"等待决策 5 天"的环节压缩到 1 天,直接拿回 4 天。管理者优化错了对象,投入产出比会差一个数量级。
第二,阻塞必须成为一种有状态、有时间戳、有责任人的管理对象,而不是聊天记录里的几句话。群里说"这个接口还没好"不是阻塞管理,那只是信息。真正的阻塞管理要求:谁卡的、卡在哪、什么时候开始卡、谁负责解除、预计什么时候解除、超过多久要升级。没有这些字段,你永远只能靠感觉管理。
第三,管理层的角色不是去解决每一个阻塞,而是建立让阻塞"被看见、被升级、被闭环"的机制。我见过最典型的管理失效,是总监亲自下场替团队解决三个阻塞,结果团队学会了"反正卡住领导会来救",阻塞暴露率反而下降。管理者的产出是机制,不是救火次数。
第四,阻塞治理的收益是复利式的。第一次治理拿回的是响应速度,第二次治理拿回的是重复问题的消除,第三次治理拿回的是组织对交付节奏的可预测性,而可预测性,才是管理层真正能拿去和客户、和老板交代的东西。

二、背景与真实场景:延期到底发生在哪里
要理解阻塞治理为什么重要,先得看清一个被绝大多数周报掩盖的事实:任务在系统里显示的"进行中",和它实际推进的时间,往往不是一回事。
1. 一个可复现的时间切片方法
我在做交付诊断时,习惯用最笨也最有效的方法:把项目里每个工作项的状态变更时间戳导出来,按"推进态"和"滞留态"重新归类。推进态包括开发中、测试中、评审中;滞留态包括等待依赖、等待决策、等待资源、等待信息、等待环境。

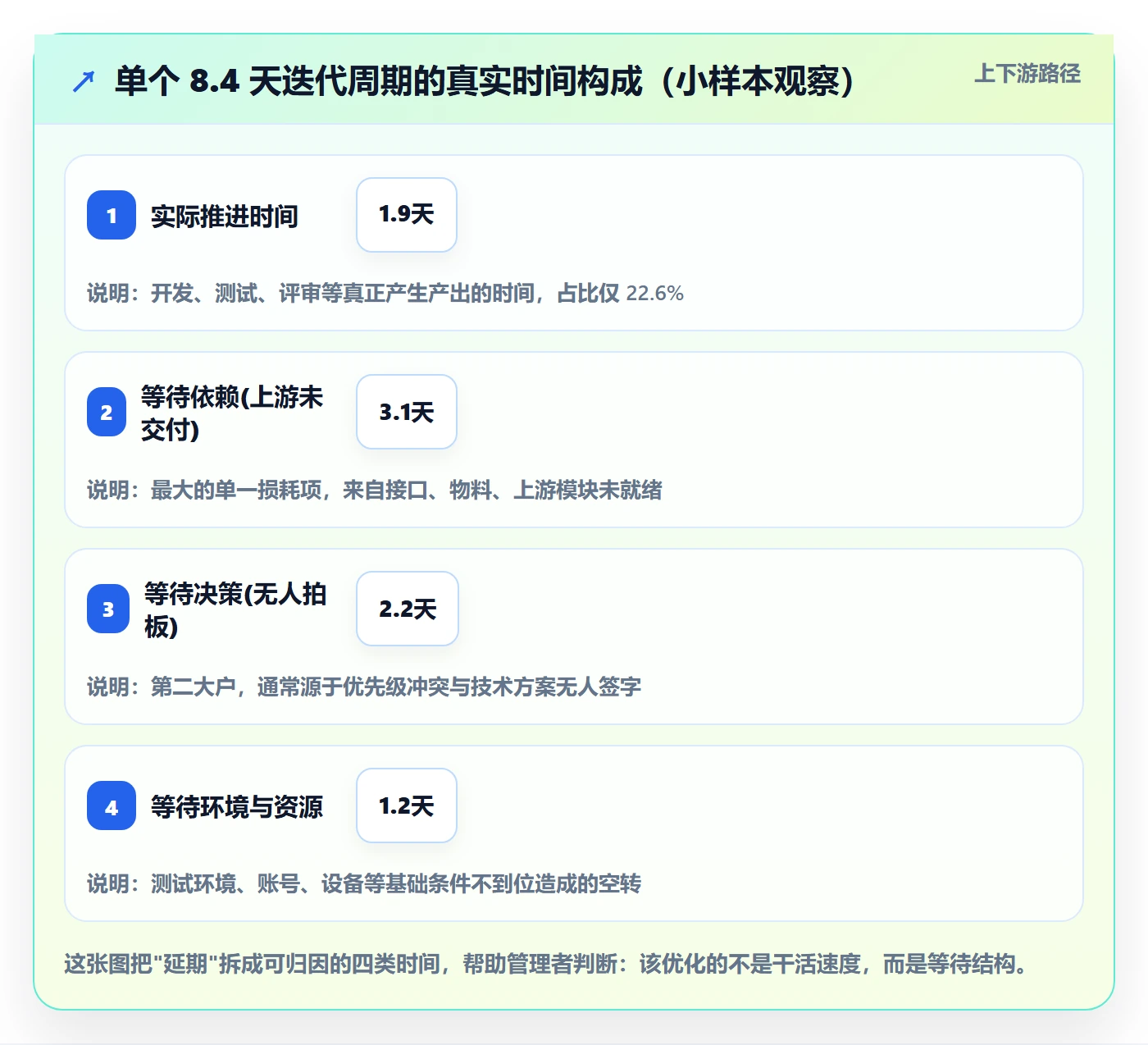

在一个 8.4 天的小样本迭代里,我得到的结果是:真正推进 1.9 天,等待依赖 3.1 天,等待决策 2.2 天,等待环境与资源 1.2 天。推进时间占比只有 22.6%。这个数字不能当行业规律用,它只是一个团队、一个迭代的样本,但它足够说明问题:如果管理者只盯着那 1.9 天,能优化的空间非常有限。

2. 为什么等待天然是"隐形"的
等待之所以难管,是因为它在数据上是隐形的。一个人被卡住的时候,任务状态往往还挂在"进行中",因为没人会主动把任务改成"我卡住了",这句话在多数组织文化里听起来像是示弱。
于是形成了一个恶性循环:任务看起来在进行中 → 管理者以为一切正常 → 直到里程碑临近才发现进度没动 → 紧急协调 → 压缩本来就紧张的工作时间 → 质量下降 → 返工 → 下一轮更严重的阻塞。
我在不止一家公司看到过这个循环。它的可怕之处在于,每一环单看都合理,合起来就是系统性的交付失控。
3. 管理层视角和执行视角,看到的不是同一件事
执行者看到的阻塞是具体的:"某某部门的接口文档还没给。"管理层看到的阻塞应该是结构性的:"跨部门交付承诺缺乏时限约束,导致依赖型任务平均滞留 3 天以上。"
这两种视角没有高下之分,但如果管理层只停留在第一种视角,就会陷入无穷无尽的救火;而如果管理层只会说第二种视角,团队又会觉得"领导不懂具体的难"。成熟的阻塞治理,需要管理层用结构性语言描述问题,用具体动作解决问题。
4. 组织规模越大,阻塞的放大效应越明显
这一点我感受特别深。在 8 个人的团队里,阻塞通常靠一句话解决,转身问一下就行。到了 30 人,需要拉个群。到了 100 人以上,跨部门、跨地域、跨供应商,阻塞的暴露延迟和解决时长会同时上升。
更麻烦的是,规模化组织里的阻塞具有"连带性":一个接口延后 2 天,可能导致下游 5 个任务同时进入等待;这 5 个任务又会让测试排期整体后移,最终在里程碑上放大成 1,2 周的偏差。这也是为什么中大型组织反而更需要形式化的阻塞机制,不是官僚,是因为口头机制在规模面前必然失效。

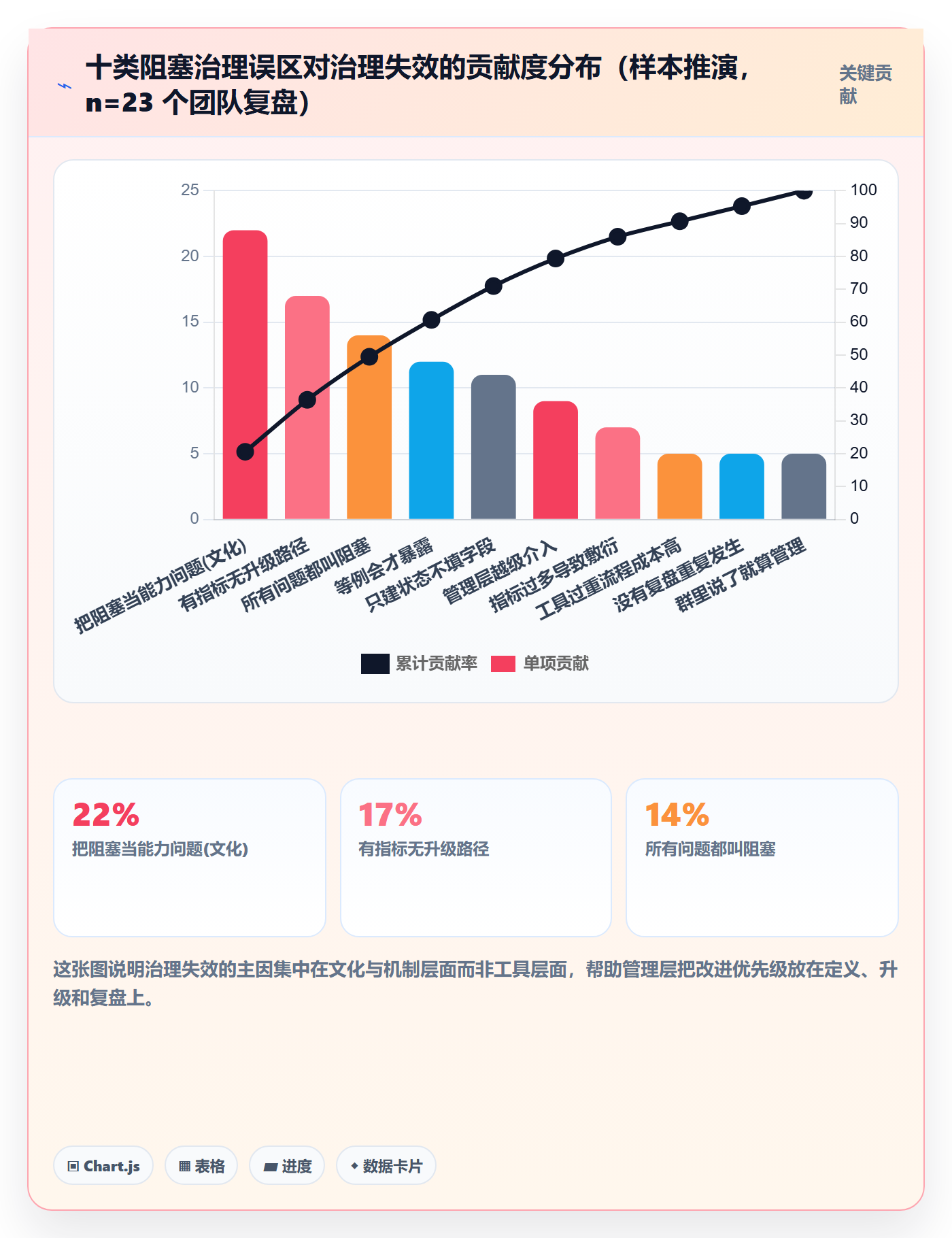

三、常见误区:让阻塞治理失效的十个坑
在讲正确做法之前,我更想先讲错误做法。因为阻塞治理的失败,绝大多数不是"没做",而是"做错了方向",结果团队多填了一堆表,交付周期一点没变。
1. 把阻塞当成员工能力问题
这是最致命的一个误区。一旦管理者在公开场合把"你为什么卡住"问成"你怎么这么慢",阻塞数据就会在下一个迭代迅速归零,不是问题消失了,是没人再报。
我建议管理层在机制启动时明确表态:报阻塞不加分也不扣分,但晚报一定追责。这个表态不需要很正式,一次周会讲清楚就够,但必须讲。
2. 群里说了就当阻塞被管理了
群消息不可筛选、不可统计、不可追溯,还会被后续几十条消息淹没。我见过一个项目在群里发了 17 次"XX 还没好",但没有一条进入阻塞清单,最后复盘时谁也说不清到底卡了几天。
3. 只建了状态字段,不填原因和对象
很多团队做到了"把任务改成阻塞状态",但字段是空的。结果是:你能数出有 12 个阻塞任务,但你不知道其中 7 个卡在同一个部门。没有"阻塞对象"字段,阻塞数据就无法支撑流程改进。
4. 所有不顺的事都叫阻塞
阻塞是有严格定义的:任务已经无法继续推进。而"这个需求描述有点模糊""测试环境有点慢"属于普通问题或风险,不构成阻塞。当所有问题都被标记为阻塞,指标就彻底失真了,管理层会看到一个 40% 的阻塞占比,然后对这个数字彻底失去信任。
5. 有指标,但没有升级路径
这是最具欺骗性的一种失败。团队认认真真统计了阻塞平均解决时长,数字很难看,但没人知道"超过 2 天该找谁"。指标只被用来汇报,不被用来触发动作,那它就是一个昂贵的装饰品。
6. 等到例会才暴露
周会周期是 7 天,意味着最坏情况下一个阻塞要被隐藏 6 天。如果阻塞的平均解决时长是 3 天,那么"周会制"的暴露节奏直接让交付周期增加了接近一倍的不确定性。
7. 管理层越级介入所有细节
我在一家公司见过这样的场景:只要阻塞看板上一出现红色,分管副总就会直接私聊执行同学,跳过项目经理和部门负责人。三周之后,项目经理不再处理 L2 阻塞了,因为"反正领导会管"。管理层的介入反而削弱了组织能力。
8. 指标太多,团队开始敷衍填写
我见过一个团队统计了 11 个阻塞相关指标,包括"阻塞情绪指数"。结果是填写成本超过了治理收益,三周后数据全面失真。阻塞指标的数量上限,应该由"团队每周能真正花时间看的数字"决定,而不是由数据可得性决定。
9. 没有复盘,重复阻塞反复发生
如果一个组织每隔两个月就会被同一类审批卡一次,那说明阻塞治理只做了"清除",没做"消除"。前者解决当下,后者解决未来。
10. 工具太重,流程成本高于收益
为了管阻塞,引入一套需要培训两天、配置三周的系统,最后团队为了应付流程花的时间比阻塞本身还多。这是典型的用力过猛。阻塞治理的第一步应该是"能用现有工具跑起来",而不是"先上一个平台"。

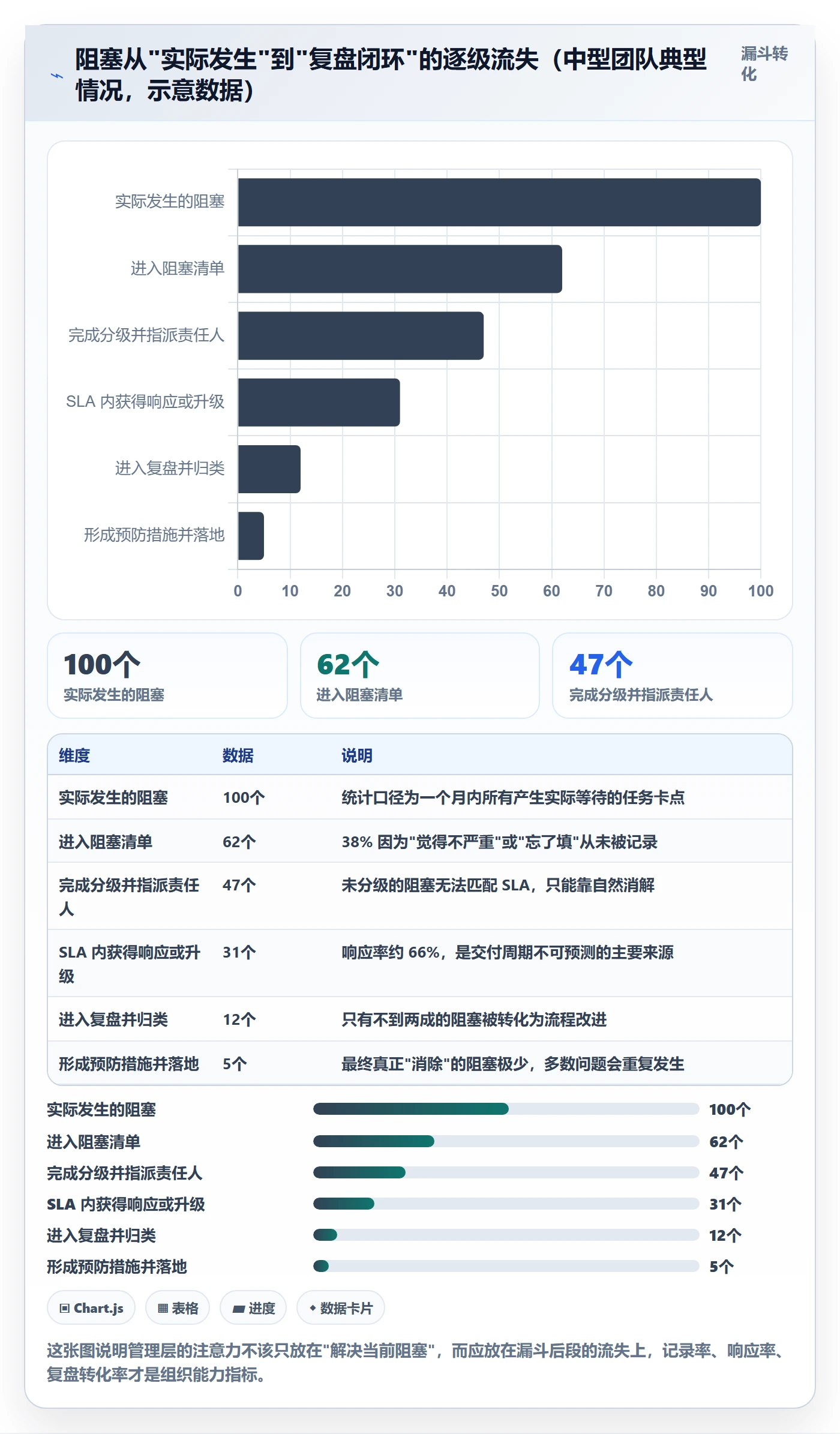

四、专业判断逻辑:阻塞治理的六步闭环
讲完误区,进入方法论。我把阻塞治理拆成六步:定义、暴露、分级、升级、清除、复盘。这六步是有顺序依赖的,跳过定义直接统计,数据一定不可用;没有分级直接升级,只会造成告警疲劳。
1. 定义:什么才算阻塞
我给阻塞下的操作定义是:任务因外部条件缺失或决策未做出,已无法继续推进,且已产生实际等待时间。这条定义里有三个必要条件:外部条件(不是自己不想干)、无法推进(不是效率低)、已产生等待(不是潜在风险)。
对比一下三类容易混淆的情况:
| 类型 | 判断标准 | 处理方式 | 是否需要升级 |
|---|---|---|---|
| 普通问题 | 团队内部可自行解决,不影响交付节奏 | 团队内消化,不进入阻塞清单 | 否 |
| 风险预警 | 尚未卡住,但按趋势可能逾期 | 进入风险清单,指定观察人 | 仅在触发阈值时 |
| 任务执行阻塞 | 已无法继续推进,产生实际等待 | 进入阻塞清单,按级别升级 | 是 |
2. 暴露:把阻塞变成有字段的数据
定义清楚后,下一步是让阻塞可被记录。我建议的最小字段集合是七个:阻塞原因、阻塞对象、阻塞开始时间、责任人、预计解除时间、升级层级、当前动作。
其中最关键的是阻塞开始时间。没有这个时间戳,"暴露延迟"和"解决时长"两个指标都算不出来,整个治理体系就失去了度量基础。
下面是我在实际项目里用过的一个阻塞记录结构,可以直接作为工作项自定义字段的参考:
{
"blocker_id": "BLK-2024-0317",
"task_id": "TASK-8821",
"blocker_type": "dependency", // dependency | decision | resource | information | environment
"blocker_reason": "上游接口鉴权方案未确认",
"blocker_owner": "平台组-张工", // 阻塞对象:谁需要给东西
"blocker_started_at": "2024-03-17T09:20:00+08:00",
"responsible": "项目组-李工", // 谁负责推动解除
"expected_clear_at": "2024-03-18T18:00:00+08:00",
"escalation_level": "L2", // L1 | L2 | L3
"escalation_deadline": "2024-03-18T12:00:00+08:00",
"current_action": "已提协调单,等待平台组排期",
"blocked_duration_hours": 0 // 由系统按当前时间自动计算
}
这里有一个容易被忽略的细节:"阻塞对象"和"责任人"是两个不同的人。前者是需要提供条件的人,后者是负责推动解除的人。很多团队把这两个角色合并,结果就是"谁卡住谁自己解决",跨部门阻塞永远推不动。

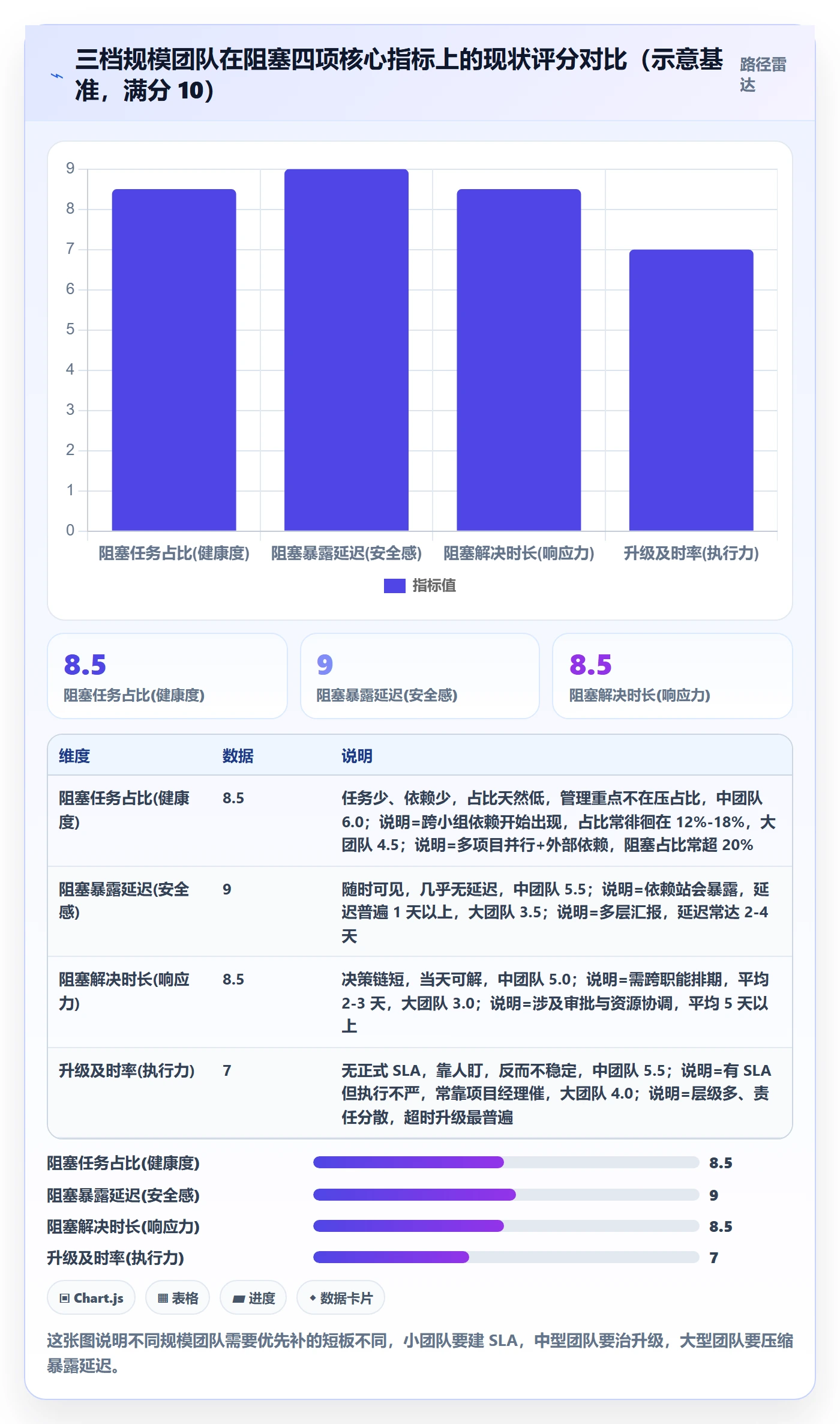

3. 四个核心指标:让阻塞从感觉变成管理对象
我不建议统计超过四个阻塞指标。以下四个是我验证过、能直接支撑管理决策的最小集合。
(1)阻塞任务占比
定义:当前处于阻塞状态的任务数 / 全部进行中任务数。用途是判断流程健康度。我的经验基准是:健康团队通常低于 10%,10%,20% 需要关注,持续超过 20% 说明流程本身有结构性问题,而不是个别任务运气不好。
(2)阻塞暴露延迟
定义:从任务实际卡住,到被正式标记为阻塞的时间差。这个指标衡量的是组织安全感,而不是效率。延迟越短,说明团队越敢说问题。我的经验基准是:成熟团队中位数在 4 小时以内,多数团队在 1,2 天。
(3)阻塞平均解决时长
定义:从进入阻塞到解除阻塞的平均耗时。这个指标衡量的是组织响应能力。注意要按 L1/L2/L3 分层看,混在一起看会被 L1 的快掩盖 L3 的慢。
(4)升级及时率
定义:在 SLA 时限内完成升级的阻塞数 / 应升级的阻塞总数。这个指标衡量的是机制是否真的在执行,而不是挂在墙上。我在实操中把它的目标设在 85% 以上,不追求 100%,因为追求 100% 会导致团队为了避免"超时"而提前乱升级。
此外,我还会建议补充一个诊断性指标:重复阻塞率(同类原因在 60 天内重复出现的比例)。它不参与日常看板,只在月度复盘时使用,用来判断"消除"这一步是否真的做到了。

4. 分级:L1 / L2 / L3 的判断标准
分级不是为了排场,而是为了匹配解决成本和升级对象。我的分级标准如下,并在多个团队验证过可用性。
| 级别 | 典型场景 | 解决主体 | 响应 SLA | 升级对象 |
|---|---|---|---|---|
| L1 | 团队内部依赖,如组内代码评审、内部环境申请 | 团队负责人 | 8 小时内给出方案 | 团队负责人 |
| L2 | 跨职能依赖,如跨部门接口、共享资源排队 | 项目经理 / 职能负责人 | 24 小时内给出方案 | 部门负责人 |
| L3 | 需要决策或资源调整,如优先级冲突、预算、外部供应商 | 管理层 / 决策委员会 | 48 小时内给出决定 | 分管副总 / 项目委员会 |
需要强调的是,SLA 约束的是"给出方案或决定"的时间,不是"彻底解决"的时间。这一点很多人搞混,导致 SLA 永远无法达成,最后被放弃。比如 L2 阻塞的 SLA 是 24 小时内确定由谁在什么时候解决,而不是 24 小时内解决完。
5. 升级:设计自动触发,而不是靠人记得
我在设计升级机制时有一个原则:升级必须是系统自动触发的,不依赖任何人的记忆和勇气。
原因很简单:让一个项目组成员主动去升级"隔壁部门总监没回消息",是一件需要消耗社交资本的事情。而系统自动触发可以把这件事从"人际冲突"变成"流程动作",团队的执行意愿会完全不同。
具体做法是:进入阻塞时标记级别并写入 escalation_deadline 字段,到达时限未解除则自动通知上一级,同时在看板上变红。规则一旦配置好,就不需要每次重新博弈。
6. 清除与复盘:管理层解决的是障碍,不是任务
清除环节最能体现管理层的定位。管理层应该做的是:调资源、定优先级、打通跨部门、做决策。不应该做的是:接手任务、替团队写代码、越过中层直接指挥执行者。
复盘环节的核心不是问"谁的错",而是问四个问题:为什么卡住?为什么没有更早暴露?为什么升级不够快?如何确保同类问题不再产生?
复盘之后要把阻塞归类:流程问题、资源问题、信息问题、依赖问题、决策问题。其中只有"依赖问题"和"资源问题"需要外部介入,其余三类通常可以通过机制调整解决。这个归类动作,是把单次阻塞变成组织能力的关键。

五、具体案例与数据观察:一个 300 人研发组织的阻塞治理试点
方法论讲完,需要一个真实场景来验证。下面这个案例来自我在一家约 300 人规模的研发组织中参与的 12 周阻塞治理试点。团队分布在北京和成都两地,产品、前端、后端、测试、运维分属五个部门,日常依赖关系复杂。
1. 试点前的基线状态
试点前的第一次摸底结果相当难看:阻塞任务占比 23%,阻塞暴露延迟中位数 2.8 天,L2 及以上阻塞的平均解决时长 6.2 天,升级及时率只有 31%。项目经理普遍反映"每周有一半时间在协调,不是在管理"。
更值得注意的一个数据是:在抽样的一周里,被正式记录的阻塞有 21 个,但通过聊天记录回溯,实际发生的阻塞至少有 40 个。记录覆盖率不足 53%,意味着管理层做的所有决策都建立在一半失真的数据上。
2. 我们做了三件事
第一,把阻塞变成工作项系统里的正式对象。我们在所使用的工作项管理平台上,为任务增加了阻塞状态与七个必填字段,并配置了状态流转规则:进入阻塞状态时,原因和阻塞对象为必填项,否则无法保存。这一步看起来是形式,但它把"随口一说"变成了"必须填清楚"。
第二,配置自动升级规则。L1 阻塞超过 8 小时、L2 超过 24 小时、L3 超过 48 小时未响应,系统自动通知上一级负责人,并在日看板中高亮。这个规则上线第一周就触发了 14 次,也就是说,过去这些阻塞都会静静地卡在那里,直到周会。
第三,建立每日 15 分钟的阻塞协调窗口。不是站会,只过阻塞:谁卡住了、需要谁做什么、今天能不能解除。跨部门负责人必须参加或指定代表参加。这个窗口的作用是给升级提供一个"安全的场所",很多阻塞不好意思单独找人,但在固定会议上提出就完全没有心理负担。

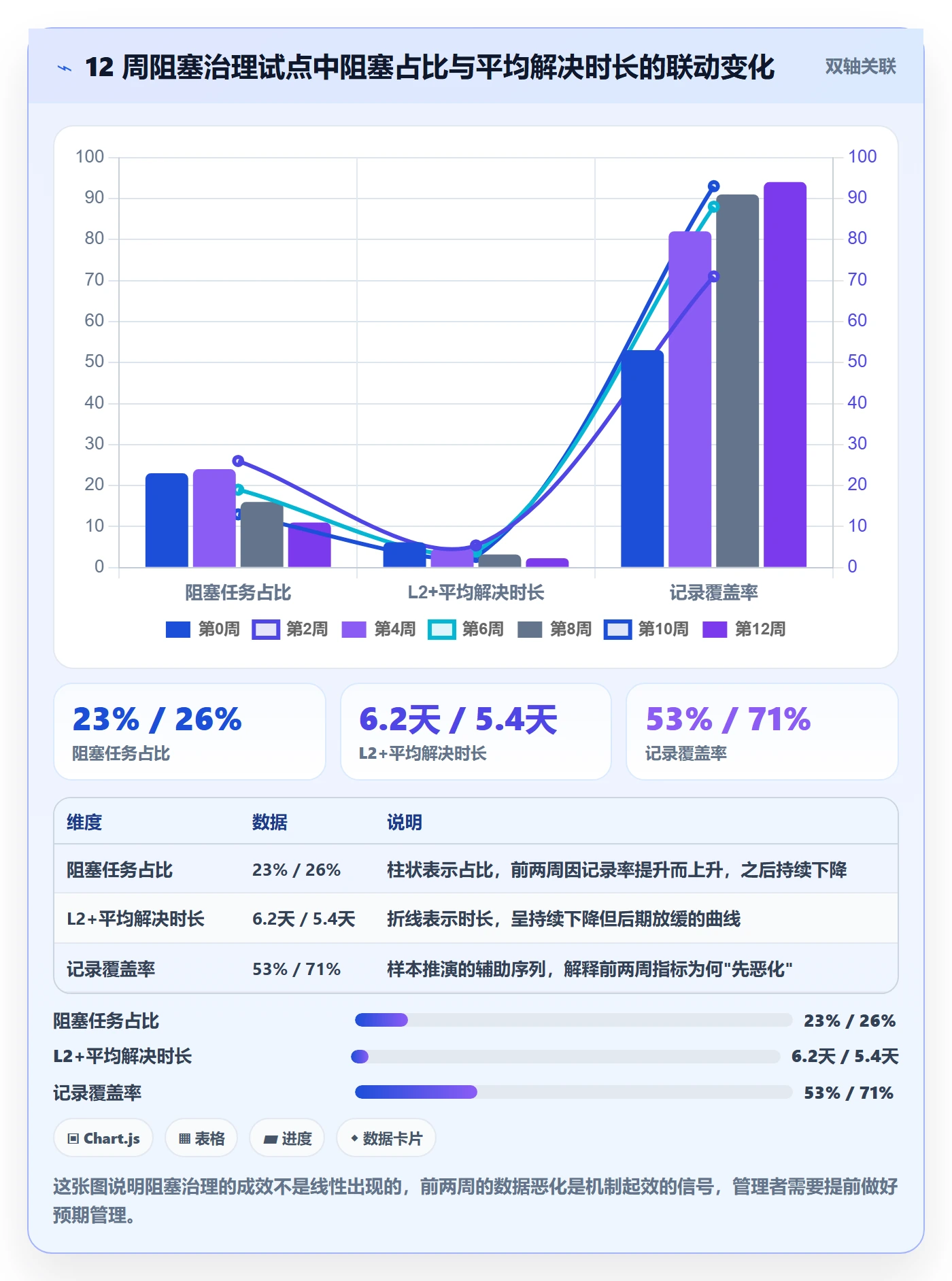

3. 十二周的数据变化
下面这组数据是我们每两周采集一次的:
| 周次 | 阻塞任务占比 | 暴露延迟中位数 | L2+ 平均解决时长 | 升级及时率 | 记录覆盖率 |
|---|---|---|---|---|---|
| 第 0 周(基线) | 23% | 2.8 天 | 6.2 天 | 31% | 53% |
| 第 2 周 | 26% | 1.9 天 | 5.4 天 | 44% | 71% |
| 第 4 周 | 24% | 1.1 天 | 4.6 天 | 58% | 82% |
| 第 6 周 | 19% | 0.7 天 | 3.9 天 | 69% | 88% |
| 第 8 周 | 16% | 0.5 天 | 3.2 天 | 78% | 91% |
| 第 10 周 | 13% | 0.4 天 | 2.6 天 | 84% | 93% |
| 第 12 周 | 11% | 0.4 天 | 2.3 天 | 87% | 94% |
这里有三个细节值得展开,因为它们和常识相悖。
第一个细节:第 2 周阻塞占比反而上升到 26%。这是正常现象。机制建立后,大量原本隐形的阻塞被记录出来,数字会先恶化再改善。如果管理层在这个阶段质疑"怎么越治越差",项目通常会在第三周夭折。我建议在启动前就明确告知团队:前两周数据会变差,这是我们想要的。
第二个细节:升级及时率的提升慢于暴露延迟的改善。因为暴露靠的是意愿,升级靠的是机制配置和习惯养成,后者周期更长。到第 12 周达到 87%,已经接近我设定的 85% 目标。

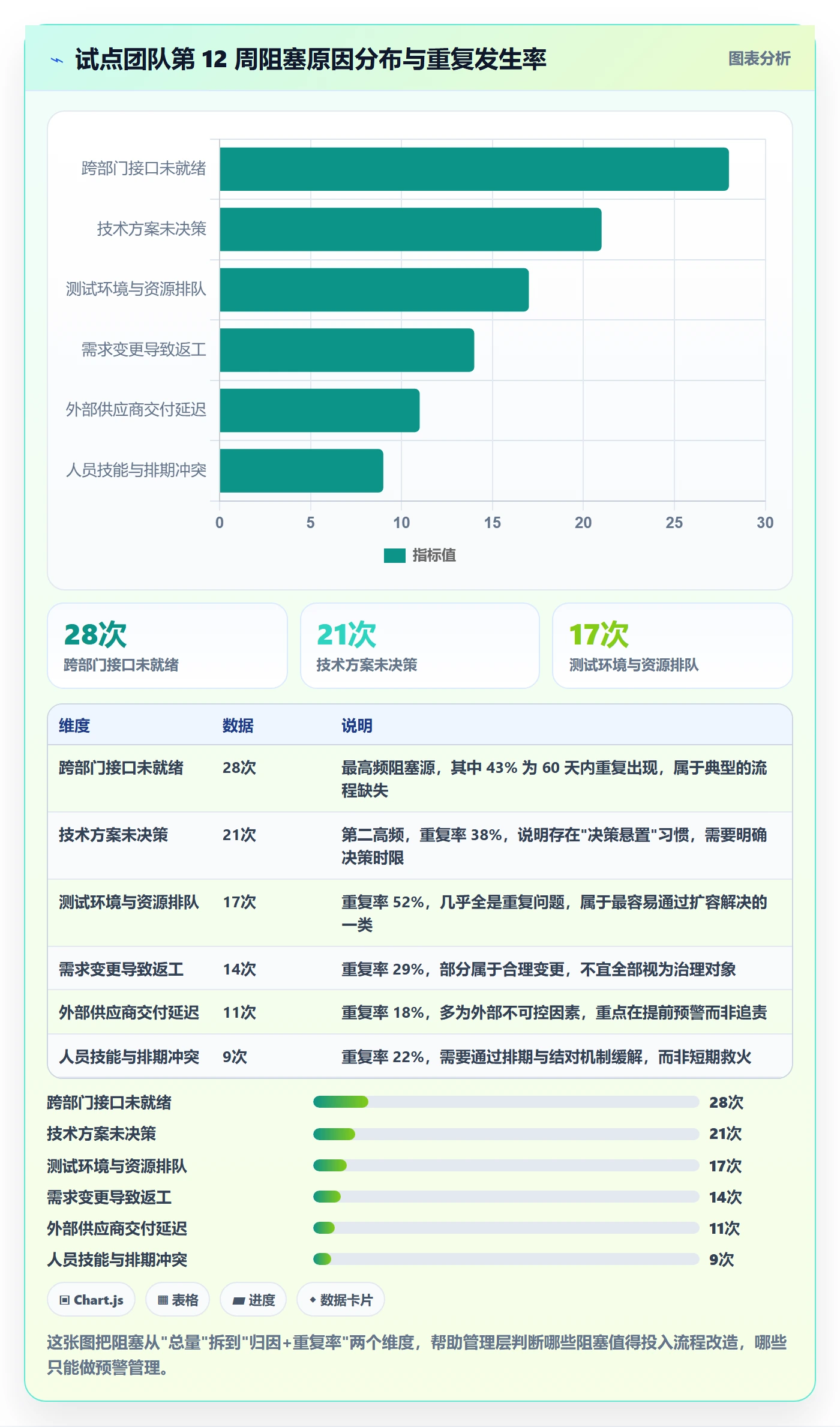

第三个细节:解决时长从 6.2 天降到 2.3 天,但降幅在后期明显放缓。因为剩下的阻塞大多是 L3 级别的决策问题,涉及预算、供应商、组织优先级,这类问题靠流程优化很难再压缩,必须靠管理层亲自改变决策节奏。

4. 工具在其中的作用与边界
在这个案例里,我们用的是一个支持自定义工作项状态与自动化规则的项目管理平台。对于 100 人以上、跨部门协作频繁的组织,工具的选择会直接影响机制能不能落地。我自己评估这类平台时,主要看三件事:阻塞状态和字段能不能自定义、升级规则能不能自动触发、跨项目跨部门的阻塞能不能汇总到一张看板。
以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,在阻塞治理这个场景里的适配点比较明确:工作项可以自定义"阻塞"状态和原因字段,自动化规则能按 SLA 时限触发通知与升级,跨项目的阻塞视图可以把多个团队的等待集中呈现。对于有合规或数据安全要求的企业,PingCode 支持私有化部署,这一点在金融、制造、央国企场景里往往是硬性门槛。
另一个实际考虑是迁移成本。我参与过几次从海外工具迁移到国产平台的项目,最怕的不是数据搬不过来,而是历史工作项的状态、字段、关联关系在迁移中丢失,导致刚刚建立的阻塞数据断层。PingCode 支持 Jira 平滑迁移,字段映射和状态映射可以保留,这对已经积累了阻塞基线的团队来说,能避免从零重建数据的痛苦,也是它在国产替代选型中被频繁提到的原因之一。
但我必须强调一个边界:工具能解决的是"阻塞被记录、被触发、被汇总",解决不了"团队敢不敢报"和"管理层愿不愿意为跨部门协调花时间"。在这个案例里,工具上线第一周就配置好了,但数据真正变好是从第四周开始的,中间那三周,是我们反复和管理层沟通"不要在例会上追问谁卡住了"、反复和一线沟通"报阻塞不会影响考核"花掉的时间。这部分工作,没有任何工具可以替代。
5. 一个反面案例
作为对比,我同期接触过另一家公司,做法几乎相反:他们直接采购了平台,配置了 30 多个字段,包括"阻塞影响等级""预计损失工时""客户影响评估"等等。上线两个月后,我在看板上看到 200 多个阻塞任务,其中 70% 的责任人字段是空的,60% 的预计解除时间为空。
项目负责人跟我说的一句话我印象很深:"我们把数据采集做得很全,但没人处理。"这就是典型的工具先行、机制缺位,它比不做更糟,因为它消耗了团队对"阻塞管理"这件事的信任。

六、不同情况下的行动建议:三档规模团队的落地强度
同样一套方法论,落在 10 人团队和 500 人组织上,做法完全不同。我按团队规模给出三套配置建议,核心思路是机制完备度与组织复杂度匹配,不要小团队上重流程,也不要大组织靠口头沟通。
1. 小团队(5,20 人):轻量版
目标只有一个:让卡住的事有人管。
- 工具:看板加一个"阻塞"列,不需要额外系统。
- 节奏:每日站会固定用 3 分钟过阻塞,逐个确认"谁能解、什么时候解"。
- SLA:只设一条,超过半天未解除就升级到团队负责人。
- 指标:只看两个:阻塞任务占比、阻塞平均解决时长。不做暴露延迟统计,因为小团队基本当天可见。
- 复盘:每两周花 20 分钟过一遍重复阻塞,能改流程就改,改不了就接受。
这个配置下,额外管理成本每周不超过 1 小时。如果超过,说明做重了。
2. 中型团队(20,100 人):标准版
目标从"有人管"升级为"有节奏地管"。
- 工具:任务系统里设阻塞状态,必填阻塞原因和阻塞对象两个字段,其余可选。
- 节奏:每日 15 分钟阻塞协调窗口,跨职能负责人参加;每周一次阻塞复盘。
- SLA:L1 8 小时、L2 24 小时、L3 48 小时,超过自动通知上一级。
- 指标:四个核心指标全部启用,按周出图。
- 复盘:每周归类阻塞原因,每月看一次重复阻塞率。
中型团队最容易出问题的环节是升级执行。我的建议是把升级配置成系统自动化规则,而不是写在制度文档里,因为制度文档没人会翻,系统通知会在手机上弹出来。
3. 大型 / 跨部门组织(100 人以上):工程版
目标从"有节奏"升级为"可预测"。这个阶段的核心不是治理单个阻塞,而是治理整个组织的等待结构。
- 工具:需要支持自定义工作项状态、自动化升级规则、跨项目阻塞汇总视图的平台。对于有数据合规要求的企业,私有化部署能力通常是前置条件;对于已有海外工具使用历史的团队,迁移时的字段与状态映射完整性会直接影响历史基线能否延续,这也是很多中大型组织在选型时优先考虑 PingCode 这类支持私有化部署和 Jira 平滑迁移的国产平台的原因。
- 节奏:每日阻塞看板 + 每周治理例会 + 每月系统瓶颈审视会。
- SLA:三级 SLA 基础上,增加"跨部门升级矩阵",明确每类阻塞对应到哪个部门的哪个角色。
- 指标:四项核心指标 + 重复阻塞率 + 项目级阻塞热力图,按周/月分层呈现。
- 复盘:区分项目级阻塞与组织级依赖。组织级依赖(如统一审批流程、共享资源池)必须由管理层推动改造,不能下放给项目组。
大型组织最常见的失败是"治理动作都在项目组层面,但瓶颈在组织层面"。如果连续三个月的高频阻塞都指向同一个审批环节,那这就不是项目经理的问题了。

七、不同情况下的取舍:五个必须做的权衡
管理决策的本质是取舍。下面这五个权衡,是我在实操中反复遇到的,也是很多团队争论不休的地方。我给出自己的判断倾向,但每个组织都需要根据自身情况调整。
1. 机制完备度 vs 执行成本
机制越完备,管理成本越高。我的判断是:机制完备度应该由"阻塞造成的损失"决定,而不是由"管理者的安全感"决定。如果一次阻塞的平均损失是 2 人天,那每周花 5 人天去维护一套复杂机制就是不划算的。
实际操作中,我建议从最小可用机制开始,每季度评估一次是否需要增加字段或指标。增量演进比一次性设计更容易被接受。
2. 指标数量 vs 数据可信度
这是一组直接对立的关系。我见过太多团队因为在看板上加了十几个指标,导致填写率在三周内掉到 50% 以下。我的经验阈值是:核心指标不超过 4 个,诊断指标不超过 2 个,且诊断指标不进入日常看板。
还有一个细节:如果某个指标连续两个月没有人基于它做任何决策,就应该删掉它。留着一个没人用的指标,只会稀释其他指标的可信度。
3. 严格升级 vs 团队自治
严格的 SLA 升级会提高响应速度,但也可能造成两个副作用:一是团队为了不超时而乱升级,二是中层管理者会有被"越级打脸"的感觉。
我的处理方式是:把升级定义为"通知"而不是"问责"。系统通知上一级时,措辞是"该阻塞已超过响应时限,需要您协调",而不是"该阻塞已超时,请说明原因"。这一个措辞差异,会显著影响机制在组织中的存活率。
4. 自建 vs 采购工具
| 维度 | 自建/表格管理 | 采购专业平台 |
|---|---|---|
| 启动成本 | 低,当天可跑 | 中高,需要配置与培训 |
| 自动化升级能力 | 无,靠人盯 | 强,规则自动触发 |
| 跨项目汇总 | 困难,需要人工合并 | 原生支持 |
| 数据准确性 | 低,易漏填错填 | 较高,有必填与校验 |
| 适用规模 | 20 人以下 | 50 人以上 |
| 长期维护成本 | 隐性高,随规模上升快 | 显性可控,随规模摊薄 |
我的判断分界线是 50 人左右:低于这个规模,表格或看板足够;高于这个规模,且存在跨部门依赖,专业平台的投入回报更明确。对于有私有化部署要求的中大型企业,评估时要把部署形态和迁移路径一起纳入,而不是只看功能列表。
5. 强治理 vs 弱治理
最后一个取舍是关于力度。有些管理层希望"一次到位",三个月内把所有阻塞清零。我的建议是不要。阻塞治理的目标不是零阻塞,而是阻塞被快速发现和快速清除。
一个完全没有阻塞的项目,通常意味着两种可能:一是真的没有依赖(很少见),二是阻塞没有被上报(更常见)。所以健康的目标不是 0%,而是"占比低、暴露快、解决快、有重复治理"。

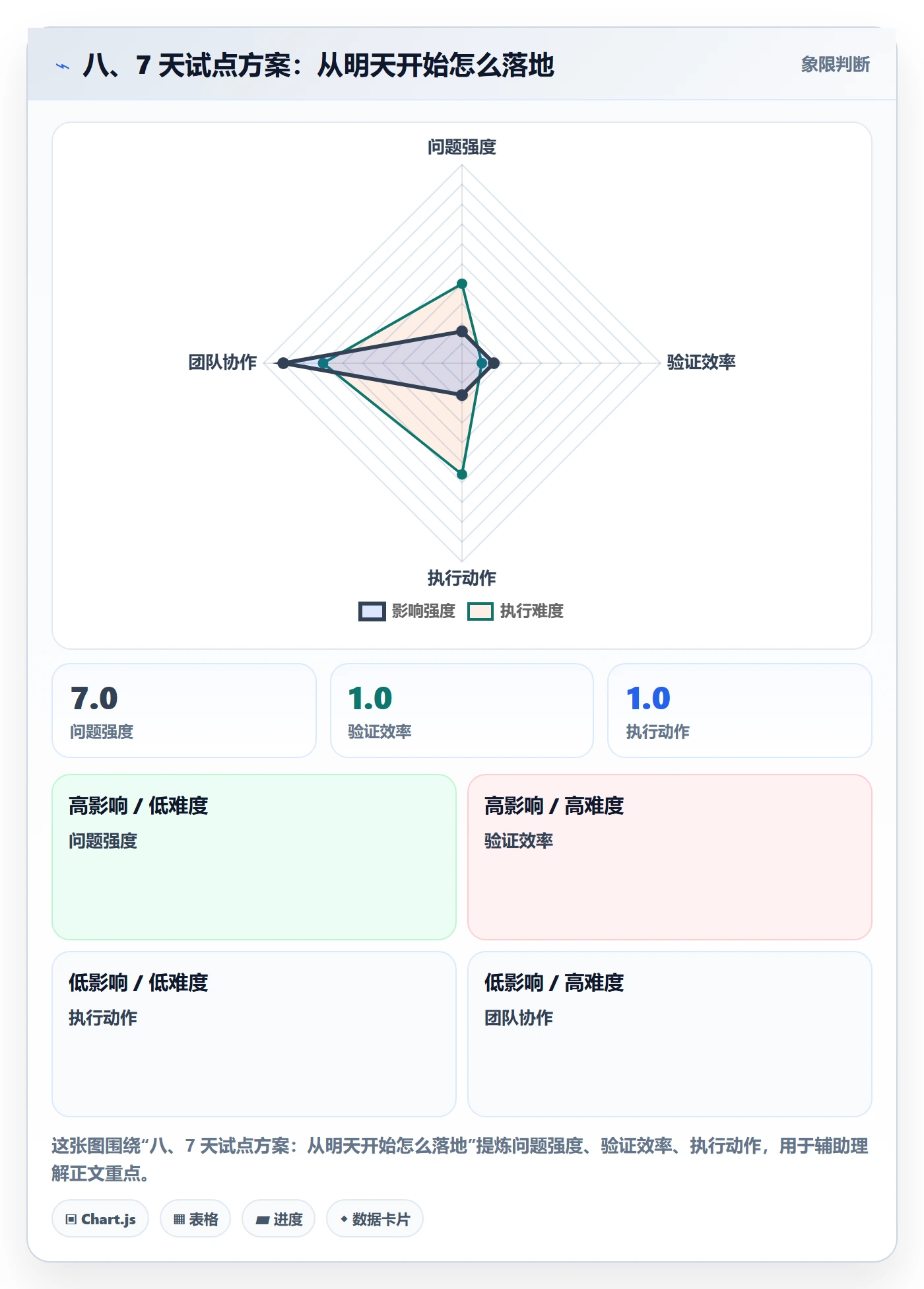

八、7 天试点方案:从明天开始怎么落地
如果你认可上面的判断,但不希望一次性推行整套机制,我建议用 7 天做一个小范围试点。这个方案的目的是验证机制可行性,而不是立刻拿到治理成果。
1. 第 1 天:定义与对齐
和试点团队开一次 45 分钟的会,只做三件事:确认阻塞的定义(外部条件缺失、无法推进、已产生等待)、确认最小字段、明确"报阻塞不追责、晚报要复盘"的原则。会后把定义写成一段话发到群里,确保所有人看到同一份标准。
2. 第 2,3 天:开始记录
选一个正在进行、跨职能依赖较多的项目,开始标记阻塞。前两天不追求数据质量,重点是让团队养成"卡住就标记"的动作。项目经理每天检查一次,把漏填字段的补上,但不要公开批评漏报的人。
3. 第 4,5 天:配置升级规则并试运行
设定 L1/L2/L3 的响应时限,在工具里配置自动通知。如果暂时没有工具,用一张共享表格加上每天两次人工检查也可以。这两天重点观察:哪些阻塞触发了升级?升级之后有没有人响应?如果没人响应,问题出在规则还是出在人?
4. 第 6 天:第一次复盘
用 30 分钟过一遍这 5 天记录的所有阻塞,回答四个问题:哪些阻塞本可以避免?哪些阻塞暴露得太晚?哪些阻塞升级后无人响应?哪些阻塞是重复出现的?把结论归到流程、资源、信息、依赖、决策五类里。
5. 第 7 天:调整并固化
根据复盘结论做三处调整:精简或补充字段、调整 SLA 时长、明确每个级别的升级对象。然后把调整后的规则固化下来,进入下一轮两周的观察期。
6. 可直接复用的三个模板
下面是我在试点中反复使用的记录结构,可以直接改成表格使用:
# 阻塞看板示例(CSV 结构)
blocker_id,task,type,owner,started_at,responsible,expected_clear_at,level,status,resolved_at
BLK-001,TASK-8821,dependency,平台组,03-17 09:20,李工,03-18 18:00,L2,处理中,
BLK-002,TASK-8830,decision,产品委员会,03-17 14:00,王工,03-19 12:00,L3,已升级,
BLK-003,TASK-8845,environment,运维组,03-18 10:00,赵工,03-18 18:00,L1,已解除,03-18 16:30
# 升级矩阵示例(YAML 结构)
escalation_matrix:
L1:
response_sla_hours: 8
escalate_to: "团队负责人"
auto_notify: true
L2:
response_sla_hours: 24
escalate_to: "部门负责人"
auto_notify: true
require_reason: true
L3:
response_sla_hours: 48
escalate_to: "分管副总 / 项目委员会"
auto_notify: true
require_decision_record: true
# 阻塞复盘会议程模板(30 分钟)
本次周期阻塞总量与分级分布 3 分钟
超 SLA 阻塞逐条过:卡在哪一环 10 分钟
重复阻塞归因:流程/资源/信息/依赖/决策 8 分钟
确定 1-2 项流程改进行动与责任人 5 分钟
下个周期的观察指标确认 4 分钟

总结:管理层真正要管的,是等待
回到最开始那个案例:30 天的计划拖到 51 天,所有人第一反应是"团队执行力不够",而真实答案是 42 天的等待。这不是个例,这是绝大多数中大型组织的默认状态,因为等待天生不可见,而工作时长天生可见,管理者的注意力自然会被可见的东西吸走。
所以我认为,任务执行阻塞治理的本质,是一次管理注意力的转移:从"盯着人干活"转向"盯着事为什么停下"。它的独特之处在于,你不需要让任何人工作更久,只需要让等待更早被看见、更快被升级、更少重复发生。这三点做扎实,交付周期和可预测性会同时改善。
需要提醒的是,这套机制不解决所有延期。需求频繁变更、返工、资源绝对不足造成的延期,阻塞治理无能为力,需要另设机制处理。把阻塞治理当成万能药,只会让它背上不该背的期待。
下一步,我建议你不要急着上系统、也不要急着定指标,而是先做一件事:把手上任何一个正在进行的项目,按天切开一次,算出它的等待时间占比。这个数字通常会让管理层立刻改变对"延期"的理解,也会成为推动后续所有机制建设最有力的一张图。拿到这个数字之后,再按第八节的 7 天方案跑一轮小范围试点,用两周的数据决定要不要扩大范围。
如果你所在的组织规模在 100 人以上、跨部门依赖密集,且对数据部署形态有要求,那么把阻塞机制建设和平台化建设放在同一个季度推进,会比先做机制再找工具更省力,因为字段、状态、升级规则这些机制要素,本质上就是平台配置的一部分,两边分头做,往往要返工两次。
常见问题解答(FAQ)
1. 任务执行阻塞到底怎么定义,普通问题和阻塞的边界在哪里?
我们团队最近开始推行阻塞管理,结果发现大家对什么事算阻塞理解完全不一样。有人说等测试环境排期算阻塞,有人说等同事回消息也算阻塞,搞得看板上一半任务都挂着阻塞标记。我想搞清楚,到底什么样的状态才应该被正式标记为阻塞,边界应该怎么划?
判断标准只有一个:任务是否已经无法继续推进、必须等外部条件或决策才能恢复。具体可以用三个条件筛:第一,当前动作已停,不是推进慢而是完全推不动;第二,卡点不在本团队可控范围内,需要外部资源、决策或跨职能配合;第三,如果不干预,按当前趋势大概率会影响交付节奏。
团队内部当天能自行解决的小问题、还没到卡点的延期风险,都不算正式阻塞。建议在流程里明确区分三类状态:普通问题、阻塞、延期风险,只有阻塞才进入阻塞列并启动计时和升级。落地时最好配一份阻塞判定清单,把常见场景写进去,比如等审批、等环境、等外部接口、等关键人决策算阻塞,等同事半天内回复、等自己排期不算。
边界清晰之后,数据才不会失真。
2. 管理层应该盯哪几个阻塞指标,指标太多会不会变成填表负担?
我之前看过一些资料,列了七八个阻塞相关指标,什么阻塞占比、暴露延迟、解决时长、升级及时率,看着很全,但真推下去团队就开始敷衍填写。我想知道对于管理层来说,哪几个指标是真正值得看的,怎么避免指标变成形式主义?
管理层先盯三个核心指标就够:阻塞任务占比,衡量当前有多少任务卡住;阻塞暴露延迟,衡量从实际卡住到被正式标记的时间,反映团队敢不敢说、机制顺不顺;阻塞平均解决时长,衡量组织响应速度。这三个指标分别回答卡不卡、早不早说、解得快不快。等这三个稳定了,再补升级及时率和重复阻塞率作为进阶指标。
避坑的关键有三条:指标必须能自动从任务状态和时间戳里算出来,不要让团队额外手填;每个指标都要配一个明确的管理动作,比如解决时长超标就触发升级复盘,否则统计了也没用;绝对不能把阻塞指标直接用于个人绩效惩罚,否则团队会开始隐藏阻塞,数据反而更失真。指标的价值在于驱动行动,不在于数量多。
3. 阻塞升级机制怎么设计,SLA 时间盒和升级层级应该怎么定?
我们团队现在阻塞全靠群里喊一声,跨部门的事经常拖到周会才被提出来,一拖就是好几天。我想建立一套升级机制,但不确定不同级别的阻塞应该设多长响应时间,升级给谁,怎么保证升级之后真的有人管。
升级机制的核心是分级加时间盒。先按阻塞影响面分三级:L1 是团队内部可解决的,设半天到一天的响应时限;L2 是需要跨职能协调的,设一天到两天;L3 是需要管理层决策、调资源或调优先级的,设当天必须升级到管理层。每一级都要明确三件事:谁负责升级、升级给谁、多久内必须给出反馈。
时间盒的意义不是逼人立刻解决,而是逼问题在超时前被推到正确的层级。落地建议先用一个简单规则起步:任何阻塞超过约定时限未解除,自动升级到上一级,不需要当事人再判断。同时要公开表态,说阻塞是流程信号不是能力问题,否则没人愿意主动升级。
升级之后管理层要做的动作是清障,比如调资源、定优先级、打通跨部门,而不是替团队干活。
4. 阻塞管理会不会变成追责工具,怎么让团队愿意主动暴露阻塞?
我最担心的是,一旦开始统计谁的任务卡住了、卡了多久,团队就会开始藏着掖着,不敢标记阻塞,最后数据全是假的。但又确实需要把阻塞显性化,这个矛盾怎么解?
这个矛盾的关键在于管理层怎么使用阻塞数据。团队会不会藏阻塞,取决于暴露阻塞之后的后果是帮助还是追责。要把阻塞管理做起来,管理层必须做三件事:第一,公开明确阻塞是流程和系统的问题,不是个人能力问题,谁暴露谁有功;第二,阻塞指标只用于流程改进和资源调配,绝不进入个人考核;
第三,管理层在升级环节必须真的出手清障,让团队感受到说出来的问题真的有人管。实操上可以先做两周无追责试点,只记录不评价,观察暴露延迟是否下降。如果团队主动标记的阻塞变多、暴露延迟变短,说明安全感建立起来了。
反过来,如果暴露延迟一直很高、重复阻塞率不降,往往是团队不信任机制的信号,这时要先修信任,再谈指标。
5. 小团队有没有必要搞阻塞管理,轻量版和标准版怎么选?
我们是个十几人的小团队,看到大公司搞阻塞看板、SLA、升级矩阵这些东西,感觉太重了。但又确实经常出现任务卡住没人管、拖到例会才发现的情况。我想知道小团队需不需要做阻塞管理,如果做,最轻的落地方式是什么?
小团队需要做,但不需要照搬大团队的重型机制。判断标准看两点:跨部门依赖多不多、任务卡住后平均多久才被发现。如果经常拖到例会才暴露,就值得做轻量版。轻量版只做三件事:在看板上加一个阻塞列,任务一卡住就移过去;每日站会固定过一遍阻塞列,不展开讨论细节;
约定一个简单升级规则,比如超过半天没解除就升级到负责人。不追求复杂指标,先保证卡住有人管、有人问、有人推。等团队规模到三五十人、跨部门协调明显变多,再升级到标准版:任务系统设正式阻塞状态,记录原因和对象,每周看阻塞占比、解决时长、升级及时率,建立跨部门协调窗口。
落地强度的选择原则是流程成本不能高于收益,如果填表比解决问题还费劲,就该往轻里调。
6. 阻塞复盘应该怎么开,怎么避免同类问题反复卡住?
我们其实有在记录阻塞,但每次解决了就过去了,过两周同样的卡点又出现。我感觉缺一个复盘环节,但不知道阻塞复盘应该聚焦什么问题,怎么开才不流于形式。
阻塞复盘要聚焦四个问题:为什么卡住、为什么没早说、为什么升级慢、下次怎么预防。复盘的对象不是人,是流程。具体做法是每周固定一次短会,把这一周重复出现或解决时长超标的阻塞挑出来,按类型归类:流程问题、资源问题、信息问题、依赖问题、决策问题。
归类之后只针对高频类型定改进动作,比如等审批类阻塞反复出现,就去改审批流程或设默认时限;等外部接口反复卡,就去提前对齐接口排期。判断复盘有没有效,看一个指标:重复阻塞率是否下降。如果同类阻塞反复出现,说明复盘停留在就事论事,没有改流程。
避坑点是不要把复盘开成批斗会,也不要每次都全量过一遍阻塞,只挑重复的和超时的,控制会议时长在半小时以内,才可持续。
7. 阻塞管理要不要上工具,什么阶段用任务系统比看板更合适?
我们现在用看板和群消息管阻塞,感觉消息容易沉底、统计全靠人工。在考虑要不要换成专门的任务系统,但又怕工具太重、团队用不起来。想问问什么阶段该上工具,怎么判断值不值得换。
判断要不要上工具,看两个信号:一是阻塞信息开始大量沉在群消息里,靠人工翻记录已经统计不过来;二是团队规模或跨部门依赖增加,靠看板和口头同步已经出现明显的暴露延迟。满足这两个信号,就值得换成有阻塞状态、时间戳、超时提醒和统计功能的任务系统。
工具的核心价值不是功能多,而是让阻塞变成可筛选、可统计、有时长记录的状态,替代人工统计。选型时优先看四点:能不能自定义阻塞状态和字段、能不能记录进入阻塞的时间、能不能自动提醒超时、能不能按项目和负责人出统计。
避坑点是不要一上来就上重型工具,先用最小字段跑通流程,比如只记阻塞原因、阻塞对象、预计解除时间和责任人,跑顺了再逐步加字段和指标。工具是支撑机制的,机制没想清楚之前,上什么工具都会变成填表负担。
8. 阻塞管理和项目延期到底是什么关系,把所有延期都归因于阻塞对不对?
我们项目最近延期了,复盘的时候有人说是因为阻塞太多,但我觉得需求变更和返工也占很大原因。我想搞清楚阻塞和延期之间到底是什么关系,管理层应该怎么客观归因,而不是简单把责任推给阻塞。
把延期全部归因于阻塞是不客观的。延期的成因通常有四类:等待和阻塞、需求变更、返工、资源不足。阻塞只解释其中等待部分,而且等待时长需要用数据说话,不能凭感觉。客观归因的做法是:先给每个延期项目做时间切片,区分实际工作时间和等待时间,再统计等待里有多少是阻塞造成的;
同时单独记录需求变更次数、返工工时和资源缺口。四个口径分开看,才能判断主要矛盾在哪里。管理层的判断依据应该是:如果等待占比明显高于返工和变更,优先治理阻塞;如果变更和返工占比高,先修需求和验收标准。避坑点有两个:一是不要用未经核实的行业百分比当作自己团队的结论,必须用自己项目的实际数据;
二是不要因为推行阻塞管理,就忽略需求变更和返工这些同样重要的成因。归因的目的是找到下一步该改什么,不是找人背锅。
核心关键词
文章包含AI辅助创作:任务执行阻塞教程:管理层最佳实践,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/427645
读者评论
把工作项时间戳拉出来按天切片,这个做法很实在。很多延期确实不是干活慢,而是等待没人管。不过文中的8.4天样本偏小,结论可以参考,不能直接当行业规律,最好用更多项目数据验证。
有指标但没有升级路径这点最扎心。统计阻塞平均解决时长却不说明超过几天找谁,最后只能用于汇报。L2阻塞24小时自动升级、固定协调窗口,比单纯催进度有用得多。
管理层表态很关键。如果报阻塞被当成能力问题,下个迭代数据一定归零。还有越级救火也要谨慎,领导替PM解决所有L2,团队会形成等领导救火的依赖,反而削弱组织能力。
落地时别先上重工具。先用现有工具把阻塞定义、阻塞对象、责任人和升级时限跑起来,再通过复盘消除重复阻塞。否则填表成本超过治理收益,三周后数据失真,流程也会被放弃。
