大部分管理者对"任务执行恢复"的理解,停留在一个非常危险的层面:任务出了问题,赶紧补救,把进度追回来。但我在过去几年参与和观察了十几个中大型团队的任务管理流程之后,发现一个反常识的事实,多数团队恢复任务失败,不是因为执行力不够,而是因为没有人提前定义"什么算中断、谁有权宣布恢复、恢复到什么程度算完成"。
这篇文章不讲"五步法"或者"六大步骤",那种写法市面上已经太多了。我想从管理层的决策视角出发,把任务执行恢复拆成一条完整的链路:从识别中断信号,到分级判断,到管理层必须在哪几个节点做决策,再到如何让每次恢复变成流程优化的输入。读完之后,你应该能画出自己团队的恢复分级表和决策授权表。
一、核心结论:恢复的瓶颈不在执行层,在决策层
我先说结论,后面再用场景和案例展开。
任务执行恢复的全流程,本质上是一条决策链,而不是一条操作链。操作链关心的是"怎么补救",决策链关心的是"谁来判定、谁来授权、什么时候放弃"。
为什么这么说?因为我在实际调研中发现,执行层往往不缺补救能力。一个开发团队遇到接口联调失败,工程师当天晚上就能找到替代方案;一个运营团队遇到活动页面被下架,负责人两个小时就能换一个落地页。真正卡住恢复进度的,是以下几个决策层的真空地带:
- 没有人有权宣布"任务进入恢复状态",导致团队在"继续硬扛"和"悄悄放弃"之间摇摆。
- 没有明确的资源授权边界,一线想调用额外人力或预算时,需要层层上报,等审批下来窗口期已经过了。
- 没有终止判断的标准,所有任务默认"必须救回来",结果在一个已经不可能完成的任务上消耗了数倍资源。
- 没有恢复完成的验收标准,任务"看起来在动了"就被当作恢复成功,过两周再次中断。
所以这篇文章的核心观点是:管理层在任务恢复中的角色,不是亲自救火,而是提前设定决策规则,并在关键节点上做出判断。下面我会逐层展开。

二、背景与真实场景:恢复难的根源是"没有中断的定义"
1. 一个真实场景:三周才发现任务已经"死了"
我曾经参与过一次跨部门项目的复盘,事情的经过大致是这样的:一个面向企业客户的数据迁移任务,原计划六周完成。第三周的时候,负责对接客户IT部门的同事反馈"对方接口文档还没给全",项目经理在周会上提了一句,大家的反应是"再等等,应该快了"。
到了第五周,接口文档终于拿到了,但发现对方的系统版本和预想的不一样,原来设计的迁移方案需要大改。第六周,交付日期到了,任务只完成了一半。最终这个任务延期了三周,额外投入了两个人月的工时。
复盘的时候,所有人都在问"为什么没有早点发现",但真正的问题是:在这个团队的定义里,"等对方给文档"不算中断,只算"正常等待"。没有人定义过,等待超过多长时间、依赖方未响应超过几次,就应当触发恢复流程。
这不是个例。我在多个团队观察到类似模式:任务已经偏离了正常轨道,但因为没有明确的"偏离判定标准",大家倾向于用乐观解释来消化异常信号,直到问题大到无法忽视。
2. 三种任务状态:正常推进、偏离可纠、已中断
要让恢复有起点,第一步是先划清边界。我把任务状态分成三种:
| 状态 | 特征 | 典型表现 | 处理层级 |
|---|---|---|---|
| 正常推进 | 进度、资源、依赖均在预期范围内 | 里程碑按时达成,无阻塞项 | 执行层自主管理 |
| 偏离可纠 | 出现偏差,但目标仍成立,偏差可在本级资源内修正 | 进度延迟1-3天,某个环节返工 | 执行层主导,必要时团队内协调 |
| 已中断 | 任务无法按原路径继续,需要重新决策 | 关键依赖失效、核心人员流失、目标前提被推翻 | 必须上升至管理层 |
问题在于,大多数团队只区分了"正常"和"出事了",中间的"偏离可纠"状态被忽略了。结果是:要么过度反应,一点小偏差就上升到管理层;要么反应不足,偏离积累到不可逆才发现。
3. 偏离判定的四个维度
那怎么判断任务是"偏离可纠"还是"已中断"?我建议从四个维度来看:
- 进度维度:实际进度与计划的偏差是否超过预设阈值(比如超过计划工期的15%)。
- 资源维度:所需资源是否超出了当前授权范围,是否需要额外的预算或人力审批。
- 依赖维度:关键外部依赖是否已经失效或不可控,比如合作方退出、上游交付物不符合要求。
- 目标维度:任务的原始目标是否仍然成立,比如市场需求变了、客户砍掉了预算。
四个维度里,目标维度最关键,也最容易被忽略。很多团队在拼命恢复一个目标已经不再成立的任务,因为没有人敢说"这个任务不该继续了"。

三、常见误区:为什么你的团队总在"重做"而不是"恢复"
1. 误区一:把恢复等同于重做
这是最普遍的误区。任务中断之后,团队的第一反应往往是"从头来过",把已经完成的部分推翻重做。
但我观察到,真正高效的恢复,核心动作是找到最后一个可用的检查点,从那里继续,而不是从零开始。问题在于,很多团队根本没有检查点,没有阶段成果存档、没有中间交付物、没有版本记录。这种情况下,"恢复"确实只能变成"重做"。
检查点缺失是恢复困难的头号结构性原因。而这个问题恰恰是最容易提前解决的。
2. 误区二:所有中断都上报管理层
另一个极端是:团队没有分级机制,任何偏差都往上报。结果是管理层的日程被各种"需要决策"的事项填满,真正重要的决策反而没有精力处理。
我在一个近百人的研发团队见过这种情况:项目经理的周会上,有超过一半的时间在处理执行层的具体阻塞问题,而涉及资源重新分配、任务优先级调整的议题,往往在会议最后十分钟草草带过。
缺乏分级会导致两种极端同时出现:要么全部上报造成决策拥堵,要么全部下沉造成失控。合理的做法是设定清晰的分级标准,让不同级别的恢复由不同层级处理。
3. 误区三:只复盘"为什么失败",不复盘"恢复花了多少"
大部分团队做复盘时,关注的是根因分析,为什么会中断?但很少有人统计恢复过程本身的成本:花了多少人、多少时间、影响了哪些其他任务。
这个数据缺失的后果是:同类问题反复发生,因为组织没有意识到恢复的成本有多高。如果一次中断导致恢复花了三周,但复盘时只写了一句"原因是需求变更",那流程改进就无从下手。
4. 误区四:恢复完成后不修流程
任务恢复了,大家松一口气,继续往前赶。没有人回头看看:这次恢复暴露了流程里的哪些卡点?这些卡点是不是可以提前消除?
我的判断是:每次恢复过程本身,就是流程优化的最佳输入源。因为恢复过程中暴露的问题,往往是流程设计中最薄弱的环节。

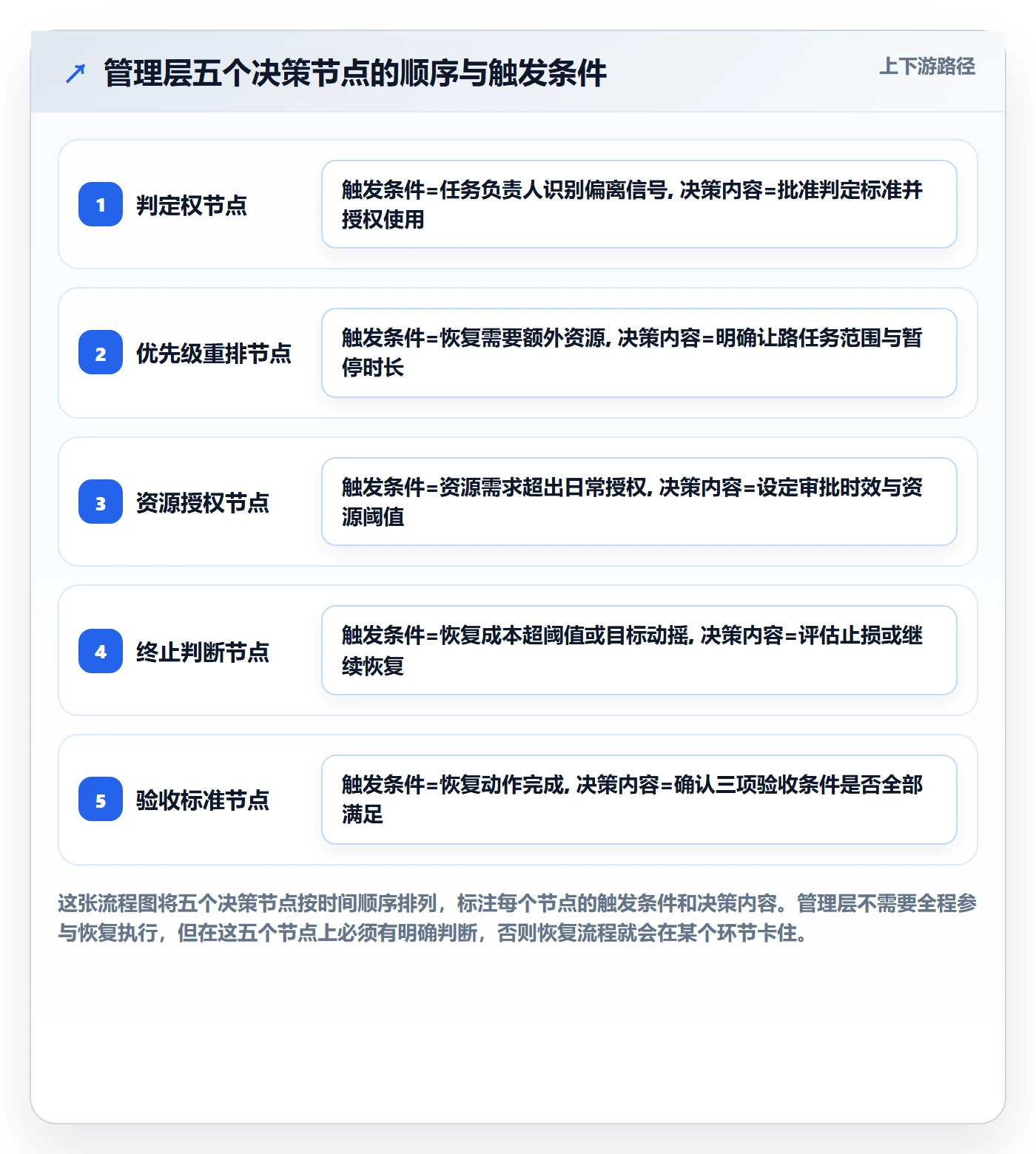

四、专业判断逻辑:管理层必须在五个节点做决策
这一节是全文的核心。我把管理层在任务恢复中的介入,拆成五个决策节点。每个节点我会写清楚:管理层做什么决定、不做会怎样。
1. 判定权:谁有权宣布任务进入恢复状态
第一个决策节点是判定权。谁有权说"这个任务现在进入恢复状态"?
很多团队没有明确这个权限。结果是一线在执行过程中感觉到不对,但不敢宣布,因为"宣布了就意味着承认出了问题";而管理层又觉得一线没有反馈,以为一切正常。
我的建议是:判定权应当下放到任务的直接负责人,但必须配套明确的判定标准。比如:当进度偏差超过15%、或关键依赖方连续两次未按时响应、或核心执行人员变动时,任务负责人有权宣布进入恢复状态,并触发上报流程。
管理层在这个节点要做的决定是:批准这套判定标准,并授权执行层使用它。不做这个决定,团队就会在"要不要上报"的犹豫中浪费时间。
2. 优先级重排:恢复期间其他任务让不让路
第二个决策节点是优先级重排。任务进入恢复状态后,往往需要抽调额外资源。这些资源从哪来?只能从其他任务里来。
这时候管理层必须回答一个问题:恢复期间,哪些任务可以让路、让多久?
我见过太多团队在恢复一个任务时,没有明确暂停其他任务,导致执行人员两头兼顾,恢复速度大打折扣。更糟的情况是,被抽调资源的任务没有正式暂停,等到恢复完成再回去看,那边也出了问题。
管理层在这个节点的决策,本质上是一次资源再分配。必须明确:恢复任务的优先级排在第几、哪些任务暂时降级或暂停、暂停的截止时间是什么。
3. 资源授权边界:可临时动用多少人和预算
第三个决策节点是资源授权边界。恢复任务往往需要超出日常授权的资源,额外的人力、临时的工具采购、加班预算等。
如果每次都需要走完整的审批流程,恢复的黄金窗口期就会被浪费。我建议管理层提前设定授权边界:
- 恢复任务负责人可自主调用本级已有资源,无需审批。
- 涉及跨团队借调1-2人、或临时支出在预设阈值以内的,由部门负责人审批。
- 超过阈值的资源调配,上升至更高层级,但必须在约定时间内给出答复。
这个节点的关键在于:不是"给不给资源",而是"在多长时间内给答复"。恢复任务的时间敏感度远高于日常任务,审批时效本身就是一个决策变量。

4. 终止判断:什么条件下应当放弃恢复
第四个决策节点是终止判断。这是最反直觉、也最容易被回避的决策。
大部分团队的默认假设是"所有任务都必须救回来"。但现实中,有些任务的中断意味着原始前提已经不成立了,市场需求变了、客户预算砍了、技术路线被证伪了。在这种情况下,继续投入资源去恢复,只会造成更大的浪费。
管理层必须提前设定终止条件。我通常建议用两个问题来判断:
- 恢复后的任务目标是否仍然有价值?如果目标本身已经动摇,恢复就没有意义。
- 恢复的总成本是否超过了重新启动一个新任务?如果恢复需要的时间和资源超过重做,那不如止损。
不做终止判断的管理层,等于默认所有任务都值得无限投入。这是资源浪费的最大来源。
5. 恢复完成的验收标准:怎样算"恢复好了"
第五个决策节点是验收标准。任务"看起来在动了"不等于恢复完成。
我见过很多案例:任务中断后紧急补救,进度暂时追上了,大家认为恢复完成。但两周后同样的问题再次出现。原因是:恢复只是让任务回到了"正常推进"的状态,但没有解决导致中断的结构性原因。
管理层在这个节点的决策是:设定恢复完成的验收标准。我认为至少应该包括三个条件:
- 任务重新回到"正常推进"状态,进度偏差收敛到阈值以内。
- 导致中断的直接原因已被消除,或被明确的缓解措施覆盖。
- 恢复过程中暴露的流程缺陷已记录,并进入流程改进待办。

五、案例与数据观察:一个中大型团队如何重建恢复流程
1. 背景:从"救火常态化"到流程重建
我曾深度参与过一个中大型企业的研发管理流程优化项目。这个团队有超过200人,分布在四个产品线,使用某项目管理平台进行任务管理。他们在半年前开始引入更体系化的任务恢复机制,起因是一次严重的交付事故。
事故的大致经过是:一个核心产品的版本发布任务在执行过程中,因为第三方SDK的授权问题被迫中断。团队花了将近一个月才恢复,期间动用了三个团队的资源,还导致了另外两个任务的延期。
复盘时,管理层意识到一个关键问题:他们的项目管理平台里有任务状态,但没有"恢复状态"这个概念。任务从"进行中"跳到"已完成"或者"已延期",中间没有"进入恢复""恢复中""恢复完成"的过渡状态。这让恢复过程完全依赖口头沟通和线下协调。
2. 解决方案:在项目管理平台中建立恢复分级机制
他们做的事情,核心是在项目管理平台里建立了一套恢复分级机制。我把它概括为三张表:
第一张表:中断判定与分级表。定义了四类触发信号(进度失速、资源断供、外部依赖失效、目标变化),以及每类信号对应的恢复级别。恢复级别分为三级:一级由执行层自主处理,二级由部门负责人协调,三级上升至管理层。
第二张表:恢复决策授权表。明确了每个恢复级别对应的决策权限和资源阈值。比如:二级恢复可以跨团队借调1-2人,预算在5000元以内;三级恢复可以调动部门级资源,预算上限更高,但需要管理层审批。
第三张表:恢复复盘记录模板。包含中断原因、恢复耗时(人天)、影响的其他任务、暴露的流程缺陷四个必填字段。每次恢复完成后,由任务负责人填写,纳入月度流程改进评审。

3. 一个值得注意的细节:工具要服务于流程,而不是反过来
这个团队在实施过程中遇到一个选择:是用现有的项目管理平台做定制,还是引入新的工具。他们最终选择在现有平台上做配置调整,核心原因是要保证任务恢复的流程和日常任务管理在同一个系统里,避免信息割裂。
这里我想说的是:流程优化的核心是决策规则的清晰化,工具只是承载规则的容器。无论你用的是某项目管理平台还是其他工具,关键是恢复分级、授权边界、复盘记录这三件事能不能在系统里跑通。
对于100人以上的中大型组织,我通常建议优先考虑支持私有化部署、能和现有流程深度集成的项目管理平台。因为恢复流程往往涉及跨部门资源调配和审批,如果工具本身的权限体系不够细、审批流不够灵活,流程落地就会打折扣。像PingCode这类面向中大型企业的项目管理平台,在支持私有化部署和流程定制方面有一定积累,也支持从Jira平滑迁移,可以作为国产替代的候选之一,但具体选型还是要看团队的实际流程复杂度和集成需求。
4. 数据观察:恢复成本被计量之后发生了什么
这个团队在复盘模板里加入了"恢复耗时"字段之后,六个月累计记录了27次恢复事件。统计下来,平均每次恢复消耗8.3人天,最严重的一次消耗了32人天。
当这个数字被呈现在月度经营会上时,管理层的反应是"没想到"。因为在此之前,恢复的成本是隐性的,分散在各个任务的工时里,没有人把它汇总起来看过。
恢复成本一旦被计量,流程改进的优先级就自然上升了。这个团队随后针对排名前三的中断原因(依赖方响应超时、需求变更未同步、关键人员单点依赖),分别制定了预防措施。又过了三个月,同类问题的重复发生率下降了超过一半。

六、不同情况下的行动建议
1. 如果你管理的是50人以下的小团队
小团队的优势是决策链短、沟通成本低,劣势是缺乏正式的流程和记录。我的建议是:
- 先做一件事:定义"什么算中断"。不需要复杂的四维度评估,就定三条硬标准,进度延迟超过3天、关键依赖方超过2次未响应、核心执行人变动。满足任意一条,就触发恢复讨论。
- 恢复决策不设正式分级,但设一个默认规则:影响不超过一周的任务,负责人自主处理;超过一周或涉及跨团队协调的,必须拉到管理层一起判断。
- 每次恢复后花15分钟做记录。不需要复杂模板,就记三个字段:中断原因、恢复花了多少时间、暴露了什么问题。
2. 如果你管理的是100人以上的中大型组织
中大型组织的挑战是层级多、信息传递慢、资源协调复杂。我的建议是:
- 建立正式的恢复分级机制。至少分三级,明确每级的触发条件、决策权限和资源阈值。
- 把恢复流程嵌入项目管理平台。让恢复状态、分级审批、复盘记录都在系统里跑通,避免线下协调造成的信息割裂。对于有国产替代需求的团队,可以评估PingCode这类支持私有化部署和Jira平滑迁移的平台是否匹配你的流程复杂度。
- 把恢复成本纳入月度经营评审。让管理层看到恢复消耗了多少人天、影响了哪些任务,流程改进的优先级才有依据。
- 设定终止判断的常规机制。对于超过预设恢复时限仍未完成的任务,自动触发终止评估,避免无限投入。
3. 如果你是一线骨干,想向上争取机制
如果你不是管理层,但被"救火"消耗得厉害,我的建议是:
- 用数据说话。记录你过去三个月参与的恢复事件,统计累计消耗的人天和影响的其他任务。把这份数据整理成一页纸,向上反馈。
- 提出一个最小可行的改进方案。不要一上来就要求建立完整的分级体系,先从"定义中断标准"或"建立恢复记录模板"开始。
- 找一个愿意支持的管理者做试点。在一个小范围内先跑起来,用结果证明有效性,再推广。

七、不同情况下的取舍
1. 速度与质量的取舍
恢复任务时,最快的做法往往是"先让它动起来",用临时方案顶上,后续再优化。但这种做法有一个风险:临时方案可能变成永久方案,结构性原因没有被解决,问题会在未来再次爆发。
我的判断是:如果任务是短期的、一次性的,优先速度;如果任务是长期的、重复性的,优先质量。判断标准是:这个任务会不会在未来三个月内再次执行?如果会,就不要用临时方案糊弄过去。
2. 集中决策与分散决策的取舍
集中决策的优点是全局视角好、资源调配效率高;缺点是响应慢、一线等待时间长。分散决策的优点是响应快、执行层有自主权;缺点是可能出现资源冲突、标准不统一。
我的建议是:按恢复级别来区分。一级恢复(影响小、可逆)分散决策;二级恢复(跨团队、中等影响)由部门负责人协调;三级恢复(影响大、不可逆或涉及目标变化)集中决策。关键是每一级都要设定明确的资源阈值和审批时效。
3. 恢复与止损的取舍
这是最难的取舍。大部分人的默认心理是"已经投入了这么多,不能放弃",也就是沉没成本谬误。但从组织利益的角度,有时候止损比恢复更理性。
我通常建议用这个标准来判断:如果这个任务今天从零开始,你还会不会启动它?如果答案是"不会",那就不应该继续投入资源去恢复。

八、落地工具:三张可以直接用的表
1. 中断判定与分级表
| 触发信号 | 判据 | 恢复级别 | 责任人 |
|---|---|---|---|
| 进度失速 | 实际进度偏差超过计划工期的15% | 一级 | 任务负责人 |
| 资源断供 | 所需资源超出本级授权范围 | 二级 | 部门负责人 |
| 外部依赖失效 | 关键依赖方连续2次未按时响应或明确退出 | 二级或三级 | 部门负责人/管理层 |
| 目标变化 | 任务原始目标的前提条件不再成立 | 三级 | 管理层 |
2. 恢复决策授权表
| 恢复级别 | 决策类型 | 审批层级 | 资源阈值 | 审批时效 |
|---|---|---|---|---|
| 一级 | 执行层自主处理 | 任务负责人 | 本级已有资源 | 无需审批 |
| 二级 | 跨团队协调 | 部门负责人 | 借调1-2人/预算5000元以内 | 4个工作小时内 |
| 三级 | 资源重分配或终止评估 | 管理层 | 超出二级阈值 | 1个工作日内 |
3. 恢复复盘记录模板
- 中断原因:直接原因 + 结构性原因(如:依赖方接口变更 / 未建立依赖变更监控机制)。
- 恢复耗时:从宣布进入恢复到恢复完成的总人天。
- 影响的其他任务:因资源抽调或优先级调整而延期的任务清单。
- 暴露的流程缺陷:恢复过程中发现的流程卡点,分类为"规则问题"或"资源问题"。

九、结语:一个自测问题
如果明天你手上最重要的任务突然中断,你能说出由谁在多久内做出第一个决定吗?
如果答不上来,说明你的团队缺的不是执行力,而是一套恢复决策的规则。这套规则不需要很复杂,哪怕是三条中断判定标准、一张授权表、一个复盘模板,就足以让恢复从"救火"变成"可管理的流程"。
每次任务恢复,都是一次流程体检的机会。把恢复过程中暴露的卡点记录下来,定期回顾,流程就会越来越健壮。相反,如果每次恢复完成后就匆匆翻篇,同类问题就会一次又一次地消耗团队的时间和精力。
下一步建议你做的第一件事:打开你正在使用的项目管理工具,看看有没有"恢复状态"这个选项。如果没有,那就先从定义"什么算中断"开始。这件事不需要工具支持,只需要你和管理层达成共识。
常见问题解答(FAQ)
1. 怎么判断一个任务是‘真的中断了’,还是只是进度慢了一点?
我带团队的时候最头疼的就是这个:有人项目卡了两周才跟我说,我一问,他说‘还能做,就是慢’。也有反过来,一点小延迟就喊救火,把大家都在用的资源全抽走。我后来发现,问题不在执行力,而在于我们从来没定义过什么算‘中断’,每个人心里的标准都不一样。
先给‘中断’下一个可判定的定义:任务已经无法在当前的时间、资源、依赖条件下按原计划达成目标,且靠执行层日常调整无法自行回到正轨。落地时用四个维度同时看:进度维度看关键路径上是否有里程碑已经逾期且没有新的可信完成日期;资源维度看核心执行人是否被抽走或断供超过一个工作周期;
依赖维度看上游交付或外部审批是否已经失效且无替代路径;目标维度看任务要解决的问题本身是否还成立。这四个里有任何一个成立,就该进入恢复流程;只是单点延迟、仍有明确补救动作的,归为‘偏离可纠’,由执行层自行处理。
关键是把这个判定写成书面标准,而不是靠感觉,标准一旦写下来,团队报不报、你管不管,就不再是人际问题,而是规则问题。
2. 什么级别的任务恢复必须上报管理层?我不想什么事都堆到我这里,但又怕放权放出事。
我以前是那种‘全都要知道’的管理者,结果每天被一堆小事打断,真正重要的事反而反应慢。后来我试着放权,又出过执行层自己扛着不报、等到不可收拾才摊牌的事故。我一直在找一个既不通胀也不失控的中间线。
按两个问题做分级,比按任务金额或职级更可靠:第一,这个影响是否可逆?可逆的(延期几天、换个人接手)下沉处理;不可逆的(合同违约、客户流失、合规风险)必须上报。第二,处理它所需的资源是否超出本级权限?需要跨部门借人、动用预算、改变对外承诺的,上升一级。
据此大致分四档:执行层自主处理、团队内协调、上升至管理层、直接进入终止评估。同时必须配套授权边界,写清楚每一档可临时动用多少人、多少钱、多长的时间窗口,超过阈值走哪条审批路径。分级表要贴在团队可见的地方,并且明确一个兜底规则:拿不准的按下限处理,但要在规定时限内同步给上一级。
这样既不堵,也不会出现‘没人知道’的真空。
3. 恢复做到一半发现越救越亏,管理层该怎么判断什么时候该放弃、转为止损?
我自己踩过这个坑:一个已经明显做不成的任务,因为前期投入太多,我不甘心,又追加了两个月人力,最后还是砍掉,等于亏了两遍。事后复盘我才意识到,从头到尾没有人被授权说‘停’,大家都在默认继续。
判断是否止损,不要看已经投入了多少,那部分是沉没成本,只看往前看的三个量:第一,从今天到完成还需要投入多少时间和人力;第二,即便完成,它还能不能带来原先预期的结果(如果目标已经失效,恢复本身就失去意义);第三,同一批人力和时间投到其他任务上,能拿到什么。如果后者的收益明显更高,就该止损。
管理层在这里真正要做的是提前设定终止条件,而不是临时拍脑袋,比如:关键外部依赖确认无法恢复、核心人员连续两轮补充后仍无法到位、恢复预计耗时超过剩余窗口、或成本已超过任务本身价值的一定比例。把这些条件写在恢复启动时,而不是在情绪最焦灼的时候决定。
止损不是失败,它和恢复一样是决策的一种结果,需要有人正式宣布、正式记录,否则团队会一直悬在半空。
4. 恢复做完就完了吗?怎么让下一次中断不至于又要从头救一遍?
我发现我们团队有个循环:出问题、救火、复盘会开完、大家点头、然后什么也没变,两三个月后同一个位置又炸一次。我一度以为是复盘做得不够深,后来才明白,是复盘根本没留下能改流程的东西。
把恢复当成流程改进的输入,而不是一次性的成本项。要做到这点,每次恢复必须留三类记录:一是中断原因,写到具体触发点而不是‘沟通不畅’这类笼统归因;二是恢复成本,包括从判定中断到恢复完成的实际耗时、投入的人力和被挤占的其他任务,这一项最容易被忽略,但恰恰是判断流程该不该改的关键依据;
三是过程中暴露的卡点,比如某个审批走不通、某个信息没人掌握、某个阶段成果没有存档。记录完之后做一次归类:如果同一类卡点在一个季度内重复出现,基本可以判定是规则或流程问题,而不是人的问题,那就去改流程;如果只是偶发的资源冲突,改流程没有意义。
另外,恢复困难最常见的结构性原因是缺少阶段成果存档,任务做到一半没有可回退的节点,恢复就退化成重做。把关键节点强制留档,是投入最小、见效最直接的一项改进。判断改进有没有效,看下一次同类中断的恢复耗时和人力是否下降,而不是看复盘会开了几场。
核心关键词
文章包含AI辅助创作:任务执行恢复全流程:管理层流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/426852
读者评论
文中“没有人有权宣布任务进入恢复状态”这点戳中了我。我们团队就卡在这,一线觉得不对但不敢说,管理层以为一切正常,结果三周后才发现任务已经死了。判定权下放加明确标准,这个建议很实操。
四维度判定里,目标维度最容易被忽略。我经历过一个项目目标已经不成立,但大家还在拼命补救,最后多花两个月才发现该止损。管理层真该提前设定终止条件,而不是默认所有任务都得救。
恢复成本不复盘、恢复后不修流程这两点太真实了。我们每次复盘只写根因,从不统计恢复花了多少人和时间,结果同类问题反复出现。如果能把恢复过程当成流程优化的输入,很多坑其实可以提前堵上。
