暂停管理指南:管理层如何做好任务执行,流程优化全流程

去年十月,我参与了一家做工业自动化设备的公司做流程复盘。他们有 6 条产品线同时推进,其中一条线在 9 月中旬被管理层叫停,理由是"客户需求还在反复,先等等"。三个月后我再回访,那条线依然挂着"暂停中"的状态,没有恢复条件、没有跟进人、没有交接文档,原来的 4 个核心成员已经被抽调到别的项目。技术负责人的原话是:"我们不是暂停了它,我们是把它弄丢了。"

这件事让我意识到一个长期被管理教材忽略的问题:绝大多数管理方法论都在教你怎么推进,几乎没有人系统讲怎么正确地暂停。推进能力决定你能跑多快,暂停能力决定你会不会撞墙之后连车都找不回来。这篇文章要讲的"暂停管理",就是任务执行和流程优化之间那个最容易被跳过、也最容易出事的环节。我会把它拆成判断标准、执行流程、流程嵌入、落地误区和取舍策略几个层次来写,每一个部分都尽量落到具体的动作、话术和状态标记上,而不是停留在"要重视""要加强沟通"这种正确但没用的话。

一、先给结论:暂停管理的本质是"可恢复的中断"

如果只能记住一句话,我希望是这句:暂停不是结束,也不是拖延,它是一次带有明确恢复条件的主动中断。判断一个团队是否具备暂停管理能力,不看它能不能果断叫停,而看它能不能在三个月后准确回答三个问题,为什么停的、停到哪一步、什么条件下重启。

1. 暂停管理的三个判定特征

我在实际项目里用三个特征来区分"暂停"和"放弃"。只要有一项不满足,就要警惕它其实是一次没有说出口的终止。

  • 主动性:暂停是管理层基于判断做出的决定,而不是因为资源耗尽、人员离职、客户流失而被动停摆。主动暂停会留下决策记录,被动停摆通常什么都不会留下。
  • 期限性:暂停必须有时间锚点,可以是"观察 6 周后重新评估",也可以是"等待 Q4 预算结果"。没有时间锚点的暂停,本质上是无限的拖延。
  • 可恢复性:暂停时必须保留恢复所需的上下文,进度状态、关键决策、未完成的依赖、责任人交接。可恢复性是暂停管理和拖延管理最本质的分界线。

这三个特征看起来简单,但我在实际复盘中发现,企业中真正满足三项的"暂停"不到一半。大部分所谓暂停,都缺了第三项可恢复性,也就是保留了"停"的动作,丢掉了"回来"的路径。

暂停管理指南:管理层如何做好任务执行,流程优化全流程

2. 暂停管理为什么属于流程优化范畴

很多人把暂停理解成一次性的管理决策,跟流程优化没什么关系。我不这么看。流程的本质是"正常路径的标准化",而暂停管理解决的是"异常路径的标准化"。一个流程如果只设计了正常流转,没设计中断和恢复,那它在真实业务里一定会卡。

举个我见过的典型场景:某公司的需求评审流程写得非常细,从提出到上线有 11 个节点,每个节点的负责人、交付物、时限都很清楚。但整套流程里没有任何一处说明"如果需求在开发中途被叫停,代码分支怎么处理、测试用例怎么保留、需求文档归到哪个状态"。结果就是每次发生中断,团队只能临时商量,商量结果因人而异。没有标准化异常路径的流程,等于只有一半。

二、真实场景:暂停在什么情况下发生

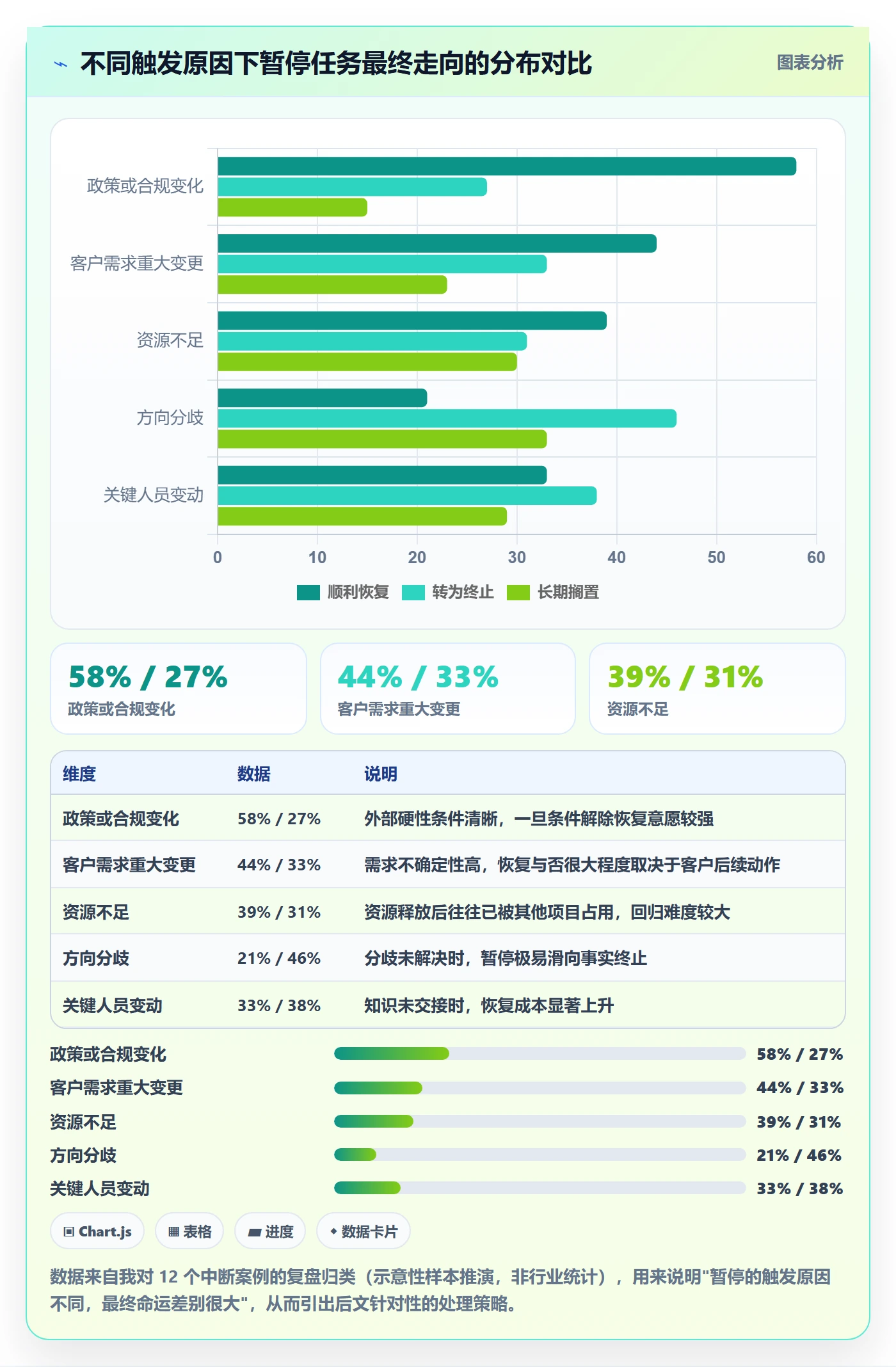

要建立暂停管理能力,先要看清暂停到底从哪来。我复盘过十几个中断案例,触发原因大致集中在外部信号和内部信号两类,而且这两类的处理方式差别很大,外部信号往往需要更快的响应,内部信号往往需要更深的判断。

1. 外部信号触发的暂停

外部信号的特点是管理层无法控制,只能响应。常见的包括政策调整、客户需求重大变更、上游供应商断供、市场窗口关闭。这类暂停通常比较紧急,决策时间短,容易在匆忙中丢掉上下文。

我印象最深的一次是 2022 年某条硬件产品线,因为关键芯片的供货周期从 8 周拉长到 26 周,管理层当天就决定暂停排产。决策本身没问题,但执行时没有同步给渠道和售后团队,导致渠道方在两周后还在按原计划备货,售后团队还在按老配置准备培训。外部信号引发的暂停,最大的风险不是停错,而是停得不完整。

2. 内部信号触发的暂停

内部信号包括资源不足、方向分歧、优先级冲突、关键人员变动。这类暂停的难点在于判断,它不像政策变化那样有一纸文件可以参照,更多是管理层的综合判断,因此也更容易被质疑、被反复推翻。

一个我观察到的规律是:由方向分歧引发的暂停,最容易演变成无限期搁置。因为分歧本身没有被解决,只是被"先停一下"暂时压住。等三个月后再讨论,原来的分歧还在,甚至因为人员变化变得更复杂。这类暂停如果不绑定一个明确的"分歧解决机制",基本等于宣告项目死亡。

暂停管理指南:管理层如何做好任务执行,流程优化全流程

三、拆解六个常见误区

在讲操作方法之前,我想先说清楚几个高频误区。因为如果认知不对,再好的流程模板也会被用歪。以下六个误区,是我在复盘里反复看到、并且每次都会造成实际损失的。

1. 误区一:把暂停当惩罚手段

有些管理者在项目推进不力时,会用"先停一停"来表达不满。这种暂停没有明确的恢复条件,本质是一种施压。团队成员能感受到这不是决策,是态度,于是把精力放在揣测上而不是复盘上。

判断标准很简单:如果这次暂停没有写清楚恢复条件,那它大概率是惩罚,不是管理。

2. 误区二:暂停后无人跟进,事实变成终止

这是最常见的。暂停当天开了会、发了通知,然后就再也没人提起。三个月后有人问起,才发现项目已经事实上终止,只是没人正式宣布。

这种情况最伤的是团队信任。成员会得出一个结论:所谓暂停就是给项目留个面子,实际上已经放弃了。下次再遇到暂停,大家会直接按终止来处理,该走的人走,该散的散。

3. 误区三:暂停信息不透明,团队陷入内耗

信息不透明的表现有很多:只通知了项目组核心成员,没通知协作方;只说了暂停,没说原因和期限;或者干脆只有口头通知,没有书面记录。结果就是各种版本的猜测在团队里流传。

我见过一个典型案例:某项目被暂停两周,因为管理层在等一个投资方的意见。但团队不知道,以为是自己做得不好被砍了,两名核心工程师在这两周里开始投简历。

4. 误区四:没有恢复条件,暂停变成无限期搁置

暂停时如果只说"等条件成熟再说",那这个条件永远不会成熟,因为没有人定义什么叫成熟。有效的恢复条件应该是可观察、可验证的,比如"新预算批复"、"客户确认最终需求版本"、"替代供应商完成小批量验证"。

5. 误区五:暂停期间团队完全解散

有些管理者为了不浪费资源,暂停当天就把人全部调走。这看起来是资源优化,实际是在增加恢复成本。因为人被调走后会进入新项目,重新抽回来需要交接、需要适应,原来的项目上下文也会快速流失。

6. 误区六:把暂停管理等同于时间管理或优先级管理

这是概念层面的误区。时间管理解决的是"怎么把时间分配得更高效",优先级管理解决的是"先做哪个后做哪个",而暂停管理解决的是"怎么把一个正在进行的任务安全地中断并在未来恢复"。三者有关联但不是一回事,把暂停管理写成前两者的变体,会导致它最关键的"恢复设计"部分被完全忽略。

暂停管理指南:管理层如何做好任务执行,流程优化全流程

四、专业判断逻辑:什么情况该暂停,什么情况不该

暂停管理最难的部分不是执行,而是判断。叫停太早会浪费已投入的资源和团队士气,叫停太晚会让沉没成本越滚越大。我一般用四个维度来评估,再加上三条"不该暂停"的红线来防止滥用。

1. 四个评估维度

我把这四个维度整理成了一个打分表,每个维度 1 到 5 分,总分 20 分。分数越高,越倾向于暂停。

评估维度 评分要点 低分(1-2) 高分(4-5)
紧迫性 不暂停会造成多大损失 延期只是节奏变慢 不叫停会持续烧钱或违约
影响面 暂停会牵连多少团队和外部方 只影响一个小组 牵涉多条产品线或客户交付
可逆性 暂停后能否回到当前状态 一旦停就很难接续 保留上下文后可顺利重启
恢复成本 重启需要多少额外投入 重启成本高于继续推进 重启成本明显低于继续推进

需要说明的是,这四个维度的权重并不相等。在实际操作中,我更看重"可逆性"和"恢复成本"这两项。紧迫性再高,如果一旦暂停就不可能恢复,那实际上就不是暂停,而是终止,需要用终止的决策流程来处理,而不是暂停流程。

暂停管理指南:管理层如何做好任务执行,流程优化全流程

2. 三条不该暂停的红线

说完该暂停的情况,也要说不该暂停的情况。我总结出三条红线,只要踩到其中一条,就应该考虑用别的方式处理,而不是暂停。

  • 暂停原因尚未查清:如果团队还不清楚问题出在哪,暂停只会让问题被掩盖。这时候需要的是诊断,不是中断。比如项目延期,是因为需求变更频繁还是因为人力不足?没搞清楚之前,暂停没有意义。
  • 暂停会破坏不可逆的外部承诺:如果项目已经对客户、对合作方做出了不可撤回的承诺,暂停带来的违约成本可能远高于继续推进。这种情况更适合缩小范围、降低投入,而不是整体叫停。
  • 暂停只是为了让某个人"消消气":如果暂停的理由不是业务判断,而是内部情绪,那它最终一定会反噬管理权威。管理者需要区分"决策"和"表态"。

五、暂停执行全流程:从决策到恢复的七个动作

判断做完之后就是执行。我把暂停的完整执行过程拆成七个动作,前四步是"停"的部分,后三步是"恢复"的部分。这七个动作最好在暂停决策后的三个工作日内完成前四步,因为超过三个工作日,团队上下文就开始明显流失。

1. 动作一:明确暂停范围和期限

"先停一下"是最危险的说法,因为它既没说什么停,也没说停多久。规范的做法是用一句话写清楚:暂停对象 + 暂停范围 + 重新评估时间。

比如:"暂停 A 产品线的固件开发工作,硬件设计保持推进,2024 年 6 月 15 日重新评估是否恢复。"

这句话里包含了边界(只停固件开发)、例外(硬件继续)、时间锚点(6 月 15 日)。没有边界的暂停,团队会自行扩大或缩小范围,结果往往和你的判断不一致。

2. 动作二:同步信息,统一团队认知

同步的对象不只是项目组,还包括所有直接受影响的协作方:上下游团队、外部供应商、客户对接人。同步内容至少包含四项:为什么停、停什么、停多久、暂停期间各自做什么。

我建议同步时用书面形式,不要只靠口头。书面记录不仅是为了留痕,更是为了让不同的人对同一件事的理解保持一致。口头通知在传递三层之后,信息失真率会非常高。

暂停管理指南:管理层如何做好任务执行,流程优化全流程

3. 动作三:保留成果与上下文

这是最容易被省略、代价最大的一步。保留的内容我一般要求四类:代码或文档的最新状态、关键决策记录、未完成的依赖清单、责任人交接说明。

其中"关键决策记录"最常被忽略。什么叫关键决策记录?就是在项目推进期间做过的、影响后续方向的选择,比如"为什么选了方案 B 而不是方案 A"、"为什么放弃了某个供应商"。这些信息如果不在暂停时写下来,三个月后没人记得,恢复时很可能重走一遍老路。

如果是研发类项目,这一步可以借助研发管理工具来降低遗漏率。以 PingCode 为例,它支持把需求、任务、缺陷、迭代等对象的状态做结构化留存,暂停时可以把整个迭代的状态、关联的需求树、历史变更记录一并保留下来,恢复时不需要靠人去回忆。对于需要私有化部署的中大型团队(100 人以上组织),这类工具的价值会更明显,因为跨团队的状态同步成本更高,靠文档手工维护很容易失真。

4. 动作四:设定恢复条件和检查节点

恢复条件必须是可观察的,检查节点必须是定期的。我通常要求写成一个"条件,节点"表:达到什么条件就重新评估,每隔多久检查一次条件进展。

恢复条件类型 示例 检查节点建议 负责人
外部条件 客户确认最终需求版本 每 2 周确认一次客户状态 客户对接人
资源条件 Q4 预算批复且不低于 80 万 预算评审会后 3 个工作日内 财务对口人
技术条件 替代方案完成小批量验证通过率 ≥ 95% 每完成 1 轮验证同步一次 技术负责人
组织条件 补齐 2 名后端工程师 每月人力盘点时确认 项目负责人

这张表的作用是让暂停"活着"。一个暂停中的项目如果没有任何检查节点,它在下一次被提起时,大概率已经变成了终止。检查节点的意义不是催促,而是提供一个低成本的机会,让管理层定期确认自己当初的判断是否还成立。

5. 动作五:暂停期间的团队安排

团队安排的核心问题是:人要不要调走?我的建议是分级处理。核心成员(对项目上下文掌握最深的人)尽量保留一定比例的投入,哪怕只是每周半天用于维护状态。非核心成员可以完全转入其他项目,但要明确告知这是暂时安排,不是项目终止。

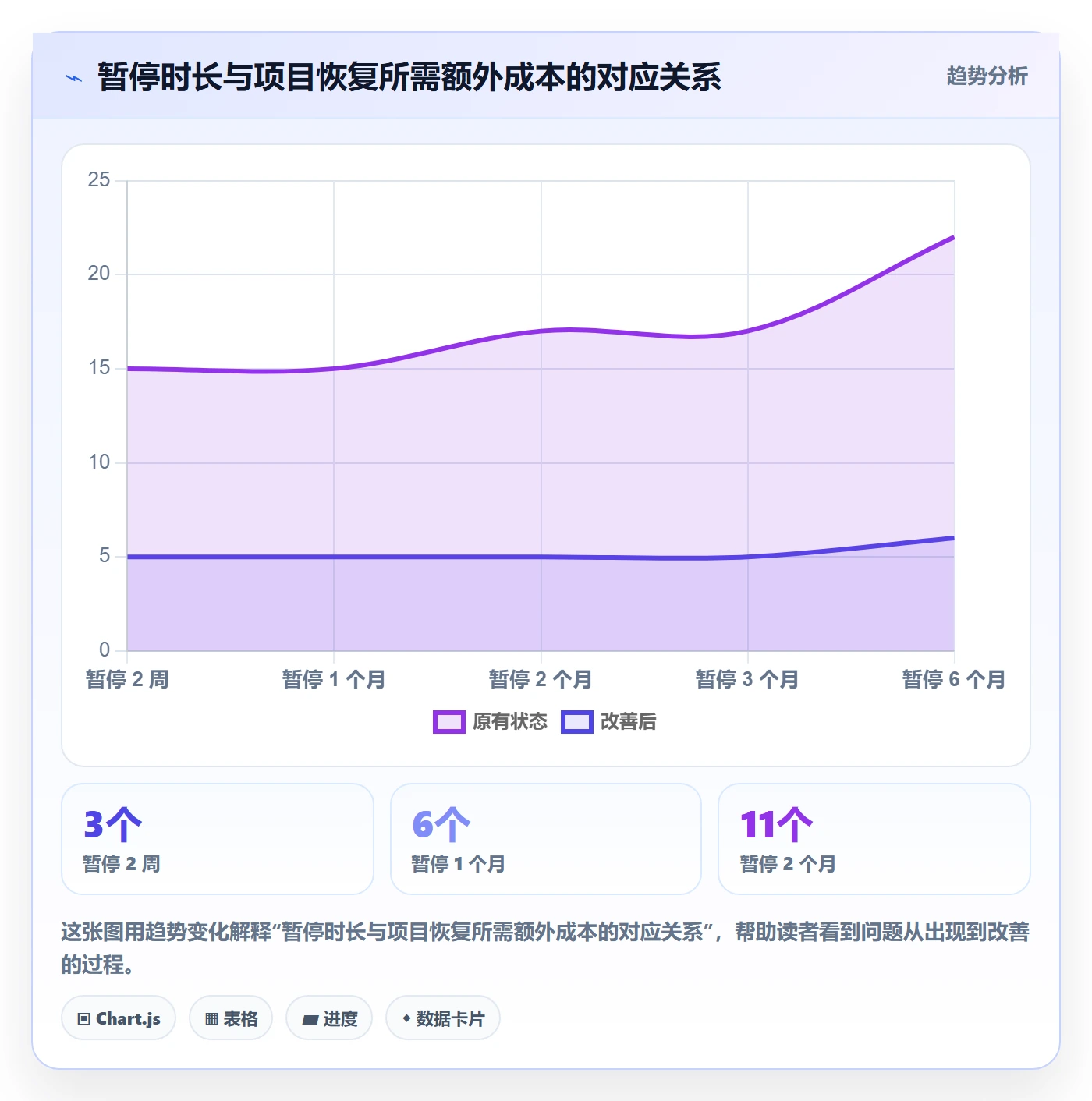

如果全员调走,重建成本会非常高。我粗略估算过,一个暂停 3 个月后重启的研发项目,团队重新熟悉上下文平均需要 8 到 15 个工作日,折算下来相当于项目总工期的 5% 到 10%。如果项目本身只有两三个月,这个成本几乎等于重做一遍。

暂停管理指南:管理层如何做好任务执行,流程优化全流程

6. 动作六:恢复评估与重启

到了检查节点,需要做一次正式的恢复评估。评估内容不是简单看条件是否满足,而是要重新回答三个问题:外部条件是否还支持这个项目?当前的资源状态能否支撑重启?优先级是否还是当初的水平?

很多团队在恢复评估时只看了第一个问题。结果项目重启了,但优先级早就掉到了队尾,资源也拿不回来,最后变成半死不活地推进。我的建议是把恢复评估当成一次新的项目立项来做,而不只是一次状态切换。这样虽然多花半天时间,但能避免把已经失去意义的项目强行拉回来。

7. 动作七:恢复后的上下文补齐

重启之后的第一周,不要直接进入开发,而是先做一次上下文补齐。补齐的内容包括:暂停期间的业务变化、暂停期间的依赖变化、暂停时留下的未完成项。

我见过太多项目重启后立刻投入开发,结果两周后才发现原来的接口设计已经因为上游变更不适用了。这类损失的根源,就是跳过了上下文补齐这一步。

六、把暂停机制嵌入日常流程

把上面七个动作做完,解决的是一次暂停。但要让暂停管理真正成为组织能力,需要把它嵌入日常流程,让它从"临时应对"变成"默认动作"。这一部分我讲三个层面的做法。

1. 建立任务状态标记体系

最基础的一件事是:让任务状态的种类足够描述现实。很多团队只用"进行中 / 已完成"两个状态,这种二元体系根本容不下暂停。

我建议至少包含五种状态:进行中、暂停中、待恢复、已终止、已完成。其中"暂停中"和"待恢复"的区分很关键,暂停中指的是刚中断、条件未明确;待恢复指的是条件已明确、等待检查节点。这个区分能让管理层一眼看出哪些暂停是"活的",哪些只是"挂着的"。

暂停管理指南:管理层如何做好任务执行,流程优化全流程

2. 配套的文档与工具

流程要落地,离不开工具支撑。我一般建议团队准备三样东西:一份暂停记录模板、一份恢复条件清单、一个定期检查的例会机制。

暂停记录模板至少要包含:暂停对象、暂停原因、决策人、暂停范围、重新评估时间、恢复条件、责任人、上下文留存位置。这份模板不怕简单,怕的是没人填。

工具层面,如果团队已经在使用研发管理平台,可以充分利用其状态流转和字段自定义能力。PingCode 支持自定义工作项状态和字段,可以把"暂停原因""恢复条件""检查节点"作为必填字段挂在任务上,让暂停管理从"靠人记"变成"系统强制留痕"。对于需要从 Jira 迁移的团队,它也支持平滑迁移历史数据,减少迁移期间的状态丢失风险。对于百人以上的中大型组织,这种系统化的状态管理在跨团队协作场景下尤其必要。

如果团队暂时没有工具支撑,用共享表格也能起步。关键是字段要固定,不要每次换一套格式。

3. 度量暂停管理的效果

不做度量,暂停管理就会退化成"看心情执行"。我建议跟踪四个指标,按季度看一次。

度量指标 计算方式 健康值参考 异常信号
暂停任务恢复率 本季度恢复项目数 ÷ 本季度应评估项目数 50% 以上 长期低于 30%,说明暂停正在变成事实终止
平均恢复周期 从触发恢复到重新产出有效成果的天数 10 个工作日以内 超过 20 天,说明上下文留存不足
暂停期间资源闲置率 暂停任务占用人力 ÷ 团队总人力 低于 10% 高于 20%,说明暂停决策过于随意
检查节点按时执行率 按时完成的检查节点数 ÷ 应完成节点数 80% 以上 低于 60%,说明暂停管理没有真正运转

这四个指标里,我认为最重要的是"检查节点按时执行率"。因为它是唯一能反映暂停机制是否真的在运转的指标。恢复率低有可能是判断准确(确实该终止),但检查节点不执行,一定是机制问题。

暂停管理指南:管理层如何做好任务执行,流程优化全流程

七、不同情况下的行动建议与取舍

最后一部分我想谈取舍。暂停管理没有标准答案,不同规模、不同阶段、不同类型的任务,处理方式差别很大。下面按四种典型情况给出建议。

1. 情况一:小团队、单项目暂停

如果团队规模在 20 人以内,只有一两个项目,暂停管理可以做得很轻。核心只要两件事:一份书面的暂停说明,一个明确的重新评估时间。

不必上复杂工具,也不用建状态体系。人少的时候靠沟通就能覆盖大部分信息同步,流程太重反而增加负担。取舍的关键是:宁可简,不可无。哪怕只是一段微信消息,也要写清楚停什么、停多久、为什么。

2. 情况二:中大型组织、多项目并行暂停

这种情况就需要系统化。因为人一多,信息传递的失真率就会急剧上升,靠口头同步会出现同一件事不同团队理解不一致的情况。这时候需要统一的状态标记、统一的模板、统一的检查机制。

如果组织规模在 100 人以上,且涉及跨部门协作,我倾向于建议使用支持私有化部署的研发管理平台。原因有两个:一是多项目并行的状态一致性要求高,靠文档维护容易出现版本冲突;二是暂停任务往往涉及敏感的业务判断,私有化部署在数据控制上更符合中大型企业的合规要求。PingCode 在这个场景下的适配度较高,支持自定义状态流转和字段校验,也可以承接从 Jira 迁移过来的历史数据,减少迁移过程中的状态断层。

但要注意取舍:系统化会提升一致性,也会增加操作成本。如果团队本身的流程执行意愿就不强,直接上系统往往会变成"填了个寂寞"。建议先用表格跑一个季度,验证机制能跑通,再考虑工具化。

3. 情况三:研发类项目暂停

研发类项目的特点是可恢复性依赖技术上下文,代码、分支、设计文档、环境配置都要保留。这类暂停的恢复成本对时间非常敏感,暂停超过一个季度,恢复成本往往接近重做。

取舍建议是:研发项目的暂停期限建议控制在 6 到 8 周以内。如果预判会超过这个时长,更好的处理方式不是暂停,而是缩小范围,保留一个最小可维护版本,砍掉扩展功能,用低投入维持项目活着。这样比完全冻结再重启的成本更低。

4. 情况四:市场或运营类项目暂停

这类项目的可恢复性相对较高,因为核心资产是策略、渠道关系和素材,不像代码那样强依赖环境。但它的时效性更强,很多运营项目暂停两个月后,市场窗口就已经过去了。

取舍建议是:常用作两类处理。一类是明确终止,不要用暂停来拖延决策;一类是转为低频维护,保留最低投入。这两类都比"挂着暂停"更清晰。市场类项目最难处理的不是恢复,而是恢复之后发现原来的机会已经不在了。

暂停管理指南:管理层如何做好任务执行,流程优化全流程

八、结语:会暂停的人,才能走得更远

回到开头那家工业自动化公司。后来他们重新梳理了那条被"弄丢"的产品线,发现真正的问题不是暂停本身,而是暂停时没有留下任何可以回来的路径。技术方案散落在几个人的本地电脑里,客户需求变更记录在微信聊天里,连当时为什么暂停都没有正式记录。重新启动的成本,比当初继续推进还高。

这件事让我形成了一个比较明确的判断:管理者的能力差距,很多时候不体现在能不能推进上,而体现在能不能在需要的时候干净利落地停下来,并且在未来准确地回到原地。推进是显性的,暂停是隐性的,但恰恰是隐性的那部分,决定了组织的长期效率。

如果你正在管理多个并行任务,我建议你从这一周就开始做三件事。第一,找出当前所有处于"暂停"状态的任务,检查它们有没有恢复条件和检查节点,没有的补上。第二,给下一次暂停决策准备一份模板,写清楚暂停对象、原因、范围、期限、恢复条件和责任人。第三,选定一个固定的检查节奏,比如每月第一周做一次暂停任务盘点,把这件事变成常规动作。

这三件事做下来,成本很低,但能避免大量的重复投入和团队信任损耗。暂停管理不是什么高深的方法论,它就是一系列具体的、需要在正确时间做的动作。难的不是理解它,而是在项目推进的压力下,仍然愿意花两个小时把这些动作做完。

八、结语:会暂停的人,才能走得更远

常见问题解答(FAQ)

1. 任务暂停后团队士气低落怎么办?

上次我们一条产品线因为预算收紧突然被叫停,我在群里通知完,明显感觉几个核心成员状态不对,有人开始摸鱼,有人私下问是不是要裁员。我当时只是想着先把任务停下来,完全没考虑士气这件事,结果恢复的时候人已经散了。

士气问题的根源通常不是暂停本身,而是暂停的"解释真空"。做法上分三步:第一,通知暂停时同步给出三个信息,为什么停、停多久、复启的判断条件是什么,把"未知"压缩到最小;第二,明确告诉团队暂停期间各人的角色不变、考核口径不变,避免成员自行脑补;

第三,给暂停期安排低成本的"保温动作",比如整理文档、复盘已有数据、做小范围验证,让人有事可做但不消耗主要资源。判断依据是:团队焦虑来自不确定性而非工作量,只要期限和恢复条件清晰,士气波动一般在三到五个工作日内回落。如果超过一周仍持续走低,说明暂停的沟通没做到位,需要补一次一对一对齐。

2. 怎么判断一个任务该暂停还是该直接砍掉?

我手上同时有几个项目在跑,资源不够的时候总在纠结:到底是先停一停等资源,还是干脆砍掉止损。停了吧怕拖着占坑,砍了吧又怕以后后悔。这个问题我问过不少人,答案都很含糊。

区分标准看两条:可逆性和恢复成本。如果任务的核心资产(数据、代码、客户关系、方案文档)能在暂停后低成本保留,且外部条件只是暂时不满足,那就是暂停;如果暂停三个月后重启需要从零开始重建,或者市场窗口已经关闭,那本质上是终止,越早砍越省资源。

具体做法是算一个"重启成本比":预估重启所需的人力天数除以原任务总投入,低于百分之三十可以暂停,高于百分之五十就建议直接终止。另一个判断依据是暂停期有没有明确的观察指标,比如等某个政策落地、等某个客户预算释放,有明确触发条件的才叫暂停,没有的只是拖延。

管理层最怕的不是砍错,而是用"暂停"的名义把一堆僵尸任务挂在系统里,持续消耗注意力和管理带宽。

3. 暂停期间任务状态怎么记录才不会乱?

我们团队之前暂停了几个任务,过了两个月想恢复的时候,发现文档散在各处,进度没人记得,负责人也换岗了。最后等于重做。我想知道有没有一套标准的记录方式,能让暂停的任务随时捡得起来。

核心是把暂停当成一次"状态封存",而不是简单地停止更新。可执行的做法是建一份暂停登记表,每条任务至少记录六项:暂停原因、决策人、暂停起始日、恢复的触发条件、当前完成度、成果存放位置。其中恢复触发条件必须写成可验证的客观事实,比如"等客户Q3预算确认"或"等合规审查通过",不能写"等时机成熟"。

同时要求在任务管理工具里把状态标记为暂停而不是关闭,并指定一个明确的"看护人",哪怕只是每月花十分钟检查一次触发条件是否满足。判断这套机制是否有效的口径是:任意一条暂停任务,在不询问原负责人的情况下,其他人能否在十五分钟内判断出它该不该恢复、从哪里接着做。做不到就说明封存质量不合格,需要补录。

4. 暂停的任务重新恢复时,优先级该怎么排?

最头疼的是恢复阶段,好几个暂停的任务同时到了可以重启的条件,但团队产能就那么多,全上肯定崩。按原来的优先级排吧,环境已经变了,原来的排序未必还合理。我在想有没有一套重排的方法。

恢复期不能直接沿用暂停前的优先级,因为暂停期间外部环境和资源状况都变了,需要重新过一遍评估。建议用四个问题快速过滤:第一,这个任务晚了三个月做,损失有没有变大,如果变大说明它有时效性,优先恢复;第二,当初暂停它的那个障碍现在是不是真的消除了,没消除的继续挂着;

第三,恢复它需要的人和资源现在是否空闲,缺一个就先别动;第四,它和当前主线任务有没有协同,能顺手推进的优先。四个问题过完,通常能砍掉一半。另外建议控制同时恢复的任务数量,一次不要超过团队产能的三成,剩下的按周分批释放。

判断口径是恢复后两周内如果出现明显的加班或质量下滑,说明恢复节奏还是太快了,要往回收。

核心关键词

读者评论

袁
袁野

从流程设计角度看,暂停管理确实是异常路径标准化。很多流程只写了正常流转,却没定义中断状态、恢复条件和交接文档,结果每次暂停都靠临时商量。作者说只设计了一半流程,很准确。

范
范书瑶

最认同可恢复性这一点。项目暂停后如果核心成员马上被调走,上下文和决策记录很快丢失,重启成本会翻倍。实际执行时至少应保留状态说明、关键依赖和责任人交接,否则暂停就是事实终止。

苏
苏晓彤

误区四很有共鸣:没有恢复条件的暂停就是无限期搁置。“等条件成熟再说”等于没有条件,必须写成可验证事件,比如预算批复、客户确认需求版本,否则团队根本不知道何时能回来。

高
高嘉宁

内外部信号的区分很实用。外部信号暂停容易漏同步渠道和售后,内部方向分歧暂停则容易滑向终止。方向分歧如果不绑定解决机制,只发暂停通知,三个月后分歧还在,项目基本就死了。

汪
汪星宇

四维评估里把可逆性和恢复成本放在更高权重,这点很有启发。很多决策只看紧迫性,结果停了一个根本接不回来的项目,既没恢复也没正式终止,最后最伤的是团队信任。

文章包含AI辅助创作:暂停管理指南:管理层如何做好任务执行,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/426843
