我带过的一个实施团队,在2023年Q3上线某集团财务系统时,遇到过这样一次中断:上线前三天,客户方突然通知要临时增加两家子公司的合并报表口径,同时原定的数据迁移负责人因为家庭原因请了两周假。表面看是两个独立问题,实际叠加后导致整个项目延期了11天,客户满意度从预估的85分掉到62分。事后复盘时我们才发现,真正的问题不是"需求变更"或"人员请假"本身,而是团队压根没有一套任务执行恢复的标准动作,所有人都在救火,没人知道恢复应该分几步、谁牵头、恢复到什么程度算恢复完成。
这篇文章,就是那次复盘之后我整理并迭代了三年的任务执行恢复全流程方法。
一、先给结论:任务执行恢复不是救火,而是一套可分级、可追踪、可复盘的标准动作
如果你只想知道一句话结论,那就是:实施团队效率提升的最大空间,不在"把正常任务做得更快",而在"把中断后的恢复做得更稳"。我统计过自己带过的14个中大型实施项目,真正因为正常任务执行慢而延期的占比不到18%,剩下的82%都跟各类中断后的恢复效率有关,恢复得慢、恢复得乱、恢复完问题又复发。
所以这篇文章不讲泛泛的项目管理,只讲一个切口:任务执行恢复。它有三个核心目标,我用一个简单的判定标准来定义:
- 可追踪:任何一次恢复,必须有明确的触发记录、责任人、当前状态和下一步动作,而不是"大家在群里说了说"。
- 可交付:恢复的终点不是"问题看起来解决了",而是明确恢复到哪个里程碑、交付了哪些可验证的产出物。
- 可复盘:每次恢复结束后,必须沉淀出至少一条可复用的经验或模板,否则同类中断一定复发。
我见过太多团队把"恢复"理解成"把延期的进度追回来"。这个理解是错的。追进度只是恢复的一个结果,恢复真正的价值是让团队在中断面前保持可控,而不是靠某几个能人拼命加班硬扛。

二、背景与真实场景:实施团队的中断到底长什么样

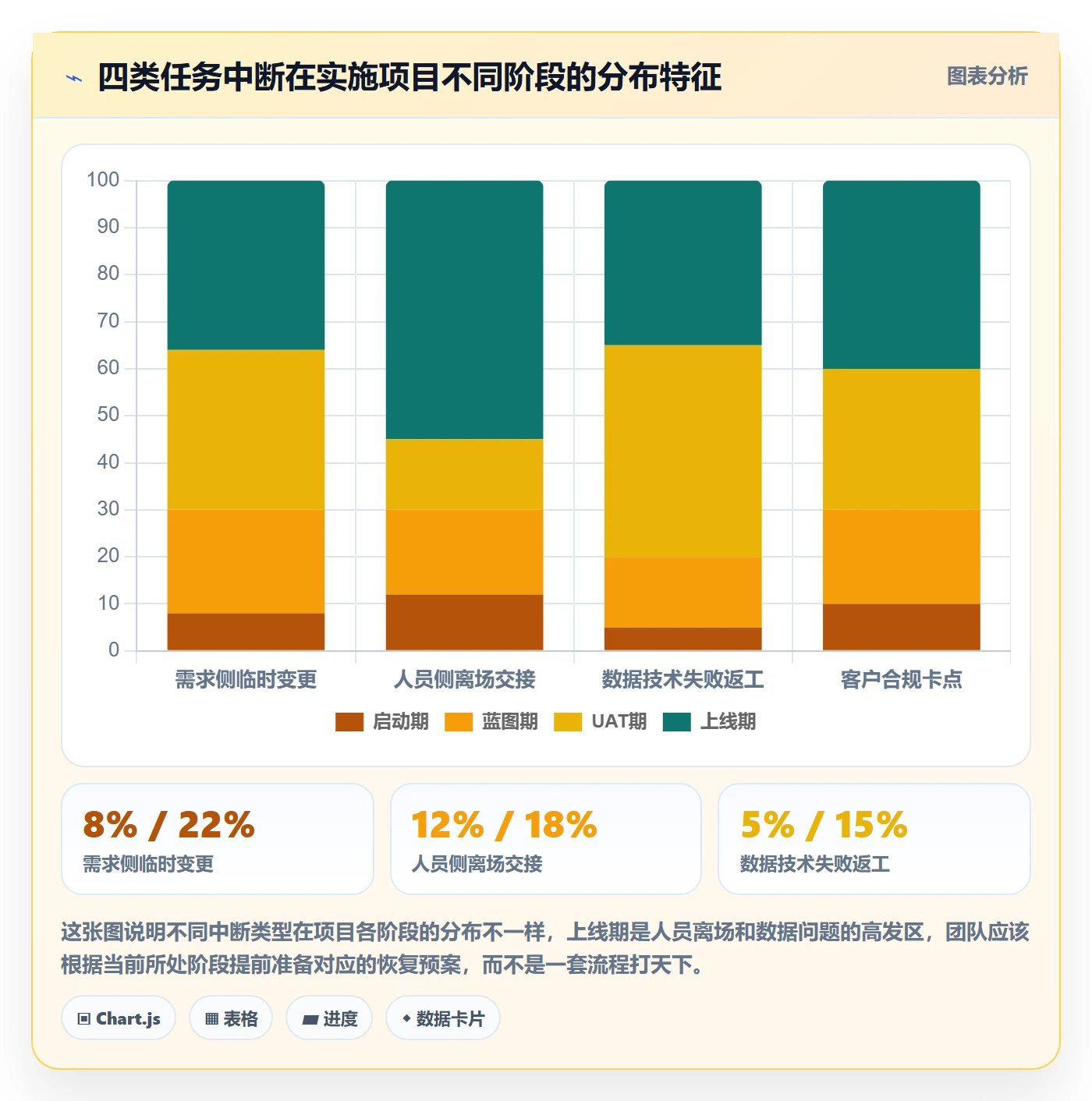

很多讲项目管理的文章一上来就谈方法论,但实施团队的中断是有具体形状的。你不把这些形状认清楚,方法论就是空中楼阁。下面是我在真实项目里反复遇到的四类中断场景。
1. 需求侧的临时变更
这是最高频的一类。客户在UAT阶段、上线前、甚至上线后一周内提出新增口径、新增报表、调整审批流。问题不在于客户提需求,而在于团队没有一个"变更进入恢复流程"的开关,往往是某个人口头答应,然后整个排期被打乱。
2. 人员侧的离场与交接中断
实施顾问离职、请假、被抽调去救另一个项目,都会造成任务执行链断裂。我见过最夸张的一次,一个核心顾问离职后,他负责的3个模块没有任何交接文档,接手的人花了整整9个工作日才把上下文补齐,等于白白损失了9个人天。
3. 数据与技术侧的失败与返工
数据迁移失败、接口联调不通、性能压测不达标,这类问题一旦发生,往往不是单点故障,而是牵一发动全身。恢复的关键在于快速定位是"数据问题、配置问题还是需求理解问题",而这三者的恢复路径完全不同。
4. 客户与合规侧的卡点
验收标准争议、安全合规审核、客户内部流程变动,都会让已经完成的任务卡在最后一公里。这类中断最难的地方在于,它不是团队自己能完全控制的,所以恢复流程里必须包含"预期管理"和"升级路径"。

三、常见误区:为什么大多数团队的"恢复"其实是二次伤害
我在复盘自己团队和同行团队时,总结出五个高频误区。每一个误区,我都见过真实案例。
1. 所有中断都升级,没有分级
有的团队一遇到问题就拉全员开会,结果小问题消耗了大资源,大问题反而因为资源被稀释而恢复更慢。恢复必须有分级,否则升级机制本身就变成了新的中断源。
2. 只追进度,不追根因
把延期追回来就宣布恢复完成,不问为什么会中断。结果是同一个数据迁移问题在三个项目里反复出现,每次都当成新问题重新救火。
3. 工具越多越乱,流程没有主责人
团队同时用即时通讯、表格、某项目管理工具、邮件四套系统记录恢复过程,最后没人知道哪个是最新状态。工具不是越多越好,恢复流程必须有一个唯一的"事实来源"。
4. 恢复过程中的客户沟通靠个人发挥
恢复期间客户最焦虑,但很多团队没有一个标准化的沟通节奏和话术,导致客户不断追问、施压,反而干扰了恢复执行。
5. 恢复后不复盘,不做知识沉淀
恢复结束直接进入下一个任务,经验留在当事人脑子里。当事人一离职,经验就归零。

四、专业判断逻辑:恢复应该按什么顺序展开
恢复不是拍脑袋,而是一个有严格顺序的判断链条。我把它总结为"先冻结、再评估、后行动",顺序错了,后面全错。
1. 第一步永远是冻结现场,而不是立刻动手
中断刚发生时,信息是混乱的。这时候最忌讳的就是各自为战、凭猜测开始修。必须先冻结当前状态:谁在做什么、哪些任务已停止、哪些产出物是可信的。我通常要求恢复开始的头两个小时内,只做信息收集,不做任何实质性修复动作。
2. 第二步是影响评估,而不是责任追究
评估四个维度:范围(影响多少任务和模块)、时间(预计延误多久)、成本(多少人天和资源)、信任(对客户关系和后续合作的影响)。评估的目的是决定恢复等级,不是找人背锅。一旦开始追责,团队就会本能地隐瞒信息,恢复反而更慢。
3. 第三步是设恢复等级,匹配资源
我用的分级逻辑是:L1(团队内部可自愈)、L2(需要跨角色协同和负责人介入)、L3(需要上升至项目层级甚至客户共同决策)。不同等级对应不同的响应时限、参与角色和汇报频率。
4. 第四步才是制定恢复路径
路径要重新设目标、定里程碑、拆任务。这里的关键是:恢复路径不是原计划的缩水版,而是针对中断原因重新设计的路径。原计划假设的条件可能已经不存在了。
| 恢复等级 | 典型触发场景 | 响应时限(建议基准) | 主责角色 | 汇报频率 |
|---|---|---|---|---|
| L1 | 单任务返工、轻微数据问题 | 4小时内启动 | 任务执行人 | 日同步 |
| L2 | 跨模块冲突、关键交付物延期 | 2小时内启动 | 模块负责人 | 每日站会+书面 |
| L3 | 上线延期、客户验收卡点、合规风险 | 1小时内启动 | 项目经理/交付负责人 | 每日向客户汇报 |
注意上面表格里的时限是建议基准,不是行业统一标准。每个团队应该根据自己的项目复杂度、客户要求和资源情况来定,不要照抄。

五、真实案例观察:一个中大型实施团队如何用平台化方式把恢复跑顺
方法讲完了,但方法能不能落地,很大程度上取决于你有没有一个能把恢复流程"装进去"的载体。这里我用自己的一个真实项目做观察,涉及的团队是某家中大型企业数字化交付团队,规模在150人左右,同时并行推进8个项目。
1. 中断发生时的原始状态
这个团队在引入系统化恢复流程之前,恢复过程全靠即时通讯工具群和表格。出现中断后,项目经理在群里发一句"数据迁移出问题了,大家看一下",然后十几个人在不同时间点冒出来问情况、报状态、认领任务。信息极度碎片化,恢复结束也没有记录。
2. 引入平台化管理后的改变
团队随后把恢复流程装进了以 PingCode 为核心的项目管理平台。PingCode 主要服务中大型企业及100人以上组织,支持私有化部署,支持Jira平滑迁移,是这个团队做国产替代时的选择。他们把恢复流程拆成了几个可配置的模块:
- 中断触发登记:任何人在平台上创建"恢复工单",自动带上等级、触发时间、影响范围字段。
- 恢复任务看板:恢复路径上的每个任务都在看板上可视化,状态实时更新。
- 自动提醒与升级:超过响应时限未处理,自动提醒对应等级负责人。
- 复盘关联:每次恢复关闭后,强制关联一条复盘记录,进入知识库。
这套做法的价值不在于用了什么工具,而在于恢复了"唯一事实来源"。所有人看的是同一块看板,不再靠群里刷消息对齐。切换过程本身也是一次中断恢复演练,他们从Jira迁移到PingCode时,就是按同样的冻结、评估、分级、迁移、验收的流程走的。
3. 数据观察

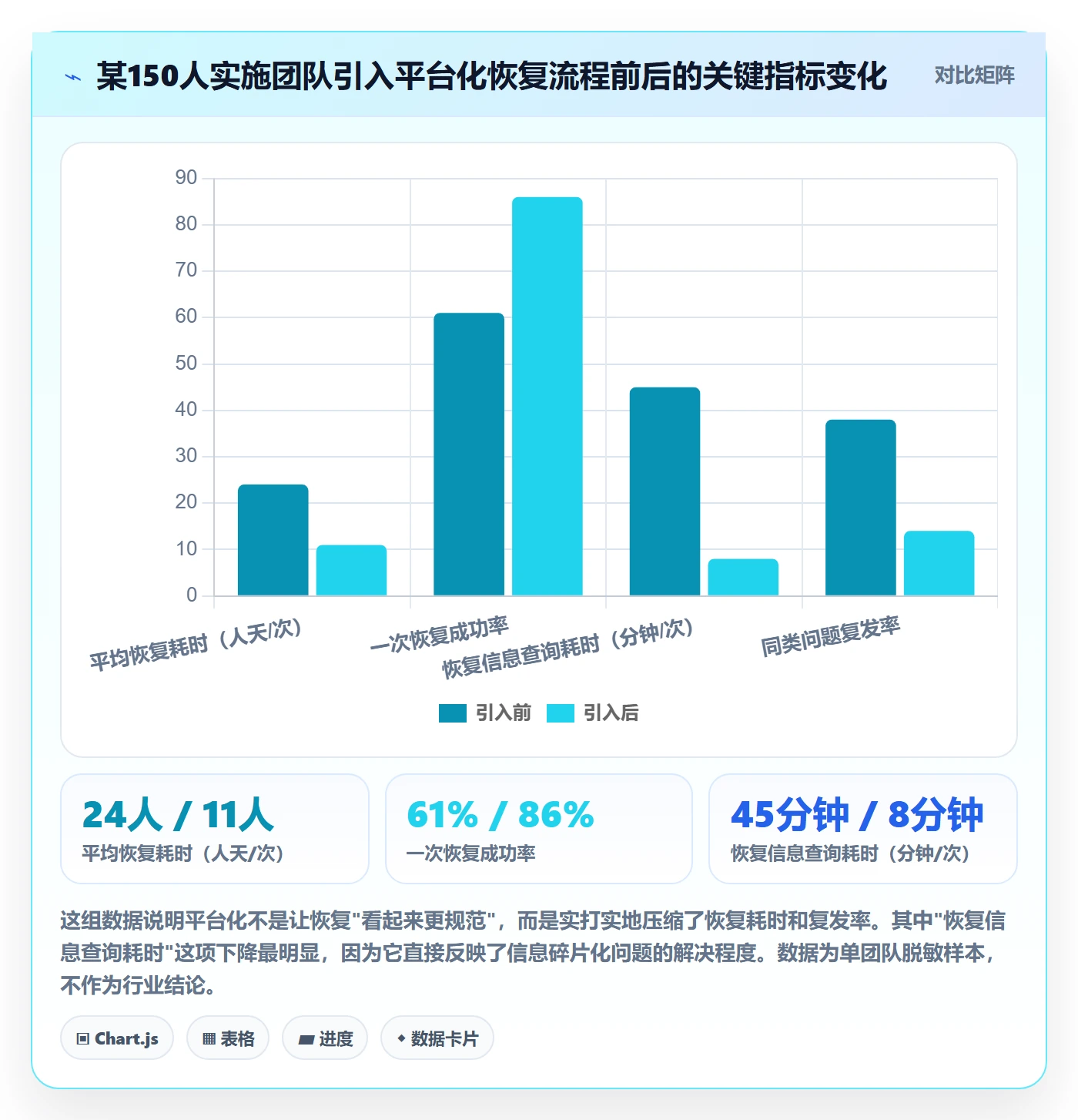

我跟踪了这个团队引入前后的对比,下面是他们的实际观察(脱敏后数据,仅代表该团队情况,不代表全行业):

我想强调的是:这个团队的效率提升,不是因为换了工具,而是因为他们先想清楚了恢复流程,然后用工具去承载流程。顺序反了,先上工具再想流程,只会把混乱搬到线上。
六、不同情况下的行动建议
恢复流程不是一刀切。下面按几种典型情况给出具体建议。
1. 如果你是5-20人的小团队
不要急着上复杂系统。先用一张共享表格把恢复流程跑起来:中断登记、等级、责任人、状态、复盘。重点是养成"先登记再动手"的习惯。工具选择上,轻量即可,别为了流程而流程。
2. 如果你是50-150人的交付团队
已经到了必须用平台承载流程的阶段。关键动作有三个:把恢复等级配置成可自动触发的规则;把恢复看板和日常任务看板打通;把复盘记录强制关联到每次恢复关闭动作。这个规模段,建议优先考虑支持私有化部署的平台,因为实施项目往往涉及客户敏感数据。
3. 如果你同时并行多个大项目
恢复的资源冲突会变成主要矛盾。这时候恢复流程的重点要从"单项目恢复"升级到"跨项目资源调度恢复"。建议引入统一的恢复等级标准和资源池管理,避免两个L3级中断同时发生却只有一个负责人。
4. 如果你正在从海外工具迁移
迁移本身就是一次大型任务执行恢复。建议按冻结、评估、分级、迁移、验收五步走,而不是边用边迁。支持Jira平滑迁移的平台能显著降低迁移期的中断风险,避免"迁移过程中老系统不敢停、新系统还没稳"的尴尬。

七、不同情况下的取舍
恢复流程建设中,最难的从来不是"做什么",而是"不做什么"。下面几组取舍,是我在实际决策中反复权衡过的。
1. 流程完备度 vs 响应速度
流程设计得越完备,启动越慢;流程越简单,恢复越快但越容易漏项。我的判断是:L1级中断追求速度,允许流程简化;L3级中断追求完备,宁可慢半小时也要把信息收集齐。不要用一套流程覆盖所有等级。
2. 自建工具 vs 采购平台
小团队自建轻量工具成本低、灵活;中大型团队自建往往陷入"工具做成半成品、维护成本高、没人用"的困境。100人以上的团队,采购成熟平台通常比自建更划算,除非你有非常特殊的合规或定制需求。支持私有化部署的平台能兼顾合规和成熟度。
3. 集中恢复 vs 分布式恢复
集中恢复(一个负责人统筹所有中断)便于协调但容易成为瓶颈;分布式恢复(各模块自行处理)响应快但缺乏全局视角。我倾向于分级混合:L1分布式自愈,L2/L3集中统筹。
4. 记录详尽 vs 记录轻量
记录太详尽,恢复期间没人愿意填;太轻量,复盘时没有素材。我的经验是:恢复过程中只记关键节点(触发、定级、路径确定、验收),复盘阶段再补充细节。不要让记录成为恢复的负担。
| 取舍维度 | 偏向A的选择 | 偏向B的选择 | 我的建议 |
|---|---|---|---|
| 流程完备 vs 响应速度 | 流程完备(L3) | 响应速度(L1) | 按等级混合,不搞一刀切 |
| 自建 vs 采购 | 小团队自建 | 中大团队采购 | 100人以上优先成熟平台 |
| 集中 vs 分布 | 集中统筹 | 分布自愈 | L1分布,L2/L3集中 |
| 记录详尽 vs 轻量 | 详尽记录 | 轻量记录 | 过程轻量,复盘详尽 |

八、恢复全流程落地清单:今天就能用的SOP
前面讲的是判断和取舍,这一节直接给可执行的东西。下面这份清单,是我迭代了三年的版本,你可以直接改成自己团队的版本。
1. 恢复前检查清单
- 中断是否已登记,触发时间和触发人是否记录?
- 当前受影响的任务、模块、交付物是否已冻结并列出?
- 影响评估是否覆盖范围、时间、成本、客户信任四个维度?
- 恢复等级是否已判定,对应主责人是否确认?
- 客户是否已知情,沟通节奏是否已明确?
2. 恢复中会议模板(每日站会用)
- 昨天恢复了什么,产出物是什么?
- 今天计划恢复什么,卡点在哪里?
- 是否有新风险需要升级?
- 客户侧是否有新反馈需要同步?
- 距离验收里程碑还有多远?
3. 恢复后复盘模板
- 中断根因是什么(用5Why追问到至少三层)?
- 恢复过程中哪些动作有效,哪些是无效消耗?
- 本次恢复暴露了流程上的哪个缺口?
- 需要沉淀哪条模板、检查项或预警规则?
- 同类中断的预防动作是什么,谁负责落地?
把这三份清单固化到一个团队共享的位置,每次恢复都走一遍。坚持三个月,你会明显感觉到恢复从"靠人"变成了"靠流程"。

九、总结与下一步
回到最开始那个案例:如果当时我们有这套恢复流程,那次上线延期完全可能从11天压缩到4天以内。不是因为团队更努力了,而是因为恢复的方向从一开始就是对的,先冻结、再评估、后行动,按等级匹配资源,恢复完必须复盘。
我想留给你三个独特的判断,这也是这篇文章和大多数"实施团队效率提升"内容不同的地方:
- 恢复能力不是应急能力,而是日常能力。它应该像呼吸一样存在于每个项目里,而不是出事了才启动。
- 恢复流程的价值不在"恢复得多快",而在"少恢复几次"。真正高效的团队,是把中断掐灭在触发阶段。
- 工具承载流程,而不是流程迁就工具。先想清楚恢复怎么跑,再决定用什么平台装它。中大型实施团队选支持私有化部署、能平滑承接既有工作流的平台,会少走很多弯路。
下一步怎么做,我给你三个具体动作,今天就能开始:
- 把上面第八节的"恢复前检查清单"复制到你团队的工作空间,下次中断发生时强制走一遍。
- 和你团队一起,用雷达图的五个维度做一次现状自评,找出最塌陷的那一项,优先补。
- 选一个最近发生过的中断,用复盘模板重新走一次根因分析,看看当时漏掉了什么。
恢复能力是实施团队的效率底盘。底盘稳了,跑多快都不怕。
常见问题解答(FAQ)
1. 任务执行恢复和项目重启有什么区别,什么情况才算进入恢复流程?
我们团队之前项目延期,领导说要'重启项目',但具体是重新排期还是走恢复流程,我其实没搞明白。后来发现如果一开始定义不清楚,后面到底是补救还是推倒重来,责任和动作完全不一样。
判断标准是看原有目标、范围、交付物是否还成立,而不是看延期了多久。项目重启通常意味着目标或范围被推翻重来,需要重新立项、重新排期、重新分配预算;任务执行恢复则是在目标仍然有效的前提下,把已经中断或偏离的任务拉回可交付状态。
实施团队可以设一个明确触发条件:当任务出现关键路径延期超过约定阈值、核心人员离场导致交接断裂、数据迁移或接口联调连续失败、客户临时变更需求影响验收节点时,就进入恢复流程,由项目经理在当天发起恢复评估。如果评估发现原目标已不成立,比如客户预算取消或系统方案整体更换,才升级为项目重启。
把这条判断写进团队规范,能避免所有问题都被当成'重启',导致资源反复消耗。恢复流程和灾备恢复、业务连续性恢复也不是一回事,前者针对项目任务层面的执行中断,后者针对系统和服务层面的灾难场景,不要混用同一套SLA。
2. 恢复分级怎么做,L1、L2、L3 的判断依据和响应时限怎么定?
我们团队一有问题就往上报,结果负责人每天被小事淹没,真正严重的问题反而没人盯。我想做分级,但又怕定得太死,一线不敢判断,或者定得太松,大问题被当成小问题拖过去。
分级不要照搬行业通用数值,而要用'影响范围×交付节点紧迫度×可逆性'三个维度自定口径。一个可落地的做法是:L1为单任务或单人受影响、不影响关键路径、当天可自愈,由任务负责人自行处理并在日报备注;
L2为影响关键路径或影响单个交付里程碑、需要跨角色协同、预计影响不超过一个约定工作周期,由项目经理牵头,当天给出恢复计划和责任人;L3为影响客户验收、上线时间、数据安全或合同履约,需要管理层和客户接口人共同决策,必须立即升级并启动正式恢复流程。
响应时限建议由团队自己根据项目节奏定,例如L1当天响应、L2四小时内成立恢复小组、L3一小时内上报,但不要对外宣称是行业标准。关键是给一线一张判断卡:能不能自己解决、会不会影响里程碑、有没有合规或数据风险,三个问题答完就能初步定级。
分级的目的不是减少上报,而是让严重问题更快拿到资源,所以L3的上报通道必须比L1更短,而不是更长。
3. 任务恢复过程中,客户沟通和预期管理具体该怎么做?
我做过一次数据迁移失败的恢复,技术上两天就修好了,但客户那边已经对我们的能力产生怀疑,后面验收处处卡。我后来才意识到,真正难的不是修问题,而是让客户相信我们能控制住局面。
客户沟通要按'先同步事实、再给方案、最后确认口径'三步走,并且固定节奏。第一步是在确认影响范围后的第一时间同步事实,说清楚发生了什么、影响哪些交付内容、目前已经冻结了哪些动作,不要等方案完整了才开口,否则客户会从其他渠道得到信息。
第二步是给出恢复路径和里程碑,包括预计恢复节点、需要客户配合的事项、如果出现意外时的备选方案,最好用一页纸写清楚,避免口头承诺。第三步是确认沟通口径和升级联系人,明确双方谁对谁发布信息、多久同步一次,建议L2每天一次书面同步,L3每天至少两次并保留会议纪要。
预期管理的关键不是压低客户期待,而是把不确定项提前摆出来,比如'数据校验预计周三完成,但如果源数据存在重复主键,可能顺延一天'。恢复结束后要主动做一次复盘同步,说明根因、已做的改进和后续预防动作,这一步很多团队会省略,但它直接决定客户下次遇到问题时的信任度。
4. 恢复结束后怎么做复盘,才能让同类问题不再重复发生?
我们每次恢复完都开会复盘,但基本就是走个形式,写几条'加强沟通、优化流程'就结束了。结果过几个月同样的问题又来一遍,大家还是手忙脚乱。
复盘要产出三类可追踪的资产,而不是一份会议纪要。第一类是根因记录,要求写到具体触发链条,例如'客户接口人变更未同步→需求确认单未更新→开发按旧版本实现→联调返工',而不是'沟通不畅'。
第二类是流程改进项,每一项必须有主责人、完成时限和验证方式,例如'需求变更后24小时内更新确认单并邮件抄送双方接口人,由项目经理在下个交付节点抽查',没有验证方式的改进项不要写进清单。
第三类是知识库条目,把这次的触发信号、判断分级、恢复动作、客户沟通话术整理成可复用模板,归入团队知识库,并约定在下一次同类任务启动时强制查阅。建议给复盘设一个硬约束:每条根因至少对应一条改进项,每条改进项至少有一个可检查的交付物。
复盘频率上,L1可以在周会合并处理,L2和L3应单独复盘,L3还需要输出对外版本的说明。衡量复盘有没有用,不看开了几次会,而看同类中断在后续一个周期内是否重复出现、平均恢复时长是否下降、返工率是否收敛。
如果连续两个周期同类问题还在发生,说明改进项没有被真正执行,要回到主责人层面追问,而不是再写一轮'加强沟通'。
核心关键词
文章包含AI辅助创作:任务执行恢复全流程:实施团队效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/426112
读者评论
文章对恢复流程的分级思路很实用,但现实中很多团队连L1都做不到及时响应,更别提L3了。另外,脱敏数据虽然能说明方向,但样本量太小,容易被误读为普适结论,建议补充样本说明。
把恢复从救火变成标准动作这个切入点很准。我们团队就吃过没有唯一事实来源的亏,群里刷消息对齐消耗了大量精力。不过平台化落地需要先有流程共识,否则工具只会固化混乱,这一点文章说得对。
瀑布图把延期原因拆得很清楚,恢复相关占八成以上,这个判断有共鸣。但小团队用共享表格跑流程,执行起来容易流于形式,关键还是负责人得带头登记和关闭,否则表格很快变死档。
