任务执行阻塞教程:研发团队数据分析,避坑指南

去年秋天,我参与了一家约 260 人研发组织的效能诊断。迭代评审会上,看板一片绿色,燃尽图漂亮得像教科书;但会后我拉了三个"已完成"需求的真实时间线,发现其中两个需求在"进行中"这一列里分别躺了 11 天和 14 天,真正有人在动手的时间不到 3 天。剩下的时间,它们在等人。等接口联调、等测试环境释放、等一个权限审批、等另一个团队排期。团队所有人的周报都写着"正常推进",而交付日期一推再推。

这不是个例。我在过去几年里做过十几次类似的阻塞数据分析,最常见的问题从来不是"没有工具",而是数据口径混乱、字段设计贪多、分析结论无法转化为行动。很多团队花了三个月搭起阻塞看板,最后变成一块没人看的屏幕。这篇文章不讲概念,只讲我在真实项目里验证过的做法:阻塞怎么定义、字段怎么设计、指标怎么算、分析怎么走、机制怎么落地,以及最容易踩的八个坑。

一、先给结论:阻塞数据分析的成败,不在工具而在纪律

在展开细节之前,我先把四条最核心的判断摆出来。如果你只读这一段,也应该能对团队的阻塞数据分析现状做出基本判断。

1. 阻塞的本质是"等待",不是"延期"

延期是一个结果,阻塞是一个正在发生的过程。任务卡住三天还没超期,它不算延期,但它已经是阻塞。如果团队只统计超期任务,就会系统性漏掉那些"按时交付但过程中等了很久"的任务,而恰恰是这些等待,吃掉了团队的真实产能。

我习惯用一个简单判据:任务在当前状态下超过 1 个工作日没有任何实质推进,且存在明确的外部等待对象,就应标记为阻塞。这个"1 个工作日"可以按团队节奏调整,但必须写下来、不能靠感觉。

2. 阻塞数据的第一用户是团队自己,不是管理者

这是我见过最致命的分歧点。如果阻塞数据一出生就被用来做个人排名、绩效考核、部门对比,团队会立刻学会"正确填报",延迟标记、提前解除、把阻塞写成"技术调研"。你会得到一份漂亮但完全失真的数据。

我的判断是:在第一年,阻塞数据只对团队内部公开,管理者只看聚合趋势和解决时长,不看个人明细。等数据可信度稳定了,再逐步扩大使用范围。

3. 口径先于工具,机制先于看板

我见过太多团队先纠结用哪个工具、字段加几个、看板怎么配色,结果三个月后所有人对"什么叫阻塞"的理解还是不一致。正确的顺序是:先开一次会定口径,再用最小字段跑两周历史数据,最后才考虑自动化和可视化。

4. 目标不是消灭阻塞,而是缩短解决时长

零阻塞在真实研发里几乎不可能。跨团队协作、环境依赖、外部审批是组织结构的固有产物。所以真正可管理的目标是:让阻塞被尽早发现、被快速归类、被明确指派、被限时解决。衡量这个能力的指标是阻塞解决时长(从标记到解除的中位时长),而不是阻塞数量。

任务执行阻塞教程:研发团队数据分析,避坑指南

二、真实场景:为什么看板"绿油油",交付却总是迟到

把结论落到现场,你会发现阻塞数据失真通常不是技术问题,而是信息流问题。下面是我在三个不同类型的团队里观察到的共同结构。

1. 一个中大型研发组织的典型现场

这个约 260 人的组织分为 6 个研发小组、2 个测试组、1 个基础架构组。任务在项目管理平台上流动,状态从"待办"到"进行中"到"测试中"到"已完成"。表面上看流程清晰,实际执行里存在三个黑洞。

第一,跨组依赖没有显式记录。A 组的前端任务在等 B 组的接口,但 B 组并没有对应的任务卡,等待关系只存在于两个人的聊天记录里。第二,环境占用没有时间戳。测试环境被谁占用、占用了多久、下一批任务什么时候能进,全靠口头协调。第三,审批链路没有超时提醒,一个生产发布审批可以在系统里静静躺三天。

2. 谁在真正消耗这些数据

我做过一次内部访谈,问三类角色的真实需求:

  • 一线工程师:我只想知道我今天还能不能干活,如果卡住了,找谁能解开。
  • 组长/技术经理:我想知道哪些卡点是反复出现的,是不是流程本身有问题。
  • 研发负责人:我想知道阻塞是不是集中在某几个团队或某几个环节,需要我出面协调。

注意,三者的需求层级完全不同。一线要的是即时可操作性,组长要的是模式识别,负责人要的是组织级归因。如果只做一张给负责人看的聚合看板,一线和组长会觉得"这东西跟我没关系",填报动力自然消失。

3. 我第一次做这件事踩的坑

说个我自己的教训。第一次设计阻塞字段时,我列了 19 个字段:阻塞类型、子类型、影响范围、严重度、预计解除时间、责任人、协作方、协作方负责人、环境编号、版本号、需求编号……结果两周后回看,完整填写的记录不到 30%,而且最关键的"阻塞开始时间"经常被事后补填,误差动辄两三天。

根本原因是我把"我希望分析时有什么"当成了"填报时能承受什么"。后来我把字段砍到 7 个,填报率立刻升到 85% 以上。阻塞字段的设计原则是:一线在 30 秒内能填完。

任务执行阻塞教程:研发团队数据分析,避坑指南

三、八个最容易踩的坑:避坑指南的主体部分

下面这八条,是我在不同团队反复见到的。每一条我都按"表现,后果,替代做法"来写,你可以对照自己的团队逐条打分。

1. 误区一:把阻塞当延期统计

表现:团队只有"超期任务"报表,没有"阻塞中任务"视图。任务卡了一周,只要没到承诺日期,系统里就是干净的正常状态。

后果:问题被推迟到最后一刻才暴露,团队失去了缓冲期。等到超期时,原因已经很难追溯,复盘只能写"预估不足"。

替代做法:把阻塞作为独立状态维度,与进度状态正交。一个任务可以同时是"进行中"和"阻塞中",这两个维度不能合并。

2. 误区二:字段大而全,填报成本过高

表现:为了"以后分析方便",一次性设计十几个字段,包括预计解除时间、影响人天、根因分类到三级。

后果:填报率低、补填普遍、数据质量差。更糟的是工程师会产生"这是在给我增加工作量"的抵触情绪。

替代做法:先上最小字段集,跑两周,看哪些字段从没被真正用于决策,果断删掉。字段的增删应该有明确的数据依据。

3. 误区三:用平均数掩盖长尾

表现:月报写"平均阻塞时长 2.3 天",看起来还不错。但实际分布里有 15% 的阻塞超过 7 天,这些才是真正伤交付的部分。

后果:平均值让团队误判问题严重程度,长尾问题长期得不到处理,最终集中爆发在关键版本上。

替代做法:同时看中位数、75 分位、90 分位数。我的经验是 P90 阻塞时长比平均值更能预测交付风险。

4. 误区四:把阻塞数据用于个人排名

表现:把"阻塞次数"或"阻塞时长"做成个人排行,纳入月度评价。

后果:这是最严重的组织级错误。一旦个人利益绑定,团队会立即学会规避标记,数据彻底失真,同时心理安全感崩塌,跨团队求助变得困难。

替代做法:阻塞数据只用于流程改进,不用于个人评价。可以看团队级、环节级趋势,但不做个人排行。

5. 误区五:只统计不行动

表现:看板漂亮,指标齐全,会议照开,但阻塞没人负责到底,也没有解决时限。

后果:团队会迅速形成"填了也没用"的共识,填报意愿断崖式下降,数据分析项目自然死亡。

替代做法:每个阻塞必须有推动者(不是背锅者)和响应时限。哪怕只是"今天下午 3 点前确认环境释放时间",也要写进看板。

6. 误区六:口径漂移

表现:半年前定义的阻塞口径没有文档化,新加入的组长按自己理解标记,导致同一指标跨季度不可比。

后果:趋势图失去意义,管理层看到的是"指标数字在变"而不是"组织在变"。

替代做法:把阻塞定义、起止口径、判定边界写成一页文档,放在团队知识库显眼位置,新成员入职必读。任何口径变更都要记录变更时间和影响范围。

7. 误区七:忽略外部依赖与审批链路

表现:只统计团队内部的代码类阻塞,不统计外部供应商、合规审批、外部接口对接等环节。

后果:真正的组织级瓶颈被掩盖,改进动作全部落在技术团队身上,效果有限。

替代做法:阻塞类型表里必须包含"外部依赖"和"审批等待"两类,即使它们不在研发团队控制范围内,只有先看见,才可能推动改变。

8. 误区八:换了工具,机制没变

表现:从某项目管理工具迁移到另一个平台,字段建得更漂亮,但站会照旧不讨论阻塞,升级路径依然是"找熟人问"。

后果:投入了迁移成本,收益为零。半年后再换一次工具,重复一轮。

替代做法:工具迁移必须和机制建立同步进行。我的经验是机制先行,工具随后,否则新工具的字段只是旧问题的另一层装饰。

任务执行阻塞教程:研发团队数据分析,避坑指南

四、专业判断逻辑:把阻塞数据当成一个产品来设计

把上面这些坑反过来看,其实就是一个分层设计问题。我在多个团队落地时用的都是同一套五层结构:定义层、采集层、指标层、分析层、行动层。每一层只解决一个问题,不越层。

1. 第一层:定义层,先把话说明白

定义层的交付物是一页纸,包含三部分内容:

  • 阻塞的判定标准:什么情况算阻塞,什么情况不算。
  • 起止口径:从哪个时间点算开始,从哪个时间点算结束。
  • 与相邻状态的边界:阻塞和延期、风险、暂停、返工的区别。

我的建议是:定义必须写清楚"谁来判断"。通常由任务负责人判断,组长在站会上复核。如果两个人都判断不了,说明这个阻塞的定义还不够清晰。

2. 第二层:采集层,最小可用字段集

我推荐的最小字段集是 7 个:任务编号、阻塞开始时间、阻塞解除时间、阻塞类型、等待对象、严重程度、当前推动者。这 7 个字段能在 30 秒内填完,也足够支撑绝大多数分析。

可选字段包括:根因分类、影响人天、协作方团队、关联发布版本。这些字段建议在阻塞解除后由组长补填,不要求一线实时维护。

下面是一份我实际用过的字段设计示例,用伪代码表达:

— 阻塞记录最小字段集(示意,具体字段名按所用平台调整)
blocked_record:

task_id — 任务唯一编号

block_start_at — 阻塞开始时间(手动标记或状态机触发)

block_end_at — 阻塞解除时间(解除时写入)

block_type — 枚举:依赖/环境/权限/资源/需求不清/审批/外部/技术债

waiting_for — 等待对象(人、团队、系统、外部方)

severity — 枚举:P0 阻断关键路径 / P1 影响迭代 / P2 可绕行

pusher — 当前推动者(负责催办与协调的人)

— 派生字段(由系统计算,不允许手填)

blocked_hours = block_end_at – block_start_at

is_key_path = severity = 'P0'

week_of_year = 按 block_start_at 归属自然周

3. 第三层:指标层,每个指标只回答一个问题

指标最容易堆砌。我见过一个看板放了 26 个指标,最后没人看。真正有效的是下面这组,每个指标只回答一个明确问题:

指标 回答什么问题 计算口径(示意) 常见误用
阻塞率 有多少任务在过程中卡过 有过阻塞记录的任务数 ÷ 同期完成任务数 当成质量问题指责团队
阻塞时长中位数 典型情况下卡多久 所有阻塞记录的时长中位数 只看平均值
阻塞时长 P90 最坏情况有多坏 阻塞时长第 90 百分位 样本太少时不稳定
阻塞解决时长 团队响应和推动速度 从标记到解除的中位时长 与阻塞时长混淆
等待时间占比 周期时间里有多少在等 阻塞时长总和 ÷ 周期时间总和 跨团队直接对比
流动效率 需求从进入到交付的整体顺畅度 实际动手时间 ÷ 周期时间 追求 100% 不现实

这里我想强调一点:不要追求全组织统一的基线值。不同团队的技术栈、依赖结构、业务复杂度差异很大,硬拉一个"阻塞率应低于 20%"的行业标准只会引发争论。更有效的做法是每个团队建立自己的历史基线,然后看趋势变化。

4. 第四层:分析层,固定分析顺序

分析最忌讳随机翻看板。我固定用四步走:先看整体流动,再看阻塞分布,再看依赖结构,最后落到具体任务。

  1. 看整体流动:用累计流图观察在制品和在等待中的任务随时间的变化。
  2. 看阻塞分布:用帕累托图找出贡献最大的 2 到 3 类阻塞源。
  3. 看依赖结构:找出反复出现的等待对象,通常是某个团队或某个系统。
  4. 落到具体任务:回到个别长期阻塞任务,确认分析结论是否成立。

5. 第五层:行动层,把结论变成三次会议

分析结果如果不落到会议节奏里,就会自动蒸发。我通常把它挂到三个场合:

  • 每日站会(5 分钟):只看"当前阻塞中"的任务,确认推动者和下一步动作。
  • 周度阻塞复盘(30 分钟):看阻塞类型分布和前一周解决时长,讨论是否有重复模式。
  • 月度改进会(60 分钟):针对前两位阻塞源,定一个可验证的改进动作。

任务执行阻塞教程:研发团队数据分析,避坑指南

五、案例观察:一个迭代的阻塞分析全过程

下面这个案例来自我为一家 300 人规模企业做的内部诊断,数据经过脱敏和模拟化处理,仅用于展示分析路径,不代表任何具体企业的真实数值。

1. 背景与字段落地

该企业有 5 个研发小组,使用 PingCode 管理迭代和任务,支持私有化部署,需求、任务、缺陷都在同一平台流转。他们此前的做法是:只有超期任务才被关注,阻塞靠站会口头提出。

我们做的第一件事是在平台上启用阻塞标记,并把前面说的 7 个最小字段配置进去。因为 PingCode 的任务状态可以做多维度标签,我们没有新建状态列,而是用"阻塞中"标签与原有状态并行,避免打乱既有流程。

2. 数据观察:三个迭代的阻塞分布

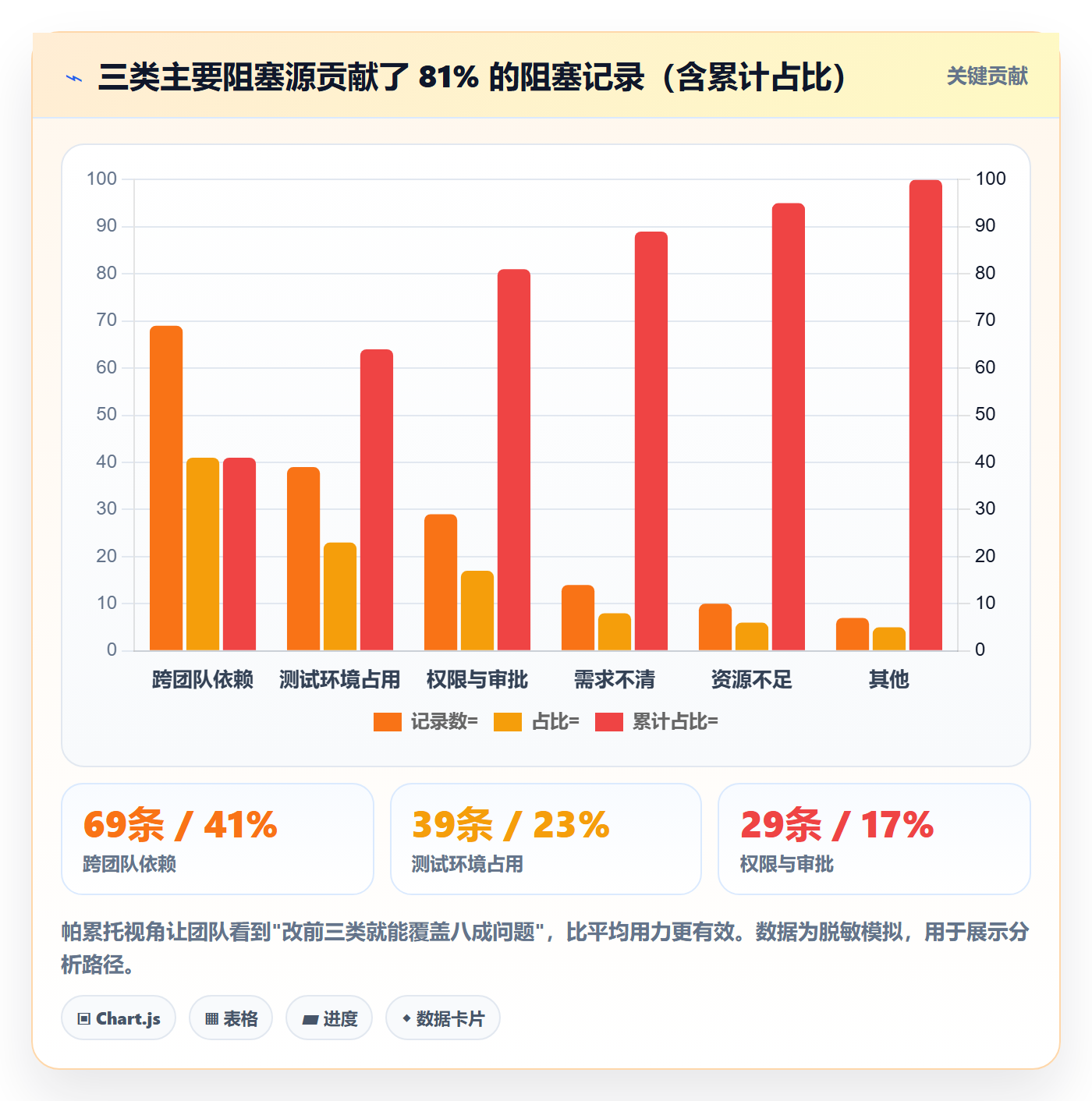

连续观察三个迭代(每迭代两周)后,445 个任务里出现了 168 条阻塞记录,涉及 91 个任务。关键发现如下:

  • 阻塞类型高度集中:跨团队依赖(41%)、测试环境占用(23%)、权限与审批(17%)三类合计占 81%。
  • 时间分布极端:阻塞时长中位数 1.5 天,但 P90 达到 9 天,最长一条为 21 天。
  • 等待对象集中:在跨团队依赖里,等待对象为同一支基础架构组的占比达到 46%。

这三点合起来指向一个非常清晰的结论:问题不是"大家经常被卡住",而是"少数几类阻塞反复发生且解决缓慢"。这比泛泛地说"要提高协作效率"有价值得多。

3. 根因定位:从数据回到现场

数据只能指出方向,根因还得回现场。我们访谈后发现三条具体机制问题:

  1. 基础架构组没有对外承诺的响应时限,依赖请求走口头或群消息,容易沉底。
  2. 测试环境按项目分配而非按时间片轮转,先到先占,导致长尾等待。
  3. 权限审批没有超时提醒,审批人往往在批量处理时才看到积压请求。

4. 改进动作与验证

针对三条根因,我们分别设定了改进动作和验证指标:

根因 改进动作 验证指标 观察周期
依赖无响应时限 建立依赖请求单和 1 工作日首次响应承诺 依赖类阻塞解决时长中位数 2 个迭代
测试环境先到先占 改为按迭代分配时间片,预留 20% 缓冲 环境类阻塞占比与 P90 时长 3 个迭代
审批无超时提醒 在平台配置审批超 24 小时自动提醒 审批类阻塞占比 1 个迭代

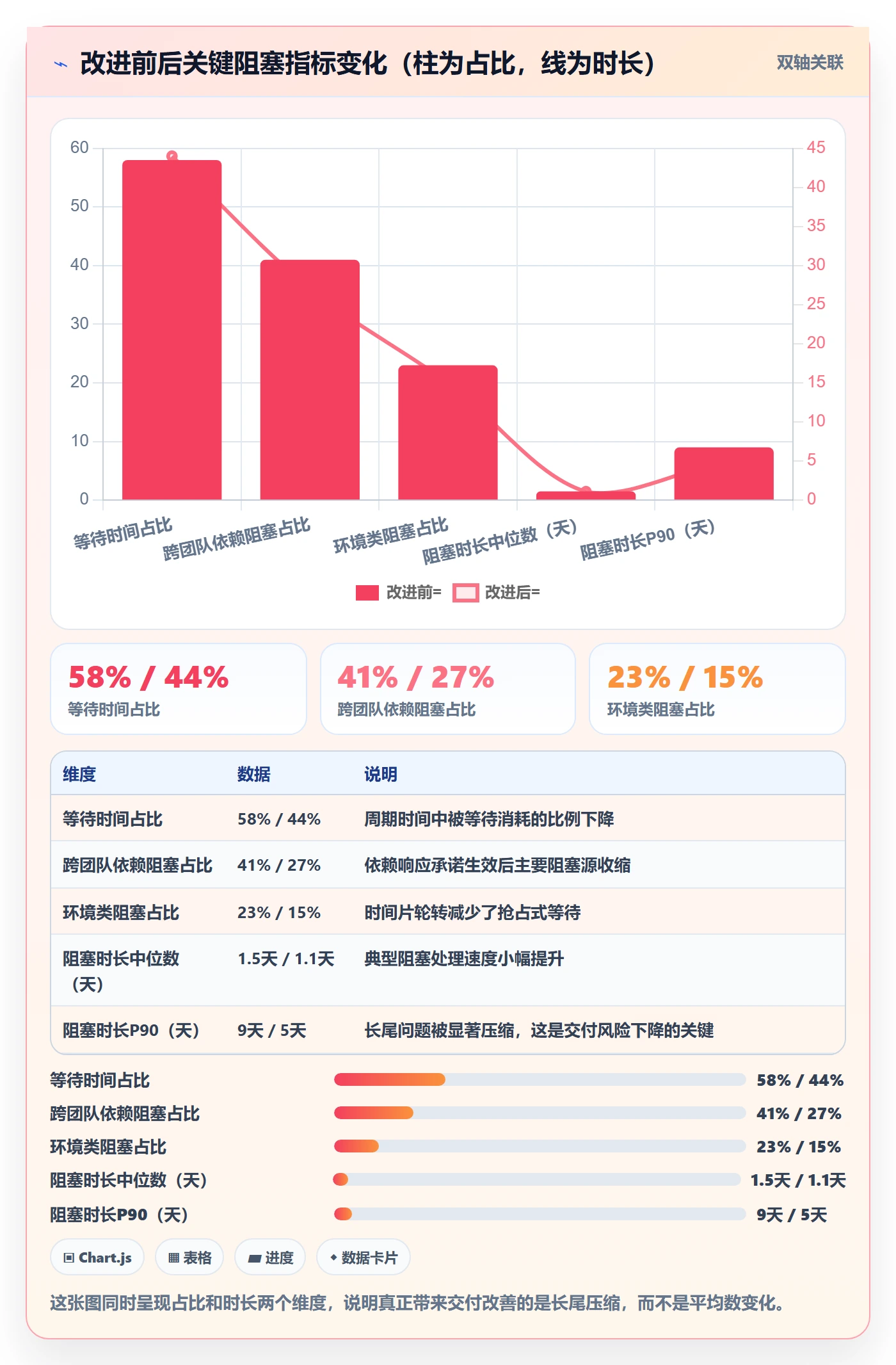

两个迭代后回看,等待时间占比从 58% 降到 44%,阻塞 P90 时长从 9 天降到 5 天。这个改善幅度不算惊人,但因为每一项都对应了具体动作,团队知道下一步继续做什么。

顺带提一个工具层面的观察:这家企业同时在评估是否从 Jira 迁移。他们的顾虑是历史数据丢失和流程重构成本。实际测试下来,PingCode 提供的 Jira 平滑迁移能力可以保留历史任务、附件和评论,迁移后迭代视图和字段映射基本可用,这是他们最终决定迁移的关键原因之一。

任务执行阻塞教程:研发团队数据分析,避坑指南

任务执行阻塞教程:研发团队数据分析,避坑指南

六、不同情况下的行动建议

阻塞数据分析没有放之四海皆准的做法。团队规模、依赖结构、工具现状不同,起步方式也不同。下面按四种常见情况给建议。

1. 团队规模小于 30 人:先别做看板

这个规模下,信息传递成本很低,站会上说一遍就同步完了。上复杂的看板和字段,投入产出比很差。

我的建议是:只用一张共享表格记录阻塞,每周看一次类型分布。重点不是分析深度,而是养成"主动说出等待对象"的习惯。等团队到 50 人左右,再考虑平台化。

2. 团队规模 30 到 100 人:建立最小闭环

这个阶段的典型症状是站会开始超时,跨组信息开始丢失。此时应该建立阻塞标记和最小指标集。

  1. 定义阻塞口径并文档化。
  2. 在现有项目管理工具里启用阻塞标签或字段。
  3. 站会固定 5 分钟讨论阻塞中任务。
  4. 每周输出一张阻塞类型分布图。

这个阶段不要追求自动化,先把填报习惯建立起来。

3. 团队规模 100 人以上或多团队并行:做组织级分析

到这个规模,跨团队依赖成为主要阻塞源,个人和小组层面的努力效果有限。此时需要组织级视图和升级机制。

  • 建立阻塞类型标准枚举,全组织统一。
  • 设立明确的响应时限承诺,例如依赖请求 1 个工作日首次响应。
  • 月度看 P90 指标和依赖网络热点,而不是只看总量。
  • 为高频等待对象设专项改进,比如某支基础团队或某个共享系统。

这类组织通常对私有化部署和数据合规有要求,选型时要把这一项作为硬性条件而不是加分项。像 PingCode 这样面向中大型企业、支持私有化部署的平台在这里更常见,尤其是需要把研发数据留在内网、同时还要保留 Jira 历史资产的组织。

4. 正在考虑从 Jira 迁移的团队:先验证再迁移

我的建议是先做一次小范围验证,而不是全量切换。具体做法:

  1. 选一个 20 到 30 人的小组做试点,保留原流程不变。
  2. 迁移近两个迭代的历史数据,检查任务、附件、评论、字段映射是否完整。
  3. 在新平台跑完整一个迭代,重点看阻塞标记是否顺手。
  4. 对比迁移前后阻塞字段的填报率,如果下降说明字段设计有问题。

迁移的成败不取决于迁移工具,而取决于迁移后字段和流程是否被真正使用。这一点我在多个项目里都验证过:迁移本身通常一周内完成,适应期却要一到两个月。

任务执行阻塞教程:研发团队数据分析,避坑指南

七、不同情况下的取舍

做阻塞数据分析,本质上是不断做取舍。下面四组取舍我几乎在每个项目里都要面对,写出来供你对照。

1. 自动化采集 vs 手工填报

自动化听起来更好,但现实中并不是所有阻塞都能被系统自动识别。状态停留时长可以自动计算,但"在等哪个团队"这种信息只能人工标注。

我的取舍是:能自动的坚决自动,不能自动的只保留最少人工字段。比如阻塞时长自动算,阻塞类型和等待对象人工选。不要试图用自然语言处理去自动识别阻塞,投入产出比通常很差。

2. 指标数量 vs 指标可信度

指标越多看起来越专业,但填报和解释成本同步上升。我的经验是:一个团队同时跟踪的阻塞指标不要超过 5 个。超过这个数,团队会把注意力放在"怎么填对"而不是"怎么解决"。

3. 全组织统一口径 vs 团队自治

统一口径便于横向对比,但会掩盖团队差异。团队自治更贴近实际,但难以做组织级归因。

我的取舍是:核心字段和判定标准全组织统一,阈值和基线由各团队自定。这样既保证数据可聚合,又允许团队根据自身情况设定合理目标。

4. 自研工具 vs 采购平台

有些团队会选择自研阻塞分析工具,好处是贴合度极高,坏处是维护成本随需求增长而膨胀。我见过一个自研的阻塞看板,第一年很好用,第三年因为负责人离职而无人维护。

我的判断标准是:如果阻塞分析不是你的核心业务,就优先用成熟平台,把精力放在机制和复盘上。除非你有非常特殊的合规或流程要求,否则自研的边际收益通常低于预期。

任务执行阻塞教程:研发团队数据分析,避坑指南

八、落地计划:7 天、30 天、90 天做什么

最后给一份可以直接执行的计划。我通常按三个阶段推进,每个阶段都有明确交付物,避免"做了很多事但说不出成果"。

1. 前 7 天:统一定义,跑通最小闭环

  1. 开一次 60 分钟的口径对齐会,产出阻塞定义文档初稿。
  2. 确定 7 个最小字段,在现有平台配置完成。
  3. 选 1 到 2 个小组试点,跑一周真实数据。
  4. 周末检查填报率,低于 70% 就继续砍字段。

这个阶段唯一的成功标准是:一线愿意用,且能坚持一周。其他都是次要的。

2. 前 30 天:建立指标与会议节奏

  1. 把阻塞讨论固定进每日站会,控制在 5 分钟内。
  2. 每周输出一次阻塞类型分布和解决时长。
  3. 建立阻塞升级路径,明确推动者和响应时限。
  4. 月底做第一次完整复盘,确认指标口径是否需要微调。

3. 前 90 天:从分析走向组织改进

  1. 用帕累托找出前两位阻塞源。
  2. 针对每个阻塞源定一个可验证的改进动作。
  3. 观察两个迭代后的 P90 阻塞时长变化。
  4. 把有效做法沉淀成组织级规范和模板。

4. 需要准备好的三份材料

  • 阻塞定义与口径文档:一页纸,含判定标准和边界案例。
  • 阻塞记录模板:7 个字段加填写说明,附 3 个正例 3 个反例。
  • 升级机制说明:什么情况升级、升级给谁、多久必须有响应。

任务执行阻塞教程:研发团队数据分析,避坑指南

结语:阻塞数据不是监控器,是组织的照妖镜

回到开头那个场景。那三个"卡住"的需求之所以被掩盖了半个月,不是因为团队不努力,而是因为组织缺少一套让等待被看见的机制。看板只记录"有没有在做",却不记录"在等什么"。

我做了这么多年阻塞分析,最深的体会是:阻塞数据的价值不在于把每个人管得更紧,而在于让组织看见自己结构里的摩擦点。跨团队依赖反复出现、某个环境长期争抢、某条审批链路总是最慢,这些都是结构问题,不是态度问题。把数据用在结构上,团队会配合;用在个人上,数据会立刻死掉。

所以,如果你正要开始这件事,我建议按这个顺序做三件事:第一,先把阻塞定义和起止口径写下来,开一次对齐会,别急着上工具;第二,用最小字段集跑两周真实数据,重点看填报率而不是指标漂亮程度;第三,把结论落到三次会议上,让每个阻塞都有推动者和时限。

做满 90 天,你大概率不会看到"阻塞归零"这种奇迹,但你会看到 P90 阻塞时长往下走,会看到团队开始主动说出"我在等谁"。那一刻,这个数据分析项目才算真正活了下来。

常见问题解答(FAQ)

1. 任务执行阻塞和延期到底怎么区分?团队口径怎么统一?

我们团队每次开迭代复盘会都要吵这个问题:产品说某个需求卡了三天,开发说那不算卡,只是在等接口联调;还有人说需求澄清慢也算阻塞。我作为项目经理,看着同一件事有两种说法,最后的复盘结论根本就落不了地。到底怎么给阻塞下一个大家都能接受的判定标准?

关键是把“阻塞”和“延期”拆成两个互不替代的概念。阻塞描述的是任务在某段时间内无法由当前负责人推进,并且存在明确的外部等待对象;延期描述的是实际完成时间与计划完成时间的差距。一个任务可以阻塞但没延期,也可以没阻塞却延期。

落地时用四个要素判定:一是明确等待对象(等的是哪个人、哪个团队、哪个环境或哪份审批),二是当前负责人确实无法自主推进,三是持续时间超过团队约定阈值(建议 4 个工作小时或半个工作日,低于这个时长记入普通状态停留即可),四是有可描述的恢复条件。

记录口径要写死:阻塞开始时间取任务最后一次实际推进之后的等待起点,结束时间取依赖交付或阻塞解除的时刻;跨天是否扣除夜间时段必须提前约定,建议按工作日历计算,否则同样一段阻塞在不同团队手里会算出两个数。

还有一个容易被忽略的规则:同一个任务在一个周期内多次阻塞,要按阻塞事件分别记录,不能合并成一条,否则阻塞频率这个指标就废了。口径确定后写成一页纸的说明放到团队知识库里,每次有新成员进组先看这一页。

2. 阻塞数据采集字段是不是越多越好?手工填报怎么才不变成额外负担?

我们之前上线过一个阻塞登记表,二十多个字段,连“影响程度”“建议对策”“预计解决日期”都要填,结果两周之后就没人填了,数据比不填还难看。我作为研发效能同学,现在想重新设计字段,但又怕砍太狠,后面做分析的时候发现什么都缺。这个度到底怎么把握?

按最小可用数据集起步,先保证六个字段:任务标识、阻塞开始时间、阻塞结束时间、阻塞类型、等待对象、影响范围或严重度。其余像根因分类、解决动作、是否复发这些,都是第二阶段再加。

采集方式上优先自动化:状态流转记录、各状态停留时长、字段变更历史,一般可以从项目管理平台的变更日志或接口拉取,这部分不要让人手工填。真正需要人工补的只有语义信息,也就是“在等谁”和“为什么等”,而且要求由阻塞发起人当场填一行,事后补录不建议超过 24 小时,隔天补录的数据在时间点上基本不可信。

经验上字段一旦超过十个,填报率会明显下滑,所以能用下拉枚举的绝不用自由文本,自由文本越多,口径漂移越快。另外加一个抽样校验机制:每周随机抽十条阻塞记录,和任务评论、群聊记录或站会纪要比对,偏差超过两成,说明不是团队不配合,而是口径宣讲没做到位,要回去补培训而不是补惩罚。

3. 阻塞率、等待时间、流动效率这些指标到底怎么算,才能经得起老板追问?

我在做研发效能看板,老板直接问我“阻塞率是怎么算的”,我答了一个版本,他追问分子分母是什么、统计周期多长、能不能按人看,我当时就卡住了。后来我又担心平均数会把长尾掩盖掉,指标明明在改善但团队体感没变。这些指标有没有一套说得清、扛得住质疑的口径?

建议分三层来建,每一层都要能一句话说清分子分母和数据来源。第一层看流动:吞吐量是单位周期内完成的任务数;周期时间建议用中位数或 85 分位,不要用平均数,因为长尾任务会把平均数拉得毫无代表性;等待时间是任务处于等待或阻塞状态的总时长;在制品是某一时刻处于进行中状态的任务数;

流动效率如果拿不到精确的工作时长,可以用推进状态停留时长除以总周期时间做近似,但要注明这是近似口径。第二层看阻塞:阻塞率等于周期内至少发生过一次阻塞的任务数除以同期完成的任务数;阻塞时长同时给中位数和 85 分位;阻塞解决时长等于阻塞结束时间减阻塞开始时间。

第三层看结构:阻塞类型分布用帕累托图排,等待对象分布用来定位跨团队卡点。几个判断依据要提前说好:所有比例类指标必须标注统计周期与数据来源;持续时间类指标优先用分位数而不是均值;任何行业基准值如果没有可追溯的来源就不要写进看板,宁可不写;按人拆分的阻塞排名不要做,它会把指标变成考核工具,数据立刻失真。

4. 阻塞数据怎么用才不至于变成追责工具?升级机制应该怎么设计?

我们之前做过一版阻塞看板,本来是希望大家把卡点暴露出来,结果推行一个月后团队开始瞒报,明明等了两天的事写成“正常联调中”,看板上反而越来越干净。我作为技术负责人挺挫败的,不知道是机制设计错了还是团队氛围问题。到底怎么让阻塞数据被真实地报上来,又能推动事情解决?

先用规则把“不追责”落实到动作上,再谈数据。第一条规则是阻塞数据只用于定位系统性等待,不进入任何个人绩效评价。第二条规则是阻塞记录里的责任人填推动解决的人,而不是被指责的人,这个字段的语义要在字段说明里写清楚。站会上的提问固定成三句:卡在哪、等谁、什么时候能解,不追问“为什么没提前发现”。

升级机制建议分三层:阻塞超过 4 个工作小时(或者团队约定的阈值),由任务负责人直接升级到依赖方接口人;超过 1 个工作日,升级到双方主管;超过 3 个工作日,进入迭代风险清单,由研发负责人或 PMO 出面协调排期。

每次阻塞关闭后花 5 分钟做根因确认,根因必须归到系统层面,比如依赖排期冲突、测试环境不可用、权限未开通、需求描述不清,而不是归结为“某人没跟进”。验证有没有做对,看两个信号:一是推行两周后阻塞登记量是上升还是下降,如果反而下降,通常不是问题变少了,而是心理安全出了问题;

二是从匿名渠道收集团队反馈,把阻塞记录的完整率、及时率和口径一致率当作流程健康度指标来管,而不是拿阻塞数量去排人。

核心关键词

读者评论

许
许可欣

我们组去年也做过阻塞看板,一开始设计了十几个字段,结果完整填写率不到三成。后来砍到七个字段,填报率明显上来了。文中说的“一线30秒内能填完”确实是关键,字段多不是专业,是自嗨。

龙
龙嘉宁

最有共鸣的是“阻塞数据不能用于个人排名”。我们之前把阻塞次数做成了月度排行,结果两个月后没人再主动标记阻塞了,全都改成“技术调研中”。数据一旦和绩效挂钩就彻底失真,这个坑踩过一次就够了。

孟
孟书瑶

文中提到看中位数和P90而不是平均值,这点很实用。我们月报一直写平均阻塞时长,看着很健康,但关键版本延期基本都是那几个超过一周的长尾阻塞造成的。建议后续再补一篇如何做阻塞根因分类的文章。

文章包含AI辅助创作:任务执行阻塞教程:研发团队数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/425321

赞 (0)
飞飞飞飞
延期流程与规范:研发团队任务执行协同管理关键指标
上一篇 5小时前
任务执行如何做好重开?研发团队协同管理与操作步骤
下一篇 5小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
