如何满足甘特图绘制要求?5个步骤让你的项目进度一目了然

如何满足甘特图绘制要求,真正难的不是把任务拖成一根根横条,而是让这张图能够回答五个问题:项目要交付什么、每项任务由谁负责、什么时候完成、依赖什么前置条件、当前是否偏离计划。我在项目复盘中见过不少“看起来很完整”的甘特图:任务超过百项,却没有一个明确的验收结果;时间排得很满,却没有考虑审批和返工;进度显示全部正常,项目却已经延期两周。一张合格的甘特图,本质上是经过结构化处理的项目决策表,而不是装饰性图表。

一、先讲核心结论:合格甘特图必须满足五项要求

1. 甘特图的合格标准不是“画出来”,而是“能执行”

从绘制结果看,甘特图通常由左侧任务清单和右侧时间轴组成。但如果只停留在“任务加日期”的层面,它最多是一张时间安排表,无法支撑项目管理。

我判断一张甘特图是否可用,通常会看五个维度:任务是否可交付、时间是否可解释、责任是否明确、依赖是否完整、进度是否可更新。缺少其中任何一项,项目负责人都可能在关键时刻失去判断依据。

检查维度 不合格表现 合格表现 管理价值
任务 推进项目、优化体验、完成宣传 输出需求评审记录、完成首页视觉稿 能够验收任务结果
时间 只写一个截止日期 明确开始时间、结束时间和工期 能够判断是否按计划推进
责任 只写部门名称 明确到负责人或责任角色 避免任务无人跟进
依赖 所有任务同时开始 标明前置任务和后续任务 识别延期传导路径
进度 只保留原始计划 同时记录计划和实际进度 发现偏差并及时纠正

因此,绘制甘特图应遵循一条主线:项目目标先于任务,任务逻辑先于时间,责任和依赖先于颜色,实际进度先于汇报美观。这也是本文将五个步骤安排为“目标,任务,时间,责任,更新”的原因。

如何满足甘特图绘制要求?5个步骤让你的项目进度一目了然

2. 五个步骤分别解决什么问题

  • 第一步,明确项目范围和交付目标:解决“到底要完成什么”的问题。
  • 第二步,拆分任务并定义验收结果:解决“具体要做哪些工作”的问题。
  • 第三步,设置工期和依赖关系:解决“什么时候做、先做什么”的问题。
  • 第四步,补充负责人、里程碑和状态:解决“谁来做、做到哪一步”的问题。
  • 第五步,检查并持续更新:解决“计划是否仍然可信”的问题。

这五步并不是软件界面上的五个按钮,而是一套从项目逻辑到项目可视化的工作顺序。即使使用表格、专业项目管理软件或在线协作平台,也不建议跳过前面的业务判断,直接从拖动时间条开始。

二、背景和真实场景:为什么很多甘特图看起来完整,却帮不上忙

1. 网站改版项目中的典型失控场景

以一个网站改版项目为例,项目周期预计为 6 周,参与人员包括产品、设计、前端、后端、测试、内容和运营。项目启动会上,团队列出了 30 多项工作,管理层看到时间轴覆盖完整,便认为计划已经明确。

但执行到第三周时,项目出现了三个问题。第一,设计团队以为“需求确认”只代表产品经理口头确认,开发团队却认为必须拿到正式评审记录。第二,内容团队的文案交付没有被设置成开发前置任务,页面已经开始开发,文案仍在反复修改。第三,测试任务被安排在发布前两天,实际上根本没有为兼容性问题预留修复时间。

这张甘特图不是没有任务,而是任务之间的逻辑没有被表达出来。它把“计划存在”误认为“项目可执行”,把“横条完整”误认为“进度可控”。

2. 我在复盘中最常见的三类信息缺口

第一类是交付物缺口。任务写成“完成设计”“推进开发”,但没有说明交付文件、功能范围或验收标准。负责人即使投入了时间,也很难判断任务何时真正结束。

第二类是依赖缺口。图表把任务按照部门分组,却没有显示任务之间的先后约束。例如,接口联调依赖接口文档,接口文档依赖需求冻结,但这些关系没有被画出来。

第三类是现实约束缺口。甘特图只按日历天排期,没有考虑负责人同时承担其他项目、审批需要多个工作日、供应商反馈周期不稳定等因素。

在中大型企业或 100 人以上组织中,这类缺口会被进一步放大。因为项目参与者更多、跨部门接口更多、审批链更长,甘特图如果没有反映协作约束,就容易成为项目汇报材料,而不是执行工具。

如何满足甘特图绘制要求?5个步骤让你的项目进度一目了然

3. 甘特图适合解决什么,不适合解决什么

甘特图非常适合展示任务的时间关系、阶段安排、前后依赖和项目整体进度。管理者可以快速看到某一周有哪些任务集中发生,也可以判断某个延期任务会影响哪些后续节点。

但甘特图并不能替代需求管理、风险登记、预算管理和质量管理。它能告诉你“测试延期了三天”,却不能自动解释延期是因为环境不可用、缺陷过多,还是需求发生变化。甘特图负责呈现时间结构,项目管理人员仍需补充原因和行动。

三、常见误区:五种画法会让甘特图失去管理价值

1. 误区一:把甘特图当成任务清单加日期

很多人打开表格后,第一列写任务名称,第二列写开始日期,第三列写结束日期,然后用颜色填充时间区间。这种方法可以快速生成图形,但无法保证任务具备可执行性。

例如,“完成营销活动”可能包含活动主题确定、渠道选择、物料制作、落地页开发、投放配置和效果复盘。把这些工作合并成一个任务后,项目负责人只能看到一根较长的横条,却不知道哪一步出了问题。

我的判断标准是:如果一个任务无法在周会上用一句话说明“已交付什么”,它通常还没有拆到合适粒度。

2. 误区二:任务拆得越细越专业

与任务过粗相反,任务拆得过细也会带来维护问题。一个两周项目如果被拆成两三百个任务,负责人每天可能要花大量时间修改状态,却没有更多管理信息。

任务粒度应与管理频率匹配。如果项目每周召开一次例会,那么大多数任务至少应该能够在一周内形成可观察进展;如果任务持续一个月才有结果,项目负责人就很难在中途发现偏差。

我通常会用四个问题判断是否需要继续拆分:是否有多个负责人、是否存在不同验收标准、是否可能独立延期、是否需要在会议中单独汇报。如果四个问题都回答“否”,就不一定需要拆成更多任务。

3. 误区三:所有任务都按连续日历排期

把任务开始时间和结束时间简单相加,是最容易造成虚假乐观的排期方式。工作日、节假日、会议时间、审批周期和返工时间,都会影响实际工期。

尤其是跨部门项目,任务的“工作量”不等于“日历周期”。一个设计任务可能只需要两天实际制作,但等待业务确认和法务审核后,日历上需要五天甚至更长。

4. 误区四:用颜色代替状态和依赖

红色表示延期、绿色表示完成、蓝色表示进行中,这种颜色规则可以提升阅读速度,却不能代替结构化字段。如果没有明确状态定义,团队成员对“进行中”的理解可能完全不同。

颜色也不能表达“任务 A 完成后任务 B 才能开始”。依赖关系应当通过前置任务字段、连线或系统关系表达,而不是让读者凭横条位置猜测。

5. 误区五:甘特图发布后就不再更新

这是最危险的误区。项目计划从来不是一次性文件,需求变化、人员变动、外部反馈和技术风险都会使原计划发生偏差。如果甘特图仍然停留在项目启动日的版本,它只能说明“当时怎么想”,不能说明“现在发生了什么”。

我见过一个上线项目,原计划与实际进度已经相差 9 个工作日,但周报仍然引用启动时的甘特图。管理层直到上线评审时才发现,项目中的关键测试任务尚未完成。问题不在于团队没有工作,而在于计划和现实被分成了两套信息。

如何满足甘特图绘制要求?5个步骤让你的项目进度一目了然

四、专业判断逻辑:绘制甘特图前,先做四次判断

1. 判断任务是否具有明确交付物

一个好的任务名称通常包含动作和结果。例如“完成需求评审”比“需求分析”更容易判断是否结束;“输出接口字段清单”比“接口设计”更容易进行验收。

我建议把任务名称改写成“动词+对象+结果”的形式,例如“完成支付流程原型评审”“提交移动端兼容性测试报告”“上线活动落地页并完成验收”。这种写法并不是为了让名称更长,而是为了让任务天然包含完成条件。

(1)可验收任务的三个特征

  • 能够说明交付对象,例如文档、页面、功能、报告或会议结论。
  • 能够说明完成动作,例如提交、评审通过、上线、验收或关闭。
  • 能够找到对应责任人,并且可以在节点上更新完成度。

2. 判断任务粒度是否适合管理

我不会用固定天数规定所有任务必须多长,因为研发、营销、采购和工程项目的工作方式不同。但我会优先保证任务具备独立责任、独立结果和独立状态。

如果一个任务内部包含多个不同角色,而且其中一部分可以先完成、一部分可能延期,就应该继续拆分。反过来,如果两个任务由同一个人连续完成、验收结果相同,也可以合并,避免甘特图变成日程流水账。

3. 判断哪些依赖关系会影响项目终点

并不是每个任务都需要画出复杂依赖。真正重要的是识别那些会影响项目终点或关键里程碑的关系。例如,首页设计延期一天,可能只影响首页开发;但需求冻结延期一天,可能同时影响设计、开发、测试和内容准备。

我会把依赖分成三层。第一层是硬依赖,前置任务不完成,后续任务就无法开始;第二层是软依赖,后续任务可以先做准备,但无法正式交付;第三层是协作依赖,需要外部团队提供信息、审批或资源。

依赖类型 示例 甘特图处理方式 管理动作
硬依赖 接口开发依赖接口文档确认 建立明确前后置关系 重点监控前置任务
软依赖 视觉稿未定稿但可以先搭建页面框架 拆成准备任务和交付任务 允许并行,但保留冻结节点
协作依赖 上线依赖法务、运维和客户审批 单独列出审批或确认任务 提前确认反馈时限
资源依赖 多个项目同时占用同一名测试人员 补充负责人和资源日历 调整并行任务或安排替补

4. 判断计划是否有足够的缓冲

没有缓冲的计划通常不是严格,而是脆弱。项目中总会存在评审等待、缺陷修复、数据准备和沟通成本。如果每个任务都排成“今天结束、明天立即开始”,任何一个环节出现波动,延期就会连续传导。

缓冲不等于随意增加天数。更合理的做法是把不确定性高的环节单独列出来,例如客户确认、供应商交付、复杂联调和上线观察。这样既能看出缓冲放在哪里,也能在项目变化时解释为什么调整。

如何满足甘特图绘制要求?5个步骤让你的项目进度一目了然

五、具体执行:用五个步骤画出真正可用的甘特图

1. 第一步:明确项目范围和最终交付目标

不要从打开软件开始,而要先写一页项目范围说明。至少包含项目名称、计划起止时间、最终交付物、阶段性成果和明确不包含的内容。

以网站改版为例,最终交付物可以是“完成企业官网首页、产品页和联系页改版,并通过验收后正式上线”。而“提升品牌形象”“优化用户体验”只能作为项目目标,不能直接作为甘特图中的最终任务。

范围边界尤其重要。假设本次项目只改版网页前端,不包含后台权限和移动端应用,那么这些内容就应明确列为本期不纳入范围。否则项目进行到中途,新增需求很容易被当成原计划的一部分。

  • 先写最终交付结果,再写阶段结果。
  • 为每个阶段设置一个可检查的出口。
  • 把不纳入本期的工作明确写出来。
  • 确认项目起止时间是否包含上线观察期和验收期。

2. 第二步:拆分任务并写清验收结果

可以先按阶段拆分,再按交付物拆分。网站改版项目通常可分为需求、设计、开发、测试和上线五个阶段。每个阶段下,再列出能够独立跟踪的任务。

阶段 不建议的任务 建议的任务 验收结果
需求 梳理需求 完成核心页面需求评审 评审记录和冻结版本
设计 做页面设计 输出首页高保真视觉稿 设计稿通过确认
开发 推进前端开发 完成首页响应式页面开发 代码合并并通过基础检查
测试 做好测试 完成主流浏览器兼容性测试 测试报告和缺陷关闭记录
上线 发布项目 完成正式环境发布和验收 上线确认单或验收结论

任务拆分到这个程度后,项目负责人才能判断“进行中”究竟意味着什么。比如,设计任务完成 50%,可能是首页初稿完成,但移动端适配还未开始;如果任务名称过于宽泛,进度百分比就会变成主观估计。

3. 第三步:设置时间、工期和前后依赖

时间安排应同时考虑工作量、资源可用性和协作等待。建议先估算任务需要多少实际工作日,再转换成日历区间,并在存在外部依赖的地方单独设置确认或审批节点。

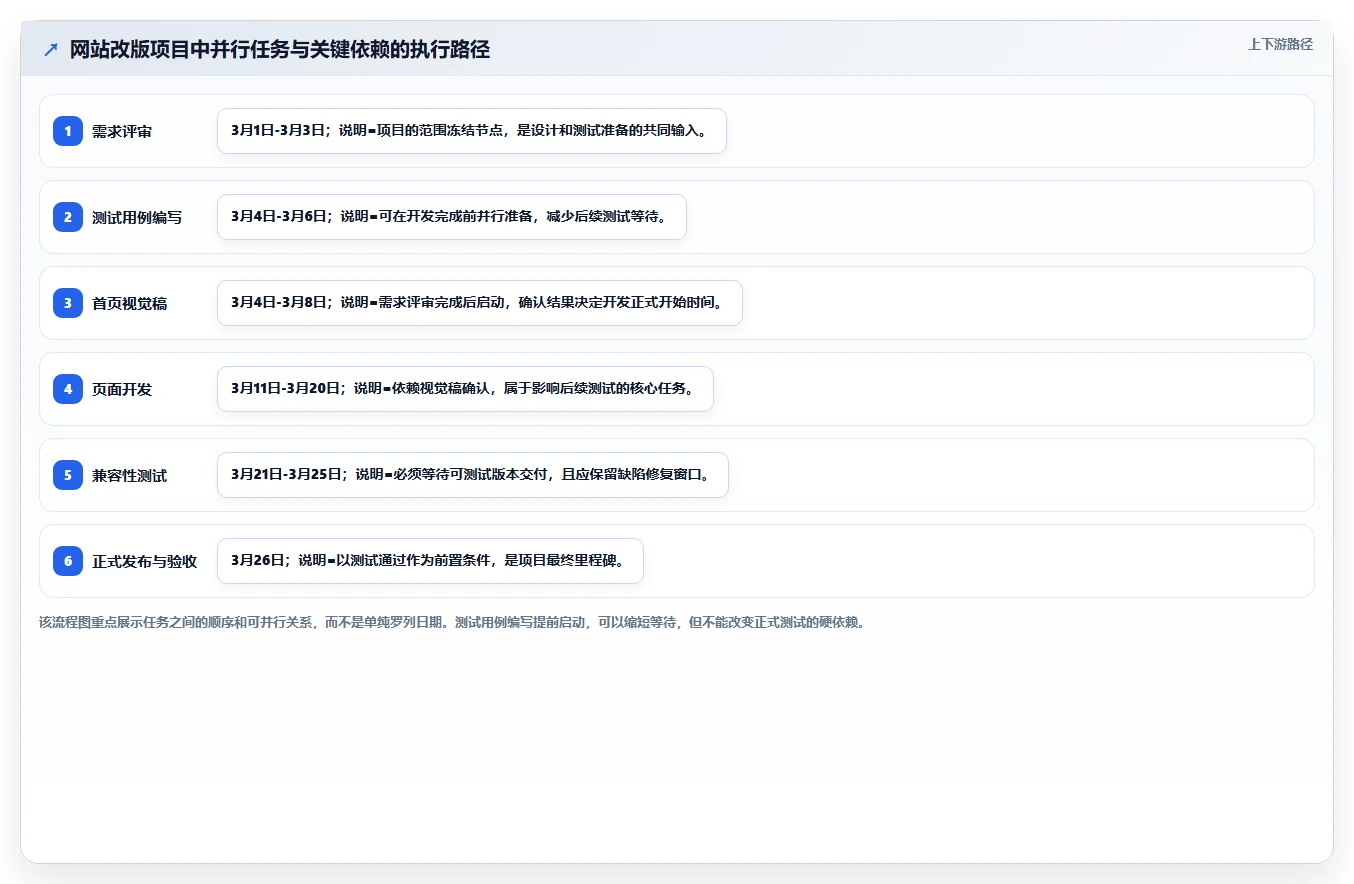

还是以网站改版为例,需求评审完成后,设计可以正式开始;设计稿确认后,前端开发才进入完整实现;开发完成后,测试才能进行全面验证。但测试用例编写可以提前启动,这就是“准备任务”和“正式执行任务”的区别。

任务 负责人 计划开始 计划结束 前置任务
完成改版需求评审 产品经理 3月1日 3月3日
编写测试用例 测试人员 3月4日 3月6日 需求评审初稿
输出首页视觉稿 设计师 3月4日 3月8日 需求评审完成
完成页面开发 前端工程师 3月11日 3月20日 视觉稿确认
执行兼容性测试 测试人员 3月21日 3月25日 页面开发完成
正式发布与验收 项目负责人 3月26日 3月26日 测试通过

这里有一个容易被忽略的细节:测试用例可以在开发完成前编写,但兼容性测试不能在可测试版本交付前正式关闭。把两者拆开,甘特图才能同时表达并行工作和硬性依赖。

如何满足甘特图绘制要求?5个步骤让你的项目进度一目了然

4. 第四步:补充负责人、里程碑和状态

负责人最好明确到个人或具体责任角色,而不是只填写“研发部”“市场部”。部门可以作为协作方字段保留,但最终必须有人对任务结果负责。

里程碑用于标记没有持续工期、但会改变项目状态的关键节点。例如需求冻结、方案确认、开发完成、阶段验收和正式上线。里程碑不应被大量普通任务淹没,否则管理者无法一眼看出项目真正的关口。

状态字段建议至少包括未开始、进行中、已完成、已延期、暂停或待确认。对于中大型项目,还可以增加“阻塞”状态,用于区分“负责人正在处理”和“因为外部条件无法推进”。

  • 未开始:前置条件尚未满足,或尚未到计划开始时间。
  • 进行中:负责人已经投入工作,且存在可观察产出。
  • 阻塞:任务暂时无法推进,需要外部决策、资源或信息。
  • 已延期:预计无法在原计划日期完成。
  • 已完成:交付物已经验收,不只是负责人自报完成。

如果使用 PingCode 这类面向中大型企业和 100 人以上组织的项目管理平台,可以把任务、负责人、里程碑、状态和依赖关系放在同一套项目数据中维护。对于对数据隔离有要求的企业,私有化部署是需要单独评估的能力;如果团队原先使用其他协作系统,也应重点确认是否支持 Jira 平滑迁移、字段映射和历史数据保留。这里的判断重点不是品牌宣传,而是平台能否承载组织规模、权限要求和迁移成本。

5. 第五步:检查、更新并利用甘特图跟踪项目

绘制完成后,先不要急着发给管理层。建议做一次“静态检查”,确认每项任务都有负责人、时间和验收结果,关键前置关系已经建立,重要审批和测试没有被遗漏。

项目启动后,则要做“动态更新”。短周期项目可以每天或每两天更新一次;普通项目通常按周更新;长周期项目可以结合阶段评审更新。更新频率应与项目变化速度匹配,而不是为了追求形式统一。

每次更新至少记录三个时间点:原计划完成时间、当前预计完成时间、实际完成时间。只有这样,团队才能区分“还没开始但不影响计划”和“已经开始却明显落后”这两种完全不同的状态。

如何满足甘特图绘制要求?5个步骤让你的项目进度一目了然

六、具体案例:用 PingCode 或表格落地时,重点看什么

1. 100 人以上组织为什么更需要结构化甘特图

在小团队中,项目负责人可能通过即时沟通就能知道任务进展。但当组织规模达到 100 人以上,参与项目的角色增多,信息分散在需求文档、会议纪要、聊天记录和邮件中,单靠口头同步很难保持一致。

这时,甘特图需要承担三项职责。第一,给团队提供统一的时间视图;第二,把跨部门依赖暴露出来;第三,让管理者看到项目延期会影响哪些里程碑。工具的价值不是把横条画得更漂亮,而是减少多套计划之间的偏差。

如果企业采用 PingCode 作为项目管理平台,应重点验证任务层级、依赖关系、权限控制、项目组合视图、进度更新和数据导出是否符合现有流程。对需要私有化部署的组织,还要提前评估服务器环境、账号体系、备份策略和运维责任,不能只看演示页面上的功能列表。

2. Jira 平滑迁移不是“导入任务”这么简单

如果团队从 Jira 迁移到其他平台,甘特图能否继续使用,取决于迁移后是否保留了项目结构和关系数据。只导入任务名称和截止日期,通常会丢失负责人、状态、优先级、前置关系、历史记录和自定义字段。

我建议迁移前先建立字段映射表,把原系统中的 Epic、Story、Task、Bug、版本、迭代、状态和负责人,分别对应到新平台的项目、需求、任务、缺陷、里程碑、阶段和责任字段。依赖关系和历史数据则应单独抽样核对。

迁移对象 需要核对的内容 对甘特图的影响
任务层级 项目、阶段、任务和子任务是否保持对应 决定时间轴是否能按层级展开
负责人 账号、组织和角色是否正确映射 决定责任分配是否可信
状态 原状态与新状态的转换规则 决定进度颜色和统计口径
依赖关系 前置任务、后续任务和关联类型 决定延期是否能传导显示
时间字段 计划时间、实际时间和迭代时间 决定计划与实际能否对照

因此,所谓“平滑迁移”至少应该包含数据映射、抽样验证、权限验证和并行运行期。迁移完成后,最好选择一个正在执行的项目进行对照,检查新旧系统中的任务数量、负责人、状态和关键依赖是否一致。

如何满足甘特图绘制要求?5个步骤让你的项目进度一目了然

3. 一个可执行的网站改版甘特图应该长什么样

下面是一份简化示例。它不是所有网站改版项目的标准答案,日期和工期只用于说明如何把目标、任务、依赖和验收结果放入同一张计划中。

阶段 任务 负责人 工期 前置条件 验收标准 状态
需求 完成核心页面需求评审 产品经理 3个工作日 收集业务需求 评审记录确认并冻结范围 已完成
设计 输出首页和产品页视觉稿 设计师 5个工作日 需求范围冻结 设计稿通过产品和品牌确认 进行中
内容 完成页面文案和图片素材 内容负责人 4个工作日 页面结构确定 文案、图片和版权信息齐全 进行中
开发 完成响应式页面开发 前端工程师 8个工作日 视觉稿和核心素材确认 代码合并并通过基础检查 未开始
测试 完成浏览器和移动端兼容性测试 测试人员 5个工作日 可测试版本交付 高优先级缺陷关闭 未开始
上线 正式发布并完成业务验收 项目负责人 1个工作日 测试通过、运维确认 上线检查单完成 未开始

这份示例中,内容任务没有被隐藏在设计或开发任务里,而是单独列出。原因很简单:页面素材通常是网站改版的高频阻塞点,如果不单独管理,开发团队会在页面结构完成后等待内容,进度偏差却不会出现在图上。

七、不同情况下的行动建议:不要用同一种甘特图管理所有项目

1. 个人任务或小型项目:优先保证简单和可维护

如果项目只有一名负责人或两三名协作者,任务数量少于 20 项,且依赖关系简单,表格通常已经足够。此时不必为了“专业”引入复杂平台,重点是保留任务、开始时间、结束时间、状态和备注五个字段。

小项目的更新成本必须低。如果每次修改一个日期都要经过复杂流程,团队很快会放弃维护。建议使用周视图,用颜色区分状态,并将关键交付物放在任务名称中。

2. 多部门项目:优先解决依赖和责任问题

当项目涉及产品、设计、研发、测试、市场或外部供应商时,最重要的不是增加更多颜色,而是建立跨部门依赖。每项任务至少要明确责任人、协作方、前置条件和交付结果。

如果某项目管理工具能够支持任务关系、里程碑、权限和协作记录,可以减少在多个表格之间来回同步的成本。选择工具时,应先拿真实项目做试用,而不是只看功能数量。

3. 中大型企业项目:优先解决权限、数据和迁移问题

对于中大型企业和 100 人以上组织,甘特图通常不是孤立文件,而是项目管理体系的一部分。项目可能涉及多个团队、多个产品线和不同权限范围,因此应关注项目组合视图、角色权限、数据隔离、审计记录、接口能力和部署方式。

如果企业要求数据留在内部环境,私有化部署就不仅是采购参数,还涉及安全评审、账号集成、备份恢复和运维人员安排。如果团队需要从 Jira 迁移,还要把字段、历史记录和依赖关系纳入验收范围。

4. 高不确定性项目:优先管理假设和风险

探索型产品、复杂技术改造和外部合作项目,往往无法在一开始准确预测所有工期。此时不要把不确定性伪装成精确日期,而应设置决策节点、验证任务和风险缓冲。

例如,“验证接口性能是否满足目标”比“完成性能优化”更适合作为早期任务。前者的结果可能是通过、失败或需要改方案,能够帮助团队尽早做出决策,避免在错误方向上排出一长段确定性时间。

5. 需要向管理层汇报的项目:优先展示里程碑和偏差

管理层通常不需要看到每一个细碎任务,而需要知道项目是否按期、哪些里程碑有风险、延期会影响什么结果。建议为汇报准备一张摘要视图,保留阶段、关键任务、里程碑、计划完成率、实际完成率和风险说明。

执行团队则可以保留更细的任务视图。两者不应混为一张图,否则要么管理层看到过多细节,要么执行人员缺少实际操作信息。

如何满足甘特图绘制要求?5个步骤让你的项目进度一目了然

八、不同情况下的取舍:画得更细、排得更满,并不一定更好

1. 细粒度与维护成本的取舍

任务越细,问题定位越准确,但维护成本也越高。一个成熟团队不会追求任务数量最大化,而会在“能够定位问题”和“能够持续更新”之间找到平衡。

选择方式 优势 代价 适用情况
粗粒度任务 图表简洁,维护成本低 延期原因难定位 个人计划、管理层摘要
中等粒度任务 可执行性和可读性较平衡 需要定期梳理任务关系 大多数部门项目
细粒度任务 便于定位责任和阻塞点 更新耗时,容易形成噪声 复杂研发、上线和迁移项目

我的建议是先使用中等粒度建立主计划,再对关键路径和高风险阶段进行细化。不要从一开始就把全部工作拆到最小单元,这样既浪费时间,也可能让团队失去对整体目标的关注。

2. 并行执行与依赖控制的取舍

把任务全部串行排列,看起来安全,却可能拉长项目周期;把任务全部并行安排,看起来高效,却可能造成大量返工。真正的专业判断,是区分哪些任务可以并行,哪些任务必须等待。

例如,测试用例编写、素材准备和环境申请可以提前进行,但正式兼容性测试必须等待可测试版本。页面框架搭建可以先做,但最终样式验收必须等待视觉稿确认。

在甘特图上,适度并行应当建立在明确的输入条件之上。没有输入条件的并行,是把风险提前隐藏;有条件的并行,才是真正的周期优化。

3. 计划稳定性与响应变化的取舍

甘特图不应因为频繁变化而失去可信度,也不应为了保持原计划而拒绝反映现实。比较稳妥的做法是同时保留基线计划和当前预测。

基线计划回答“最初承诺是什么”,当前预测回答“按照现在的情况何时完成”。当两者出现明显差异时,项目负责人应记录变更原因,而不是直接覆盖原日期。

4. 工具功能与组织习惯的取舍

功能丰富的平台不一定适合所有团队。如果团队没有明确的更新机制,再多的自动化提醒、视图和报表也可能变成无人维护的空壳。

选择工具时,我会把“能否融入现有流程”放在“功能数量”前面。应重点询问:负责人是否愿意更新、管理层是否能看懂、权限是否符合组织要求、数据是否方便迁移和导出、出现延期时是否能留下原因记录。

如何满足甘特图绘制要求?5个步骤让你的项目进度一目了然

九、绘制完成后的检查清单和更新机制

1. 发布前的静态检查

在甘特图第一次发布前,可以按照以下清单逐项核对。检查重点不是图表颜色是否统一,而是信息是否足以支撑执行。

  • 是否明确了最终交付目标和项目范围?
  • 是否列出了主要阶段和关键里程碑?
  • 每项任务是否有明确交付物?
  • 是否能够找到唯一负责人?
  • 是否同时填写了开始时间和结束时间?
  • 工期是否考虑工作日、节假日和等待时间?
  • 关键前置任务和协作依赖是否已经建立?
  • 是否为测试、审批和上线预留了时间?
  • 是否区分计划进度、实际进度和预计完成时间?
  • 是否明确了后续更新频率和责任人?

2. 周度更新时重点看四个信号

第一个信号是关键前置任务是否延期。前置任务的延期通常比普通任务延期更值得关注,因为它可能同时影响多个后续任务。

第二个信号是任务是否长期处于“进行中”。如果一个任务连续两周没有新增交付物,可能是任务拆得太大、存在阻塞,或者负责人没有及时更新状态。

第三个信号是同一时间段是否集中安排过多任务。图表上的横条可能都能放下,但负责人和协作团队的实际产能未必足够。

第四个信号是实际完成率是否持续低于计划完成率。一次偏差不一定意味着项目失控,但连续两个更新周期都落后,就应启动纠偏。

3. 会议中不要只展示甘特图,要围绕偏差做决策

低效的进度会通常是逐行朗读任务状态。更有效的做法是只讨论发生变化的任务:哪些任务延期、延期原因是什么、是否影响里程碑、需要谁在何时做出决策。

例如,设计稿延期两天,如果开发仍可用低保真版本搭建框架,影响可能有限;如果设计稿是多个页面开发的共同前置任务,就需要调整资源或冻结范围。甘特图本身不产生决策,真正的价值在于帮助团队把决策对象快速找出来。

如何满足甘特图绘制要求?5个步骤让你的项目进度一目了然

十、下一步怎么做:从一张图开始建立可持续的项目节奏

1. 今天先完成一份最小可用甘特图

如果你还没有甘特图,不必先研究所有高级功能。选择一个正在进行、周期不超过两个月的项目,先建立 5 到 8 个阶段、20 到 50 个核心任务,并补齐负责人、日期、前置条件和验收结果。

第一版的目标不是完美,而是让团队在一次会议中能够发现计划中的明显缺口。只要能够看出谁负责、何时交付、哪些任务互相等待,这张图就已经开始产生管理价值。

2. 一周后用实际进度反查任务拆分

第一周更新时,重点观察哪些任务无法填写真实进度。如果负责人只能说“做了一半”,却无法提供中间产出,说明任务可能过于宽泛;如果所有任务都在等待同一个审批人,说明协作依赖没有被提前管理。

把这些问题记录下来,再调整任务粒度和依赖关系。甘特图不是一次设计完成的表格,而是随着项目执行不断校准的管理模型。

3. 根据组织规模决定工具形态

个人和小团队可以从表格开始;跨部门项目可以考虑使用支持依赖、里程碑和协作记录的某项目管理工具;中大型企业则应进一步评估权限、私有化部署、数据迁移、项目组合管理和审计能力。

如果正在评估 PingCode,建议不要只用演示项目测试,而是导入一个真实的中大型项目,重点验证任务层级、负责人同步、依赖关系、权限范围、报表视图以及 Jira 平滑迁移后的数据完整性。只有经过真实流程验证,才能判断平台是否适合组织,而不是仅凭功能清单做决定。

4. 用一个指标判断甘特图是否真正被使用

我最看重的不是甘特图页面访问次数,而是计划偏差被提前发现的次数。如果团队能够在最终截止日前发现关键任务延期,并采取了调整范围、增加资源、改变顺序或重新安排里程碑等行动,说明甘特图已经进入项目执行环节。

反过来,如果每次会议都展示一张漂亮的图,但延期只能在项目结束后解释,那么它仍然只是汇报材料。甘特图的最终评价标准不是视觉效果,而是它是否让团队更早看见问题、更快做出选择。

总结来看,满足甘特图绘制要求的关键并不在于选择哪一种颜色、哪一种模板,甚至不在于是否使用专业软件,而在于是否建立了完整的项目逻辑:先明确交付目标,再拆分可验收任务;先建立时间和依赖,再补充责任和里程碑;最后用实际进度持续校准计划。

下一步可以立即选一个真实项目,完成一张包含任务、负责人、开始时间、结束时间、前置任务、验收标准和状态的基础甘特图,并在下一次项目会议中只讨论偏差最大的三项任务。这样做,比先花时间制作一张复杂但不会更新的图,更接近甘特图真正的价值。

常见问题解答(FAQ)

1. 甘特图绘制要求有哪些?一张“能用”的甘特图至少要包含什么信息?

我以前以为甘特图就是把任务名称和日期放进表格,再用颜色画出几条横线。真正做项目计划时才发现,图表看起来很完整,却经常回答不了“谁负责、任务为什么延期、延期会影响谁”这些问题。到底哪些字段是甘特图不可缺少的,哪些信息又只是装饰?

一张能用于项目管理的甘特图,不是“任务清单加彩色横条”,而是一套能够描述执行关系的计划。至少应包含任务名称、开始时间、结束时间、负责人、前置任务和当前状态;如果项目周期较长,还应增加里程碑、计划进度和实际进度。

我在一次网站改版项目中踩过一个典型的坑:甘特图里有27项任务,也填了起止日期,但没有设置依赖关系。视觉稿延迟了两天,开发任务却仍按原日期显示,会议上大家直到上线前一周才发现测试时间已经被压缩。后来补上“视觉确认,页面开发,兼容性测试,正式上线”的依赖链,延期影响才真正显现出来。

信息项解决的问题缺失后的风险 任务名称明确要完成什么任务描述过于笼统,无法验收 起止时间明确何时开始、何时结束无法判断是否按期完成 负责人明确由谁推进出现“大家负责,实际无人负责” 前置任务明确任务先后关系延期影响无法传递到后续任务 实际进度对比计划与现实甘特图变成一次性汇报材料 任务名称还要满足“可执行、可验收、可估时”三个条件。

例如,“推进产品优化”不适合作为任务,“完成结算页面字段确认”就更适合。前者无法判断完成标准,后者能明确交付物,也更容易估算工期。我的判断标准是:如果项目负责人只看甘特图,仍然无法回答“下一步做什么、谁来做、依赖什么、是否会影响最终交付”,这张图就还没有达到绘制要求。

颜色和排版可以后置,任务逻辑必须优先。

2. 如何用5个步骤绘制甘特图?从项目目标到进度跟踪应该怎么做?

我想给一个小型项目制作甘特图,但每次都是打开表格后直接罗列任务,结果任务顺序混乱,时间也经常反复修改。有没有一套不依赖具体软件的流程,能让我从项目目标开始,一步步画出真正可执行的甘特图?

比较稳妥的做法是按照“明确目标、拆分任务、安排时间、补充责任、持续更新”五个步骤推进。不要一开始就拖动时间条,因为工具只能呈现计划,不能替你判断项目应该先做什么。第一步是明确项目边界。先写清最终交付物、项目起止时间、阶段性成果,以及哪些工作不属于本次项目。

例如“完成官网改版并通过上线验收”比“优化官网”更适合作为项目目标。第二步是拆分任务。可以先按需求、设计、开发、测试、上线等阶段分组,再把每个阶段拆成可验收的工作。判断任务粒度时,我通常会问四个问题:是否有单一负责人,是否有明确产出,是否能估算工期,是否需要单独汇报进度。第三步是安排时间和依赖。

除了估算实际工作量,还要考虑审批、客户反馈、节假日和返工缓冲。比如需求确认完成后才能开始设计,设计稿确认后才能进入开发,开发完成后才能进行完整测试。第四步是补充负责人、里程碑和状态。负责人最好具体到岗位或个人,而不是只写“市场部”“研发部”。

项目启动、需求冻结、阶段验收和正式上线等关键节点,可以单独标为里程碑。第五步是建立更新机制。短周期项目可以每天或每两天更新一次,普通项目通常按周更新;更新时不仅改完成百分比,还要记录实际完成日期和延期原因。

步骤主要产出常见错误 明确目标项目范围和阶段清单目标写成口号,无法验收 拆分任务可执行任务列表任务过大或过于零碎 安排时间工期和依赖关系只填日期,不考虑前置条件 补充责任负责人、里程碑、状态责任归属模糊 持续更新计划与实际进度对照图表发布后无人维护 这五步的关键不是顺序本身,而是每一步都要产生下一步可使用的结果。

目标不清,任务就会失控;任务不清,时间就无法估算;没有依赖,延期就无法传导;没有更新,甘特图就只剩下历史记录。

3. Excel、专业项目管理软件和在线项目管理平台,哪种方式更适合绘制甘特图?

我目前用表格做项目计划,优点是上手快,但多人修改时经常出现版本不一致,任务依赖也要手动调整。专业软件功能很多,我又担心学习成本太高。应该根据哪些实际条件选择甘特图工具,而不是只看功能数量?

工具选择不应从“哪款功能最多”开始,而应从项目的协作复杂度开始。判断重点包括参与人数、任务数量、依赖关系复杂程度、更新频率、权限需求,以及是否需要同步通知和进度统计。我曾把一个只有6个人、18项任务的活动筹备项目放在共享表格中管理,前两周完全够用;

但项目进入执行阶段后,每天有多人修改日期和状态,先后出现了三个版本。后来改用某项目管理工具统一维护任务,虽然前期花了半天整理字段,但减少了反复核对时间。

方式更适合的场景主要限制 普通表格个人计划、任务少、依赖简单多人协作和自动联动能力有限 专业桌面软件大型项目、复杂计划、专业排程学习和维护成本相对较高 在线项目管理平台多人协作、持续更新、跨部门跟踪需要配置权限、字段和使用规则 选择表格时,至少应确认是否有统一的负责人、状态和更新时间字段,并限制关键列的随意修改。

否则表格越自由,越容易变成每个人都能改、但没人知道哪个版本有效的文件。选择某项目管理平台时,不要只看是否有甘特图界面,还要实际测试任务依赖、延期后的日期联动、权限设置、批量导入和导出能力。一个常见陷阱是演示页面可以拖动时间条,但实际版本不支持复杂依赖,项目一延期仍然需要人工修改后续任务。

我的建议是:任务少于20项、参与者不超过3人且更新不频繁时,表格通常已经足够;当项目超过30项任务、涉及多个部门,或每周需要多次同步时,应优先考虑支持在线协作和依赖管理的工具。不要为功能买单,要为实际会使用的流程买单。

4. 甘特图画完后如何检查和更新,才能真正反映项目进度?

我做过几张甘特图,发布时看起来很规范,但项目开始后几乎没有更新,最后只能在汇报前临时修改颜色。尤其是任务延期时,我不知道应该只改当前任务,还是连同后续任务一起调整。甘特图日常维护到底要看哪些指标?

甘特图最容易被忽略的要求,是同时保留计划和实际两个维度。只显示原计划,无法判断项目是否偏离;只修改当前任务,又可能掩盖延期对后续任务和最终交付日期的影响。我在一次软件版本发布项目中做过一次对照检查:原计划有32项任务,其中7项已经超过计划结束日期,但仍被标记为“进行中”;

另外3项没有负责人,4项缺少前置任务。图表本身没有坏,坏的是更新规则,所以它给出的“整体进度”并不可信。每次更新时,建议至少记录任务状态、实际开始日期、实际完成日期、当前完成度和延期原因。

完成度不能只凭感觉填写,例如“开发任务完成80%”应说明是代码完成80%、联调完成80%,还是距离最终验收还剩20%。不同口径会导致管理层误判。

检查项目具体判断发现问题后的动作 逾期任务今天已超过计划结束日仍未完成确认新日期和延期原因 关键前置任务是否影响多个后续任务重新评估关键路径和缓冲 负责人负载是否有人同时承担过多任务调整分工或错开时间 时间重叠是否存在资源冲突确认并行是否真实可行 里程碑是否按期完成关键节点必要时调整阶段目标 延期处理也有先后顺序。

先确认延期任务的真实完成时间,再检查它是否是后续任务的前置条件,最后判断最终交付日期是否需要顺延。如果只是修改当前横条而不更新依赖链,甘特图会呈现出“局部延期、整体正常”的假象。维护频率应与项目节奏匹配。短周期项目可每天更新,普通项目通常每周更新一次;

但遇到关键节点、重大变更或外部依赖中断时,应立即更新,不要等到固定例会。一张值得信任的甘特图,应该能让团队在会议前发现问题,而不是在会议上负责解释问题。我的最终验收标准是:任何人查看图表,都能快速找到逾期任务、关键依赖、责任人和下一步动作。

核心关键词

读者评论

唐宁

文章把甘特图从“排时间”提升到“管执行”,尤其是交付物、责任人和依赖关系这几个维度,确实比单纯展示任务进度更有实用价值。

雷梦琪

关于任务粒度的判断比较客观,拆得过粗会看不出问题,拆得过细又增加维护成本。用负责人、验收结果和状态来判断是否继续拆分,操作性较强。

彭予安

文中提到工作量不等于日历周期,这一点很容易被忽略。审批、反馈和返工都会拉长实际周期,排计划时只按制作工时计算,确实容易造成过度乐观。

胡静怡

文章对甘特图适用范围的说明比较准确。它适合呈现时间关系和进度偏差,但不能替代需求、风险和质量管理,项目团队仍需要配套记录延期原因。

刘婉清

五个步骤的顺序比较清晰,不过实际项目中还要结合资源日历和团队协作习惯调整。特别是跨部门项目,仅有负责人字段,未必能完全解决资源冲突和审批延迟问题。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/42461

(0)
飞飞飞飞
研发工时记录表的5个秘密:如何提高团队效率和项目管理?
上一篇 2026年8月27日 下午8:41
打造高效团队:2026年project多人协同工具选型指南,5款必备推荐
下一篇 2026年8月27日 下午8:41

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
