研发工时记录表的5个秘密:如何提高团队效率和项目管理?

研发工时记录表的5个秘密:如何提高团队效率和项目管理?

很多研发团队每天都在填工时表,却仍然回答不了三个问题:项目为什么延期、时间到底浪费在哪里、下一次排期应该怎么估。我的判断是,工时记录表的价值不在于统计“谁工作了多久”,而在于还原项目资源被什么工作消耗了。如果一张表只能汇总出某位成员本周投入了40小时,却无法区分编码、返工、等待、会议和缺陷修复,它看起来很完整,实际上并不能支撑项目决策。

真正有效的研发工时记录表,至少要完成一条管理闭环:把时间绑定到具体任务,区分计划投入与实际投入,标记返工和阻塞,再把结果用于排期、资源调度和项目复盘。下面我会从五个容易被忽略的设计秘密出发,说明工时表应该记录什么、如何落地,以及在什么情况下不应该过度依赖它。

一、先讲核心结论:工时表不是考勤表,而是项目偏差的探测器

1. 五个真正影响管理结果的秘密

我通常把研发工时记录表拆成五个判断原则。它们比“增加几个字段”更重要,因为字段只有进入管理动作,才会产生价值。

  1. 记录对象应该是任务,而不是员工。时间必须能追溯到需求、缺陷、技术任务或项目阶段。
  2. 计划工时和实际工时必须分开。没有计划值,就无法判断估算偏差;没有实际值,计划就只是猜测。
  3. 返工、等待和沟通不能被平均掉。这些时间往往正是项目延期的上游原因。
  4. 填写成本必须低于管理收益。一张需要每天填十分钟的复杂表,通常很难持续获得高质量数据。
  5. 工时数据必须回到排期和复盘。如果填完之后没人看、没人用,团队很快会把它视为行政负担。

这五点中,最容易被忽视的是第三点。很多团队看到某个功能实际用了24小时,只会得出“比计划多8小时”的结论,却不继续追问这8小时是技术难度、需求变更、测试环境等待,还是前期设计不足。只统计总工时,能看到结果;拆分工时来源,才能找到原因。

研发工时记录表的5个秘密:如何提高团队效率和项目管理?

2. 为什么只看总工时会误导管理者

假设一个团队本周投入了400小时。这个数字本身没有好坏之分:如果其中320小时用于完成承诺范围内的功能,项目可能运行正常;如果只有220小时用于有效交付,另外180小时消耗在等待、返工和低效会议中,团队即使加班也可能继续延期。

因此,我建议把“实际工时”拆成至少三类:有效交付工时、必要协作工时、异常损耗工时。必要协作不等于浪费,例如架构评审、代码评审和风险评估都可能减少后续缺陷。真正需要警惕的是无法产生交付结果、又反复发生的等待和返工

工时类型 典型工作 管理意义 建议动作
有效交付 编码、测试、设计、文档 直接形成版本或可验收成果 用于评估任务实际消耗
必要协作 需求澄清、评审、技术讨论 支撑交付质量和风险控制 观察是否过度集中或重复
异常损耗 等待、返工、重复修复、无效会议 揭示流程或依赖问题 进入项目复盘和改进清单

二、真实场景:为什么团队很忙,项目却还是延期

1. 一个常见的研发项目现场

我见过一种非常典型的情况:一个中型研发团队同时推进新功能、客户定制和线上缺陷。项目负责人每周收集一次工时,表格里有日期、姓名、项目和小时数,但“工作内容”只有“开发接口”“处理需求”“修复问题”几种模糊描述。

项目延期后,负责人发现每个人都填满了工时,甚至有人超过标准工作时间。团队成员也确实很忙,但没人能准确说清时间被什么事情打断。后来把记录改成“任务编号+工作类型+阻塞原因”,才发现延期并不是单纯的人手不足。

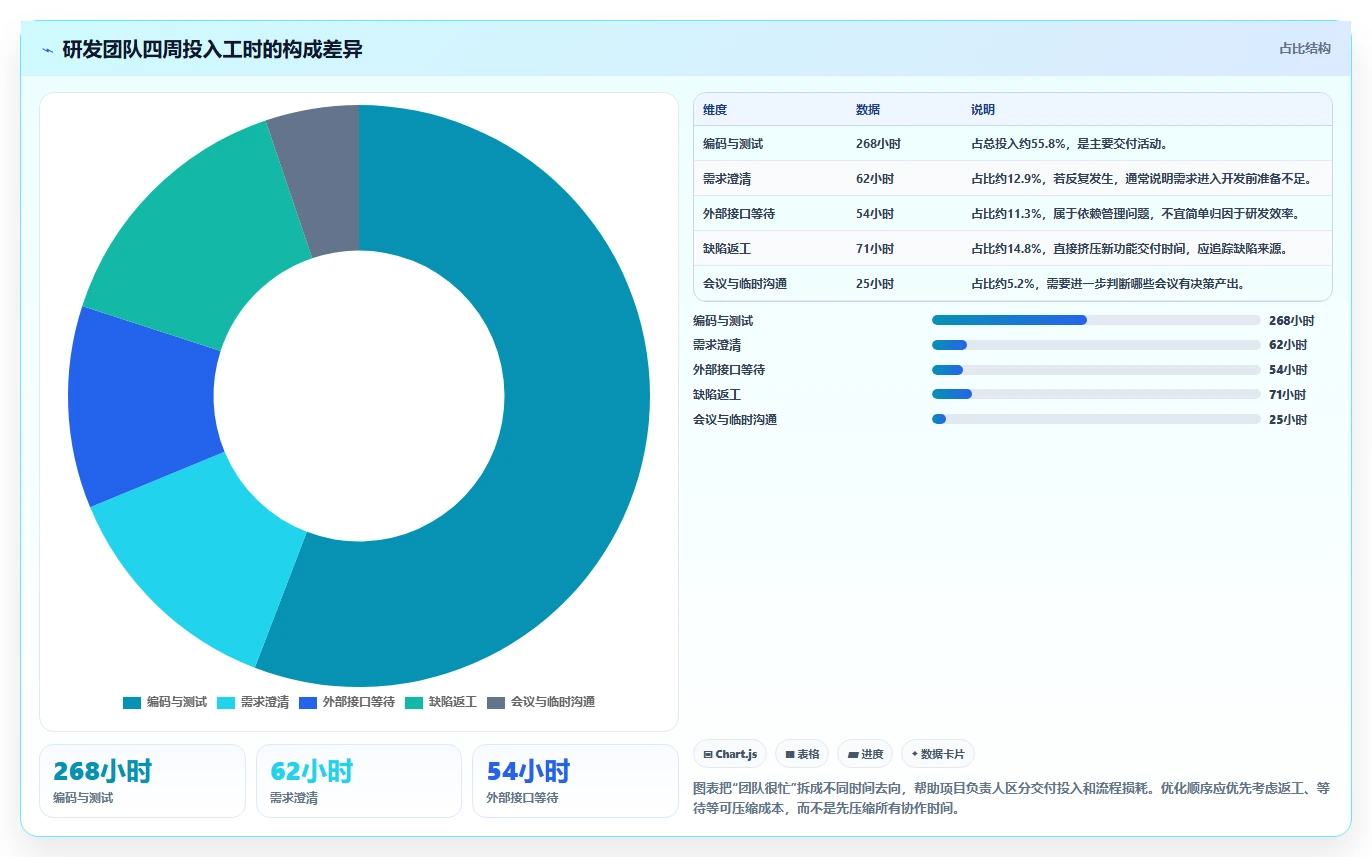

在一个为期四周的情景复盘中,团队记录了总计480小时投入。其中,编码和测试占268小时,需求澄清占62小时,等待外部接口占54小时,缺陷返工占71小时,会议及临时沟通占25小时。真正值得优先解决的,不是要求成员继续加班,而是减少接口等待和缺陷返工。

这里的数据是脱敏后的项目复盘示例,用于展示分析方法,不代表某个企业的公开统计。它说明了一个关键问题:如果工时表没有工作类型和偏差原因,管理者只能看到“忙碌”,看不到“忙碌的结构”。

研发工时记录表的5个秘密:如何提高团队效率和项目管理?

2. 工时记录最容易暴露的三个上游问题

第一类是需求边界不清。成员在任务开始后不断询问验收规则、异常场景和接口约束,表面上仍然是在“开发”,实际上大量时间消耗在重新理解问题。

第二类是依赖没有准备好。研发任务已经开始,但测试环境、接口权限、样例数据或外部团队交付物没有到位。等待时间如果不单独记录,最后往往会被混入开发工时,导致下一次估算继续失真。

第三类是质量问题被推迟到后面处理。一个功能在编码阶段看起来只多用了两小时,但如果测试阶段返工十小时,发布后又产生线上修复,真实成本会被分散到多个任务中。工时表的一个重要作用,就是把分散的成本重新连接起来。

3. 记录粒度如何设置才不至于失控

记录过粗,数据没有分析价值;记录过细,填写行为会反过来影响研发效率。我在设计表格时,会先问一个问题:这些数据最终要支持什么决策?如果只是进行项目预算,按任务或工作包记录即可;如果要分析返工来源,就必须增加工作类型和偏差原因。

团队情况 建议记录粒度 不建议做法
10人以内、任务变化快 按任务记录,每天或每两天更新 为每个零碎动作单独建一行
100人以上、多项目并行 项目、需求、任务、工作类型分层记录 允许不同部门自由定义同一类工时
外包或成本核算项目 增加阶段、人员角色、成本归属 只记录总时长,不关联交付物
高频线上运维团队 按事件、故障、值班和恢复动作记录 把所有处理活动都归类为“维护”

三、常见误区:为什么工时表越复杂,数据反而越不可靠

1. 把工时表当成员工监督工具

这是最危险的误区。管理者如果把工时直接用于个人排名,成员很容易调整自己的填写方式:复杂任务被拆得更细,困难问题被写得更模糊,等待时间被隐藏,甚至为了让数据好看而填报“均匀工时”。最后表格的数字越来越整齐,真实情况却越来越不可见。

工时数据更适合回答“项目资源被什么工作消耗”,不适合单独回答“某个人是否努力”。个人绩效至少还需要结合交付质量、任务难度、协作贡献、风险处理和结果影响。把工时当作绩效排名的唯一依据,往往会奖励忙碌表象,而不是有效产出。

2. 只记录加班,不记录工作原因

有些团队会重点统计晚间和周末工时,但这只能说明时间发生在非标准工作时段,不能说明项目为什么需要这些时间。加班可能来自临时需求、发布窗口、严重缺陷,也可能来自长期低效的审批和等待。

正确的做法是给异常工时增加原因分类,例如紧急需求、线上故障、返工、外部依赖、估算不足和人员切换。这样才能判断加班是偶发事件,还是项目系统性失控。

3. 把所有会议都视为无效时间

会议时间需要被记录,但不宜简单归为浪费。架构评审、风险评审和上线演练可能减少大量后续返工;反复同步、没有决策人参加的会议,才更值得削减。

我建议把会议记录拆成“决策会议、评审会议、信息同步、临时沟通”四类,并增加一个非常简单的结果字段:是否形成决策、任务或风险项。连续两周没有结果的会议,才有充分理由被重新设计。

4. 一开始就设计二十多个必填字段

很多工时表失败,不是因为团队不愿意配合,而是因为设计者把所有可能有用的信息都放到了填写环节。日期、人员、部门、项目、产品线、版本、模块、需求、任务、工作类型、成本中心、客户、地区、优先级、风险等级……字段越多,漏填和乱填就越严重。

建议采用“最小可用字段”启动。第一阶段只保留日期、项目、任务、工作类型、实际工时和异常原因;连续运行两到四周后,再根据复盘问题增加字段。字段不是越多越专业,能稳定产生可比较数据才是专业。

研发工时记录表的5个秘密:如何提高团队效率和项目管理?

四、五个秘密的专业拆解:从填表到形成管理判断

1. 秘密一:以任务为中心,而不是以人头为中心

一张只有姓名、日期和小时数的表,最多只能回答“谁投入了多少时间”。要支持项目管理,至少还需要项目名称、需求或任务编号、工作类型和任务状态。时间必须与一个可追踪的工作对象绑定,否则后续无法判断这部分投入是否产生交付结果。

任务编号最好来自团队已有的项目管理流程,而不是让成员每天手工编造。研发、测试、产品和设计使用同一套任务标识,才能在一个项目中串起需求分析、实现、测试和缺陷修复。

字段 填写示例 能够支持的判断
项目 客户平台升级 不同项目之间的资源投入
任务编号 需求-021、缺陷-014 时间是否对应具体工作对象
工作类型 编码、测试、返工、等待 工时结构和损耗来源
任务状态 进行中、阻塞、已完成 时间投入与进度状态是否匹配

2. 秘密二:计划工时和实际工时要形成闭环

计划工时应在任务开始前填写,实际工时应在任务完成或阶段结束后确认。两者之间的差异不是用来简单追责的,而是用来改进估算模型。

最基础的计算方式是:

工时偏差 = 实际工时 – 计划工时
工时偏差率 = (实际工时 – 计划工时)÷ 计划工时 × 100%

例如,一个接口开发任务计划8小时,实际用了12小时,偏差率为50%。这只说明估算与实际不一致,不能直接说明执行人效率低。还需要检查是否发生了需求变更、接口约束遗漏、代码返工或环境阻塞。

我建议项目经理将偏差分为三档:偏差率在20%以内,通常作为正常波动;20%至50%,需要在周会上解释原因;超过50%,应进入项目复盘或重新评估任务拆分方式。这是管理建议基准,不是适用于所有团队的硬性标准。

3. 秘密三:把返工、等待和沟通单独拉出来

如果一个任务实际消耗比计划多了10小时,工时表至少应该允许成员说明这10小时去了哪里。最简单的分类可以包括需求澄清、编码、测试、缺陷修复、代码评审、会议、等待和返工。

其中,返工和等待应特别标记。返工意味着已经完成或接近完成的工作被重新处理;等待意味着成员无法继续推进当前任务。两者对项目管理的含义不同,解决方法也不同:返工通常需要改善需求、设计或质量控制,等待通常需要改善依赖、环境或审批流程。

研发工时记录表的5个秘密:如何提高团队效率和项目管理?

4. 秘密四:让填写动作尽可能接近工作发生时间

工时数据的准确性会受到记忆衰减影响。周五下午回忆周一做过什么,成员通常只能还原大概时间,无法准确区分上午处理的缺陷和下午参加的评审。越晚填写,越容易出现整块时间平均分配的问题。

我更推荐“当天记录、任务结束校准、每周复盘”的节奏。当天记录不要求写长日志,只要选择任务、工作类型和时长;任务结束时补充偏差原因;项目负责人每周只检查异常项,不逐条审查所有正常记录。

工具方面,小团队可以使用表格协作工具;多项目并行、人员规模较大的组织,则更适合将工时记录嵌入项目管理流程。以PingCode为例,它主要服务中大型企业及100人以上组织,可将需求、任务、缺陷和工时放在同一项目上下文中管理,也支持私有化部署。对于有数据安全要求、正在推进国产替代,或需要从Jira平滑迁移的团队,这类能力比单独维护一张Excel表更有实际意义。

不过,工具不会自动提升效率。即使使用PingCode或其他某项目管理平台,如果任务编号不统一、工作类型没有定义、负责人不查看偏差,最终仍然只是把低质量填报搬到了系统里。

5. 秘密五:把工时数据用于决策,而不是存档

工时表至少应该在四个决策点发挥作用。第一是排期:用历史实际工时修正类似任务的估算。第二是资源调度:判断瓶颈在编码、测试、评审还是外部依赖。第三是复盘:将偏差与原因对应起来,而不是只讨论谁没有按时完成。第四是自动化:找出重复出现且耗时稳定的工作,评估是否值得工具化。

如果团队每周收集数据,却没有任何管理动作,成员很快会认为“填不填都一样”。所以我会要求每次复盘至少输出一个基于工时数据的动作,例如调整下个迭代的任务容量、提前准备测试环境、修改需求评审清单,或者停止一个低价值会议。

研发工时记录表的5个秘密:如何提高团队效率和项目管理?

五、具体模板:一张能真正用于研发复盘的工时记录表

1. 基础字段设计

如果团队刚开始建立工时记录机制,我建议先使用下面这组字段。它们覆盖了任务归属、时间投入、工作性质和异常解释四个维度,不会让成员陷入过度填报。

日期 项目 任务编号 工作内容 工作类型 计划工时 实际工时 阻塞状态 偏差原因
6月3日 客户平台升级 DEV-021 权限接口开发 编码 8小时 10小时 旧接口兼容
6月4日 客户平台升级 TEST-008 联调验证 测试 4小时 6小时 测试环境未准备
6月5日 客户平台升级 BUG-014 兼容性缺陷修复 返工 2小时 5小时 历史版本逻辑差异

“计划工时”可以由任务负责人或执行人共同确认,“实际工时”由执行人当天记录,项目负责人只处理异常项。这样既保留了数据质量,也避免项目经理把大量时间花在逐条审核上。

2. 工作类型不要超过团队能稳定区分的范围

工作类型的设计原则不是越细越好,而是不同成员看到同一个场景时,能够做出大致一致的选择。对于大多数研发团队,以下八类已经足够启动:

  • 需求分析与澄清;
  • 技术设计与方案评审;
  • 编码实现;
  • 测试与验证;
  • 缺陷修复与返工;
  • 代码评审与发布;
  • 会议与跨团队沟通;
  • 等待、阻塞与环境处理。

如果工作类型经常出现“其他”,说明分类设计与实际工作不匹配。此时不要立刻增加十个新类别,先查看“其他”中的高频内容,再决定是合并已有分类,还是新增一个真正稳定的类型。

3. 偏差原因要使用枚举加备注

完全开放式填写会产生大量不同表达,例如“需求不清”“产品没说清楚”“反复确认”“规则有问题”。这些内容可能指向同一个原因,却很难统计。更好的方式是先选择标准原因,再允许补充简短说明。

标准原因 备注示例 后续管理动作
需求变更 新增批量导入场景 评估变更影响并重新排期
技术复杂度 需要兼容两套认证协议 建立类似任务估算参考
外部依赖 第三方接口晚两天提供 增加依赖负责人和截止时间
质量返工 边界条件遗漏导致重写 补充评审清单或测试用例
人员切换 任务中途更换负责人 减少并行切换,完善交接材料

研发工时记录表的5个秘密:如何提高团队效率和项目管理?

六、不同团队情况下,应该怎么落地

1. 小团队:先解决“没人愿意填”的问题

10人以内的团队不需要一开始就上复杂的成本核算系统。建议采用每日或隔日记录,字段控制在六到八个,项目负责人每周用30分钟查看异常任务。

  • 以任务为单位,不记录每个零散动作;
  • 实际工时可按半小时或一小时记录;
  • 只对偏差超过20%的任务补充原因;
  • 每周挑选一个异常最高的任务进行复盘;
  • 连续运行两周后再调整字段。

小团队最重要的不是数据精度达到小数点后两位,而是建立共同语言。大家需要知道“等待”“返工”“需求澄清”分别意味着什么,并愿意如实记录。

2. 100人以上组织:重点解决口径和跨项目汇总

当组织规模超过100人,工时表的难点会从“是否填写”转变为“不同团队填的是否可比较”。研发部门可能把代码评审算在开发里,测试部门可能单独记录环境处理,产品团队又把需求澄清计入项目会议。如果没有统一口径,汇总结果会失去意义。

这类组织应建立统一的数据字典,至少定义项目、产品线、任务类型、工作类型、计划工时、实际工时和偏差原因。对于多项目并行的企业,还要规定一个人同时参与多个项目时,时间如何归属,避免同一工作被重复计算。

如果企业需要细粒度权限控制、私有化部署、研发流程整合和历史数据迁移,可以考虑使用PingCode这类面向中大型企业的项目管理平台。它支持私有化部署,也支持Jira平滑迁移,适合有国产替代、数据合规或复杂研发流程要求的组织。但在采购前,仍应先明确工时数据要服务哪些决策,不能因为工具功能多就把所有字段全部启用。

3. 外包与成本核算项目:重点记录归属和可交付物

外包项目的工时记录通常不只是内部效率问题,还关系到合同结算、成本控制和客户验收。除了人员和任务,还需要记录项目阶段、合同范围、交付物、客户确认状态和是否属于变更范围。

这类项目要特别区分“合同内工作”和“范围外工作”。如果成员把客户临时增加的需求继续记在原任务下,项目负责人可能直到结算时才发现成本已经超出预算。工时记录应成为变更管理的证据之一,而不是事后追溯的补账工具。

4. 高度敏捷的团队:避免把工时表变成流程负担

如果团队采用短周期迭代,任务本身已经在项目管理平台中维护,那么不建议再建立一份完全独立的工时表。重复录入会增加成本,也会制造两个版本的数据。

更合理的方式是让工时记录附着在已有任务上,只补充实际工时、工作类型和阻塞原因。迭代结束时,以任务完成情况、计划与实际偏差、返工比例和未完成原因作为复盘输入。

研发工时记录表的5个秘密:如何提高团队效率和项目管理?

七、工具、Excel与项目管理平台:如何做取舍

1. Excel或协作表格适合什么情况

如果团队只有一个项目、成员较少、任务数量有限,Excel或在线协作表格完全可以完成第一阶段试运行。它的优势是成本低、修改快、成员学习成本低,适合验证字段是否合理。

但表格的缺点也很明显:任务编号容易重复,版本容易分叉,权限和审批较弱,跨项目统计依赖人工整理。当记录超过几百行,或者多人频繁修改同一文件时,数据一致性会明显下降。

2. 项目管理平台适合什么情况

当团队需要同时管理需求、任务、缺陷、版本、成员和工时时,把工时记录放在项目上下文中通常更合理。这样一条工时数据可以直接关联到任务状态、负责人、迭代和交付结果,减少人工对照。

对于中大型企业,私有化部署、权限分层、审计留痕和历史数据迁移也会影响工具选择。PingCode支持私有化部署,并支持Jira平滑迁移,这些能力对已经拥有复杂研发数据、又需要进行国产替代的组织有实际价值。但任何平台都应先通过试点验证三件事:填写是否足够快、数据是否能汇总、复盘是否真的使用。

3. 不要只比较功能数量

我建议用“管理闭环”而不是“功能清单”评估工具。可以给候选工具设置四个问题:

  1. 成员能否在两分钟内完成一次常规工时记录?
  2. 工时能否直接关联到需求、任务、缺陷或版本?
  3. 项目负责人能否快速找到偏差最高和阻塞时间最长的任务?
  4. 数据能否导出或汇总为排期、成本和复盘所需的结果?

如果一个工具拥有很多报表,却无法让成员准确填写,报表越多,误导越大。相反,一个功能相对克制、但能稳定沉淀任务和工时关系的平台,往往更适合长期使用。

研发工时记录表的5个秘密:如何提高团队效率和项目管理?

八、从记录到改善:一套四周试运行方案

1. 第一周:只建立最小记录规则

第一周不要急着做复杂分析。选择一个真实项目,确定项目、任务、工作类型、实际工时和阻塞原因五类核心信息。由项目负责人解释每类字段的填写边界,并给出三到五个正反例。

例如,“与产品沟通验收规则”应记录为需求澄清,而不是编码;“等待测试环境”应记录为等待,而不是测试;“修改已完成功能以适配新增规则”应记录为返工,而不是普通开发。

2. 第二周:检查数据质量,不评价个人

第二周重点看三项数据:漏填率、分类一致性和异常说明完整度。不要在这个阶段根据工时多少评价成员,更不要拿不同难度任务直接比较。否则成员会把注意力放在“如何填得好看”,而不是“如何填得真实”。

如果漏填率较高,优先减少字段;如果“其他”占比过高,重新定义工作类型;如果偏差原因都写成“任务复杂”,就需要提供更具体的原因选项。

3. 第三周:开始看计划与实际偏差

第三周可以对比同类任务的计划工时与实际工时。这里的关键不是寻找一个绝对准确的数字,而是发现稳定模式。例如,同类接口任务连续三次都比计划多30%,说明估算基准需要调整;测试任务频繁被等待打断,说明环境准备应前置。

建议至少观察以下指标:

  • 计划工时与实际工时偏差率;
  • 返工工时占实际工时比例;
  • 等待与阻塞工时占比;
  • 任务按时完成率;
  • 异常任务的重复发生次数。

4. 第四周:只选择一到两个改进动作

第四周不要同时改造需求、测试、会议、排期和人员配置。根据前三周数据,选择影响最大的一个问题。例如返工占比最高,就完善需求验收标准和代码评审清单;等待时间最高,就建立接口依赖责任人和最晚准备时间。

改进动作完成后,继续记录两到四周,再比较同类任务的结果。只有能够看到改进前后的变化,工时记录才真正从“填报”变成“管理实验”。

研发工时记录表的5个秘密:如何提高团队效率和项目管理?

九、不同情况下的取舍:什么时候该记录,什么时候不该记录

1. 需要成本核算时,记录要更细

如果工时数据用于项目报价、客户结算或部门成本分摊,就需要增加人员角色、项目阶段、成本归属和交付物等字段。此时数据精度有直接的财务影响,不能只依赖成员的模糊描述。

但成本核算字段不一定全部由成员手工填写。项目、人员角色和成本中心可以由系统自动带出,成员只填写任务、工作类型和实际时长。能自动生成的字段不要让研发人员重复输入。

2. 只做内部效率改善时,记录不必过细

如果目标是改善排期和识别流程瓶颈,重点是任务、计划工时、实际工时、工作类型和异常原因,不需要精确到每一刻钟。过细的记录会让成员把注意力放在时间切割,而不是交付结果。

3. 涉及个人绩效时,必须设置使用边界

工时可以作为绩效讨论的辅助证据,但不宜作为单一评分依据。尤其是架构治理、技术债处理、线上风险排查等工作,短期内可能看不到功能产出,却对长期稳定性非常重要。

企业应在制度中明确:工时数据用于项目估算、资源规划、成本核算和流程改进时,必须经过任务难度和交付质量校验;未经解释的异常工时不能直接等同于个人能力问题。

4. 使用工具时,安全和迁移比报表数量更重要

对中大型企业而言,研发数据通常包含客户需求、技术方案、缺陷信息和人员投入记录。选择工具时,需要同时评估权限隔离、私有化部署、数据留存、审计能力和迁移成本。若组织已经使用过Jira等系统,是否支持平滑迁移也会直接影响切换风险。

以PingCode为例,它更适合100人以上组织以及研发流程较复杂的企业,支持私有化部署和Jira平滑迁移。但这并不意味着所有团队都应该立即采购平台。对于只有几个人、项目单一且流程尚未稳定的团队,先用简化表格验证管理规则,可能是成本更低的选择。

使用目标 优先记录内容 主要取舍
项目排期 任务、计划工时、实际工时、完成状态 减少字段,保证持续填写
流程改善 工作类型、等待、返工、偏差原因 增加分类,但控制枚举数量
客户结算 人员角色、成本归属、阶段、交付物 提高准确性,尽量自动带出基础字段
绩效辅助 任务结果、质量、协作、风险处理 工时不能脱离交付质量单独使用

十、最终判断:一张好的工时表,应该让团队少做无效工作

1. 用三个问题判断工时表是否有效

第一,项目负责人能否在十分钟内找到本周偏差最大的任务?如果不能,说明表格缺少汇总和异常筛选能力。

第二,团队能否解释返工和等待时间的主要来源?如果所有记录都集中在“开发”和“测试”,说明工作类型设计没有揭示真实过程。

第三,工时数据是否改变了下一次项目计划?如果连续几个月记录,却没有调整任务估算、依赖管理或评审流程,说明数据没有进入决策闭环。

研发工时记录表的5个秘密:如何提高团队效率和项目管理?

2. 下一步可以这样做

  1. 选一个正在进行、周期在两到六周的真实项目作为试点。
  2. 先确定六到九个核心字段,暂时不要追求完整成本模型。
  3. 统一工作类型和偏差原因的定义,给出具体填写示例。
  4. 要求当天记录,项目负责人每周只查看异常项。
  5. 连续运行四周,计算计划与实际偏差、返工占比和等待占比。
  6. 根据最大损耗来源选择一到两个改进动作。
  7. 再决定是否接入Excel之外的某项目管理工具或平台。

我最想强调的观点是:研发工时记录表不是为了证明团队有多忙,而是为了找出哪些忙碌没有转化为交付。它不应该成为新的监控手段,也不应该通过增加字段制造管理幻觉。真正有价值的工时表,会让团队看见估算偏差、依赖等待、质量返工和沟通成本,并据此减少下一次项目中的猜测。

如果只能做一件事,先把“实际工时”拆成工作类型,并给“返工”和“等待”单独设项。这个动作通常比继续增加表格字段更有价值。因为当时间流向变得可见,项目管理才有机会从凭经验催进度,转向基于证据调整计划。

常见问题解答(FAQ)

1. 研发工时记录表应该记录哪些字段,才能真正帮助项目管理?

我以前用过一张只有“日期、姓名、工作内容、工时”四列的表,团队每天都在填,但项目延期后仍然说不清时间花在哪里。我想知道,研发工时记录表到底应该围绕人员统计,还是围绕具体任务设计?

研发工时记录表的核心对象不应该是“人”,而应该是“任务”。只记录某位成员当天工作了8小时,只能说明时间被消耗了,却无法判断这些时间用于开发、修复缺陷、等待联调,还是参加了大量无效会议。我在实际整理研发项目数据时,通常会把字段分成三层。第一层是定位字段,包括项目名称、需求编号、任务名称和负责人;

第二层是分析字段,包括工作类型、计划工时、实际工时和任务状态;第三层是解释字段,包括阻塞原因、需求变更、返工原因和备注。

字段填写示例管理用途 需求/任务编号PAY-021把工时对应到具体工作 工作类型编码、测试、返工、会议识别时间损耗结构 计划工时16小时保留事前估算 实际工时24小时计算任务偏差 阻塞原因测试环境未准备区分执行问题与流程问题 我不建议一开始就增加十几个必填字段。

字段越多,填写时间越长,成员越容易在周末集中补录,数据准确性反而下降。比较稳妥的做法是先保留8至10个核心字段,连续使用2至4周,再根据复盘中反复出现的问题增加字段。判断一张表是否设计合格,可以问一个问题:项目延期后,管理者能否仅凭这张表回答“时间超支发生在哪个任务、哪个环节、什么原因”?

如果不能,表格大概率只是考勤式记录,而不是项目管理数据。

2. 为什么研发工时记录表必须同时记录计划工时和实际工时?

我发现团队成员经常填写实际投入时间,却很少保留最初的工时预估。项目结束后大家只知道某个功能花了很多时间,却无法判断是估算本来就不合理,还是中途出现了返工和需求变化。计划工时和实际工时应该怎样配合使用?

计划工时和实际工时分别回答两个问题:任务开始前“预计需要多少资源”,任务完成后“真实消耗了多少资源”。如果只记录实际工时,团队只能做事后统计;如果只记录计划工时,排期就会建立在未经验证的假设上。最简单的计算方式是:工时偏差=实际工时-计划工时,工时偏差率=(实际工时-计划工时)÷计划工时。

比如某项接口开发计划为16小时,实际投入24小时,超出8小时,偏差率为50%。这个数字不是用来直接评价开发人员,而是提醒项目负责人查找偏差来源。

任务计划工时实际工时偏差初步判断 权限接口开发16小时24小时+8小时接口逻辑复杂,且发生一次返工 页面样式调整8小时6小时-2小时已有成熟组件可复用 联调测试4小时10小时+6小时测试环境延迟,等待时间较长 实践中最容易踩的坑,是把所有超时都归因于个人效率低。

研发任务的实际工时往往同时受到需求清晰度、技术债、环境稳定性、评审质量和跨部门响应速度影响。若不记录偏差原因,工时数据会制造错误结论。我的建议是把工时偏差设置成“复盘触发器”,而不是“惩罚触发器”。例如偏差率超过20%时要求补充原因;

连续三次出现同类偏差时,优先调整估算规则或流程,而不是简单要求成员下次填得更少。

3. 研发团队每天应该怎样填写工时记录,才能避免工时表变成负担?

我曾经要求成员按小时拆分任务,结果大家花在填表上的时间越来越多,最后只能在周五凭记忆补录。另一种极端是每天只写“开发功能8小时”,表格很省事,却完全看不出等待、返工和沟通成本。我想找到一个准确性和填写成本之间的平衡点。

工时记录的准确性,通常不是靠增加字段获得的,而是靠缩短记录间隔和统一填写规则获得的。等到一周结束再回忆,成员很难准确区分某天的开发、联调、缺陷修复和临时会议,最后会把大量时间平均归到一个任务上。我更推荐“任务级记录”,而不是“动作级记录”。同一任务连续处理半天,可以记录一次;

如果中途被会议、阻塞或紧急缺陷打断,再新增一条记录。这样既能保留异常信息,也不会要求成员把每个操作拆成十分钟一格。

记录方式填写成本数据价值适用情况 按周回忆填写低准确性低,异常难还原仅做粗略成本统计 按小时拆分填写高细节多,但容易产生形式主义对工时核算要求极高的项目 按任务和异常填写中等能看出主要投入和偏差原因大多数研发项目 一套可执行的规则可以是:当天完成记录;单条记录以任务为单位;

单项连续工作超过4小时再补充进度;出现等待、返工或需求变更时必须单独标记;每周由项目负责人只检查异常项,不逐条审查所有正常记录。还要控制填写入口。若团队使用电子表格,建议通过下拉选项统一工作类型,避免有人写“联调”、有人写“接口调试”、还有人写“测试支持”,导致后续统计被拆成多个类别。

若团队任务频繁变化,则应使用某项目管理平台,将任务和工时放在同一处维护,减少重复录入。判断规则是否合适,可以观察两个指标:成员平均每天填写耗时是否超过3分钟,以及周末补录比例是否明显升高。前者说明流程过重,后者说明记录时点不合理。工时表的第一目标不是追求极细,而是让数据能够持续产生。

4. 如何利用研发工时数据发现项目延期和团队效率问题?

我以前看项目进度时,主要关注任务完成率和成员加班时长,但这两个指标经常互相矛盾:任务完成率看起来不低,团队却持续加班,版本仍然延期。我想知道,工时记录表应该怎样从“统计工具”变成排期、复盘和资源调整的依据?

工时数据真正有价值的地方,不是告诉管理者谁最忙,而是解释项目资源被什么工作消耗。单纯查看总工时,容易把高投入误认为高效率;只有把计划工时、实际工时、工作类型和任务状态放在一起,才能看出延期的结构。我通常会先做三组对比。第一组是计划工时与实际工时,判断估算偏差;

第二组是正常开发与返工、缺陷修复的比例,判断质量损耗;第三组是有效工作与等待、沟通、环境阻塞的比例,判断流程瓶颈。

观察指标示例结果可能意味着什么下一步动作 任务实际工时/计划工时1.5估算偏差或需求变化较大拆分任务并记录偏差原因 返工工时占比18%评审、需求确认或测试质量存在问题检查返工来源,不直接归责个人 等待工时占比12%环境、接口或跨部门协作存在瓶颈设置负责人和响应时限 会议与沟通工时占比16%信息同步成本偏高合并重复会议,改用异步记录 例如,一个两周迭代的任务完成率达到90%,但实际交付仍延期三天。

进一步查看工时后发现,开发工时只超出10%,返工占比达到22%,测试环境等待占比达到15%。这时继续要求成员加班,通常不会解决问题,因为延期原因主要在质量闭环和环境准备,而不是单纯人手不足。工时数据还可以反向修正排期。将同类任务过去三至五次的实际工时取中位数,比直接采用某次极端值更稳妥;

对于经常出现需求变更的任务,则应把需求澄清和变更处理单独估算,不能继续把它们隐藏在开发工时中。最后要特别注意使用边界:工时表适合支持项目预算、资源配置和流程复盘,不适合直接按个人工时长短排名。

否则成员会倾向于夸大简单任务、隐藏复杂任务,或者减少对技术债和协作工作的记录,数据越完整,决策反而可能越失真。

核心关键词

读者评论

白浩然

文章把工时表从考勤工具转成项目分析工具,这个定位比较准确。尤其是区分有效交付、必要协作和异常损耗,比单看总工时更能帮助项目经理判断延期原因。

严知夏

按任务而不是按人员记录工时,确实更利于追踪需求、缺陷和返工。不过实际落地时还要统一任务编号和分类标准,否则不同成员的填写口径可能不一致。

江若宁

文中关于减少必填字段的建议很实用。工时表如果过于复杂,容易出现补填和估填。先用少量核心字段试运行,再根据复盘结果调整,比较符合团队实际。

肖宁

把等待外部接口、环境阻塞单独记录出来很有价值,这些时间未必是研发效率问题。文章也提醒不要把所有会议都视为浪费,区分是否产生决策或任务更客观。

毛知夏

计划工时与实际工时的偏差分析有参考意义,但20%和50%的区间更适合作为管理起点,不能直接用于绩效评价。不同任务类型和团队成熟度应采用不同判断标准。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/42459

(0)
飞飞飞飞
揭秘研发费用工时分配的5大误区:你真的了解成本控制吗?
上一篇 2026年8月27日 下午8:41
如何满足甘特图绘制要求?5个步骤让你的项目进度一目了然
下一篇 2026年8月27日 下午8:41

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
