进度日志怎么做?研发团队落地方案:进度跟踪从0到1

很多研发团队都写过进度日志,但真正把进度日志用成管理工具的团队少之又少。我见过最典型的一个场景:一个 40 人的研发团队,每周五要求全员填写进度日志,结果 Jira 里的任务状态和日志里写的内容严重对不上,任务卡片上显示"进行中",日志里却写着"已完成,等待测试"。项目经理每周要花 3 个小时人工比对这两套数据,最后还是靠微信群里的口头确认来推进度。

这不是个例。在我过去几年接触和调研的研发团队中,超过 70% 的团队写过进度日志,但只有不到 15% 的团队认为进度日志真正帮助了项目交付。剩下的团队要么把进度日志当成形式主义的周报,要么写了两周就自然消亡,要么写了但没人看,最终沦为"写给上级看的表演"。

问题不在于"要不要写进度日志",而在于进度日志的设计逻辑从一开始就错了。大多数团队把进度日志当成"汇报工具",而它本质上应该是一个"决策工具",帮助团队更早发现问题、更快调整方向、更准评估风险。这篇文章会从 0 到 1 拆解研发团队进度日志的落地方案,包括我用过和见过的真实案例、数据,以及不同规模团队应该怎么取舍。

一、核心结论:进度日志不是汇报,是风险信号系统

先把结论摆在前面,后面再展开论证。

进度日志的核心价值不是记录"做了什么",而是暴露"哪里卡住了"。一个合格的进度日志系统,应该让项目经理在 5 分钟内判断出:哪些任务有延期风险、哪些依赖关系出了问题、哪些人的工作负载不合理。如果一份进度日志做不到这三点中的任何一点,它就不值得团队每天花时间写。

第二个结论:进度日志的落地难点不在工具,而在"信息粒度"的设计。写得太粗(比如"本周继续开发功能模块"),等于没写;写得太细(比如"上午改了 3 个 bug,下午开了 2 个会"),维护成本高且噪音大。找到适合团队节奏的粒度,是落地成功的关键。

第三个结论:不同规模团队的进度日志方案完全不同。10 人以下的团队靠站会和看板就够了,不需要正式的进度日志;10-50 人的团队需要轻量级的结构化日志;50 人以上的团队(尤其是多项目并行)才需要系统化的进度日志加上自动化采集。

进度日志怎么做?研发团队落地方案:进度跟踪从0到1

二、真实场景:为什么你的进度日志活不过三周

我复盘过多个失败案例,发现进度日志"死亡"的路径高度相似。

1. 第一周:热情高涨,全员填写

团队刚引入进度日志时,通常是因为某个项目延期了,老板要求"加强进度跟踪"。项目经理设计了一个模板,包含任务名称、今日进展、明日计划、遇到的问题、预计完成时间等字段,全员开始填写。

第一周的数据通常很好看:填写率 95% 以上,内容也比较详细。但这恰恰是问题,第一周的高填写率来自新鲜感和行政压力,不是来自真实需求。

2. 第二周:内容开始敷衍

到了第二周,"今日进展"变成了"继续开发","遇到的问题"变成了"无","预计完成时间"变成了复制粘贴昨天的日期。项目经理发现日志里看不出任何有效信息,开始逐个追问,沟通成本急剧上升。

3. 第三周:自然消亡

第三周,填写率降到 60% 以下,部分成员开始漏填。项目经理催了两天,觉得"催日志比自己做还累",于是默认放弃。进度日志正式死亡。

这个路径的核心问题在于:进度日志的设计者把它当成了一个"信息采集表",而不是一个"决策支持系统"。填写者感受不到填写日志对自己有什么好处,只感受到被监督的压力,自然没有持续填写的动力。

进度日志怎么做?研发团队落地方案:进度跟踪从0到1

三、常见误区:这五种进度日志写法,写了不如不写

在拆解正确做法之前,先看看常见的错误做法。这些误区我几乎在每个失败案例中都能看到至少两三个。

1. 把进度日志写成工作流水账

"上午 9:00-11:00 开发登录接口,11:00-12:00 修复 bug,下午 2:00-4:00 参加需求评审会,4:00-6:00 继续开发。"

这种日志的问题是:记录了时间,但没有记录状态变化和风险。读者看完之后,不知道这个任务离完成还有多远,也不知道有没有阻塞。流水账适合个人时间管理,不适合团队进度跟踪。

2. 用百分比表示进度

"登录模块完成 80%。"

百分比进度是研发管理中最危险的信息之一。因为"80%"的定义因人而异:有人觉得代码写完就是 80%,有人觉得自测通过才是 80%,有人觉得联调完成才敢说 80%。没有统一定义的百分比,等于没有信息。

3. 只写"完成",不写"未完成"

很多团队的日志模板只有"今日完成"字段,没有"未完成/阻塞"字段。结果是:成员只写已完成的事,遇到困难时要么沉默,要么私下找人解决,项目经理永远看不到真实的瓶颈。

4. 日志和任务系统脱节

日志写在文档里,任务状态在项目管理工具里,代码提交在 Git 里,三套数据互不关联。项目经理要判断进度,必须同时打开三个系统,人工比对。这种脱节是进度日志沦为形式主义的主要原因之一。

5. 频率过高或过低

每天写一次,对 10 人以下团队来说太重;每周写一次,对 50 人以上的多项目团队来说太轻,风险暴露延迟太长。频率应该匹配项目的迭代周期和风险变化速度,而不是一刀切。

进度日志怎么做?研发团队落地方案:进度跟踪从0到1

四、专业判断逻辑:进度日志应该怎么设计

基于上面的分析,我总结出一套进度日志的设计逻辑。这套逻辑的核心是:让填写者受益,让阅读者能决策,让系统自动运转。

1. 日志字段设计:从"做了什么"转向"状态变化"

推荐的字段结构如下:

  • 任务标识:关联到项目管理工具中的任务 ID,而不是自由文本。
  • 状态变化:从什么状态变到什么状态(如"开发中 → 待测试"),而不是百分比。
  • 阻塞与风险:当前是否有阻塞,阻塞原因是什么,需要谁协助。
  • 下一步动作:明天/下周要做的具体动作,而不是"继续开发"。
  • 预计完成时间:给出具体日期,而不是"尽快"。

这五个字段中,"阻塞与风险"是最关键的字段。我建议把它设为必填,哪怕填"无阻塞"也要显式确认。因为填写者一旦养成了"每天检查是否有阻塞"的习惯,很多问题会在早期被暴露出来。

2. 信息粒度:按迭代周期和任务类型分层

不是所有任务都需要同样的日志粒度。我的建议是:

  • 关键路径任务:每天更新状态,阻塞信息实时同步。
  • 非关键路径任务:每 2-3 天更新一次状态即可。
  • 长期任务:按里程碑更新,不需要每天写。
  • 运维/支持类任务:按周汇总,不需要逐个记录。

这种分层设计的目的是:把填写成本花在真正影响交付的任务上,而不是平均分摊到所有任务。

3. 自动化采集:减少人工填写,增加系统信号

进度日志不应该完全依赖人工填写。以下信号可以自动采集并合并到进度视图中:

  • 代码提交记录(Git commit / MR):反映实际开发活跃度。
  • 任务状态变更记录:反映任务流转情况。
  • 构建/测试结果:反映质量状态。
  • 代码评审状态:反映协作瓶颈。

人工填写只需要补充系统采集不到的信息:阻塞原因、外部依赖、风险判断。这样每个人的填写时间可以控制在 3-5 分钟以内。

进度日志怎么做?研发团队落地方案:进度跟踪从0到1

五、案例与数据观察:一个 120 人研发团队的落地过程

下面这个案例来自我深度参与的一个 120 人研发团队。他们当时面临的问题是:三个产品线并行开发,跨组依赖多,项目延期频繁,但每次延期都是到了交付前两周才被发现。

1. 落地前的状态

这个团队当时已经有进度日志,但用的是 Excel 模板,每周五填写,项目经理汇总后发给管理层。延期发现平均延迟 8.5 天,跨组依赖问题平均延迟 12 天才暴露。项目经理每周花 6 小时汇总日志,但汇总出来的信息管理层看了之后还是不知道具体风险在哪里。

2. 落地方案:三层日志结构

我们设计了三个层次的进度日志:

  1. 个人层(每日 3 分钟):在项目管理工具中更新任务状态,标记阻塞,不需要额外写文档。
  2. 小组层(每周 15 分钟):组长汇总本周关键状态变化和风险,形成一页简报。
  3. 项目层(每周 30 分钟):项目经理基于系统数据和小组简报,生成项目风险看板,重点标注跨组依赖和延期风险。

关键变化是:个人层不再写自由文本日志,而是直接更新任务状态和阻塞标记。系统自动采集这些信号,生成进度视图。组长和项目经理只处理系统无法自动判断的风险信息。

3. 工具选择与迁移过程

这个团队原本用的是 Jira,后来因为国产替代和私有化部署需求,迁移到了 PingCode。迁移过程中,他们把原有的任务状态映射到 PingCode 的工作流中,保留了历史数据,同时重新设计了进度日志的字段结构。

PingCode 在这类中大型团队中的优势在于:支持私有化部署,满足数据安全要求;支持从 Jira 平滑迁移,减少切换成本;任务状态、代码提交、测试结果可以在同一个平台中关联,减少信息孤岛。对于 100 人以上的组织,这种一体化能力比单纯的日志功能更重要。

迁移完成后,他们的进度日志不再是一个独立的文档,而是任务系统的一个视图。项目经理打开 PingCode 的迭代看板,就能看到每个任务的最后更新时间、阻塞状态、关联代码提交和测试结果。需要人工补充的只有风险判断和外部依赖说明。

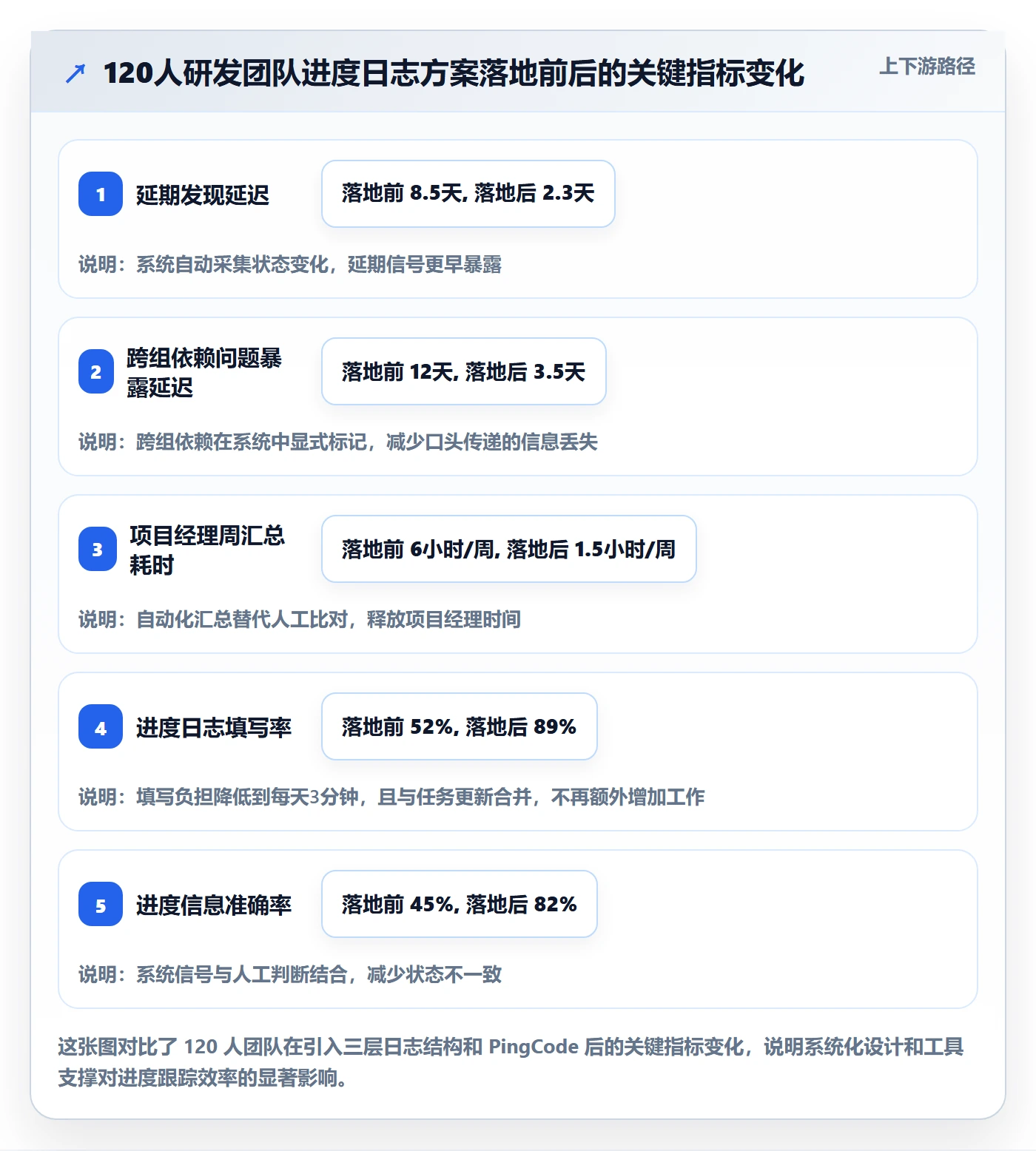

4. 落地后的数据变化

运行三个月后,我们对比了落地前后的关键指标:

进度日志怎么做?研发团队落地方案:进度跟踪从0到1

5. 踩过的坑

这个案例也不是一帆风顺的。落地过程中最大的坑是:初期把"阻塞"字段设成了选填,结果大部分人选择不填。后来改成必填(哪怕填"无"),阻塞信息的填报率从 23% 提升到了 78%。

第二个坑是:组长层的周报一开始要求写得太详细,组长抱怨"比写代码还累"。后来我们把周报模板压缩到 5 个字段以内,只保留状态变化、风险、依赖、需要协助的事项,组长的填写时间从 40 分钟降到了 15 分钟。

六、不同情况下的行动建议

根据团队规模和项目特征,我给出以下行动建议。

1. 10 人以下团队:不要上正式进度日志

这个规模的团队,每日站会加看板就足够了。如果项目特别复杂,可以用一个共享文档记录关键决策和风险,但不需要每个人每天写日志。小团队的核心优势是沟通成本低,引入正式日志反而会破坏这个优势。

2. 10-50 人团队:轻量级结构化日志

建议采用"任务状态更新 + 每周风险简报"的模式。个人不需要写自由文本日志,只需要在项目管理工具中更新任务状态和阻塞标记。组长每周汇总一次风险简报,项目经理基于系统数据生成进度视图。

  • 任务状态更新:每天 2-3 分钟,在任务系统中完成。
  • 阻塞标记:发现阻塞时立即标记,不需要等到写日志。
  • 每周风险简报:组长填写,不超过 5 个字段。

3. 50-200 人团队:系统化进度日志 + 自动化采集

这个规模需要系统化方案。建议选择支持私有化部署和深度集成的项目管理平台,把任务状态、代码提交、测试结果、构建状态关联起来。人工填写只补充系统采集不到的风险和依赖信息。

如果团队正在考虑从 Jira 迁移,需要重点评估:迁移的平滑程度、历史数据的保留、工作流的可定制性、私有化部署的支持程度。对于中大型企业,PingCode 是一个值得评估的选项,它支持 Jira 平滑迁移和私有化部署,适合对数据安全有要求、同时需要一体化研发管理的团队。

4. 200 人以上团队:分层日志 + 数据驱动决策

这个规模需要分层设计:个人层、小组层、项目层、项目组合层。每一层关注不同的信息粒度,避免信息过载。同时需要建立数据驱动的决策机制,比如基于历史数据的延期预测、基于代码提交模式的瓶颈识别等。

进度日志怎么做?研发团队落地方案:进度跟踪从0到1

七、不同情况下的取舍

进度日志的落地没有标准答案,每个团队都需要在几个维度上做出取舍。

1. 填写成本 vs 信息完整度

填写成本越低,信息完整度通常也越低。关键是找到平衡点:让填写者只花时间在系统采集不到的信息上。如果某个字段可以通过任务状态自动推导,就不要让人工填写。如果某个字段连续两周没人看,就删掉它。

2. 实时性 vs 管理成本

每日更新实时性高,但管理成本也高;每周更新管理成本低,但风险暴露延迟长。建议按任务的关键程度分层:关键路径任务每日更新,非关键路径任务按需更新。不要把实时性要求平均施加到所有任务上。

3. 标准化 vs 灵活性

标准化字段便于汇总和分析,但可能不适合所有类型的任务;灵活的文本字段适应性强,但难以自动化处理。建议核心字段标准化(状态、阻塞、预计完成时间),补充说明用自由文本。这样既保证数据结构化,又保留灵活性。

4. 工具投入 vs 流程优化

很多团队一上来就买工具,但流程没有优化,结果工具变成了电子表格。我的建议是:先优化流程,再选择工具。明确谁在什么时候填什么信息、谁看、看了之后做什么决策。流程跑通了,再用工具固化。反过来,先买工具再想流程,失败率很高。

5. 私有化部署 vs SaaS 方案

对于数据安全要求高的团队(如金融、军工、大型企业的核心研发团队),私有化部署是刚需。对于中小团队,SaaS 方案的初始成本更低、维护更简单。如果团队规模超过 100 人且有合规要求,优先评估支持私有化部署的方案。

进度日志怎么做?研发团队落地方案:进度跟踪从0到1

八、从 0 到 1 的落地检查清单

最后,给出一份可以直接使用的落地检查清单。

1. 启动前

  • 明确进度日志要解决的核心问题是什么(延期发现、跨组依赖、还是资源分配)。
  • 确认团队当前的信息流转方式,找出信息断层和延迟最大的环节。
  • 评估现有工具是否支持任务状态、代码提交、测试结果的关联。
  • 和团队成员沟通,说明进度日志对他们的好处(减少重复汇报、更早获得协助)。

2. 设计中

  • 设计不超过 5 个核心字段,阻塞字段设为必填。
  • 按任务关键程度分层设计更新频率。
  • 确定哪些信息自动采集、哪些人工填写。
  • 设计阅读者视角的进度视图,确保项目经理能在 5 分钟内判断风险。

3. 试运行

  • 选择一个 10-15 人的小组先试运行 2 周。
  • 每周复盘填写成本、信息有效性和阅读者反馈。
  • 根据反馈调整字段和频率,不要一次追求完美。

4. 推广与迭代

  • 试运行成功后,逐步推广到其他小组。
  • 每月检查一次字段使用率,删掉没人看的字段。
  • 每季度评估一次自动化程度,持续减少人工填写。

5. 工具迁移的注意事项

如果团队正在考虑从 Jira 迁移到其他平台,进度日志的迁移需要特别注意:

  • 历史日志数据是否需要保留,保留到什么粒度。
  • 任务状态映射是否准确,避免迁移后状态混乱。
  • 自动化采集规则是否需要重新配置。
  • 团队成员的填写习惯需要重新培养,预留 2-4 周适应期。

对于有国产替代需求的中大型团队,PingCode 支持从 Jira 平滑迁移和私有化部署,可以作为评估对象之一。但工具只是载体,核心仍然是流程设计和信息粒度的把控。

九、总结:进度日志的独特价值在于"提前发现问题"

回到开头的问题:为什么大多数团队的进度日志活不过三周?因为它们把进度日志当成了"汇报工具",而不是"风险信号系统"。

一个真正有用的进度日志,应该让团队在问题还小的时候发现它,而不是等到延期已成定局才暴露。它的核心价值不是记录过去,而是预警未来。

下一步,你可以做三件事:

  1. 盘点当前的信息延迟。从问题发生到项目经理知道,平均延迟多少天?这个数字就是你的优化空间。
  2. 精简字段,强化阻塞。把进度日志的字段压缩到 5 个以内,把"阻塞与风险"设为必填。
  3. 评估自动化空间。看看哪些信息可以从任务系统、代码仓库、测试平台自动采集,把人工填写时间降到每天 3 分钟以内。

进度日志不是越详细越好,而是越能帮助决策越好。找到适合你团队规模和节奏的方案,比照搬任何模板都重要。

常见问题解答(FAQ)

1. 进度日志到底应该记什么,才能既让管理者看清进展又不变成流水账?

我们团队刚开始推行进度日志,结果每个人写的都是“今天开会、写代码、改bug”,我看完还是不知道项目到底卡在哪。我自己也纠结,是不是应该要求大家写得更细?但又怕变成形式主义,大家抵触。

进度日志的核心不是记录“做了什么”,而是暴露“状态变化”和“阻塞点”。建议每条日志只写三样东西:第一,昨天承诺今天要完成的事项,现在处于什么状态(未开始、进行中、已完成、受阻);第二,如果受阻,具体卡在谁、卡在什么事、需要什么支持;第三,今天承诺明天要完成什么。

判断口径可以用“是否能让一个不在项目里的人,在30秒内判断出这个任务的风险等级”来检验。如果一条日志不满足这个标准,就说明它只是流水账,需要重写。落地时可以在某项目管理工具里设置三个必填字段:任务状态、阻塞原因、下一步动作,把自由文本压到最短,这样既降低填写负担,又保证信息密度。

2. 团队抵触写进度日志,怎么从0到1推动落地而不是靠强制?

我之前在团队里推过一次日志,结果大家坚持了两周就没人写了,最后变成我一个人在催。我现在的困惑是,到底应该先做制度还是先做工具?是不是必须和绩效考核挂钩才有人执行?

不要一上来就全团队强制,建议用“最小闭环+自愿试点”的方式推进。具体做法是:先找3到5个愿意配合的人,用一周时间只做一件事,每天下班前花2分钟更新任务状态和阻塞点,第二周在站会上只讨论日志里暴露出的阻塞,让其他人看到“写日志真的能解决问题”而不是“又多了一个汇报”。

判断依据是:如果试点两周后,站会时间缩短了,或者阻塞平均解决周期下降了,就说明闭环成立,再逐步扩大范围。不要和绩效直接挂钩,否则大家会写“安全的假话”。工具选择上,优先用团队已经在用的某项目管理平台,减少迁移成本,等习惯稳定后再考虑专门优化。

3. 进度日志和每日站会、周报之间是什么关系,会不会重复劳动?

我们现在已经有每日站会和周报,如果再加进度日志,大家肯定会问“这不是重复吗”。我自己也担心信息到处散落,最后管理者还是要靠问人才能知道真实进度。到底应该怎么分工才不浪费?

三者定位不同,关键是要做“信息分层”,而不是让同一份内容填三遍。进度日志是个人维度的异步状态记录,解决“我此刻卡在哪”;每日站会是团队维度的同步对齐,解决“我们之间有没有依赖冲突”;周报是管理者维度的趋势汇总,解决“本周整体风险和下周资源怎么调”。

可执行的做法是:站会只讲日志里标记为“受阻”或“状态变化”的事项,已完成且无风险的不再口头重复;周报直接从某项目管理工具里按人、按任务导出状态统计,不再让成员手写。判断是否重复的标准很简单:如果同一句话在三个地方都出现,就说明流程设计有问题。

理想状态下,日志是数据源,站会是消费日志的短会,周报是日志的聚合视图。

4. 怎么衡量进度日志有没有真正帮到项目,而不是写完就没人看?

我们写了三个月日志,但我发现除了我自己偶尔翻一翻,好像没人真正用它做决策。老板问项目进度时,大家还是临时拉群问。我想知道有没有可量化的指标,能判断这套日志到底值不值得继续投入?

可以用四个指标来判断进度日志的实际价值,建议连续观察四周。第一,阻塞发现到解决的周期:如果日志推行后,平均解决时间没有下降,说明日志没有进入决策链。第二,站会中引用日志的比例:如果低于30%,说明日志和日常协作脱节。第三,管理者主动查看日志的频率:如果只有写的人看,说明没有消费场景。

第四,返工或延期事项中,有多少是提前在日志里被标记过风险的:这个比例越高,说明日志的预警作用越强。可执行的做法是,每周固定一次用某项目管理工具导出“受阻任务清单”,由负责人逐条确认是否需要升级处理,并把处理结果回写到日志里。

如果连续四周四个指标都没有改善,就要考虑简化字段或调整填写频率,而不是继续加码。

核心关键词

读者评论

肖
肖晓彤

我们团队30人左右,之前也尝试过写进度日志,第三周确实就没什么人认真填了。文章里说的‘信息粒度’问题很实在,但我想补充一点:如果项目经理自己不主动从日志里提取风险并跟进,成员会觉得写了也没人看,动力自然消失。我们后来改成站会口头同步加任务系统状态更新,效率反而更高。

袁
袁明远

关于‘阻塞与风险’设为必填这个建议,我有点不同看法。实际操作中,很多人会把小问题也写成阻塞,导致噪音太大。我们现在的做法是要求写阻塞时必须附带‘影响范围’和‘需要谁协助’,这样能过滤掉一部分无效信息。另外,自动化采集听起来很好,但前提是任务状态更新得及时准确,否则系统信号也是失真的。

彭
彭景行

文章提到50人以上团队才需要系统化日志,但我觉得关键变量不是人数,而是跨组依赖的复杂度。我们只有20多人,但分成三个小组做同一个产品,接口联调频繁,延期发现延迟比文章里50人团队的数据还高。所以判断标准可能更应该看依赖密度和协作半径,而不是单纯看团队规模。

文章包含AI辅助创作:进度日志怎么做?研发团队落地方案:进度跟踪从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/422185

赞 (0)
飞飞飞飞
进度跟踪如何做好追踪?研发团队落地方案与操作步骤
上一篇 26分钟前
每日进展最佳实践:研发团队进度跟踪协同管理,常见问题
下一篇 26分钟前
