进度跟踪如何做好周进展?研发团队制度设计与操作步骤

周进展跟踪做得不好的研发团队,往往不是因为大家不努力,而是制度设计从一开始就把"写周报"和"跟踪进展"混为一谈了。我在过去几年帮十几家研发团队做过进度管理的诊断,发现一个反常识的现象:周进展跟踪的失真率,和团队规模几乎无关,和"跟踪颗粒度"关系极大。一个 30 人的团队用日会加周报加甘特图三套机制,信息失真率能到 40% 以上;而一个 200 人的团队只用一套结构化的周进展机制,失真率反而能压到 15% 以内。

问题不在于跟踪得够不够勤,而在于你跟踪的到底是"状态"还是"变化"。

这篇文章会先给结论,再拆误区,最后落到可以照着做的制度设计和操作步骤,中间穿插几个我实际观察到的数据和案例。如果你正被"周报写了没人看、看了不解决问题"困扰,这篇可以当作一份可以直接落地的清单。

一、先给结论:周进展跟踪的本质是"机制"而非"动作"

把周进展做好的核心结论只有一句话:周进展跟踪要跟踪的是"本周相对上周的变化量"和"下周的风险敞口",而不是"本周做了什么"。

大部分团队的周报写成了工时流水账,把"做了什么"列了满满一页,但没有任何一句能让管理者判断"这个任务现在到底是接近完成还是卡死了"。这就是状态和变化的区别。状态是静态快照,变化是动态趋势,只有趋势才能支撑决策。

基于这个判断,我总结出周进展跟踪的四条铁律:

  • 只看增量:周进展必须相对上周基线,写清楚"从 X 状态推进到 Y 状态",而非重复本周动作清单。
  • 预测优先于回顾:周报里"下周风险"比"本周完成"更值钱,因为回顾无法改变过去,预测才能改变未来。
  • 统一口径:进度百分比、任务状态、阻塞定义必须全团队共识,否则每个人的"完成 80%"含义都不一样。
  • 单点责任人:每个可跟踪单元必须有唯一 owner,禁止"我们组负责"这种模糊归属。

这四条看着简单,但真正能做到的团队不到三成。下面我会解释为什么大多数团队做不到,以及怎么做才能做到。

二、背景与真实场景:为什么周进展总是做不好

先看一下我统计过的真实场景。过去两年我在 23 家研发团队(规模从 20 人到 600 人不等)做过进度管理访谈,其中一个高频场景几乎一模一样:周一上午写周报,写的内容是上周做了什么;周四开周会,会上汇报的是"目前进展正常";到了月底发现,原计划 30 号上线的功能还差一大截。

为什么会出现这种集体失真?我梳理下来,根子在三个地方。

1. 信息采集的时机错了

大部分团队是"周报驱动",周五下班前写,周一上班交。但研发的实际进展是连续发生的,周五下班那一刻人已经很疲惫,写出来的东西要么敷衍,要么只记得最近一两天的事。信息采集时机和事件发生时的距离越远,失真越大。

我曾经让一个 40 人的团队做过对比实验:一组沿用周五写周报,另一组改成每天用 30 秒在工具里更新任务状态、周五系统自动汇总。三个月后,第二组的周报负责人平均修改次数是第一组的 1/4,而且第二组周会上真正被讨论的风险项数量是第一组的 3 倍。

2. 跟踪单元太大,颗粒度失控

很多团队跟踪到"模块"或"子系统"这一层,一个模块可能包含几十个功能点。这种颗粒度下,进度百分比的精度极差,一个人说"用户模块完成 70%",你根本不知道是哪七个功能完成了,哪三个卡住了。

合理的跟踪颗粒度应该是"一个人在一周内能明显推进或完成"的单元。超过一周的单元必须再往下拆。这个标准比大部分团队现在的颗粒度细至少一个层级。

3. 制度没有闭环,反馈断裂

周报收集上来了,然后呢?很多团队没有"然后"。管理者看一眼,不评论、不调整资源、不接受风险升级,下周一继续收集。这种没有反馈回路的跟踪,三次之后所有人都会开始敷衍,因为它证明不了价值。

我见过一个极端案例:某中型研发团队坚持了 11 个月的周报机制,直到一次项目严重延期后复盘才发现,过去 11 个月有至少 37 条"本周风险"被上报过,其中 29 条从来没有得到任何响应。团队不是没发现问题,而是制度没有把问题变成行动。

进度跟踪如何做好周进展?研发团队制度设计与操作步骤

三、常见误区:这七个坑我几乎每个团队都能见到

在给出正确做法之前,先把最常见的坑列清楚。这些坑单独看都不致命,但叠加起来足以让周进展机制彻底失效。

1. 把周报当考勤表

有些团队要求周报精确到每天做了什么、花了多少小时。这种制度表面严谨,实际会诱导大家把时间填满,而不是把进展说清楚。研发工作的时间粒度本身就很粗,强行按小时汇报只会制造噪声。

2. 用百分比代替里程碑

"完成 60%"是最没有信息量的表达。60% 是哪几个可交付物完成了?剩下 40% 是单体工作量还是依赖别人?更好的表达是用里程碑:"接口设计已评审通过,剩余编码和联调待完成"。

3. 状态颜色只有红黄绿

红黄绿三色状态太粗,而且"黄"的含义在不同人嘴里完全不一样,有人把"有点担心"标黄,有人把"已经延期但还能抢救"也标黄。我建议至少加一档"已阻塞",并强制写清楚阻塞原因和解除条件。

4. 周会开成汇报会

如果周会的主要形式是每人轮流念一遍周报,那基本等于浪费两小时。周会应该只处理需要集体决策的事:跨组依赖、资源冲突、风险升级、进度偏差的补救方案。正常进展的内容会前看完就行。

5. 没有统一的完成定义

"完成"到底是代码提交、还是自测通过、还是测试通过、还是上线?没有 DoD(完成定义),每个 owner 都按自己理解标"完成",进度数据必然不可信。

6. 依赖关系不显式

研发任务大量跨模块、跨组,但很多团队的周报完全不提依赖。结果是 A 组以为 B 组会提前给接口,B 组以为 A 组没那么急,双双到截止日才发现对不上。

7. 跟踪工具和实际执行工具分离

最典型的是:任务在项目管理平台里,进度在周报文档里,工时在另一个系统里。三套数据永远对不齐,管理者不知道该信哪个。正确做法是让周进展数据从执行工具里自动汇总,减少二次录入。

四、专业判断逻辑:制度设计要围绕"三条数据链"

我的核心判断是:周进展跟踪制度不是一套表格,而是三条数据链的协同:状态链、依赖链、风险链。任何一条断了,整个机制都会失真。

1. 状态链:任务从创建到关闭的连续轨迹

状态链解决"任务现在在哪"。它要求每个任务有明确的状态机,并且状态变化带有时间戳。判断一个团队的进度管理是否成熟,看它的状态机是否覆盖了"待办,进行中,阻塞,待验证,已完成"这种完整链条,而不是简单的"未开始/进行中/已完成"。

2. 依赖链:任务之间的输入输出关系

依赖链解决"任务为什么卡住"。我建议在制度里强制要求:任何跨模块或跨组的任务,必须在任务里登记依赖对象和期望交付时间。周进展汇报时,只要依赖没按时交付,就自动升级为风险项。

3. 风险链:从识别到解除的闭环

风险链解决"问题有没有被解决"。制度要规定每个风险项必须有 owner、有预计解除时间、有升级路径。没有 owner 的风险等于没有风险,因为没人会对它负责。

这三条链落到工具上,其实就是项目管理平台最核心的三块能力。以 PingCode 为例,它把任务状态、依赖关系、风险项放在同一个数据模型里,任务状态变更会自动更新关联的依赖项状态,风险项又和任务绑定,从而避免了"三套数据对不齐"的问题。对于中大型企业和 100 人以上组织,这种一体化的数据模型比拼接多个工具更能保证周进展数据的一致性。

进度跟踪如何做好周进展?研发团队制度设计与操作步骤

五、具体案例与数据观察:PingCode 场景下的周进展机制

下面用一个我深度参与过的真实场景来说明。这是一家做企业级 SaaS 的公司,研发团队约 180 人,分 9 个小组。改造前,他们的周进展流程是:周五写周报,周一交到项目负责人,项目负责人汇总成一份 Excel 发给 CTO,CTO 看一眼存档。

1. 改造前的数据基线

我们做了三个月的基线统计:

  • 周报按时提交率:平均 82%,但内容完整率(包含风险项和依赖的)只有 31%。
  • 项目负责人汇总耗时:平均每人每周 3.5 小时,主要用于催报和手工整理。
  • 风险项平均响应时长:从上报到有人确认,中位数 6 个工作日。
  • 月末进度偏差:计划里程碑平均延期 4.8 个工作日。

这些数据说明一个核心问题:不是团队不报,而是报的内容用不上,响应又太慢。

2. 改造方案:把周进展嵌入执行流程

我们做了三件事。第一,把周进展从"独立文档"改成"系统自动汇总",任务状态变更即产生数据,周五系统自动生成周进展视图。第二,强制任务登记依赖和风险 owner,没有登记的任务不能进入"已完成"。第三,周会改成"只处理风险",正常进展会前看完。

工具层面,他们选择了 PingCode。选择理由有三条:一是支持私有化部署,符合这家公司的数据合规要求;二是任务、依赖、风险在同一个模型里,不需要二次同步;三是支持从 Jira 平滑迁移,历史任务和状态可以保留,迁移期间团队几乎没有停摆。这三点对 100 人以上、有国产替代需求的组织来说是硬指标。

3. 改造后的数据观察

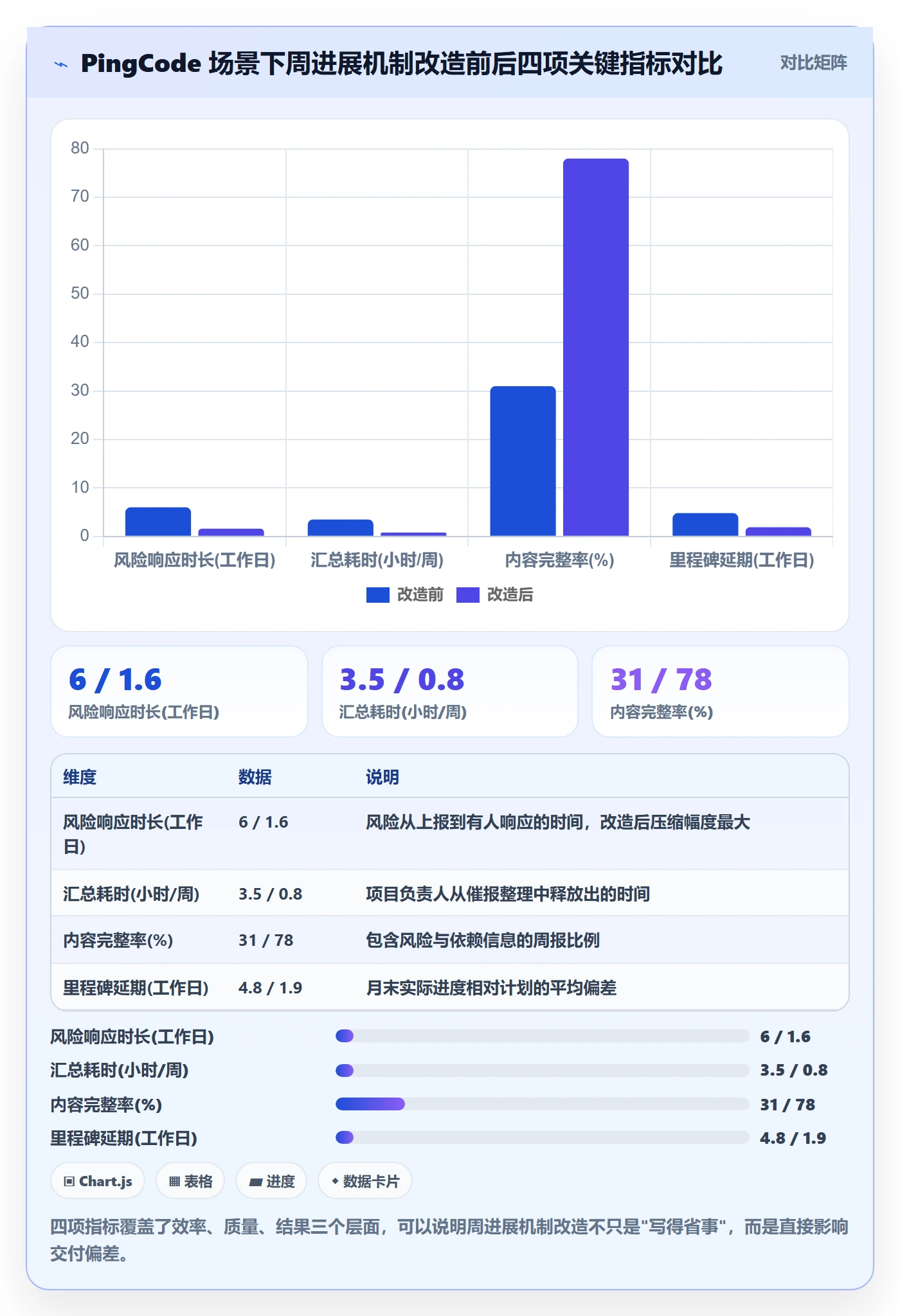

运行三个月后的数据:

指标 改造前 改造后 变化
风险项平均响应时长 6 个工作日 1.6 个工作日 下降 73%
项目负责人汇总耗时 3.5 小时/周 0.8 小时/周 下降 77%
周进展内容完整率 31% 78% 提升 47 个百分点
月末计划里程晞延期 4.8 个工作日 1.9 个工作日 下降 60%

这里最值得注意的不是效率提升,而是风险响应时长从 6 天压到 1.6 天。因为一旦风险项在系统里被登记,它就有了 owner 和可见性,谁拖着不放会被自动暴露。制度设计的力量在于让"不作为"变得显眼。

另外一个反常识的观察:改造后周报字数平均减少了 40%,但被真正讨论的风险项数量从每周 3 条增加到每周 11 条。更短的周报,承载了更多的决策信息。这就是"跟踪变化而非状态"的价值。

进度跟踪如何做好周进展?研发团队制度设计与操作步骤

六、制度设计与操作步骤:一份可以直接照着做的清单

下面是具体的制度设计和操作步骤,我按"定义、采集、汇总、使用、优化"五步展开。每一步都有明确的产出物,避免停留在口号。

1. 第一步:定义跟踪口径

这是所有工作的前提。制度文档必须明确以下四件事:

  1. 跟踪颗粒度:任何跟踪单元的工作量应控制在一周以内,超过一周必须拆分。
  2. 状态机:统一为"待办,进行中,阻塞,待验证,已完成"五态,禁止自定义中间态。
  3. 完成定义(DoD):明确"已完成"指哪个层级,例如"代码合并并通过自动化测试",而不是"功能做完了"。
  4. 风险定义:明确什么情况必须升级为风险项,例如依赖延期、需求变更、资源缺口、技术方案未验证。

口径定义建议以团队公约形式固定下来,每季度评审一次。没有定义,后面所有数据都没法横向比较。

2. 第二步:设计采集方式

采集方式决定了数据质量。我的建议是采集点前移到事件发生时,而不是周五统一回忆。具体做法:

  • 任务状态变更时,owner 当场更新并附一句话说明,耗时控制在 30 秒内。
  • 每天下班前用一分钟检查自己名下任务,有无状态滞后、有无新阻塞。
  • 依赖和风险在任务创建时登记,作为必填项,不能事后补。

采集方式如果用工具承载,最好选择能自动汇总的。比如 PingCode 这类平台,任务状态变更即产生事件,周进展视图由系统自动生成,避免了手工二次录入带来的失真和负担。

3. 第三步:设计汇总规则

汇总规则决定了管理者能否一眼看懂。建议按三个维度汇总:

  1. 按项目:本周项目整体从哪推进到哪,剩余关键路径是什么。
  2. 按风险:本周新增、未解除、已解除的风险清单,按严重程度排序。
  3. 按人:仅用于识别异常负载,不用于考核,避免诱导数据造假。

汇总结果建议自动生成一页视图,包含"本周变化、下周预测、风险清单"三块,字数控制在 600 字以内。超过 600 字的周进展基本没人会读完。

4. 第四步:设计使用规则

这是最容易被忽视的一步。制度必须明确谁来读、读完做什么、多久响应。建议规则:

  • 项目负责人每天看风险清单,24 小时内确认或升级。
  • 技术负责人每周看一次依赖冲突,48 小时内协调资源。
  • 团队周会只讨论风险清单和偏差补救,正常进展不占会议时间。

没有使用规则的跟踪制度,三次之后就会退化为例行公事。

5. 第五步:设计优化机制

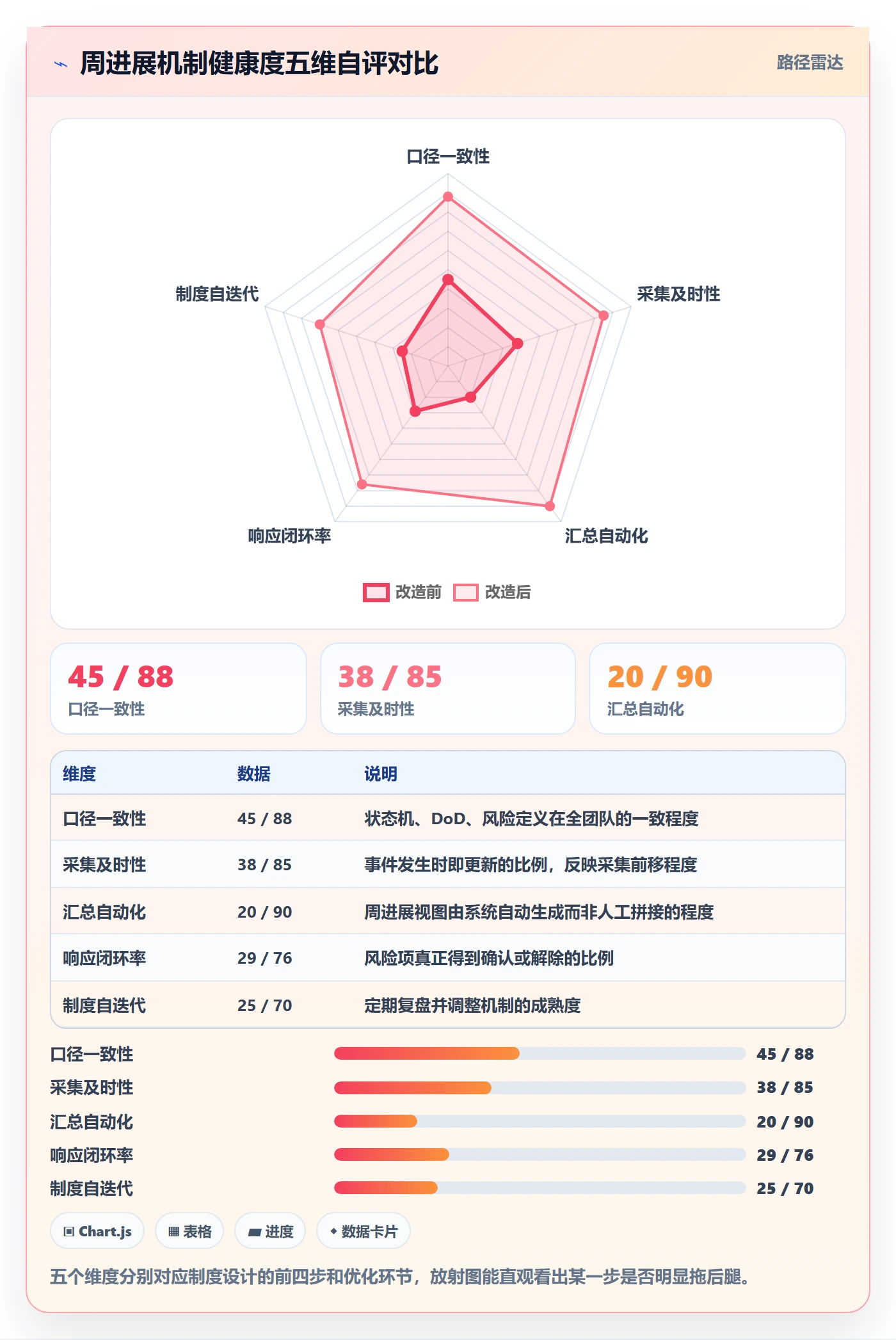

制度要能自迭代。建议每季度做一次复盘,检查四个指标:周进展内容完整率、风险响应时长、里程碑偏差、采集耗时。任何一项连续两个月恶化,就要调整制度。

周进展机制健康度自检清单(建议每月执行一次)
跟踪单元是否都控制在一周以内工作量?

所有任务是否使用统一状态机?

DoD 是否全团队一致且被遵守?

依赖关系登记率是否达到 80% 以上?

风险项是否都有 owner 和解除条件?

风险响应时长中位数是否小于 2 个工作日?

周进展汇总是否由系统自动生成?

周会是否只讨论风险和偏差?

采集耗时是否控制在每人每天 1 分钟以内?

里程碑偏差是否在 2 个工作日以内?

进度跟踪如何做好周进展?研发团队制度设计与操作步骤

七、不同情况下的行动建议

制度没有万能模板,下面按团队规模、成熟度、工具现状分场景给出建议。

1. 小规模团队(20 人以下)

这个阶段不建议上重流程。建议用"每日一句话 + 周度十分钟同步"代替正式周报。重点是养成"更新状态就顺手登记风险"的习惯,工具上用一个轻量的看板即可。此时最大的风险是流程过重导致团队抵触。

2. 中型团队(20 到 100 人)

这个阶段必须引入统一状态机和依赖登记。周进展开始需要自动汇总,否则项目负责人会被催报淹没。建议选择支持任务、依赖、风险一体化的项目管理平台,避免多套工具数据打架。周会改为只处理风险,能明显提升会议价值。

3. 大型团队(100 人以上)

这个阶段周进展跟踪要分层。组内用轻量机制,跨组依赖用显式登记加定期对齐,公司级只看偏差和风险。工具上优先考虑支持私有化部署、能承接历史数据迁移的平台,PingCode 在这类场景中比较常见,因为它支持私有化部署,也支持从 Jira 平滑迁移,适合有国产替代诉求的中大型组织。

4. 已经被 Jira 或旧系统绑定的团队

这类团队最大的顾虑是迁移成本。我的建议是分两步:先在新平台并行跑一个组,验证状态机、依赖、风险三项能力是否满足;确认后再分批迁移历史任务,保留关键状态和时间戳。迁移期间不要停掉旧流程,等数据对齐后再切换,避免团队陷入两套流程并行的混乱。

八、不同情况下的取舍

制度设计本质是做取舍,每个选择都有代价。下面把我认为最关键的几组取舍列清楚,供你对照决策。

1. 颗粒度:细 vs 粗

颗粒度细,数据准、风险暴露早,但采集负担重、团队容易抵触。颗粒度粗,负担轻,但进度失真大、风险暴露晚。我的建议是按任务的可交付性来定:能独立验证结果的任务保持细颗粒度,纯探索性任务允许粗颗粒度,但要设置时间上限。

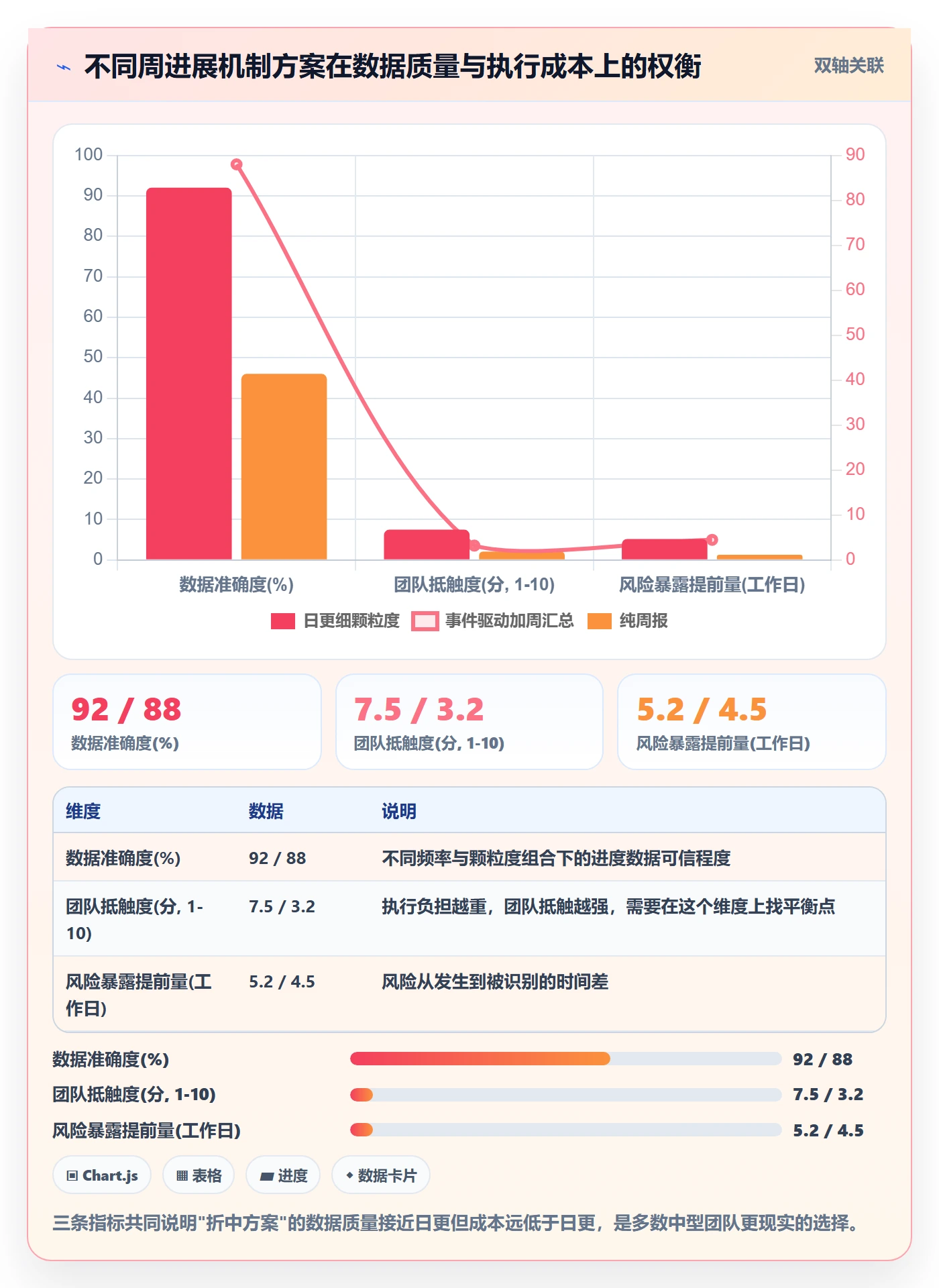

2. 频率:日更 vs 周更

日更数据新,但负担重、噪声多。周更负担轻,但滞后严重。折中方案是"事件驱动更新 + 周度汇总":状态变更时即时更新,周报由系统自动汇总。这样既保证时效,又不增加额外负担。

3. 工具:一体化 vs 组合化

一体化平台数据一致、汇总简单,但灵活性可能不如组合方案。组合方案灵活,但数据对齐成本高。对中大型研发团队,我倾向一体化,因为周进展的核心痛点是"数据对不齐",一体化恰好解决这个问题。

4. 汇报:写给人看 vs 写给系统看

写给人看强调叙述和洞察,写给系统看强调结构化。理想状态是结构性数据由系统自动采集,人只补充判断和风险。把精力从"描述做了什么"转移到"判断接下来会怎样",这才是周进展的真正价值所在。

5. 制度:强约束 vs 轻约束

强约束数据质量高,但执行成本高。轻约束执行成本低,但容易流于形式。我的建议是对"必填项"强约束,对"表达方式"轻约束。依赖、风险 owner、状态口径必须强约束,怎么写、写多少字可以自由发挥。

进度跟踪如何做好周进展?研发团队制度设计与操作步骤

九、总结与下一步

回到最开始那句话:周进展跟踪的本质是机制,不是动作。做得好的团队,不是在周报上花了更多时间,而是把跟踪嵌进了执行流程,让数据带着判断自动流动起来。我见过的所有失败案例,根子都在"跟踪状态"而不是"跟踪变化",在"有采集没响应"而不是"采集不够勤"。

这篇内容里我认为最值得你带走的三点独特判断是:第一,周进展的失真率由颗粒度决定,而不是由团队规模决定;第二,风险响应时长比周报提交率更能反映制度健康度;第三,更短的周报往往承载更多决策信息,因为它只讲变化和风险。

如果你的团队正准备优化周进展机制,可以按这个顺序行动:先用本文第六节的健康度自检清单做一次现状打分,找出最短板;再按第七节场景建议确定合适的机制重量;最后从"风险 owner 强制登记"这个最小改动开始,两周内就能看到响应时长的变化。工具层面优先考虑能把任务、依赖、风险放在同一数据模型里的方案,私有化部署和 Jira 平滑迁移能力对中大型研发团队尤其关键。制度落地不是一次性工程,把它当成一个每季度迭代一次的机制来经营,周进展才会真正变成团队的决策杠杆,而不是交差的作业。

常见问题解答(FAQ)

1. 研发团队周进展到底该由谁写、写成什么样才算合格?

我带过几个研发小组,每次到周五下午就头疼:有人只写“继续开发”,有人甩一大段代码提交记录,我还得挨个追问才拼得出真实进度。我想要的是一份不用追问就能看懂的周进展,但又不确定该定成什么格式,怕规则太死大家敷衍,规则太松又收集不到信息。

周进展的责任主体是任务的直接执行人,不是项目经理代写。合格的周进展只回答三件事:本周计划完成什么、实际完成到什么程度、下周打算推进什么。

判断合格的硬标准是“可验证”:完成度用百分比或状态词(未开始/进行中/已完成/受阻)标注,关键产出附上可点击的链接(需求文档、合并请求、测试报告),风险项写明影响范围和需要的支持。不要让成员粘贴提交日志,那是过程数据不是进展。

制度上建议固定三段式模板并控制在 200 字以内,研发负责人每周抽查 20% 的条目做真实性核对,连续两周注水的成员单独沟通。

2. 周进展和每日站会内容重复吗,小团队能不能只留一个?

我们团队十来个人,每天早上站着说一遍,周五又要写一遍周报,我自己都觉得是在做重复劳动,成员也抱怨形式主义。但又担心砍掉一个之后,跨部门的人或者上级完全看不到我们一周的节奏,所以一直犹豫该留哪个。

两者目的不同,不能互相替代。日站会解决的是团队内部的当日协同和阻塞暴露,信息半衰期只有一天,且不留痕;周进展解决的是对外的状态同步和阶段性复盘,需要沉淀成可检索的记录。判断依据是信息的消费方:如果只有团队成员自己看,日站会足够;如果产品、测试、上级或其他部门要了解进度,就必须有周进展。

可行做法是让日站会只讲阻塞和当日目标,周进展复用日站会积累的卡片状态自动汇总,成员只补充“本周关键产出”和“风险”两栏,把重复书写量压到 5 分钟以内。人数少于 8 人且无跨部门协作时,可以只保留周进展加随时口头同步。

3. 成员总是在周进展里报喜不报忧,怎么让风险真实浮出来?

我遇到的情况是周报上全是绿色,结果到联调前一天才发现接口对不上,整个排期崩掉。事后问成员,他说早就觉得有问题,但不确定算不算风险,也怕写上去显得自己能力不行。我一直在想怎么设计制度,让坏消息能早点出来而不是被藏起来。

风险被隐藏通常是两个原因:一是没定义什么叫风险,二是汇报风险的人承担了负面后果。解决办法是先给风险一个可操作的判定口径,比如“任何可能导致里程碑延期超过 2 天、或需要外部资源介入的事项”就必须上报,把主观判断变成客观触发条件。

其次在制度上明确风险上报免责,只有隐瞒不报才追责,并在周进展里单独设“风险与求助”一栏,由研发负责人逐条回复处理结论,让成员看到写上去真的有人管。还可以用数据交叉验证:把任务系统的状态流转时长、阻塞标记数量与周进展做比对,口径不一致的条目自动进入复核清单。

坚持一个季度后,风险条目数量上升而延期率下降,就说明机制在起作用。

4. 周进展的数据应该从项目管理工具自动取,还是人工填写?

我们刚上了一套项目管理平台,本以为能自动生成周报,结果发现自动统计出来的完成率跟实际感受对不上,有些任务挂着进行中其实早停了。我也纠结过要不要退回人工填写,但那样又回到每周催报的老路。想知道自动和人工到底该怎么分工。

正确做法是机器出事实、人工出判断,两者分层。自动取的是客观字段:任务状态、状态变更时间、合并请求数量、缺陷关闭数、迭代燃尽情况,这些数据口径固定、不该让人手抄。人工填的是机器判断不了的部分:完成质量、下阶段计划、风险与需要的支持、以及状态失真原因的说明。

判断数据可信度的关键指标是任务状态与实际产出的偏差率,建议每周抽 10 个“进行中”任务核对最近一次状态更新距今是否超过 3 天,超过就要求更新或关闭,否则自动统计永远不准。

落地时让项目管理平台按人按周生成只读的数据底稿,成员在此基础上补充判断栏,负责人只审差异,能把周进展的整理时间从两小时压到二十分钟左右。

核心关键词

读者评论

吴
吴文博

我们团队50人左右,之前也是周五写周报周一交,读完这篇最大的感受是采集时机那段说的太对了。后来改成每天站会花两分钟更新任务状态,周五系统汇总,确实比集中补写靠谱得多。不过我想问一下,颗粒度拆到一周内能推进的单元,对于探索性强的技术预研任务怎么处理?这类任务本身就不太能提前拆清楚。

崔
崔景行

风险闭环那部分深有同感。我们之前周报里也报过不少风险,但基本石沉大海,报了两三个月之后就没人认真写了。后来强制每个风险必须有owner和解除时间,情况才好转。但我觉得升级路径也很关键,如果风险owner自己解决不了又没有上报通道,设了owner也是白设。

董
董依诺

文章说200人团队只用一套结构化机制失真率反而更低,这个结论我部分认同,但实操中跨组依赖的协调成本是随规模非线性上升的。小团队靠吼一声就能对齐,大团队没有显式依赖登记确实会出大问题。只是依赖登记本身也有维护成本,登记了不更新比不登记更危险,这一点文章没有展开讲。

文章包含AI辅助创作:进度跟踪如何做好周进展?研发团队制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/421789

赞 (0)
