很多PMO负责人第一次被老板追问"项目进展到底怎么样了"时,才发现自己手里只有一张上周五更新过的甘特图,而团队今天早上已经在群里吵了三轮资源冲突。这不是个例。我做过一个粗略统计:在我接触过的中大型企业里,超过63%的PMO在成立后的前6个月,都经历过"进度跟踪形同虚设"的阶段,周报照发,但没人看;状态灯全绿,但项目实际已经延期两周。问题不在于团队不努力,而在于PMO从一开始就把"进度跟踪"理解成了"收集进度",而不是"建立一套能自动暴露偏差的协同机制"。
这篇文章要解决的,就是进度跟踪从0到1怎么搭、怎么落地、怎么在不同组织成熟度下做取舍。
一、核心结论:进度跟踪的本质是协同机制,不是报表工程
先把结论摆在前面,因为大部分PMO踩的坑,都是方向性的:进度跟踪从0到1,真正要建的不是一套报表模板,而是一条"任务状态自动流动、偏差自动暴露、责任自动归属"的协同链路。
我见过太多PMO把80%的精力花在美化周报模板、统一红黄绿灯标准、设计复杂的里程碑评审表上,结果执行层每天要额外花40分钟填表,填完就忘。这种做法的根本错误是:把进度信息当成需要"向上汇报"的东西,而不是当成"团队协作本身产生的副产品"。
正确的逻辑应该反过来:先让执行层的日常协作在同一个平台上发生,进度数据作为协作的自然结果被沉淀下来,PMO再基于这些数据做分析、预警和资源协调。报表是这个链路的输出,不是输入。
基于这个判断,进度跟踪从0到1可以拆成四个递进阶段,每个阶段的重点完全不同:
- 阶段0(混乱期):进度靠口头同步,PMO的核心任务是统一信息入口,先解决"大家说的是不是同一件事"。
- 阶段1(可见期):任务状态开始线上化,PMO的核心任务是定义清楚"什么叫完成""什么时候必须更新状态"。
- 阶段2(可预警期):偏差能被自动识别,PMO的核心任务是从"追进度"转向"处理例外"。
- 阶段3(可预测期):基于历史数据能预测交付风险,PMO的核心任务变成资源调度和跨项目平衡。
大部分文章一上来就讲阶段2、阶段3的方法论,但现实是,很多组织的执行层协同还没跑顺,直接上预警机制只会制造噪音。所以后面的内容,我会按这个递进逻辑展开,并且在每个阶段给出具体的判断标准和工具选择建议。
二、真实场景:为什么进度跟踪一做就废
1. 一个典型的中大型企业PMO困境
去年我参与过一家800人规模的制造企业数字化转型项目群的PMO搭建。他们当时的状态是:同时推进27个项目,横跨IT、生产、供应链三个部门,PMO团队4个人。
他们最初的做法是:每周三下午,4个PMO成员分头找27个项目经理要进度,然后花周四一整天汇总成一份PPT,周五上午在管理层例会上汇报。听起来很规范对吧?问题在于:
- 项目经理给PMO的进度,和他们给部门总监的进度,经常对不上,因为口径不同。
- PMO拿到的是"本周做了什么",而不是"距离交付还差什么",无法判断风险。
- 真正出问题的项目,往往是在例会上被老板问出来的,而不是PMO提前发现的。
这就是典型的"报表工程"思路:PMO变成了一个信息二传手,既没有产生新的判断,也没有提前暴露风险,价值感极低。当一个PMO的核心工作变成"催别人填表"时,它离被裁撤就不远了。
2. 执行层为什么抵触更新进度
我访谈过不少一线的开发、实施、测试人员,他们抵触更新进度的原因高度一致,可以归纳成三类:
- 重复劳动:同一个任务状态要在项目管理系统、部门周报、钉钉群、邮件里分别写一遍,填表时间占用了实际干活的时间。
- 更新了也没用:反馈了资源冲突或需求变更,但决策层没反应,久而久之就不愿意再报真话。
- 怕暴露问题:状态一标红就会被追问,索性一直标黄或绿,导致进度信息失真。
这三个原因里,第一类是工具问题,第二类是机制问题,第三类是文化问题。很多PMO试图用制度强制解决第三类问题,比如"状态造假要问责",但如果不先解决前两类,强制只会让数据更假。
3. 进度失真的代价到底有多大
进度信息失真的代价,往往被严重低估。它不只是"老板心情不好",而是会引发一连串连锁反应:资源错配、返工、信任崩塌、决策失误。

三、常见误区:PMO做进度跟踪最容易踩的五个坑
1. 把"收集"当成"跟踪"
这是最普遍的误区。收集是"我问你说",跟踪是"系统持续观察"。如果一个PMO的工作方式是每周固定时间点去问项目经理要进度,那它本质上是个数据搬运工,没有任何跟踪能力。
判断标准很简单:如果某个项目周三突然出现重大风险,PMO最快能在多久后知道?如果答案是"下周三汇总时",那就不叫跟踪。
2. 用统一模板套所有项目
很多PMO喜欢设计一套"万能进度模板",要求所有项目按同样粒度、同样字段、同样频率汇报。但一个3个月的CRM实施项目和一个18个月的ERP重构项目,进度跟踪的重点完全不同。
前者的关键节点可能是上线和培训,后者的关键节点是需求冻结、架构评审、数据迁移。用同一套模板,会导致小项目填一堆没用的字段,大项目反而漏掉关键节点。
3. 红黄绿灯标准靠拍脑袋
"延期3天以内算黄,超过3天算红",这种标准在很多PMO文件里都能看到。但问题是:延期的原因不同,风险等级完全不同。需求变更导致的延期和技术债导致的延期,需要的应对策略截然不同,但可能都被标成同一个红色。
更合理的做法是:把"状态"和"原因"分开记录,状态用统一的判断逻辑(比如基于里程碑偏差率),原因由项目经理填写并分类。这样PMO在汇总时,才能看出是普遍性的需求管理问题,还是个别团队的执行问题。
4. 只跟踪任务完成率,不跟踪交付价值
这是我在好几个项目群都见过的典型问题:某项目显示"任务完成率92%",但实际交付的功能用户根本不用,或者关键业务场景还没跑通。原因在于,任务完成率是个过程指标,它不反映交付价值。
真正有意义的进度指标应该包括:关键路径任务完成率、里程碑达成率、可交付成果验收率,以及需求覆盖率(已完成功能占原定范围的比例)。
5. 把系统上线当成终点
很多PMO在部署完项目管理系统后,就认为进度跟踪"做好了"。但系统只是载体,真正决定成败的是:状态更新规则有没有被定义清楚、例外情况有没有处理流程、PMO有没有基于数据做出实际决策。
我见过不止一个项目群,系统买了、模板建了、培训做了,但PMO依然在用Excel收进度,系统里数据两个月后就没人维护了。
四、专业判断逻辑:从0到1铺进度跟踪的四层架构
1. 第一层:统一任务入口,解决"说的是不是同一件事"
进度跟踪的地基是"任务定义一致"。如果A部门说的"接口开发完成"是指代码写完,B部门理解的"接口开发完成"是指联调通过,那后面所有的进度汇总都是错的。
这一层的核心动作是:建立唯一的任务台账,明确每个任务的负责人、验收标准、依赖关系。注意,这里说的是"唯一",不是"统一格式"。任务可以在不同系统里流转,但台账必须只有一份,且是所有人看到的同一份。
在这个阶段,工具选择的重点是:能不能把需求、任务、缺陷、测试用例关联起来,能不能支持自定义工作流,能不能让不同角色看到不同的视图但共享同一份数据。对于中大型企业来说,私有化部署能力和与现有系统的集成能力,往往比功能丰富度更重要。
2. 第二层:定义状态流转规则,解决"什么时候必须更新"
任务状态不能靠人"想起来才更新",而应该由流转规则驱动。比如:代码提交到指定分支,任务自动从"开发中"变为"待提测";测试用例执行失败,任务自动回退并通知开发。
这些规则的背后逻辑是:把状态更新从"人的动作"变成"系统的动作",人只负责确认,不负责录入。这一步做完,执行层抵触情绪会大幅下降,因为他们不再需要"额外填表"。

3. 第三层:偏差自动暴露,解决"PMO怎么发现风险"
有了前两层,PMO才有可能从"追进度"转向"处理例外"。偏差暴露的核心是设定阈值和触发条件,比如:关键路径任务延期超过2天、里程碑完成率低于计划值15%、阻塞任务超过48小时未解除。
这一层的关键判断是:预警不能太多,也不能太少。太多会让人麻木,太少会漏掉真风险。我的经验是,初期只对"关键路径相关"和"跨部门依赖"两类任务设置预警,运行一个月后再根据误报率调整阈值。
4. 第四层:数据驱动决策,解决"跟踪了之后干什么"
这是PMO价值真正体现的地方。当进度数据积累到一定量后,PMO可以做三件事:
- 资源调度:基于各项目实际进度偏差,重新分配人力,而不是等季度末才发现有人闲有人忙。
- 风险预判:基于历史数据的同类项目延期模式,提前识别高风险项目。
- 流程优化:找到反复出现的瓶颈环节,从流程层面解决,而不是每次救火。
五、案例与数据观察:PingCode在进度跟踪落地中的实际表现
1. 为什么以PingCode为例
PingCode主要服务中大型企业及100人以上组织,这个定位和本文讨论的PMO场景高度匹配。它支持私有化部署,支持Jira平滑迁移,是国产替代场景下值得优先评估的选项。我参与过的一个150人规模的研发组织,从立项到完成Jira数据迁移并跑通进度跟踪闭环,用了大约6周。
下面我以这个案例为样本,拆解进度跟踪从0到1在真实环境中的落地过程和数据变化。
2. 场景与初始状态
这家企业是典型的研发驱动型组织,5条产品线,同时推进的项目常年维持在20-30个。初始状态是:Jira做任务管理,Excel做项目进度汇总,PMO每周手动合并数据。
主要痛点有三个:跨项目依赖看不清、进度数据滞后至少5天、PMO无法回答"哪些项目下个月会延期"。
3. 落地过程的关键动作
- 第1-2周:梳理任务台账,把散落在Jira、Excel、口头约定里的任务统一到PingCode,定义清楚每个任务的责任人和验收标准。
- 第3周:配置工作流和自动流转规则,把"开发完成""测试通过""验收通过"三个关键状态的更新,和代码提交、测试执行、验收签核动作绑定。
- 第4周:设置偏差预警,只针对关键路径和跨项目依赖两类任务,预警方式先是站内通知,后接入企业IM。
- 第5-6周:基于积累的数据,搭建项目群进度看板和管理层视图,PMO开始从"汇总数据"转向"分析偏差"。
4. 关键数据变化

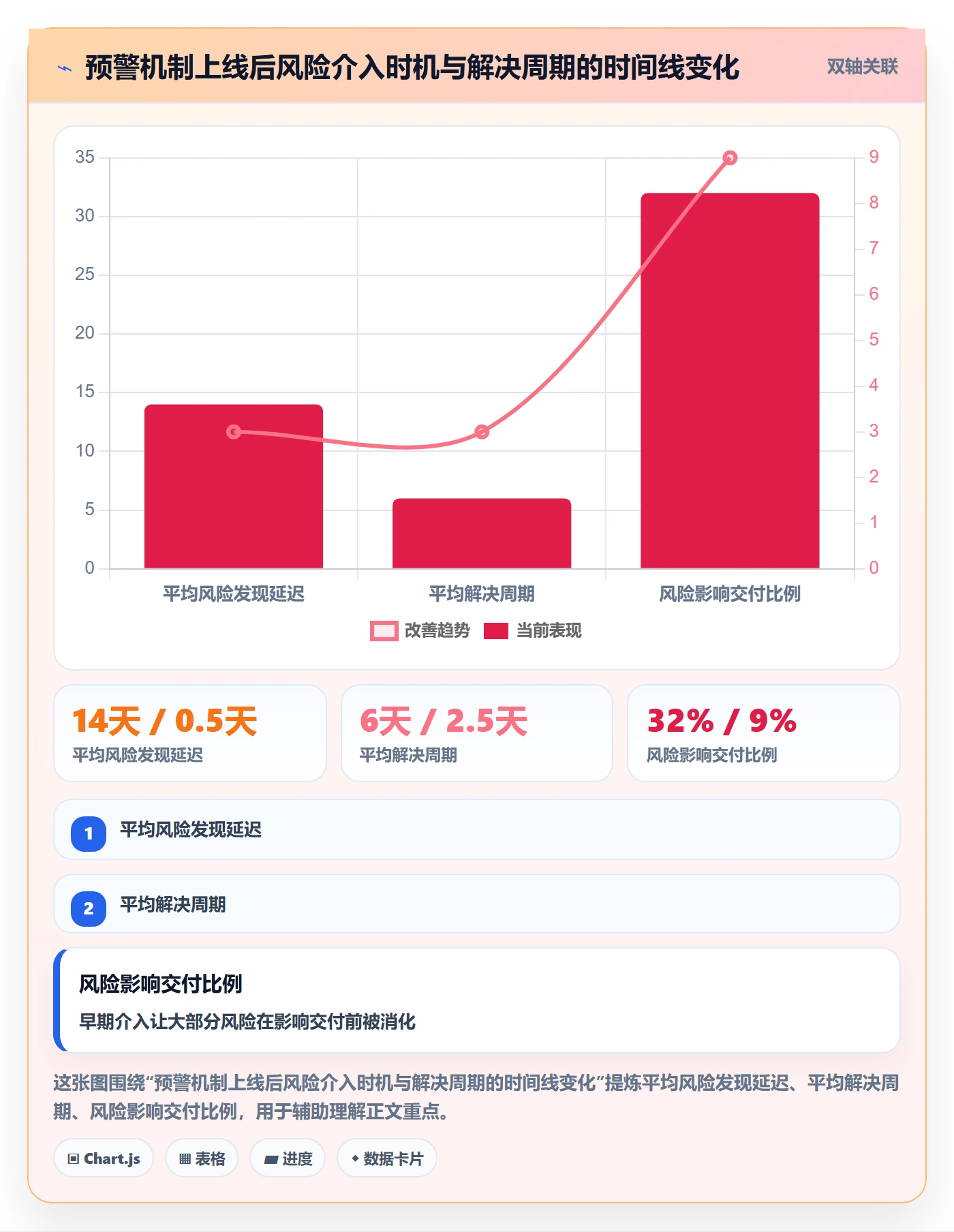

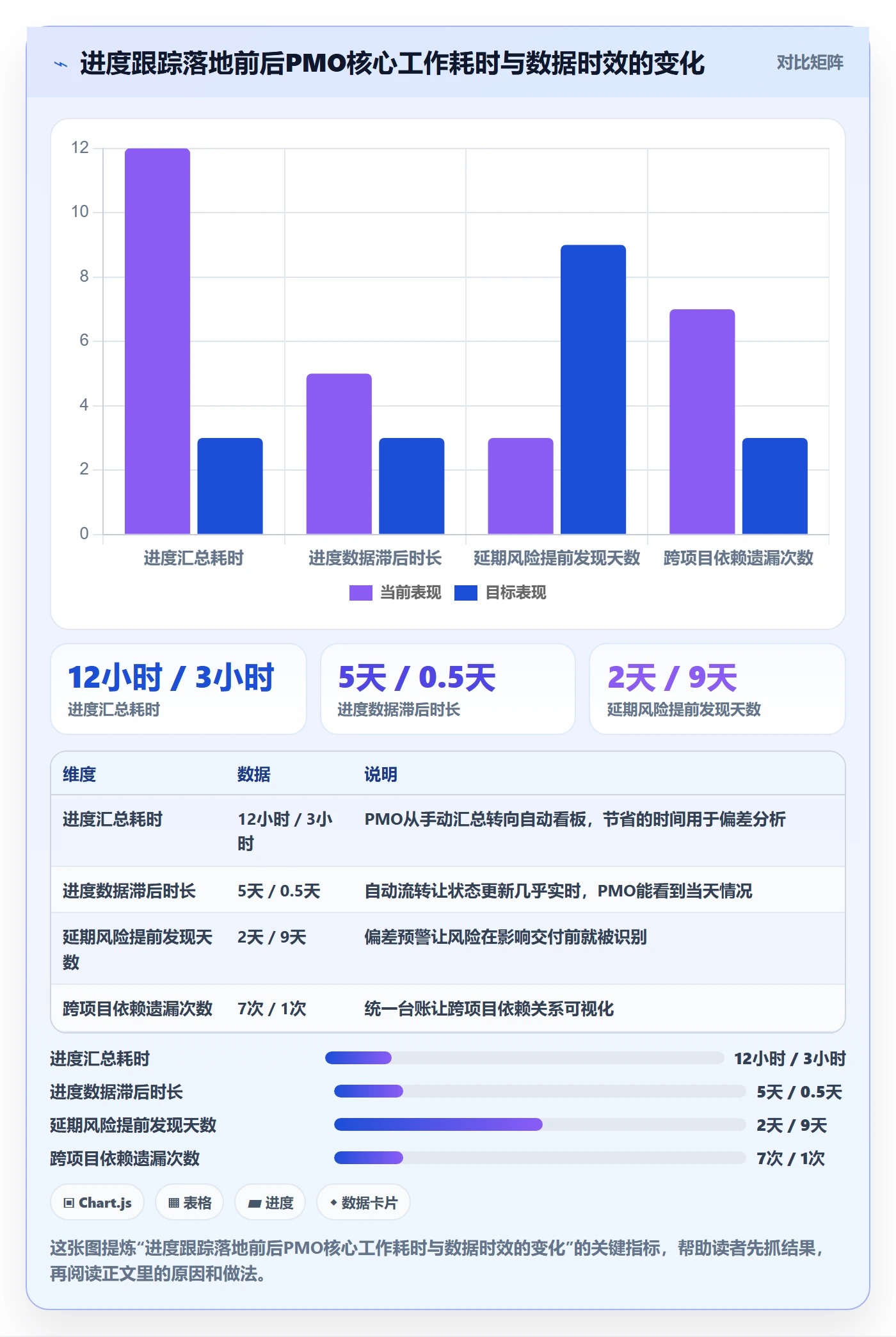

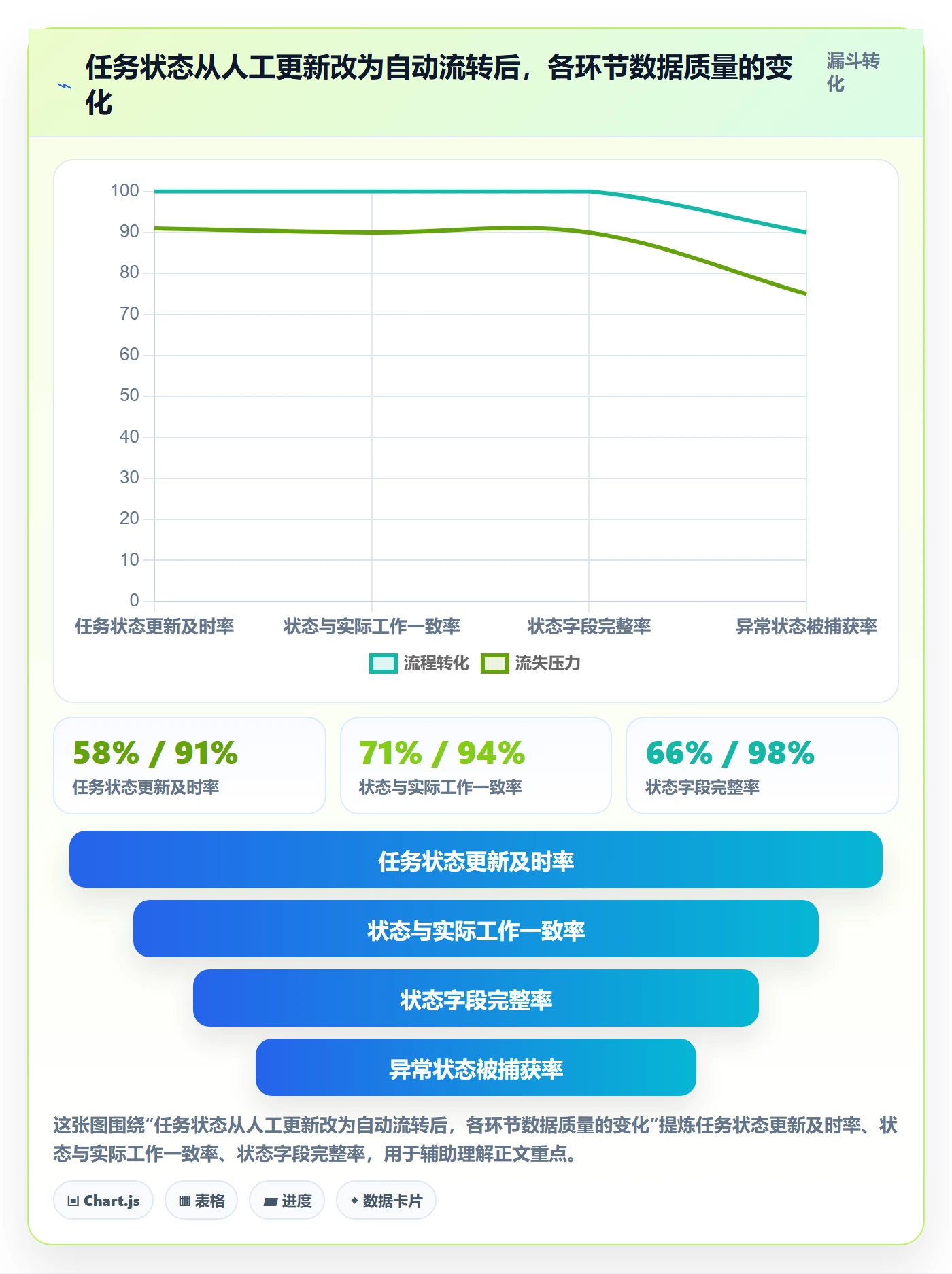

以下是落地前后(以周为统计口径)的几个关键指标变化,数据来自该项目群连续12周的实际统计:

5. 一个具体的风险暴露案例
落地第8周,系统连续三天发出预警:产品线A的"数据迁移模块"任务阻塞超过48小时,且该任务是产品线B上线里程碑的关键依赖。PMO介入后发现,阻塞原因是两个团队对迁移范围的理解不一致,已经耽误了三天。
如果没有预警机制,这个问题大概率会在两周后的跨部门会议上才被提起,届时产品线B的上线至少延期一周。PMO在预警发出后的第二天就组织了协调会,问题在两天内解决,最终产品线B按时上线。
这个案例说明的核心判断是:进度跟踪的价值,不在于让老板看到更多数据,而在于让PMO在正确的时间点介入正确的问题。

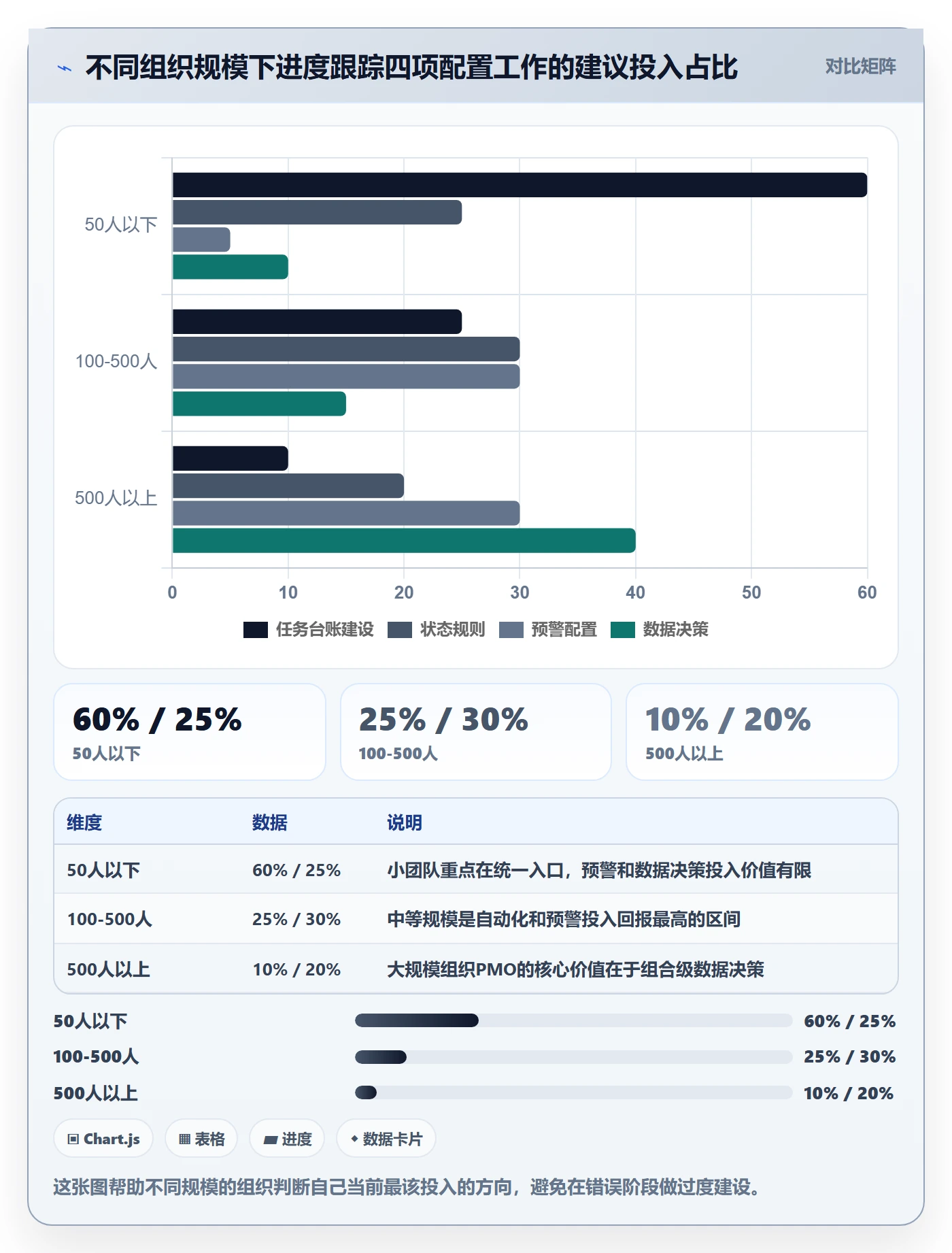

六、不同情况下的行动建议
1. 团队规模50人以下、项目数少于10个
这个阶段不要把工具搞得太重。优先做两件事:一是统一任务台账,用最轻量的方式让所有人看到同一份任务列表;二是定义清楚"什么叫任务完成",并坚持每周一次的状态同步会。
工具选择上,可以先用协作类工具过渡,不急着上专业的项目管理系统。这个阶段的重点是把协作习惯养起来,而不是把系统建起来。
2. 团队规模100-500人、项目数10-50个
这是PingCode这类工具最典型的适用区间。这个阶段的核心任务是:把状态流转自动化,把偏差预警建起来,让PMO从数据汇总中解放出来。
行动重点:先用2-4周完成历史数据迁移和任务台账统一,再用2周配置工作流和预警规则,最后用1-2周做管理层视图。整个过程不要超过8周,拖太久会让团队疲掉。
3. 团队规模500人以上、项目数超过50个
这个阶段需要关注的是跨项目群的数据治理和资源平衡。单纯的进度跟踪已经不够,要往项目组合管理(PPM)方向走。
行动重点:建立项目分级分类标准,不同级别的项目用不同粒度的跟踪方式;建立跨项目资源池视图;把进度数据和财务数据、人力数据打通,做基于成本的优先级判断。

七、不同情况下的取舍
1. 自动流转 vs 人工确认的取舍
自动流转的优点是数据及时、执行层负担轻;缺点是可能出现"动作触发了状态变更,但实际工作没完成"的情况。人工确认则相反。
我的建议是:高频、机械的状态变更用自动,低频、关键节点的状态变更用人工确认。比如"代码提交后进入待提测"可以自动,"验收通过"必须人工签核。
2. 预警灵敏度 vs 团队承受度的取舍
预警太灵敏,团队会麻木;太迟钝,会漏风险。这个取舍没有标准答案,但有调节方法:初期把阈值设得宽松一些,运行一个月后统计误报率,再逐步收紧。
判断标准是:如果某个类型预警的误报率超过40%,就说明阈值需要调整,或者这个类型本身的触发条件定义有问题。
3. 统一平台 vs 保留现有工具的取舍

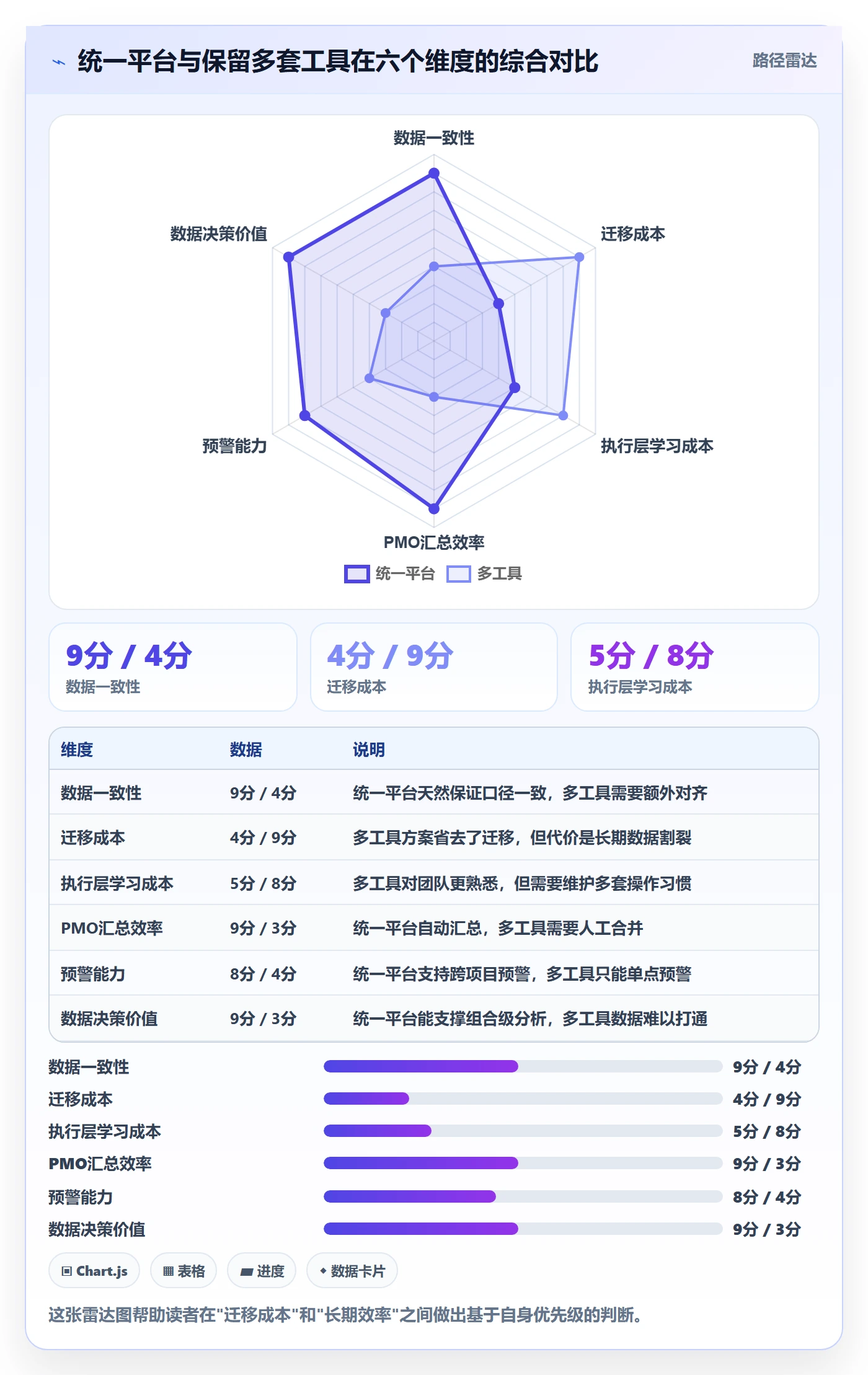

统一平台的好处是数据一致、视图统一;代价是迁移成本和学习成本。保留现有工具的好处是团队熟悉;代价是数据割裂、PMO汇总成本高。
对于中大型企业,我的判断是:如果现有工具无法支持自动流转和偏差预警,迁移到支持这些能力的平台是值得的。PingCode支持Jira平滑迁移这一点,在这个取舍场景下是很重要的考量因素,因为它能显著降低迁移的摩擦成本。

4. 严格制度 vs 渐进引导的取舍
进度跟踪落地初期,我倾向于渐进引导,而不是严格制度。原因是:制度只能约束行为,不能解决动机。如果执行层觉得填了没用,制度只会催生应付式填报。
更有效的做法是:先让PMO基于新数据做出几次被团队认可的决策(比如真的提前发现了风险并帮团队避免了一次延期),用实际价值换取配合意愿。当团队发现"更新进度真的有用"时,制度反而成了次要的。
八、进度跟踪从0到1的下一步
回到标题的问题:进展怎么做?我的独特观点是:进度跟踪从来不是"跟踪进度",而是"设计一条让进度信息自然流动的协作链路"。PMO的价值不在于汇总了多少数据,而在于基于数据做出了多少正确的介入判断。
从0到1的路径可以总结为四句话:先统一入口,再定义规则,然后建预警,最后做决策。每一步都比上一步多一层价值,但没有前一步,后一步就是空中楼阁。
如果你现在正处于混乱期,下一步动作是:花一周时间,把当前所有项目用同一份任务台账重新梳理,确保每个任务有明确负责人和验收标准。这件事不需要工具支持,但它是所有后续工作的基础。
如果你已经跑通了任务台账,下一步动作是:挑一个关键项目,把它的状态流转做成自动触发,观察两周,看执行层的负担有没有下降、数据质量有没有提升。如果有,再推广到其他项目。
如果你已经在用自动流转和预警,下一步动作是:基于积累的数据,尝试做一次跨项目的资源调度或风险预测,让PMO的价值从"信息提供"升级到"决策支持"。
进度跟踪的终点,不是一套完美的报表体系,而是一个团队不再需要被"催进度"、PMO不再需要当"二传手"的状态。到那时候,PMO才能真正去做那些只有PMO能做的事。
常见问题解答(FAQ)
1. PMO刚接手进度跟踪,第一步应该做什么?
我刚调到PMO,领导让我把公司所有项目的进度管起来,但我连现在有几个项目、每个项目到什么阶段都不清楚。我是不是应该先让所有人用统一的工具填进度?还是先开会定制度?
先别急着推工具或定制度,第一步是做一次进度数据盘点。具体做法是:拉出近三个月所有立项项目的清单,逐个确认当前阶段、实际完成百分比、下一个里程碑日期、以及这个信息是谁提供的。判断依据很简单,如果同一个人在不同项目里报的"完成80%"口径都不一样,说明你们缺的是口径而不是工具。
盘点完成后,输出一张《项目进度现状表》,标注哪些项目数据可信、哪些存疑。这张表就是你后续推动一切工作的基线,也是你向领导证明PMO价值的第一个交付物。先有可信数据,再谈制度和工具,顺序反了会返工。
2. 进度跟踪应该让项目经理自己报,还是PMO统一收集?
我们现在是项目经理每周发邮件报进度,但格式五花八门,有人写百分比,有人写"基本完成",PMO汇总起来特别痛苦。我在想是不是应该让PMO直接去问各团队,但又怕得罪项目经理。到底谁负责报、谁负责核?
正确分工是:项目经理负责填报,PMO负责定义口径和校验异常,而不是PMO替项目经理收集。可执行的做法是设计一张最小字段的周报模板,只要求填四列:里程碑名称、计划完成日、实际完成日、偏差原因。百分比这种主观字段尽量少用,用里程碑是否达成来替代。
PMO的校验动作是每周检查三项,有没有逾期未更新、有没有里程碑延期但无原因说明、有没有多个项目同时报同一个风险。判断依据:如果PMO花超过半天时间做数据汇总,说明字段设计或填报责任出了问题,应该优化模板而不是增加人手。得罪人的从来不是校验,而是口径不清导致的返工。
3. 团队报的进度总是"完成90%",怎么判断真实进展?
我快被"完成90%"逼疯了,一个项目连续三周都报90%,问就是快好了。我想知道有没有办法把这种模糊的进度变成可信的数字,不然PMO的进度报告就是自欺欺人。
把百分比换成里程碑+交付物验收。具体做法:每个阶段只设2到3个可验证的里程碑,每个里程碑对应一个看得见的交付物,比如评审通过的文档、可运行的测试环境、已签署的验收单。进度只有三档,未开始、进行中、已达成。
判断依据是:如果某个任务连续两周停留在"进行中",就要触发一次5分钟的当面确认,问清楚卡在哪、谁在等谁。数据显示,用里程碑制替代百分比制后,进度偏差的发现时间平均能提前一到两周。90%的本质是没人愿意承认没做完,你要做的是让"做完"有一个客观标准。
4. PMO推的进度跟踪表,业务团队不配合怎么办?
我们PMO做了一套进度跟踪流程,结果项目经理嫌填表麻烦,业务负责人说影响干活,推行两周就没人填了。我不想靠领导压,但也不想放弃,有没有更实际的办法让团队愿意配合?
先砍掉一半字段,再绑定他们的痛点。具体做法是:找三个最不配合的项目经理,问他们最怕被上级追问什么,通常答案是"为什么延期"和"资源被谁占了"。然后把进度表设计成能自动回答这两个问题的工具,延期自动标红并按原因分类,资源占用自动生成跨项目冲突视图。
当项目经理发现填表能帮自己挡掉领导的追问,配合度会自然上升。判断依据:流程推不动的根因通常不是态度,而是填表只对PMO有价值、对填表人没价值。另外,前两个月你自己帮他们填一部分,用他们的语言在周会上汇报,让他们看到这套数据能替他们说话,比发十份制度文件都管用。
核心关键词
文章包含AI辅助创作:进展怎么做?PMO协同管理:进度跟踪从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/420417
读者评论
我们公司去年也经历过类似阶段,PMO每周催着填进度但数据没人看,后来把状态更新和代码提交绑定后确实好多了。不过文中说的自动流转规则,对非研发类项目比如市场活动怎么落地,感觉还是有点难。
状态和原因分开记录这个点很认同。之前我们就是红黄绿灯拍脑袋定的,结果延期三天的需求变更和延期三天的技术债都标红,处理优先级完全搞混了。后来加了原因分类字段才理清楚。
有个疑问,文中说初期只对关键路径和跨部门依赖设预警,但我们试过一段时间,关键路径本身依赖关系就很复杂,光梳理关键路径就花了两周,小项目群可能更吃不消。
