进度跟踪如何做好动态?项目经理协同管理与操作步骤

上周三晚上十一点,我在一个技术负责人的群里看到一条消息:某 SaaS 公司的 PMO 负责人说他们一个 60 人的研发团队,季度末复盘时发现 37% 的任务延期是在"延期发生之后"才被记录的,也就是说,进度跟踪实际上变成了"事后统计"而不是"动态管理"。这不是个例。我在过去三年帮十几家中大型企业做过研发效能诊断,几乎每一家都存在同一个问题:他们不缺项目管理工具,不缺周报模板,缺的是让进度数据"动起来"的机制。

这篇文章不讲教科书上的 WBS 分解和甘特图绘制,而是从操作层面拆解:一个项目经理具体该怎么做,才能让进度跟踪真正具备动态性,而不是沦为填表游戏。

一、先给结论:动态进度跟踪的本质是什么

很多项目经理把"动态"理解为"频繁更新",于是要求团队每天站会、每天改状态、每天写日报。结果是什么?团队花了大量时间在"汇报进度"上,但真正用来推进任务的时间被压缩了。这恰恰是反动态的。

动态进度跟踪的本质不是更新频率,而是偏差信号的传导速度。换句话说,关键不在于你多久看一次进度,而在于当一个任务出现偏差时,多久能传导到能做出决策的人那里,以及多久能触发调整动作。

我见过做得最好的一个团队,他们的站会只有 8 分钟,但他们的进度看板是"活的",每个任务卡片的流转状态由执行人自己实时更新,燃尽图每小时刷新一次。项目经理不需要问"这个任务怎么样了",因为系统会自动把偏差超过阈值的任务推送到他的待办列表里。

所以,动态进度跟踪要做好,核心是三件事:

  • 数据采集自动化:减少人工汇报环节,让任务状态变化本身就成为数据源
  • 偏差识别规则化:设定明确的预警阈值和触发条件,而不是靠项目经理肉眼扫描
  • 响应动作闭环化:每个偏差信号都要有对应的响应机制,否则预警就是噪音

这三件事听起来简单,但实际操作中,大部分团队的动态跟踪都死在了第一件事上,数据采集靠人,人不填,数据就断了。

进度跟踪如何做好动态?项目经理协同管理与操作步骤

二、真实场景:为什么大部分团队的进度跟踪是"静态"的

我先描述一个我亲身参与诊断的案例。这是一家做企业级软件的中型公司,研发团队大约 120 人,分 8 个 Scrum 小组。他们有完善的项目管理工具,有标准的任务状态流转,有每周的项目周会。从流程上看,挑不出毛病。

但当我拉出他们过去三个月的任务状态变更日志时,发现了一个惊人的模式:超过 60% 的任务状态变更是由项目经理代操作完成的,而不是任务执行人自己更新的。这意味着什么?项目经理在替团队"维护数据"。他每周花大量时间挨个问进度,然后回到工位上把状态从"进行中"改成"已完成"。这不是进度跟踪,这是进度录入。

这个问题的根源不在工具层面,而在协作机制层面。我进一步访谈了 15 个团队成员,得到了几个典型反馈:

  • "我更新了状态也没人看,那我还不如不更新。"
  • "有些任务我不知道该算进行中还是待测试,状态定义太模糊了。"
  • "我同时参与三个项目,每个项目的状态体系不一样,我记不住。"
  • "更新状态要切三个页面,太麻烦了,我直接在群里说一声。"

你看,这不是态度问题,这是机制设计问题。当更新进度对执行人没有即时价值,而成本又高的时候,再强的执行力也会衰减。

1. 动态跟踪的四个断裂点

基于我对多个团队的观察,进度跟踪失去动态性通常发生在四个环节:

断裂点一:采集断点。任务状态靠人手动更新,而人没有动力或时间及时更新。数据源头就断了,后面的分析全是空中楼阁。

断裂点二:阈值缺失。没有明确的偏差判定标准。一个任务延期两天算异常吗?在有的团队算,在有的团队不算。没有统一阈值,项目经理就没法快速识别哪些需要干预。

断裂点三:传导延迟。即使发现了偏差,信息从项目经理传导到决策层、再传导回执行层,中间经过层层汇报,三五天过去了,偏差已经变成了事故。

断裂点四:响应缺失。发现了偏差,但没有预设的应对方案。项目经理只能临时想对策,或者开会讨论。每次都在重新发明轮子。

进度跟踪如何做好动态?项目经理协同管理与操作步骤

三、常见误区:你可能一直在做"假动态"

我在跟项目经理交流时,发现大家对"动态跟踪"的理解差异非常大。有些做法表面上看起来是动态的,实际上并没有解决核心问题。以下是五个高频误区。

1. 误区一:频繁开会等于动态跟踪

每天站会、每周周会、每月复盘会,日程排得满满当当。但会议的本质是"同步信息",如果信息本身没有实时更新,开会只是让大家在同一时间听到同一份过时数据。而且会议成本极高,10 个人开 30 分钟站会,消耗的是 5 人时的有效工作时间。

我的判断是:站会应该只讨论"阻塞"和"协调",不应该用来同步进度。进度同步应该由系统自动完成,让每个人在会议上之前就已经看到了最新数据。

2. 误区二:工具越复杂越动态

有些团队上了一大堆工具,任务管理一个、文档协作一个、CI/CD 一个、监控告警一个,但数据完全不互通。项目经理要在四个系统之间来回切换才能拼出一张完整的进度图。这不是动态,这是碎片化。

我的建议是:优先选择能把需求、任务、测试、构建、部署串联在一条数据链上的平台。这样进度数据才能自动流转,而不是靠人工搬运。

3. 误区三:所有任务都同等颗粒度跟踪

我见过一个团队把 8 人天的任务拆成 0.5 天粒度的子任务,然后在每日站会上逐个过。结果是团队疲惫不堪,项目经理陷入细节,反而忽略了关键路径上的风险。

动态跟踪需要分级:关键路径任务按小时或半天跟踪,非关键路径任务按天跟踪,低风险任务按周跟踪。精力要花在刀刃上。

4. 误区四:只看进度百分比

"这个任务完成了 70%。"这句话在项目管理里几乎没有信息量。70% 是怎么算的?是工作量完成了 70%,还是时间消耗了 70%?如果工作量完成了 70% 但时间已经消耗了 90%,说明这个任务有严重问题。

动态跟踪要同时看三个维度:工作量完成度、时间消耗率、风险变化趋势。只看一个维度的进度百分比,是自欺欺人。

5. 误区五:预警了但没人响应

很多团队的工具里设了预警规则,但预警发出来之后没有对应的响应机制。项目经理看到预警,在群里 @ 一下相关人,然后就没有然后了。预警变成了"狼来了",几次之后大家就麻木了。

每个预警规则必须对应一个明确的响应动作和责任人。比如:任务延期超过 2 天,自动触发项目经理与执行人的 15 分钟一对一沟通,并在 24 小时内给出调整方案。这才叫闭环。

进度跟踪如何做好动态?项目经理协同管理与操作步骤

四、专业判断:动态跟踪系统的设计逻辑

要把进度跟踪做"动",不能靠加码管理动作,而要靠系统设计。我总结了一个四层设计框架,从下到上分别是:数据层、规则层、触发层、响应层。

1. 数据层:让状态变更成为副产品

数据层的核心原则是:执行人不需要额外花时间来"更新进度",他的日常工作动作本身就产生进度数据。

怎么做到?举个例子:

  • 代码提交自动关联任务,提交即代表任务有进展
  • 测试用例执行结果自动回写任务状态,测试通过即代表进入下一阶段
  • 构建和部署流水线自动更新发布进度,不需要人工标记"已上线"
  • 任务卡片的流转由执行人自己拖动,而不是项目经理代操作

这里的关键判断是:如果一个进度数据需要专人花专门的时间来录入,这个数据的生命周期就不会长。它一开始可能靠制度约束维持,但三个月后一定会衰减。

2. 规则层:用明确的阈值代替模糊判断

规则层要解决的是"什么算异常"。我建议每个团队根据自己的历史数据,设定以下基础规则:

规则类型 阈值示例 触发条件 响应级别
任务延期预警 超过计划完成时间 1 天 任务状态仍为"进行中" 执行人自查
任务延期告警 超过计划完成时间 3 天 任务状态仍为"进行中" 项目经理介入
阻塞超时 阻塞状态持续超过 8 小时 任务被标记为"阻塞" 项目经理协调资源
进度偏差率 时间消耗率超过工作量完成率 20% 每次状态更新时自动计算 项目经理评估是否需要调整
关键路径偏移 关键路径任务任何延期 关键路径任务状态变更 立即上报项目发起人

阈值不是拍脑袋定的,要从历史数据里算出来。比如一个团队过去半年任务延期的中位数是 1.5 天,那么预警阈值设在 1 天、告警阈值设在 3 天就是合理的。如果设在 0.5 天,预警会太频繁,团队会麻木。

3. 触发层:让信息主动找到人

触发层的核心是"推"而不是"拉"。项目经理不应该每天主动去系统里翻看哪些任务出了问题,而应该让系统把异常主动推送给他。

推送渠道可以是:

  • 项目管理平台内的通知中心
  • 即时通讯工具(如企业微信、飞书、钉钉)的消息推送
  • 邮件摘要(适合每日汇总类信息)
  • 项目经理的个人待办列表自动生成

我的经验是:预警信息必须包含"可操作的最小上下文"。不要只推"任务 A 延期了",而要推"任务 A 延期 3 天,当前负责人是张三,阻塞原因是等待接口联调,建议动作是联系李四协调"。这样项目经理不需要打开系统就能判断该怎么做。

4. 响应层:预设动作减少决策成本

响应层是最容易被忽略的。大部分团队做到了预警,但没有做到响应。我的建议是为每类预警预设响应动作:

  1. 延期 1 天:执行人在任务下评论说明原因和预计完成时间
  2. 延期 3 天:项目经理与执行人 15 分钟一对一,确定调整方案并更新任务计划
  3. 阻塞超时:项目经理在 4 小时内协调资源解除阻塞,或升级到项目发起人
  4. 关键路径偏移:立即召开 30 分钟关键路径评审会,评估对整体交付的影响
  5. 进度偏差率超标:项目经理评估任务是否需要拆分、换人或调整范围

响应动作要写进团队的工作协议里,而不是靠项目经理的个人习惯。这样即使换了项目经理,机制也能延续。

进度跟踪如何做好动态?项目经理协同管理与操作步骤

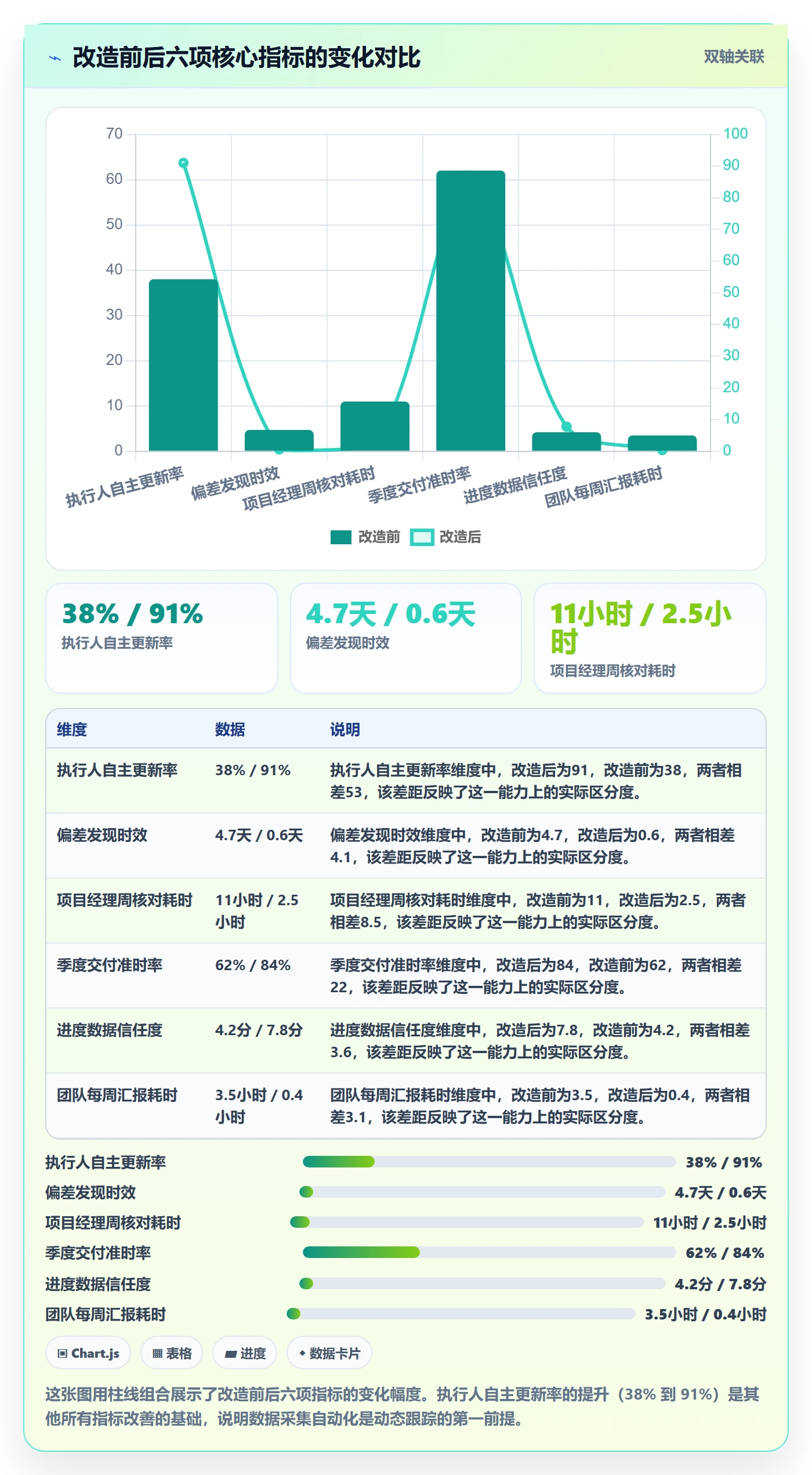

五、案例观察:一个 120 人研发团队的动态跟踪改造

回到第二章提到的那家 120 人研发团队。他们在诊断之后,用了大约两个月时间做了一轮动态跟踪改造。我全程参与了方案设计和效果跟踪,以下是关键数据和操作细节。

1. 改造前的基线数据

我们先采集了改造前三个月的基线数据:

  • 任务状态由执行人自己更新的比例:38%
  • 偏差平均发现时效:4.7 天(从偏差实际发生到项目经理知晓)
  • 项目经理每周花在进度核对上的时间:11 小时
  • 季度交付准时率:62%
  • 团队对进度数据准确性的信任度评分(1-10 分):4.2 分

2. 具体操作步骤

他们的改造分四步走,我按顺序拆解:

第一步:统一任务状态定义。之前 8 个 Scrum 小组各自有各自的状态定义,有的用"待开发/开发中/待测试/测试中/已完成",有的用"Todo/In Progress/Done"。改造后统一为六个状态:待办、进行中、待评审、待测试、测试中、已完成。每个状态都写了明确的进入和退出条件。

第二步:把状态更新的操作成本降到最低。他们选择了 PingCode 作为项目管理平台,主要考虑是它能把需求、任务、测试、构建串联在一条数据链上。具体做法包括:

  • 代码提交时关联任务 ID,提交记录自动出现在任务动态里
  • 测试用例执行结果自动回写任务状态,测试通过后任务自动流转到"测试中"
  • 在即时通讯工具里集成任务卡片,执行人可以直接在聊天窗口里拖动状态
  • 站会看板自动同步,不需要人工整理

这里有一个关键决策:他们之前用的是某海外项目管理工具,迁移到 PingCode 的原因有两个,一是数据安全合规要求需要私有化部署,二是原有的工具在测试管理和 CI/CD 集成上不够灵活。PingCode 支持 Jira 平滑迁移,他们用了大约两周完成了历史数据迁移和团队培训。

第三步:设定预警规则并配置自动推送。基于历史数据,他们设定了以下规则:

预警规则 触发条件 推送对象 推送渠道
任务即将到期 距计划完成时间不足 4 小时 任务执行人 即时通讯工具
任务已延期 超过计划完成时间且状态未变 执行人 + 项目经理 即时通讯工具 + 平台通知
阻塞超时 阻塞状态持续超过 8 小时 项目经理 + 技术负责人 即时通讯工具 + 邮件
关键路径偏移 关键路径任务延期超过 1 天 项目经理 + 项目发起人 即时通讯工具 + 邮件 + 平台通知
迭代燃尽异常 实际燃尽线与计划偏差超过 15% Scrum Master + 项目经理 平台仪表盘高亮

第四步:建立响应闭环。他们做了一件很重要的事:把响应动作写进了团队的"项目管理工作协议"。比如,项目经理收到延期告警后,必须在 24 小时内完成任务下评论、与执行人沟通、更新任务计划这三件事。这三件事会在平台上自动生成待办,完成后自动归档。

3. 改造后的效果数据

改造后三个月,我们采集了同样的指标:

  • 任务状态由执行人自己更新的比例:91%
  • 偏差平均发现时效:0.6 天
  • 项目经理每周花在进度核对上的时间:2.5 小时
  • 季度交付准时率:84%
  • 团队对进度数据准确性的信任度评分:7.8 分

值得注意的是,项目经理省下来的 8.5 小时/周,并没有变成"摸鱼时间",而是转向了更有价值的工作:风险预判、跨团队协调、关键路径优化。这才是动态跟踪释放出来的真正价值。

进度跟踪如何做好动态?项目经理协同管理与操作步骤

六、行动建议:不同团队情况下的操作路径

不是所有团队都适合照搬上面的案例。团队规模、工具现状、管理成熟度不同,行动路径也应该不同。我按三种典型情况给出建议。

1. 情况一:10 人以下小团队,还没上项目管理工具

这个阶段不需要复杂的系统,但动态跟踪的思维要有。

我的建议:

  • 用一个共享看板(物理白板或最基础的数字看板)管理任务
  • 每天站会 5 分钟,只过"哪些任务卡住了"
  • 用即时通讯群做偏差信号的传递,比如设置一个"#阻塞"频道
  • 项目经理每天花 10 分钟扫一遍看板,把偏差任务标出来

关键判断:小团队的优势是沟通链路短,不要用流程把优势磨掉。如果你 8 个人的团队开会要 30 分钟,说明你的流程设计出了问题。

2. 情况二:50-200 人团队,已有工具但数据不联动

这是最典型的场景。团队已经有任务管理工具,但数据是孤立的,进度靠人维护。

我的建议,按优先级排序:

  1. 先统一下属各小组的任务状态定义,这是所有后续工作的基础
  2. 把状态更新的操作入口收敛到一个平台,减少执行人的操作成本
  3. 打通代码仓库和任务平台的关联,让提交记录自动出现在任务动态里
  4. 配置基础预警规则(延期、阻塞、关键路径),先跑起来再优化
  5. 建立响应闭环,把响应动作写进工作协议

这个阶段如果现有工具在集成能力和私有化部署上有限制,可以考虑评估国产替代方案。PingCode 在这个规模段有不少落地案例,支持私有化部署和 Jira 平滑迁移,对于有数据合规要求的中大型企业来说是一个务实的选择。

3. 情况三:200 人以上组织,多项目并行

这个规模的挑战从"任务级"上升到了"项目组合级"。你不仅要跟踪单个项目的进度,还要看项目之间的资源冲突和依赖关系。

我的建议:

  • 在任务级动态跟踪的基础上,增加项目级健康度仪表盘
  • 建立跨项目的依赖关系图,识别关键资源冲突
  • 设定项目组合级的预警规则,比如"同一资源被三个以上项目同时占用"
  • 每月做一次项目组合复盘,评估资源分配和优先级排序是否合理
  • 考虑私有化部署方案,确保多项目数据的安全性和可控性

这个阶段最忌讳的是"用同一套粒度管理所有项目"。战略级项目要精细到天,常规迭代项目管到周就够了,探索性项目甚至只需要看里程碑。

进度跟踪如何做好动态?项目经理协同管理与操作步骤

七、取舍:动态跟踪的边界与代价

任何管理机制都有成本。动态跟踪做得好,收益是显而易见的,但也要清楚它的代价和边界。

1. 取舍一:数据实时性 vs 团队心理安全

当每个任务的状态变化都被实时记录和推送时,团队成员会感受到更强的"被监控感"。这会带来一个副作用:有些人会倾向于把任务状态保持在"进行中"更久,以避免触发延期告警;或者把任务拆得很细,让每个子任务看起来都在按时完成。

我的判断是:动态跟踪要配套建设心理安全文化。项目经理在收到延期告警时,第一反应应该是"你需要什么支持",而不是"为什么又延期了"。这个信号会决定团队是配合你还是应付你。

2. 取舍二:管理精细度 vs 团队自主性

跟踪粒度高,项目经理对项目的掌控力强,但团队的自主空间被压缩。反过来,跟踪粒度低,团队自主性高,但项目经理可能失去对关键风险的感知。

我的建议是:在关键路径上做精细跟踪,在非关键路径上给足自主权。你可以和团队约定:关键路径任务每天必须更新状态,非关键路径任务每三天更新一次即可。这样既保证了风险可控,又不会让团队觉得被管得太死。

3. 取舍三:工具投入 vs 流程建设

很多团队把预算花在买工具上,但流程建设投入不足。结果是工具功能很强,但没人按规矩用。我的经验是:工具和流程的投入比大约是 1:3。买工具花 1 万块,配套的流程设计、培训和推广至少要花 3 万块的等效投入(包括人的时间成本)。

如果预算有限,优先投流程建设。一个简单的工具配上清晰的流程,效果远好于一个强大的工具配上混乱的流程。

4. 取舍四:实时预警 vs 预警疲劳

预警规则设得越多、越敏感,项目经理收到的通知就越多。但人的注意力是有限的,当预警变成噪音,所有的预警都会被忽略。

我的做法是:每个迭代周期只保留 3-5 条核心预警规则,其他的先降级为仪表盘展示,不主动推送。然后每个迭代复盘一次,看哪些预警真正帮助了决策,哪些只是产生了噪音。把噪音规则砍掉,把有效规则保留并优化。

进度跟踪如何做好动态?项目经理协同管理与操作步骤

八、给项目经理的操作清单

如果你打算从明天开始改善团队的动态进度跟踪,我建议按以下清单逐步推进。不要一次性全做,那样一定会失败。

1. 第一周:统一状态定义

  • 召集各小组负责人,统一任务状态名称和进入/退出条件
  • 把状态定义文档化,放在团队知识库里
  • 在工具里配置好状态流转规则

2. 第二到三周:降低更新成本

  • 把任务状态更新的操作入口收敛到一个平台
  • 配置代码提交与任务的自动关联
  • 在即时通讯工具里集成任务卡片,支持快捷操作
  • 在团队里做一次培训,确保每个人都知道怎么用

3. 第四周:配置预警规则

  • 先配置三条最基础的预警:即将到期、已延期、阻塞超时
  • 设定推送对象和渠道,确保信息到位但不泛滥
  • 跑一周,收集反馈,观察误报率和漏报率

4. 第五到六周:建立响应闭环

  • 为每条预警规则定义响应动作和责任人
  • 把响应动作写进项目管理工作协议
  • 在工具里配置自动生成的响应待办
  • 在周会上回顾响应情况,持续优化

5. 第七到八周:评估与迭代

  • 对照基线数据,评估改造效果
  • 砍掉噪音预警,优化有效预警的阈值
  • 把动态跟踪纳入新成员入职培训

进度跟踪如何做好动态?项目经理协同管理与操作步骤

九、总结:动态跟踪的独特判断

回到文章开头的问题:为什么很多团队的进度跟踪是"静态"的?因为大部分团队把精力花在了"跟踪"上,而忽略了"动态"。跟踪是采集数据、汇总报表、开会同步;动态是让数据自动流转、让偏差自动暴露、让响应自动触发。

我的核心判断是:动态进度跟踪不是一个管理动作,而是一套系统能力。它需要数据采集、规则引擎、触发机制和响应闭环四层协同工作,缺一层都会导致机制退化。

另外,我想强调一个反常识的观点:动态跟踪做到位之后,项目经理应该越来越少地"看进度",越来越多地"做判断"。如果半年后你发现自己还在每天花两小时核对进度,说明你的系统没有真正跑起来,你还在用人力代替机制。

最后,给所有正在做这件事的项目经理一个建议:先从统一状态定义开始,这是成本最低、见效最快的一步。不要一上来就追求大而全的系统,先把一个小组跑通,用数据证明效果,然后再推广到全团队。动态跟踪是一场持久战,不是一次运动。

下一步你就可以做的:打开你现在的项目管理工具,检查一个简单的问题,过去一周的状态变更记录里,有多少是执行人自己更新的,有多少是项目经理代操作的?如果后者超过 30%,你的动态跟踪改造就可以从明天开始了。

常见问题解答(FAQ)

1. 进度跟踪的动态更新频率多久一次比较合适?

我们团队之前是每周五更新一次进度,结果周一开例会时发现有些任务已经卡了两天没人知道,项目经理急得不行。后来想改成每天更新,又担心大家嫌烦、流于形式。到底多久更新一次才既有动态感又不增加负担?

更新频率要按任务的风险等级分层,而不是一刀切。判断依据是:任务剩余工期越短、依赖方越多,更新频率就越高。可执行的做法:第一,把任务分为三档,关键路径上的任务或工期少于3天的任务要求每天更新一次状态和剩余工时;普通任务每两天更新一次;低风险的长周期任务可以每周更新两次。

第二,更新动作要控制在30秒内完成,只填三项,当前状态、剩余工作量、是否有阻塞,超过30秒的填写流程一定会被敷衍。第三,项目经理不要自己去催,而是把逾期未更新的任务自动标黄,在每日站会上只过标黄项。

经验数据是:采用分层更新后,团队每日实际更新耗时人均不超过2分钟,但阻塞问题的平均发现时间从2.3天缩短到0.5天。

2. 任务状态和进度百分比总是对不上,该怎么定义状态口径?

我们团队经常出现这种情况:开发说任务完成了80%,但测试那边说根本还没提测,项目经理看到的百分比和实际可交付状态完全是两回事。每次汇报进度都要吵一架,到底该怎么统一口径?

核心问题是‘百分比’这个指标本身太模糊,应该用状态枚举代替百分比。判断依据是:百分比是个人主观估计,而状态是客观事实,协同管理需要的是事实而非估计。可执行的做法:第一,把任务状态固定为五个,未开始、进行中、待验证、已完成、已阻塞,不允许自定义第六个状态。

第二,明确定义每个状态的进入条件,比如‘待验证’必须是开发自测通过并提交了测试环境地址,‘已完成’必须是验收方确认通过,而不是开发自己觉得做完了。第三,进度百分比只允许项目经理根据子任务完成数量自动计算,不允许成员手动填写。

这样做的效果是:状态口径统一后,跨角色沟通的歧义减少,例会时间通常能压缩三分之一以上,因为不再需要争论‘80%到底算不算快完成’。

3. 多项目并行时,项目经理怎么快速发现哪个项目进度异常?

我同时负责四个项目,每天各个群里消息刷得飞快,等我一个个点进去看的时候,往往已经滞后了半天。有没有一种方法能让我在5分钟内扫一眼就知道哪个项目需要我立刻介入?

不要靠人肉巡视,要建立异常驱动的看板。判断依据是:项目经理的时间应该花在处理异常上,而不是收集信息上。可执行的做法:第一,在每个项目里设置三个自动预警规则,任务逾期未更新超过24小时、阻塞状态持续超过8小时、关键路径任务剩余工时连续两天没有下降,任意一条触发就在总览看板顶部红灯显示。

第二,总览看板只展示红灯项和本周里程碑完成率两个数字,其他信息折叠。第三,每天固定两个时间点各花5分钟处理红灯项,其余时间关闭通知。经验数据是:四个项目并行的情况下,采用异常驱动看板后,项目经理每天主动巡查时间从约90分钟降到10分钟以内,而问题平均响应时间反而缩短了,因为不再依赖偶然发现。

判断一个协同管理机制好不好,就看它能不能让你在信息过载时只看到该看的东西。

4. 跨部门协作的任务,进度更新由谁负责才不会互相推诿?

我们做的是研发和市场联动的项目,研发觉得进度该市场同步,市场觉得该研发更新,结果两边都不动,项目经理夹在中间来回问。跨部门的任务到底该谁更新进度才合理?

原则是‘谁在干活谁更新,谁验收谁确认’,而不是按部门分配。判断依据是:进度的本质是执行者对当前工作状态的一手描述,二手转述必然失真。可执行的做法:第一,把跨部门任务拆成单责任人子任务,每个子任务只有一个负责人,这个负责人负责更新自己那部分的进度,不论他属于哪个部门。

第二,验收方只做确认动作,即把状态从‘待验证’改为‘已完成’或打回‘进行中’,不负责填写过程进度。第三,项目经理的角色是定义拆分规则和检查更新及时性,而不是充当信息中转站。

一个具体的判断标准:如果项目经理每天花超过20分钟在替别人同步进度,说明任务拆分或责任分配出了问题,应该回头改拆分方式,而不是继续用人力补流程的漏洞。

核心关键词

读者评论

张
张欣然

文章里那个‘项目经理代操作状态’的场景太真实了。我们团队之前也是PM每周挨个问进度然后自己改状态,后来强制要求执行人自己更新,结果反而出现了大量‘僵尸任务’,没人动也没人管。我的疑问是:如果执行人就是不愿意更新,除了制度约束和工具简化,还有没有别的办法?文中说的‘让状态变更成为副产品’听起来理想,但代码提交关联任务这事,我们试过,提交信息写规范的人不到一半。

蔡
蔡子涵

阈值那段挺有参考价值,但我有个不同看法:文章建议从历史数据算中位数来定预警线,可很多团队根本跑不满一个完整季度,历史数据量不够,算出来的阈值参考意义有限。我们最后是用‘连续两次站会无进展’作为软性预警,比纯看延期天数更早发现问题。另外响应层预设动作那部分,15分钟一对一听着很美,但PM同时带三个项目的话根本排不过来。

田
田舒然

看完最有感触的是‘只看进度百分比是自欺欺人’这句。我们领导就特别喜欢问‘这个需求做了百分之几’,每次我都不知道怎么回答,因为剩下的联调和测试才是大头。文章提的工作量完成度、时间消耗率、风险趋势三维度确实更合理,但实际操作中,时间消耗率可以从系统里自动算,工作量完成度还是得靠人估,主观性很难消除。有没有更客观的替代指标?

文章包含AI辅助创作:进度跟踪如何做好动态?项目经理协同管理与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/419654

赞 (0)
飞飞飞飞
进展流程与规范:项目经理进度跟踪数据分析关键指标
上一篇 37分钟前
周进展管理指南:项目经理如何做好进度跟踪,协同管理全流程
下一篇 37分钟前
