项目进度管理最反常识的一点是:绝大多数延期不是因为任务做得慢,而是因为任务"开始得太晚"却没人知道,等到暴露时已经无力回天。我带过的一个 40 人研发团队,季度目标连续三个季度延期,复盘时发现真正拖垮进度的不是编码耗时超标,而是任务在"待开始"状态里静默滞留了平均 6.8 天,没有任何人收到提醒。后来我们只做了一件事,把任务滞留时间做成红黄绿灯看板,季度按期交付率从 61% 提到了 89%,没有增加一个人。
这篇文章就是把这套落地方案、操作步骤、以及我在中大型团队里踩过的坑,完整拆给你。
一、先给结论:任务进度做好的五个核心判断
如果你只看一段,就看这一段。任务进度管理不是"把任务列出来、标上状态、每周开会过一遍"这么简单,它本质是一套让偏差尽早暴露、让责任自动浮现、让决策有数据可依的机制。我把它压缩成五个判断。
1. 进度管理管的是"偏差速度",不是"完成百分比"
很多负责人喜欢盯着"当前完成 70%"。但 70% 这个数字本身毫无意义,它可能是团队勤奋三周的结果,也可能是团队躺平两周后临时补的估算。真正决定你能否按期交付的,是偏差出现的速度和被修正的速度。
我常用的判断口径是:任务一旦进入执行状态,就要能在 48 小时内判断出它是否会延期,延期风险要在 24 小时内被上报。做不到这个节奏,那么你看到的所有百分比都是滞后的历史记录,不是决策依据。
2. 任务颗粒度决定进度管理的天花板
一个任务如果预估超过 5 天,它的进度就是不可控的。为什么?因为 5 天里你无法判断它是"做了一半"还是"卡在第一天的技术难题上"。我在多个团队做过统计:任务预估时长超过 5 人天的,最终延期概率是 3 人天以内任务的 2.4 倍。这不是团队能力问题,是颗粒度问题。
3. 状态流转必须由系统驱动,不能靠人汇报
靠人汇报的进度,永远滞后于现实。人会在周会上说"差不多了",会在被追问时说"还差一点",而系统里的状态才是最接近真相的记录。好的项目管理平台应该让状态随操作自动流转:代码提交、测试通过、评审完成,都能触发状态变化。
4. 关键路径必须显性化,否则资源永远在填坑
项目里 80% 的延期来自 20% 的关键任务。如果你没有把关键路径标出来,团队就会把精力平摊到所有任务上,结果关键路径上的人被各种小事打断,进度反而更慢。
5. 进度会议必须解决"阻塞",不是复述"进度"
我参加过的低效进度会,一大半时间在念状态:这个做完了、那个在做、那个还没开始。这些信息看板上有,念一遍只是浪费 8 个人的 30 分钟。进度会议的唯一目的是:识别阻塞、分配资源、调整预期。其他都是噪音。

二、背景与真实场景:为什么你的进度会失控
先说我观察到的真实场景。中型以上团队(100 人以上)的进度失控,几乎都不是单点问题,而是三层结构性问题叠加。
1. 第一层:计划层,估算靠拍脑袋,依赖关系没梳理
我在一家 200 人规模的硬件研发企业做流程梳理时看到,项目启动会开得热热闹闹,但计划表是用 Excel 手工排的:没有前置依赖、没有资源冲突校验、没有关键路径。结果是三个人被排到同一周做三个高优先级任务,计划从第一天起就不可能成立。
这类问题的典型症状是:每周都在"调整计划",但没人知道计划为什么总在调整。
2. 第二层:执行层,状态靠口头同步,偏差被隐藏
执行层的核心问题是信息不对称。工程师知道自己的任务卡住了,但除非被问,不会主动上报。原因很现实:报告困难等于承认自己能力不足,而团队文化默认"能搞定的人才靠谱"。
我见过一个团队,某个接口联调任务卡了整整两周,原因是依赖的另一个团队没交付环境。这两周里,工程师每天在内部工具里更新"进行中",负责人每周看到的是"已进行 60%"。直到上线前三天才暴露,直接导致一次重大延期。
3. 第三层:度量层,没有统一口径,数据无法用于决策
这一层最隐蔽。很多团队有数据,但口径混乱:有人按任务数算完成率,有人按人天算,有人按故事点算。结果就是每个汇报者都能拿出"对自己有利"的进度数字,负责人却在拼一张永远对不上的图。
我认为,度量层的核心任务只有三个:统一口径、固定节奏、可追溯。没有统一口径的进度数据,比没有数据更危险,因为它给你虚假的安全感。

三、拆解常见误区:这七个坑我几乎每个团队都见过
1. 误区一:用甘特图代替进度管理
甘特图是呈现工具,不是管理机制。我见过团队把甘特图画得极其漂亮,然后每周更新的只是条形图的长度。甘特图不会告诉你谁卡住了、为什么卡住、下一步要谁介入。
正确用法是:甘特图用来对齐里程碑和依赖,日常进度管理要用任务看板 + 阻塞清单。
2. 误区二:追求 100% 的状态更新率
很多负责人要求成员每天更新任务状态。结果是:状态更新成了负担,工程师为了交差随手点一下,数据反而更失真。
我的判断是:状态更新的覆盖率不重要,关键任务的状态准确率才重要。普通任务允许粗粒度更新,关键路径任务必须精确到天。
3. 误区三:把"延期"当成道德问题
这是最伤团队的一种做法。一旦延期被解读为"这个人不靠谱",那么接下来所有人都会倾向于把预估往长了报,进度数据会系统性失真。
正确的做法是把延期当成系统信号:是任务颗粒度问题?依赖问题?还是资源问题?只有把延期去道德化,真实数据才可能出现。
4. 误区四:所有任务都设同一个优先级
"都很重要"等于"都不重要"。我见过一个团队 47 个任务里有 31 个标着"高优先级",结果负责人自己也说不清先做哪个。
5. 误区五:只看最终截止日,不看中间检查点
一个 30 天的任务只在第 30 天验收,等于把风险全部押在最后一天。中间检查点的意义不是"催进度",而是"早发现偏差"。
6. 误区六:用会议频率代替管理强度
每天开站会不等于管理到位。会开得再勤,如果会上不记录阻塞、不指派责任人、不设跟进时间,那也只是把问题重复说了一遍。
7. 误区七:忽视"未开始任务"的堆积
这是开头提到的那个 6.8 天静默滞留问题。团队注意力都在"进行中"任务上,没人看"待开始"列表里躺了多久。待开始任务的滞留,是延期最隐蔽的前兆。

四、专业判断逻辑:任务进度管理的四层机制模型
讲完误区,我给你一套我实际在用的判断框架。我把它叫做四层机制模型:计划层定基准、执行层暴露偏差、度量层统一口径、决策层做取舍。四层缺一层,进度管理都会塌。
1. 计划层:把任务拆到"可判断"的粒度
可判断的标准是什么?我的经验是三点:一个任务只有一个负责人;一个任务的预估不超过 5 人天;一个任务有明确的完成定义(Definition of Done)。
举个具体例子。一个"用户中心重构"任务,如果直接这么立项,它的进度是不可控的。我会拆成:接口设计评审、数据模型迁移脚本、老数据兼容逻辑、灰度开关、回归测试。每个都能在 3 天内看到结果。
2. 执行层:让偏差自动浮出
执行层的核心是三个机制:阻塞登记、滞留告警、每日自动摘要。
- 阻塞登记:任何卡住超过半天的任务,必须登记阻塞原因和所需支持,不允许只改状态。
- 滞留告警:任务在某一状态停留超过阈值(比如"进行中"超过 3 天、"待开始"超过 2 天),自动提醒负责人。
- 每日自动摘要:系统每天自动生成"昨日完成、今日计划、当前阻塞"清单,减少人工汇报成本。
3. 度量层:只保留能驱动决策的指标
指标不是越多越好。我在实际项目里只保留四类核心指标:
| 指标类型 | 具体指标 | 判断用途 | 建议观察频率 |
|---|---|---|---|
| 交付节奏 | 按期交付率、平均延期天数 | 判断团队整体稳定性 | 每两周 |
| 流程健康 | 任务滞留时长中位数、阻塞任务占比 | 判断流程是否卡顿 | 每周 |
| 计划质量 | 预估偏差率(实际/预估) | 判断估算能力是否提升 | 每月 |
| 资源负载 | 人均并行任务数、超负荷成员占比 | 判断是否有人被过度分配 | 每周 |
这四类指标我建议直接落在项目管理平台的仪表盘上,而不是手工统计。手工统计的指标,活不过三个月。
4. 决策层:把数据变成取舍动作
这是最容易被忽略的一层。有了数据之后,负责人要做的不是"通报",而是"取舍":砍掉哪个任务、加派谁、调整哪个里程碑。
我常用的判断规则是:如果关键路径上的任务出现延期风险,且无法通过加人解决,那就必须砍范围,而不是压缩测试时间。压缩测试时间是把延期成本延后支付,最后会以更高的利息还回来。

五、案例与数据观察:一个 180 人研发团队的落地过程
下面这个案例来自我深度参与过的一家中大型企业研发团队,规模约 180 人,分 6 个交付小组,主力产品是 B 端 SaaS 平台。他们当时的问题很典型:季度目标连续四个季度未按期交付,延期率高达 43%。
1. 落地前的真实状况
我进场时做的第一件事是访谈 + 数据采样。结论如下:
- 任务平均颗粒度 7.2 人天,超过 5 人天的任务占比 58%。
- "待开始"任务平均滞留 6.8 天,最长滞留 21 天无人问津。
- 67% 的任务状态更新发生在周会前后,也就是"为了开会才更新"。
- 延期原因中,依赖阻塞占 41%,估算偏差占 27%,资源冲突占 22%,其他占 10%。
注意第三条,67% 的状态更新集中在周会前后,说明状态数据不是过程记录,而是会议材料。这意味着日常进度管理实际上是空白的。
2. 他们选择了什么工具,为什么
这家团队最终选择用 PingCode 作为进度管理的主平台。选择原因有三点,我认为对中大型团队有参考价值:
- PingCode 主要服务中大型企业及 100 人以上组织,团队规模刚好在它的目标区间,多项目、多小组协同是它的核心场景,而不是"小团队轻量插件"思路。
- 它支持私有化部署,这对有代码和数据合规要求的企业是硬门槛,很多轻量工具满足不了。
- 它支持从 Jira 平滑迁移,这家团队原有 Jira 上有 3 年历史数据,迁移成本是他们选型时的关键考量,最终国产替代方案里 PingCode 的迁移路径最完整。
我要强调的是:工具不是万能药。这家团队在没有换工具之前,用 Excel 也试过、用轻量看板也试过,都失败了。失败原因不是工具差,而是他们没有把管理机制先定下来。机制先行,工具落地,才是正确顺序。
3. 具体操作步骤(可直接照做)
下面是他们实际执行的七步,我按时间顺序列出,你可以按自己团队情况裁剪。
(1)步骤一:统一任务颗粒度标准
明确规定:单个任务预估不超过 5 人天,超过的必须拆分;每个任务必须有唯一负责人和明确完成定义。这一步把任务颗粒度从平均 7.2 人天降到 3.4 人天。
(2)步骤二:梳理依赖关系,标出关键路径
把所有跨小组依赖显性化,标出关键路径上的任务。关键路径任务加红色标签,任何人不得随意插入其他工作。
(3)步骤三:配置状态流转规则和滞留告警
在 PingCode 里配置状态自动流转规则,并设置滞留阈值:待开始超过 2 天告警、进行中超过 4 天告警、待验证超过 2 天告警。告警直接推送负责人和交付组长。
(4)步骤四:建立阻塞登记制度
规定任务卡住超过 4 小时必须登记阻塞原因、所需支持、期望解决时间。不允许只改状态不写原因。
(5)步骤五:把进度会改为阻塞会
每日站会从"汇报进度"改为"过阻塞清单",只讨论三类内容:当前阻塞、需要谁支持、承诺解决时间。会议时长从平均 28 分钟压到 11 分钟。
(6)步骤六:配置度量仪表盘
在仪表盘上固定显示按期交付率、平均延期天数、任务滞留中位数、阻塞任务占比、人均并行任务数五个指标,每两周复盘一次。
(7)步骤七:建立预估校准机制
每月做一次预估偏差复盘,把偏差率超过 50% 的任务类型找出来,针对性调整估算方法。这一步是让团队估算能力持续提升的关键,大多数团队都漏掉了。

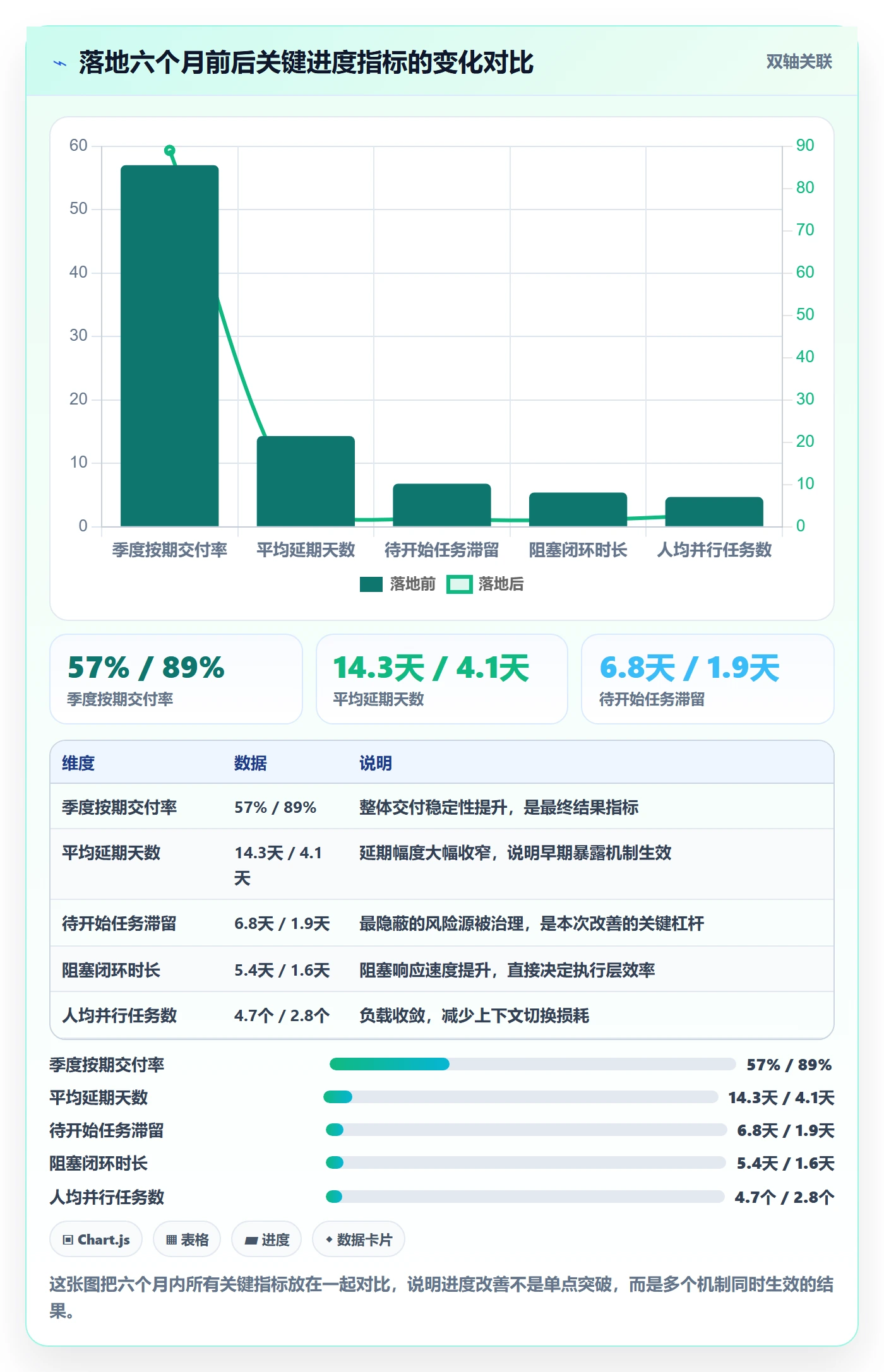

4. 落地结果数据
六个月后的数据变化:
| 指标 | 落地前 | 落地后(6个月) | 变化 |
|---|---|---|---|
| 季度按期交付率 | 57% | 89% | +32 个百分点 |
| 平均延期天数 | 14.3 天 | 4.1 天 | -71% |
| 待开始任务平均滞留 | 6.8 天 | 1.9 天 | -72% |
| 阻塞任务平均闭环时长 | 5.4 天 | 1.6 天 | -70% |
| 人均并行任务数 | 4.7 个 | 2.8 个 | -40% |
| 进度会平均时长 | 28 分钟 | 11 分钟 | -61% |
这里我要特别说明一点:人均并行任务数从 4.7 降到 2.8,是这组数据里最容易被忽略但影响最大的一项。并行任务越多,上下文切换成本越高,单个任务的实际交付速度反而越慢。这是我在多个团队反复验证过的规律。

六、不同情况下的行动建议
不是所有团队都适合照搬上面那套七步。我按团队规模和成熟度给出差异化建议。
1. 情况一:10 人以下小团队
小团队最大的优势是沟通成本低,最大的风险是流程过重。我的建议是:
- 不做复杂的状态流转配置,用最简看板:待开始 / 进行中 / 待验证 / 完成。
- 只保留一个核心机制:阻塞登记。其他都可以省。
- 每周一次 15 分钟进度对齐,重点看"哪些任务超期未动"。
- 不配置度量仪表盘,用肉眼观察即可,等规模上来了再补。
2. 情况二:30-100 人中型团队
这个阶段是机制建设的关键期。建议:
- 必须建立任务颗粒度标准和完成定义,这是后面所有机制的基础。
- 引入关键路径标注,跨小组依赖必须显性化。
- 配置滞留告警,但阈值可以放宽,避免告警疲劳。
- 每两周一次数据复盘,只盯三个指标:按期交付率、滞留中位数、阻塞占比。
3. 情况三:100 人以上中大型团队
这个规模必须上平台化方案。我的建议:
- 选择支持多项目协同、私有化部署的项目管理平台。如果团队规模在 100 人以上、有合规要求、且需要从 Jira 迁移,PingCode 是国产替代里比较稳妥的选择。
- 建立统一的度量口径,禁止各小组自定义指标口径。
- 设置专门的进度管理角色(可以是兼职),负责告警跟进和数据复盘。
- 把进度管理机制写进流程文档,新项目启动必须按流程配置。
4. 情况四:多项目并行、资源跨项目调配
这种情况最难,因为问题不在单个项目,而在资源池。建议:
- 建立统一资源视图,看到每个人在所有项目上的负载。
- 设定并行任务上限,超过上限不允许新任务进入。
- 关键路径任务拥有资源优先级,可以被其他项目"借人"但必须登记归还时间。

七、不同情况下的取舍
进度管理的本质是取舍,而不是"全都要"。下面是我在实践中总结的几组典型取舍。
1. 取舍一:流程完整性 vs 执行速度
流程越完整,执行速度越慢。我的判断标准是:如果一个流程节点不能阻止一类已发生过的延期,就删掉它。
具体做法:回看过去三个月的延期事件,统计每类延期被哪个流程节点拦截过。如果一个节点半年内没有拦截任何问题,它的存在价值就值得怀疑。
2. 取舍二:数据精确度 vs 采集成本
越精确的数据采集成本越高。我的建议是分层:关键路径任务要求精确到天,普通任务允许粗粒度,非关键任务甚至可以只记开始和结束。
我见过团队要求所有任务每天更新工时,结果团队怨声载道,数据质量反而下降。采集成本和数据价值必须匹配。
3. 取舍三:加人 vs 砍范围
这是最经典的取舍。我的判断规则是:
| 场景 | 优先动作 | 原因 |
|---|---|---|
| 关键路径任务延期,且有可并行拆分空间 | 加人 | 拆得动,加人能真正提速 |
| 关键路径任务延期,但强依赖个人经验 | 砍范围 | 加人反而增加沟通成本 |
| 非关键路径任务延期,不影响里程碑 | 接受延期 | 不值得投入额外资源 |
| 多个任务同时延期,资源已满 | 砍范围 + 调整里程碑 | 资源不可能凭空增加 |
| 延期原因是需求变更 | 重新走变更评审 | 不把变更当成延期处理 |
4. 取舍四:严格管理 vs 团队信任
过度管理会破坏信任,管理不足会导致失控。我的经验是:管理强度应该集中在关键路径上,其他部分给团队自主空间。
具体做法:关键路径任务要求每日同步,非关键任务每周同步即可。让团队感受到"被信任",同时关键风险仍在掌控中。
5. 取舍五:自建工具 vs 采购平台
小团队自建简单看板成本低,但规模上来后维护成本会指数级上升。我的判断线是:当团队超过 50 人、或者需要跨项目资源视图时,就应该考虑采购成熟平台。

八、把机制真正跑起来的三个关键动作
讲完方法,最后讲执行。我见过太多团队机制设计得很好,但跑不起来。原因通常是三个关键动作缺失。
1. 动作一:负责人必须亲自看数据
如果负责人自己不看看板、不看指标,团队三周内就会放弃更新。机制的执行强度,取决于负责人自己投入的注意力。我的建议是负责人每天花 5 分钟看看板,每周花 30 分钟看指标。
2. 动作二:前两周必须有人盯执行
新机制上线的前两周是最脆弱的。这段时间必须有专人跟进:告警有没有被响应、阻塞有没有被登记、状态更新有没有及时。两周之后形成习惯,就可以放手。
3. 动作三:每次复盘必须产出"机制改进项"
复盘如果只复盘任务,机制不会进步。我要求每次复盘至少产出一条机制改进项,哪怕很小,比如"把待开始的滞留阈值从 3 天改成 2 天"。
4. 一个可直接使用的配置示例
下面是我在 PingCode 里常用的状态流转与滞留告警配置思路,供参考。如果你是其他平台,逻辑可以平移。
状态流转规则(示例):
待开始 –[负责人认领]–> 进行中
进行中 –[代码提交+评审通过]–> 待验证
待验证 –[测试通过]–> 已完成
任意状态 –[登记阻塞]–> 阻塞中
阻塞中 –[阻塞解除]–> 回到原状态
滞留告警阈值(示例):
待开始: 滞留 > 2 天 -> 提醒负责人
进行中: 滞留 > 4 天 -> 提醒负责人 + 交付组长
待验证: 滞留 > 2 天 -> 提醒测试负责人
阻塞中: 滞留 > 1 天 -> 提醒交付组长 + 项目负责人
度量仪表盘(建议固定展示):
按期交付率 / 平均延期天数 / 任务滞留中位数
阻塞任务占比 / 人均并行任务数
这个配置的核心逻辑是:让系统替你盯人,而不是让负责人去盯每个人。负责人的注意力是稀缺资源,应该花在决策上,而不是花在追问上。

九、常见问题解答
1. 任务进度管理一定要用工具吗?Excel 可以吗?
50 人以下的单项目团队,Excel 或轻量看板是可以的。但要注意两个限制:一是无法自动告警,二是无法做跨项目资源视图。一旦你发现自己每周花超过 2 小时手工统计进度,就说明该换工具了。
2. 团队抵触更新状态怎么办?
抵触通常来自两个原因:一是更新了没人看,二是更新被用来追责。解决办法也很直接:让负责人真的看,并且明确"延期不追责、隐瞒才追责"。这一条我验证过,通常两周内抵触情绪会明显下降。
3. 关键路径怎么识别?
简单说,关键路径就是决定项目最短工期的任务链。识别方法是:从项目结束往前倒推,找出所有"它延期一天,项目就延期一天"的任务。这些任务连起来就是关键路径。规模大的项目建议用平台的关键路径功能自动识别。
4. 任务颗粒度拆到多细合适?
我的建议是 1-5 人天。低于 1 人天的任务管理成本超过收益,高于 5 人天的任务进度不可判断。如果某个任务确实无法拆到 5 人天以内,那就把它拆成阶段,每个阶段设检查点。
5. 100 人以上团队选什么工具比较合适?
我的判断标准是四个:是否支持多项目协同、是否支持私有化部署、是否有成熟的 Jira 迁移路径、是否有完整的度量能力。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署和 Jira 平滑迁移,是国产替代方案里比较有代表性的选择。但工具只是载体,机制才是核心。
6. 进度会多久开一次合适?
关键路径任务密集期每天 10 分钟,平稳期每周两次。核心原则是:会议只解决阻塞,不汇报进度。进度信息应该在看板上,而不是在会议里。
7. 延期已经发生了,怎么补救?
先判断是否影响关键路径。不影响就接受,把精力放在关键路径上;影响就按"加人优先、砍范围其次、压缩测试最次"的顺序处理。压缩测试是最危险的选择,短期看似解决了,长期成本更高。
十、总结:任务进度做好的三个独特观点
最后把我最核心的三个观点再收一下,如果你只带走三句话,我希望是这三句。
第一,进度管理的真正对象是偏差,不是完成度。你不需要知道任务完成了 60% 还是 70%,你需要知道它会不会延期、什么时候能知道、知道之后谁来处理。这才是进度管理的价值所在。
第二,最危险的进度问题在"待开始"列表里,不在"进行中"列表里。进行中的任务至少还有人在看,待开始的任务是静默的。我见过太多延期,源头都是某个任务在待开始状态里躺了一周没人认领。
第三,机制先行,工具落地。先想清楚四层机制怎么运转,再选择承载它的项目管理平台。反过来做,再好的工具也救不了混乱的流程。
下一步怎么做?我建议你从最小动作开始:今天就去看看你们"待开始"列表里排名最久的那五个任务,问问它们为什么还没开始。这个动作不需要工具、不需要预算、不需要开会,但它很可能让你发现一两个正在酝酿的延期。等你确认这个问题存在,再考虑按本文第四、五节的步骤,把机制一步步搭起来。
常见问题解答(FAQ)
1. 项目任务拆到多细,进度才不是“假进度”?
我带项目时最怕看到任务标题写着“开发完成”“联调中”,问具体到哪一步,成员说快了。尤其多人协作时,一个人说80%,另一个人说90%,但没人能判断到底能不能按时交。所以我想知道任务颗粒度到底怎么定,才能让进度数字可信。
用“可验收动作”而不是“阶段名词”来拆任务。每个任务控制在0.5,2人天,超过3人天继续拆,低于0.5人天合并到同一条,避免管理成本。每条任务必须写清输入、输出、验收人、完成定义,例如不是“接口开发完成”,而是“订单创建接口通过验收人用Postman跑通10条用例,返回码和字段符合接口文档”。
进度口径按“完成定义”计算,未通过验收只能算进行中,最多按剩余工时更新,不允许直接报100%。判断依据:如果一条任务延期后你无法在10分钟内说出还差什么、谁在等、下一步是什么,说明颗粒度或完成定义不合格。
2. 每日站会和周会怎么开,才能真实反映任务进度而不是流水账?
我刚开始带项目时,每天让每个人轮流说昨天做了什么、今天做什么,结果十分钟变半小时,听完还是不知道项目有没有风险。后来我发现大家只是在汇报忙碌,不是在暴露阻塞和延期。所以我特别想知道,项目负责人到底该怎么设计同步机制,才能尽早发现真实进度偏差。
站会只问三个问题:哪些任务按完成定义关闭了,哪些任务剩余工时比昨天预期多,今天需要谁决策或解除阻塞。每人控制在1,2分钟,流水账放到工具里提前更新,会议只处理偏差。周会看三条数据:本周计划关闭任务数对实际关闭数、延期任务占比、阻塞项平均解除时长。
判断口径:如果延期任务占比连续两周超过15%,或阻塞项超过3天未解除,就不要再加会,直接改计划、拆依赖或升级决策。项目负责人要当场指定责任人和截止时间,会后24小时内更新任务状态和基线。
3. 任务已经延期了,项目负责人应该先追责还是先调计划?
我遇到过成员说“需求变了我才延期”,产品说“我早就提了”,最后项目负责人夹在中间只能催大家加班。可加班两周后,关键路径还是没动。我现在很困惑,延期发生后到底该先做什么,才能既保住交付又把原因查清楚。
先做影响分析,再谈原因和调整。第一步确认延期任务是否在关键路径上,如果在,立刻重算最早完成时间,对外更新承诺日期;如果不在,纳入缓冲观察,不轻易全员加班。第二步判断是估算偏差、范围变更还是资源冲突:原估1人天实际3人天属于估算偏差,后续同类任务乘1.5,2倍;
有新增验收项属于范围变更,要走变更记录并交换范围、时间或资源。第三步给出三个选项:保日期就砍范围或加熟手,保范围就移动里程碑,保质量就缩小批次并明确下一交付点。追责放在复盘,不放在救火现场。
4. 跨部门依赖多、外部团队总说“快了”,怎么管住任务进度?
我负责过那种一半任务要等外部团队接口、测试环境或审批的项目,最崩溃的是他们每次都说“这周给”,但到周五又变成下周。内部成员只能干等,进度表看起来还在进行中,实际上关键路径已经卡死。我想知道有没有办法把这种依赖变成可跟踪、可升级的进度管理。
把所有外部依赖当成正式任务登记,不写在备注里。每条依赖必须有提供方接口人、承诺交付物、承诺日期、验收方式、最晚可接受日期和升级路径。约定每周固定两次状态更新,更新口径不是“快了”,而是“已完成哪一步、剩余工时多少、下一次可验证交付在什么时间”。
在计划里给外部依赖留缓冲,关键依赖至少留3,5个工作日缓冲,并设置提前预警线:距离最晚可接受日期还剩5个工作日仍未进入验收,就升级到双方负责人。项目负责人的进度表只认可验证交付,不认口头承诺;如果外部依赖连续两次未兑现,就调整内部排期或准备备选方案,而不是继续把风险藏在“进行中”。
核心关键词
文章包含AI辅助创作:进度管理如何做好任务进度?项目负责人落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/418838
读者评论
待开始任务滞留这个点确实被大多数团队忽略了,我们之前复盘延期时也发现类似情况,但'滞留告警'落地有个现实问题,很多项目管理平台的自定义告警配置很复杂,小团队根本没精力去折腾,最后又变成人工盯。
人天这个上限我觉得要看任务类型,我们做算法调优的任务天然就说不准,拆得太细反而增加协调成本。文章里的数据样本主要来自研发交付场景,如果是探索性任务,这套颗粒度标准可能不适用。
统一度量口径这条深有同感。我们团队之前三个人报的进度数字永远对不上,后来强制统一按人天算才好转。但我好奇的是,文章建议的48小时判断延期风险,在跨部门依赖多的项目里真的做得到吗?对方的排期你根本控制不了。
