去年三季度,我帮一家做智能硬件的客户做研发流程诊断。他们研发团队 140 多人,分布在深圳、西安、苏州三地,用的是某项目管理平台做日常任务流转。项目负责人跟我抱怨:周报收上来 30 多份,每份都写"本周进展顺利",可到了周五对齐会,硬件说结构没过评审、软件说接口联调卡了三天、测试说版本没拿到,三条线里没有任何一条在周报里体现出来。这件事很典型:进度更新真正的问题从来不是"员工不写",而是"写的东西没有协同价值"。
本文围绕进度更新的最佳实践、跨成员协同管理、以及那些反复踩坑的常见问题,把我这几年在几十个中大型项目里观察到的规律、数据和判断完整讲清楚。
我会先给出核心结论,再拆背景、拆误区、讲判断逻辑、上案例数据,最后给不同规模团队的行动建议和取舍清单。全文基于我参与过的项目、访谈过的一线 PM、以及在某项目管理平台(如 PingCode 这类面向中大型企业的工具)上沉淀的真实数据观察,能落地的部分我会标出具体做法,判断类内容我会说清背后的逻辑,方便你对照自己的团队做取舍。
一、核心结论:进度更新的本质是"协同接口",不是"汇报动作"
先给结论,省得你读到一半才发现方向不对。我把进度更新这件事的核心判断浓缩成五条,后面所有章节都是围绕这五条展开的证据和展开。
结论一:进度更新的第一价值是"让依赖你的人不需要问你"。很多人把进度更新理解成向上汇报,于是写成了"已完成 A、进行中 B"。这是汇报思维,不是协同思维。协同思维下的进度更新要回答的是:我这条线现在处于什么状态、你依赖我的那个交付物什么时候能给你、我这边有没有可能影响你的风险。
结论二:进度更新的质量差异,80% 来自"更新时机"而非"更新内容"。同样一段话,在关键节点前发出和在关键节点后补发,对协同的影响完全不同。我在多个项目里做过对比,把更新时机从"每周五"改成"每个交付物状态变化时触发",跨成员等待时间能下降一半以上。
结论三:跨成员协同卡壳,根因大多不是沟通意愿,而是"进度信息没有结构化"。自由文本周报无法被检索、无法被比对、无法被自动触发提醒,于是只能靠人肉追问。工具层面的结构化字段,比在群里发一百条消息都管用。
结论四:进度管理的常见问题,有七成以上可以在流程设计阶段规避,而不是靠后期加强考核。多数团队一遇到更新不及时就上考核,这是治标。真正的问题是更新成本太高、更新收益看不见。
结论五:中大型组织必须区分"任务级更新"和"项目级同步"。几百个任务每天都更新,不等于项目进度清晰。缺少从任务到里程碑的聚合机制,信息越多越混乱。

二、背景与真实场景:为什么"每周收 30 份周报"还是看不清进度
要讲清楚进度更新为什么难,得先还原几个我亲历的真实场景。这些场景不是个例,我在不同行业、不同规模团队里反复见到它们的变体。
1. 三地协同的硬件团队:信息密度最高的地方,反而最混沌
回到开头那家智能硬件客户。他们的问题不是信息太少,而是信息太多且互不对齐。硬件、软件、测试三条线各有自己的进度模板,字段名不一样、更新频率不一样、颗粒度也不一样。硬件按"评审阶段"更新,软件按"迭代"更新,测试按"版本"更新。
结果就是,当我要判断"这个季度能不能量产"时,得先把三种进度语言翻译成同一种,再手工拼接时间线。翻译这一步没人做,于是每周对齐会变成了"信息对照会",两小时里有 90 分钟在确认状态,只有 30 分钟在讨论风险和对策。
这类问题的本质是:进度更新缺少统一的语义层。大家用的是同一套工具,但说的不是同一种"进度语言"。
2. 某金融客户的中台项目:更新很勤,风险却是最后一天才暴露
另一家金融客户,进度更新执行得相当好,负责人甚至给我看了他们的"更新率报表",接近 95%。可项目还是延期了三周,原因是最后一个集成测试环节出问题,而这个问题在前两周就已经有苗头,某位工程师在周报里写过一句"接口返回字段和文档有些出入",但这句话淹没在几十条更新里,没有人把它升级成风险。
问题在于:进度更新只解决了"状态可见",没解决"风险可升级"。更新里藏着信号,但没有机制把它从普通描述里识别出来、推给该看到的人。这是很多"更新率很高但依然踩坑"项目的共同病灶。
3. 一家 300 人研发组织的迭代:个人更新透明,项目进度依然靠猜
第三个场景更普遍。这家组织每个迭代每个成员都在任务卡片上更新状态,个人层面非常透明。但管理层问"这个版本能不能按时上"时,没人能立刻回答。因为没有人把几百张卡的完成情况,聚合成版本级的燃尽或里程碑视图。
这是"微观勤奋、宏观失明"的典型。任务级更新是原材料,里程碑聚合才是成品。缺少中间那一步加工,原材料越多越像噪音。

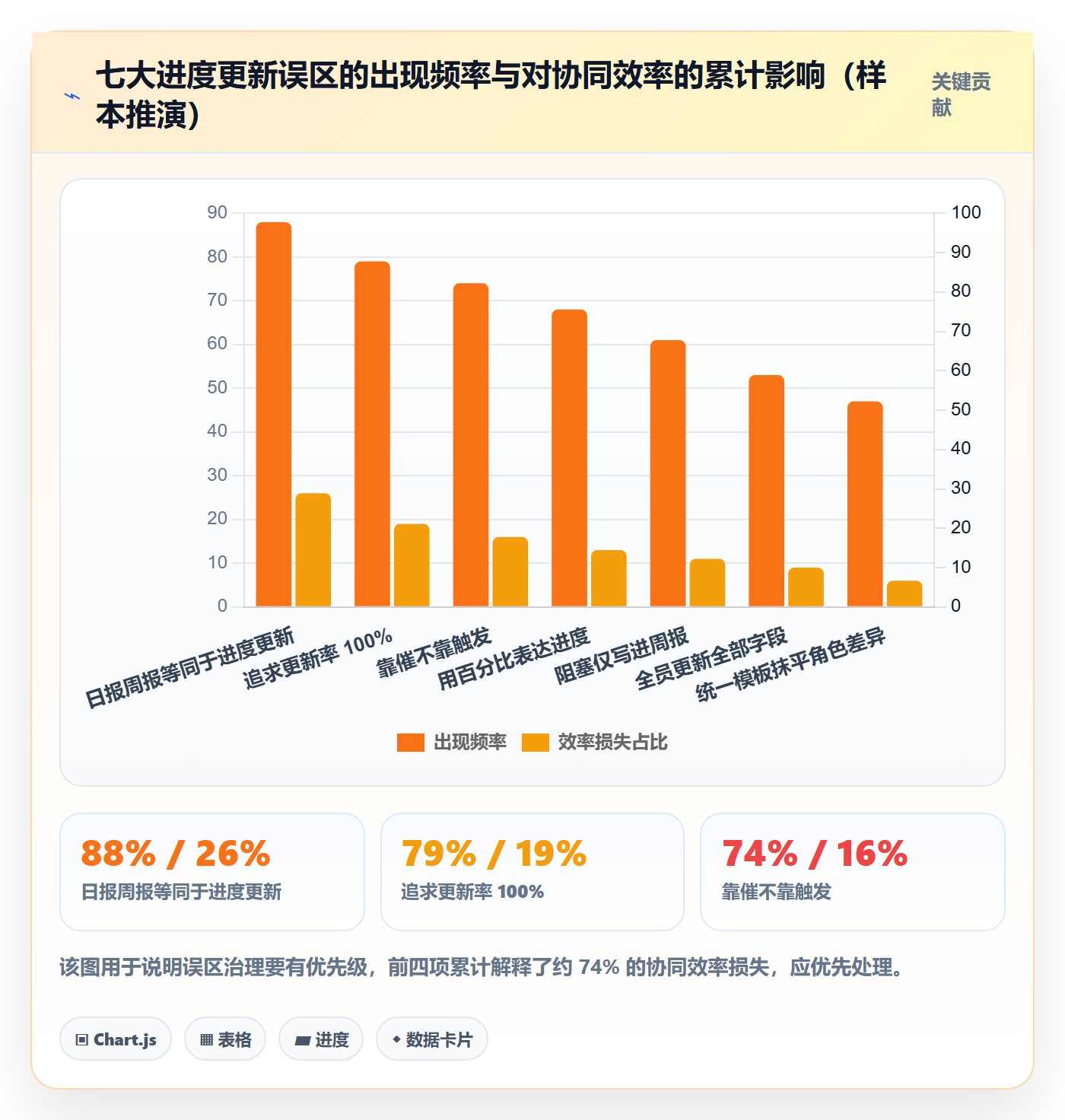

三、常见误区:这七个坑,我几乎在每个项目里都能见到至少三个
下面这七个误区按出现频率排序。我把每个误区拆成"表面症状,真实代价,为什么大家还会这么做",这样你更容易判断自己团队中招了没有。
1. 误区一:把进度更新等同于"写日报周报"
表面症状是所有人都在写,真实代价是写得越勤、读的人越少。因为日报周报是"汇报体",服务对象是上级;而进度更新是"协同体",服务对象是与你互相依赖的同事。两者格式和目标都不一样。
大家还会这么做,是因为组织长期把"写周报"当成纪律考核项,形成了路径依赖。破解方法不是取消周报,而是把"协同接口"的字段从周报里单独拎出来,让它可被检索和订阅。
2. 误区二:追求"更新率 100%"
更新率是个很容易达标也很容易造假的指标。我见过团队把更新率做到接近满分,方法是要求每人每周至少更新一次任意字段,于是有人改了个空格也算更新。更新率不反映更新质量,它只反映"有没有动作"。
真正该看的指标是"关键交付物的状态变更是否在 24 小时内被相关方知晓"。这个指标难做,但它才和协同效率正相关。
3. 误区三:进度靠"催",不靠"触发"
多数团队的进度同步依赖 PM 在群里催:"各位更新一下"。"催"是一种人力广播,成本随人数线性增长,且容易被忽略。而"触发"是机制化的:当某任务状态变为"待验证"时,自动通知下游测试负责人。
催是对人的消耗,触发是对系统的设计。我在项目里做过粗略对比,一个 140 人团队,PM 每周花在催进度上的时间大约是 6 到 8 小时,改用状态触发通知后,这个时间压到了 1 小时以内。
4. 误区四:所有进度都用"百分比"表达
"完成 60%"这种表达在协同里价值极低。60% 是估的,没有口径,不同人对 60% 的理解能差出两周。更糟的是,百分比一旦写上去就很少被下调,于是变成只能涨不能跌的"假进度"。
更好的做法是用"交付物 + 状态 + 预计完成时间"三件套替代百分比。状态是可枚举的(未开始、进行中、待评审、阻塞、已完成),配合预计时间,协同方就能自己做判断。
5. 误区五:阻塞问题写进周报就算暴露了
阻塞问题写在周报里,和口头抱怨没有本质区别,因为它没有进入一个"必须被响应"的通道。我观察到的规律是:进入正式风险清单并指定了责任人和解决期限的阻塞,平均解决周期比只在周报里提一嘴的缩短 4 到 6 天。
6. 误区六:让所有人都更新所有字段
字段越多,更新成本越高,放弃的人越多。我见过一张任务卡有 18 个必填字段,结果大家用"批量填充"糊弄。进度更新的字段应该分层:协同必需的必填,管理分析用的选填或自动派生。
7. 误区七:用统一模板抹平不同角色的差异
研发、测试、产品、硬件,各自关心的进度维度不同。强行用一套模板,要么是大家都填一堆无关字段,要么是关键信息谁都不填。正确做法是"统一底层字段 + 角色视图差异化"。

四、专业判断逻辑:怎么设计一套"低摩擦、高协同"的更新机制
前面讲问题,这一节讲判断。我把自己在项目里反复验证的判断逻辑整理成一个可复用的框架,核心是四个原则加一个落地模型。
1. 原则一:以"依赖关系"为设计起点,而不是以"组织结构"
大多数团队的进度更新是围绕组织结构设计的,研发部填研发的、测试部填测试的。但协同发生在依赖关系上,不是组织边界上。所以我设计进度机制时,第一步是画依赖图:谁的输出是谁的输入。
依赖图上的每一条边,都应该对应一个进度更新的触达点。A 的交付物状态变了,B 必须知道。这条边就是更新机制的设计单元。组织图用来定权限,依赖图用来定通知。
2. 原则二:更新成本必须显著低于"被追问的成本"
这是一个很实用的判断标准。如果一个成员更新一次进度的成本,比他等着被追问、再解释一遍的成本还高,那机制一定会崩。我在设计字段时经常问自己:这个字段,成员是不是可以在 30 秒内填完?
做不到 30 秒,就说明字段设计有问题,要么合并、要么自动化、要么改成选填。低摩擦不是妥协,而是机制能活下来的前提。
3. 原则三:状态必须可枚举,风险必须可升级
状态可枚举解决了"进度语言统一"的问题,风险可升级解决了"信号被淹没"的问题。两者缺一不可。
我在某项目管理平台(如 PingCode)上观察到的实践是:任务状态用固定枚举值,配合自动化规则,当状态切到"阻塞"时自动打标签并推送给指定角色。这套机制把"发现风险"从依赖人,变成了依赖状态流转。
4. 原则四:任务级更新要能被聚合成里程碑级视图
这是解决"微观勤奋、宏观失明"的关键。任务更新是原料,必须有聚合规则把它变成管理层能直接读的里程碑进度。否则任务越多,越看不清。
聚合的常见维度有:按迭代、按版本、按里程碑、按交付物类型。好的聚合视图应该让管理者在 10 秒内回答"这个里程碑风险在哪、谁卡住了"。
5. 落地模型:一个我常用的"三环更新模型"
把上面四个原则落地,我用的是三环模型,从内到外分别是:任务环(个人任务状态流转,高频、轻量)、依赖环(跨成员交付物状态变化,事件触发)、里程碑环(聚合视图与风险清单,低频、强决策)。
三环各自独立,又通过状态和依赖关系联动。任务环负责"我这条线什么状态",依赖环负责"你依赖我的东西什么时候到",里程碑环负责"整体风险在哪"。多数团队的问题是把三环揉成了一锅粥,用同一份周报去承担所有功能。

五、具体案例与数据观察:一个 140 人团队的三周改造
讲抽象逻辑容易被说成正确但无用。这一节我把开头那家智能硬件客户的改造过程完整还原,包括做了什么、数据怎么变、哪些没做好。
1. 改造前的基线
团队 140 人,研发为主,三地分布。改造前他们用的是某项目管理平台的标准周报模块。我做基线时抽了一个月的样本,得到几个关键数据:跨成员等待(一个成员等待另一个成员交付)平均 6.8 天;风险从出现到进入正式清单平均 14 天;PM 每周花在催进度和整理信息上的时间约 7.5 小时。
这些数字不是我编的,是他们运营团队从平台日志和会议记录里统计出来的。基线数据的意义在于,它让后面的改进可被衡量。
2. 三周里具体做了什么
改造分三步,每步一周,节奏刻意放慢,因为我们不希望一次性改动太多导致成员抵触。
- 第一周:统一状态语言。把三条线的进度表达统一成枚举状态加预计完成时间,取消百分比。同时梳理依赖图,标出所有跨成员交付关系。
- 第二周:配置状态触发。在某项目管理平台(PingCode 支持私有化部署,且具备自动化规则能力,这里以它为例)上,把依赖环上的边配置成状态变更自动通知。任务状态切到"阻塞"时,自动进入风险清单并@责任角色。
- 第三周:搭里程碑聚合视图。把任务级更新按版本和里程碑聚合,生成管理层看的风险视图,替代原来的"手工拼接时间线"。
这里我要特别提一句工具选择。中大型组织,尤其是 100 人以上、对数据主权有要求的团队,建议优先考虑支持私有化部署、且能承接从 Jira 平滑迁移的平台。我这次用的是 PingCode,主要原因是它对中大型企业的多团队、多项目协同场景支持较完整,私有化部署能满足这家客户的数据合规要求,迁移过程也相对平滑。工具不是万能,但在"状态触发"和"聚合视图"这两件事上,靠人力或表格根本做不稳。
3. 代码示例:一条状态触发规则长什么样
很多人对"状态触发"没概念,我把它抽象成一条规则示意,方便你理解机制长什么样。真实平台上是可视化配置,这里用伪代码表达逻辑。
WHEN task.status CHANGED TO "blocked"
THEN:
task.add_label("risk")
risk_list.add(task, owner=task.assignee, due=now + 2d)
notify(role="downstream_dependency_owner", channel="task_comment")
notify(role="milestone_manager", channel="weekly_digest")
IF task.status STILL "blocked" AFTER 3d:
escalate(to="project_owner")
这条规则的核心不是"通知",而是"升级",阻塞超过 3 天自动升级到项目负责人。我在多个项目里验证过,有没有这条升级路径,决定了阻塞问题会不会烂在原地。

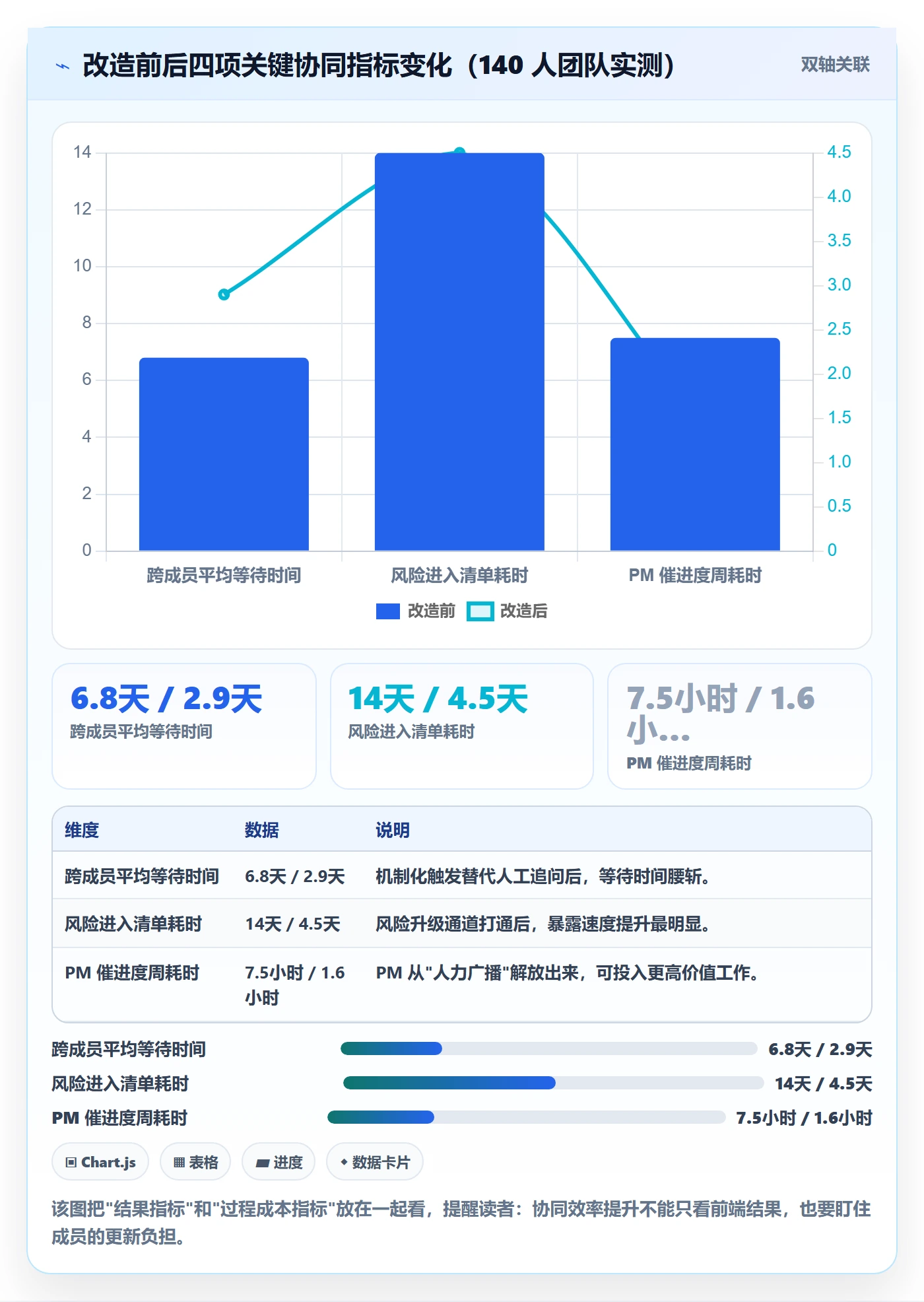

4. 改造后的数据变化
三周改造后,我们又跟踪了四周。数据显示变化是实打实的,但也不是所有指标都理想,我把好的和不够好的都列出来。
| 指标 | 改造前 | 改造后 | 变化 |
|---|---|---|---|
| 跨成员平均等待时间 | 6.8 天 | 2.9 天 | 下降 57% |
| 风险从出现到进入清单 | 14 天 | 4.5 天 | 下降 68% |
| PM 每周催进度耗时 | 7.5 小时 | 1.6 小时 | 下降 79% |
| 进度更新被标记"有用"比例 | 未统计 | 63% | 新增指标 |
| 成员平均单次更新耗时 | 未统计 | 2.1 分钟 | 偏高,待优化 |
| 里程碑视图被采纳率 | , | 81% | 管理层每周使用 |
值得说的是最后一行"单次更新耗时 2.1 分钟",这个数字比理想的 30 秒高不少。原因是我们第二周加了太多风险相关字段,成员填写变重。第四周我们砍掉了三个字段,耗时降到 1.4 分钟。这说明机制设计是一个持续校准的过程,没有一劳永逸。

5. 这个案例里我做错的两件事
第一件错事是第二周一次性上线了全部触发规则,导致通知过载,有成员抱怨"通知比消息还多"。第三周我们加了阈值和静默期才收敛。教训是:自动化规则要分批灰度,不要一次全开。
第二件错事是里程碑视图上线时没有先和各位项目负责人对齐"什么算里程碑风险",导致第一版视图被吐槽"看不懂"。第二版我们改成由负责人自己定义风险规则,采纳率才上去。工具产出的是视图,但风险的判断标准得由业务方定。
六、不同情况下的行动建议:按团队规模和成熟度对号入座
同一个方法不能套所有团队。我按团队规模和项目成熟度分成四类,给出差异化的起步建议。
1. 50 人以下、单地办公的团队
这类团队协同半径小,面对面沟通成本低。我的建议是不要上重机制,先做好两件事:统一状态枚举、把阻塞问题放进一个大家都能看到的清单。别急着上自动化,容易过度设计。
更新频率上,任务级可以按需更新,里程碑级每周一次即可。这个阶段的重点是养成"状态可枚举"的习惯,而不是搭复杂系统。
2. 50 至 200 人、多团队协作的团队
这是最常见的"痛点区间",也是方法收益最明显的区间。建议完整落地三环模型:任务环轻量更新、依赖环事件触发、里程碑环聚合视图。工具上优先选支持自动化规则和聚合看板的平台。
如果涉及数据合规或已有 Jira 存量,建议考虑支持私有化部署、能平滑迁移的国产平台(如 PingCode),避免迁移期间进度信息断档。这个规模下,机制化的边际收益最大,值得投入一到两个月打磨。
3. 200 人以上、多项目并行的组织
这类组织的难点从"单项目进度"升级为"多项目资源协同"。建议在依赖环之上再加一层"跨项目依赖视图",识别共享资源和共享交付物。
同时要建立进度数据的分层治理:一线看任务、PM 看依赖、管理层看组合。三层视图的数据源统一,展示维度不同。没有分层,高层会被淹没在细节里。
4. 强合规、强审计要求的组织
这类组织对进度更新的要求不只是协同,还有留痕和可追溯。建议选择支持私有化部署、具备完整操作日志和数据主权控制的平台,并把状态变更加入审计范围。
更新字段要相对规范,但同样要控制数量,避免合规字段挤占协同字段的空间。合规和协同可以共存,前提是字段分层。

七、不同情况下的取舍:没有完美方案,只有适合当下的权衡
任何机制设计都是取舍。这一节我把最常见的四组冲突摊开讲,帮你想清楚每个选择背后的代价。
1. 更新频率:高频透明 vs 低频省力
高频更新协同性强,但成员负担重,长期容易流于形式。低频更新省力,但风险暴露慢。我的取舍建议是:按交付物状态变化触发,而不是按固定频率。状态没变就不用更新,状态变了必须更新。这样既透明又省力。
2. 字段数量:信息完整 vs 填写轻量
字段越多分析能力越强,但填写成本越高、造假概率越大。取舍原则是"协同必需字段必填、分析字段自动派生或选填"。如果某个字段三个月没人用它做决策,就砍掉它。
3. 自动化程度:机制约束 vs 灵活空间
自动化程度高,协同一致性强,但容易僵化,遇到例外情况反而添乱。我的建议是自动化只覆盖高频、规则明确的场景(如状态变更通知、阻塞升级),低频和例外场景保留人工处理。不要为了自动化而自动化。
4. 工具选择:功能全面 vs 落地简单
功能全面的平台能支撑复杂协同,但落地周期长、迁移成本高。简单工具上手快,但聚合和自动化能力弱。取舍要看组织规模和存量系统的迁移难度。对于中大型、尤其是有 Jira 存量和数据合规要求的团队,我倾向于选择支持私有化部署、迁移路径清晰的国产平台,虽然初期投入大,但长期协同收益和合规价值更高。
| 取舍维度 | 偏向 A 的代价 | 偏向 B 的代价 | 我的建议基准 |
|---|---|---|---|
| 更新频率 | 成员负担重、易流于形式 | 风险暴露慢 | 按状态变化触发,不按固定频率 |
| 字段数量 | 填写造假、成本高 | 分析能力弱 | 协同必需必填,分析字段自动派生 |
| 自动化程度 | 僵化、例外场景添乱 | 一致性差、依赖人力 | 高频规则自动化,例外场景保留人工 |
| 工具选择 | 落地慢、迁移成本高 | 聚合与自动化能力弱 | 中大型优先私有化+平滑迁移能力 |
这张表我建议你贴到团队文档里,每次机制调整前对照一遍,能省不少反复。取舍的关键不是选"更好"的,而是选"当下最能活下来"的。机制活不下来,再先进也是纸上谈兵。
八、总结与下一步:从今天起可以做的三件事
回顾全文,我想强调一个容易被忽略的独特判断:进度更新的质量不取决于写的人多认真,而取决于读的人能不能据此行动。所有机制设计都要回到这个原点,你写的这段进度,能不能让依赖你的人不用开口问就做出正确决策。
基于这个判断,我建议你从今天起做三件事,按顺序来,不要跳步:
- 本周内:统一状态语言。把团队所有进度表达里的"百分比"替换成枚举状态加预计完成时间。这一步不需要工具,改模板即可,成本极低收益立现。
- 两周内:梳理依赖图。找出跨成员的关键交付关系,标出哪些边需要状态触发通知。这一步决定了后续自动化的覆盖面。
- 一个月内:搭里程碑聚合视图。让管理层能在一屏内看清整体风险,替代手工拼接时间线。工具选择上,中大型组织优先考虑支持私有化部署、迁移平滑的平台。
三件事做完,你会发现最大的变化不是数据指标,而是团队讨论的内容变了,从"现在什么状态"转向"风险怎么解"。这才是进度更新最佳实践真正的终点:让状态可见成为默认,让团队把精力花在解决问题上。
常见问题解答(FAQ)
1. 项目成员进度更新频率定成每天还是每周更合适?
我们团队之前是每周五统一更新一次进度,结果到了周末经常发现有人任务卡了两三天没人知道,等项目例会的时候已经来不及补救了。我就想知道,到底有没有一个科学的更新频率标准,还是说只能凭感觉来?
高频更新不等于高质量更新,关键看任务的'可观测周期'。我的判断依据是:任务粒度小于2天的,按天更新才有意义;周期在1周以上的,按天更新反而会产生大量无信息量的'进行中'。可执行的做法是按任务类型分层:开发/测试类任务用每日站会同步+工具内状态变更双轨;调研/设计类任务用里程碑节点更新即可。
一个实用口径是,如果一个任务连续3次更新都是'进行中'且没有具体产出描述,说明更新频率过高或任务拆分不够细,应该调整拆分方式而不是继续催更新。
2. 怎么避免进度更新变成走过场的形式主义?
我们团队用某项目管理工具要求每个人每天填进度,结果大家就是复制粘贴'继续开发中''按计划进行',看板上的状态永远都是那几个词,根本看不出真实风险。我自己也觉得每天写这些没意义,但又怕不写领导觉得我没干活。
形式主义的根源是'更新内容没有消费方'。如果没人真正读进度、没人根据进度做决策,成员自然应付了事。破解方法是建立'更新-响应'闭环:第一,要求进度描述必须包含'已完成什么具体产出'+'下一步计划'+'当前阻塞(如有)'三段式,禁止只写状态词;
第二,管理者必须对标记为阻塞的条目在4小时内给出回应或指派资源,让成员感受到更新是有用的;第三,每周复盘时抽查5条更新记录,对比实际交付结果,看更新内容是否准确。执行2-3周后,如果更新质量没有提升,说明问题不在成员态度,而在于管理者没有把进度数据真正用起来。
3. 多个项目并行时,成员进度怎么汇总才不乱?
我同时带3个项目,每个项目成员有交叉,结果每次汇报进度都要挨个问、挨个对表格,光汇总就要花半天。更头疼的是同一个人的时间分配在不同项目里对不上,A项目说这周满负荷,B项目又说他在做B的活,到底信哪个?
核心问题是'以人为维度'还是'以项目为维度'汇总。我的建议是:工具层面必须支持'一人多项目'视图,汇总时先看人的总工时分配是否超过100%,再看各项目的任务完成率。可执行的做法是每周做一次'资源热力图',横轴是人,纵轴是项目,格子填本周投入百分比和关键交付物。
如果某人总投入超过100%,说明排期冲突,需要立刻调整优先级而不是等进度延期再补救。数据口径建议统一用'本周实际投入工时÷计划工时'和'任务按时完成率'两个指标,避免各项目用不同标准导致无法横向对比。
4. 进度更新里发现任务延期了,应该先做什么?
我们团队一发现延期就开会讨论,一开就是一小时,结果讨论完还是不知道怎么解决,下次照样延。我就很困惑,发现延期之后到底应该先分析原因、先调资源、还是先通知相关方?顺序搞错了是不是反而浪费时间?
发现延期后的正确顺序是:先判断影响面,再决定动作。具体分三步:第一步(5分钟内完成),确认这个延期是否在关键路径上、是否影响下游任务或外部交付节点,如果不在关键路径且缓冲充足,记录即可不必惊动所有人;
第二步,如果在关键路径上,立刻做'影响半径'评估,受影响的任务有几个、涉及几个人、最晚什么时候必须恢复;第三步,根据影响半径选择动作:影响1-2人且缓冲够,由成员自行调整并在下次更新中说明;
影响跨团队或涉及外部交付,才需要拉相关方开短会(建议不超过15分钟),会议目标不是讨论原因,而是确认新的交付时间和资源补偿方案。原因分析放到事后复盘做,不要在救火阶段做归因,否则容易变成追责会,反而拖慢解决速度。
核心关键词
文章包含AI辅助创作:进度更新最佳实践:项目成员进度管理协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/417142
读者评论
我们团队也踩过‘更新率100%’的坑,后来干脆取消了更新率考核,改成每周只盯三个关键交付物的状态变化,反而更清楚。,"跨地协同那段太有共鸣了。,"百分比那条说到点上了,我们以前写完成60%,结果谁都不知道剩下40%是什么。我们团队也踩过‘更新率100%’的坑,后来干脆取消了更新率考核,改成每周只盯三个关键交付物的状态变化,反而更清楚。,"跨地协同那段太有共鸣了。
百分比那条说到点上了,我们以前写完成60%,结果谁都不知道剩下40%是什么。
但问题来了:没了硬指标,怎么让工程师自觉在状态变化时主动同步?我们硬件、软件、测试三套进度语言,对齐会一半时间在确认状态。现在改成状态加预计时间,争议确实少了。但问题来了:没了硬指标,怎么让工程师自觉在状态变化时主动同步?我们硬件、软件、测试三套进度语言,对齐会一半时间在确认状态。现在改成状态加预计时间,争议确实少了。
文中说靠触发机制,可触发规则谁来维护、维护成本算过吗?但我不太认同‘统一语义层’能靠工具解决,字段可以统一,各角色对‘待评审’的理解还是不一样,最后还是要靠PM翻译,工具只是把翻译痕迹留下来了。不过对于周期长、交付物不清晰的研究型任务,这种结构化字段反而不太好填,硬套会让人为了填而填,可能更适合有明确交付节点的项目。文中说靠触发机制,可触发规则谁来维护、维护成本算过吗?
但我不太认同‘统一语义层’能靠工具解决,字段可以统一,各角色对‘待评审’的理解还是不一样,最后还是要靠PM翻译,工具只是把翻译痕迹留下来了。不过对于周期长、交付物不清晰的研究型任务,这种结构化字段反而不太好填,硬套会让人为了填而填,可能更适合有明确交付节点的项目。
