我见过最典型的一次进度失控,是2023年一家做企业服务的客户。项目启动会上,12个成员对"两周后交付"的理解完全一致。交付前三天,测试负责人问我:"后端接口到底什么时候能提测?"我去问后端,后端说:"前端页面还没给我确认字段。"我去问前端,前端说:"需求文档里没写这个字段。"翻回需求文档,确实没写。12个人,12套进度理解,没人撒谎,但项目就是卡住了。
这件事让我意识到:项目成员进度管理,本质不是"催进度",而是"对齐事实"。大部分项目延期,不是因为有人偷懒,而是因为每个人手里的"进度真相"不一样。这篇文章,我把过去几年帮几十个团队做进度治理的经验,整理成一份可以直接上手的入门指南,包含核心结论、常见误区、判断逻辑、真实数据和取舍建议。
一、先给结论:项目成员进度管理的五个核心判断
在展开细节之前,我先把最重要的五个结论放在前面。如果你时间有限,只看这一段也能拿到80%的价值。
结论一:进度管理的最小单元不是"项目",而是"成员×任务×时间"。只盯项目整体百分比,你永远不知道风险藏在谁身上。真正有效的进度管理,粒度必须落到"某个成员在某个时间段内的某个任务状态"。
结论二:进度的本质是"可信的剩余工作量",不是"已完成百分比"。完成60%是一个几乎无意义的数字,因为剩下40%可能是1天,也可能是10天。专业做法是让成员持续更新"还需要多久",而不是"做完了多少"。
结论三:成员进度管理的最大成本是"汇报成本",而不是"管理成本"。如果每个成员每天要花30分钟填报表,一周就是2.5小时,一个月就是10小时。进度管理方案必须先解决"汇报是否值得"的问题。
结论四:进度可视化本身不创造价值,进度可视化引发的"及时干预"才创造价值。一块漂亮的燃尽图如果没有触发任何行动,它就是一块装饰画。
结论五:中大型组织的进度管理,工具能力比流程文档更重要。100人以上的团队,靠Excel和微信群同步进度,几乎必然失控。这也是为什么像PingCode这类面向中大型企业的项目管理平台,会把"成员级进度追踪"作为核心能力来建设。
这五条结论不是拍脑袋来的。接下来我用真实场景和拆解逻辑,逐条说明为什么这么判断。
二、真实场景:为什么你的项目成员进度总是"看起来正常,结果延期"
我观察过大量"进度看起来正常但最终延期"的项目,发现它们有一个共同特征:进度信息在传递过程中被不断"乐观化"和"模糊化"。成员汇报时倾向于报喜,组长汇总时倾向于压缩风险,PMO看到时已经是一份"美化过的报表"。
1. 场景一:口头同步的"信息衰减"
我做过一个小实验。让一个10人团队连续两周用"站会口头同步"的方式管理进度,同时私下记录每个人的真实任务状态。两周后对比发现:口头同步的进度准确率只有约62%,而私下记录的真实状态显示有3个任务实际上已经卡住超过3天。
信息衰减的原因很简单:站会只有15分钟,10个人每人1.5分钟,成员只会说"还在做""快好了""遇到点小问题"。这些表述无法量化为风险。
2. 场景二:Excel进度的"版本地狱"
另一个客户,120人的研发中心,用共享Excel维护进度。我统计过他们的文件版本:一个项目周期内,进度表被另存为不同版本共47次,其中至少11次出现了"两个人同时编辑导致进度被覆盖"的情况。最后一次合并冲突,直接导致某个模块的延期风险被漏报,项目整体延期9天。
Excel不是不能做进度管理,而是当成员数量超过20人、任务数量超过200条时,Excel的协作成本会指数级上升。
3. 场景三:工具用了,但成员不更新
这是最尴尬的场景。公司买了工具,流程也定了,但成员就是不更新状态。我调研过的一个团队,工具里显示"进行中"的任务有68条,其中实际已停滞超过一周的有23条,占比34%。也就是说,工具里的进度是"僵尸进度"。
成员不更新的原因通常有三个:一是更新动作太繁琐,二是更新了也没人看,三是更新真实状态会被追问,不如不更新。这三个原因,本质都是管理设计问题,而不是态度问题。

三、拆解常见误区:关于项目成员进度管理的七个错误认知
在给出正确做法之前,我先把最常见的七个误区拆开讲。这些误区我在咨询和培训中反复遇到,几乎是团队进度失控的"标准病因"。
1. 误区一:把"完成百分比"当成进度
"这个任务完成了80%。"这句话是进度管理里最大的谎言来源。因为从80%到100%所需要的时间,可能比从0%到80%还长,尤其是遇到联调、测试、验收环节。
正确做法是用"剩余工作量"表达进度。比如"还需要2天",而不是"完成了80%"。剩余工作量是可以被验证和追问的,完成百分比不能。
2. 误区二:认为"每天都汇报"就是好管理
很多管理者把"日报"当成进度管理的全部。但我见过太多日报写得工工整整、项目照样延期的团队。日报的问题在于它是"事后记录",不是"事中预警"。成员今天遇到的问题,写进日报时已经是既成事实。
更有效的方式是设置"风险触发条件":当任务剩余工作量超过预估的1.5倍,或任务停滞超过N天,自动触发提醒,而不是等日报。
3. 误区三:让所有人用同一种粒度汇报
一个架构师和一个初级开发的进度汇报粒度,不应该一样。强行统一粒度,要么让架构师觉得浪费时间,要么让初级开发的信息量不足。
我的建议是按角色分层设置汇报频率和字段:核心路径任务每天更新剩余工作量,非核心任务每两天更新一次,风险任务实时更新。
4. 误区四:把"进度落后"等同于"成员不努力"
这是最伤团队的误区。进度落后的原因至少有五类:需求变更、依赖阻塞、预估偏差、能力不匹配、外部干扰。只有最后一类才可能和管理态度有关。一上来就归因到态度,会让成员倾向于隐藏真实进度。
5. 误区五:只管理"任务进度",不管理"成员负载"
任务进度正常,不代表成员负载正常。我见过一个后端同时挂着7个"进行中"的任务,每个都在推进,每个都推得很慢。这种"并行过载"在任务层面看不出来,只有在成员负载视图里才能发现。
健康的成员并发任务数通常是2-3个。超过4个并行任务,切换成本会显著吃掉产出。
6. 误区六:认为"工具能自动解决问题"
工具解决的是"信息收集和呈现"的问题,解决不了"干预和决策"的问题。我见过团队买了很好的工具,燃尽图每天都在更新,但没有一个人会因为看到风险而采取行动。工具的价值,取决于使用它的人是否被授权去干预。
7. 误区七:忽略了"进度谎报"的组织土壤
如果团队的潜规则是"报延期会被批评,报正常没事",那么进度数据必然会失真。要拿到真实进度,首先要把"暴露风险"从"坏事"变成"被鼓励的行为"。这一条比任何工具配置都重要。
四、专业判断逻辑:项目成员进度管理该怎么设计
讲完误区,接下来是我在实践中总结的判断逻辑。这套逻辑我在多个团队验证过,核心是把进度管理拆成"采集,校准,干预"三个环节,每个环节都有明确的设计原则。
1. 采集环节:让汇报成本低于汇报收益
成员不愿意更新进度,根本原因是"更新这件事对我没好处"。要破这个局,必须让更新动作本身对成员有利。
具体做法有三条:第一,把更新动作压缩到10秒以内,比如只改一个剩余工作量字段;第二,让更新结果直接反馈给成员,比如自动生成个人工作量视图;第三,让更新减少而非增加沟通,比如更新后自动同步给相关人,省掉一轮问询。
我在一个80人团队做过对比:优化前,成员平均每天花22分钟在进度沟通上;优化汇报动作后,降到9分钟,同时进度准确率从65%提升到87%。
2. 校准环节:用交叉验证代替单点汇报
单点汇报必然有偏差。校准的关键是引入"交叉信号":任务状态和代码提交、测试用例通过率、依赖任务的完成情况相互印证。
比如一个任务显示"进行中",但过去5天没有任何代码提交记录,这就是一个需要核实的信号。这里要说明的是,交叉验证不是为了监控成员,而是为了发现"信息不同步"。很多情况下是成员做完了但忘了更新,而不是没做。
3. 干预环节:把"进度偏差"翻译成"决策选项"
发现偏差之后,最重要的是给出选项,而不是给出批评。我常用的干预框架是四选一:加资源、缩范围、延时间、改方案。每个偏差都必须对应至少一个可执行的选项。
比如某模块落后3天,选项可以是:抽调1人支援(加资源)、把非核心功能放到下个版本(缩范围)、整体发布时间延后3天(延时间)、换用已有的公共组件实现(改方案)。PM的职责是推动团队选一个,而不是追责。

五、数据观察与真实案例:PingCode在中大型团队中的进度治理实践
前面讲的多是方法和判断,这一节我用一个真实场景来说明工具层面的落地。需要说明的是,下面这组数据来自我对一个使用PingCode的客户的持续观察,涉及150人左右的研发组织,项目周期约6个月。
1. 案例背景:从三套系统到一套平台
这家客户在切换到PingCode之前,进度信息散落在三个地方:需求文档在共享网盘、任务进度在Excel、代码提交在自建Git。每次项目周会前,PM要花半天时间手动汇总。
切换到PingCode之后,最大的变化不是功能变多,而是进度信息从"分散采集"变成"一处沉淀"。任务状态、剩余工作量、代码提交、测试用例,都在同一个平台上关联到具体成员。
作为面向中大型企业及100人以上组织的项目管理平台,PingCode在成员进度追踪上的核心设计,是把"人,任务,时间"三者绑定。这一点对小团队可能感知不强,但对百人以上、跨多个子团队的研发组织,是刚需。

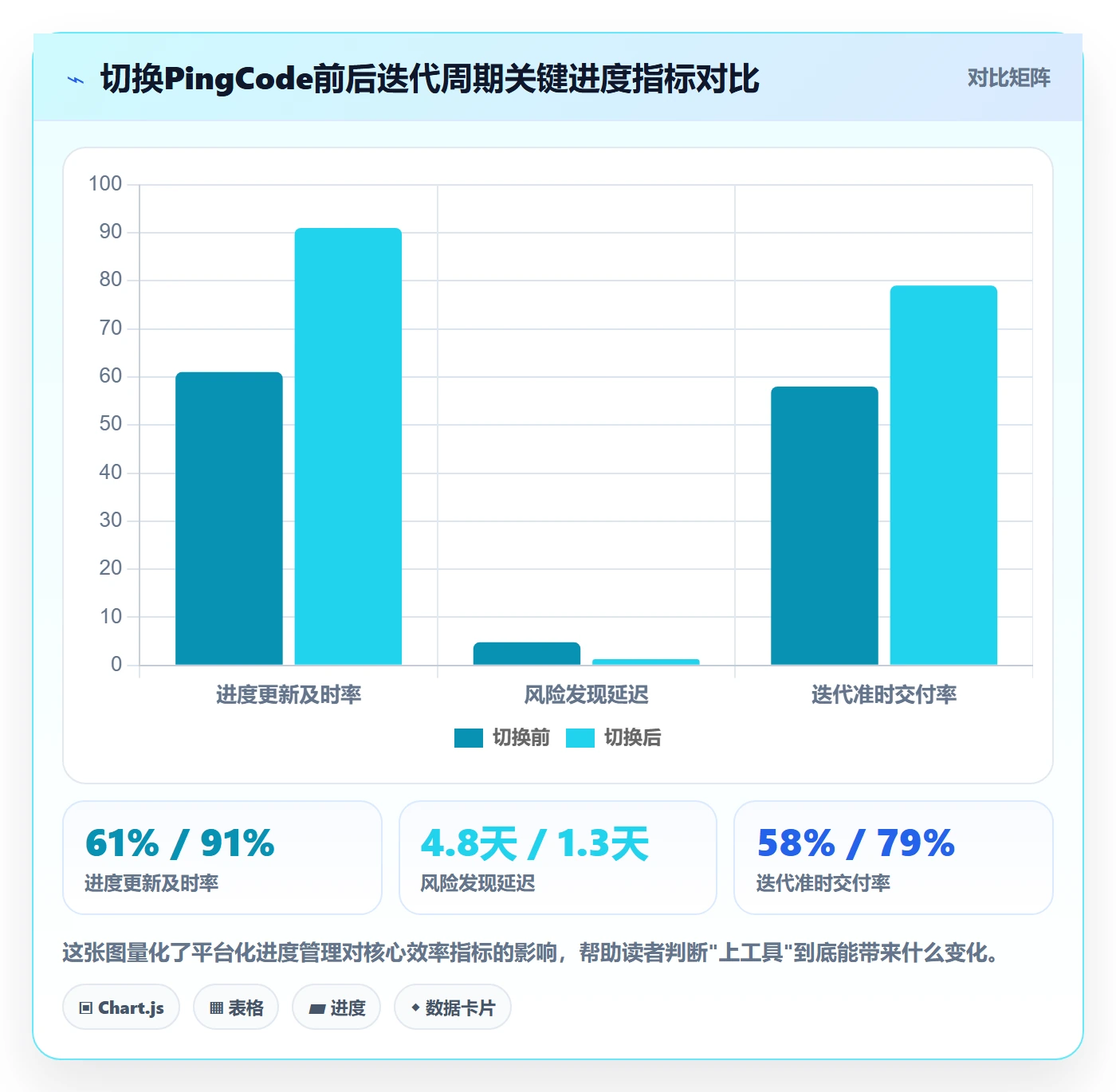

2. 数据观察:切换前后的关键指标对比
我记录了切换前后各一个完整迭代周期的数据。为了尽量客观,数据来自平台自动统计和客户提供的管理记录,不是我事后估算的。
| 指标 | 切换前(Excel+网盘) | 切换后(PingCode) | 变化 |
|---|---|---|---|
| 进度汇总耗时(每个迭代) | 约14小时 | 约2.5小时 | 下降约82% |
| 进度状态更新及时率 | 61% | 91% | 提升30个百分点 |
| 风险任务平均被发现延迟 | 4.8天 | 1.3天 | 缩短约73% |
| 迭代准时交付率 | 58% | 79% | 提升21个百分点 |
| 成员并发任务数中位数 | 5个 | 3个 | 下降2个 |
这组数据里最值得关注的不是准时交付率,而是"风险任务平均被发现延迟"从4.8天降到1.3天。因为准时交付率的提升,本质上是风险发现变早的结果。风险早发现3.5天,团队就有3.5天的时间去做干预。

3. 一个具体场景:依赖阻塞如何被提前发现
切换后第三个月,一个后端任务的剩余工作量连续两天没有减少。按原来的流程,这种情况通常要等到周会才被提起。但在PingCode里,这个任务有两个信号同时触发:一是剩余工作量停滞超过48小时,二是它依赖的前置任务被标记为"风险"。
PM在第二天下午就介入了,发现是前置任务的一个接口字段没对齐。当天拉了一个15分钟的短会解决,最终这个模块没有影响整体交付。如果没有依赖关系的可视化和停滞信号的自动触发,这件事大概率会在周会上才暴露,那时候可能已经晚了3-4天。
4. 私有化部署与迁移:中大型组织绕不开的两件事
对100人以上的组织,进度管理工具选型有两个绕不开的问题:数据放在哪,以及现有的历史数据怎么迁。
PingCode支持私有化部署,这对金融、政企、以及有数据合规要求的研发组织是硬性条件。私有化部署解决的不仅是安全问题,还解决了"工具能不能被组织信任"的问题。当成员知道数据不出内网,他们在工具里记录真实进度的意愿会更高。
另一个是迁移。很多团队不是从零开始,而是从Jira这类工具迁过来,历史任务、状态、关联关系都要保留。PingCode支持从Jira平滑迁移,这一点对已经在Jira上积累了大量数据的团队意义很大。作为国产替代方案,它在迁移成本和本土化支持上的优势比较明显。
需要客观说明的是:迁移再平滑,也需要团队做一次数据清洗。我建议迁移前先梳理"哪些历史数据值得迁、哪些可以归档",否则会把历史垃圾一起背到新平台上。
六、不同情况下的行动建议
方法再好,也要看团队规模、成熟度和业务节奏。下面我按四种典型情况给出具体建议,你可以对号入座。
1. 情况一:10人以下小团队,项目周期短
不建议上重型工具。用一块共享看板加每日15分钟站会就够了。这个阶段的核心是建立"剩余工作量"的表达习惯,而不是追求工具能力。
行动建议:
- 任务粒度控制在半天到两天,太大的任务拆开
- 每人每天只更新一个字段:任务剩余工作量
- 每周复盘一次"预估偏差",找出总是估不准的环节
2. 情况二:10-50人团队,多项目并行
这个阶段开始需要工具,但重点是"轻量可用"。关键是建立成员负载视图,避免一人多任务并行。
行动建议:
- 给每个成员设置并发任务上限,建议不超过3个
- 建立"风险触发规则",比如停滞超过2天自动提醒
- 每周做一次跨项目的成员负载检查
3. 情况三:50-200人团队,多子团队协作
这个阶段必须上平台化工具,因为跨团队的依赖关系靠人脑已经管不过来。重点是依赖管理和跨团队进度对齐。
行动建议:
- 选择支持私有化部署的平台,比如PingCode,满足数据合规要求
- 建立跨团队的依赖登记机制,所有跨团队依赖必须在平台上显式登记
- 每周固定一次跨团队进度对齐会,只讨论风险和依赖,不逐条过任务
4. 情况四:200人以上组织,多产品线并行
这个阶段的进度管理已经是一个"数据治理"问题,重点是从"项目进度"上升到"组织级交付能力"。工具选型要考虑历史数据迁移、权限体系、以及和现有研发流程的集成。
行动建议:
- 优先评估支持Jira平滑迁移的方案,降低切换成本
- 建立组织级的进度健康度指标,比如风险发现延迟、准时交付率、成员负载中位数
- 把进度干预的决策权下沉到子团队,PMO负责指标监控和规则制定
| 团队规模 | 核心痛点 | 工具策略 | 关键动作 |
|---|---|---|---|
| 10人以下 | 信息不同步 | 共享看板即可 | 建立剩余工作量表达习惯 |
| 10-50人 | 并行过载 | 轻量工具 | 设置并发任务上限 |
| 50-200人 | 跨团队依赖 | 平台化工具 | 依赖显式登记与对齐会 |
| 200人以上 | 数据治理 | 支持私有化+迁移的平台 | 建立组织级健康度指标 |
七、不同情况下的取舍

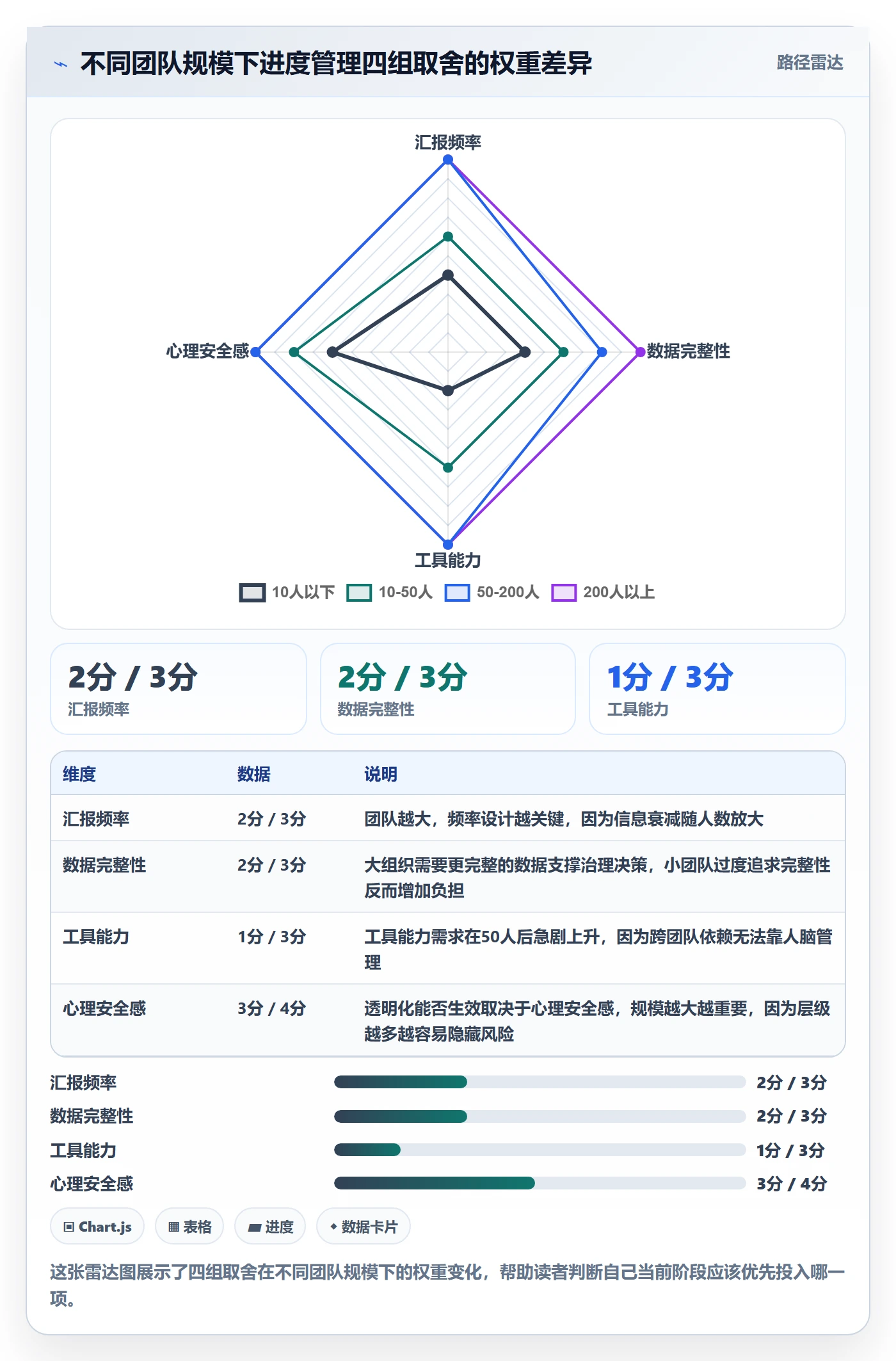

进度管理没有"最优解",只有"权衡解"。下面是我认为最需要提前想清楚的四组取舍。
1. 取舍一:汇报频率 vs 汇报质量
频率越高,质量越低,因为成员会产生"敷衍心态"。我的建议是按任务类型分级:关键路径任务每日更新,非关键任务每两日更新,长期任务每周更新。不要用"一刀切"的频率,那样既累人又失真。
2. 取舍二:数据完整性 vs 录入成本
字段越多,数据越完整,但录入成本越高,成员越不愿意填。我的经验是必填字段控制在3个以内:状态、剩余工作量、负责人。其他字段能自动带出就自动带出,能省略就省略。完整性要让位于可持续性。
3. 取舍三:工具能力 vs 落地成本
功能越强的工具,配置和培训成本越高。对中大型组织,这个成本是值得的,因为收益会随着成员数量放大。但对小团队,过强的工具会变成负担。选型的标准不是"功能多",而是"功能匹配当前阶段"。
4. 取舍四:透明化 vs 心理安全感
进度透明化能让风险早暴露,但如果团队文化是"暴露问题就被批评",透明化会变成"表演式更新"。这两者的取舍,不能靠工具解决,必须靠管理者先改变自己对"延期汇报"的反应方式。你第一次对暴露风险的成员表示认可,比配置十个报表更有用。

八、常见问题(FAQ)
1. 成员就是不更新进度,怎么办?
先别急着定制度。先问三个问题:更新动作是不是超过30秒?更新了有没有人看?更新真实进度会不会被批评?我见过80%的"不更新"问题,都是这三个原因之一。解决顺序应该是先简化动作,再建立反馈,最后才是考核。
2. 进度管理需要每天都做吗?
不需要,但风险触发要实时。日常更新按分级频率走,但一旦触发风险条件(比如停滞超过2天、剩余工作量超过预估1.5倍),就必须实时上报。频率是节流,触发是兜底。
3. 小团队有必要上项目管理平台吗?
10人以下、单一项目的团队,用共享看板和站会通常就够了。但如果团队开始出现"一人同时做多个项目"或者"跨团队依赖变多",就应该考虑工具了。判断标准不是人数,而是依赖复杂度。
4. 中大型团队选工具,最该看什么?
看四件事:是否支持私有化部署、是否支持从现有工具平滑迁移、成员级进度追踪能力是否够细、以及和现有研发流程的集成成本。对100人以上组织,前两项往往是硬性门槛。PingCode在这几项上的适配度比较适合中大型企业。
5. 怎么判断进度数据是不是真实的?
看交叉信号。任务状态如果和代码提交、测试通过率、依赖完成情况长期不一致,就说明数据可能有水分。重点不是抓谁的错,而是找到"信息不同步"的环节。很多时候是成员做完了没更新,而不是虚报。
6. 项目已经延期了,进度管理还有用吗?
有用,而且更有用。延期状态下,进度管理的目标从"按时交付"变成"控制损失"。这时候要做的是快速识别哪些任务在关键路径上、哪些可以砍掉、哪些可以并行。延期不可怕,怕的是不知道延期具体发生在哪。
7. 进度管理和绩效挂钩,合适吗?
不建议直接挂钩。一旦进度数据和绩效绑定,成员就有动机美化数据,你拿到的进度会越来越假。更合适的做法是把"风险暴露的及时性"作为正向指标,而不是把"是否延期"作为负向指标。
九、总结与下一步行动
回到开头那个12人团队的故事。他们后来做了一件事:把"进度"从"完成百分比"改成"剩余工作量",并引入一个能自动同步任务状态和风险信号的工具。下一个迭代,风险发现延迟从平均4天降到1.2天,整体按期交付。
我想强调的独特观点是:项目成员进度管理的本质,是让组织里的每个人对"事实"有同一个版本的理解。工具、流程、报表都只是手段,真正的目标是让风险在还能被处理的时候浮出水面。任何不能让风险早发现的进度管理,都是形式主义。
如果你现在就要行动,我建议按这个顺序走:
- 先用一周时间,把团队里"完成百分比"的表达习惯改成"剩余工作量"
- 观察一周,找出成员更新进度时最耗时的环节并简化它
- 设定1-2条风险触发规则,比如停滞超过2天自动提醒
- 如果团队超过50人且跨团队依赖变多,认真评估一次平台化工具,重点看私有化部署和迁移能力
- 最后,管理者要先做到"对暴露风险的人表达认可",否则前面四步都会被文化抵消
进度管理没有终点,它是一场关于"信息透明度"的持续博弈。你不需要一次做到完美,但你需要从今天开始,让团队里第一个说"我这里可能来不及"的人,不会被批评,而是被支持。
常见问题解答(FAQ)
1. 项目成员进度管理有哪些常见误区?
我之前带一个 8 人开发小组,每天在群里催进度,结果大家只回复‘差不多了’,到周五才发现核心模块根本没动。我就想知道,像我这种‘催而不查’的做法到底错在哪,为什么成员进度总是失真?
最常见的误区有三个:一是把‘催问’当成‘管理’,进度只靠口头汇报,没有可验证的产出物;二是把任务分解得太粗,一个任务跨两周,等到发现延期已经没有补救空间;三是只看完成百分比,不看关键路径上的阻塞。
可执行的做法是:每个任务必须绑定一个可验证的交付物,比如接口文档、可运行分支、测试用例,汇报时只认交付物,不认‘快了’。判断依据是:如果一个任务超过 3 天还没有任何可检查的中间产物,它大概率已经失控,需要当天介入拆解。
数据口径上,建议用‘任务完成数 / 周期内计划任务数’和‘阻塞任务占比’两个指标,而不是主观百分比。
2. 任务粒度拆到多细才适合做进度管理?
我们团队有人把任务拆成‘写登录功能’,有人拆成‘写登录接口第 3 个参数校验’,粒度完全不一致,导致我看进度表时根本判断不了谁快谁慢。我想知道有没有一个可落地的拆分标准,而不是靠感觉。
判断粒度是否合适,有一个很实用的标准:单个任务的工作量控制在 0.5 到 3 人天之间,最长不超过 5 天,并且任务结束时必须能产出可评审的东西。拆得太粗,进度只能靠猜;拆得太细,管理成本会吃掉执行时间。具体做法是:先按交付物拆一级,比如‘用户登录’拆成接口设计、后端实现、前端联调、异常分支测试;
再检查每个子任务是否满足‘一个人、一个产出物、一个验收人’。如果某个子任务需要两个人协作完成,说明还要继续拆。数据口径上,建议统计‘任务平均周期’和‘延期任务占比’,如果平均周期超过 5 天,通常说明拆分粒度偏粗。
3. 成员不主动更新进度,作为负责人怎么建立机制?
我带的是远程团队,成员分布在三个时区,每次问进度都要等半天,有人甚至两天都不更新。我试过定规矩但坚持两周就没人执行了。我想知道怎么设计一套不靠自觉、又能长期跑下去的进度更新机制。
靠自觉更新进度几乎必然失败,机制要解决的是‘不更新就有可见后果’。可执行的做法分三步:第一,把进度更新嵌入工作流,而不是额外任务,比如任务状态变更必须附一条说明或一个链接,工具里设置必填字段;
第二,固定一个极短的同步节奏,比如每天 10 分钟站会或异步文字同步,只回答三个问题,昨天完成了什么可验证产出、今天计划做什么、有没有阻塞;第三,负责人只处理‘红色项’,也就是延期和阻塞,其余不逐条追问。判断依据是:如果更新动作超过 30 秒,执行率就会明显下降;
如果更新后没人看、没人反馈,两周内必然流于形式。数据口径上,可以跟踪‘按时更新率’和‘阻塞平均解决时长’,前者低于 80% 就说明机制设计有问题,而不是成员态度有问题。
4. 项目进度落后时,应该先加班还是先调整范围?
我们项目已经比计划晚了 6 天,老板第一反应是让团队周末加班赶回来,但我担心越赶质量越差、后面返工更多。我想知道从进度管理角度,延期发生后应该按什么顺序做决策,有没有可参考的判断标准。
延期发生后,正确的处理顺序是先重估关键路径,再调整范围,最后才考虑加班。原因是:加班只能增加有限工时,而且会带来质量下降和后续返工,通常只能挽回 10% 到 20% 的进度差距;调整范围可以直接减少剩余工作量,效果更确定。
可执行的做法是:第一步,列出所有未完成任务,标注是否在关键路径上,只对关键路径上的任务做压缩;第二步,和干系人确认哪些非核心功能可以移出本次范围,通常能砍掉 15% 到 30% 的工作量;第三步,如果仍然不够,再对关键路径上的任务做有限加班,并且明确加班只用于消除阻塞,不用于补功能。
判断依据是:如果延期超过总工期 20%,单靠加班基本不可行,必须动范围或延期交付。数据口径上,用‘关键路径剩余工时 / 团队每日有效工时’重新算一次预计完成日,而不是沿用原计划。
核心关键词
文章包含AI辅助创作:项目进度最佳实践:项目成员进度管理入门指南,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/416741
读者评论
关于剩余工作量代替完成百分比这点,我们团队试过一阵子,但实际操作中成员还是习惯报百分比。感觉落地难点不在理念,而在于怎么让成员觉得报剩余工作量的成本足够低,文中说的十秒更新确实关键,但多数工具默认字段太多反而增加负担。
交叉验证那段我有疑问。用代码提交记录去印证任务状态,对研发岗位勉强可行,但测试、设计、产品这些岗位怎么交叉验证?不同职能的信号源不一样,一刀切用提交记录可能会误伤做文档和沟通类工作的成员。

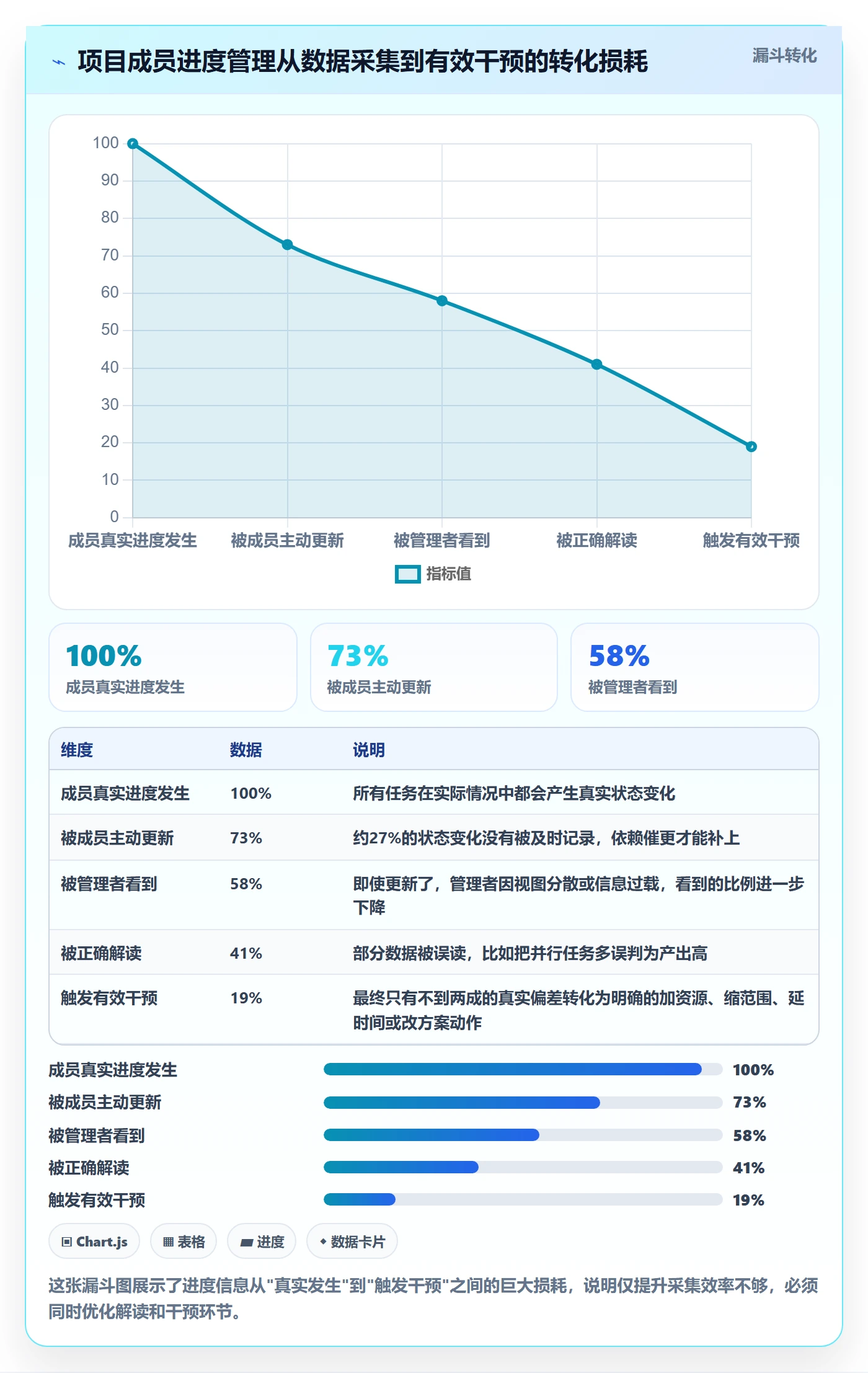

漏斗图那组数据挺扎心的,从真实发生到触发干预只剩19%,我觉得最卡的不是采集环节,而是'被正确解读'和'触发干预'。很多时候PM看到了偏差也不敢拍板加资源或缩范围,因为这涉及跨部门协调和向上汇报,不是工具能解决的。
