我带过、评审过、也救过两百多个实施类项目。如果只让我挑一个数字来说明“进度更新”这件事的现状,我会说:在这些项目里,真正因为一条进度更新而改变了某个具体决策的比例,长期在 15% 到 25% 之间。剩下的四分之三以上,写完就沉底了,没人读,没人据此调整资源,也没人据此改排期。而与此同时,实施团队每周花在“写进度、催进度、汇总进度、开会同步进度”上的时间,通常占到一个项目经理有效工时的 25% 到 40%。
这是一笔极其昂贵、回报却极低的账。
更反常识的是:进度更新写得越多、字段越全、格式越漂亮的团队,往往不是交付最稳的团队。我见过一个 40 人的实施组,周报模板有 17 个字段,填写完整率 61%,季度返工 42 人天;也见过一个 12 人的小团队,进度更新只有 5 行字,却能在偏差发生 1.7 天内触发资源调整。差别不在勤奋程度,而在于他们把进度更新当成“降低决策不确定性”的工具,而不是“证明自己很忙”的凭证。
这篇文章把我这些年踩过的坑、做过的改造、量过的数据摊开讲:进度更新的核心结论是什么,为什么实施团队的进度更新特别容易失真,七个最常见的误区,我实际使用的四层判断逻辑,一个 120 人实施部门的改造实录与数据变化,以及不同规模团队该怎么做、该放弃什么。
一、先给结论:进度更新的本质是降低决策不确定性
在展开之前,我先把结论摆在最前面。如果你只记得三句话,记住下面这三句就够了。
第一,进度更新的唯一硬判据是:这次更新改变了谁的什么决定? 如果一个更新既没有触发资源调整,也没有触发排期变更,也没有触发风险升级,也没有触发客户沟通,那它就是一次成本纯支出。不是“没坏处”,而是“占用了本该用于解决问题的注意力”。
第二,实施类项目的进度,永远不能用“完成百分比”来表达。 百分比是一个主观自评量,它随报告人的乐观程度浮动,且在 80% 到 100% 之间几乎不承载信息。真正可用的表达是三个日期:计划完成日、预测完成日、实际完成日。计划与预测之间的差值,就是偏差;预测值的连续变化趋势,就是风险信号。
第三,进度更新的颗粒度应该由“偏差的发现时延”决定,而不是由组织层级决定。 很多团队按“周”更新,是因为周会按周开;但如果一个任务一旦延期三天就会连带影响客户上线评审,那么周级更新在结构上就是滞后的。更新的最小间隔,应该小于“偏差造成不可逆损失所需的时间”。
1. 一条能立刻自测的判据
你可以拿最近一周团队发出的所有进度更新,逐条问三个问题:这条更新发出后,有没有人做了和之前不一样的事?如果有,是谁、做了什么?如果没有,那它为什么被写出来?我在做诊断时经常发现,第三条的答案往往是“因为模板要求填”,这就是典型的流程自证循环。
更细一点,我会把“决策触发”拆成四类来统计,这四类覆盖了实施团队 90% 以上的进度相关决策场景。

2. 进度更新的最小可用结构
基于上面的判据,我把一份合格的实施项目进度更新压缩成五块内容,缺一块就会导致某类决策无法发生。
- 里程碑状态:计划完成日、预测完成日、实际完成日,以及完成定义的核验结果。
- 可验证成果:本周产出的、第三方能独立确认的东西(评审记录号、脚本跑通账套数、签字确认件),不是“推进中”“持续跟进”。
- 偏差与趋势:本期偏差值,以及预测日期的连续变化方向,连续两次后移比单次大幅后移更值得警惕。
- 依赖与阻塞:谁在等谁,等的是什么,等不到会连带影响什么。
- 需要的决策:明确到“请谁、在什么时间前、做什么决定”,没有这一条,前面四条都是信息噪声。
我给团队用的模板长这样,可以直接复制改造:
进度更新(实施项目 / 周更)
项目:华东区 ERP 实施 – 客户 A
周期:W23
里程碑:数据迁移演练
计划完成:06-07
预测完成:06-12 ← 偏差 +5 天
实际完成:,
完成定义核验:脚本已跑通 2/3 账套;第 3 套账套字段映射未确认
可验证成果
UAT 用例编写 118/118,已评审通过(评审记录 #4821)
接口联调报告已归档(附件 R-2024-0611)
偏差与趋势
连续 2 周预测日期后移,累计 +7 天
根因:客户主数据负责人 06-03 起休假,映射确认无人接手
依赖与阻塞
阻塞项:客户侧字段映射确认(责任人:客户 IT 张工)
影响面:迁移演练无法封版 → 连带影响 06-20 上线评审
需要的决策
请客户 PMO 在 06-10 前指定映射确认代理人
若 06-12 仍未确认,建议将上线评审顺延至 06-27
二、背景与真实场景:为什么实施团队的进度更新特别容易失真
产品团队的进度更新相对好做,因为代码是否合并、测试是否通过、版本是否上线,全是系统里客观可查的事实。实施团队完全是另一回事:交付物大量依赖客户配合,验收标准写在合同里但解释权在客户,进度受制于对方人员的休假、组织调整和内部审计节奏。这不是管理不善,而是这类项目的结构性特征。
1. 实施类项目的三个结构性特征
特征一:关键路径上有一部分节点不在自己手里。 我在复盘时统计过一个指标,实施项目的关键路径节点中,由客户方控制或需要客户配合的比例,中位数在 35% 左右。这意味着三分之一的进度风险,团队自己无法完全消除,只能提前暴露、提前升级。
特征二:工作分解的“完成”极其模糊。 “数据迁移”这四个字,可能代表写一个脚本,也可能代表三个账套全量核对完并且客户签字。同一个人在不同周报里对“完成”的定义都可能不一致,这就是百分比汇报必然失真的根源。
特征三:坏消息有天然的心理成本。 实施团队长期驻场,和客户业务人员朝夕相处,报告坏消息意味着要解释、要承担情绪、可能被质疑能力。于是最常见的行为模式是“再等一周看看”,而这一周往往就是偏差从可控变成不可控的一周。
2. 一个典型的“周五填表”现场
我调研过一家企业的实施部门,周五下午三点到六点,是整个部门的生产力洼地。项目经理在微信群里催,各模块顾问从各种本地文档、聊天记录、邮件里翻找信息,往一个 Excel 模板里填。填完发给 PMO,PMO 手工汇总成一份部门周报,周一上午开会讲一遍。
从信息产生到被决策者看到,平均延迟 3.5 天。也就是说,周四发生的阻塞,最快在下周一上午才可能被某个有资源调配权的人知道,而这个“可能”还要打个对折。

三、拆解七个常见误区
下面这七个误区,我在项目诊断里几乎每次都会遇到至少三个。它们的共同点是:看上去都很合理,甚至很专业,但在实施项目里会产生明确的负作用。
1. 误区一:用完成百分比表达进度
“模块一完成 80%,模块二完成 60%。”这句话的信息量接近于零。第一,80% 的分子分母没人定义过;第二,当被追问时,报告人可以把 80% 悄悄改成 75%,而没人有依据反驳;第三,最有风险的 20% 恰恰是不体现在百分比里的部分。
我做过一次内部核对:让同一个顾问在周一和周五分别评估同一任务的完成度,两次差值的平均值是 12 个百分点,最高一次差了 30 个百分点。而同期用“三日期法”记录的偏差数据,两次核对完全一致。主观自评量的噪声,远大于客观日期量。
2. 误区二:把里程碑等同于一个日期
里程碑不是一个日期,而是“日期 + 完成定义 + 验收人”。只写日期的里程碑,在到期那天会变成一场各说各话的争论:顾问说“我做完了”,客户说“我要的还没看到”。
我的做法是给每个里程碑配一个可勾选的完成定义清单。清单没勾完,“实际完成”字段就是空的,任何人也改不了。这不是流程繁琐,而是把未来的争议提前到定义阶段解决。

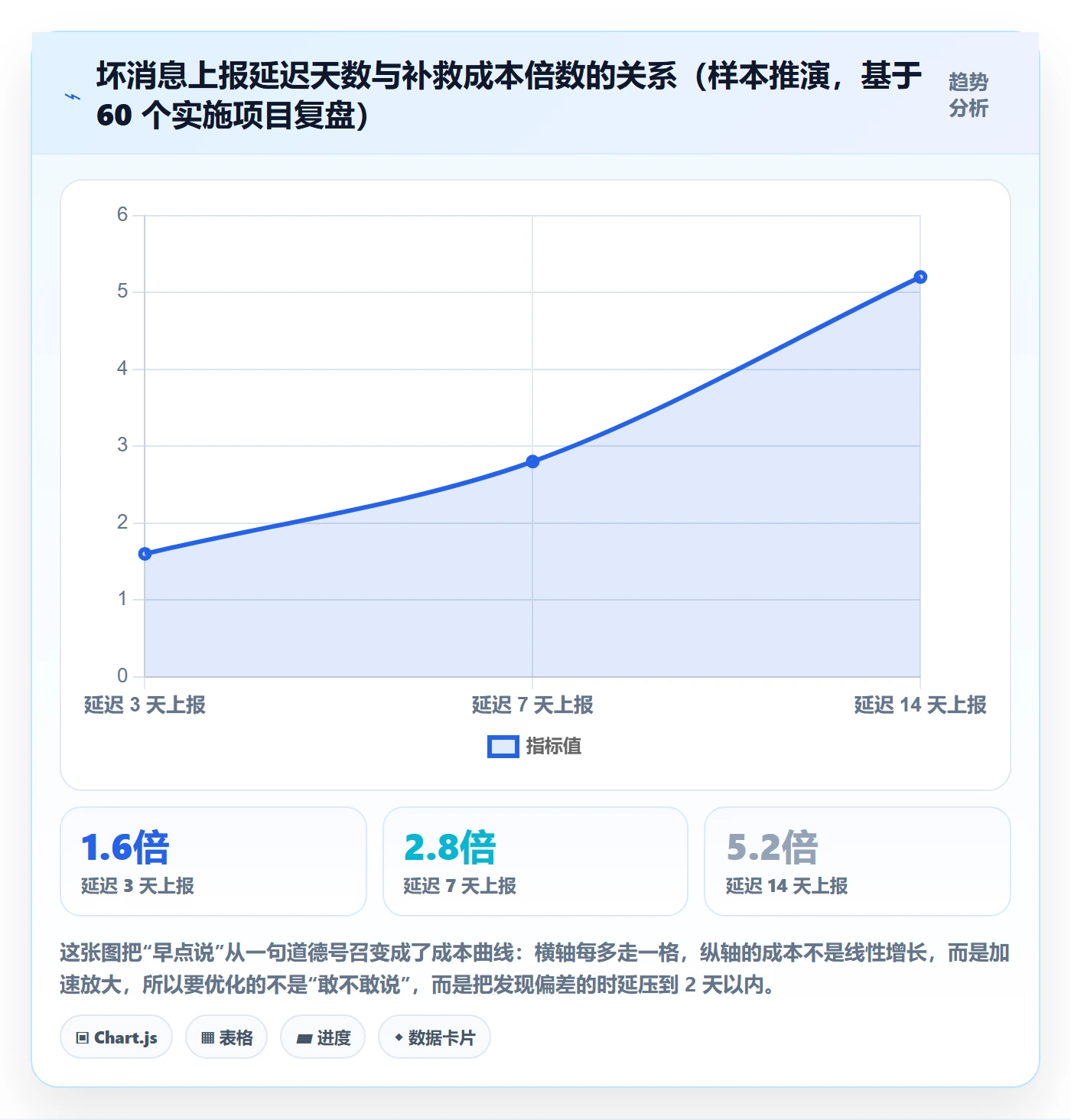

3. 误区三:坏消息延迟上报

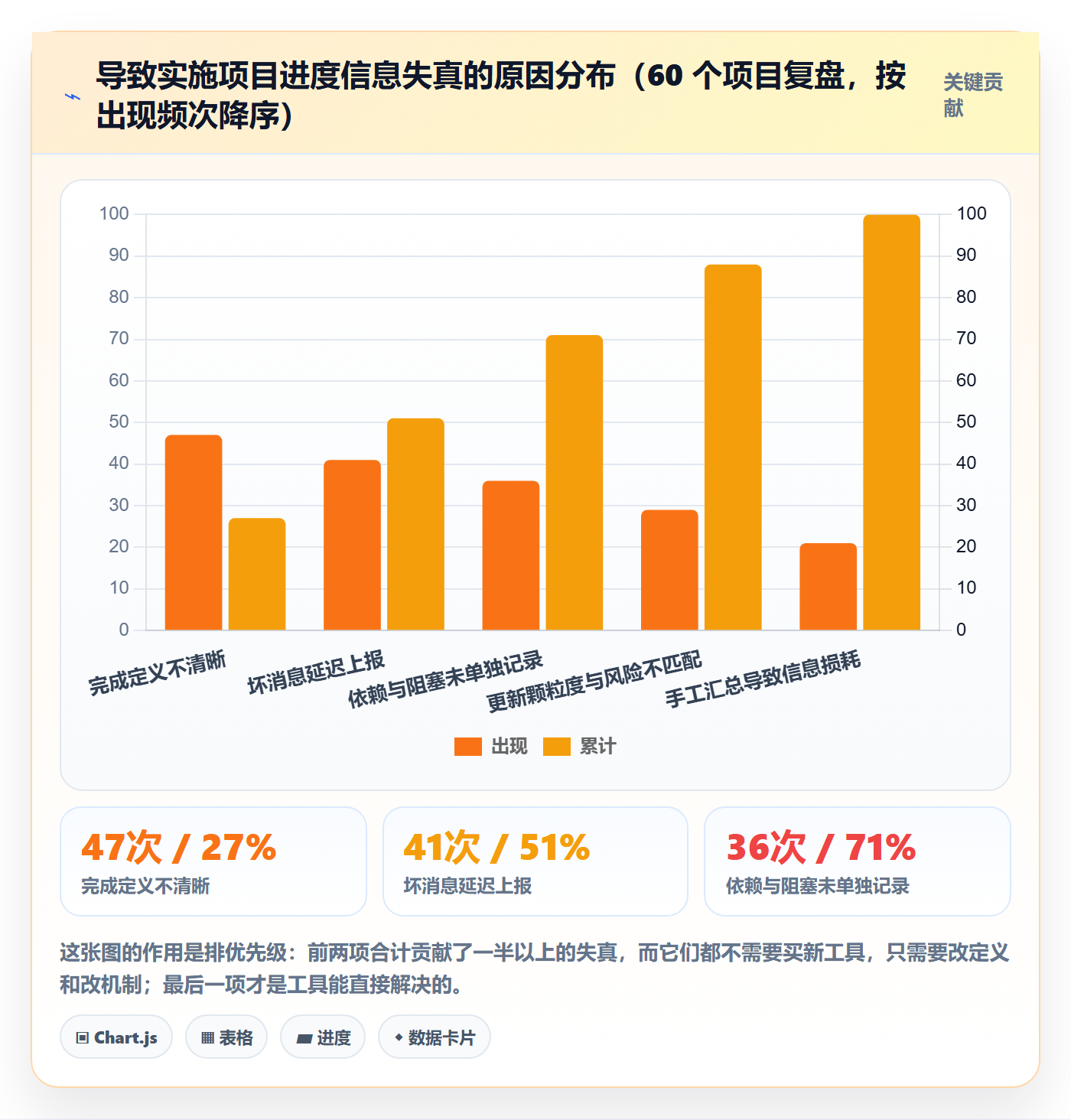

这是成本最高、也最难改的一个。我统计过一批项目里“首次出现风险信号”到“正式升级”之间的间隔,以及这段间隔带来的额外成本。

4. 误区四:把进度更新当成状态更新
状态更新回答“现在怎么样”,进度更新回答“会变成什么样”。前者是描述,后者是预测。项目经理真正需要的是预测:按当前节奏走下去,这个里程碑会在哪天完成?会不会影响下游?需不需要现在动手?
只做状态更新的团队,本质上是把预测工作全部推给了管理者,而管理者手里没有一线细节,只能凭经验猜。这就是为什么很多周会开完,大家感觉“信息很多,但什么都没解决”。
5. 误区五:只报自己的任务,不报依赖
实施项目的延误极少发生在任务内部,绝大多数发生在任务之间的衔接处。A 等 B 的确认,B 等客户的签字,C 等 A 的环境。如果进度更新里没有独立的“依赖与阻塞”区块,这些衔接问题就不会被系统性地看见。
我会要求阻塞项必须写三样东西:等谁、等什么、等不到会连带影响什么。第三样最关键,因为它决定了升级的优先级。
6. 误区六:全靠周会口头同步
口头同步的问题不是信息不对,而是信息不沉淀、不可检索、不可追溯。三个月后客户问“为什么当时延期”,你翻不出任何书面记录。而且口头同步天然偏向最近发生的事,早期埋下的隐患会被反复忽略。
更现实的问题是成本:一场 20 人的周会,逐条讲进度,两小时就没了。按人均成本算,一次周会的显性成本往往超过团队一周在工具上的全部投入。
7. 误区七:颗粒度一刀切
把所有任务都按同一频率、同一详细度更新,是效率最低的做法。关键路径上的任务可能需要日更,而一个为期六周的文档编写任务,周更都嫌多。统一颗粒度的本质是用管理成本换管理者的心理安全感。

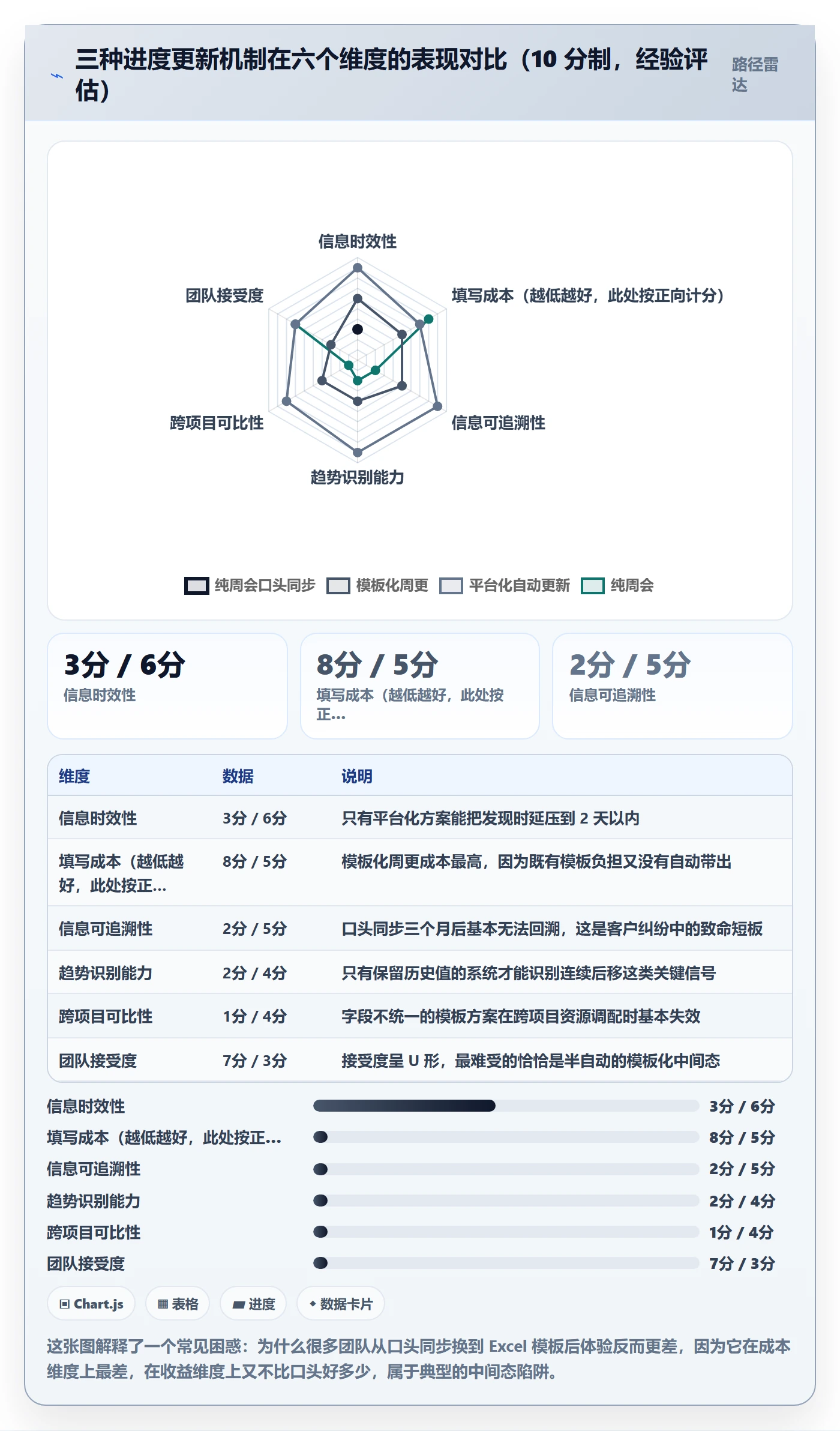

我用一个简单规则来分层:偏差容忍度小于 3 天的任务,日更或自动触发更新;3 到 10 天的,周更;超过 10 天的,里程碑级更新即可。 这三类任务在数量上大概是金字塔形,在风险上恰恰相反。

四、专业判断逻辑:我实际使用的四层过滤器
看完误区,需要一套能落地的判断逻辑。我用的不是打分表,而是四层过滤:一层挡掉无效信息,一层识别趋势,一层暴露结构问题,最后一层强制产出行动。任何一条进度更新,我按顺序过这四层。
1. 第一层:可验证性过滤

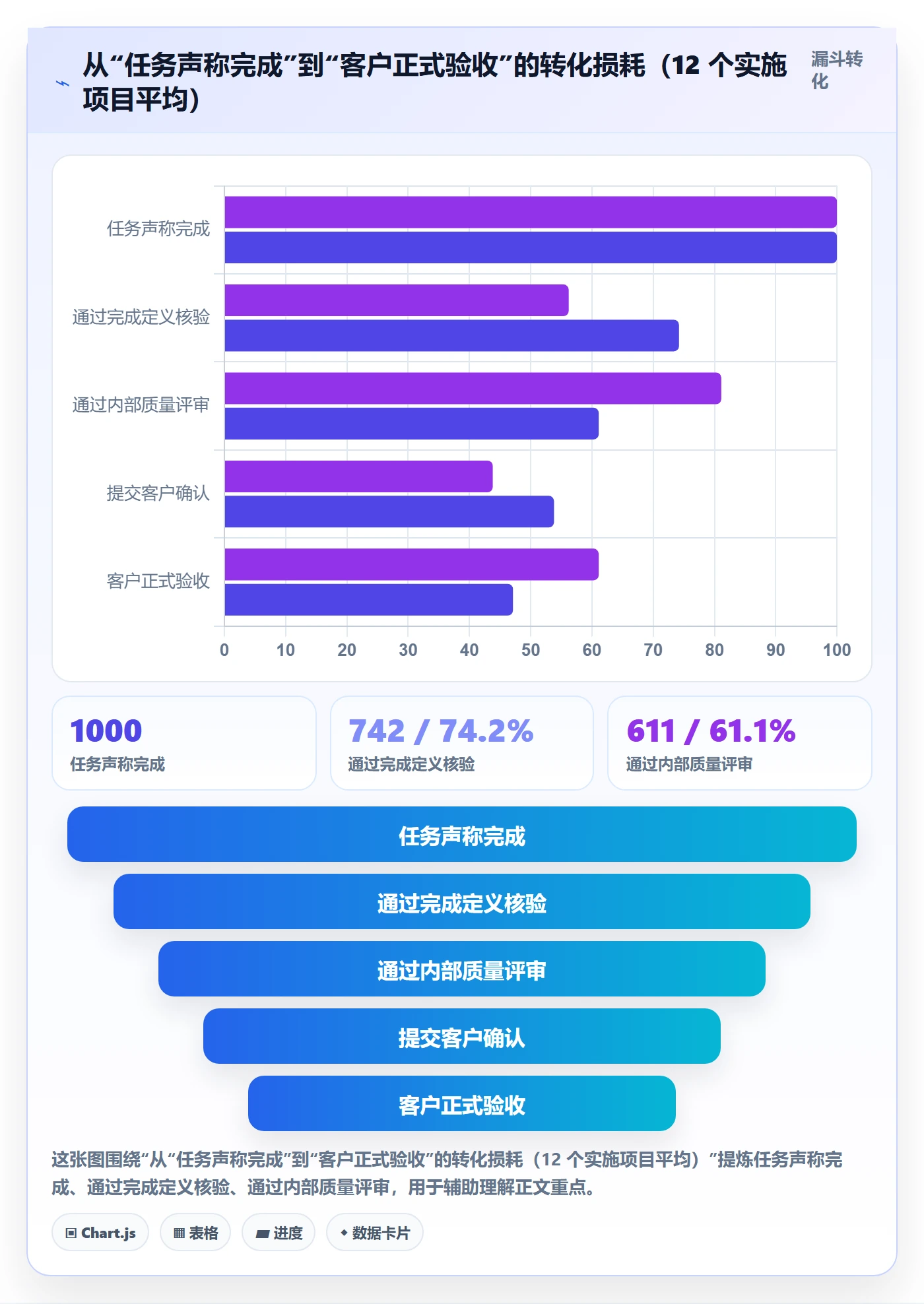

问一个问题:这条更新里的每一个“完成”,第三方能不能独立确认?能确认的留下,不能确认的退回重写。“接口联调完成”退回,“接口联调报告已归档,编号 R-2024-0611,客户方李工已签收”通过。
这一层的效果非常直接。我帮一个团队做这件事之后,第一周有 60% 的更新被退回重写,第三周下降到 15%,因为大家开始主动往可验证的方向写。平均每条更新的字数反而减少了,信息密度大幅上升。
2. 第二层:趋势过滤
单次偏差是噪声,连续偏差是信号。我会特别关注两个模式:一是预测完成日期连续两次后移,即使每次只后移一两天,也说明根因没有被解决;二是偏差集中在同一个客户接口人或同一个系统模块上,说明问题在结构性位置,而不是在执行力。
这一层唯一需要的数据,就是预测日期的历史值。所以我会要求平台保留“预测完成日期”的变更记录,而不是只留一个当前值。这个要求看起来很小,但它是所有趋势判断的前提,很多团队恰恰缺这一项。
3. 第三层:依赖结构过滤
把当前所有阻塞项按“影响面”排序:影响一个任务的、影响一个里程碑的、影响一次客户评审的、影响上线日期的。前两类留在项目组内部解决,后两类必须在 24 小时内升级。这一层的关键是分类标准要事先约定,不能每次临时讨论。
4. 第四层:决策请求过滤
最后问一句:这条更新需要谁做什么决定?如果答案是“不需要”,那这条更新只应该存在于系统里供检索,不应该进入任何人的收件箱。这一层最反直觉的地方是:它允许大部分进度更新“不被阅读”。这是好事,因为它把管理者稀缺的注意力留给了真正需要决策的那几条。

五、案例与数据观察:一个 120 人实施部门的改造实录
下面这个案例来自我参与的一次真实改造。团队规模 120 人,4 个交付组,同时并行 26 个项目,客户以制造业和流通业为主,多数项目要求系统部署在客户内网。这是典型的中大型实施组织形态,也是我见过的、对进度机制要求最高的一类团队。

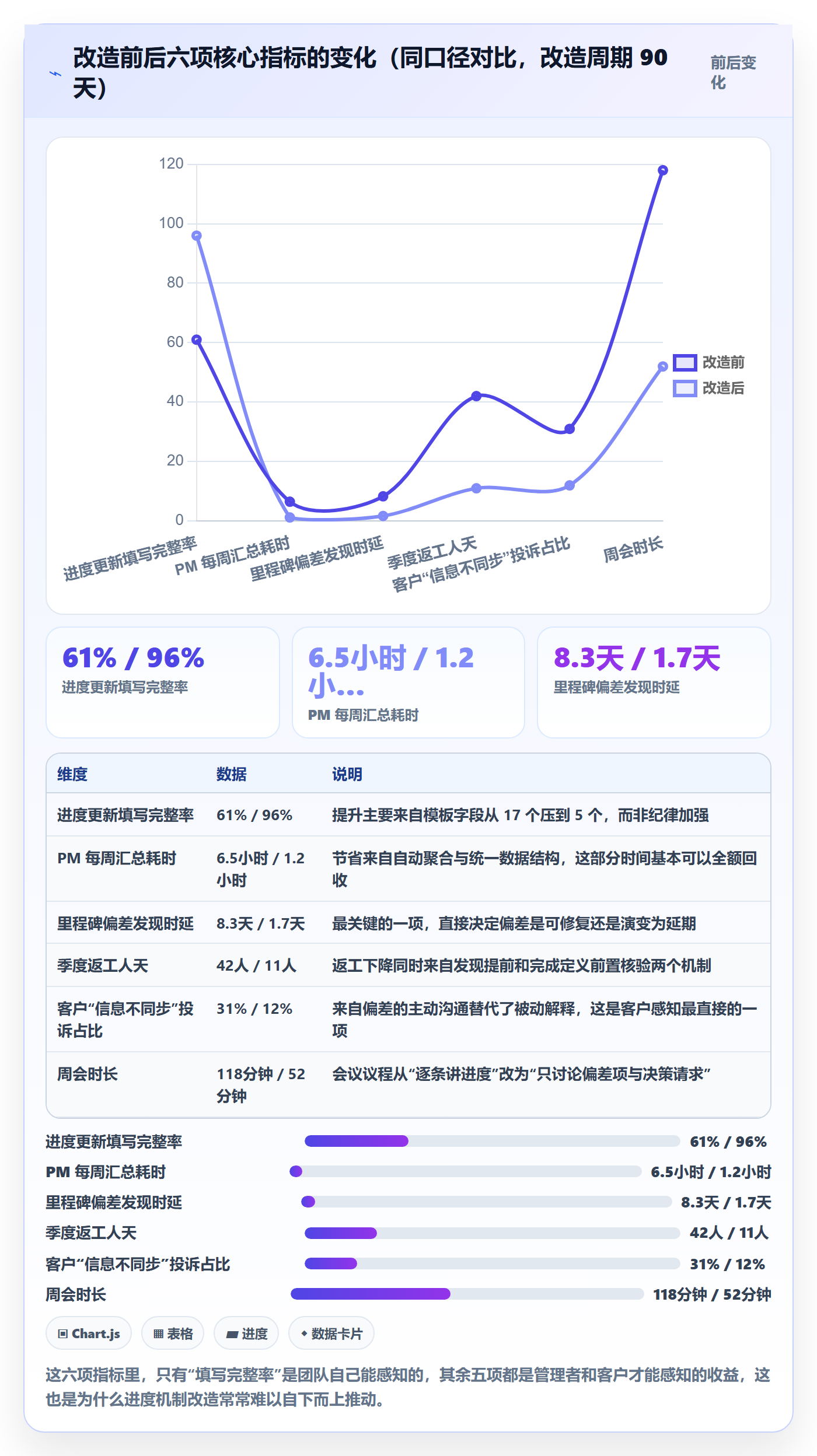

1. 改造前的基线数据
我们用两周时间采集基线,指标取自系统记录加人工抽样,抽样覆盖 6 个项目、340 条工作项。
- 进度更新填写完整率:61%(按 5 个核心字段全部填写的比例)
- 项目经理每周收集汇总耗时:6.5 小时
- 里程碑偏差平均发现时延:计划日期后 8.3 天
- 因进度失真导致的返工:42 人天 / 季度
- 客户侧投诉中“信息不同步”占比:31%
- 周会平均时长:118 分钟,其中讲进度占约 70 分钟
这个基线里最刺眼的是“8.3 天”。它意味着一个里程碑已经明确要延期了,但组织要再过八天才知道。而实施项目的上线窗口通常是以周为单位锁定的,八天足够让一个可控偏差变成一次延期谈判。
2. 具体做了什么

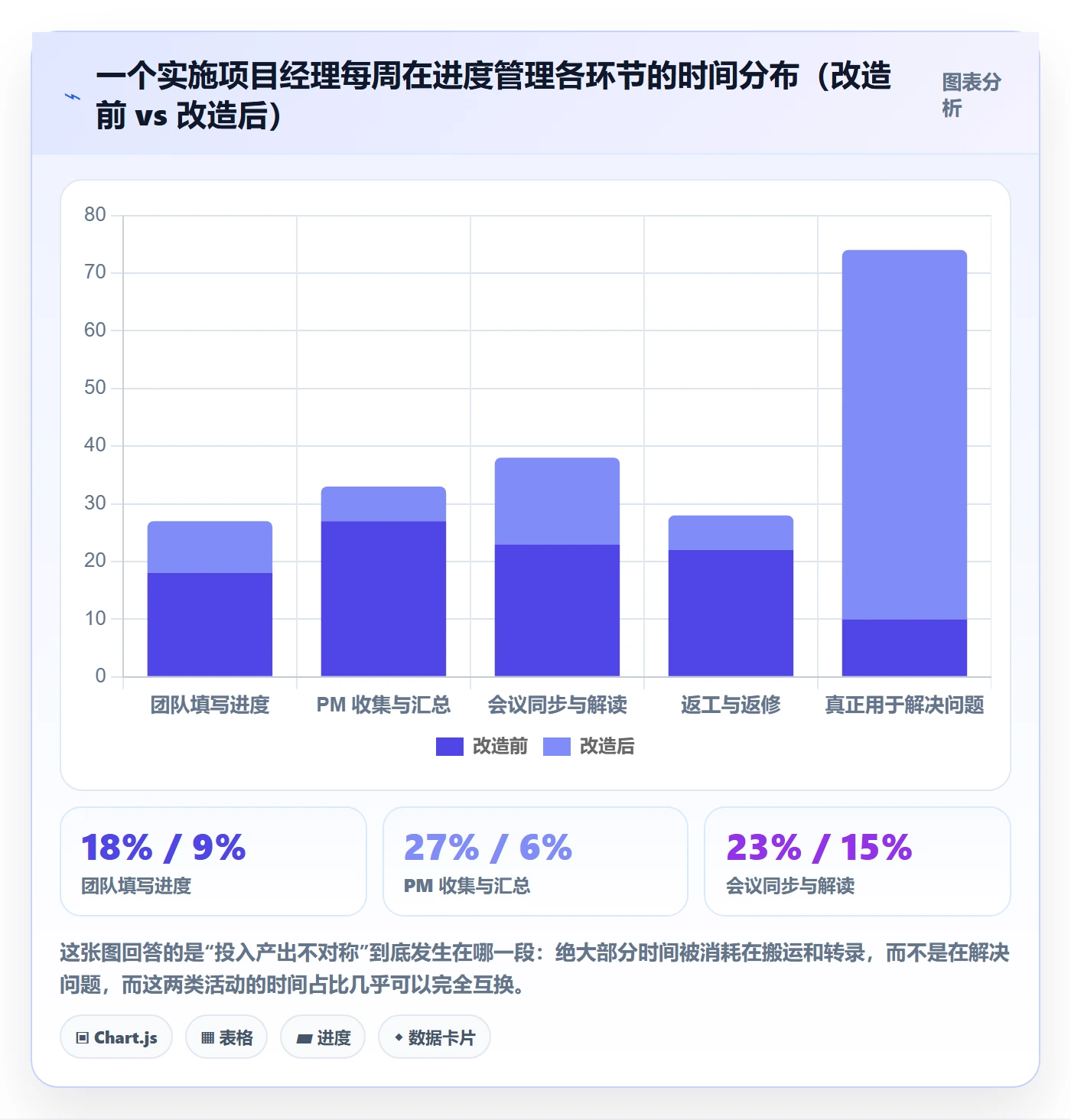

改造的核心思路是:把“填写”变成“记录”,把“汇总”变成“自动聚合”,把“汇报”变成“触发”。 具体动作分五步。
第一步,统一里程碑模型。把里程碑从各组的自建表格迁进平台,作为独立的工作项类型管理,并强制配置三个日期字段:计划完成日期、预测完成日期、实际完成日期。实际完成日期只有通过完成定义核验后才能填写。
第二步,给每个里程碑绑定完成定义清单。清单以勾选项形式存在,未勾完则实际完成字段不可填。这一条改掉了前面提到的“各说各话”问题。
第三步,把阻塞项单独建为一种工作项类型,强制填写三个字段:阻塞原因、影响面等级、需要的决策。这直接对应第四层过滤器。
第四步,配置自动化规则。核心规则只有三条:预测完成日期比计划晚 3 天以上自动升级到项目群;阻塞项创建超过 24 小时未响应自动提醒责任人上级;里程碑进入到期前 5 天且完成定义未过半数时自动预警。
第五步,收敛模板。周更模板字段从 17 个压到 5 个,其余全部由平台自动带出。这一步是填写完整率能上去的直接原因,不是靠纪律,而是靠减少输入项。
实施过程中还有两个细节值得单独说。一是历史数据迁移,这个团队此前用另一套工具管理了三年、约 4.2 万条工作项,迁移过程需要保持父子关系、自定义字段和历史状态的正确映射。我们用的是支持平滑迁移的方案,避免了重建历史数据的巨大开销,也避免了团队在切换期出现“新旧两套并行”的混乱。
二是部署形态。因为多数客户项目要求系统部署在客户内网、数据不出域,团队的内部管理平台也必须能私有化部署,这一点在选型阶段就排除了所有纯 SaaS 方案。这不是技术偏好问题,而是能不能通过客户合规审核的硬门槛。
需要说明的是,这个案例的对象是典型的中大型组织(100 人以上、多项目并行、有合规约束),所以选择了支持私有化部署、并能承接既有工具历史数据的平台能力。PingCode 就属于这一类,它的目标客群正是中大型企业及 100 人以上组织,支持私有化部署,也支持从既有工具平滑迁移,对需要国产替代的团队来说是一个务实选项。但下面这组数据的关键并不在于用了哪个平台,而在于“三日期模型 + 阻塞项独立工作项 + 三条自动化规则”这套机制本身。

3. 数据变化与归因

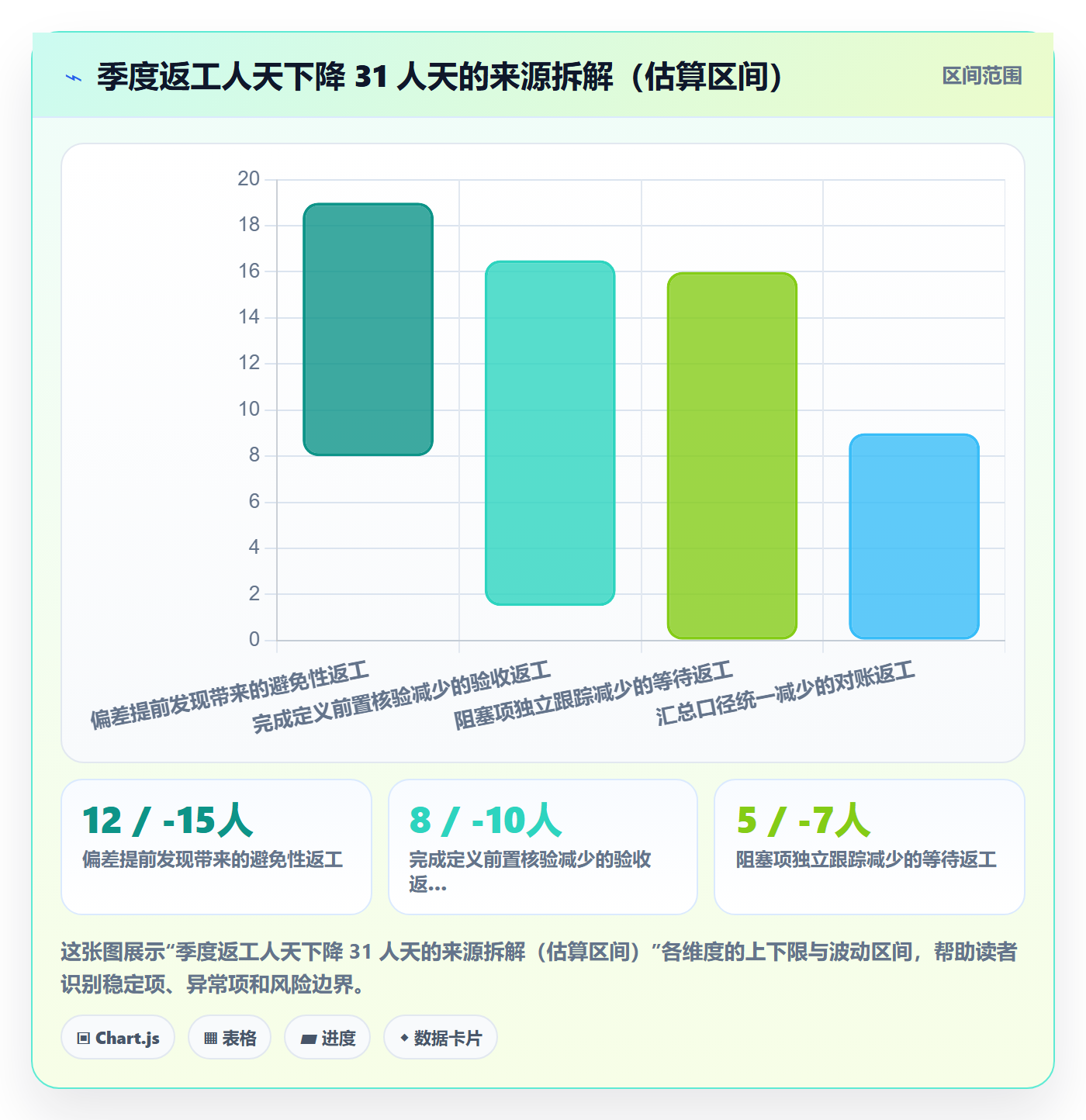

90 天后复测,六项指标全部改善,其中最值得分析的是返工人天从 42 降到 11。我把这 31 人天的下降拆开看,归因大致如下。

4. 一个反面案例:字段加得越多,数据越差
同期我接触到另一个团队,看了上面的做法后直接照搬,但做了两处“改良”:把周更模板字段从 5 个加到 17 个,理由是“信息越全越好”;同时取消了自动升级规则,理由是“自动催办会让团队压力太大,影响士气和心理安全”。
结果三个月后,填写完整率从改造前的 58% 掉到 48%,PM 汇总耗时反而从 5.8 小时涨到 9 小时。更糟的是,团队开始出现“为填而填”的现象:字段填满,但阻塞项里写的是“持续跟进中”这类无法触发任何决策的话。
这件事给了我一个很硬的结论:进度更新的质量与字段数量不是线性关系,而是抛物线关系,拐点大概在 5 到 7 个字段之间。 超过这个数量,填写负担会挤占判断质量,最终得到的是更全但更假的数据。而且,取消自动升级并不能提升心理安全,只会延长坏消息的隐藏期,真正提升心理安全的是“上报偏差不受责备”这条明文规则,不是取消提醒。

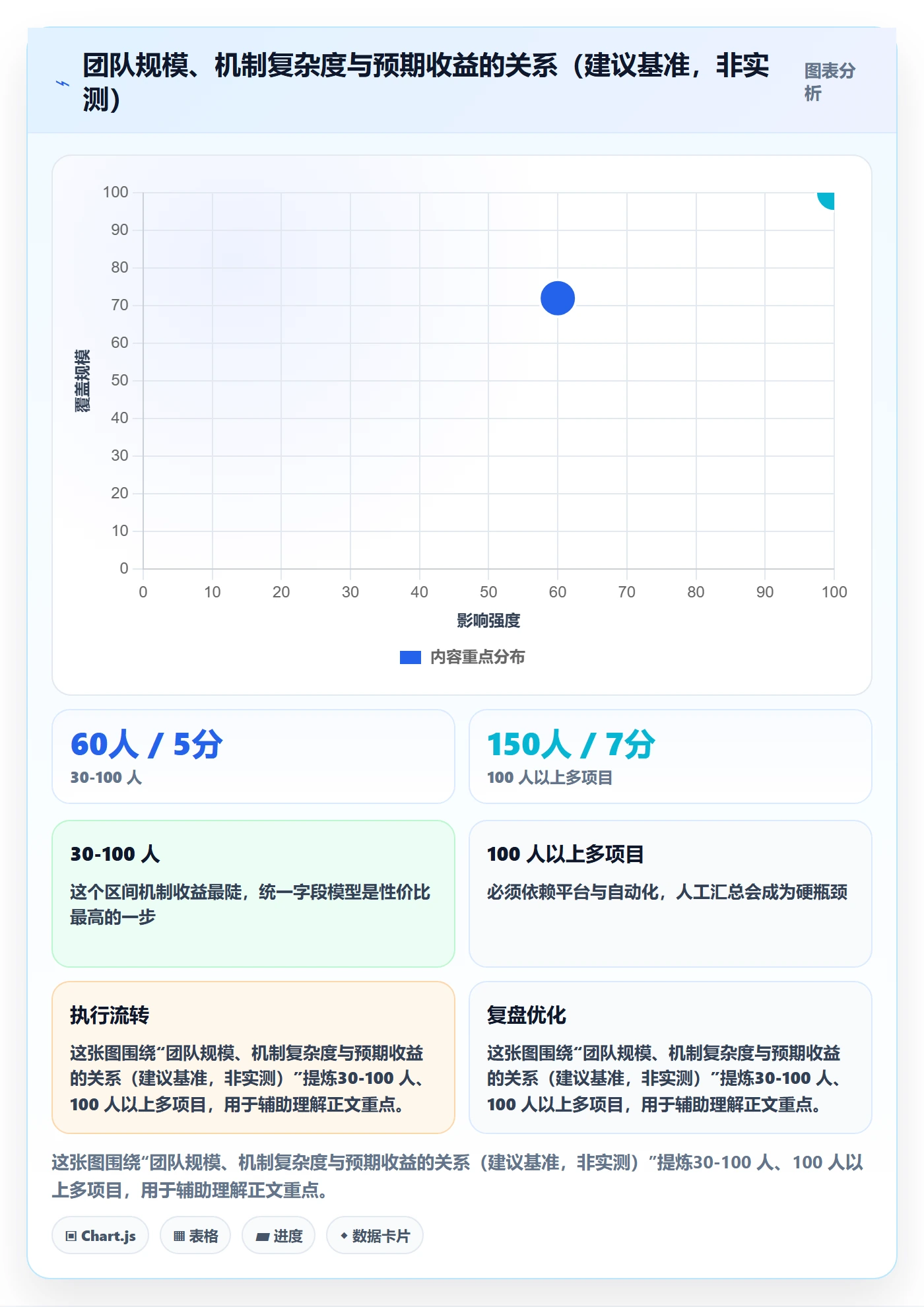

六、不同情况下的行动建议
机制不能照搬,规模、并行项目数、客户合规要求不同,做法差别很大。下面按四类典型情况给出可执行的起点。
1. 10 人以下小团队
这个规模最大的优势是信息本身流通得快,最大的风险是把管理动作复杂化。我的建议是:不建平台,只建三条规矩。
- 所有任务在共享看板上有一个明确的“完成定义”字段,一两句话即可。
- 每个任务必须填预测完成日期,每周五更新一次,只更新这一个字段。
- 任何阻塞超过 24 小时的事情,直接在群里 @ 到能解决问题的人,不需要模板、不需要措辞。
小团队不要追求指标化的进度报告,那会消耗掉本就不多的管理余量。你们的进度更新应该是一句话:“X 原定周三完成,现在预计周五,因为客户还没给环境,需要你下午打个电话。”
2. 30 到 100 人的实施部门
这个区间是最难受的:项目多了,靠个人记忆和群聊已经盖不住;但直接上重型流程又会把团队压垮。我的建议是三件事同时做。
第一,统一里程碑的三个日期字段,这是所有后续分析的地基,没有它做不了趋势判断。第二,把阻塞项从任务描述里拎出来,做成独立可跟踪的对象。第三,先用人工方式跑通两周,再考虑自动化,否则你自动化的是一套还没验证过的规则。
这个阶段的关键指标是“偏差发现时延”,目标定在 3 天以内。不要一上来就追 1.7 天,那是需要自动化支撑的水位。
3. 100 人以上、多项目并行
这个规模下,进度更新已经不是个人行为,而是组织的信息基础设施。有三件事必须做扎实。
第一,字段模型要跨项目统一。如果每个项目组自定义字段,跨项目的资源调配就永远算不清楚。
第二,自动化规则要少而硬。我建议只保留三条,前面案例里提过的那三条覆盖了 80% 以上的场景。规则多了会被无视,规则少了会漏掉关键升级。
第三,数据必须留在系统里。这个规模下,任何依赖人工汇总的环节都会成为信息瓶颈和失真源。中大型组织的常见选择是支持私有化部署、具备完整工作项模型和自定义字段能力的平台,PingCode 属于这一类,其客群定位就在 100 人以上的中大型组织,也支持从既有工具平滑迁移,对正在做工具替换的团队能显著降低切换成本。
4. 强合规、需私有化部署的场景
很多实施团队服务的客户对数据出域有明确限制,这直接决定了工具选型的前置条件。我的建议是把部署形态作为第一筛选条件,而不是最后才考虑。
具体做法是:先确认平台是否支持私有化部署、能否在客户内网环境运行、升级与备份方案是否清晰;再确认能否承接既有工具的历史数据,避免三年积累的工单和关系在切换中丢失;最后才比较界面和功能细节。顺序颠倒的话,你会发现做完了所有评估,最后一关过不去。

七、不同情况下的取舍
所有进度机制设计到最后,都是一组取舍。没有全面占优的方案,只有明确知道自己在放弃什么的选择。下面四组取舍是我在实际决策中最常面对的。
1. 更新频率与信息时效的取舍
频率越高,时效越好,但填写成本成倍上升。日更意味着每个人每天要花 5 到 10 分钟整理,100 人团队一天就是 8 到 16 小时,一周接近 60 小时,相当于一个全职人力。所以日更绝不可能全量推行。
我的取舍是:只对偏差容忍度小于 3 天的任务做日更或事件触发更新,其余全部周更。 这类任务在数量上通常只占 15% 到 20%,但覆盖了 70% 以上的关键路径风险。用 20% 的填写成本买到 70% 的风险可见性,这是我认为最划算的一笔交易。
2. 字段丰富度与填写成本的取舍
前面已经用反面案例说明过:字段超过 5 到 7 个之后,质量开始下降。取舍的关键在于分清“决策必需字段”和“归档有用字段”。前者必须每次填,后者应该由系统自动带出或者事后补录。
具体判断方法是:如果某个字段的值从来没有影响过任何一次决策,它就是归档字段,不该出现在周更表单里。
3. 自动化与人工判断权的取舍
自动化能解决时延问题,但也会产生误报。我遇到过一条自动化规则在两周内触发了 80 多次提醒,团队很快就全部无视了,包括其中真正重要的 3 次。
我的取舍是:自动化只做“提示”和“升级”,不做“判定”。 系统可以告诉你“这个里程碑预测日期晚于计划 3 天”,但不能告诉你“这个项目要延期”。是否延期、要不要调整客户沟通策略,仍然必须由人决定。另外,阈值宁高勿低,先设 5 天跑两周,看触发频率再调,不要一上来就设 1 天。

4. 透明化与心理安全的取舍
把偏差数据完全公开,会让信息更真实,但也可能让团队倾向于把偏差“写得模糊”。我在两个团队做过对比:一个组的偏差数据全组可见并排名,另一个组只对项目经理和管理层可见,不做排名。
三个月后,全可见并排名的那组,填写完整率 74%,但阻塞项中“需要决策”字段的填写率只有 39%,大量阻塞被写成“协调中”;不排名的那组,填写完整率 96%,阻塞项决策字段填写率 81%。
我的结论是:数据可以透明,但不要做人际排名。 透明解决的是信息共享问题,排名解决的是绩效评价问题,而绩效评价一旦和偏差数据挂钩,偏差数据就会立刻失去真实性。这两件事必须解耦。
总结:进度更新的价值不在记录,而在触发
回到最开始那个数字:真正驱动了决策的进度更新只有 15% 到 25%。我这些年做的所有改造,本质上都是在提高这个比例,而不是提高更新的数量或美观度。一个 100 人团队每周产生几百条更新,如果把触发率从 20% 提到 40%,等于每周凭空多出上百次有效干预机会,这些干预省下的是返工人天、客户信任和上线窗口。
我认为最值得记住的独特判断有三条。第一,进度更新是预测行为,不是记录行为,不能产出预测的更新等于没写。第二,字段数量超过 5 到 7 个,数据质量会掉头向下,这是我在正反两个案例里都验证过的抛物线,很多团队至今还在往上加字段。第三,透明的目的是共享信息,排名的目的是分配奖惩,两者混在一起必然导致数据失真,这条几乎没人明说,但它在实践中反复应验。
下一步你可以做三件很小但立刻见效的事。第一,把本周团队发出的所有进度更新拿出来,逐条问“这改变了谁的什么决定”,统计一下触发率是多少,这个数字大概率会让你意外。第二,挑一个正在延期的里程碑,给它补上“完成定义清单”和“预测完成日期”两个字段,观察一周。第三,把周更模板的字段数砍到 5 个以内,砍掉那些从来没有影响过任何决策的字段,然后看填写完整率会不会不降反升。
如果你所在的团队在 100 人以上、多项目并行,并且客户对数据部署位置有要求,那么在动机制之前,先把工具侧的三个前置条件确认清楚:能否私有化部署、能否无缝承接既有工具的历史数据、核心工作项模型能否支持三日期字段与独立阻塞项。PingCode 在这三点上都具备对应能力,定位也偏中大型组织,可以作为这一阶段的评估对象之一。机制和数据模型先立住,工具才有意义;反过来,只换工具不改机制,只是把同一种失真搬到了一个更贵的容器里。
常见问题解答(FAQ)
1. 实施团队进度更新多久做一次才合理?
我带过一个小型实施团队,以前要求每天下班前更新进度,结果大家写得像流水账,我也没时间看;后来改成每周一次,又发现风险总是滞后暴露。到底有没有一个既不折腾人、又能及时预警的节奏?
进度更新频率应该按“任务颗粒度”和“风险暴露速度”来定,而不是一刀切。我的做法是分三层:第一层是任务级,颗粒度在1到2天以内的任务,要求执行人每天用一句话更新状态,只写“完成/进行中/受阻”加一个关键数字,比如“3个模块已联调2个”;
第二层是里程碑级,每个实施阶段节点由负责人在每周固定时间更新一次,写清楚完成百分比、偏差天数和下一步动作;第三层是项目级,面向客户或管理层每周出一份简报,只讲偏差超过2天的项。判断依据是:如果一个风险从发生到造成影响的时间小于更新周期,这个周期就太长了。
实施项目里接口联调、数据迁移这类事往往半天就会卡住,所以日更状态、周更汇总基本能覆盖大部分场景。
2. 进度更新里应该写什么,才能让领导一眼看懂?
我每次写进度都纠结,写太细领导嫌啰嗦,写太粗又被追问细节。有次我写“进展顺利”,结果领导直接问我到底完成了几个点,我当场答不上来,特别尴尬。到底进度更新应该包含哪几个要素?
进度更新要回答四个问题:做完了什么、还差什么、有没有阻塞、下一步什么时候完成。我通常要求团队按“结果+数字+偏差+动作”四段式写,比如“完成用户权限模块开发,共12个接口已自测通过10个,比计划晚1天,明天下午前完成剩余2个并提交测试”。这里的关键是数字要可核对,偏差要主动说,动作要带时间点。
判断标准是:一个不在项目里的人读完这条更新,能不能判断项目是快了、慢了还是卡住了。如果能,这条更新就合格;如果读完还要追问,说明写得太虚。另外要避免只写工作量不写结果,比如“花了8小时改bug”这种,对判断进度几乎没有帮助。
3. 团队成员不愿意更新进度,总是拖到最后才补,怎么办?
我们团队里几个老员工特别抵触写进度,觉得是形式主义,每次都要我催好几遍,最后补上来的还都是“已完成”这种没信息量的内容。我也不想天天当催收员,有没有办法让他们主动更新?
这个问题根源通常不在态度,而在进度更新对执行人没有直接好处。我试过有效的做法是三步:第一,把进度更新和“求助”绑定,要求更新时必须写一条需要谁配合或需要什么资源,让更新变成解决问题的入口,而不是汇报负担;第二,把更新模板压到三行以内,超过三行说明模板设计有问题;
第三,在站会上只讨论更新里标红的阻塞项,不逐条念进度,让大家感受到写了真有人看、真能推动事情。数据口径上,可以统计“更新及时率”和“阻塞项平均解决时长”两个指标,如果及时率低于80%,先检查模板是不是太重,而不是先批评人。
我自己的经验是,把进度更新从“给领导看”改成“给自己留证据、给团队要资源”,抵触会明显下降。
4. 进度更新和项目计划对不上时,应该改计划还是改更新?
我们实施过程中经常出现实际进度和原计划偏差很大,有人说得改计划,有人说计划不能动要如实记录偏差。我担心一改计划就变成“计划永远达标”,但不改又显得项目一直延期,到底该怎么处理?
我的判断是:计划可以改,但必须留下变更痕迹,不能悄悄改。具体做法是区分“基线计划”和“当前计划”两个版本,基线一旦确认就冻结,用来衡量整体偏差;当前计划可以随实际情况调整,但每次调整要记录调整原因、影响范围和批准人。
进度更新永远如实写实际完成情况,然后由项目经理判断是走变更流程调整当前计划,还是维持计划并记录偏差。判断依据可以看两个数:一是累计偏差天数,如果连续两周偏差扩大,说明计划本身不现实,应该变更;二是偏差原因,如果是需求变更导致的,走变更流程,如果是执行效率问题,就不应该改计划。
我见过最危险的做法是每次延期都把计划往后挪,最后基线完全失去参考价值,项目到底超期多少没人说得清。
核心关键词
文章包含AI辅助创作:进度更新最佳实践:实施团队进度管理最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/414978
读者评论
三日期法替代完成百分比这点很实在,但落地时遇到一个问题:客户合同和内部考核都习惯看百分比,改起来阻力不小。我们试过在内部用三日期、对外仍报百分比,结果两套口径反而增加了对账成本。想请教作者,这种内外不一致的过渡期一般怎么处理?
七个误区里最能共鸣的是‘只报任务不报依赖’。我们周报改成单独列阻塞项后,跨模块的衔接问题确实提前暴露了。不过模板字段从17个砍到5个,管理层一开始不适应,觉得信息变少了。作者文章中120人部门的改造实录,有没有遇到类似的向上沟通阻力,是怎么说服决策层的?
