我带过也陪跑过二十多个实施交付团队,规模从 6 个人的小组到 180 人的项目群管理办公室。如果只保留一条关于任务进度管理的结论,那就是:绝大多数实施团队的项目延期,不是某个人执行力差,而是进度信息在协同链路上被损耗掉了。一个实施顾问在客户现场多等了半天接口人,这条信息如果没有在 24 小时内变成任务系统里的一个状态变更,它就会在两周后变成项目周报上那句轻飘飘的"进度略有滞后"。
这篇文章想讲的,就是把这种损耗压到最低的实操方法、判断逻辑,以及可以直接复制的模板。
一、先给结论:进度管理的瓶颈从来不在"个人做得慢"
我把实施团队的进度问题拆成三层来看:个人执行层、协同接口层、管理决策层。绝大多数团队把 90% 的精力投在第一层,催人、要结果、加压;而真正吃掉工期的是第二层和第三层。
1. 三个断层的真实占比
我自己做过一个样本量不大的统计:把过去三年参与的 41 个实施项目做延期归因,把延期天数拆到最小可归因单元。结果和很多管理者的直觉相反,纯粹因为某个顾问技能不足导致的延期,只占 11% 左右;而因为等待、指令不清、依赖未识别、优先级冲突导致的延期,合计接近 70%。
这 70% 的共同特征是:它们都不是"某人不够努力",而是"系统没有让该知道的人在该知道的时候知道"。这就是协同管理方法存在的意义。

2. 五条可以直接落地的核心判断
我把下面的五条当作实施团队进度管理的地基,它们不是技巧,而是判断标准,决定了后面所有方法是否成立。
- 任务粒度决定进度可信度。周期超过 3 天的任务,其进度百分比基本没有管理价值。
- 进度必须由执行者主动更新,而不是由项目经理去问。问出来的进度天然带有防御性。
- 依赖要单独管理,不能藏在任务的备注里。依赖是跨人的,任务是单人的,两者不能混在一张表里。
- 进度要有置信度分级,不能只有"完成/未完成"。"我以为能按时"和"我确认能按时"是两回事。
- 看板是给执行者的,报表是给管理者的,两者不该用同一个视图。

二、真实场景:一个 12 人实施团队为什么每月都要"差三天"
2024 年上半年,我深度陪跑过一个 12 人的实施团队,同时并行交付 7 个客户项目。团队的成员能力都不差,项目经理也很拼,但连续 6 个月,每月月末的交付都会有 2,4 天的缺口。管理层的第一反应是"人手不够",准备再招两个人。
1. 我们先做了一次进度信息链路复盘
我做的第一件事不是加人,而是让项目经理把过去一个月的所有进度沟通记录翻出来:群消息、电话记录、邮件、会议纪要。然后我们逐条标注这条信息产生的时间、被记录的时间、被相关人感知的时间。

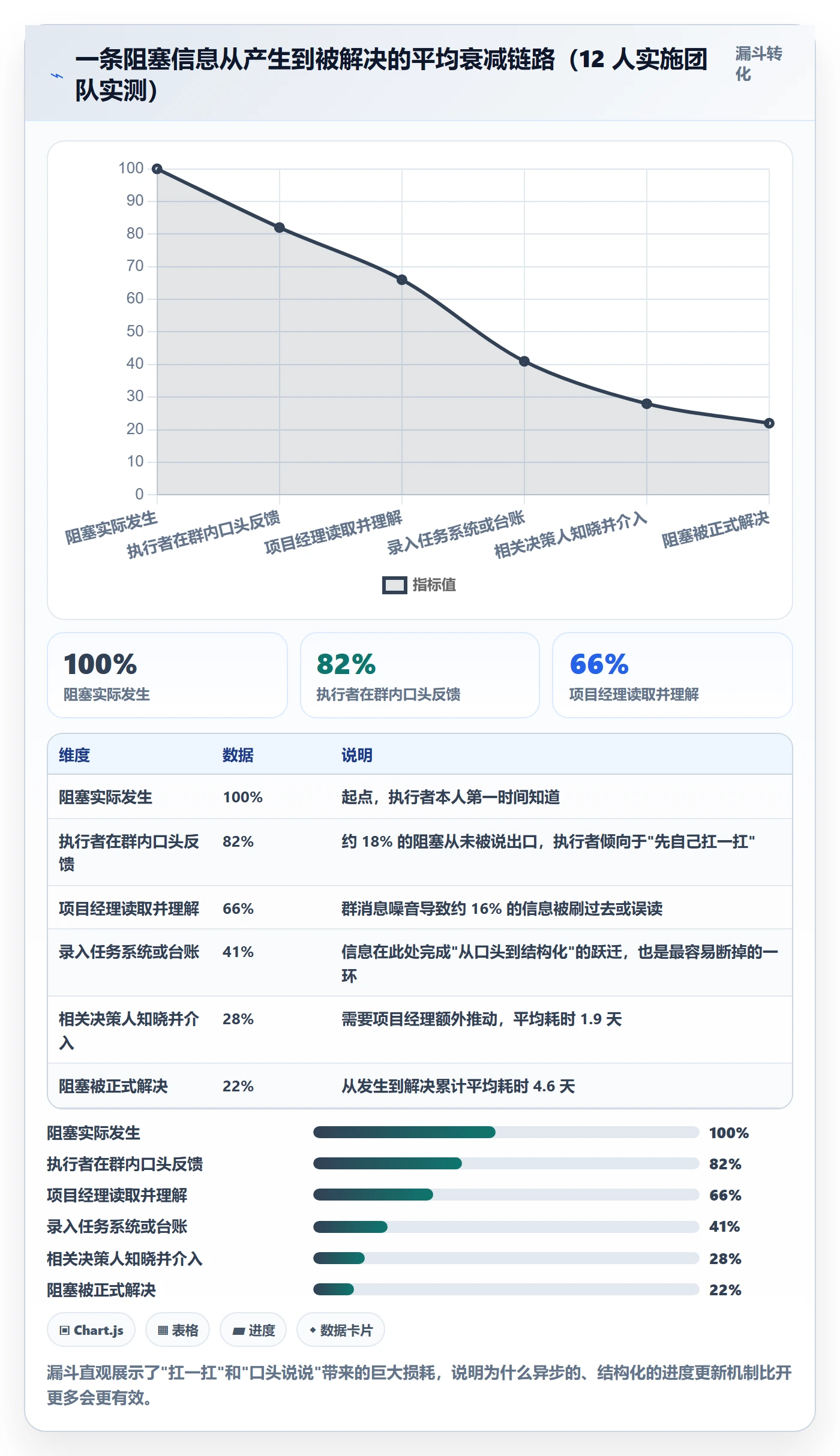

结果非常刺眼:一条阻塞信息从产生到被项目管理办公室正式记录,平均延迟了 2.7 天;从被记录到决策,又平均延迟了 1.9 天。两项相加接近 4.6 天,而月末的交付缺口正好是 2,4 天。
换句话说,这个团队不是产能不够,而是他们的反应速度比信息衰减速度慢。招两个人,只会让并行项目更多,信息衰减更严重。

2. 站会开得越久,信息质量未必越高
这个团队原本每天早会 30 分钟,7 个项目挨个过。我记录了连续 10 个工作日的数据,统计每个人在早会上的发言时长,以及其中包含"可执行的进度信息"的比例。
结论是:会议时长从 30 分钟延长到 45 分钟后,有效信息比例反而从 38% 掉到了 24%。原因是会议一开始变长,大家就会开始"讲故事",而故事里没有状态、没有阻塞、没有时间点。

3. 时间都花在哪了

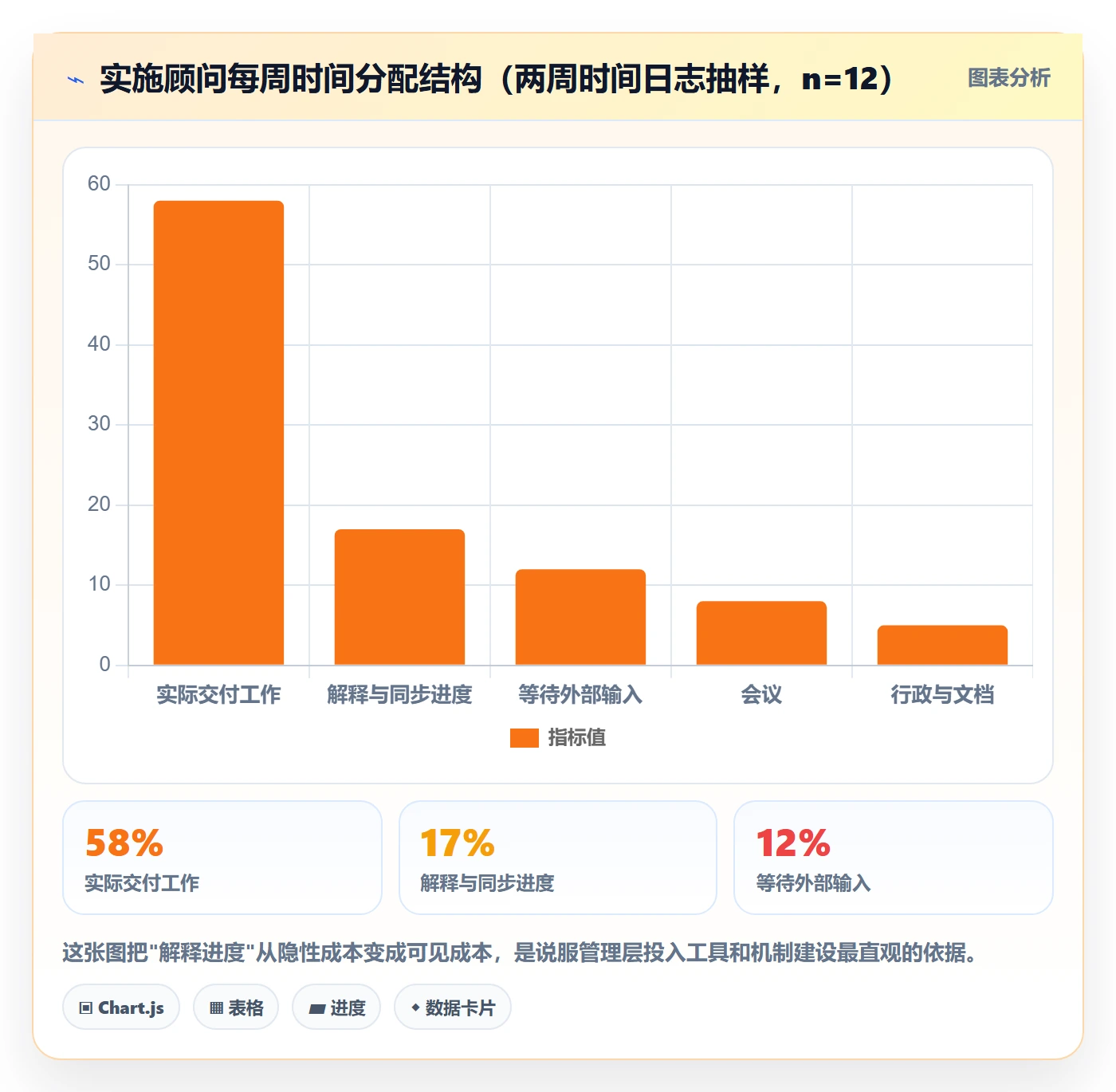

我们还做了一次两周的时间日志抽样。结果发现,实施顾问平均每周有 6.8 小时花在"解释进度"上,回答"这个做完了吗""什么时候能好""为什么还没好"。这 6.8 小时几乎可以覆盖一个完整的工作日。
更值得注意的是,这些解释里有超过一半是重复的:同一个进度被向项目经理、项目总监、客户接口人各解释了一遍。这不是沟通,这是信息广播的低效替代品。

三、把六个常见误区拆开看
讲完正面方法之前,我必须先把误区说清楚。因为很多团队不是不做进度管理,而是做了一堆看起来很像进度管理、实际毫无作用的事。下面六条,是我在实施团队里见过频率最高的。
1. 误区一:把甘特图当成进度管理
甘特图是计划工具,不是进度工具。它回答的是"原本打算什么时候做",不回答"现在到底卡在哪"。我见过太多团队,甘特图画得极其精美,每周更新一次,但更新的是"计划日期往后推",而不是"实际状态发生了什么变化"。
判断标准很简单:如果你的甘特图上的条,是靠拖动日期来更新的,那它就不是进度管理,是愿望管理。真正有用的进度视图,条的长度应该由任务状态自动推导,而不是人工拖动。
2. 误区二:用百分比汇报进度
"这个任务完成了 70%",这句话在实施项目里几乎没有信息量。因为剩下 30% 可能是 3 小时,也可能是 3 周,尤其是当剩下的部分包含联调、客户确认、数据迁移验证这类不可控环节时。
我的建议是:3 天以内的任务,用状态表示(未开始/进行中/阻塞/已完成);超过 3 天的任务,先拆了再说。如果确实拆不动,那就用置信度加剩余工期的方式汇报,而不是百分比。
3. 误区三:站会变成催办会
站会一旦变成项目经理问"你这个怎么还没好",执行者就会开始防御。防御的具体表现是:只说好消息,坏消息往后压,能拖一天是一天。
我做过对照观察:在"催办型"站会上,阻塞被主动上报的比例大约是 23%;在"证据型"站会上,即要求每个人对着看板说话、只说变化和阻塞,这个比例上升到 71%。差别不在人的诚实度,而在机制的容错空间。

4. 误区四:任务粒度一刀切
有的团队所有任务都是半天颗粒度,结果项目经理每天要处理 400 条任务更新,管理成本高到崩溃;有的团队所有任务都是两周颗粒度,结果到第二周末才发现做不完。
正确做法是按不确定性分层:不确定性高的环节(联调、数据迁移、客户验收)切到 4 小时,1 天;不确定性低的环节(标准配置、文档交付、环境搭建)可以到 2,3 天。粒度不是管理偏好,是对风险的定价。
5. 误区五:只管理"事",不管理"依赖"
任务是有主人的,依赖是没有主人的。一个任务延期,你至少知道找谁;一个依赖断了,你往往要花半天才能定位到是谁没给谁东西。这就是为什么依赖必须单独成表,而不是塞在任务备注里。
实践中,我会要求每个跨人、跨团队、跨组织的输入,都必须在依赖登记表里有一行,包含"提出方、提供方、需要时间、当前状态、升级对象"五个字段。
6. 误区六:模板越全越好
我见过一份 27 个字段的任务模板,包含"风险等级、关联合同号、预计工时、实际工时、质量评分、客户满意度预测"等。上线两周后,团队的实际填写率是 31%,且填写的字段集中在最前面 5 个。
模板的合格线不是"信息完整",而是"团队会坚持填"。如果一份模板的字段填写率低于 80%,那它剩下的字段就是噪音,会把真正重要的字段一起淹没。
四、专业判断逻辑:进度 = 状态 × 依赖 × 置信度
把上面这些误区理清之后,我给实施团队画了一条判断主线:一个任务的真实进度,等于它的明确状态,乘以依赖的健康程度,再乘以执行者给出的置信度。三者缺一,进度判断就是虚的。
1. 三个维度分别解决什么问题
- 状态解决"现在在哪"的问题。它必须是离散的、互斥的、由执行者维护的。
- 依赖解决"能不能继续"的问题。它回答的是外部输入是否到位,与任务本身的工作量无关。
- 置信度解决"这个判断有多可信"的问题。它是执行者对自己判断质量的元判断。
只有状态没有依赖,你会得到一堆"进行中"却永远做不完的任务;只有状态没有置信度,你会得到一个看起来很健康的看板和一个突然爆炸的交付日。
2. 置信度用四级刻度,而不是百分比
| 置信度等级 | 含义 | 管理动作 | 典型误用 |
|---|---|---|---|
| L1 已确认 | 方法、环境、输入均已就绪,执行者能给出具体完成时间 | 正常推进,纳入关键路径 | 把"我觉得没问题"当成 L1 |
| L2 基本确定 | 主体路径清晰,但存在一个小的未知项 | 要求明确未知项与验证时间 | 长期停留在 L2 不升级 |
| L3 存在风险 | 有明确的风险点会影响完成时间,但尚无解决方案 | 列入周度复盘,指定责任人 | 风险点写成"可能有影响"这种模糊表述 |
| L4 不可控 | 依赖外部组织或第三方,自身无法推动 | 立即触发升级路径,设置缓冲 | 一直挂着 L4 却没人升级 |
我在实践中发现一个规律:一个健康的实施团队,L1 和 L2 的任务占比应该在 75% 以上,L4 不应该超过 8%。如果 L4 长期超过 15%,说明问题不在执行层,而在商务、售前或客户关系层面。
3. 剩余工期的估算要用三点法
不要问"还有多久做完",要问三个数:乐观情况多久、最可能多久、悲观情况多久。这三个数即使粗略,也比单个数字有信息量得多。
原因在于,实施项目里真正决定交付日期的往往是悲观情况,而执行者在被问单个数字时,会本能地报出接近乐观情况的数。三点法把这种心理防御摊开了。

4. 进度偏差的三种归因必须分开处理
发现偏差之后,很多团队的做法是"赶紧加班补回来"。但我更倾向于先把偏差归到下面三类里,因为三类的解法完全不同。
- 估算偏差:任务本身没出问题,只是一开始估少了。解法是校准,不改流程,可以靠历史数据回归。
- 执行偏差:资源被挤占、技能不匹配、优先级被打乱。解法是调度,要动的是资源分配而不是人的态度。
- 假设偏差:任务的前提条件变了(客户接口人换了、第三方接口延期了)。解法是重规划,这类偏差最容易伪装成前两类,也最需要升级。
把三类偏差混在一起讨论,是周会效率低下的主要原因。因为"补偿性加班"只对第二类有效,对第一类和第三类都是无效的,甚至有害的。

五、协同管理方法:四套机制加三张表
方法层面,我总结成"四套机制 + 三张表"。四套机制管节奏,三张表管信息结构。它们不需要一次性全上,可以按团队规模逐步引入。
1. 机制一:任务粒度切分规则
我给实施团队定的默认规则是:单个任务的标准工期为 0.5,2 天,超过 3 天必须拆,不足 2 小时的建议合并到相邻任务里。
但更重要的是拆法。实施任务要沿着"可验证的中间产物"拆,而不是沿着"工作阶段"拆。比如"完成客户主数据迁移"是个坏任务,因为它的中间态不可验证;"提取客户主数据并生成字段映射对照表"就是个好任务,因为核对映射表的人可以立刻判断对错。
这个拆法还有一个副作用:它天然要求把验收标准写进任务描述里。没有可验证中间产物的任务,本质上就是没有验收标准的任务,而它们占了实施返工来源的一大半。
2. 机制二:每日异步进度更新,替代部分站会
我的做法是把每日站会从 30 分钟压到 12 分钟,压缩出来的部分用异步更新替代。每人在每天固定时间前,在任务系统或统一的异步渠道里按固定格式提交三条:昨天完成了什么、今天做什么、有什么阻塞。
格式必须固定,且每条都要对应到具体任务 ID。原因很实际:没有任务 ID 的进度更新,就会退化成"我今天挺忙的"这类无效信息。
站会上只讨论异步更新里标记为阻塞的项,其他一律不展开。这样站会从"轮流汇报"变成"集中解决阻塞",效率差别非常大。
3. 机制三:依赖登记与升级路径
依赖登记是这个方法里最容易被忽略、但收益最高的一环。每一行依赖要包含五个字段,缺一不可。
- 依赖内容:需要对方提供什么,必须是具体交付物,不能是"支持"。
- 提出方与提供方:明确到人,不能写到部门。
- 需要时间与期望时间:两个时间,前者是实际需要,后者是对外承诺。
- 当前状态:未沟通 / 已沟通 / 部分到位 / 已到位 / 已违约。
- 升级对象与升级阈值:超过阈值时间仍未到位时,直接升级到谁,不需要再开会讨论。

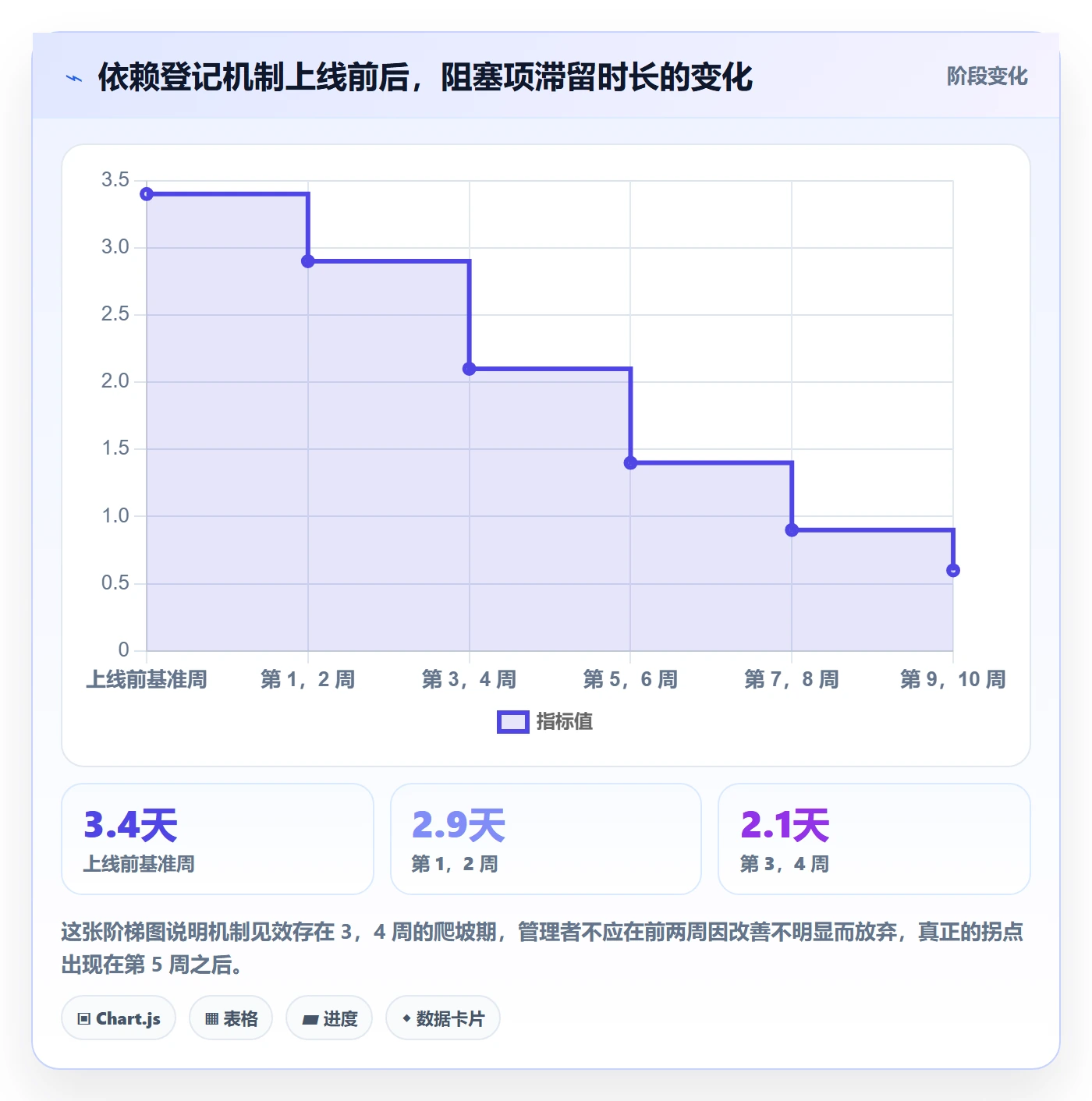

升级阈值我一般设在"需要时间"前 3 个工作日。依赖一旦触及阈值自动升级,是唯一能对抗"再等等看"心理的机制。
4. 机制四:周度滚动预测,而不是周度汇报
周会不要用来汇报"这周做了什么",那是给上级看的,不是给项目用的。周会的核心动作只有一个:把未来两周的任务重新排一次序,并把置信度低于 L2 的任务全部摆到桌面上。
滚动预测的关键不是准确性,而是趋势。如果连续两周,L3 和 L4 的任务数量都在上升,即使当前没有延期,也说明项目正在恶化。

5. 三张表:任务台账、依赖登记表、进度置信表
三张表各管一件事,不要合并。合并的结果通常是字段互相挤占,最后一张表都填不好。
| 表名 | 核心字段 | 更新频率 | 责任人 | 主要用途 |
|---|---|---|---|---|
| 任务台账 | 任务ID、负责人、开始日期、标准工期、当前状态、可验证产物、验收标准 | 执行者每日更新 | 任务执行者 | 回答"现在在哪" |
| 依赖登记表 | 依赖内容、提出方、提供方、需要时间、期望时间、当前状态、升级对象 | 每日扫描,状态变化即更新 | 项目经理 | 回答"能不能继续" |
| 进度置信表 | 任务ID、置信度等级、风险描述、剩余工期三点估算、下次验证时间 | 每周更新两次 | 执行者填写,项目经理校准 | 回答"这个判断有多可信" |
我在团队里反复强调一件事:三张表的字段总数应该控制在 20 个以内。超过这个数,填写质量就会断崖式下跌,而进度管理最怕的不是信息少,是信息假。
六、可以直接复制的任务进度管理模板
下面这套模板是我在多个实施团队里迭代过五轮的版本,可以直接拿去用。它被刻意设计得很"薄",因为厚模板填不满。
1. 任务卡片模板
每条任务应该包含下面这些字段。我用接近 YAML 的格式写出来,方便导入到各类项目管理工具里做字段映射。
task_id: IMP-2024-0317
title: 完成客户主数据字段映射对照表并提交客户确认
owner: 张工
type: 交付物 / 依赖项 / 验证项 / 缺陷修复
start_date: 2025-03-17
standard_duration: 1.5d # 标准工期,超过 3d 必须拆分
deliverable: 字段映射对照表 v1.0(含 6 张表、87 个字段)
acceptance: 客户数据负责人签字确认;抽样 20 条记录回填验证通过
status: 进行中 # 未开始 / 进行中 / 阻塞 / 待验证 / 已完成
blocker: 客户侧缺乏历史数据字典,字段命名待确认
confidence: L2 # L1 已确认 / L2 基本确定 / L3 存在风险 / L4 不可控
estimate_optimistic: 0.5d
estimate_likely: 1d
estimate_pessimistic: 3d
next_check: 2025-03-18
注意 deliverable 和 acceptance 这两个字段。它们是整套模板里价值最高的部分。很多团队填了 status 和 owner 就停了,结果任务"完成"了但客户不认,返工发生在验收阶段,那时候时间已经花掉了。
2. 每日异步进度更新模板
固定三段式,每条都要带任务 ID。不要写感受,只写事实。
【3月18日进度更新】
完成:IMP-2024-0315(接口联调环境搭建)→ 已完成
进行中:IMP-2024-0317(字段映射对照表)→ 进行中,进度到第 3 张表
阻塞:无
置信度变化:IMP-2024-0317 由 L2 降到 L3
风险说明:客户侧数据字典缺失,若不解决,预计增加 2 天
需要支持:请项目经理协调客户数据负责人,最晚 3 月 19 日
这套格式我要求团队严格照抄,包括"置信度变化"和"需要支持"这两个固定段落。如果只留一半段落,更新会迅速退化成流水账。
3. 周度滚动预测模板
周会只用一张表,共五列:未来两周任务清单、当前置信度、本周变化、依赖是否就绪、下周必须做的三个决定。
最后那列"下周必须做的三个决定"是关键设计。它把周会从回顾会强行扭转成决策会。如果一周下来列不出三个需要决策的事项,那要么是项目太健康,要么是大家在回避问题,通常以后者居多。
4. 依赖登记表模板
用 CSV 格式给出,方便直接导入表格工具。
依赖内容,提出方,提供方,需要时间,期望时间,当前状态,升级阈值,升级对象
客户历史数据字典,实施组-张工,客户IT-李经理,2025-03-19,2025-03-18,已沟通未到位,2025-03-16,项目经理→客户项目总监
第三方支付接口沙箱账号,实施组-王工,支付厂商-技术支持,2025-03-22,2025-03-20,未沟通,2025-03-19,项目经理→商务负责人
测试环境VPN权限,实施组-刘工,客户运维-赵工,2025-03-18,2025-03-18,部分到位,2025-03-17,项目经理→客户经理
注意"未沟通"这个状态。在所有依赖状态里,"未沟通"是最危险的,因为它连倒计时都还没开始。我的要求是任何依赖一旦被识别,必须当天完成首次沟通,不允许挂着一句"回头找他们说"。

七、工具落地:以 PingCode 为例的配置思路
机制和模板都清楚之后,最后一步是让它们落到工具里。纯靠表格当然能跑,但一旦并行项目超过 5 个、参与人数超过 20 人,表格的维护成本就会超过它的收益。这一节我用 PingCode 举例说明配置思路,它主要服务中大型企业及 100 人以上组织,在实施交付这类多项目并行、角色复杂的场景里比较贴合。
1. 工作项类型与状态流要对应三张表
我的配置原则是:工具里的工作项类型设计,必须能直接映射到前面那三张表,否则就会出现"系统里一套、表格里一套"的双轨制。双轨制是进度管理最常见的死法。
具体做法是:任务台账对应主工作项(如"任务"或"子任务"),依赖登记对应独立的"依赖项"工作项类型并单独建视图,进度置信对应自定义字段(置信度下拉 + 剩余工期三点估算)。状态流建议收敛到 5 个以内:未开始、进行中、阻塞、待验证、已完成。
特别提醒一点:不要把"阻塞"设计成"进行中"的子状态。阻塞必须是一级状态,因为只有一级状态才能被独立筛选、独立统计、独立触发提醒。
2. 私有化部署与迁移在实施交付场景里的实际意义
实施团队服务的客户里,相当一部分是金融、制造、能源类的中大型组织,他们对代码和项目数据的存放位置有硬性要求。这种情况下,支持私有化部署几乎是选型的入场券,不是因为功能更好,而是因为不合规的方案在投标阶段就会被排除。
另一个容易被低估的成本是迁移。很多实施团队一开始用的是海外工具,后来因为数据合规、访问稳定性或成本原因要切换,这时候"能不能平滑迁移"直接决定了切换要付出多少人天。我把 Jira 平滑迁移能力看作一个隐性成本项:迁移做得顺,切换成本大约 3,5 个人天;迁移做不顺,光字段和状态映射就能吃掉 20 个人天以上,还会丢掉历史进度数据。
作为国产替代方案来评估时,我一般会重点验证四件事:自定义字段能否完整映射、状态流转历史能否保留、附件与评论能否随任务迁移、原有报表口径能否在新工具里复现。这四项里,第四项最容易被忽略,却最影响管理层的使用意愿。
3. 报表层要区分执行视图和管理视图
执行者需要的是看板:按负责人泳道、按阻塞状态高亮、按依赖状态标记。管理者需要的是趋势:置信度结构变化、阻塞滞留时长、依赖违约次数、关键路径偏差。
这两类视图如果混用,结果一定是执行者觉得系统太重,管理者觉得数据没用。我的做法是给执行者只保留一个看板入口,给管理者单独配一个仪表盘,两边的数据源相同,但呈现方式完全不同。

八、不同规模团队的行动建议
方法不能照搬,规模不同,优先级完全不同。下面按四种典型情况给建议。
1. 5 人以下的小队:不要上系统,先固定格式
这个规模下,工具是负担。你要做的是三件事:把任务拆到 2 天以内;每天用固定三段式异步更新;每周五花 30 分钟做一次两周滚动预测。
一张共享表格就够。这个阶段的敌人是随意,不是缺工具。
2. 10,30 人的实施团队:先建依赖登记表
这个规模是问题集中爆发的区间:人够多了,但还没多到需要专职项目管理办公室。我见过的问题里,80% 出在依赖上。
优先级排序是:依赖登记表 > 置信度分级 > 异步更新 > 工具化。先让依赖可见,再让进度可信,最后才是让工具好用。顺序反了,工具上线也会失败。
3. 50 人以上的多项目群:必须做结构化的置信度管理
这个规模单人视角已经失效,管理者只能看结构。核心指标从"这个任务做完了吗"变成"L1/L2 任务占比是多少、趋势如何"。
此时需要专职角色负责进度度量,并建立跨项目的置信度看板。在这个规模上,进度管理的本质是资源调度和风险前置,而不是任务跟踪。
4. 强合规或私有化场景:把部署方式纳入选型第一梯队
如果服务的是金融、政务、能源类客户,或项目数据涉及敏感信息,那么部署方式、数据主权、审计日志会成为硬约束。这类团队选型时建议先筛部署形态,再看功能,最后看迁移成本。
根据我的观察,这个方向的国产化需求很明确,也比较集中。对 100 人以上的中大型组织来说,支持私有化部署、能承接原有工具平滑迁移的平台,往往在选型第一轮就能筛掉大部分选项。

九、不同情况下的取舍
所有方法都有代价。下面四组取舍,是实施团队在做进度管理时几乎一定会遇到的。我把每一组的两端都写清楚,方便你对号入座。
1. 实时看板 vs 异步更新
实时看板的好处是透明度高,代价是执行者要频繁切换上下文,且容易产生"被盯着"的压迫感。异步更新的好处是不打断工作,代价是信息有延迟。
我的取舍标准是:任务粒度小于 1 天的团队用异步更新,大于 2 天的团队加实时看板。因为小颗粒任务本身变化快,实时看板会变成噪音;大颗粒任务变化慢,实时看板才能提供足够早的预警。
2. 精细粒度 vs 管理成本
前面那张气泡图已经说明了:0.5 天的粒度能把返工率压到 7%,但项目经理每周要花 22 小时;4 天的粒度让管理成本降到 4 小时,但返工率涨到 21%。
我一般推荐 1.5 天作为默认值,然后对高不确定性环节单独调细。关键是不要全局一刀切,而是把粒度当作对不确定性的定价工具。
3. 表格自研 vs 平台化
表格的优势是零学习成本、随时可改,劣势是没有约束力、容易版本分裂。平台化的优势是字段约束、历史可追溯、报表自动,劣势是初期配置成本和迁移成本。
我的分界线是 20 人 / 5 个并行项目。低于这个规模,表格更划算;高于这个规模,表格的维护成本会以非线性方式增长,此时平台化反而更省。
4. 强流程 vs 弱流程
强流程保证信息质量,但会引发抵触;弱流程接受度高,但信息质量不可控。这个取舍没有标准答案,取决于团队的人员稳定度和项目复杂度。
我的经验是:人员流动率高、客户要求严的项目适合强流程;人员稳定、内部研发型项目适合弱流程。但无论哪种,任务台账和依赖登记这两个最小结构都不能省,否则进度管理就失去了支点。

写在最后:进度管理的真正杠杆在"信息结构",不在"人的态度"
回到开头那个 12 人团队。他们最后没有加人,只做了三件事:把任务拆到 1.5 天以内并强制填写可验证产物、建立依赖登记表并设置自动升级阈值、把每日站会从 30 分钟压到 12 分钟并用异步更新替代。
第 10 周的时候,他们的月末交付缺口从平均 3 天降到了 0.5 天以内,而团队规模一个没变。这个结果让我更确信一件事:进度管理的杠杆点几乎从来不在"人不够努力"上,而在"信息结构不对"上。
我的独特判断是:大部分实施团队不缺执行力,缺的是把执行状态无损传递出去的结构。状态、依赖、置信度这三样东西一旦被显性化,团队自然会把注意力放到真正的阻塞上。反过来,如果这三样是隐性的,再多的会、再多的表、再先进的工具,都只是在给一个漏水的桶不断加水。
下一步你可以这样开始,不用一次性全上:
- 本周内:抽查你当前进行中的 20 个任务,统计有多少个周期超过 3 天、有多少个没有写明可验证产物。这个数字就是你的起点。
- 下周内:新建一张依赖登记表,把当前所有跨人、跨组织的等待项列进去,一共五个字段,先跑两周。
- 两周内:给所有进行中的任务加上置信度标记(L1,L4),然后每周记录一次 L3+L4 的占比变化趋势。
- 一个月后:如果并行项目超过 5 个、参与人数超过 20 人,再考虑把这三张表迁到平台里,并优先验证迁移完整性和私有化部署能力。
做完这四步,你至少能回答一个之前很难回答的问题:我的项目到底是在按计划推进,还是只是在按时开周会。
常见问题解答(FAQ)
1. 实施团队任务进度总是滞后,怎么用协同管理方法把进度拉回正轨?
我带过几个实施项目,每次到了中后期就发现任务卡在某个环节,看板上一堆“进行中”,但真正能交付的没几个。老板天天问进度,我只能凭感觉说“快了”,结果一拖再拖。
先把任务颗粒度拆到“一个人一天内能做完并交付一个可验证产物”的程度,比如“完成XX模块配置并截图确认”而不是“推进XX模块”。然后在协同管理平台上设置三个硬口径:任务必须有唯一负责人、必须有截止日期、必须有交付物链接或附件。
每天站会用15分钟只过三件事:昨天交付了什么、今天交付什么、卡在哪里需要谁支持。对于超过48小时没有状态更新的任务,系统自动标黄并通知负责人和项目经理。实施团队最常见的滞后原因不是能力不够,而是任务边界模糊和等待依赖,把这两个问题用模板固定下来,进度可视度会明显提升。
2. 小团队只有五六个人,有没有必要上项目管理工具?用表格不行吗?
我们团队人不多,我一直觉得用共享表格记任务就够了,但最近同时跑三个实施项目,表格里版本乱、状态对不上,有人改了别人不知道。我在犹豫是不是要换成专业的项目管理平台,又怕工具太重反而增加负担。
判断依据不是人数,而是“并行项目数”和“跨角色依赖数”。如果同时有2个以上实施项目、且任务需要在销售、实施、客户三方之间流转,表格很快就会失效,因为表格没有权限控制、没有状态变更记录、没有自动提醒。小团队选工具的原则是:先能用模板跑起来,再谈自动化。
具体做法是选支持任务看板、甘特图、自定义字段和评论@提醒的项目管理平台,初期只启用三个功能:任务分配、截止提醒、交付物上传。表格可以作为导出报表的辅助,但不要作为主协同载体。我见过5人团队用表格同时跑4个项目,最后光对齐版本每周就要花半天,换工具后这部分时间省下来了。
3. 实施进度管理模板到底该包含哪些字段和模块,才能不流于形式?
我下载过很多模板,Excel的、在线文档的都有,但填着填着就变成走过场,大家随便写两句,最后模板和实际进度两张皮。我想知道一个真正能落地的实施进度模板,核心字段和模块应该怎么设计。
一个能落地的实施进度模板只保留五个核心字段:任务名称、唯一负责人、截止日期、当前状态、交付物链接。额外再加两个辅助字段:前置依赖和风险备注。模块上分三层:第一层是里程碑视图,只放对客户有承诺的关键节点,比如“环境部署完成”“UAT通过”;
第二层是任务看板,按“待开始、进行中、待验收、已完成”四列管理;第三层是风险与依赖清单,专门记录等待客户、等待第三方、等待内部审批的事项。模板流于形式的根本原因是字段太多、和考核脱节。做法是把“交付物链接”设为必填,没有链接就不能标记完成,同时每周导出一次逾期任务清单,在项目例会上逐条过。
这样模板就变成了进度的事实来源,而不是额外的填表负担。
4. 跨部门协作时,实施进度信息不同步,怎么建立统一的同步机制?
我们实施团队经常要和售前、研发、客户成功打交道,每个部门用的工具和口径都不一样。售前说“已经交接了”,研发说“还没收到需求”,客户成功说“不知道这个项目上线了”。我夹在中间反复解释,效率特别低。
统一同步机制的关键不是让所有人用同一个工具,而是定义一套“跨部门交接单”和固定同步节奏。具体做法:第一,在项目管理平台里为每个实施项目建立一个共享空间,把售前交接、研发支持、客户成功验收都做成标准任务,每个任务必须有交接人和接收人双方确认才能关闭。
第二,设定三个强制同步节点:项目启动会、上线前检查会、验收交接会,每个节点输出一份固定格式的记录并上传到共享空间。第三,指定一个“进度唯一出口人”,通常是最了解全局的项目经理,所有对外进度口径由这个人统一发布,其他人不单独同步。
判断机制是否有效的标准是:任意一个跨部门成员,能否在5分钟内从共享空间查到项目当前状态、下一个里程碑和待办事项。如果能,机制就成立了。
核心关键词
文章包含AI辅助创作:任务进度实操方法:实施团队提升进度管理效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/414778
读者评论
我们团队也做过类似的阻塞链路复盘,但有个问题没想明白:要求执行者主动更新进度,实际推起来很容易变成形式主义,更新的是‘进行中’三个字,增量信息几乎没有。后来加了个约束,更新时必须写清楚下一步动作和卡点,才有点用。不知道文中的方法是怎么解决这个执行质量的?
延期归因的分布我基本认同,但个人技能只占11%这个数字放我们公司可能偏低。我们做的是偏定制化的交付,顾问对业务理解不够深的时候,前期需求确认就会埋坑,后面的返工其实都被归到‘指令不清’里了,本质上还是人的能力问题。统计口径不同结论差挺多的。
站会那组数据挺有共鸣的。我们之前也是30分钟起步,越开越长,后来砍成15分钟只过阻塞,反而效率高了。不过文中说的‘证据型站会’要求对着看板说话,前提是任务拆分要足够细,不然看板上就几条大任务,还是没法说清楚。这个前置条件感觉比站会本身更关键。
