进度管理如何做好任务进度?实施团队数据分析与操作步骤

2023 年下半年,我帮一家做政企数字化交付的公司做进度复盘。这家公司有 137 名实施顾问,同时在跑 43 个项目,PMO 每周收 43 份进度周报。让我印象最深的不是延期本身,而是当我在会议室问"这个项目到底落后多少天"时,项目经理、交付总监、销售三个人给出了三个完全不同的答案:项目经理说落后 3 天,交付总监说落后 12 天,销售说"客户没投诉就算正常"。同一个项目,三套进度真相。

这不是个例。我在过去三年里深度参与过 20 多个实施交付团队的进度数据治理,几乎每一家在启动阶段都会遇到同一个问题:团队并不是不努力,而是缺少一套能让"进度"变成可核对、可归因、可预测的数据结构。任务进度管理做到最后,考的从来不是甘特图画得多漂亮,而是当偏差出现时,你能不能用数据说清楚"差在哪、差多少、为什么差、还能不能追回来"。

这篇文章我会把实施团队进度管理的完整链路拆开:先给核心结论,再讲真实场景,然后拆误区、给判断逻辑,最后落到具体的数据分析口径和操作步骤,包括我在一个 120 人规模实施团队里用 PingCode 做进度数据治理的六个月完整过程。

一、先说结论:进度管理真正要管的不是"任务做完了没有",而是"偏差能不能被提前解释"

我先把最重要的判断放在前面,后面所有内容都是为这几条结论提供支撑。

1. 进度不是一个百分比,而是一组带时间戳的状态序列

大多数团队的进度管理失败在一个地方:他们只记录"当前状态",不记录"状态变化的时间点"。一个任务今天显示"进行中 60%",这句话本身信息量几乎为零,它不告诉你这个 60% 是过去三天涨上来的,还是卡在 60% 已经两周没动。

我的判断标准很简单:如果一个任务的进度数据不能回答"它上次发生变化是什么时候",这条数据就不具备预警价值。实施团队真正需要的是状态序列,而不是状态快照。

2. 进度的可信度,取决于任务粒度、更新频率和责任人三个变量的匹配度

任务拆得太粗,进度就会"要么 0% 要么 100%";拆得太细,填写成本会高到团队开始敷衍。更新频率定得太密,数据噪音大于信号;定得太疏,偏差发现时已经来不及补救。

我在项目里反复验证过一条经验:任务粒度在 4 到 16 小时之间、更新频率在每周 2 到 3 次、且每个任务只有一个明确责任人时,进度数据的可信度最高。偏离这个区间,数据质量会明显下降。

3. 偏差归因比偏差统计更重要

很多团队的周报只写"本周延期任务 17 个",然后就结束了。这个数字不能指导任何行动。真正有用的是把 17 个延期任务按原因分类:多少是因为需求变更、多少是因为客户环境没准备好、多少是因为依赖方未交付、多少是因为资源被抢占、多少是因为估算本身失真。

因为这五类原因对应完全不同的解法。需求变更是商务和变更管理问题,环境未就绪是客户协同问题,依赖未交付是排程问题,资源抢占是优先级治理问题,估算失真是计划能力问题。混在一起统计,等于什么都没说。

进度管理如何做好任务进度?实施团队数据分析与操作步骤

4. 进度管理的目标不是"零延期",而是"可预测"

这是我踩过坑之后才想明白的一点。早期我执念于把所有延期清零,结果团队开始学会"藏延期",把估计工时调大、把任务拆到看不见、把状态一直挂在"进行中"。表面上延期数下降了,实际上风险更大了。

后来我把目标改成"可预测":允许延期发生,但要求延期必须提前被预测到。做到了这一点,团队的里程碑达成率反而从 74% 提升到了 89%。因为当延期可以被提前预测时,你可以调资源、改范围、跟客户重排期,而不是在交付前一天被告知"做不完"。

二、背景与真实场景:一个 137 人实施团队的三次"进度塌方"

抽象结论讲完,我讲三个具体场景。这三个场景来自同一家公司,时间跨度是 2022 年 3 月到 2023 年 9 月。

1. 场景一:里程碑当天才发现整体延期

第一个项目是给一家制造业客户做 ERP 实施,合同工期 5 个月,团队 9 人。项目前三个月一切正常,周报都是绿色。第四个月第一周,项目经理突然说整体要延后三周。

我去翻他们的任务数据,发现问题早就存在了:9 个任务里有 3 个从第 6 周开始就一直挂在"进行中",状态两个月没变过,但因为没人规定"状态超过 X 天未更新就要被标记",这些任务在周报里依然是"正常推进"。

这里的关键不是项目经理失职,而是他们的数据模型里根本没有"停滞"这个概念。任务只有"未开始、进行中、已完成"三种状态,"进行中卡了两周"和"进行中昨天刚开工"在数据上完全一样。

2. 场景二:日报漂亮,交付难看

第二个团队更典型。他们要求顾问每天写日报,"今日完成 A 模块配置 80%,明日完成剩余 20%"。日报收得很齐,填表率 98%。但是交付验收时,客户列出的未完成项有 40 多条。

我抽样对比了 6 个任务的日报描述和实际交付物,发现一个规律:日报里的"完成 80%"是自我评估,不是可验证的交付标准。顾问完成了"配置界面",就认为完成了 80%,但"配置界面通过客户 UAT"才算是真正的完成。评估口径不统一,日报越详细越具有误导性。

3. 场景三:跨项目抢资源,谁都在等

这家公司同时在跑 43 个项目,但有 12 个顾问同时背了 3 个以上的项目。第三季度的数据显示,项目平均"等待资源"的时间占总工期的 18%。但因为没有跨项目的资源视图,每个项目经理都认为自己的项目"只是稍微慢了一点"。

这个问题在实施团队里极其普遍,因为实施团队的资源不是"专职分配",而是"按阶段调度"。一个顾问在 A 项目的上线周、B 项目的调研周、C 项目的培训周会发生直接冲突,而单项目视图看不到这个冲突。

进度管理如何做好任务进度?实施团队数据分析与操作步骤

4. 为什么实施团队的进度管理比研发团队更难

我做过对比,实施交付团队的进度管理难度普遍高于纯研发团队,原因有三个。

第一是交付物不标准。研发任务通常对应明确的代码提交和测试用例,实施任务的完成标准高度依赖客户环境和现场条件,"配置完成"和"配置生效"之间可能隔着两周的客户协调。

第二是外部依赖多。研发团队的依赖大多在团队内部,实施团队的依赖包括客户方 IT、第三方系统厂商、硬件到货、网络开通,这些依赖不受自己控制,但全部计入自己的工期。

第三是人天成本高且不可并行。一个顾问的现场时间不能复制。研发可以通过加服务器扩容,实施不能通过"多来两个人"在同一周内把一个人两个月的现场工作压缩掉。

理解了这三个特点,就能明白为什么实施团队的进度管理必须做"数据前置",不是等交付出问题再复盘,而是在过程里就把偏差信号采集出来。

三、拆解常见误区:你以为在管进度,其实在管情绪

下面五个误区,是我在实施团队里见到频率最高、代价最大的。

1. 误区一:把"完成百分比"当成进度

百分比进度最大的问题是"90% 陷阱"。一个任务可以连续三周保持 90%,因为它剩下的 10% 是客户签字确认,而客户一直在出差。这种情况下,90% 这个数字比 0% 更有害,因为它给了团队虚假的安全感。

我的替代方案是把百分比换成可验证的完成定义:一个任务要么"未满足退出条件",要么"满足退出条件"。中间不设百分比。对于确实需要中间状态的长任务,用 25%、50%、75% 三个离散档位,并且每一档必须对应一个可交付物。

2. 误区二:任务粒度越细越好

有团队做到每个任务不超过 2 小时,结果是每天要更新 4 次状态、每周产生 800 多条状态变更记录,PMO 光整理数据就花掉两个人天,而数据的决策价值几乎没有提升。

我在给 PingCode 做进度数据模板设计时,验证过一组对照:把任务粒度从 8 小时细化到 2 小时,进度数据的"偏差发现提前量"只提升了约 12%,但团队的填写工时上升了 2.3 倍。边际收益快速递减,边际成本线性上升。

3. 误区三:用"每日站会"代替数据

站会是同步机制,不是数据机制。我在一个 30 人团队观察过,他们每天站会 15 分钟,持续了 4 个月,但没有留下任何结构化的进度记录。当有人请假、有人转项目时,进度信息立刻断档。

更重要的是,站会上的进度陈述存在天然的"乐观偏差"。有研究显示,人在公开场合汇报进度时会系统性高估完成度,这个偏差在多人会议上更明显。数据的作用是把私下的真实状态固定下来,而不是用会议去覆盖它。

4. 误区四:把甘特图当成进度管理

甘特图是"计划的可视化",不是"进度的可视化"。很多团队画的甘特图只有一条基线,从来没有做过基线与实际的对比更新,本质上是一张好看的排期表。

判断标准很简单:如果你的甘特图上没有"计划条"和"实际条"的重叠对比,也没有关键路径的动态重算,那它就只是个装饰。真正有用的进度图,应该能一眼看出哪条路径上的浮动时间已经被吃掉。

5. 误区五:只统计"延期任务数",不统计"延期分布"

延期 17 个任务这件事毫无信息量。有信息量的是:这 17 个任务里,有多少集中在 2 个人身上、有多少集中在同一个客户环境、有多少集中在同一个阶段(比如数据迁移)、有多少是首次延期的任务。

我见过一个案例,某个顾问名下 6 个任务全部延期,团队的第一反应是"他能力不行"。做了分布分析之后发现,这 6 个任务全部依赖同一个第三方接口方的配合。真正的问题在外部依赖管理,而不是个人能力。

进度管理如何做好任务进度?实施团队数据分析与操作步骤

四、专业判断逻辑:把"进度"拆成四个可计算的层次

讲完误区,我给出我自己在用的判断框架。这套框架的核心思想是:不要试图用一个指标管理进度,而是用四层指标分别回答四个不同的问题。

1. 第一层:状态层,回答"任务现在在哪一步"

这一层只关心两个字段:当前状态,以及状态变更时间。我强烈建议每个任务都记录 status_changed_at,它是后面所有分析的基础。

有了这个字段,你可以直接算出一个关键指标:停滞天数 = 今天 – 最近一次状态变更时间。停滞天数超过任务预估工时的一定倍数(我通常设 1.5 倍),就应该触发预警。

2. 第二层:偏差层,回答"和计划差了多少"

这一层至少要有三个量:计划开始/结束时间、实际开始时间、剩余预估工时。基于这三个量,可以算出进度偏差和进度偏差率。

— 任务进度偏差基础查询示例
SELECT

task_id,

task_name,

owner,

planned_end_date,

CURRENT_DATE AS today,

CURRENT_DATE – planned_end_date AS delay_days,

planned_hours,

remaining_hours,

ROUND(

(1 – remaining_hours::numeric / NULLIF(planned_hours, 0)) * 100, 1

) AS progress_pct,

CASE

WHEN status_changed_at IS NULL THEN NULL

ELSE CURRENT_DATE – status_changed_at::date

END AS stagnant_days

FROM tasks
WHERE status != 'DONE'
ORDER BY delay_days DESC NULLS LAST;

注意最后一个字段 stagnant_days。它和 delay_days 是两个完全不同的信号:delay_days 高但 stagnant_days 低的任务,说明有人在推进但进度仍慢,可能是估算问题;delay_days 和 stagnant_days 都高的任务,说明已经没人管了,是真正的高危任务。

3. 第三层:归因层,回答"为什么差"

我给实施团队设计的原因分类固定为五类,要求延期任务必须选一个主因,可选一个次因。

  • 需求/范围变更:客户提出新要求,或范围描述本身存在歧义
  • 外部依赖未就绪:客户环境、第三方接口、硬件、网络、数据未按约定提供
  • 资源冲突:责任人被其他项目占用或临时调动
  • 估算失真:任务本身复杂度被低估,或拆分时遗漏了必要环节
  • 执行偏差:无明显外部原因,纯粹是推进不力或质量问题返工

这五类的价值在于,它们对应完全不同的干预手段。如果连续两个月延期主因都集中在"外部依赖未就绪",那要改的是客户协同机制和合同里的前置条件条款,而不是盯着团队加班。

4. 第四层:预测层,回答"还能不能按期完成"

最上面一层才是大家最关心的。但我想强调:预测的质量完全取决于下面三层的质量。没有状态变更时间、没有归因数据,任何预测都是拍脑袋。

最实用的预测方法我推荐"历史速度外推":取责任人过去 4 周的周均完成任务量(按任务数或按工时),用剩余工作量除以这个速度,得到预计完成周数,再和计划结束日期比较。

# 基于历史速度的完工预测(简化版)
def forecast_finish(remaining_hours, weekly_velocity_hours):

if weekly_velocity_hours <= 0:

return None  # 无法预测,需要人工介入

return round(remaining_hours / weekly_velocity_hours, 1)

示例:剩余 96 小时,近 4 周周均完成 24 小时

weeks_needed = forecast_finish(96, 24)   # 结果 4.0 周

若计划结束时间只剩 2 周,则预测缺口为 2 周,属于必须上报的偏差

这个方法的精度不算高,但它的价值在于把"我感觉能做完"变成了"按过去四周的速度,需要 4 周但只剩 2 周"。前者无法讨论,后者可以决策。

进度管理如何做好任务进度?实施团队数据分析与操作步骤

5. 采集频率与粒度的匹配原则

最后补一条实操原则。任务粒度、采集频率、复盘周期三者必须匹配,且呈倍数关系。

如果任务粒度是 8 小时(约 1 人天),那么采集频率最低应该是每 2 天一次,复盘周期是每周一次。如果任务粒度是 40 小时(约 1 人周),那采集频率应该是每周 2 次,复盘周期是每两周一次,否则你会在数据里看到大量"无变化"的噪音。

进度管理如何做好任务进度?实施团队数据分析与操作步骤

五、案例与数据观察:一个 120 人实施团队用 PingCode 做进度数据治理的六个月

这一节我讲一个完整的实操案例。客户是一家做企业级软件交付的公司,实施团队 120 人,同时运行项目 38 个,客户分布在制造、能源、医疗三个行业。他们选择的平台是 PingCode,主要原因是需要私有化部署(客户现场不允许访问公有云)、需要和已有的 Jira 数据做平滑迁移,同时对国产化有明确要求。

1. 治理前的基线数据

他们在 2023 年 10 月做了一次基线盘点,我记录了六个关键指标。这些数据是治理的起点,也是后面所有对比的参照。

指标 治理前(2023-10) 统计口径
里程碑按期达成率 68% 以合同约定里程碑日期为准,允许 ±3 天
偏差平均发现时延 8.5 天 从偏差实际发生到被 PMO 记录的天数
任务状态更新率 54% 本周内有过状态变更的任务占未完成任务的比例
延期任务归因率 22% 延期任务中填写了原因分类的比例
PMO 每周数据整理耗时 16 人时 汇总 38 个项目周报并手工核对的时间
跨项目资源冲突次数 每月 27 次 同一顾问在两周内被两个项目同时排入关键任务

2. 六个月的八个操作步骤

下面是我和他们一起落地的步骤,按执行顺序排列。每个步骤我都标注了实际耗时和踩坑点。

  1. 重建任务粒度标准(第 1-2 周)。把所有在建项目的任务重新按 4-16 小时区间拆分,超过 16 小时的任务强制拆分。这一步花了 2 周,代价是团队抱怨"拆任务比做任务还累",但它是后面所有分析的基础。
  2. 统一任务退出条件(第 2-3 周)。每个任务必须写一句可验证的完成定义,例如"配置完成且客户方业务负责人确认"。这条规则把"90% 陷阱"直接消灭了。
  3. 加入状态变更自动记录(第 3 周)。在 PingCode 里配置状态流转规则,任何状态变更都自动记录时间戳和操作人。这一步是技术配置,基本零成本,但价值最大。
  4. 设置停滞预警(第 4 周)。规则是:任务停滞天数超过预估工时的 1.5 倍,自动给责任人和项目经理发提醒。上线第一周触发了 89 条预警,团队一开始很抵触。
  5. 固化五类延期归因(第 5-6 周)。把任务状态改为"延期"时,必须从五个原因中选一个,否则无法保存。这个强制字段把归因率从 22% 拉到了 96%。
  6. 建立跨项目资源视图(第 7-9 周)。按顾问维度聚合所有项目的关键任务时间分布,识别未来 4 周的冲突点。这一步需要 PingCode 的私有化部署环境做自定义报表,IT 配合了 3 天。
  7. 启用历史速度预测(第 10-14 周)。每周自动计算每个顾问近 4 周的任务完成速度,对剩余工作量做完工预测,标记出预测完工晚于计划的任务。
  8. 把周报改成"异常清单"(第 15-24 周)。取消 38 份格式周报,改为系统自动生成一份异常清单:本周新增偏差、预测无法按期、停滞超阈值、资源冲突四类。PMO 的例会从 2 小时压缩到 45 分钟。

3. 六个月后的数据变化

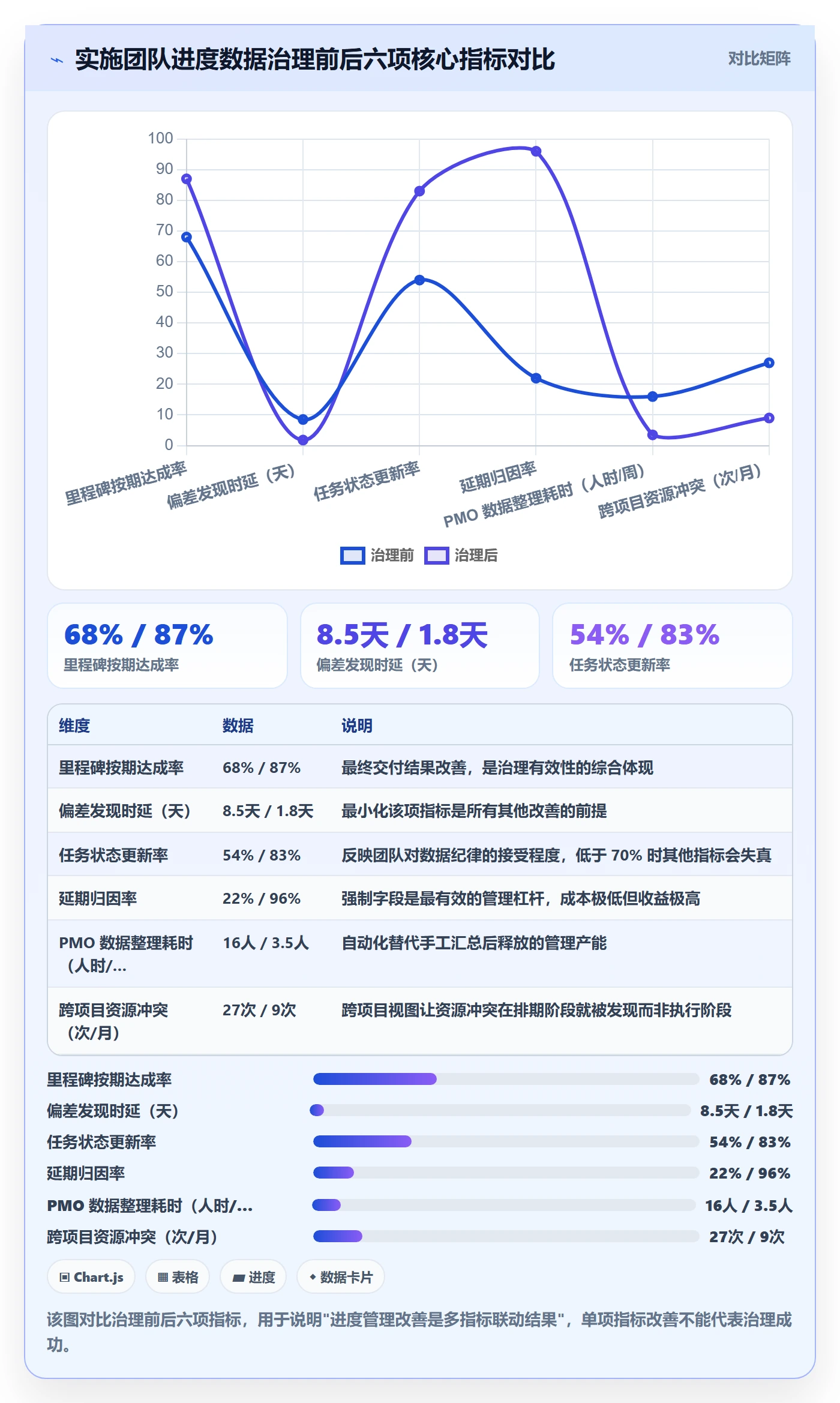

2024 年 4 月做第二次盘点,同样的六个指标,结果如下。

指标 治理前 治理后 变化
里程碑按期达成率 68% 87% +19 个百分点
偏差平均发现时延 8.5 天 1.8 天 缩短 79%
任务状态更新率 54% 83% +29 个百分点
延期任务归因率 22% 96% +74 个百分点
PMO 每周数据整理耗时 16 人时 3.5 人时 下降 78%
跨项目资源冲突次数 每月 27 次 每月 9 次 下降 67%

这里我要诚实说明:这些改善不是单一工具带来的,而是流程规则、数据纪律和工具能力三者叠加的结果。工具负责让数据自动沉淀和自动预警,但"必须选归因""必须写退出条件"这些规则是人定的。我见过买了同样的平台但只当任务清单用、六个月后指标毫无变化的团队。

进度管理如何做好任务进度?实施团队数据分析与操作步骤

4. 我踩过的三个坑

第一个坑是预警疲劳。停滞预警上线第一周触发 89 条,团队直接无视。后来我们把预警收窄到"停滞天数超过预估工时 2 倍且任务处于关键路径上",每周大约 8 到 12 条,处理率立刻上升到 90% 以上。预警的价值不在数量,在于每一条都被认真对待。

第二个坑是强制字段的反噬。归因字段强制必填之后,出现过一段时间"所有人都选执行偏差",因为这一项看起来最不涉及外部协调。我们后来加了截图佐证要求(外部依赖类需附沟通记录),数据质量才回归正常。任何强制字段都会被博弈,关键是要让博弈成本高于如实填写的成本。

第三个坑是速度预测在项目初期不准。新项目前 3 周没有历史速度,预测结果波动极大。我们的处理方式是:项目前 3 周不启用速度预测,改用"任务数完成率"做粗略判断,第 4 周之后再切换到速度模型。

进度管理如何做好任务进度?实施团队数据分析与操作步骤

六、不同情况下的行动建议

案例讲完,我按团队规模给出具体建议。请注意,规模和复杂度不匹配是进度管理最常见的失败原因,小团队照搬大组织的流程会累死,大组织用小团队的做法会失控。

1. 20 人以下的小型实施团队

这个阶段不要建体系,建习惯。我的建议是三个动作:任务粒度控制在 1 到 3 人天;每周固定一次 30 分钟的进度对齐,会上只说"哪些任务卡住了";每个卡住的任务当场记录一个原因。

这个规模下,工具用看板就够了,不需要复杂的报表。关键是把"卡住就记录原因"变成条件反射。规模小的时候管理成本必须压到最低,否则会出现"两个人做项目、一个人管进度"的畸形结构。

2. 20 到 100 人的中型团队

这个区间必须开始系统化。核心是三件事:建立统一的任务粒度和退出条件标准;启用状态变更时间戳和停滞预警;建立延期归因的强制字段。

这个规模下建议引入专业平台。以 PingCode 为例,它对中大型企业场景的支持比较完整,私有化部署能力让客户现场数据不出内网,同时支持从 Jira 平滑迁移,避免历史项目数据断档。对已经在用海外工具、又需要满足国产化合规要求的团队,这是一个相对低风险的路径。

3. 100 人以上的中大型组织

这个规模下,进度管理的难点从"采集"变成"聚合与时序一致性"。你有 38 个项目、120 个人,每个项目有自己的阶段定义,每个项目经理有自己的汇报习惯。

我的建议是分三步:先统一顶层度量口径(什么算按期、什么算延期,全公司必须一套);再建立跨项目的资源视图,识别顾问级冲突;最后才是做预测和趋势分析。顺序不能颠倒,口径不统一的情况下做聚合分析,得到的结果只会互相矛盾。

进度管理如何做好任务进度?实施团队数据分析与操作步骤

4. 多项目并行的 PMO 场景

PMO 最应该关注的不是单项目进度,而是资源负载和关键路径的交叉。我的建议是把每周的分析固定成四个问题。

  • 未来 4 周,哪些顾问的负载超过了 110%?
  • 未来 4 周,有哪些项目的关键路径任务落在同一个人身上?
  • 本月的延期任务里,主因分布是否发生了结构性变化?
  • 有没有任务的停滞天数已经超过 2 倍预估工时但从未被上报?

这四个问题每周用 30 分钟看一次,比看 38 份周报有用得多。

5. 外包与驻场为主的交付团队

这类团队的最大问题是数据看不见。人不在你的办公区,工具用的是客户指定的,进度靠电话同步。我的建议是:哪怕客户不允许你使用自己的平台,也要维护一份极简的本地记录,只记三件事,任务名、计划完成日、当前状态和最后一次更新时间。

三列数据的维护成本是每人每周 5 分钟,但它能让你在客户投诉之前知道自己落后了多少。

七、不同情况下的取舍

进度管理没有最优解,只有取舍。这一节我把六组常见的取舍讲清楚,帮助你在具体场景下做决定。

1. 数据精度 vs 填写成本

精度高的代价是成本。如果每个任务都要填预估工时、实际工时、剩余工时、置信度、依赖关系,一个 120 人团队每周的填写成本可能超过 100 人时。

我的建议是按任务的关键性分级采集:关键路径上的任务填全套字段,非关键路径的任务只填状态和更新时间。这样能把填写成本压到 40% 左右,而数据价值几乎不损失。

2. 流程标准化 vs 团队灵活性

标准化带来可比性,灵活性带来接受度。全公司一套流程执行半年之后,通常会出现"明面合规、私下跑另一套"的情况。

我的做法是统一度量口径,放开过程方法。"什么算延期""怎么算速度"这类口径必须全公司统一,但任务怎么拆、状态怎么流转,允许项目组在自己的模板里定义。度量口径统一是为了让数据可比,过程方法放开是为了让人愿意用。

3. 实时性 vs 数据稳定性

实时看板看着爽,但会带来两个副作用:一是团队频繁被上门追问,二是数据噪音大导致误判。

我的建议是实时采集、周期预警。数据实时记录,但预警按固定节奏发出,例如每周一和周四各一次。这样既保证了数据完整,又避免了对团队的持续打扰。

4. 自建工具 vs 采购平台

自建的优势是贴合度,劣势是维护成本和隐性风险。我见过不少团队用表格自建进度管理系统,前期用得很顺,一年后随着项目数翻倍、人员流动、需求变化,维护这张表变成了某个人的专属负担,人一走系统就崩了。

我的判断标准是:如果进度数据的管理已经需要专人花超过每周 10 小时维护,就应该转向专业平台。低于这个阈值,自建或使用轻量工具是合理的。

5. 透明公开 vs 心理安全

进度数据全公司可见,能带来问责,也可能带来隐瞒。有团队在数据透明之后,出现了"提前一天把状态改成完成""把大任务拆成小任务刷完成率"这类行为。

我的经验是分两层:任务级数据对项目组内部透明,个人维度的效率指标只对本人和直接主管可见。个人效率数据全公开,几乎必然导致数据失真,这不是道德问题,是激励机制问题。

6. 提前投入 vs 事后补救

最后这组取舍最关键。进度数据治理是一次典型的"前期投入、后期收益"的投资。前两个月团队会觉得麻烦,指标也不会有明显变化,第三个月开始出现改善。

从我的案例数据看,进度数据治理的投入回收周期大约是 3 到 4 个月。真正让团队坚持下来的,不是管理要求,而是第一次靠预警提前发现了问题、避免了一次延期。那一刻之后,抵抗就消失了。

进度管理如何做好任务进度?实施团队数据分析与操作步骤

结语:进度管理的终点,是让团队敢于说"我落后了"

写到这里,我想把一个可能不太符合常规的观点放在最后。进度管理做到位的最明显的标志,不是延期变少,而是团队愿意提前说"我这个任务落后了"。

在我做过数据治理的团队里,延期任务的上报量在前两个月通常是上升的,因为过去被藏起来的问题浮出来了。管理者如果在这个阶段用延期数据去问责,整个体系会立刻崩塌,所有人会迅速学会把数据做得好看。

所以我给管理者的建议是:把"提前上报偏差"作为正向行为明确奖励,把"到期才发现"作为流程问题去复盘而不是追责。数据本身没有价值,团队对数据的信任才有价值。

如果你打算从今天开始动手,我建议按这个顺序:第一步,挑一个正在执行的项目,把所有超过 16 小时的任务拆到 4-16 小时区间,给每个任务写一句可验证的完成定义。第二步,本周起记录每个任务的状态变更时间,并统计一次停滞超过 1.5 倍预估工时的任务数。第三步,下周的例会上,只讨论这批停滞任务的原因分布,不要讨论人数和进度百分比。

这三步做完,你大概率会在两周内发现至少一个"本来会在交付前一天才暴露"的问题。那一刻,你才算真正开始了进度管理。

常见问题解答(FAQ)

1. 怎么判断项目是真延期还是只是看起来慢?

我在带实施团队的时候,经常遇到老板问‘这个项目是不是要黄了’,但我去问项目经理,他又说‘还好,就是这几天忙’,两边说法完全对不上。后来我发现,光靠感觉和口头汇报根本判断不了真实进度,必须有一套客观的数据口径。

不要只看‘计划完成时间’和‘当前日期’的差值,那个只能告诉你‘时间过了多少’,不能告诉你‘活干了多少’。建议用三个指标交叉验证:第一,任务完成率,已完成任务数除以当前应完成任务数,低于0.8就要警惕;第二,里程碑偏差天数,实际达成日期减去计划达成日期,超过3天算轻度延期,超过7天算重度;

第三,工作量燃烧率,用剩余任务的故事点或人天除以剩余可用工时,如果比值大于1.2,说明剩余工作量远超剩余时间。三个指标里有两个亮红灯,基本可以判定是真延期,不是感觉问题。数据来源建议直接取项目管理工具里的任务状态变更记录,不要用人工填的周报。

2. 实施团队人不多,怎么用最少的数据把进度管清楚?

我们团队就十来个人,之前搞过一大堆报表,每天填这个填那个,结果大家怨声载道,数据还不准。我就想能不能只抓几个关键数,既不影响干活,又能让我心里有数。

小团队管进度,核心是抓‘三个数、两个会’。三个数是:每人每日完成任务数、每个任务实际耗时与预估耗时的比值、阻塞任务数量。前两个数直接从项目管理工具的任务看板和工时记录里导出,第三个靠每日站会标记。两个会是:每天15分钟站会只问‘昨天完成了什么、今天计划做什么、有没有被卡住’;

每周30分钟复盘会只看三个数的趋势,不做个人追责。实施团队尤其要注意,客户现场问题会随时插入,所以建议单独设一个‘插入任务’分类,统计每周插入任务占总任务的比例,超过30%说明原计划已经被打乱,需要重新排期,而不是逼团队加班硬扛。

3. 任务进度数据有了,但怎么让客户和老板都信?

我遇到过最尴尬的情况是,我拿着项目管理工具导出的进度表跟客户汇报,客户说‘这都是你们自己填的,我不信’,老板那边又觉得我汇报得太细他听不懂。两边都不买账,进度管理就成了自说自话。

要让外部信,关键是让数据可追溯、可验证。具体做法是:第一,每个任务的状态变更都要有时间和操作人记录,不要允许直接改状态而不留痕;第二,每周给客户发一份一页纸的进度简报,只写三件事,本周完成了哪些可交付物、下周计划交付什么、当前有哪些风险及应对措施,附上项目管理工具里对应任务的链接或编号;

第三,对老板汇报时,不要给任务列表,只给一个‘红黄绿’信号灯加一句话说明,绿灯代表按计划、黄灯代表有偏差但可控、红灯代表需要他出面协调资源。这样客户能查到细节,老板能看懂结论,你也不用反复解释。

4. 实施项目经常被客户现场问题打断,原计划根本执行不下去,进度怎么管?

我们做实施的基本都经历过,计划排得好好的,客户一个电话说系统出问题了,整个团队就得扑过去救火,原定任务全部往后拖。时间一长,计划表就成了摆设,大家也不当回事了。

这种情况不能用传统瀑布式计划硬管,要用‘缓冲+分类’的方式。具体操作:第一,在项目计划里预留15%到20%的缓冲时间,专门用于应对插入任务,不要排满;第二,把任务分成‘必须按时交付’和‘可以顺延’两类,客户现场救火任务默认进第一类,但每进一个,就要从第二类里挪一个出去,保证总工作量不超载;

第三,每周统计插入任务消耗的工时占总工时的比例,如果连续两周超过25%,就要正式跟客户和老板提出调整范围或追加资源,而不是默默消化。判断依据是:实施团队的健康插入任务比例应该在15%以内,超过这个数,要么是客户培训没做到位,要么是产品本身稳定性有问题,光靠团队加班是解决不了的。

核心关键词

读者评论

苏
苏雅楠

我们团队也遇到过类似问题,周报上都是绿色,实际上项目已经卡了两周。后来尝试让任务状态变更自动记录时间戳,偏差确实能提前发现,但顾问的填写意愿是个大问题,尤其是现场实施的人,每天回来已经很累了。

邵
邵文博

文章里提到任务粒度4到16小时、每周更新2到3次,这个区间我们试过,但不同项目阶段差异很大。调研阶段颗粒度可以粗一些,上线切换阶段往往半天一个变化,统一标准反而容易形式化。

崔
崔嘉禾

偏差归因那部分说得挺实在的。我们之前也是只统计延期数量,后来按原因分类才发现,60%的延期其实是客户环境没准备好,跟团队执行力关系不大。不过跨项目资源冲突那个问题,光靠工具解决不了,得公司层面有资源调度机制。

文章包含AI辅助创作:进度管理如何做好任务进度?实施团队数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/414736

赞 (0)
飞飞飞飞
进度偏差管理指南:实施团队如何做好进度管理,协同管理全流程
上一篇 26分钟前
阶段进度管理方法大全:实施团队进度管理数据分析落地清单
下一篇 25分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
