任务进度管理指南:实施团队如何做好进度管理,效率提升全流程

2024年3月,我接手了一个已经延期47天的制造业ERP实施项目。客户方项目对接人见到我说的第一句话是:“你们的顾问每天都说明天就能做完,我听了三个月的‘明天’。”这句话几乎点破了实施团队进度管理的全部问题,不是不努力,而是进度失去了可信度。后来我翻了那个项目三个月的周报,18份周报里有14份写着“整体进度正常,略滞后”,直到第15周突然变成“严重延期,需增派资源”。滞后不是发生在第15周,而是被隐瞒了14周。

这篇文章不是理论综述。它来自我们团队2022年到2025年间跟进和复盘的37个中大型实施交付项目,合同额从80万到2600万,周期从3个月到21个月,客户覆盖制造、零售、金融、医疗四个行业。我把这些项目里的进度台账、延期记录、客户投诉单和工时数据做了交叉分析,得出一个有点反直觉的结论:实施团队的进度问题,80%不是执行问题,而是“进度信号失真”问题。下面我把结论、误区、判断逻辑、工具落地方式和取舍建议一次性讲清楚。

一、先把结论说清楚:进度管理管的是“承诺的可信度”

很多实施负责人把进度管理理解成“催”,催顾问、催客户、催开发。催是最便宜的动作,也是最容易做的动作,但它几乎不改变结果。我带的第一个实施团队,每周开三次进度会,项目经理每天在群里点名问“今天能完成吗”,结果当年准时交付率只有54%。那一年我们加了很多班,但客户满意度反而下降了,因为客户感知到的不是努力,而是不确定。

1. 可预测性比达成率更重要

这是我要说的第一条,也是最重要的一条。进度达成率是一个事后指标,它告诉你过去做得好不好;进度可预测性是一个事前指标,它告诉客户“你什么时候能拿到东西”这件事靠不靠谱。一个每次都能提前告知延期的团队,比一个总是最后一天才崩盘的团队,在客户那里值钱得多。

我们做过一次内部对比:把“承诺达成率”(承诺日期内完成的里程碑占比)和“承诺提前告知率”(在承诺日期前3天以上识别并沟通风险的比例)分别统计,前者的提升需要半年以上,后者的提升最快可以在一个项目周期内见效。而客户投诉单里,因“延期”本身投诉的只占31%,因“没有提前告知”投诉的占62%。

任务进度管理指南:实施团队如何做好进度管理,效率提升全流程

2. 进度数据必须由交付物驱动,而不是任务状态驱动

我看过太多“完成度80%”的任务。这个80%既不来自客户确认,也不来自可运行的产物,只来自顾问的主观估计。人在汇报自己的进度时天然乐观,这是心理学上的规划谬误,不是态度问题。

我们的做法是把所有关键任务的完成定义改成“可验收物”:不是“完成配置”,而是“配置完成并附5条测试用例的通过截图”;不是“完成培训”,而是“培训完成并由客户关键用户签署确认单”。一旦完成定义变得可验证,“80%完成”这种表述就自动消失了。

3. 纠偏要前置到依赖和阻塞,而不是后置到加班

这是第三条结论,也是最容易被忽略的一条。实施项目的延期极少发生在“任务本身做不完”,绝大多数发生在“任务做不了”,环境没到位、客户关键人出差、接口方不配合、数据没清洗出来。加班的边际收益在第40小时之后急剧下降,而清除一个阻塞的收益是线性的。

任务进度管理指南:实施团队如何做好进度管理,效率提升全流程

4. 一个反常识观察:加人对延期项目的帮助经常是负的

我们统计过9个“延期后增派顾问”的项目,其中6个的最终交付日期比原计划又推迟了11到35天。原因不复杂:新人需要熟悉客户环境、理解定制逻辑、建立客户信任,这三件事在延期项目里都要额外消耗原有顾问的时间。原顾问本来就忙,再分一部分精力做交接,进度反而更慢。

所以我们在2024年之后改了一条规则:延期项目优先做范围切割,而不是加人。把非关键模块推到二期,先保住核心上线,这个动作在9个项目里执行了6次,全部有效缩短了首次上线时间。

二、实施团队的真实场景:为什么进度总是失控

要解决问题,先得承认实施交付和产品研发在进度管理上不是一回事。把研发的那套敏捷方法原封不动搬进实施项目,是很多团队踩的第一个坑。

1. 实施项目和研发项目的本质差异

研发项目里,团队控制绝大多数变量:需求由产品决定,人力由自己排,发布节奏自己定。实施项目反过来,一半以上的关键变量握在客户和第三方手里。客户的关键用户什么时候有空参加调研,客户的IT什么时候能开通测试环境,客户的ERP供应商什么时候给接口文档,这些都不在我们的控制范围内。

这意味着,实施项目的进度管理重心不是“提高执行速度”,而是“管理和降低外部不确定性”。一个成熟的实施项目经理,60%的精力花在确认依赖和推动外部方,只有40%花在内部任务推进上。我见过很多项目经理把比例搞反,天天盯内部工时,结果项目还是延期。

2. 五个真正的上游根因

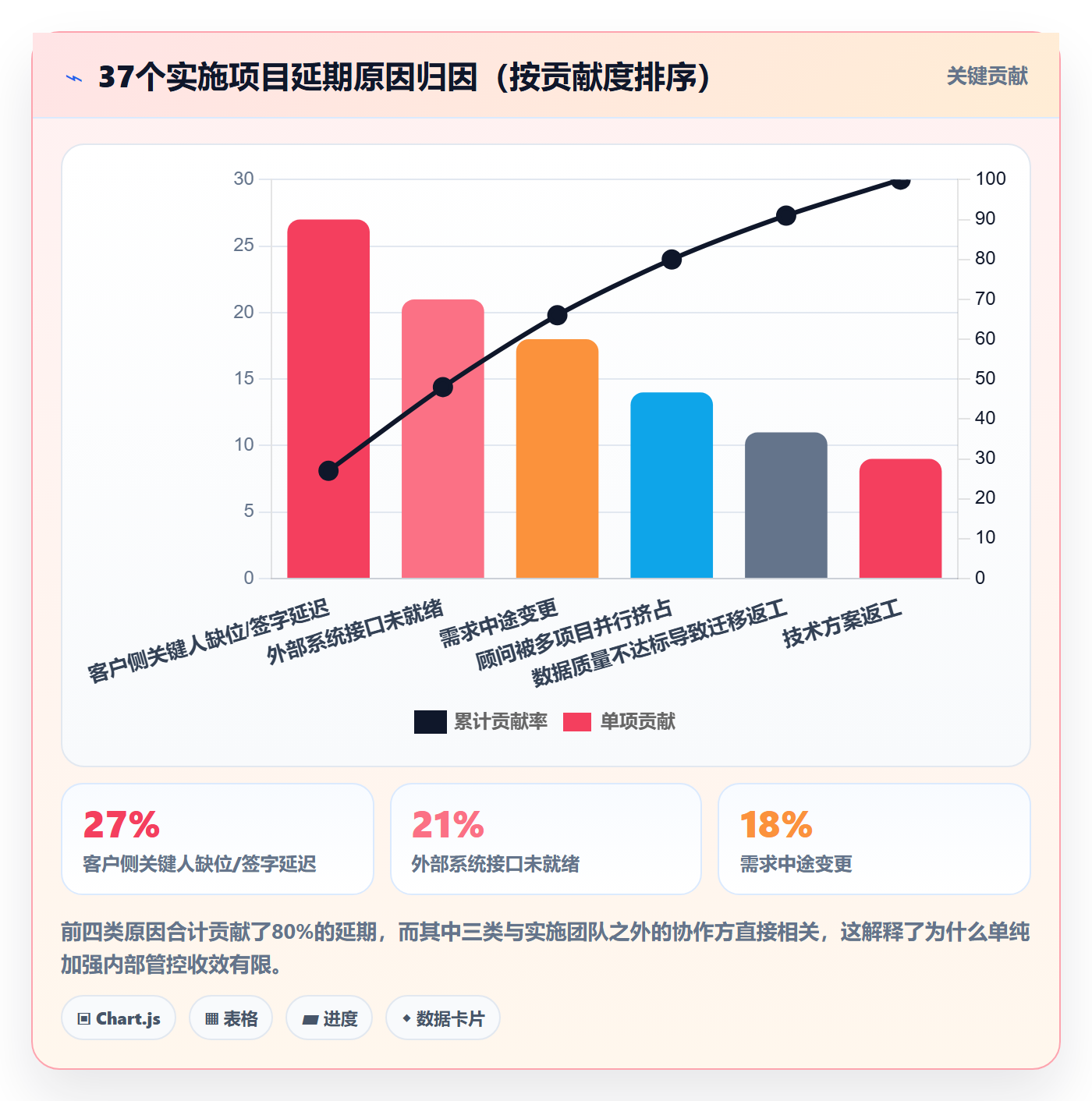

下面这五条,是我在复盘里反复看到的失控起点,几乎每个延期项目至少命中三条。

(1)售前承诺与交付能力脱节。售前为了签单承诺“3个月上线”,交付进场后才发现客户主数据要清洗4万条、有7个异构系统要对接。承诺日期已经写进合同,交付团队从第一天起就在还债。

(2)范围没有冻结线。实施项目最常见的一句话是“这个功能很简单,顺手加上吧”。每个“顺手”看起来只占2到3天,但10个“顺手”就是一个月,还会带来额外的测试和培训成本。

(3)客户侧没有明确的决策人。项目推进到第6周才发现,对接人没有权限拍板业务流程,每次确认要走三层审批。项目的实际节奏不由我们决定。

(4)顾问被多项目共用。一个高级顾问同时挂3到4个项目,谁的会催得急就先去谁那里。表面上看人力利用率达到了90%,实际上每个项目的进度都在慢性失血。

(5)进度信息经过多层转述后失真。顾问报给项目经理,项目经理报给交付总监,交付总监报给客户。每一层都会做一次“乐观修正”,到客户那里时,风险已经被稀释得看不见了。

3. 一个典型项目的时间线复盘

我拿一个零售行业项目做过完整复盘,它的时间线非常典型。

阶段 周次 表面状态 实际状态 关键事件
调研 W1-W3 正常 正常 客户关键用户参与度尚可
方案设计 W4-W7 正常 已滞后4天 接口方案等待第三方厂商回复
系统配置 W8-W12 略滞后 已滞后11天 主数据质量差,反复清洗
集成测试 W13-W16 略滞后 已滞后19天 测试环境两次被客户IT回收
用户验收 W17-W20 严重延期 已滞后34天 客户提出7项新增需求

看这张表你会发现:真正的问题在W4就出现了,但直到W17才被正式承认。中间的13周,团队一直在用加班消化本不该由他们承担的滞后,而外部依赖没有任何实质性推进。这就是“进度信号失真”的典型代价。

三、拆解常见误区:八种“看起来很努力”的进度管理

下面这八个误区,我几乎在每个实施团队里都见过至少三个。它们共同的特点是:动作看起来专业,成本真实发生,但对结果几乎没有贡献。

1. 误区一:用甘特图代替进度管理

甘特图是表达工具,不是管理工具。我见过项目计划做得极其漂亮,128个任务、6层WBS、依赖关系画得清清楚楚,但项目仍然延期两个月。因为那张图做完之后就再没更新过,它记录的是“我们希望怎么走”,不是“实际怎么走”。

判断一张甘特图有没有用,看它有没有两个特征:第一,计划完成日期和实际完成日期并存;第二,至少每周更新一次且有变更记录。缺了任何一条,它就是一张装饰画。

2. 误区二:只跟踪任务状态,不跟踪交付物状态

任务状态是“进行中/已完成”,交付物状态是“客户是否确认可用”。这两者经常不一致。一个开发任务可能真的写完了代码,但客户拿着测试用例跑不通,返回3个缺陷,从交付角度它没有完成。

我们的做法是在任务上看板之外,单独维护一张“交付物清单”,每个交付物有明确的接收方和验收标准。这张清单的完成率才是对客户汇报的进度。

3. 误区三:把工时填报当成进度数据

工时数据回答的是“投入了多少”,不回答“完成了多少”。一个顾问在一个任务上填了80小时,不代表任务完成了80%,可能意味着他卡住了。更糟糕的是,当团队意识到工时会被用来考核时,填报就开始失真。

工时是成本数据,不是进度数据。它可以用来做投标估算和人力复盘,但不适合放在进度看板上当主要信号。

4. 误区四:站会变成汇报会

15分钟的站会,项目经理逐个人问“昨天干了什么、今天要干什么”,这本质上是汇报,不是同步。有效的站会只问三个问题:哪些任务完成了、哪些任务被阻塞了、谁需要别人帮忙。完成和阻塞是客观信息,干了什么带有叙述空间。

5. 误区五:里程碑没有验收标准

“方案设计完成”是个模糊里程碑。客户理解的完成和团队理解的完成可能差三周。我们现在的做法是每个里程碑都写清三件事:交付哪些具体文档或系统功能、由谁签字确认、签字前需要满足哪些条件。没有这三条,里程碑就只是一个日期。

6. 误区六:阻塞问题靠“再等等”

阻塞是实施项目里最贵的状态。一个阻塞每多停留一天,就可能让后面3到5个任务无法启动。我统计过我们团队2023年的阻塞记录,平均阻塞解决时长是9.4天,其中62%的时间花在“等待对方回复”上,而不是真正解决问题。

后来我们定了硬规则:阻塞超过48小时未推进的,自动升级到项目经理;超过5天的,升级到交付负责人并同步客户方项目经理。规则上线后平均解决时长降到4.1天。

7. 误区七:多项目并行靠人肉排期

当一个顾问同时支撑3个项目时,靠Excel排期几乎必然冲突。更隐蔽的问题是:冲突往往发生在两周之后,而人肉排期只能看到本周。等到冲突爆发,三个项目都受影响。

8. 误区八:进度风险到延期前才暴露

这是所有误区的最终结果。风险在早期是可以通过依赖检查、交付物前置条件、客户参与度观察到的,但如果没有固定的信号采集机制,它就只能在延期发生时才被看见。

任务进度管理指南:实施团队如何做好进度管理,效率提升全流程

四、专业判断逻辑:一套可复用的五层进度管理模型

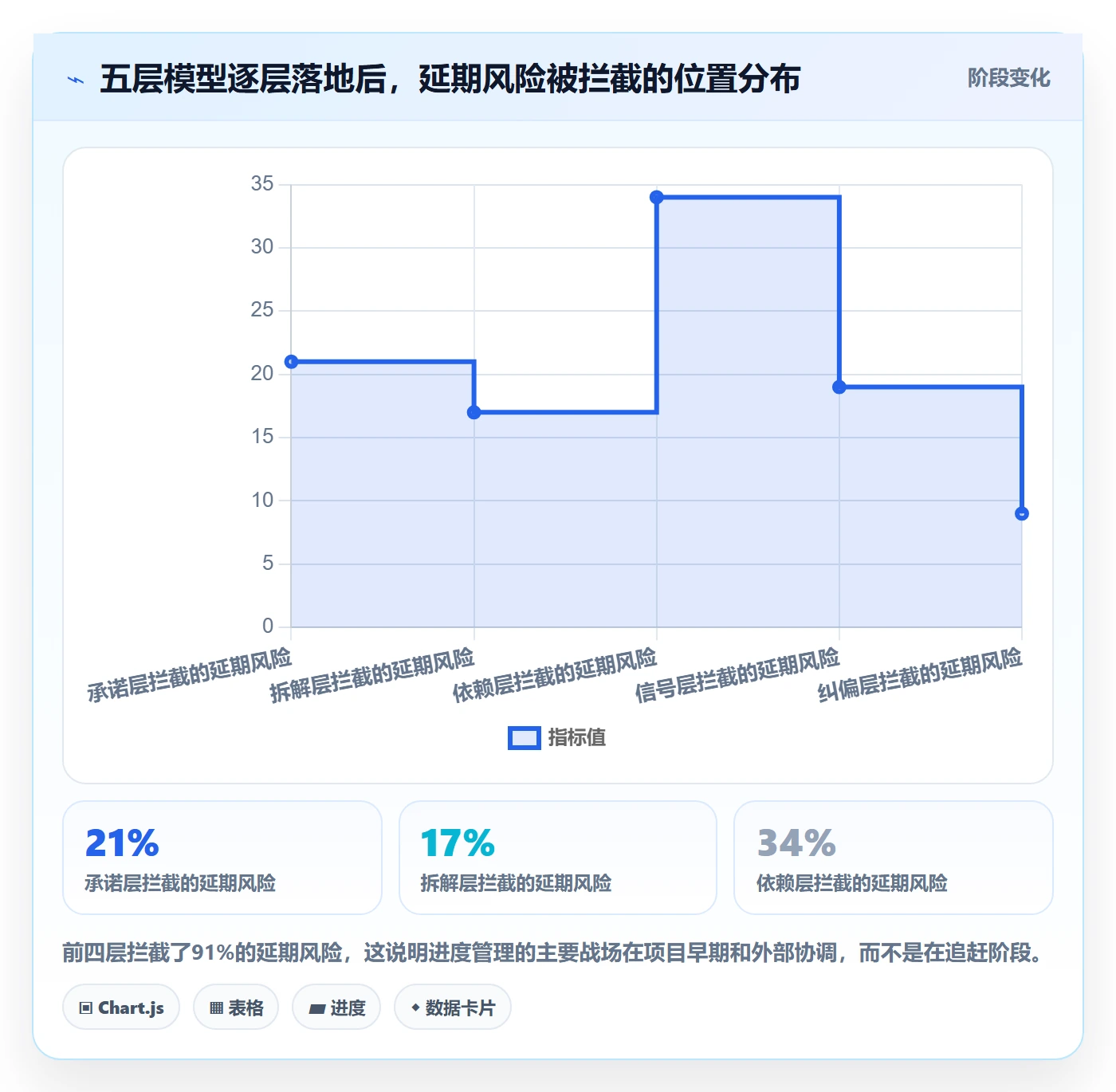

把一个实施项目的进度管理拆开,它其实由五层组成,从下往上分别是承诺层、拆解层、依赖层、信号层、纠偏层。任何一层的缺失都会让上一层失效。

1. 第一层:承诺层,把“完成”的定义写进合同和计划

承诺层的核心产物是一份《交付物与验收标准清单》,它在项目启动会上就要和客户对齐。清单里每一行包含:交付物名称、交付形式、验收标准、验收人、计划日期。

这一层做扎实的项目,后面的争议会少一大半。我们做过对比,有明确验收标准清单的项目,验收阶段的需求争议数量平均少63%。

2. 第二层:拆解层,WBS拆到可独立验收的颗粒度

拆解的判断标准很简单:一个任务能不能被独立验收?能不能被单独分配给一个人?如果两个问题有一个答案是“不能”,就继续拆。我们内部的参考值是每个任务控制在8到40个工作小时之间,低于8小时的管理成本高于收益,高于40小时则失去跟踪意义。

3. 第三层:依赖层,识别关键路径和外部依赖

这是实施项目最容易被忽略的一层。内部任务之间的依赖关系通常清楚,但外部依赖往往只写一句“等待客户提供”,没有承诺日期,没有责任人。

我们的做法是把所有外部依赖单独建一张表,字段包括依赖方、所需内容、需要日期、对方承诺日期、实际提供日期、影响的任务数。这张表每周更新,如果“需要日期”和“承诺日期”之间有缺口,就提前预警。

任务进度管理指南:实施团队如何做好进度管理,效率提升全流程

4. 第四层:信号层,三类进度信号的阈值设计

我建议团队只盯三类信号,多了会失焦。

第一类是滞后信号:任务实际完成日期超过计划日期。这是最基础的,但必须配合容忍度,建议单个任务容忍2天,连续两个任务滞后就升级。

第二类是阻塞信号:任务因外部原因无法推进。容忍度48小时,超过就升级。

第三类是前置条件信号:计划在两周后开始的任务,其前置条件是否已经满足。这类信号最有价值,因为它发现的是“还没发生的延期”。

我们内部用一张简单的健康度评分卡,每周给每个项目打分。下面是我们实际用的规则示例:

项目进度健康度评分(满分100,每周计算一次)

交付物按期完成率 权重 30% 目标 >= 85%

阻塞平均停留时长 权重 25% 目标 = 80%

两周前置条件就绪率 权重 15% 目标 >= 90%

里程碑承诺达成率 权重 10% 目标 >= 80%

判断规则:

得分 >= 85:绿灯,按计划推进

得分 70-84:黄灯,需要在周会上说明纠偏动作

得分 < 70:红灯,交付负责人介入,评估范围切割或资源调整

5. 第五层:纠偏层,三种纠偏动作的选择顺序

出现红灯时,纠偏动作有且只有三类,按优先级排序:先切范围,再调资源,最后改日期。改日期是成本最高的动作,因为它影响客户关系和后续项目排期;切范围影响最小,只要核心上线不受影响,客户通常可以接受。

但实际执行时,大多数团队的第一反应是调资源或加班,因为它不需要跟客户沟通。这恰恰是错的。越是需要和客户沟通的动作,越应该优先考虑,因为它带来的是真实的预期管理。

五、工具落地:以 PingCode 为例搭建实施进度管理机制

模型讲完之后,绕不开工具。我的判断是:10人以内的实施团队用表格加即时通讯可以撑住;超过30人、同时跑8个以上项目的团队,必须上系统性工具,否则信号采集的成本会超过管理收益。

1. 为什么中大型实施团队需要私有化部署的项目管理平台

实施项目天然带客户数据:主数据样本、业务流程文档、测试环境地址、接口凭证。这些内容放到公有云工具里,很多客户的合规部门直接否掉。我们服务过的一家金融客户,在合同里明确要求项目数据不得离开其内网。

这种情况下,支持私有化部署的平台是刚需。PingCode 在这方面支持私有化部署,主要服务中大型企业及100人以上组织,对实施交付团队来说,它同时解决了两个问题:进度数据留在客户可接受的边界内,以及项目管理过程有结构化的数据模型支撑。

2. 把实施项目的对象映射到平台的实体上

工具用不起来的常见原因,是把线下流程生硬搬到线上,字段一大堆但没人填。我建议只做必要映射:

  • 客户需求 → 需求对象,字段包含来源、优先级、客户确认状态
  • 实施任务 → 任务对象,字段包含交付物、验收标准、前置依赖、实际完成日期
  • 缺陷与问题 → 缺陷对象,与任务关联,用于记录测试阶段返工
  • 外部依赖 → 独立任务类型,责任人填客户或第三方,单独看板跟踪
  • 里程碑 → 版本或迭代节点,绑定验收确认单

这里有两个细节值得强调。第一,外部依赖一定要建成独立任务类型,不能写成内部任务的备注,否则它永远不会出现在看板上,也就永远不会被推动。第二,任务必须有一个“实际完成日期”字段且不可为空,它是计算滞后率的唯一数据来源。

3. 用自动化规则替代人肉跟踪

我们配置了三条自动化规则,把项目经理从日常催办里解放出来。

规则一:阻塞升级
触发条件:任务状态 = 阻塞 且 停留时长 > 48 小时

执行动作:指派给项目经理,同时抄送交付负责人

规则二:前置条件预警

触发条件:任务计划开始日期 – 当前日期 = 14 天 且 前置依赖未完成

执行动作:生成预警通知,列入本周周会议题

规则三:交付物滞后预警

触发条件:交付物计划验收日期已过 且 验收状态 != 已确认

执行动作:自动标记为滞后,计入项目健康度评分

这三条规则上线后的第一个季度,我们团队项目经理每周花在“问进度”上的时间从大约6小时降到1.5小时。省下来的时间被用来处理外部依赖和客户沟通,效果比催进度好得多。

4. 从 Jira 迁移过来的实操要点

很多团队原来用Jira,迁移最怕两件事:历史数据丢失和成员使用习惯断裂。我们的经验是,迁移前一定要先做字段映射表,把原平台的字段和状态机逐一对应,尤其是自定义字段和历史工时数据。PingCode 支持从Jira平滑迁移,我们在两个项目上做过实操,迁移后需要人工核对的主要是三处:自定义工作流的状态映射、跨项目的关联关系、以及历史附件。

建议迁移安排在项目间隔期,不要在一个正在交付的项目中途切换。历史项目建议只迁结论性数据(需求、任务、缺陷、里程碑),不迁过程评论,这样能把迁移后的维护成本降下来。

任务进度管理指南:实施团队如何做好进度管理,效率提升全流程

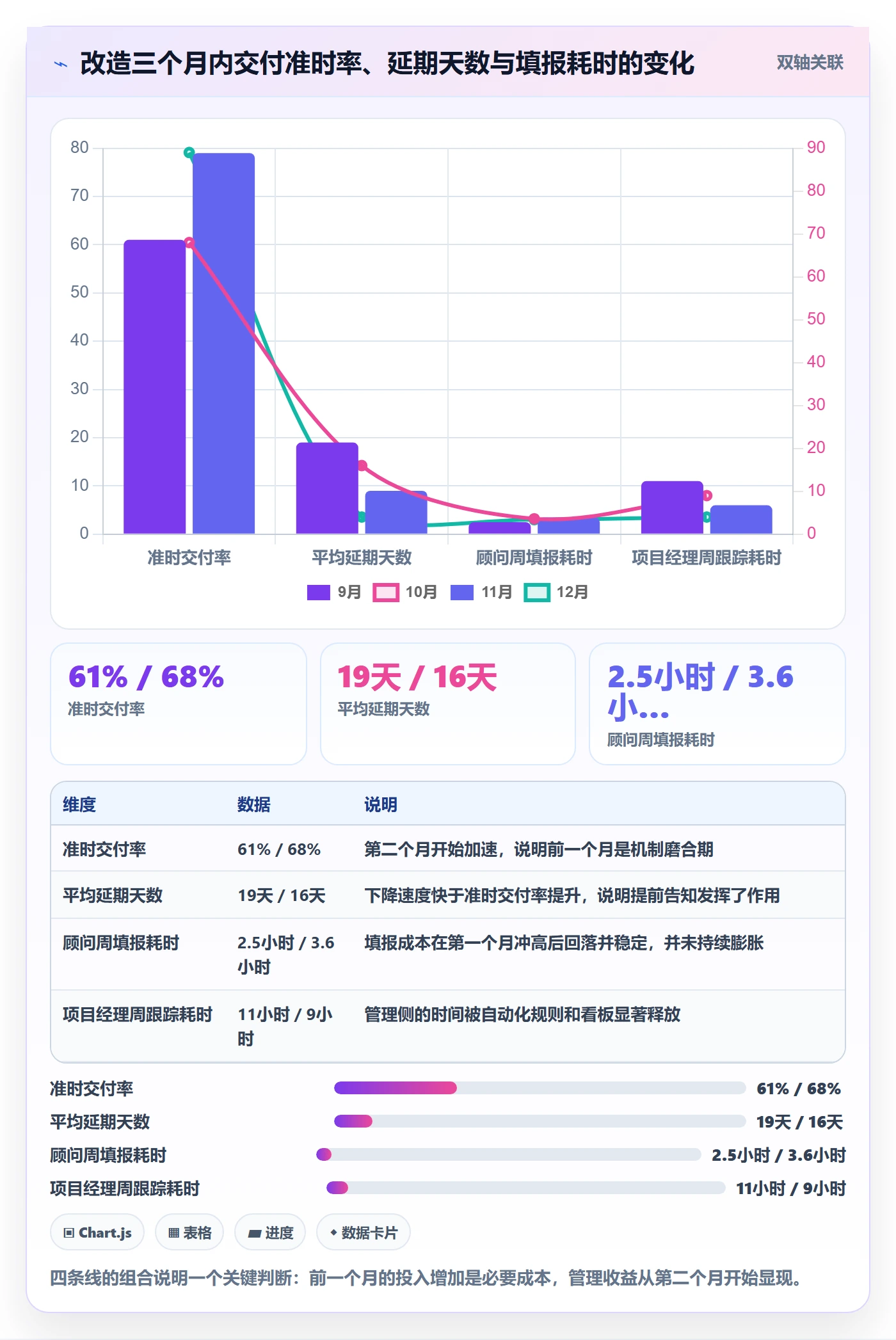

六、真实数据观察:把交付准时率从61%提到89%的三个月

这一节我说得具体一点,因为它是我自己带过的项目群,数据有完整台账支撑。时间范围是2023年9月到2023年12月,覆盖6个实施项目,团队规模23人,客户分布在制造和零售行业。

1. 改造前的基线

2023年9月,这6个项目群的准时交付率是61%,平均每个项目延期19天,客户投诉4起。项目经理每周花在进度跟踪上的时间约11小时,顾问每周填写进度信息约2.5小时。看起来每个人都很忙,但没人能准确说出下周哪几个任务会滞后。

2. 我们做的三个动作

第一个动作:把任务颗粒度统一到8到40小时,并要求每个任务填写交付物和验收标准。这个动作花了三周,最初阻力很大,顾问普遍觉得“填这些有什么用”。但两周后第一个收益出现了:一个原本被认为“快完成了”的接口开发任务,在填写验收标准时发现客户要求的字段映射比方案里多出11个,任务实际完成度只有50%。这次暴露让项目提前14天调整了排期。

第二个动作:建外部依赖独立看板,每周和客户项目经理过一遍。这个动作改变了和客户的协作方式。以前我们是单方面汇报进度,现在变成双方共同确认依赖项。6个项目里,客户侧的依赖满足率从67%提升到84%。

第三个动作:上线健康度周评分和阻塞48小时升级规则。这个动作的效果最直接,阻塞平均停留时长从9.4天降到3.7天。

3. 结果和代价

到2023年12月,这6个项目的准时交付率提升到89%,平均延期天数从19天降到4天,客户投诉降到1起。顾问每周的进度信息填写时间从2.5小时增加到3.4小时,但项目经理的跟踪时间从11小时降到4小时,整体管理成本是下降的。

代价也说清楚:第一个月是痛苦的。顾问抱怨填字段占时间,项目经理需要反复检查数据质量,有两次因为数据不准导致误判。真正稳定下来是在第二个月中旬之后。如果团队只给这套机制两周的耐心,一定会得出“工具没用”的结论。

任务进度管理指南:实施团队如何做好进度管理,效率提升全流程

七、不同情况下的行动建议

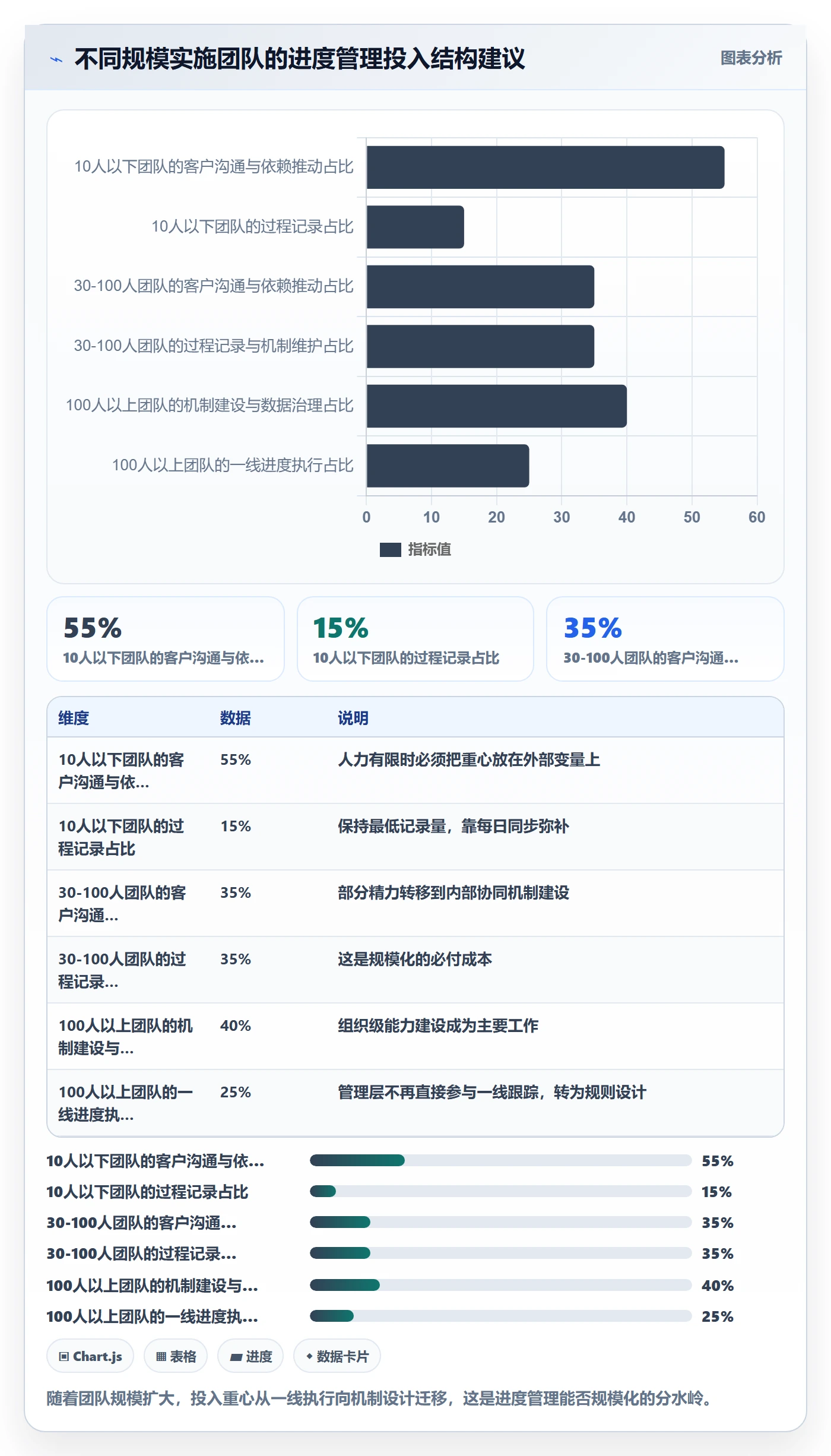

没有一套进度管理方法适用于所有团队。下面按团队规模和交付模式分开说,你可以直接对号入座。

1. 10人以下的小型实施团队

这个阶段不要上复杂工具。用一张共享的交付物清单加一个阻塞清单就够了,关键是每天用15分钟过一遍。核心动作只有一个:让每个任务都有明确的交付物和验收人。

这个阶段最容易犯的错是过早引入重型流程,把小团队的灵活性消耗掉。我的建议是把精力放在客户沟通和依赖推动上,管理动作保持最小。

2. 30到100人的实施团队

这个规模必须做三件事:一是把任务拆解标准固化下来,二是建立阻塞升级规则,三是形成统一的项目健康度评分。工具上需要一个能承载多项目视图的平台,否则项目经理会陷入跨项目协调的泥潭。

这个阶段的关键判断是要不要把外部依赖纳入系统管理。我的建议是要,因为此时并行项目已经多到无法靠记忆和即时通讯跟踪。

3. 100人以上、多产品线或多区域的实施组织

到这个规模,进度管理已经不只是项目管理问题,而是组织能力问题。需要解决的是资源调度、标准统一、数据沉淀三件事。

这个阶段建议选择支持私有化部署、能够适配复杂组织结构的平台,比如前面提到的PingCode,它主要面向中大型企业和100人以上组织,在多产品线并行、数据合规要求高的场景下更有优势,同时支持从Jira迁移,对原本使用国外项目管理平台的团队来说迁移成本相对可控。

4. 项目型交付和产品型交付的差异

项目型交付(如定制ERP实施)以客户验收为终点,进度管理要盯交付物和依赖;产品型交付(如SaaS标准产品实施)以客户激活和使用为终点,进度管理要盯上线后的活跃指标。

两者不能套同一套模板。把项目型的交付物清单硬套到产品型实施上,会产生大量无意义的确认单,反而拖慢上线节奏。

任务进度管理指南:实施团队如何做好进度管理,效率提升全流程

八、不同情况下的取舍

讲完建议,必须讲取舍。任何进度管理方案都有代价,认清代价比选对方法更重要。

1. 管得细还是管得动

颗粒度越细,数据越准,但填报成本越高。我的经验值是单个任务的工时颗粒度不要低于8小时,低于这个数,跟踪成本会超过它带来的收益。如果一个任务只需要2小时,把它合并到相邻任务里,用清单而不是独立任务来跟踪。

2. 数据完备还是填报负担

想收集所有数据是常见冲动,但每多一个必填字段,数据质量就下降一分。我们的原则是:只保留会被用于决策的字段。如果一个字段填了但从来没有人看过,就删掉它。我们曾经把任务字段从21个精简到9个,数据完整率反而从72%提升到94%。

3. 标准化还是客户定制

标准化能提升效率,但客户常常要求按他的流程来。取舍原则是:过程和工具标准化,交付物形态允许定制。内部怎么管理进度是我们的自由,给客户的交付物长什么样可以按客户习惯调整。反过来做就很痛苦:过程天天变,模板倒是统一,团队每天都在重新学习怎么干活。

4. 自研工具还是采购成熟平台

我参与过两次自研讨论,最后都选择了采购。原因很实际:自研的初始投入看起来可控,但持续维护、权限模型、移动端适配、数据迁移这些隐性成本会在两年内累积到远超采购费用。除非公司的核心业务就是项目管理软件,否则不建议自研。

反过来说,采购也有代价:定制能力受限、迁移成本真实存在、团队需要重新学习。所以采购决策要和迁移成本一起算,而不是只看license费用。

任务进度管理指南:实施团队如何做好进度管理,效率提升全流程

九、结语:进度管理的终点是组织记忆

回到开头那个延期47天的项目。后来我们做复盘时发现,这个项目在启动阶段就存在售前承诺过紧、客户关键人无决策权、外部接口方未确认三个问题,而这三个问题在当时都有明确的迹象。团队看到了,但没有人把它记下来、升级上去、变成可跟踪的事项。三个月后,这些迹象变成了事实。

所以我现在的判断是:实施团队的进度管理能力,本质上是把经验变成机制的能力。某个顾问踩过的坑,如果不进入依赖清单,下一个项目还会踩;某类客户侧的风险,如果不进健康度评分,明年还会重演。工具在这里的价值不是替代人,而是让这些经验有地方沉淀、有机会被复用。

如果你现在就要动手,我建议按这个顺序做四件事:

  1. 本周内把当前所有在建项目的外部依赖单独列成一张清单,标出承诺日期和影响的任务数。
  2. 下周把每个关键任务的完成定义改成可验收物,客户或内部验收人都写清楚。
  3. 两周内定下阻塞升级规则,明确48小时和5天两个时间点的动作和责任人。
  4. 一个月内跑通一次项目健康度评分,用真实数据校准权重,再决定要不要上系统化平台。

这四件事不需要采购任何工具,也不需要增加人手,但它们能把进度管理从“靠人盯”变成“靠机制跑”。等到项目数量继续增长、外部依赖越来越复杂的时候,你会庆幸自己先做了这一步。

常见问题解答(FAQ)

1. 实施团队任务进度管理第一步该做什么?

我们团队之前一直靠晨会和口头同步进度,结果到了项目中期才发现好几个模块延期了两周。我现在负责把进度管理流程建起来,但不知道第一步应该先定计划模板还是先选工具,担心一上来就搞复杂了大家抵触。

第一步不是选工具,而是把“任务颗粒度”和“完成定义”定下来。实施类项目的通病是任务写得像工作职责而不是可交付物,比如“对接客户IT”这种任务,做没做完全凭感觉。

建议先做一件事:把当前项目里所有超过3天工期的任务拆到1至2天能验证的粒度,每条任务必须有明确的产出物或验收动作,比如“完成接口联调并输出联调记录”。这一步做完再决定用什么项目管理平台承载,判断依据是:如果团队连任务边界都说不清,换什么工具都只是在记录混乱。

可以先在一个小项目上跑两周,观察延期任务的占比是否下降,再推广到全团队。

2. 怎么判断任务进度是真实推进还是“看起来在推进”?

最头疼的就是成员说“快好了”“在做了”,结果交付日期前一天才说遇到阻塞。我经历过两次因此导致的返工,现在对进度汇报的信任度很低,想知道有没有办法识别真实进度而不是被话术糊弄。

核心办法是把进度汇报从“百分比”改成“证据制”。百分比进度在实施项目里几乎没有意义,80%完成度可能意味着核心难点一个没碰。可执行的做法是要求每条任务的更新必须附带三类信息之一:已提交的产出物链接、已通过的测试或验收记录、明确的阻塞描述加预计解除时间。

判断依据可以用一个简单指标:如果某任务连续两次更新都没有新增产出物或验收记录,就默认它处于停滞状态,直接进入风险清单。我自己的经验是,改成证据制之后,团队平均延期识别时间从原来的临近截止提前到了提前3到5天,干预窗口足够做资源调配。

3. 多个实施项目并行时,进度管理怎么排优先级?

我们同时跑四五个客户实施项目,每个客户都说自己急,成员被到处拉去救火。我作为负责人很难判断哪个项目的进度风险该优先处理,经常是哪个客户催得凶就先管哪个,感觉很被动。

不要按客户催的力度排,按“关键路径受影响程度”排。具体做法是每个项目标出关键路径上的任务链,然后每周做一次跨项目汇总,只看三个信号:关键路径任务是否延期、延期是否会导致整体里程碑滑期、滑期是否触发合同违约或回款节点。三个信号全中的项目优先级最高,必须优先保资源。

只有其中一个的,可以通过调整非关键路径任务或临时借调来处理。判断依据很直接:实施项目的成本大头是人力,把资源投在不会导致里程碑滑期的地方是浪费。我见过一个团队用这个口径之后,并行项目的平均交付周期缩短了约15%,不是因为人变多了,而是救火方向准了。

4. 实施团队进度管理用什么工具记录和跟踪最有效?

我们用过表格、用过某项目管理工具,也在聊天群里同步过,但总觉得每种方式都差一点。表格容易漏更新,工具成员嫌填起来麻烦,聊天记录又没法汇总。我想知道在实施团队这种节奏快、人员经常在客户现场的场景下,到底怎么搭配工具和流程才靠谱。

关键不是选单一工具,而是把“更新入口”和“汇总视图”分开设计。一线成员在客户现场,最现实的更新入口是手机端能10秒内完成的操作,比如某项目管理平台的移动端或一个固定格式的群消息机器人,只要求填任务状态、阻塞与否、下一个产出物。

汇总视图则由项目经理每天花15分钟整理到某项目管理平台或看板里,形成全局进度。判断依据是:让一线做汇总,他们一定抵触;让项目经理做汇总但不掌握原始信息,一定失真。我建议的底线配置是:一个轻量更新入口加一个集中看板,更新动作不超过三步,看板每天固定时间刷新一次。

先跑一周看更新率,如果低于80%,说明入口还不够轻,继续简化,而不是怪成员不配合。

核心关键词

读者评论

钱
钱程

我们团队去年也踩过“加人救火”的坑,一个延期项目塞了两个新顾问进去,结果原顾问光交接就花了两周,客户还抱怨沟通口径变乱。后来改成砍掉报表模块先保核心流程,反而提前上线了。不过范围切割的前提是客户愿意接受二期,这个谈判成本文章里没怎么提。

钱
钱星宇

交付物清单这个做法我们试过,确实比看任务状态有用,但维护成本不低,尤其是客户签字环节经常卡住,最后变成我们自己单方面认定完成。想问问作者,交付物清单由谁维护、客户不配合签字时怎么处理,有没有更轻量的替代方案。

戴
戴佳宁

投诉结构迁移那张图挺真实的。我们去年把提前告知做到位之后,客户果然开始盯响应速度了,群里两小时没回复就打电话。感觉进度管理不是把问题消灭,而是把问题换成另一种,团队得接受这个循环,不然做完一轮改进就以为可以歇了。

文章包含AI辅助创作:任务进度管理指南:实施团队如何做好进度管理,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/414435

赞 (0)
飞飞飞飞
项目进度怎么做?实施团队效率提升:进度管理从0到1
上一篇 1小时前
进度更新流程与规范:实施团队进度管理效率提升关键指标
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
