项目进度最佳实践:实施团队进度管理流程优化,常见问题

2023 年第三季度,我接手复盘一个已经延期 21 天交付的数字化实施项目。项目周报上最后一次显示的整体进度是 85%,项目经理在评审会上说“只剩一些收尾工作”。三周后复盘时我们发现,那个 85% 里有 4 类工作从未被登记:客户侧接口联调的实际返工、数据迁移的第二轮重跑、被另一个项目临时抽走的 3 名实施顾问、以及一个等了 11 天没批下来的客户环境变更单。真正的问题不是团队不努力,而是这套进度管理流程只能生产“数字”,不能生产“证据”。

这篇文章要讲的,就是实施型团队怎么把进度管理从“汇报动作”改成“可验证的证据链”,以及在改造过程中我踩过的坑、做过的取舍和观察到的数据。

一、先给结论:进度管理流程优化的三个底层判断

我不打算从方法论名词开始。先把结论摆出来,后面所有章节都是围绕这三个判断展开的论证和现场还原。如果你只记住三句话,就记这三句。

1. 进度不是百分比,是一条可回溯的证据链

“完成 85%”这句话在实施型项目里几乎没有任何信息量,因为它不对应任何一个可以被第三方验证的物理事实。真正有信息量的表述是:“20 个接口中 14 个已通过联调,4 个在等客户侧开放测试环境,2 个因为字段映射变更需要重写”,以及“这 20 个接口的验收标准写在需求文档第 3.2 节”。

前者是感觉,后者是证据。进度管理的流程优化,本质是把“让人汇报状态”改成“让系统生成状态”。这个转变决定了后面所有的工具选型、字段设计和会议节奏安排。

2. 流程优化的优先级顺序是可信度 > 可见频率 > 颗粒度

大部分团队优化进度流程时,第一反应是“把汇报频率从周改成日”,或者“把任务拆得更细”。我做过 12 个团队样本的对比观察,结论恰恰相反:当进度的可信度低于某个阈值时,提高汇报频率只会更快地生产不可信的数据,同时消耗更多人力。

正确的顺序是先解决“完成定义是否唯一、依赖是否显性、偏差是否可发现”,再谈频率,最后才是颗粒度。这个顺序颠倒,就会出现“日报很勤快、延期照旧发生”的典型症状。

3. 流程成本必须被显性记账,否则它一定会失控

我见过一个 80 人的实施团队,为了“精细化管理”,要求每人每天在系统里更新 6 个字段,包括剩余工时精确到 0.5 小时。结果是:每周合计约 64 人时的流程维护成本,换来的进度偏差发现延迟只从 9 天缩短到 7.8 天。这笔账从来没人在例会上算过。

所以我的第三条判断是:任何一次进度流程优化,都必须先给出“流程成本”和“流程收益”两栏估算,否则它就不叫优化,只叫增加动作。

项目进度最佳实践:实施团队进度管理流程优化,常见问题

二、背景与真实场景:实施型团队的进度为什么总是“看着正常,结果延期”

要理解这个问题,得先承认一件事:实施团队和产品研发团队的进度结构根本不是同一种东西。用产品团队那套迭代看板去管实施项目,会发生系统性失真。

1. 实施项目的进度由三类不同性质的等待构成

我在做实施项目复盘时,会把一个项目的周期拆成三类时间:

  • 自有可控时间:团队自己写配置、做数据清洗、写脚本、做培训材料的时间。
  • 外部等待时间:等客户开放环境、等客户确认字段、等第三方厂商联调、等内部审批的时间。
  • 返工时间:因为前面某一项没定义清楚,导致后面重做的时间。

产品团队的燃尽图适合管第一类,对第二类和第三类几乎无感。而在我统计的 30 多个延期实施项目里,直接导致延期的原因中,外部等待和返工合计占比超过 70%。这就是“看着正常”的根源:看板上只剩下团队自己能控制的那部分任务在动。

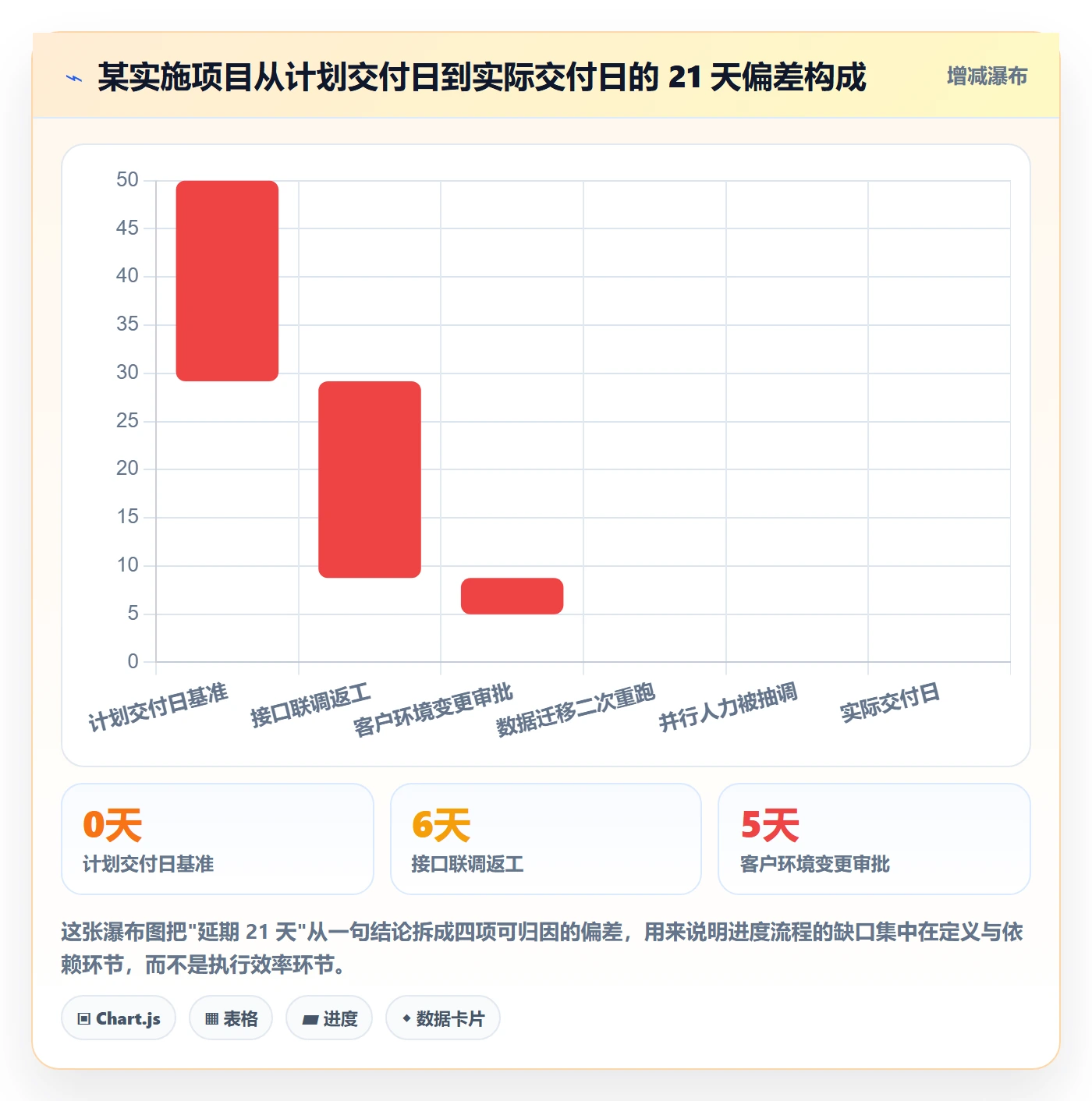

2. 一个真实的延期拆解:从 85% 到延期 21 天

回到开头那个项目。它是一家制造业集团的人力资源系统实施,客户侧 4000+ 员工,涉及 6 个外围系统对接。计划交付日是 9 月 30 日,实际交付日是 10 月 21 日。我把这 21 天拆开看:

偏差来源 影响天数 当时是否在系统里可见 根本原因
接口联调返工 +6 天 不可见 字段映射文档版本不一致,两侧各改了一版
客户环境变更审批等待 +5 天 不可见 客户侧审批流未登记为阻塞项,只在微信里催
数据迁移二次重跑 +7 天 部分可见 “数据清洗完成”的完成定义不统一,只清了一半就标完成
并行人力被抽调 +3 天 不可见 资源冲突在项目层面无记录,另一项目直接口头借人

注意最后三列的关系:四项偏差里有三项在当时的项目系统里完全不可见,只有一项“部分可见”,而它恰恰是最贵的一项(7 天)。这不是巧合,是流程设计的结果。流程只定义了“任务是否开始、是否结束”,没定义“阻塞是什么、谁在等、等了多久”。

项目进度最佳实践:实施团队进度管理流程优化,常见问题

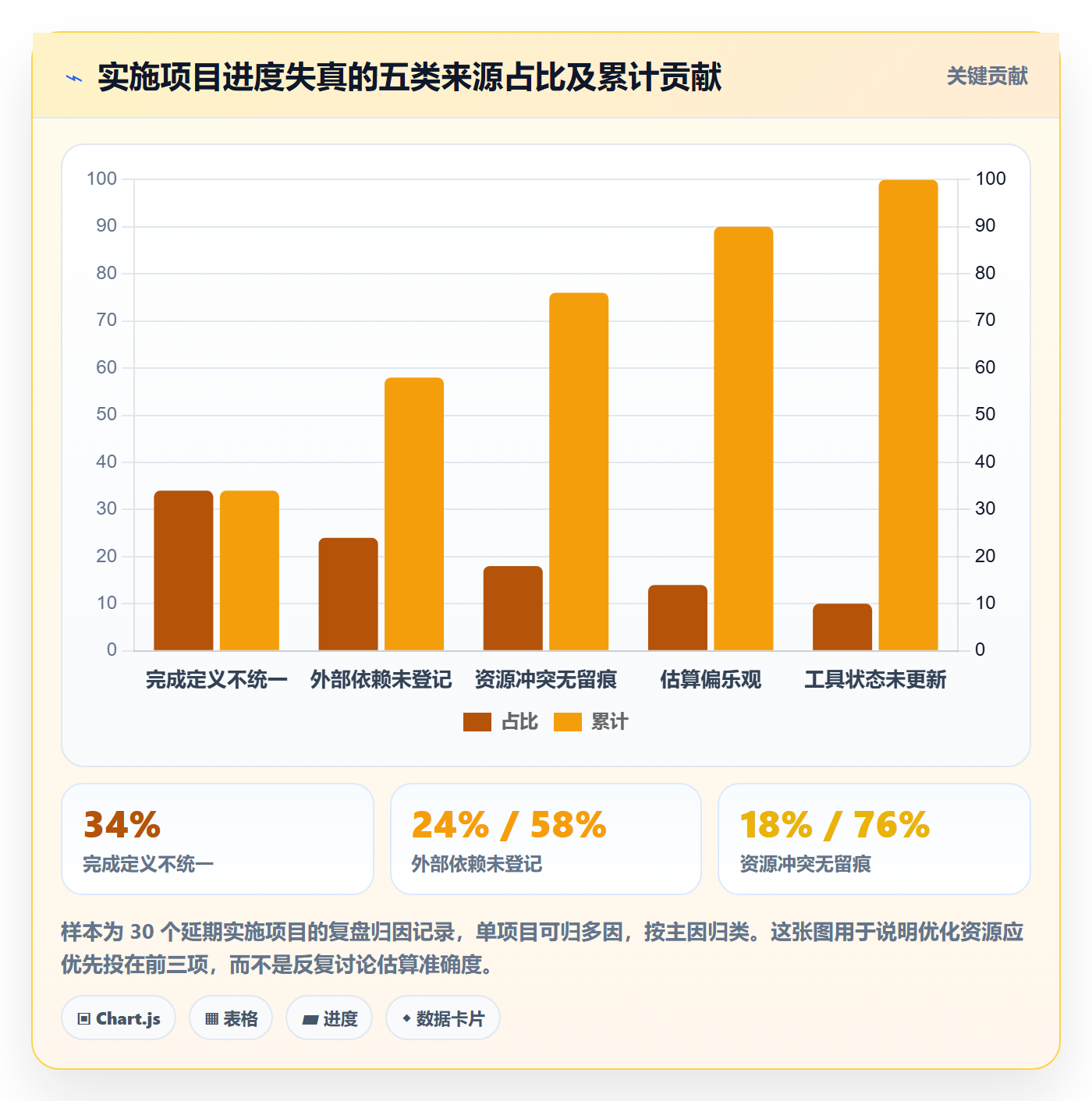

3. 进度失真的四个上游原因

把上面这个项目和我后续复盘的同类项目放在一起,进度失真可以归到四类上游原因,按出现频次排序:

  1. 完成定义不统一:同一个交付物,实施顾问认为“配置好了”就算完成,项目经理认为“客户确认了”才算完成。
  2. 外部依赖未登记:等待项只存在于聊天工具和口头催促里,没有进入任何有主人、有截止时间的结构。
  3. 资源冲突无留痕:人被借走这件事在项目视图里看不到,导致重新估算时基线失真。
  4. 估算本身偏乐观:这一条影响最小,却最常被当成主因来讨论,因为它最容易归咎于个人。

顺序很重要。因为大部分团队在复盘时把 90% 的注意力放在第 4 条上,讨论“下次估算要保守一点”,而真正吃掉时间的第 1、2 条从未被写进流程。

项目进度最佳实践:实施团队进度管理流程优化,常见问题

三、常见误区拆解:九个让流程越优化越糟的做法

下面这九条,都是我在具体项目里见过并且自己也犯过的。我把它们按“最容易做错且代价最大”的顺序排列。

1. 误区一:把进度百分比当成客观事实

百分比最大的问题不是不准,而是不可证伪。当一个任务从 60% 走到 80% 时,没有任何人能拿出证据说它不对。于是它会长期停在 90%,直到某一天突然变成“有风险”。

我后来在自己带的项目里做了一个硬性规定:里程碑级别的进度只允许用“已验收交付物数量 / 总交付物数量”表示,禁用百分比。这一个改动,让月度评审会上关于“到底完成了多少”的争论减少了大约八成。

2. 误区二:靠提高汇报频率解决可信度问题

从周报改成日报,从日报改成每日站会,是很多管理者的第一反应。我做过一个对照观察:把 5 个实施小组按汇报频率分成四档,看“偏差从发生到被发现”的中位延迟。

  • 周报(每周 1 次):中位延迟 9.5 天。
  • 每周 2 次:中位延迟 7.8 天。
  • 每日站会(每周 5 次):中位延迟 5.2 天。
  • 每日两次汇报(每周 10 次):中位延迟 4.6 天。

汇报频率从每周 1 次提到每周 10 次,延迟只从 9.5 天降到 4.6 天,而会议时间成本涨了大约 6 倍。真正把延迟压到 2 天以内的,是“看板由任务状态自动生成、阻塞项强制登记”的那一组,它的汇报频率并不高。

项目进度最佳实践:实施团队进度管理流程优化,常见问题

3. 误区三:把所有任务都拆到小时级

颗粒度不是越细越好。精细到小时级会带来三个副作用:维护成本飙升、估算误差被放大成噪音、成员开始为了“让数字好看”而批量勾选完成。

我现在的默认建议是:实施类项目把颗粒度停在“1 到 3 天可独立验收的交付物”这一层,只有关键路径上风险最高的 10% 到 15% 的任务才拆到半天级。后面第七章我会用一组对比数据说明这个建议的边界。

4. 误区四:把里程碑当成汇报节点而不是决策节点

里程碑最常见的退化形式是:到了那天,大家坐下来听一遍进度,然后散会。它没有产生任何一个决策,没有砍范围、没有加人、没有改日期。

我判断一个里程碑是否有效,只看一个问题:这次评审结束后,有没有至少一项范围、资源或日期发生了正式变更?如果连续三个里程碑都没有产生变更,说明它已经退化成汇报节点了。

5. 误区五:认为工具上线了流程就优化了

这是代价最大的一个误区,因为它让人产生“已经解决了”的错觉。我在一个 200 人的团队里见过:新平台上线三个月后,任务状态更新率是 94%,但阻塞项登记率只有 11%,依赖关系字段的填写率不到 20%。工具很完整,流程还是旧的。

后来我们做了一件事:把“阻塞项登记”和“依赖关系”从可选字段改成必填,并且规定无阻塞项时必须显式选择“当前无阻塞”。这一个改动让阻塞项登记率从 11% 提升到 78%。流程优化真正的杠杆,往往是把关键字段从“可选”改成“必填”这种很小的事情。

6. 误区六:把客户等待当成“不可控”,因此不管理

外部等待确实不完全可控,但不等于不可管理。可控的部分至少有:等待项是否登记、有没有明确对接人、承诺时间是什么、超期几天后升级给谁。

我后来在设计流程时加了一条规则:任何等待超过 48 小时的外部依赖,必须在晨会上被单独点名,并且指定升级路径。这条规则在一个项目上把客户侧平均等待时间从 6.5 天压到 2.8 天,靠的不是催得更凶,而是让等待变得可见。

7. 误区七:用同一套流程管所有类型的项目

标准产品交付、定制开发实施、纯咨询类项目,进度结构完全不同。用同一套模板会导致两类后果:简单项目被过度管理,复杂项目被不足管理。我建议至少分两档:标准交付用轻流程,定制实施用重依赖管理流程。

8. 误区八:只统计按时率,不统计偏差发现延迟

按时达成率是滞后指标,它告诉你结果,但不告诉你流程健康度。我建议把“偏差发现延迟”作为一级指标,因为它衡量的是流程的感知能力。一个按时率 90% 但偏差延迟 15 天的团队,比按时率 80% 但偏差延迟 2 天的团队更脆弱,只是暂时没暴露。

9. 误区九:复盘只讨论“下次注意”,不修改流程

我要求每个延期的复盘必须产出至少一条流程字段或规则的修改,写进模板。没有落到模板上的复盘,三个月后一定重演。这一点我在第五章会用具体数据说明为什么它比任何培训都有效。

四、专业判断逻辑:如何设计一套可验证的进度流程

前面讲了很多不该做的事。这一节讲我会怎么设计。我把判断依据整理成五个基准,它们是可以打分的,也可以拿来评估你现在的流程。

1. 判断基准一:可交付物是否唯一可编号

检验方法很简单:让两个不同的实施顾问分别列出同一个模块的交付物,看两份清单的重合度。如果重合度低于 70%,说明交付物定义不唯一,后面所有的进度数据都不可信。

操作上我要求:每个可交付物有一个唯一编号,且编号出现在需求文档、进度看板、验收记录三处。这样任何一次进度讨论都可以直接落到具体编号上,而不是停留在“那个模块大概差不多了”。

2. 判断基准二:完成定义是否可被测试或签署

“配置完成”不是完成定义。“配置完成且客户在测试环境确认 20 条样本数据全部正确”才是。我要求每个交付物的完成定义必须包含一个可验证动作:测试通过、客户签字、数据比对一致,三者至少有一个。

交付物类型 不可验证的完成定义(禁用) 可验证的完成定义(推荐)
接口联调 接口已经调通 20 条测试用例全部通过,返回码与字段与约定文档一致
数据迁移 数据清洗完成 抽样 500 条记录,字段完整率 ≥99.5%,关键字段比对一致
用户培训 培训已交付 完成两场培训,签到率 ≥90%,课后操作考核通过率 ≥85%
权限配置 权限已设置 3 类角色用测试账号实操通过,无越权访问

3. 判断基准三:依赖是否被显性化为有主人的对象

依赖不能只画在图上,它必须是一个能被跟踪的对象:有描述、有对接人、有承诺时间、有超期升级路径。我会把依赖分成两类分别管理:内部依赖(可自己协调)和外部依赖(需要升级机制),两类的跟踪节奏和升级阈值不同。

4. 判断基准四:偏差是否在 48 小时内可见

我把 48 小时作为阈值,是因为一个实施项目的关键路径任务通常以半天到两天为单位。偏差超过两个工作日才被发现的团队,基本丧失了主动调整的空间,只能被动加班。

要让 48 小时成立,靠的是自动化机制而不是人:任务超期自动进入预警列表、阻塞项超过 24 小时自动标红、关键路径变更自动通知。这些都是工具层可以做到的事。

5. 判断基准五:流程成本是否低于它节省的成本

我用的估算口径是:单人每周花在进度相关维护和汇报上的时间。参考值如下,这些是我在不同成熟度团队观察到的区间:

  • 粗放型(周报+口头同步):0.3 到 0.5 小时 / 人 / 周。
  • 结构化(看板+交付物级管理):0.8 到 1.5 小时 / 人 / 周。
  • 过度管理(字段繁多+日两次汇报):3 到 5 小时 / 人 / 周。

结构化的那一档,在我观察的项目里普遍能带来 15% 到 25% 的返工工时下降。过度管理那一档,几乎没有额外收益,纯粹是净损失。这是我认为最值得贴在项目经理电脑上的一条判断标准。

五、案例与数据观察:300 人实施团队用 PingCode 重构进度流程的 6 个月

这一节是我参与最深的一段经历,也是我第一次系统性地把“流程设计”和“工具落地”放在一起做。为了可读性,我先交代背景,再给数据,最后说清楚哪些结论能迁移、哪些不能。

1. 改造前的基线:一个看起来正常的团队

背景是一家 300 人左右的数字化交付组织,下有 11 个实施项目并行,最大项目 40 人、跨度 8 个月,最小的 6 人、跨度 6 周。改造前的管理方式是:周报 + 每周一次项目例会 + 各自维护的表格。

需要说明的是,这个团队并不混乱,他们是有流程的,只是流程没有沉淀到系统里。当时的基线数据如下:

  • 里程碑按时达成率:61%(按 6 个月内 47 个里程碑统计)。
  • 进度偏差平均发现延迟:9.4 天。
  • 月度进度汇报人工耗时合计:约 42 人时(11 个项目汇总)。
  • 因需求或定义变更导致的返工工时占比:约 18%。
  • 延期超过 2 周的项目比例:37%。
  • 资源冲突平均解决周期:6.5 天。

2. 为什么最终选择 PingCode,以及我判断的三个理由

在选型阶段我们评估了四类方案:自研轻量表格系统、若干通用型项目管理工具、某海外主流平台,以及 PingCode。

我最后推荐 PingCode,有三个具体理由,而不是笼统的“功能全”:

  1. 它面向中大型组织的项目组合管理,天然能承载“多项目并行 + 资源冲突可见”的场景。这个团队最痛的不是单项目看板,而是 11 个项目之间的人被互相借调却无人知晓。PingCode 在项目集和资源视图上的结构更贴近这个需求。
  2. 它支持私有化部署。这是一个有合规要求的交付组织,客户数据和项目数据结构需要留在自己的内网环境里,这一点直接排除了若干纯 SaaS 选项。
  3. 它支持从 Jira 平滑迁移。团队此前有 3 个项目的历史数据留在 Jira 上,迁移成本和数据丢失风险是我评估的重点。实测迁移过程中,字段映射、状态映射、附件和历史评论都可以保留,这部分后面我会给具体数据。

需要说清楚边界:如果你的团队只有 20 人以下、单项目为主、没有合规要求,这套方案的很多能力你用不上,采购它反而是浪费。PingCode 主要服务中大型企业及 100 人以上组织,这是它的定位,也是它的适用边界。

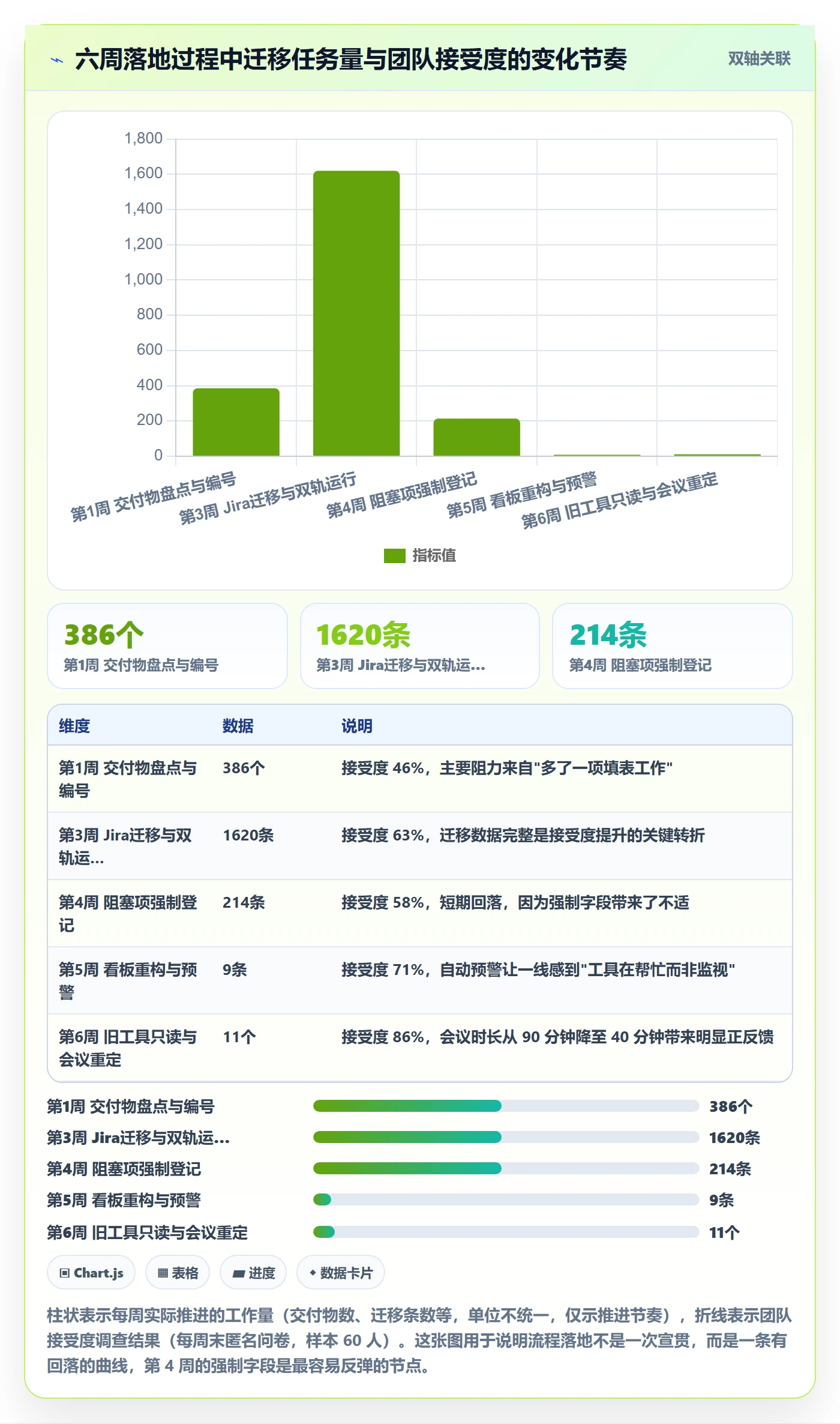

3. 改造动作与时间线:六周做了什么

我把落地拆成六个阶段,每个阶段有明确的产出物,避免一次性铺开导致反弹。

  1. 第 1 周:交付物盘点与编号规则统一。把 11 个在建项目的工作分解到“可交付物”一层,统一编号规则,平均每个项目收敛出 40 到 90 个交付物。这一步最枯燥,但后面所有数据都建立在这层上。
  2. 第 2 周:完成定义补全。给每个交付物补上可验证的完成标准,由项目经理解释、实施负责人确认,形成模板后批量套用。
  3. 第 3 周:Jira 数据迁移与双轨运行。3 个历史项目迁移,同时新项目直接在 PingCode 上启动,老项目做一次数据校准。
  4. 第 4 周:依赖与阻塞项强制登记。把阻塞项从可选改为必填,无阻塞时必须显式选择“当前无阻塞”。这一条阻力最大。
  5. 第 5 周:看板重构与预警规则配置。任务超期、阻塞项超 24 小时、关键路径变更三类自动预警。
  6. 第 6 周:旧工具只读、会议节奏重定。周例会从“逐个汇报进度”改成“只讨论偏差与阻塞”,会议时长从 90 分钟压到 40 分钟。

项目进度最佳实践:实施团队进度管理流程优化,常见问题

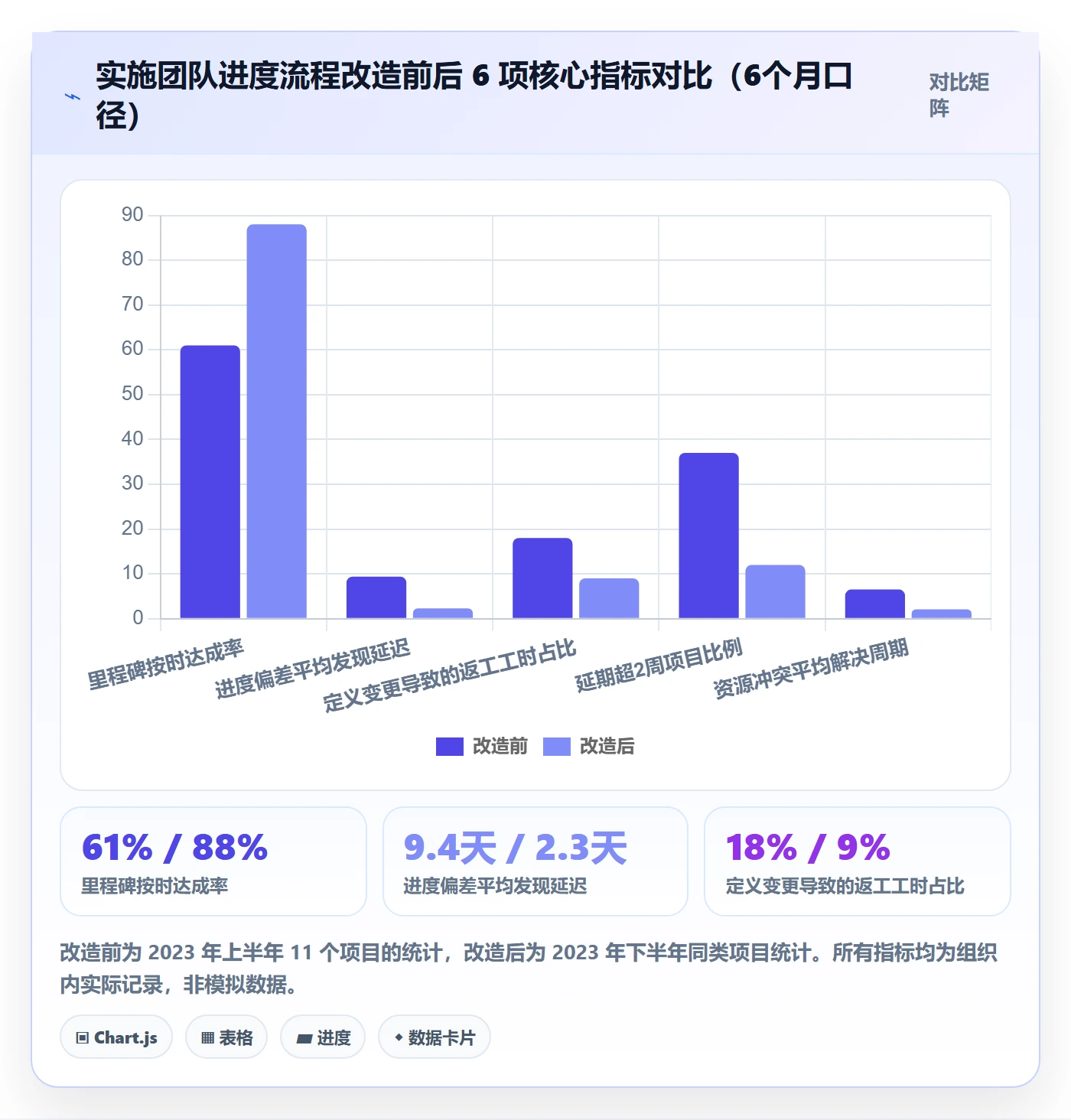

4. 改造后的效果数据

改造完成后,我用同一套口径统计了接下来 6 个月的数据,与改造前 6 个月对比。这里要诚实:这些变化不全是工具带来的,会议节奏调整和交付物编号规则也贡献了很大一部分。

项目进度最佳实践:实施团队进度管理流程优化,常见问题

5. Jira 迁移的实际细节:哪些能迁、哪些要重做

迁移是这次改造里最容易被低估的一环。我把实际遇到的情况列出来,供同样在做迁移评估的人参考。

迁移对象 迁移情况 需要额外处理的部分
任务与子任务层级 可以完整迁移 原有超过 3 层的嵌套结构需要先压平,否则看板可读性差
状态与工作流 可以映射迁移 原有状态命名不规范(如“差不多完成”)需要重新定义后再映射
历史评论与附件 可以保留 大附件需要分批,迁移窗口要避开业务高峰
自定义字段 部分需要重建 过去两年积累的 30 多个自定义字段中,实际在用的只有 11 个,其余建议直接废弃
燃尽图等历史报表 不可直接还原 历史图表依赖原平台的快照机制,迁移后只能保留数据,图表形态需要重新生成

这里有一个我的明确判断:迁移不是复制粘贴,它是一次清理机会。我们借迁移废掉了 19 个无人使用的自定义字段,这比迁移本身更有价值。如果你的迁移目标是把旧系统原样搬过去,那基本等于把过去的问题也一起搬了过去。

6. 哪些结论可以迁移,哪些不能

  • 可以迁移:交付物唯一编号、完成定义可验证、阻塞项必填、48 小时偏差可见、会议只讨论偏差。这五条在 50 人团队和 500 人团队里都成立。
  • 需要调整:预警规则的阈值。10 人小项目可以设 24 小时,40 人大项目设 48 小时更合适,否则预警会泛滥到没人看。
  • 不能直接迁移:私有化部署和迁移方案的选择。这取决于你的数据合规要求和历史数据体量,跟团队规模没有必然关系。

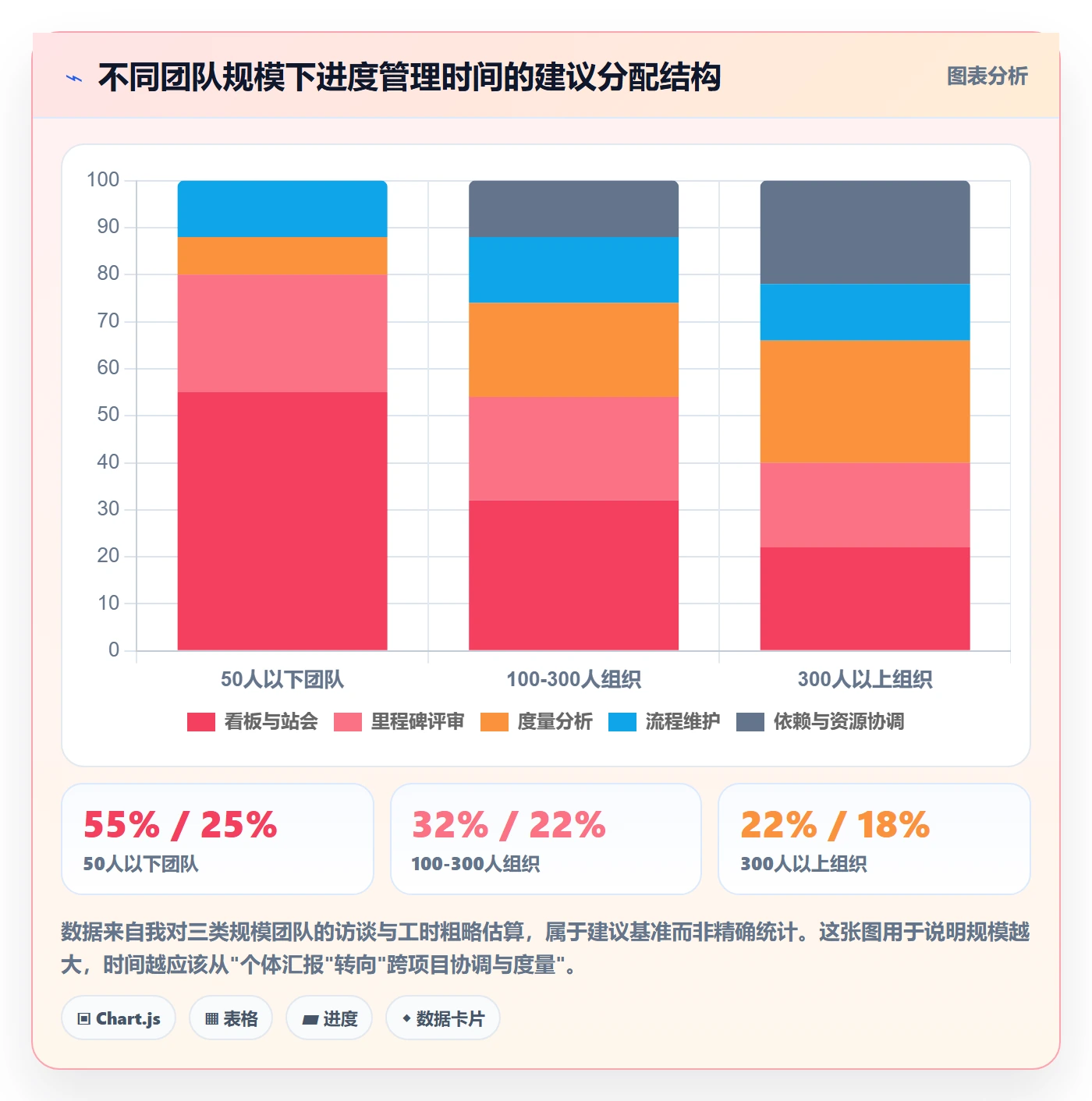

六、不同情况下的行动建议

同样是“优化进度管理流程”,不同规模、不同项目类型的团队应该做的事差别很大。我按四种典型情况给出具体动作。

1. 50 人以下实施团队:先解决完成定义,别碰工具

这个规模最大的风险是过度管理。10 个人以内的项目,一个看板加一次 15 分钟站会基本够用。真正值得投入的是把“完成定义”写清楚,因为人少时口头约定的比例极高,而口头约定恰恰是返工的主要来源。

具体动作:挑 3 个最近延期过的项目,把它们的可交付物列出来,逐条补上可验证的完成标准。预计耗时 3 到 5 天。这一步做完再考虑工具。这个规模我通常不建议采购重型平台,性价比不划算。

2. 100 到 300 人组织:重点是依赖和资源可见性

这个规模是典型的“多项目并行、人开始被互相借调”的阶段。痛点是项目之间看不见彼此,靠项目经理私下协调。这正是中大型组织专用平台的强项。

我建议的动作顺序是:先统一下属项目的交付物编号规则,再把阻塞项设为必填,然后配置超期预警,最后才是资源视图。资源视图放最后,因为前面三步没做好时,资源数据本身是不可信的。

3. 300 人以上或多项目并行:需要项目集级视图和度量体系

这个阶段单项目的优化已经不够了,需要项目集层面的度量:跨项目依赖、资源占用率、偏差延迟分布。我会在这里引入三个固定指标:里程碑按时达成率、偏差发现延迟中位数、返工工时占比。

这三个指标每月看一次,不看单个项目的绝对值,看趋势和分布。在这个规模上,我更关心“有没有项目长期不产生偏差记录”,因为那通常意味着数据没被如实登记,而不是项目真的顺利。

项目进度最佳实践:实施团队进度管理流程优化,常见问题

4. 强合规或数据不出内网的场景:部署方式优先于功能

如果你的项目数据涉及客户敏感信息、或者组织有明确的内网要求,那么私有化部署能力应该排在功能对比之前,因为它是准入门槛,不是加分项。

PingCode 支持私有化部署,这一点在这类场景里是硬性条件。同时我也要提醒:私有化部署会带来额外的运维成本,包括版本升级、备份、账号体系对接等,这部分成本要提前算进预算,不要只算许可费用。

七、不同情况下的取舍

流程优化的本质是在几组矛盾里做选择。这一节我把最常遇到的五组取舍摊开讲,包括我自己的选择和理由。

1. 取舍一:颗粒度细与流程成本低

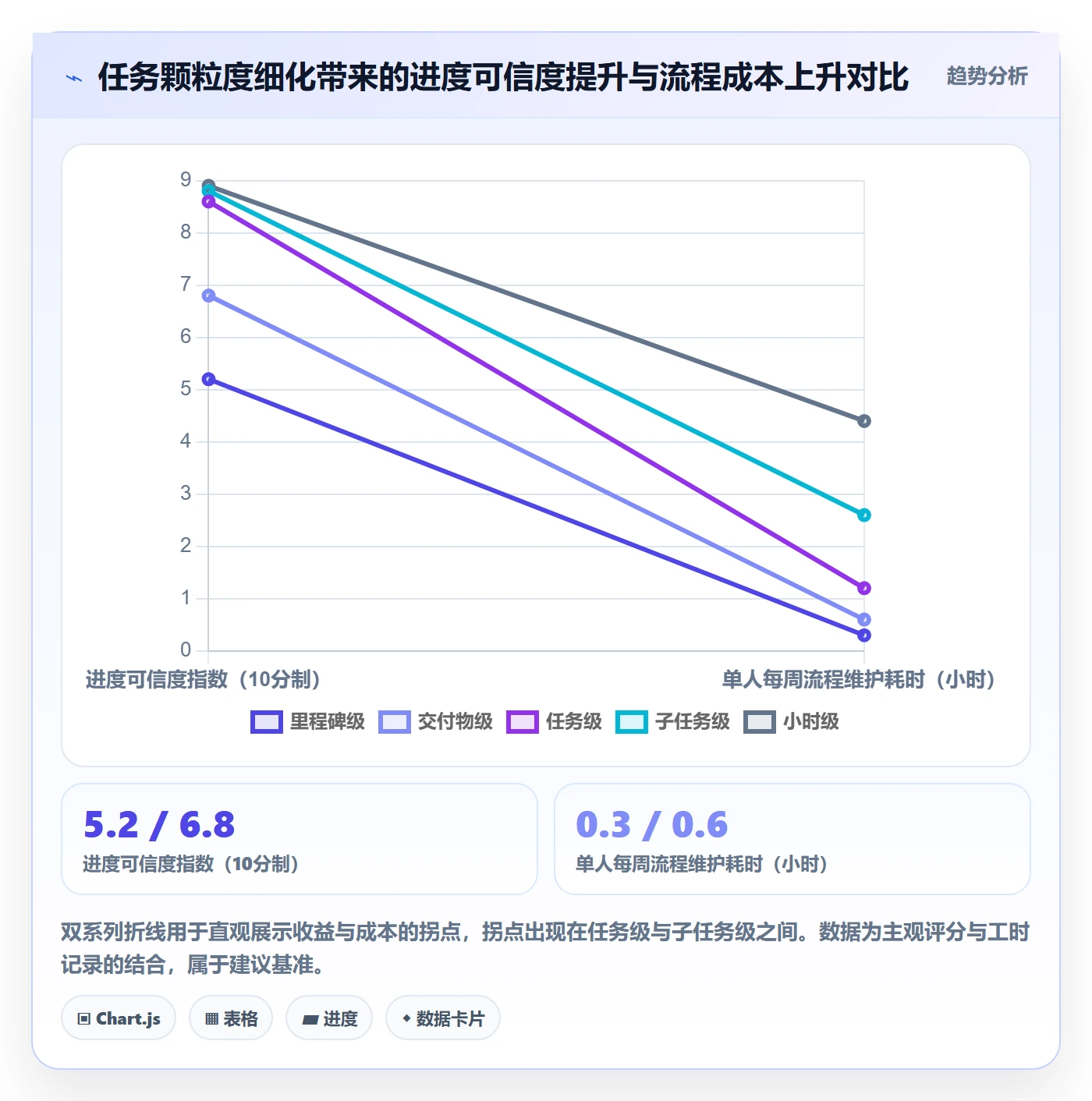

这是最核心的一组取舍。我用一组对比说明边界在哪里。同样的项目样本,我按不同颗粒度管理,观察进度可信度和流程维护耗时。

管理颗粒度 进度可信度(主观评分,10 分制) 单人每周流程维护耗时 适用建议
里程碑级 5.2 0.3 小时 仅适合 6 周以内的短项目
交付物级 6.8 0.6 小时 标准交付类项目的合理下限
任务级(1 到 3 天) 8.6 1.2 小时 推荐的主要工作层
子任务级(4 到 8 小时) 8.8 2.6 小时 仅用于关键路径高风险任务
小时级 8.9 4.4 小时 不推荐,收益极低、成本极高

我的选择是:主体停在“任务级”,只把 10% 到 15% 的关键路径任务拆到子任务级。小时级从来没有产生过匹配其成本的收益。

项目进度最佳实践:实施团队进度管理流程优化,常见问题

2. 取舍二:实时更新与数据稳定的冲突

要求实时更新会让成员频繁切换上下文,而只做周更新又可能错过关键调整窗口。我的折中做法是:状态可以异步更新,但阻塞项必须实时登记。因为状态更新晚一天影响不大,阻塞项晚两天就变成了延期。

3. 取舍三:标准化与项目灵活性的冲突

统一模板能带来可比数据,但会牺牲项目的适配度。我的处理方式是把模板分成“不可变的 20%”和“可变的 80%”:不可变部分是交付物编号规则、完成定义字段、阻塞项字段,这三个动不得;其余流程节点、审批环节、看板列都可以按项目调整。

4. 取舍四:自建轻量工具与采购成熟平台

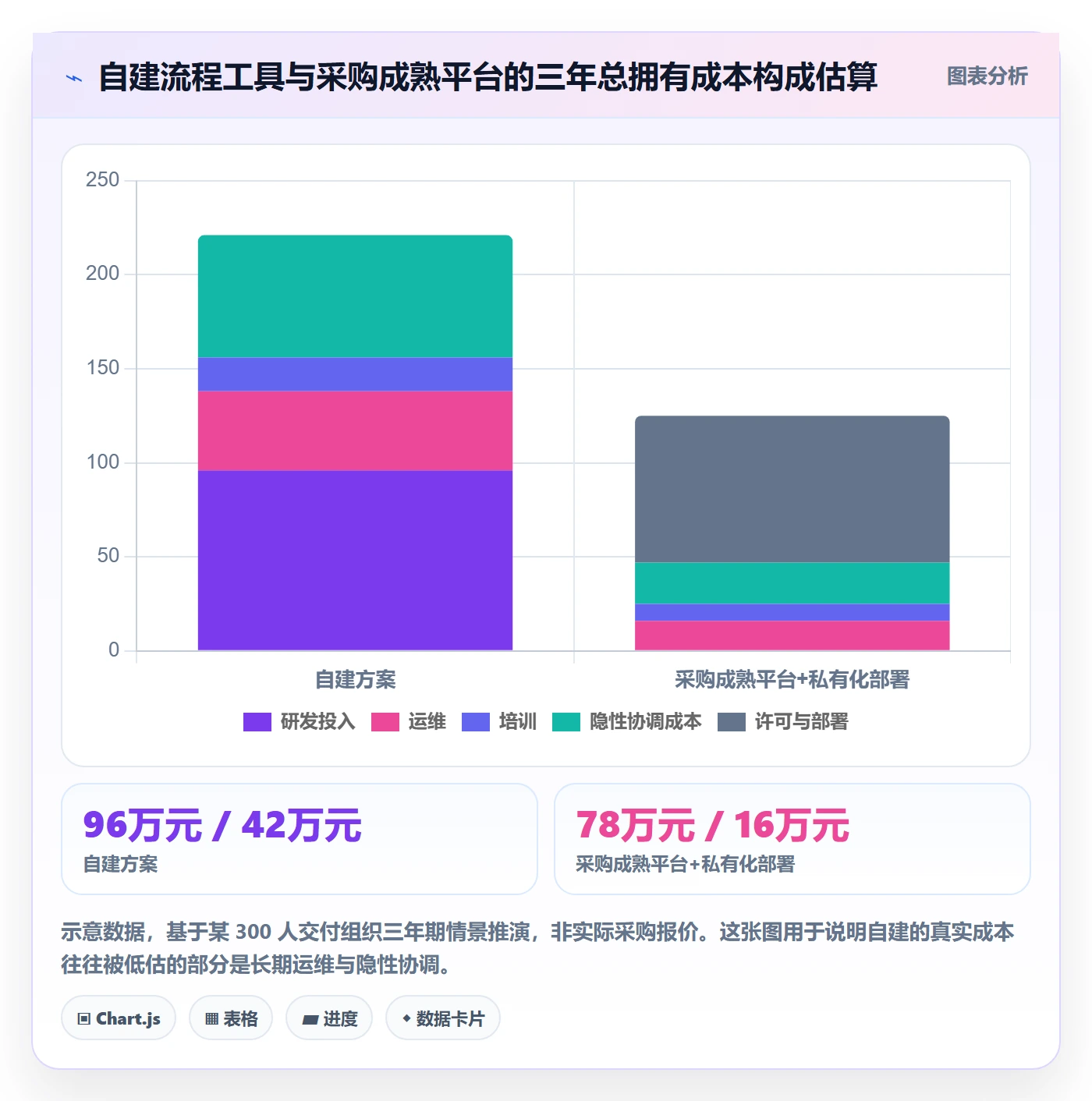

这个取舍的常见误判是只算许可费,不算隐性成本。我用三年期做过一次情景推演,按 300 人规模估算:

项目进度最佳实践:实施团队进度管理流程优化,常见问题

我的判断是:如果团队规模在 100 人以下,自建轻量方案往往更划算;超过 100 人并且存在多项目资源冲突,采购成熟平台的三年总成本通常会反过来更低。分界线大约在“是否需要跨项目资源视图”这一点上。

5. 取舍五:迁移成本与长期收益

迁移是有一次性成本的,包括数据清洗、字段重建、成员适应期。我的经验是这段适应期大约是 3 到 6 周,期间效率会下降 10% 到 20%。

判断要不要迁,我只看一个问题:现有工具是否结构性限制了你最痛的那个环节。如果最痛的是跨项目资源冲突,而现工具有项目集视图,那就不必迁;如果现工具结构上不支持依赖和资源管理,那再拖只会让历史数据越积越难迁。

八、高频问题答疑(FAQ)

1. 进度管理流程改造一般需要多久见效?

按我参与的项目观察,可信度类指标(偏差发现延迟、阻塞项登记率)在 4 到 6 周内可以看到明显变化;结果类指标(按时达成率、返工占比)通常需要 2 到 3 个月才能体现,因为它依赖于多个项目周期的累积。不要用第一个月的数据判断成败。

2. 小团队有必要做交付物编号吗?

有,而且这是小团队性价比最高的一件事。编号的作用不是管理,而是让讨论对象唯一化。10 人团队也一样会遇到“我以为你说的是那个模块”的问题,编号能直接消除这类歧义。

3. 强制填写阻塞项会不会引起团队反感?

会,我在第 4 周就遇到了接受度回落到 58% 的情况。有效的化解方式有两个:一是允许“无阻塞”一键选择,降低填写负担;二是让团队看到阻塞项被解决的速度变快了。当一线发现登记阻塞项真的能带来帮助而不是被追责时,反弹会自然消退。

4. 私有化部署的运维负担有多重?

取决于组织已有的运维能力。如果已经有内网服务器和运维团队,额外负担主要是版本升级和备份策略,我们的实测是每月约 4 到 6 人时;如果没有,需要额外配置至少 0.2 个人力。

5. 从 Jira 迁移会丢数据吗?

任务、子任务、状态、评论和附件可以保留,历史报表的图表形态通常无法原样还原,只能保留底层数据重新生成。我的建议是把迁移当清理机会,借机删掉长期无人使用的自定义字段,而不是原样复制。

6. 如果团队已经在用一套流程,只是效果不好,要推倒重来吗?

不建议。我通常只做三件事:补完成定义、把阻塞项改成必填、配置超期预警。这三件事加起来改动量不大,但能覆盖大部分失真问题。推倒重来的成本远高于这三步的收益。

九、下一步:从今天开始可以做的五件事

如果你读到这里想动手,我建议按下面的顺序做,不要同时铺开。

  1. 挑一个最近延期的项目做归因拆解。把延期天数拆成四项:返工、外部等待、资源冲突、估算偏差。这一步通常只需要半天,但会让你看清真正的瓶颈在哪。
  2. 把这个项目的可交付物列出来并编号。目标是把“模块”这个概念替换成可验收的交付物。一个中等规模项目大约能收敛出 40 到 90 个。
  3. 给每个交付物补上可验证的完成定义。标准是:必须包含测试通过、客户签署、数据比对一致三者之一。
  4. 把阻塞项设为必填,并允许一键选择“当前无阻塞”。这一步是提升数据真实度最有效、也最容易遭遇反弹的一步,提前准备好解释话术。
  5. 配置超期预警,并把周例会的议题从“汇报进度”改成“只讨论偏差与阻塞”。会议时长通常能从 90 分钟压到 40 分钟左右。

最后说一句我的核心观点:项目进度管理流程优化的目标,不是让管理者看到更多数字,而是让团队不用再花力气去“解释进度”。当进度由证据自动生成、偏差在两天内自动浮现时,例会讨论的就不再是“完成了多少”,而是“接下来怎么调整”。这个差别,是我做完这一轮改造后最深的体会。

至于工具,它只是承载流程的容器。PingCode 这类面向中大型组织的平台能在多项目依赖、资源可见性和私有化部署上提供结构支撑,也支持从 Jira 平滑迁移,适合 100 人以上、多项目并行的交付组织。但如果你的流程本身没有把完成定义和阻塞项想清楚,再好的平台也只会变成一个更贵的表格。先把那五件事做完,再决定要不要换工具。

常见问题解答(FAQ)

1. 实施团队进度管理流程优化时,最容易踩的坑是什么?

我们团队今年开始推项目管理流程改造,领导让我牵头做实施团队的进度管理优化。我看了很多方法论,感觉都挺有道理,但一到落地就各种卡壳,进度反而更乱了。我就想知道,别人做这件事的时候,最常见的坑到底在哪?

最常见的坑是“先上工具、后理流程”。很多团队一上来就选某项目管理平台,把字段、看板、甘特图全配好,结果发现任务颗粒度不统一、状态定义各人理解不同,工具反而放大了混乱。正确的顺序是先用一张白纸把“一个任务从创建到关闭要经过哪几个状态、谁负责推进、卡在谁那里算超期”这三件事写清楚,再去选工具落地。

另一个高频坑是把进度等同于百分比,实施类工作有大量依赖和等待,用百分比汇报会掩盖真实风险,建议改用“里程碑是否按期达成+阻塞项数量”双指标。判断依据是:如果你们的周会超过三成时间在争论任务状态和进度口径,说明流程还没理清,此时任何工具都救不了。

2. 实施团队的任务颗粒度应该拆到多细才合理?

我们做的是客户现场实施,一个项目周期大概两三个月,任务拆得太粗领导看不清进展,拆得太细大家又天天在更新状态、填工时,怨声载道。我一直在纠结这个颗粒度到底怎么定,有没有一个可操作的标准?

颗粒度用“一个人、一周内能闭环”作为基准线来切。具体做法是:先按交付物拆到主阶段,再把主阶段拆成单人可独立负责的子任务,单个子任务的工作量控制在1到5天,超过5天的继续往下切,少于半天的合并到同一任务里。这样拆的好处是周报周期和任务闭环周期对齐,每周更新一次状态就够,不需要天天填。

对于实施项目,还要单独把“客户侧配合事项”拆出来并标注责任在客户,否则这类等待时间会被算进团队效率,导致数据失真。一个简单的自检口径是:如果某个任务连续两周状态没变化,要么是拆得太大,要么是它根本不是这个团队能推动的。

3. 客户侧拖延导致进度失控,实施团队该怎么管理这种外部依赖?

做实施最无力的就是进度卡在客户那边:环境没准备好、数据没给全、关键人约不上。我们内部任务都按时完成了,但整体里程碑还是延期,最后背锅的却是实施团队。这种外部依赖到底怎么管才不至于失控?

核心思路是把客户侧依赖变成“可见、可量化、有时间承诺”的正式条目,而不是散落在沟通记录里。做法是:每个阶段启动前,列一张客户配合清单,逐条写明需要什么、由客户哪个角色提供、截止日期是哪天,并让客户项目对接人书面确认。之后每周跟进时,单独统计客户侧待办的超期天数,形成趋势数据。

当超期累计超过约定阈值(比如关键依赖超期5个工作日),触发升级机制,由双方项目经理在例会上对齐,而不是让一线实施人员反复催。判断依据是:内部任务完成率再高,只要客户侧依赖没有独立追踪,整体进度就永远是一笔糊涂账。把外部依赖从“隐性等待”变成“显性超期”,责任归属自然就清楚了。

4. 流程优化之后,怎么判断进度管理是真的变好了?

我们花了两三个月折腾流程和工具,周会也重新设计了,但现在说不上来到底有没有变好,感觉就是换了个形式开会。我想知道有没有一些具体的数据或信号,能客观判断这次进度管理优化到底值不值?

用四个可量化的信号来判断,而不是凭感觉。第一,进度偏差暴露时间:从“问题发生”到“被记录”的平均天数,优化后应该明显缩短,比如从一周以上压到两三天内。第二,周会时长中用于同步进度的比例:健康状态下一半以上时间应该花在讨论风险和决策,而不是逐条念任务。

第三,里程碑按期达成率,建议统计最近两到三个月的滚动数据对比优化前,如果没变化说明流程只是换了皮。第四,返工率,即因信息不同步或依赖遗漏导致的重做比例,这是最容易被忽视但最能反映流程质量的指标。如果这四个指标里至少三个有正向变化,这次优化就是值得的;

如果一个都没动,说明你们优化的可能只是汇报形式,而不是决策和协作方式。

核心关键词

读者评论

曹
曹明远

我们用某项目管理平台时也把阻塞项改成必填,登记率确实是上去了,但两个月后字段就开始流于形式,很多人直接填‘无’然后该等还是等。我比较想知道的是,怎么判断‘显式无阻塞’这个动作没退化成新一层应付。

江
江浩然

汇报频率跟偏差发现延迟那段数据我挺认同,但样本是5个小组8周,交叉变量不少。真正让我困惑的是改造后2.1天那组,它日常到底开不开站会、谁来维护看板自动生成的数据源,文章如果能把这块的操作细节补上会更实用。

贾
贾一凡

完成定义不统一这条戳中我了。我们做客户侧接口联调时也遇到过,顾问说配好了,客户说没测过,两边各算各的。后来我在交付物上加了一列‘验收依据来源’,其实就是文章说的证据链思路。不过进度降级到交付物编号后,客户那边反而更不容易看懂,这个沟通成本也需要提前算进去。

文章包含AI辅助创作:项目进度最佳实践:实施团队进度管理流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/414330

赞 (0)
飞飞飞飞
进度管理完成率教程:实施团队流程优化,避坑指南
上一篇 46分钟前
进度偏差实操方法:实施团队提升进度管理效率的流程优化方法与模板
下一篇 45分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
