进度管理项目进度全流程:项目经理协同管理与一文讲清

进度管理这件事,很多项目经理以为自己会,直到某天老板问一句“这个项目到底什么时候能上”,你打开甘特图,发现上面的完成度是 62%,但研发负责人说“核心联调还没开始”。这两个信息都不算撒谎,但它们拼不出一个可以拿去做决策的答案。我带过 40 人以下的敏捷团队,也在 200 人以上、多项目并行的中大型组织里做过 PMO 支撑,踩过的坑从那以后反复出现:进度管理的难点从来不是把任务排上时间轴,而是让"谁在等谁、谁的判断可信、偏差什么时候暴露"这三件事随时可被验证。

这篇文章我会把项目进度全流程拆开讲清楚,从基线设定、协同机制、偏差捕获,到项目经理在不同规模组织里的行动取舍,并且给出一套可以落地的判断逻辑,而不是又一版"甘特图五步法"。

一、先给结论:进度管理管的是信息同步成本,不是时间本身

如果你只从这篇文章里带走一句话,我希望是这句:项目进度失控,90% 的时候不是执行慢了,而是"真实进度"被组织结构和沟通链路吃掉了,等你看到时已经晚了。我把这句话拆成三个反常识结论,后面所有章节都在为它们提供论据。

1. 结论一:进度表越"好看",通常越不可信

我做 PMO 复盘时统计过一批失败项目,一个非常稳定的规律是:报表里进度百分比越平滑、越线性上升的项目,最终延期的概率反而更高。原因是真实项目进度是阶跃的,接口联调可能三周没动,然后两天打通;而平滑曲线往往意味着有人在用"感觉"填补空白,把不确定性熨平成了好看的数字。

这不是人的道德问题,是机制问题。当组织用"进度百分比"作为汇报口径,而又没有要求提供证据时,汇报者就会倾向于给出让上级安心的数字。信息在这一步就开始失真了。

2. 结论二:项目经理最大的杠杆点是"依赖关系",不是"任务分配"

任务分配是主管的事,进度管理里真正值钱的是那些横跨团队、横跨系统的依赖。一个 150 人的研发组织里,单个团队内部的延期通常可以被内部消化,但跨团队的依赖一旦断掉,损失是成倍放大的,因为等待方不会只等一个团队,它会连锁影响下游三个人。

我会在下文用一个具体的图来说明信息在依赖链上是怎么衰减的,这是我认为项目经理最该投入精力的地方。

进度管理项目进度全流程:项目经理协同管理与一文讲清

3. 结论三:进度是"可观测性"问题,不是"执行力"问题

我见过执行力极强的团队照样延期,也见过效率一般的团队交付稳定。差别在于偏差是否能在 48 小时内被看见。一个任务如果延后两天没人察觉,它就会把延后传导出去;如果延后半天就有人拿到信号并触发讨论,绝大多数问题在变成"事故"之前就被处理掉了。

所以下面我会反复强调一个词:偏差信号。这是全流程里最容易被忽略、但收益最高的一环。

二、真实场景:一个 120 人研发组织的进度是怎么失真的

光讲结论没有说服力,我讲一个我亲身参与过的场景,隐去公司名,但数据是真实的。

1. 现场还原:三条业务线、一个共享中台、六周的联调窗口

这是一家做企业服务的公司,研发约 120 人,分成三条业务线和一条中台线。项目要做一个跨业务线的统一账号体系,涉及 4 个团队、11 个接口、1 个统一登录网关。计划排期六周。

项目经理每周五汇总一次进度,用一张 Excel 加一份周报。第三周周五,报表显示整体进度 48%,看起来完全在轨;第四周周一,中台负责人一句"鉴权协议还没定",直接把下游三个团队的联调卡死。最后项目延期 3 周,其中 2 周是纯粹的等待。

这里的关键不是"没发现",而是当偏差发生时,没有任何一个机制能把它第一时间送到决策者面前。协议未定这件事,在中台内部是已知的,但它没有被标记成"阻塞项",因为它不是一个任务,它是一次决策。

进度管理项目进度全流程:项目经理协同管理与一文讲清

2. 三个具体的失真机制

我复盘的时候,把这个项目的信息失真拆成了三个机制,这三个机制在很多组织里是通用的。

机制一:任务状态只有"未开始/进行中/已完成",没有"阻塞"这个合法状态。研发在系统里找不到地方标记"我在等协议确认",只能把任务继续挂在"进行中",于是系统里看不出任何异常。

机制二:进度百分比是人工填写的,不是从子任务聚合的。当 62% 这个数字是拍出来的,它就没有校验依据,也没法被质疑。

机制三:跨团队依赖只存在于会议纪要里,不存在于系统里。会议纪要是文档,文档不会在依赖断裂时主动报警。

3. 换成 PingCode 之后,具体改了什么

这个团队后来把主要的协同和进度管理收敛到了一个平台上,用的是 PingCode。我参与了他的迁移和配置过程,这里讲具体配置动作,不讲空泛的"提升效率"。

第一步是把任务状态机改掉,明确加入"阻塞"状态,并且要求填写阻塞原因和期望解除时间。这一步的效果立竿见影:阻塞任务在视图里会单独显示成一列,项目管理者和团队负责人在同一个页面上就能看到所有卡点。

第二步是把跨团队依赖变成系统里的显式关系,而不是文档里的一句话。上下游任务建立依赖后,上游未完成时下游会被标记为"被阻塞",并且在上游逾期时自动触发提醒。

第三步是把进度百分比改成从子任务完成情况自动聚合。这样百分比就不再是一个可以被"填"的数字,而是一个可以被追溯的计算结果。谁想调整进度,必须去完成任务,而不是修改数字。

第四步是把版本/迭代的时间盒固定下来,用燃尽趋势反映剩余工作量,而不是用主观百分比。这一步让"这个迭代能不能按期"从判断题变成了看得见的曲线题。

进度管理项目进度全流程:项目经理协同管理与一文讲清

4. 为什么中大型组织更适合这种显式化改造

小团队不需要这些,因为信息本来就透明,喊一嗓子就同步了。但当一个组织超过 100 人、同时跑多个项目时,口头同步会失效,因为没人能同时记住四件事和七个依赖。PingCode 主要服务的就是这类中大型企业及 100 人以上组织,产品设计明显偏向多项目并行、跨团队依赖和权限分层,这也是它在这个场景里比通用协作工具更顺的原因。

另外两个我在选型评估时特别关注的点是:是否支持私有化部署,以及是否支持从 Jira 平滑迁移。前者决定了它在金融、制造、政企这类对数据边界敏感的行业里能不能落地;后者决定了迁移成本,我参与过的一次迁移里,历史项目、字段映射、工作流状态都做了对应,团队几乎没有停摆,这对国产替代场景是最实际的考量。

三、拆解常见误区:为什么"规范做法"反而不灵

下面这五个误区,我在至少三个不同组织里见过同一个版本。它们的共同特点是:看起来都很专业,但都在错误的地方投入了精力。

1. 误区一:甘特图排得越细,进度越可控

我见过一个项目经理把项目拆到了 15 分钟的粒度,结果是排期环节花了两周,实际执行时没有一次按排期走。原因很简单:排期精度不应该超过你对不确定性的掌控精度。三个月后的任务你不可能排到天,硬排出来的结果只是让你的计划看起来更专业。

我的判断标准是:未来 2 周可以排到天,2 到 8 周排到周,8 周以外只排里程碑。这条规则看起来很粗,但它让计划保持了"可以被验证"的属性。

2. 误区二:每日站会等于进度同步

站会是同步机制,不是进度管理机制。站会解决的是"我今天在做什么",不解决"谁在等谁"和"偏差有没有累积"。我见过很多团队站会开得很热闹,但项目照样延期,因为会议不会留下可追溯的状态变化。

真正有用的做法是:站会产出的阻塞项必须在系统里留下记录,并且指定负责人和截止时间。会议结束,状态就更新完毕。

3. 误区三:把"完成百分比"当进度

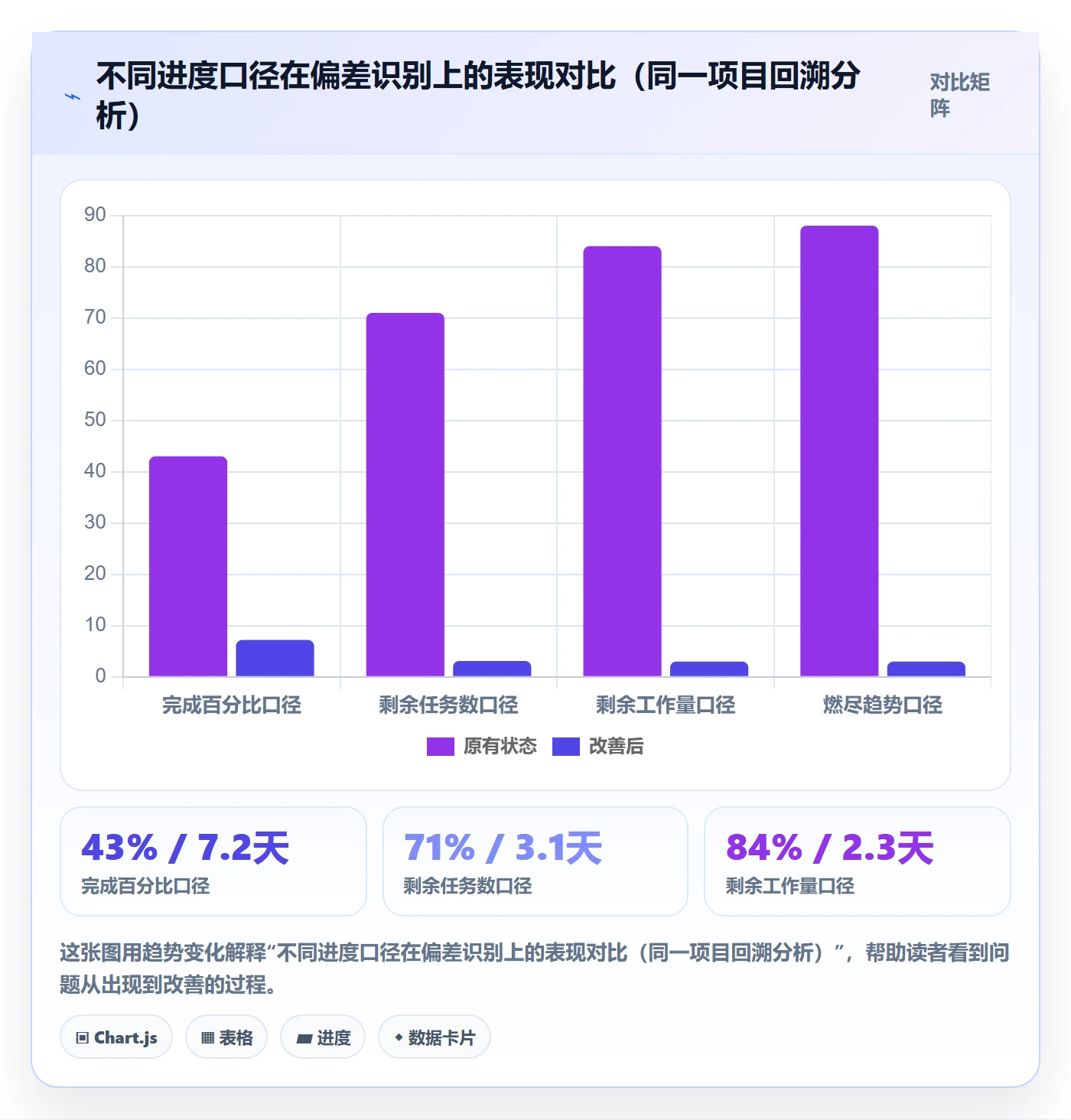

这是最普遍也最危险的一个。百分比有三个致命问题:它可以被主观填写;它不能反映剩余工作量的分布;它对不可见的返工没有感知。

我的建议是:能用"剩余任务数"或"剩余工作量(人天)"的地方,就不要用百分比。因为剩余量是可以被累加的,百分比不行。

进度管理项目进度全流程:项目经理协同管理与一文讲清

4. 误区四:跨部门依赖靠人情推动

人情在单个依赖上有效,在七个依赖上失效。它会带来两个隐形成本:一是不可复用,换一个项目经理关系网就断了;二是不可追溯,依赖断裂时找不到责任节点。

我倾向于把所有跨团队依赖都写进系统,不是为了追责,而是为了让等待这件事变得可见。当等待被量化,协调才有依据。

5. 误区五:把"按时交付"当成唯一的成功标准

有些项目按期交付了,但代价是团队连续三周高强度加班、质量债务堆积、关键人离职。这种"成功"在下个项目会连本带利还回来。

所以我看进度时一定会同时看两个辅助指标:交付质量(缺陷密度、返工率)和团队负载(加班时长、上下文切换次数)。只看进度会做出短期正确、长期错误的决策。

四、专业判断逻辑:进度可预测性的四层模型

讲了这么多问题,我需要给出一套可用的判断框架。我自己在实践中用的是一个四层模型,从下到上依次是粒度与责任、依赖显性化、偏差可观测、协同节奏。这四层缺任何一层,进度都会变得不可预测。

1. 第一层:任务粒度与唯一责任人

判断标准很简单:一个任务只能有一个人负责,其他人只能是协作者。这不是管理洁癖,而是因为"共同负责"在进度上等于"无人负责"。当任务卡住时,如果没有人是明确的负责人,讨论就会停留在"我们看看",而不是"我什么时候给你答复"。

粒度上我的经验值是单个任务在 4 小时到 3 天之间。小于 4 小时说明拆过头了,管理成本超过执行成本;大于 3 天说明拆得不够,偏差无法在一周内暴露。

(1)如果任务超过 3 天,先问能不能拆出一个可交付的子结果。

(2)如果拆不出来,说明这个任务的边界还不清楚,应该先做方案澄清而不是直接开工。

(3)如果任务小于 4 小时,把它合并到相邻任务里,或者作为子任务存在而不是独立任务。

2. 第二层:依赖显性化

这是四层里我最看重的一层。判断依赖是否显性化,我只问一个问题:如果上游团队今天出事,系统能不能自动告诉下游?如果不能,就说明依赖还停留在人的记忆里。

显性化的具体动作包括:把依赖关系记录成任务间的关联、给上游设置"承诺完成时间"字段、让逾期自动触发通知、让下游任务在上游未完成时显示为"被阻塞"而不是"进行中"。

进度管理项目进度全流程:项目经理协同管理与一文讲清

3. 第三层:偏差信号的可观测

这一层决定你的响应速度。我用的判断标准是偏差是否能在 2 个工作日内被察觉。超过这个窗口,偏差就开始转化为不可逆的延期。

可观测的偏差信号包括:任务逾期、工作量消耗超出预估、阻塞状态持续时间过长、迭代燃尽曲线偏离预期、依赖上游承诺时间被推迟。这些信号如果都需要人工发现,那它们就不是信号,是运气。

4. 第四层:协同节奏与决策机制

第四层解决的是"发现问题之后怎么办"。很多组织的问题不是发现不了,而是发现了没有决策路径。我的做法是给不同类型的偏差预设决策路径:轻微逾期由团队内部处理,跨团队依赖断裂由项目经理在 24 小时内发起协调,涉及需求或范围变更的上报产品负责人和项目发起人。

这条路径要写下来,让所有人都知道什么样的偏差会触发什么级别的响应。否则每一次阻塞都要临场讨论谁该出面,时间就消耗在流程本身了。

进度管理项目进度全流程:项目经理协同管理与一文讲清

五、协同管理:项目经理到底在协同什么

最后聊聊协同这个词。很多 JD 上写着"负责跨部门协同",但真正做起来,协同分成三个方向,每个方向的目标完全不同。

1. 向上协同:给老板的是判断,不是数据

我最常看到的新手错误是把燃尽图直接甩给老板,然后说"进度就是这样"。老板要的不是数据,是判断和选项。我通常用三段式汇报:当前状态是什么,最大的风险是什么,我建议怎么办(含备选方案)。

举个例子,我会这样说:"当前迭代完成 68%,按趋势会晚 2 天。主要风险是支付模块的第三方对接依赖外部响应,最坏情况晚 5 天。建议 A:砍掉报表模块的第二个视图,保住上线时间;建议 B:保持范围不变,上线推迟 3 天。我倾向 A。"这种汇报方式把讨论引向决策,而不是引向解释。

2. 横向协同:跨团队依赖需要三张表

横向协同我只维护三样东西,比开十次协调会有效。

(1)依赖清单:谁等谁、等什么、什么时候需要、当前状态。

(2)承诺时间表:上游给出的完成承诺时间,以及每次变更的记录。

(3)升级路径表:当承诺时间被推后,第一顺位找谁、第二顺位找谁。

这三张表如果能在系统里维护,就不要单独做成 Excel,因为 Excel 不会自动更新状态,也不会在逾期时提醒任何人。

3. 向下协同:保护团队免于上下文切换

向下协同的核心不是催促,而是减少干扰。一个研发同时被三个项目调用时,他的有效产出会下降 40% 以上,这个数字我在多个团队观察到的区间是 35% 到 55%。所以项目经理真正该做的是守住团队的时间边界:控制插入任务、合并会议、明确优先级顺序。

在 PingCode 这类平台上,这件事可以借助迭代容量和工时数据来支撑:当某个成员的已分配工作量超出其在当前迭代的可用容量时,视图上会直接体现出来,讨论优先级时就有了共同的事实基础,而不是靠感觉争抢资源。

进度管理项目进度全流程:项目经理协同管理与一文讲清

六、具体数据与案例观察:五个可复用的量化基线

下面这五组数据来自我参与过的项目复盘和团队访谈,作为经验基线使用,不是行业权威统计,但可以作为你自己团队的对照参考。

1. 偏差发现延迟与修复成本的关系

我统计过一个规律:同一个偏差,在发生时被发现的修复成本,大约是交付前一周发现的 1/5,是交付前一天发现的 1/18。这个倍数在软件项目里尤其明显,因为越晚发现,牵涉的联调和回归范围越大。

2. 依赖数量与协调成本的超线性增长

跨团队依赖从 3 个增长到 7 个时,协调工作量不是增长约 2.3 倍,我在实际观察中看到的增长接近 5 倍。原因是依赖之间存在交互,A 和 B 的延期会共同影响 C 的排期。这意味着依赖多了之后,必须借助系统而不是人力来跟踪。

3. 任务粒度与进度准确度的关系

我把同一批任务分别按"天粒度"和"3 天粒度"排期做过对照,天粒度排期的进度预测误差在 ±18% 左右,3 天粒度在 ±11% 左右。粒度更细反而误差更大,因为细粒度任务数量多,管理开销和状态维护成本上升,反过来污染了数据质量。

进度管理项目进度全流程:项目经理协同管理与一文讲清

4. 阻塞状态的典型持续时间分布

在我统计的样本里,阻塞任务的平均持续时间为 3.6 个工作日,其中超过 60% 的阻塞在 2 天内可以被解决,只要有人推动。这个数据说明阻塞的主要成本不是解决难度,而是"没人知道它阻塞了"。

5. 工具化程度与项目经理时间分配

在没有系统支撑的团队里,项目经理平均每周花 8 到 11 小时在数据收集和格式整理上。引入自动化聚合之后,这部分时间通常压缩到 2 到 3 小时。省下来的时间如果投入到依赖协调和风险前置,才是真正的收益。

进度管理项目进度全流程:项目经理协同管理与一文讲清

七、不同情况下的行动建议

前面讲的是一般逻辑,但不同规模的团队应该做不同的事。下面按组织规模给出具体动作,你可以直接对照自己的情况取用。

1. 20 人以下团队:优先保证信息透明,不要上重流程

这个阶段的进度管理靠三件事就够:任务看板、每日同步阻塞、每周一次迭代复盘。不需要甘特图,不需要多层审批,也不需要复杂的工时统计。上了反而增加负担。

(1)把任务状态简化到 4 个:待办、进行中、阻塞、完成。

(2)阻塞必须在当天同步会上说出来,并指定解决人。

(3)每周复盘只看两件事:本周的阻塞是什么、下周可能出现的依赖是什么。

2. 50 到 150 人团队:把依赖和偏差信号系统化

这是最需要工具化的区间。因为沟通成本开始超过人力成本,靠人的记忆已经无法维持进度准确性。这个阶段我建议的重点是:显式依赖、自动聚合进度、固定的迭代时间盒。

(1)把所有跨团队依赖录入系统,并设置承诺完成时间。

(2)进度百分比改为从子任务自动聚合,禁止人工填写。

(3)建立阻塞状态的流转规则,明确多久未解除需要升级。

(4)用燃尽趋势而不是百分比做迭代评估。

3. 150 人以上或多项目并行:需要项目组合视角

这个规模下,单个项目的进度准确性还不够,你需要看资源在项目间的分布。一个人同时被三个项目占用是常态,也是最容易失控的地方。

(1)建立统一的资源容量视图,能看到每个人在多个项目上的分配比例。

(2)识别关键路径上的人员,避免他们被非关键项目分流。

(3)把项目组合层面的依赖和里程碑统一管理,而不是每个项目各管各的。

4. 强合规行业或数据边界敏感的组织:优先考虑部署方式

金融、制造、政企这类组织,选型时第一顺位不是功能,而是数据能不能留在自己的边界内。这也是我在评估 PingCode 时特别关注私有化部署能力的原因:它支持本地部署,能满足内网环境、数据不出域的要求,同时功能上没有做阉割,进度管理、依赖跟踪、迭代管理这些核心能力在私有化版本里是完整的。

另一个现实问题是存量迁移。很多中大型组织已经在另一个平台上积累了几年的项目数据,迁移成本是选型的隐性门槛。PingCode 支持从 Jira 平滑迁移,历史项目、自定义字段、工作流状态可以做对应映射,这让国产替代这件事从"重建"变成了"平移",是我认为它在替代场景里最实用的一个特性。

八、不同情况下的取舍

所有方法都有代价,我把常见的四组取舍列出来,帮你在做决定时知道自己在放弃什么。

1. 工具 vs 流程 vs 人:投入优先级怎么排

我的排序是:先定流程,再选工具,最后靠人补充。顺序反了会很痛。先买工具再想流程,结果是用系统固化了错误的做法;先靠人硬撑再补流程,结果是关键人一走就崩。

投入方向 收益出现速度 可持续性 主要风险
流程定义 慢(2-4 周) 高 定义过度,团队抵触
工具建设 中(1-3 周) 高 配置错误,数据失真
人的能力 快(即时) 低 关键人依赖,难以复制

2. 颗粒度 vs 效率:拆得细和跑得快不能同时最大化

前面的数据已经说明了这一点。我的取舍原则是:对不确定性高的部分细拆,对确定性高的部分粗排。比如技术方案未定的模块要拆到天并频繁检查,而已经做过三次的常规模块,按周排就够了。

3. 自研 vs 采购:什么情况下值得自研

只有一种情况值得自研:你的进度管理逻辑本身就是你的核心业务差异,且市面上没有能支撑的产品。否则自研的隐性成本(持续维护、人员流动、需求迭代)通常会在第二年超过采购成本。

(1)如果你的痛点是通用问题,比如依赖跟踪、迭代燃尽、资源容量,采购更划算。

(2)如果你的痛点是高度特殊的行业流程,比如特定行业的合规审批链,可以考虑在采购平台上做定制,而不是从零自研。

(3)无论哪种情况,都要先算清楚三年的总拥有成本,而不是只比第一年的采购价。

4. 迁移成本 vs 长期收益:什么时候该换平台

迁移是痛苦的,但拖着不换的成本也在累积。我的判断标准是三条,满足两条以上就值得认真评估迁移。

(1)现有平台无法支撑跨团队依赖管理,导致依赖靠人工跟踪。

(2)进度数据无法自动聚合,项目经理每周花 8 小时以上做汇总。

(3)数据合规要求无法满足,比如必须私有化部署但现有平台不支持。

如果决定迁移,我的建议是分阶段做,不要一次性切换:先迁一个项目验证流程和字段映射,再迁一个业务线,最后全量。这样即使中途出问题,影响面也是可控的。

进度管理项目进度全流程:项目经理协同管理与一文讲清

九、把进度管理做成一个可验证的系统

写到这里,我想回到开头那个场景。那个项目最后延期了三周,但它给团队留下的最有价值的东西,不是一份复盘报告,而是一套让偏差无法隐藏的机制。第二年的项目里,同样的六周窗口,同样的四个团队,延期压缩到了一周以内。

我的核心观点可以总结成三句话。第一,进度管理的本质是信息同步成本管理,你要优化的不是时间表,是信息流动的速度和保真度。第二,项目经理的杠杆点在依赖关系和偏差信号,而不是任务分配和催促。第三,任何不能自动报警的进度机制,最终都会退化成人工汇总加主观判断。

如果你现在就想动手,我建议按这个顺序走:先花一周把团队的任务状态机改掉,加上"阻塞"这个合法状态;再用一周把所有跨团队依赖录入系统,设上承诺时间;然后用一个月观察偏差发现延迟有没有下降。这三步不需要换工具,任何有一定配置能力的项目管理平台都能做到,但收益会比再开十次协调会明显。

如果你的组织已经超过 100 人、多项目并行、并且有私有化部署或国产替代的需求,那么在选型阶段把"依赖管理能力"和"迁移成本"作为一级评估项,会比对比功能清单更有决策价值。工具解决的是可观测性,流程解决的是响应速度,而这两件事加在一起,才是进度真正可控的前提。

常见问题解答(FAQ)

1. 项目进度管理全流程到底包含哪些环节,为什么很多团队做着做着就变成了只填周报?

我们团队用某项目管理工具快一年了,每周都在填进度、写周报,但真到项目延期的时候,翻记录发现根本看不出问题出在哪。我一直在想,是不是我们理解的“进度管理”本身就太窄了,只把它当成汇报动作,而不是一套完整流程?

完整的进度管理流程通常包含五个环节:范围与里程碑定义、任务分解与工期估算、基线排期、执行跟踪与偏差预警、变更与复盘。很多团队退化成填周报,根因是只做了第四步的执行跟踪,而且跟踪的颗粒度是“人”而不是“可交付物”。

可执行的判断标准是:任意一个任务,能否回答三个问题,它的前置依赖是什么、完成的客观验收标准是什么、延期时会自动影响哪个里程碑。如果答不上来,说明流程缺了前三步。建议先把里程碑固化成 3 到 5 个,再让每个任务挂到里程碑上,周报只作为跟踪的副产品,而不是管理动作本身。

2. 多个项目并行时,项目经理怎么判断哪个项目的进度风险最该优先处理?

我一个人同时盯四个项目,每个项目的负责人都在说“没问题、快了”,但我心里清楚不可能全都没问题。资源就那么多,我不可能每个都深挖,所以特别想知道有没有一套快速排序的方法,让我先抓最可能爆的那个。

优先处理顺序可以用一个简单的三维打分来定:里程碑剩余天数、关键路径上未完成任务数、以及该任务的资源独占度。具体做法是每周固定一次 30 分钟的“风险排序会”,只看三列数据,距离最近里程碑还有几天、关键路径上有几个任务没到 50% 完成度、这些任务是否依赖某个不可替代的人。三项都靠前的项目排第一。

判断依据是:延期风险不是由任务总数决定的,而是由关键路径上未完成任务的密度决定的。一个项目就算有 80 个任务,只要关键路径上只剩 2 个且都过半,风险也低于一个只有 10 个任务但关键路径全未启动的项目。

3. 项目进度已经延期了,项目经理是先改排期还是先追资源?

上个月项目延期了两周,我第一反应是重排甘特图,把日期往后挪,结果客户看到新排期直接质疑我们是不是在掩盖问题。后来我反思,到底应该先追资源把进度抢回来,还是先老老实实改基线?这个顺序会不会直接影响团队和客户的信任?

正确顺序是先做偏差归因,再决定改基线还是追资源,而不是二选一。具体做法是:延期发生后 24 小时内,把延期任务按原因分成三类,估算偏差、资源冲突、外部依赖。如果是估算偏差超过 30%,改基线并同步更新估算模型;如果是资源冲突,优先内部调配或调整任务并行度;

如果是外部依赖,改基线并明确写入依赖方的责任。判断依据是:改基线本身不是掩盖问题,不说明原因的改基线才是。可执行的动作是每次基线变更都附一页“变更说明”,写清原因、影响范围和补救措施。客户反感的从来不是改排期,而是改排期时给不出理由。

4. 进度管理里,项目经理怎么让协同真正发生,而不是自己一个人追着所有人跑?

我每天的工作状态就是挨个问进度、催任务、帮人协调,感觉自己像个传话筒,团队却越来越被动。我试过开会同步,但会上都说完成了,会后还是拖。我特别想知道,协同管理到底应该设计成什么机制,才能让进度自己流到我这里,而不是我追着跑?

让协同自动发生的关键是把“人追人”换成“状态驱动”。可执行的做法有三条:第一,任务状态变更必须由执行人自己更新,且更新时必填完成度和阻塞原因,这两个字段是后续所有跟踪的数据源;第二,设置自动预警规则,比如关键路径任务连续两天完成度不变,系统自动通知项目经理和相关依赖方,而不是靠人发现;

第三,把每日站会缩短到 10 分钟,只过预警清单,不过全部任务。判断依据是:项目经理的时间应该花在处理阻塞和协调资源上,而不是收集状态。当状态更新变成执行人的动作、预警变成系统的动作,协同才会从“你追我”变成“状态推着你走”。

用某项目管理平台时,重点配置的就是状态字段和预警规则,而不是把线下催办搬到线上。

核心关键词

读者评论

姜
姜嘉宁

我们团队也是100多人,多项目并行,看完很有共鸣。特别是“阻塞”状态这一点,之前我们系统里只有进行中和未开始,结果有个接口等了三周没人发现。后来加了阻塞标记和期望解除时间,确实能提前暴露问题。不过我觉得关键还是团队愿不愿意真实填报,如果大家怕被追责,照样会填成进行中。

贺
贺一凡

作为PM,我试过改成剩余人天口径,但推行不下去。研发觉得每天估剩余工作量太麻烦,最后又退回百分比。文章里提到燃尽趋势依赖历史数据积累,这点我认可,但小团队或刚起步的团队数据不够,反而看不出偏差。想问下有没有更轻量的过渡方案?

刘
刘诗涵

观点挺实在,但有一处我持保留意见。文章说小团队不需要显式化改造,喊一嗓子就同步了,我带过20人左右的团队,信息透明是相对的,一旦同时跑三四个迭代,口头同步照样漏。依赖关系写进系统不只是为了大组织,小团队也能减少扯皮,只是配置成本要控制。

文章包含AI辅助创作:进度管理项目进度全流程:项目经理协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/411241
