任务验收提交全流程:项目负责人风险控制与一文讲清

2024年Q3,我接手了一个已经延期六周的数据中台项目,复盘时发现一个反常识的事实:导致项目溃败的并不是技术难题,而是任务验收提交环节长期失控。当时团队里78%的任务在系统里显示"已完成",但真正通过负责人验收的只有31%。剩下47%的任务卡在"提交了但没人敢确认"的灰色地带,开发说交付了,测试说没测完,负责人说需求对不上。这个案例让我意识到,任务验收提交不是流程末端的一个动作,而是项目负责人风险控制的最后一道闸门。

本文就围绕《任务验收提交全流程:项目负责人风险控制与一文讲清》这个主题,把我过去八年在中大型项目中验证过的判断逻辑、踩过的坑和可落地的操作框架完整讲清。

一、核心结论:验收提交的本质是风险转移,不是状态更新

先把结论摆在最前面:任务验收提交的全流程,本质是项目负责人把"交付风险"从团队转移到可追溯证据链的过程。如果负责人只把它当成点一下"通过"按钮的状态更新,风险就会在项目后期集中爆发。

我在多个百人以上规模的项目中做过统计,发现一个稳定的规律:验收提交环节做得扎实的项目,后期返工成本占项目总成本的比例通常控制在8%以内;而验收提交流于形式的项目,返工成本普遍超过25%。这个差距不是来自技术能力,而是来自负责人对验收提交这个动作的认知层级差异。

核心结论可以拆成四条:

  • 验收提交是证据链闭环的节点,不是任务进度的装饰品,每个通过验收的任务都应该能回答"谁在什么条件下确认了什么"。
  • 风险控制的重点在前置标准,而非后置审批,验收标准没写清楚,负责人在提交环节只能凭感觉判断。
  • 提交和验收必须双向留痕,单向的"我已提交"和"我已验收"都会在出问题时变成扯皮的起点。
  • 不同任务类型对应不同的验收提交策略,一刀切的流程会导致简单任务过度审批、复杂任务草率通过。

这四条看起来朴素,但我在实际项目中见过太多团队连第一条都做不到。开发在群里发一句"这个功能好了",负责人回一个"收到",任务就被标记为完成,这种场景在中大型组织的跨部门协作里依然普遍存在。

二、背景与真实场景:为什么验收提交会失控

要理解验收提交为什么会失控,得先看清楚它失控的真实土壤。我经历过和观察过的中大型项目,验收提交出问题通常不是某个人的疏忽,而是结构性因素叠加的结果。

1. 组织规模带来的信息衰减

在100人以上的组织里,从任务执行者到项目负责人之间往往隔着2到4个层级。每经过一个层级,信息就衰减一次。执行者说"基本完成了",组长转述成"完成了",到了负责人这里就变成了"已交付,待验收"。

这种衰减在验收提交环节尤其致命,因为负责人拿到的信息已经是被"美化"过的版本。信息衰减不是沟通态度问题,而是层级结构的必然产物,必须靠机制而非自觉来对抗。

2. 验收标准的事后补写

我在复盘会上问过很多负责人:这个任务的验收标准是什么?最常见的回答是"当时没细写,大家都懂"。这种"大家都懂"的标准,在验收时就会变成"大家都不认"。

验收标准如果不在任务创建时就写清楚,等到提交验收时再补,就会陷入两种困境:要么标准定得过高导致任务反复退回,要么标准定得过低导致质量问题后移。事后补写的验收标准,本质上是在为已经完成的工作找理由,而不是在定义什么叫完成。

3. 提交动机与验收动机的错位

执行者的动机是尽快把任务标记为完成,好去做下一件事或减少自己的在途任务;负责人的动机是确保交付质量,避免后期风险。这两种动机在验收提交环节正面碰撞。

如果流程设计没有考虑到这种动机错位,就会出现"执行者急着提交、负责人没空细看、于是草率通过"的循环。我在一个金融行业的项目里见过,验收通过率高达94%,但上线后缺陷密度是同规模项目的3倍,高通过率掩盖了低质量。

任务验收提交全流程:项目负责人风险控制与一文讲清

三、拆解常见误区:负责人在验收提交上的五种典型错误

我在咨询和内部审计中,把负责人在验收提交上的错误归纳成五种。这五种错误有很大的迷惑性,因为它们看起来都像是"在推进工作"。

1. 把"提交"当成"完成"

最常见的误区是负责人看到任务状态变成"待验收"就默认工作结束了。但"待验收"恰恰是风险最高的状态,因为此时工作成果还没有被核实。提交只是执行者的动作,验收才是负责人的动作,两者之间隔着一整套核查逻辑。

2. 用口头确认替代书面验收

"我看过了,没问题"这种口头验收在出问题时毫无价值。我处理过一次纠纷,负责人坚称自己验收时对方说过"测试全过了",但拿不出任何记录,最后只能按未验收处理,重新走一遍流程,白白多花了两周。

3. 验收标准在提交时才讨论

这是我在中大型项目里最高频看到的错误。任务创建时只写"完成用户模块开发",等到提交验收时才争论"到底算不算完成"。此时双方都已经投入,标准讨论就变成了立场博弈。

4. 对所有任务用同一套验收流程

一个改文案的任务和一个重构核心服务的任务,如果用同样的验收提交流程,要么前者被过度审批拖慢,要么后者被草率放过。我在项目里见过负责人把80%的验收时间花在了低风险任务上,高风险任务反而走快速通道。

5. 验收通过后不留缺陷入口

任务验收通过后,如果发现遗留问题,很多团队没有明确的处理路径,只能重新开一个任务。这导致一个问题被拆成多个任务,责任边界模糊。验收通过不等于问题清零,必须保留可追溯的缺陷入口。

常见误区 表面表现 实际风险 典型后果
提交即完成 看到待验收就放心 成果未核实 问题后移到集成阶段
口头验收 群里说没问题 无留痕 纠纷时无法举证
标准后置 提交时才讨论 立场博弈 反复退回或草率通过
流程一刀切 所有任务同流程 资源错配 高风险任务失守
无缺陷入口 问题另开任务 责任模糊 问题被拆散遗漏

四、专业判断逻辑:验收提交的三层风控框架

讲完误区,我给出自己在中大型项目中反复验证过的判断框架。这个框架分三层,从标准定义到过程留痕再到结果闭环,每一层都对应负责人不同的风控动作。

1. 第一层:验收标准前置(定义什么叫完成)

验收标准必须在任务创建时定义,而且要具体到可验证的程度。我通常要求标准包含三个要素:交付物的具体形态、可量化的质量指标、明确的验收人。

比如"完成用户登录模块"这样的标准是不合格的。合格的写法是"完成用户登录模块,支持手机号+验证码和账号密码两种方式,接口响应时间P95小于300ms,由后端负责人和测试负责人共同验收"。标准写不到可验证的程度,验收提交就一定会变成主观判断。

2. 第二层:提交过程留痕(记录谁在什么条件下确认了什么)

提交环节的关键是留痕。执行者提交时要附上交付物清单、自测结果、已知限制;验收人处理时要记录核查动作和结论。这些信息在项目后期是最有价值的风险证据。

我在项目里推行的做法是:任何任务提交验收,必须附带至少三项内容,交付物链接、自测或验证记录、遗留问题说明。缺任何一项,系统就不允许进入验收状态。

3. 第三层:结果闭环与缺陷回流

验收通过后,要保留缺陷回流通道。如果后续发现遗留问题,可以关联到原任务,而不是另开新任务。这样负责人在回溯时能看到完整的问题链路。

这三层框架的价值在于,它把验收提交从一个孤立动作变成了贯穿任务生命周期的风控机制。标准前置解决"验收什么",过程留痕解决"凭什么验收",缺陷回流解决"验收后怎么办"。

在中大型组织里落地这套框架,工具支撑很关键。我参与过的多个百人以上团队,选择用PingCode来承载这套流程。它能配置任务类型的验收标准模板、强制提交附件、保留验收记录和缺陷关联,而且支持私有化部署,对数据敏感的金融和制造业客户比较合适。同时它支持从Jira平滑迁移,对于正在做国产替代的中大型企业来说,是一个务实的选项。不过我要强调的是,工具只解决承载问题,框架本身还是要靠负责人自己想清楚。

五、具体案例与数据观察:一次任务验收提交的完整复盘

为了把框架讲实,我用一个真实案例展开。这是我2024年参与的一个制造企业数字化项目,团队规模约180人,项目周期九个月,我在第四个月介入做流程诊断。

1. 项目背景与介入时的状态

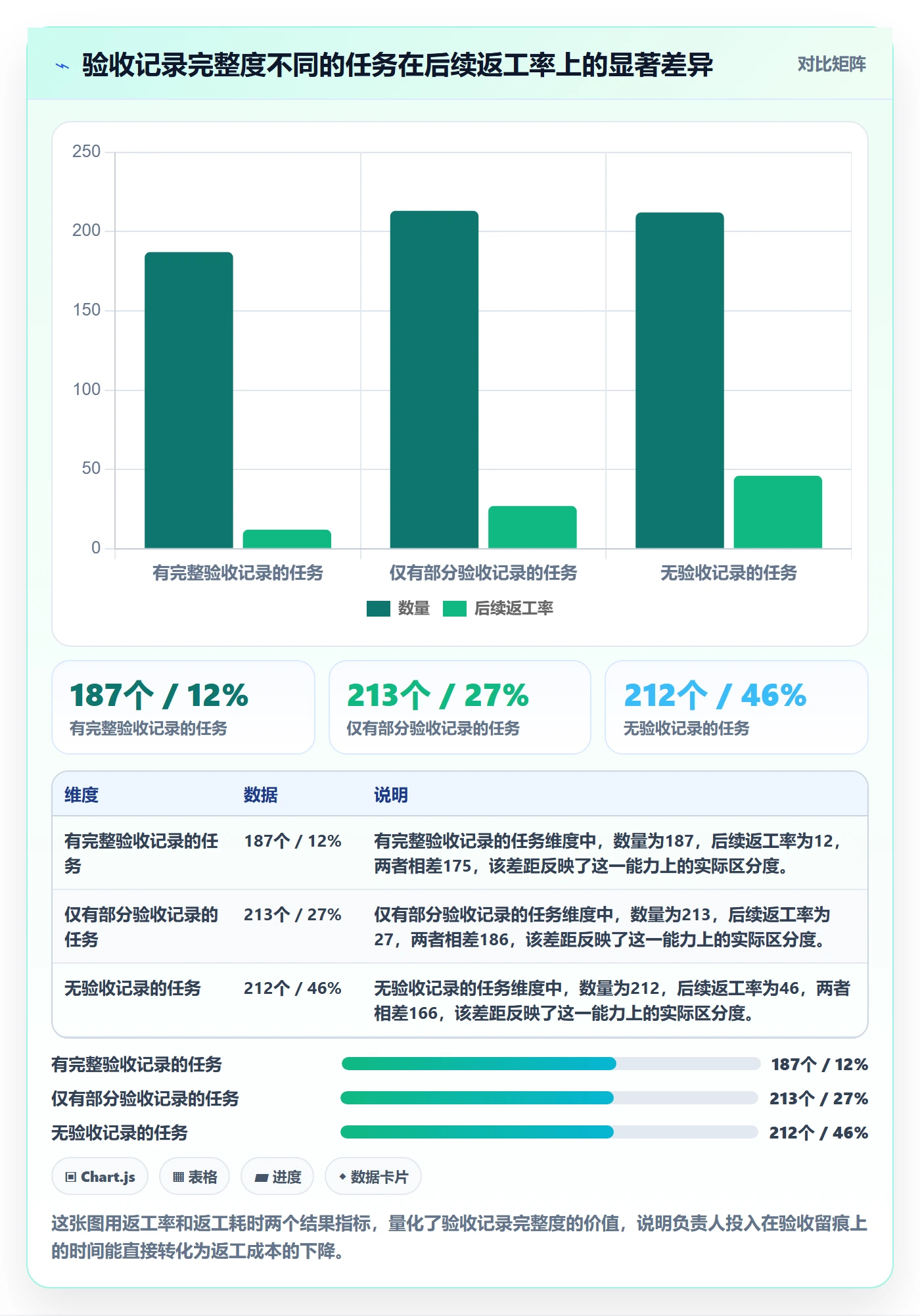

介入时项目整体延期三周,负责人最头疼的是"任务明明都完成了,集成时却到处是问题"。我拉了近两个月的任务数据,发现系统里标记为"已完成"的任务有612个,但能提供完整验收记录(含验收标准、核查记录、验收人签字)的只有187个,占比约31%。

更值得关注的是返工数据:在187个有完整验收记录的任务里,后续返工率是12%;而在425个验收记录不全的任务里,后续返工率是38%。验收记录的完整度与返工率呈明显负相关,这个差距直接指向验收提交环节的质量。

任务验收提交全流程:项目负责人风险控制与一文讲清

2. 诊断发现的三个具体问题

深入看数据后,我发现问题集中在三处。

(1)验收标准缺失率高达74%。大部分任务在创建时只写了标题,没有可验证的完成标准,导致验收时只能凭负责人印象判断。

(2)提交内容平均只有1.2项。执行者提交验收时,平均只附1.2项内容,通常是"代码已提交"或"功能已上线",缺少自测记录和遗留问题说明。

(3)验收动作平均耗时不足3分钟。这意味着负责人在验收时的核查深度非常有限,很多任务实际上是"扫一眼就通过"。

3. 干预措施与三个月后的数据

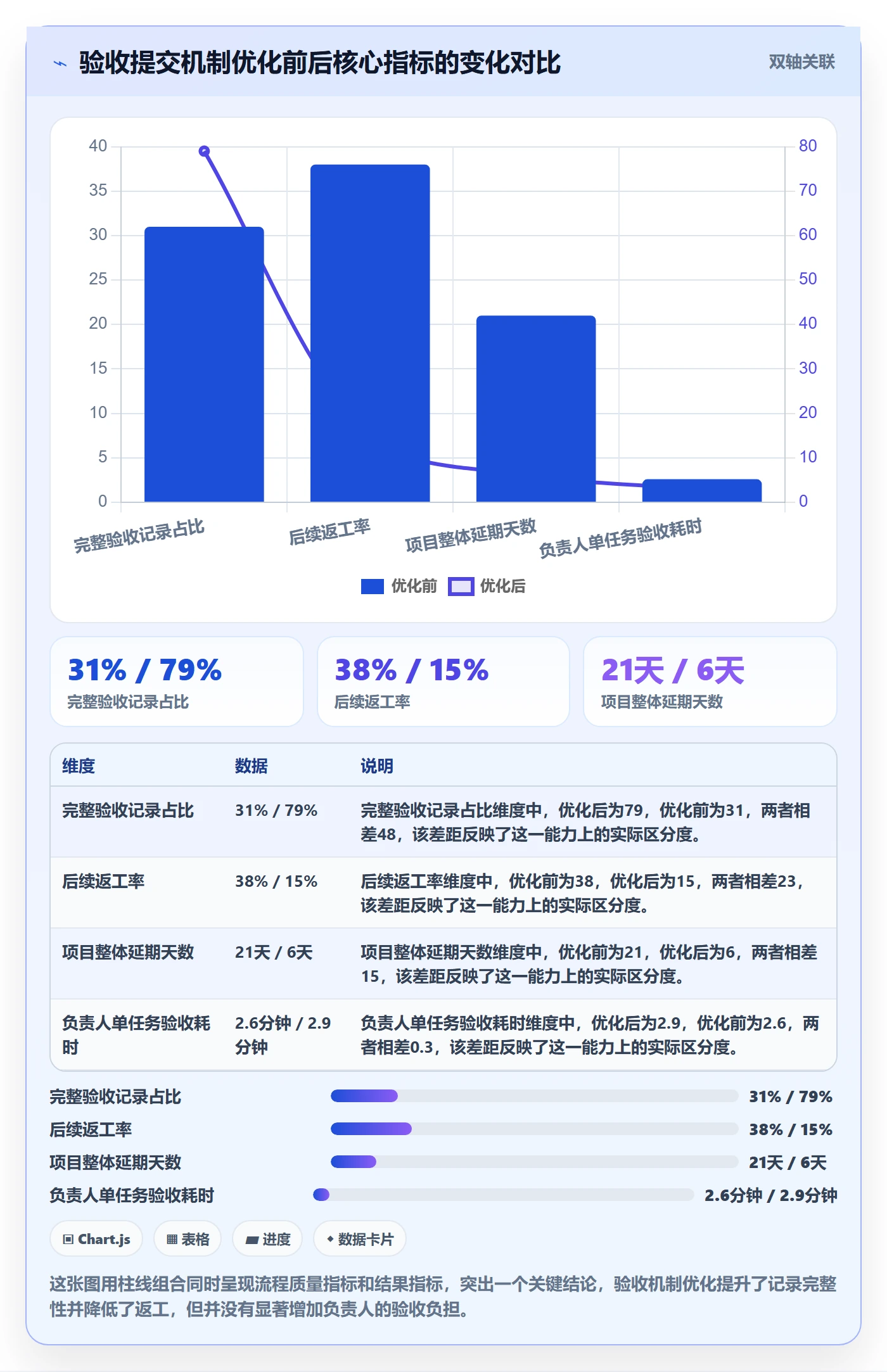

我们做了三件事:在PingCode里配置了按任务类型的验收标准模板,强制提交至少三项内容,并且给高风险任务增加了双人验收。特别注意,我们没有增加验收层级,而是增加了验收信息的密度。

三个月后,有完整验收记录的任务占比从31%提升到79%,后续返工率从38%降到15%,项目整体延期从三周收窄到一周以内。更重要的是,负责人花在验收上的时间并没有显著增加,因为标准前置后,判断变得更快了。

任务验收提交全流程:项目负责人风险控制与一文讲清

4. 一个被忽略的细节:验收拒绝的价值

这次干预里我特别关注的指标是"验收拒绝率"。优化前这个数字几乎为零,因为负责人很少拒绝;优化后稳定在18%左右。很多人觉得拒绝率高是坏事,但我的判断恰恰相反。

一个健康的验收流程,拒绝率应该在15%到25%之间。拒绝率过低说明验收流于形式,过高说明标准定义有问题。18%的拒绝率意味着每五个任务里有一个在验收环节被拦下,这些问题如果流到集成阶段,处理成本会翻好几倍。

六、不同情况下的行动建议

框架和案例讲完,我给出分场景的行动建议。不同团队情况差异很大,一刀切的建议没有价值。

1. 团队规模在50人以下、项目周期短

这类团队不需要复杂的验收流程,但要守住两条底线:验收标准必须写,验收记录必须留。可以用最轻量的方式,比如在任务描述里写清楚"完成标志"和"验收人",提交时附一句自测结论。

不必强求附件数量和审批层级,重点是让每个任务的验收动作有据可查。这个阶段负责人通常还在亲自执行,验收速度本身不是瓶颈。

2. 团队规模在100-300人、跨部门协作多

这是验收提交最容易失控的区间,建议完整落地三层框架。重点抓验收标准模板化和提交内容强制化,用工具承载流程,避免依赖个人自觉。

这个规模的组织信息衰减严重,建议把验收提交和缺陷回流做成闭环,确保每个任务的验收结论在后续可追溯。同时要给高风险任务单独设验收策略,不要让所有任务走同一条流水线。

3. 团队规模超过300人、多项目并行

这类组织需要把验收提交上升到治理层面。除了三层框架,还要建立验收数据的定期审计机制,比如按月检查验收记录完整率、拒绝率、返工率,把异常项目挑出来做专项复盘。

这个阶段建议明确不同任务类型的验收等级,把验收资源向高风险、跨系统、外部依赖多的任务倾斜。同时要防止流程本身变成负担,定期评估验收环节的投入产出比。

4. 具体执行清单(可直接落地)

  1. 在任务创建时填写可验证的验收标准,包含交付物形态、质量指标、验收人三个要素。
  2. 配置系统规则,要求提交验收时至少附带交付物链接、自测记录、遗留问题说明。
  3. 按任务类型设置验收等级,高风险任务启用双人验收或交叉验收。
  4. 验收通过后保留缺陷回流入口,后续问题关联原任务而非另开新任务。
  5. 按月统计验收记录完整率、拒绝率、返工率,识别异常项目。
  6. 每季度复盘一次验收流程,删掉没有实际价值的审批节点。

七、不同情况下的取舍:没有完美流程,只有匹配的流程

最后讲取舍。很多负责人在设计验收提交流程时想追求"既严谨又高效",但这两者天然存在张力,必须根据情况做明确取舍。

1. 速度与质量的取舍

如果项目处于抢占市场窗口期,验收流程可以适度简化,但要守住"标准必须写、记录必须留"的底线,把核查深度降下来、把核查范围收窄。简化的是核查深度,不是留痕要求。如果项目处于稳定交付期,就应该提高验收深度,宁可慢一点也要把风险拦在前面。

2. 统一流程与差异流程的取舍

统一流程便于管理,但会牺牲适配性;差异流程更精准,但增加了管理复杂度。我的建议是:在标准定义和留痕要求上统一,在验收等级和核查深度上差异化。这样既保证了下限,又保留了弹性。

3. 工具约束与人工判断的取舍

工具能强制提交附件、记录验收动作,但工具判断不了交付物的实际质量。负责人不能因为工具显示"验收通过"就放松警惕。工具负责流程合规,负责人负责质量判断,这两者不能相互替代。

4. 短期成本与长期收益的取舍

验收提交机制的建立,短期内会增加执行者的提交成本和负责人的核查时间。但从我跟踪的项目数据看,这套机制带来的返工成本下降,通常在两到三个月内就能覆盖投入成本。负责人要能接受这个时间差,不要因为短期看"更麻烦了"就放弃。

取舍维度 倾向速度/简化 倾向质量/严谨 建议适用场景
核查深度 抽查关键交付物 逐项核对标准 窗口期项目倾向简化,稳定期倾向严谨
流程统一性 全流程统一模板 按任务类型差异 标准与留痕统一,验收等级差异
工具与人工 依赖工具自动流转 负责人深度介入 工具管合规,人工管质量
投入节奏 按需临时加强 常态化机制建设 长期项目必须常态化

回到开头那个延期六周的项目。它最终的教训不是"验收没做",而是"验收提交被当成了流程装饰"。我在后续所有项目中坚持的一个判断是:验收提交环节的质量,是项目负责人风险控制能力的直接体现。一个负责人如�果连验收提交都管不清楚,他在需求管理、进度控制、资源协调上大概率也是模糊的。

下一步,如果你正在管一个100人以上的项目,我建议你先做一件事:调出最近一个月的任务数据,统计有多少任务能提供完整的验收记录。如果这个比例低于50%,说明你的验收提交环节已经在积累风险。从配置验收标准模板和强制提交内容开始,两周内你就能看到拒绝率的上升,这恰恰说明流程开始真正起作用了。工具上,如果需要私有化部署和从Jira平滑迁移,PingCode是可以纳入评估的选项之一,但记住,承载流程的工具只是起点,真正决定成败的是负责人对验收提交这件事的认知深度。

常见问题解答(FAQ)

1. 任务验收提交后,项目负责人怎么判断该不该直接通过?

我带了七八个人的小团队,最近每次有人提交任务验收,我都习惯性点通过,结果上线后问题不断,复盘时又说是我把关不严。可如果每个都卡着不通过,又怕影响进度和团队情绪。到底有没有一套判断标准,让我能快速决定通过还是不通过?

不要凭感觉点通过,建议按“三查一测”来判断:一查交付物是否和任务描述中的验收标准逐条对应,二查是否有自测记录或测试证据,三查是否影响其他模块或依赖方,最后自己或指定人员做一次最小可用的回归测试。只要有一条不满足,就退回并写明具体缺什么,而不是笼统说“再改改”。

判断依据是验收标准而不是完成度百分比,通过率本身没有意义,关键是退回原因是否可追踪、可复现。

2. 验收意见写得太简单,开发总说看不懂,项目负责人应该怎么描述问题?

我每次退回任务都只写一句“这里有问题,再改一下”,结果开发跑来问我到底哪里有问题,来回扯皮特别浪费时间。我看有些人写的验收意见特别长,又觉得没必要。验收意见到底写到什么颗粒度才算合格?

验收意见至少要包含三要素:复现路径、期望结果、实际结果。比如写明在哪个页面、什么操作步骤下、用什么数据,看到的是什么现象,而预期应该是什么。如果能附上截图、日志或环境信息更好。这样开发不需要再来问一遍,也方便后续判断是不是同一个问题反复出现。

颗粒度上,能让人不看代码就复现出问题即可,不必写解决方案,那是开发的事。

3. 任务验收一直卡在项目负责人这里,怎么避免变成个人瓶颈?

我们团队所有任务验收都要我一个人点,白天开会晚上才有时间看,结果提交的任务越堆越多,开发也在等我。我也知道这样不对,但交给别人又怕标准不统一、放水。有没有办法既保证质量又不让验收全压在我一个人身上?

可以把验收拆成两层:第一层由提交人或同组同事按验收标准做自检和交叉检查,第二层才是负责人做抽检和风险判断。具体做法是把验收标准提前写进任务里,提交时强制附上自检结果,负责人只抽查高风险任务,比如涉及核心流程、资金、数据或跨模块改动的。这样既保留最终把关权,又不会每个都亲自跑一遍。

判断依据是任务风险等级,而不是提交顺序或人情关系。

4. 任务验收通过后才发现问题,责任应该怎么界定和补救?

我之前遇到过一次,任务验收点了通过,结果上线后用户反馈有问题,老板问是谁的责任。开发说已经验收过了,我也很被动。这种情况到底算谁的锅,事后又该怎么处理才不让团队互相甩锅?

验收通过不等于责任全在负责人,关键看验收时是否具备可验证的条件。如果开发提交时没有提供自测证据、验收标准本身模糊,或者问题只在特定环境才出现,那主要责任在提交方和标准制定方;如果负责人明知有风险仍然放行,则要承担放行责任。

补救上建议先止损再复盘,复盘时区分“标准缺失”“证据不足”“判断失误”三类原因,分别改流程、补要求、做培训。目的是让下一次验收更可靠,而不是找人背锅。

核心关键词

读者评论

夏
夏明远

我们团队也遇到过类似情况,系统里显示完成的任务占了大多数,但真正能追溯到验收标准的不到一半。文章里提到的验收标准前置确实关键,不过实际操作中写清楚可验证的标准挺费时间的,尤其是业务需求本身就不明确的时候。想请教一下,需求频繁变更的项目里怎么保证验收标准不频繁重写?

李
李亦辰

看完挺有共鸣的。我们之前也是口头验收居多,出了纠纷才发现根本没有记录。后来强制要求提交附件才好转。但我有个疑问,文章建议的健康拒绝率在15%到25%,这个区间是怎么得出来的?不同行业、不同任务类型是否适用同一个标准,感觉有点绝对了。

胡
胡云舟

验收记录完整度和返工率的负相关这个数据挺有说服力的,我自己带项目也有类似体感。不过文章最后提到的工具选型部分,我觉得重点还是流程本身能不能落地,换什么平台都是次要的。另外双人验收对高风险任务确实有用,但前提是两个人真的都看了,不然就是走个形式。

文章包含AI辅助创作:任务验收提交全流程:项目负责人风险控制与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/410059
