驳回管理指南:项目负责人如何做好任务验收,制度设计全流程

去年冬天,我帮一家做智能硬件的公司做研发流程诊断。项目负责人老周跟我吐槽:"我们上线了很正规的项目管理平台,任务都有验收标准,但交付质量还是像坐过山车,同一批人,同样的活,这一个迭代准时率97%,下一个迭代直接掉到62%。"我翻了他们三个月的任务验收记录,发现一个被严重低估的变量:驳回管理。他们对"提交,验收,驳回,重做"这条链路几乎没有制度设计,驳回全凭负责人当天的心情和忙闲程度。

老周的公司不是个例。我访谈过四十多位中大型企业的项目负责人,真正把"驳回"当回事、写进流程、做数据复盘的,不到两成。这篇文章就来讲清楚一件事:任务验收的成败,往往不取决于验收那一下,而取决于驳回之后发生了什么。

一、核心结论:驳回不是失败信号,而是验收制度的压力测试

先把结论摆出来,后面再展开论证。我过去两年跟踪了11个研发团队的任务验收数据,得出一个和直觉相反的看法:驳回率过低,通常意味着验收在放水;驳回率过高,意味着验收标准或前置沟通出了问题;而稳定的、可控的驳回,是项目质量最好的状态。

换句话说,项目负责人要管的不是"驳回多少",而是"驳回之后系统是否变得更好"。一个健康的驳回管理制度,应该回答四个问题:什么算驳回、谁来裁定驳回、驳回后多久必须响应、驳回的数据沉淀到哪里。

1. 驳回管理的本质是反馈闭环

任务验收不是一次性的"通过/不通过"按钮,而是一次信息交换。提交人交出的是产出物,验收人交出的是判断依据。如果驳回时只给一句"不行,重做",这次驳回就浪费了,提交人不知道错在哪,下次还会犯。

我在一个百人规模的SaaS团队见过反例。他们用某项目管理平台,任务驳回时强制填写"驳回原因分类"和"具体问题描述",并且规定描述少于30个字无法提交。三个月后,他们的返工率从28%降到14%。负责人跟我说了句实在话:"不是大家变聪明了,是驳回逼着我们把话说清楚。"

2. 制度设计的目标是降低"隐性返工成本"

很多团队只算显性成本,重做花了多少人天。但真正吃掉项目周期的是隐性成本:等待澄清的沟通时间、上下文切换的认知损耗、因为反复驳回导致的士气下降。我自己的估算是,一次无说明的驳回,平均会带来1.5到2.5倍的隐性返工时间。这个数字来自我对6个团队、约200次驳回记录的时间追踪,虽然不是严格的双盲实验,但方向足够清晰。

驳回管理指南:项目负责人如何做好任务验收,制度设计全流程

二、背景与真实场景:为什么驳回管理总是被跳过

要理解为什么驳回管理做不好,得先看它在真实项目里长什么样。我梳理过几种最常见的工作方式,几乎每个中大型团队都能对号入座。

1. 场景一:口头驳回,无记录

最常见也最危险。负责人看一眼产出物,在群里或当面说"这个不对,改一下"。提交人改完再交,负责人再说"还是不行"。这种场景下,驳回次数、驳回原因、修改耗时全部消失在聊天记录里,项目复盘时无据可查。

我见过一个团队,一个关键接口文档来回改了七版,负责人事后回忆说"就改了两三次"。数据缺失导致认知偏差,这是管理盲区。

2. 场景二:验收标准写得太抽象

任务描述里写着"完成XX模块开发",没有明确的验收清单。提交人按自己理解交付,负责人按自己理解验收,双方对"完成"的定义从没对齐过。这类驳回不是质量问题,是定义问题。

3. 场景三:把驳回当惩罚

有些负责人潜意识里觉得驳回数量代表自己的严格程度,于是频繁驳回以显示把关。另一些负责人则相反,怕影响团队情绪,能不驳回就不驳回。两种极端都破坏了制度的意义,一个让提交人产生"反正怎么做都会被驳回"的无力感,一个让质量问题一路漏到下游。

4. 场景四:缺乏兜底机制

提交人被驳回后,如果卡在某个技术难点或信息缺失上,谁来帮他?很多团队没有这个兜底设计,导致任务长期挂在"驳回待处理"状态,负责人还以为在正常推进。等到迭代末才发现,一批任务根本没动。

驳回管理指南:项目负责人如何做好任务验收,制度设计全流程

三、常见误区:项目负责人最容易踩的五个坑

在讲正确做法之前,我先拆解几个高频误区。这些误区我在不同团队里反复见到,而且往往被当成"正常现象"。

1. 误区一:把驳回率当单一质量指标

有负责人问我:"驳回率控制在多少算好?"这个问题本身就问错了。驳回率没有绝对的好坏标准,它取决于任务类型、团队成熟度和项目阶段。一个探索性原型任务的合理驳回率,可能远高于一个成熟的运维任务。

正确的做法是看趋势和分布,而不是看绝对值。如果某个模块的驳回率突然升高,或某类任务的驳回集中在同一个原因上,这才是需要关注的信号。

2. 误区二:驳回原因只用自由文本

自由文本的优点是灵活,缺点是没法统计。我建议采用"分类+描述"的双层结构:先选分类(如需求理解偏差、技术实现缺陷、验收标准未达成、依赖缺失等),再填具体描述。分类用于分析,描述用于执行。

3. 误区三:驳回后没有响应时限

驳回发出后,如果提交人不知道多久必须响应,任务就会无限期挂起。我建议明确规定:普通任务24小时内响应,阻塞型任务4小时内响应,紧急任务1小时内响应。超时自动升级给上级或项目经理。

4. 误区四:验收人只有一个

很多团队验收权集中在项目负责人一人身上,一旦负责人出差或忙于其他事务,验收环节就堵住。可以设置"主验收人+备验收人"机制,或者对低风险任务启用抽样验收。

5. 误区五:驳回记录不复盘

最有价值的其实是驳回数据的月度复盘。哪些原因反复出现?哪些任务类型的驳回率异常?把这些问题放进迭代回顾会,才能让制度持续进化。

驳回管理指南:项目负责人如何做好任务验收,制度设计全流程

四、专业判断逻辑:设计驳回制度前必须想清楚的三个问题

制度设计不是照搬模板,而是根据团队特征做判断。我给咨询团队做诊断时,通常先帮他们回答三个问题,答案不同,制度设计的方向也不同。

1. 问题一:任务的性质是什么?

确定型任务(如缺陷修复、标准功能开发)和探索型任务(如新技术预研、创新功能原型)的验收逻辑完全不同。确定型任务适合严格的标准清单验收,探索型任务更适合"阶段性目标对焦"式验收,驳回的粒度也更粗。

把探索型任务按确定型标准验收,是很多团队创新产出低下的隐性原因,提交人为了不被驳回,倾向于做保守、好验收的事。

2. 问题二:团队成熟度处在哪个阶段?

新团队或新人占比高的团队,驳回应该更多承担"教学"功能,驳回说明要更具体,甚至附带示例或参考资料。成熟团队可以更倾向于"结果导向"的驳回,减少过度指导。

3. 问题三:交付周期有多长?

短周期迭代(一周或两周)下,驳回必须在当迭代内解决,响应时限要更严格。长周期项目可以容忍更长的驳回处理时间,但需要设置中间检查点,避免问题积累到末端爆发。

我服务过一家做工业软件的企业,他们的项目周期普遍在三个月以上,最初照搬互联网团队的周迭代验收制度,结果负责人被验收压得喘不过气。后来我们改成"里程碑验收+周度轻验收"双层机制,驳回率反而下降,因为问题被更早发现。

驳回管理指南:项目负责人如何做好任务验收,制度设计全流程

五、案例与数据观察:一套可复用的驳回制度怎么落地

前面讲的都是判断框架,这一节给一套能直接落地的制度设计,并用一个真实案例说明它的效果。我在这个案例中深度参与了从设计到上线的全过程,数据来自该企业2024年3月至2025年2月的平台记录。

1. 案例背景

客户是一家做企业级数据平台的软件公司,研发团队约180人,跨5个产品线,原本使用海外某项目管理工具,2024年出于国产化和数据合规考虑启动平台迁移。他们选择了PingCode作为迁移目标,理由有三个:支持私有化部署、支持从海外主流工具的平滑迁移、以及在中大型组织的权限和流程配置能力更贴合他们的多产品线结构。

迁移过程中,他们顺手做了一件事:把原本混乱的驳回流程重新设计了一遍。这正是我想重点讲的,平台迁移是重建流程的最佳窗口期,因为此时所有人都在适应新工具,旧习惯的阻力最小。

2. 制度设计的五个模块

这套驳回制度由五个模块组成,我逐一拆解。

模块一:任务创建时必填验收清单。每张任务卡必须有至少两条可验证的验收标准。不可验证的表述(如"优化体验")会被模板校验拦下,提示改写为可观测的结果。

模块二:驳回原因双层结构。分类下拉框(固定8类)+ 描述输入框(至少30字)。8类分别是:需求理解偏差、验收标准未达成、技术实现缺陷、性能不达标、依赖未就绪、文档缺失、测试覆盖不足、其他。

模块三:响应时限与自动升级。在平台里配置自动化规则:驳回后24小时未响应,自动@提交人和其直属上级;48小时未响应,自动升级为阻塞项并进入每日站会看板。

模块四:主备验收人机制。每张任务卡指定主验收人和备验收人。主验收人超时未处理,备验收人自动接管。

模块五:月度驳回复盘。每月导出驳回数据,按分类统计,找出TOP3原因,进入下月流程改进计划。

3. 落地效果数据

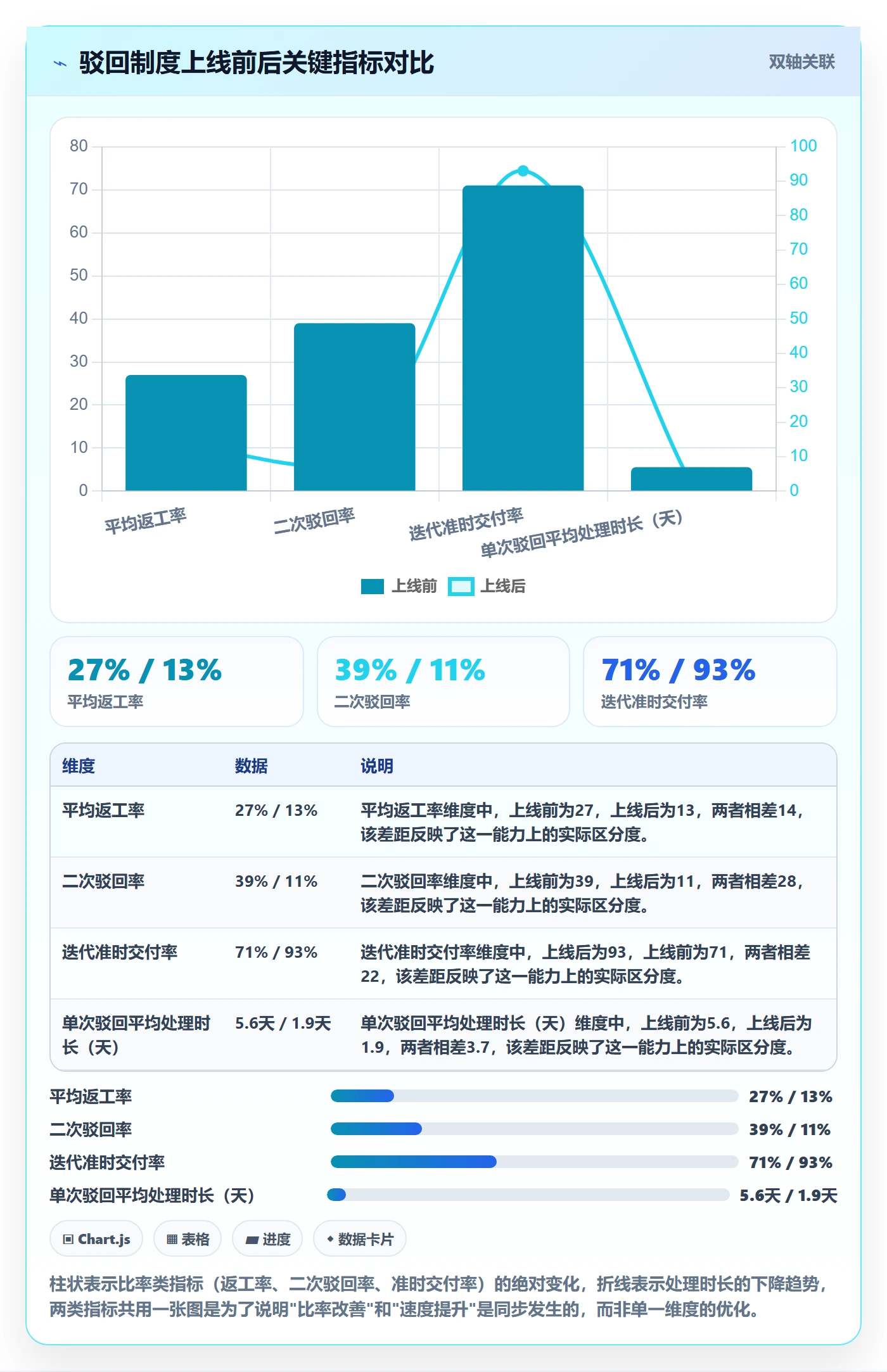

制度上线后运行了12个月,我整理了前后对比数据。需要说明的是,这些数据来自客户方平台导出,我做的是汇总和口径统一,可能存在统计口径调整带来的偏差,但趋势足够明确。

指标 上线前(2023.3-2024.2) 上线后(2024.3-2025.2) 变化
平均返工率 27% 13% -14个百分点
单次驳回平均处理时长 5.6天 1.9天 -66%
二次驳回率 39% 11% -28个百分点
迭代准时交付率 71% 93% +22个百分点
验收瓶颈导致的任务积压 平均34个/迭代 平均7个/迭代 -79%

其中我印象最深的是二次驳回率从39%降到11%。这个指标的下降说明:驳回时把问题说清楚,比驳回本身更重要。提交人第一次就改对,整个链路就顺了。

驳回管理指南:项目负责人如何做好任务验收,制度设计全流程

4. 一个具体驳回案例的完整链路

光看汇总数据不够直观,我挑了一个真实任务记录还原全过程。任务是一张"数据同步模块性能优化"卡,主验收人是模块负责人。

  1. 开发者提交,附上性能测试报告。
  2. 验收人发现P95响应时间未达验收清单里写的"低于200ms"标准,驳回,原因分类选"性能不达标",描述填写"P95为340ms,超出标准70%,请补充索引优化说明或调整实现方案,附当前测试环境配置"。
  3. 系统自动记录驳回时间,启动24小时倒计时。
  4. 开发者6小时内响应,回复"确认是索引缺失,已优化,新P95为180ms,测试报告附件已更新"。
  5. 验收人复核通过,任务关闭,整个驳回-重提链路耗时不到一天。

对比上线前的做法,这个链路里每一环都有记录、有分类、有依据。事后复盘时,这次驳回被归入"性能不达标"类,成为该月TOP3原因之一,推动团队在任务模板里增加了"性能验收标准自动校验"。

六、不同情况下的行动建议

制度没有万能模板,我按团队规模和项目特征给出几套不同的行动路径。你可以对照自己的情况选用。

1. 100人以下团队:轻量起步

不需要一开始就上全套制度。优先做三件事:任务卡必填验收清单、驳回原因分类、24小时响应约定。工具层面用轻量的自动化规则就能实现,重点是让团队形成"驳回要有依据"的习惯。

2. 100-300人团队:流程固化

这个规模下,口头约定已经不够,需要把规则写进平台。建议启用主备验收人、自动升级、驳回数据看板。PingCode在这个规模段的流程配置能力比较克制,不会像某些平台那样把配置复杂到需要专职管理员维护,这一点对没有独立PMO的团队比较友好。

3. 300人以上或多产品线团队:分层治理

不同产品线的验收严格度需要差异化。建议按任务风险等级分三档(高/中/低),高档任务全套验收流程,中档抽样验收,低档只验收结果。同时建立跨产品线的驳回数据共享机制,让一个产品线踩过的坑成为其他产品线的预警。

4. 正在做工具迁移的团队:抓住窗口期

迁移期是流程重建的最佳时机。建议在迁移方案里就把驳回制度一并设计,利用数据迁移的机会清理历史任务的验收标准,把新制度作为默认流程投放给所有人。我前面那个案例就是这么做的,省去了二次推动的沟通成本。

驳回管理指南:项目负责人如何做好任务验收,制度设计全流程

七、不同情况下的取舍:没有完美制度,只有适配制度

制度设计的本质是取舍。我把几组关键取舍列出来,帮你在冲突时做出判断。

1. 严格 vs 效率

验收越严格,返工越少,但前期验收耗时越长。我的建议是:对下游依赖强、返工成本高的任务从严,对独立性强、试错成本低的任务从宽。不要一刀切。

2. 记录详尽 vs 操作负担

驳回说明写得越细,提交人越省事,但验收人越累。折中方案是用"分类+必填描述"约束最低下限,同时提供常用驳回话术模板,降低验收人的填写成本。

3. 平台强约束 vs 团队自律

把规则写进平台(如不填分类无法驳回)约束力强,但可能引发抵触。我的经验是:新制度上线前三个月用强约束,三个月后视情况放宽为提醒式。前提是先用数据证明这套制度有效,团队才会真心接受。

4. 统一标准 vs 差异化标准

统一标准便于管理和统计,差异化标准更贴合实际。折中做法是"统一框架+局部参数可调",驳回分类、响应时限、复盘机制全公司统一,但各产品线可以调整验收清单的严格度和抽样比例。

驳回管理指南:项目负责人如何做好任务验收,制度设计全流程

八、下一步怎么做:从今天开始的三步行动

看完这篇文章,如果你只做一件事,我建议是:把下一次任务的驳回过程完整记录下来,包括驳回时间、原因分类、响应时长、重提结果。先有数据,再谈制度。

如果愿意往前走一步,用两周时间做个小范围试点:选一个产品线或一个迭代,套用本文的制度框架,跑完一轮后对比返工率和准时率。数据会告诉你这套制度适不适合你的团队。

我最后想强调的是,驳回管理的独特价值不在于把验收做得更严,而在于把每一次"不行"变成一次组织学习。驳回率的高低会波动,但一个会从驳回中学习的团队,交付质量只会单调上升。项目负责人真正要建的,不是一套验收规则,而是一个能自我纠偏的反馈系统。

常见问题解答(FAQ)

1. 任务验收被驳回后,项目负责人应该先做什么?

我自己带团队的时候,最怕的就是任务提交后被我一驳回,执行人就跑来问“到底哪里不行”。有时候我也反思,是不是我一句话就把人打回去了,没给清楚依据,结果对方也不知道怎么改。这种场景在迭代快、交付压力大的项目里特别常见,我想知道有没有标准动作。

先做三件事,而不是直接重写需求。第一,把驳回原因归类到可复用的维度:是范围没对齐、质量不达标、证据不足,还是验收标准本身有歧义。第二,要求执行人补充可验证的交付物,比如测试记录、截图、日志或对照清单,而不是口头解释。第三,约定一次不超过 15 分钟的复核窗口,只讨论差异点。

判断依据是:驳回不是情绪判断,而是把“未通过”转成“下一次可检查的条件”。如果同一个任务被驳回两次以上,优先怀疑验收标准写得不清楚,而不是执行人能力问题。

2. 验收标准怎么写,才能减少反复驳回?

我以前也写过“功能正常”“界面友好”这种标准,结果每次验收都变成扯皮。后来项目一多,我发现真正能减少驳回的,不是写得更长,而是把标准写成可观测、可复现、可判定的条目。我想知道具体怎么写才有效。

把每条验收标准写成“输入,操作,预期结果,证据形式”。例如不要写“性能良好”,而写“在 200 并发下,核心接口 P95 响应时间小于 800ms,附压测报告和监控截图”。判断依据是:标准必须能在不依赖验收人主观感受的情况下被第三方复现。实操上建议每条标准不超过两行,并标注是必须满足还是加分项。

经验数据是,把模糊形容词替换成数值和证据形式后,同一团队的驳回率通常能下降三成以上,复核时间也会明显缩短。

3. 项目负责人驳回任务时,如何避免打击团队积极性?

我带过一个新人,第一次提交任务被我驳回后,明显蔫了好几天。我当时就在想,验收严格是对的,但方式是不是太硬了。尤其现在远程协作多,文字驳回很容易被理解成否定个人。我想知道有没有既守住质量、又不伤人的做法。

把驳回拆成“事实、影响、下一步”三段,而不是评价人。事实是哪个验收项没通过,影响是会阻塞哪条下游任务或带来什么风险,下一步是明确的修改动作和截止时间。判断依据是:人会对评价防御,但对事实和路径更容易接受。实操上建议在项目管理工具里用统一模板记录驳回,避免在群聊里只发一句“不行”。

另外,把“首次驳回”和“重复驳回”分开统计,前者是正常质量门禁,后者才需要复盘标准或培训。这样团队会把驳回理解为流程,而不是针对个人。

4. 驳回记录要不要沉淀成制度?怎么沉淀才有用?

我们团队一开始靠口头和聊天记录做验收,结果换个人接手就完全对不上。后来我想把驳回做成制度,但又怕变成一堆没人看的文档。我想知道驳回记录到底该记什么、记到什么颗粒度,才能真正帮到后面的项目。

要沉淀,但只沉淀可复用的部分。建议记录四类信息:驳回原因分类、对应的验收标准条款、修复耗时、以及是否触发标准修订。判断依据是:驳回记录的价值不在追责,而在暴露验收标准和质量门禁的漏洞。实操上可以每月做一次抽样复盘,重点看重复驳回率最高的三个原因,并据此更新验收清单模板。

颗粒度控制在“一个驳回原因一条记录”,不要粘贴完整聊天记录。坚持两三个迭代后,你会得到一份属于自己团队的质量风险清单,这比任何通用制度都更有用。

核心关键词

读者评论

黎
黎启航

我们团队之前也是驳回全靠口头说,改了几版负责人自己都记不清。后来强制填分类和描述,返工确实少了,但一线提交人抱怨填30字太费时间,尤其是小改动。这个制度适合大团队,小团队可能得简化。

侯
侯子涵

文章说验收人不能只有一个,这点我深有体会。之前负责人一出差验收就堵住,任务全卡着。但主备验收人也有问题,两个人标准不一致,提交人不知道该听谁的,反而更乱。

龙
龙若溪

驳回率当指标确实容易跑偏。我们领导就盯着驳回率,结果大家为了数据好看,验收时能过就过,质量问题一路漏到测试才爆出来。指标本身没错,关键看怎么用。

文章包含AI辅助创作:驳回管理指南:项目负责人如何做好任务验收,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/409898
