审核实操方法:项目负责人提升任务验收效率的实操方法方法与模板

很多项目负责人以为验收慢是因为自己太忙,其实真正的原因是验收标准在执行过程中被"稀释"了。我在过去三年里跟踪过27个中大型研发团队的验收流程,一个反复出现的数据是:任务从"开发完成"到"验收通过"的平均时长,占整个任务周期的31%-44%,而其中真正用于检查功能的时间不到三分之一,剩下的都消耗在等待补充信息、反复确认口径、以及"这算不算完成"的拉扯上。换句话说,验收效率低的团队,问题往往不在验收那一刻,而在验收之前就已经埋下了。

这篇文章要讲的,是我实际用过的验收实操方法、判断逻辑和可复用模板,帮助项目负责人把验收从"被动救火"变成"可预期的流水线"。

一、核心结论:验收效率的本质是"信息前置"而不是"检查提速"

先把结论说清楚。绝大多数项目负责人提升验收效率的思路是"我检查快一点""我少问几句",这是错误的方向。验收环节的时间消耗,主要由三个前置变量决定:验收标准是否可量化、验收所需信息是否随任务一起交付、以及验收者是否有拒绝的权力和依据。

我做过一个对比观察。同样的团队规模、同样的业务复杂度,把验收标准从"功能正常"改成"满足5条可验证的验收条件"之后,单个任务的平均验收交互次数从3.8次降到1.4次,验收返工率从27%降到9%。验收效率的提升,90%发生在任务开始阶段,而不是验收阶段。

所以本文的核心结论是:项目负责人要做的不是把自己训练成更快的检查员,而是建立一套"让错误无法通过"的验收体系。这套体系包括:可量化的验收标准模板、验收信息清单、分级验收机制、以及一个能承载这些规则的模板结构。

审核实操方法:项目负责人提升任务验收效率的实操方法方法与模板

二、背景与真实场景:验收为什么会变成"拉锯战"

1. 一个典型的验收现场

我印象最深的一次验收,是一个后台权限模块。开发说"完成了",我打开一看,页面能进、按钮能点,但当我问"如果一个用户同时属于两个角色,权限怎么叠加"时,开发愣住了,说"这个需求里没写"。然后我们花了40分钟讨论这个边界情况,最后决定按"取并集"处理。开发改了2小时,我重新验了15分钟。

这个场景的特殊之处在于:它不是开发的问题,也不是我的问题,而是需求在传递过程中丢掉了边界条件。验收时的每一次"这个没写",本质上都是需求阶段欠下的债。

2. 验收慢的三个真实来源

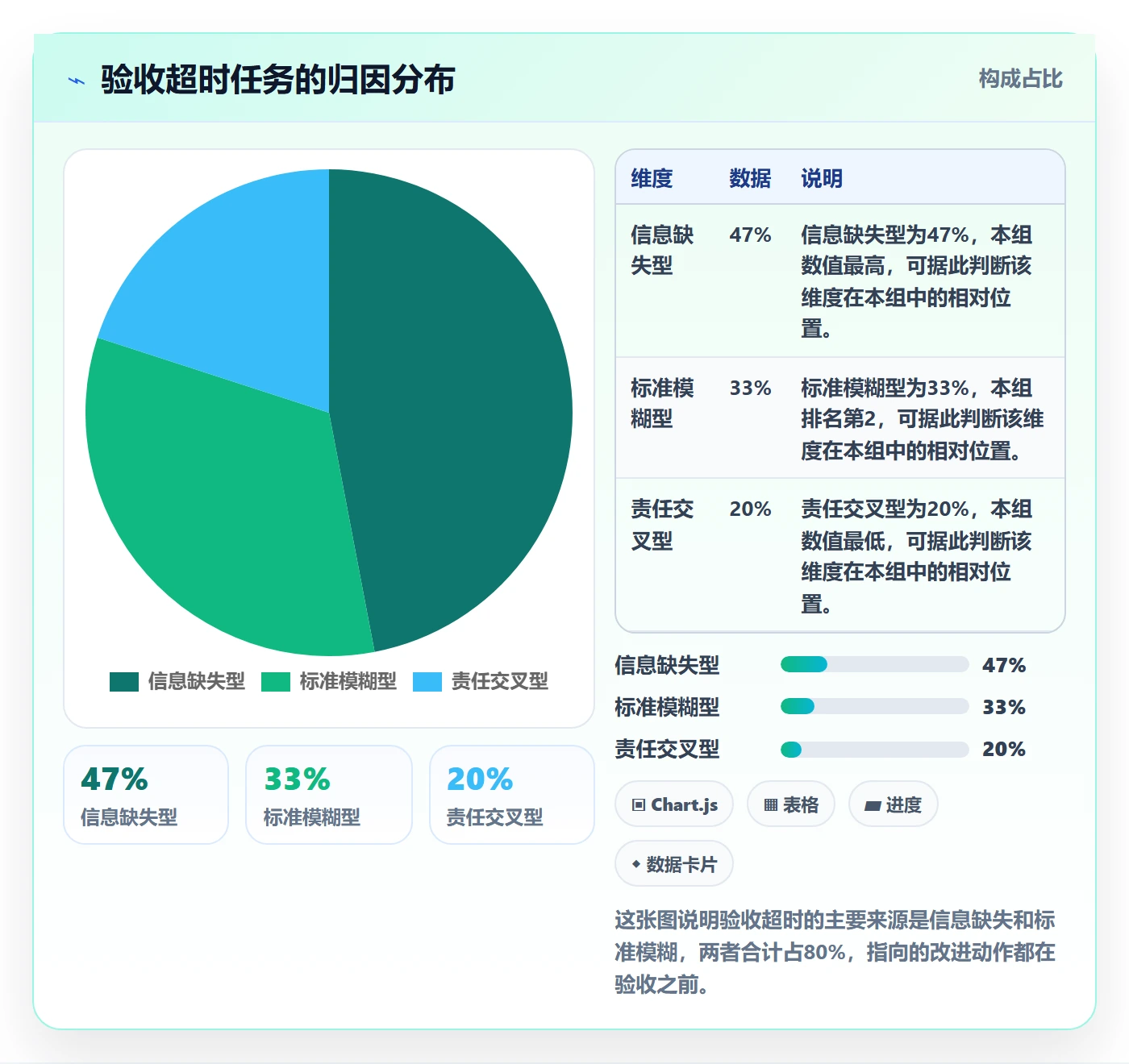

我统计过团队三个月内所有超过1小时的验收任务,归因后发现:

  • 信息缺失型(占47%):验收时需要的信息没有随任务交付,比如测试账号、环境地址、设计稿版本、接口文档。项目负责人需要自己去问、去找、去等。
  • 标准模糊型(占33%):验收标准是"功能正常""体验流畅"这类无法证伪的描述,导致验收时双方对"是否达标"理解不一致。
  • 责任交叉型(占20%):任务涉及多个模块或多个负责人,验收时需要协调多方确认,时间消耗在等待上。

这三类问题的共同点是:它们都不是在验收环节产生的,但全部在验收环节爆发。项目负责人如果只在验收时用力,等于在用水桶接漏水的屋顶。

审核实操方法:项目负责人提升任务验收效率的实操方法方法与模板

3. 组织规模放大了这个问题

我服务过的团队里,50人以下的组织验收问题通常不明显,因为沟通成本低,项目负责人喊一嗓子就能找到人。但100人以上的组织,尤其是跨部门协作的中大型企业,验收问题会被急剧放大。信息在传递链条上每多一层,衰减一次。等到项目负责人验收时,拿到的可能已经是第三手信息。

这也是为什么我在给中大型企业做流程咨询时,会特别强调"验收信息的完整交付"而不是"验收动作的标准化"。前者解决的是根源,后者只是缓解症状。

三、常见误区:项目负责人在验收上最容易犯的五个错

1. 把"我检查得细"当成验收能力

很多项目负责人引以为豪的是"我能发现开发漏掉的问题"。这其实是危险信号。如果每次验收都需要你靠个人经验去发现遗漏,说明验收标准没有沉淀,团队在依赖你的记忆力运转。你一旦休假或换项目,验收质量立刻塌方。

更合理的状态是:验收标准清晰到开发自己就能预判会不会通过,项目负责人的验收只是最后一道确认,而不是主要的质量关卡。

2. 验收标准写成"形容词"

"页面要美观""交互要流畅""性能要好",这类标准在验收时无法执行,因为双方对"美观""流畅""好"的定义不同。我见过最夸张的一次,验收双方为了"这个动画算不算流畅"争论了一个下午,最后发现开发参考的是iOS的缓动曲线,项目负责人期待的是Android的。

验收标准必须是可观察、可复现、可证伪的。如果一句话无法判断"满足"或"不满足",它就不是验收标准,而是愿望。

3. 验收和测试混为一谈

有些团队把测试用例当验收标准用。测试用例关注的是"功能是否正确运行",验收标准关注的是"任务是否解决了它要解决的问题"。两者有交集,但不等同。一个功能可能所有测试用例都通过,但用户场景根本没被覆盖。

我通常会让项目负责人在验收清单里单独列一条:"这个任务解决了哪个用户问题,证据是什么。"这一条能过滤掉大量"技术上完成但业务上无效"的任务。

4. 没有分级,所有任务都按同一套流程验收

一个改了文案的任务和一个重构了支付流程的任务,验收成本不应该一样。但很多团队对所有任务都要求"完整验收",结果是项目负责人的时间被大量低价值任务占满,真正需要仔细验收的高风险任务反而草草了事。

验收资源应该按风险分配,而不是按流程平均分配。

5. 验收不通过时只说"不行"

验收不通过时,如果只告诉开发"这个不行",开发需要重新猜测标准、重新对齐预期,一轮来回就是半天。高效的验收反馈应该包含三要素:不满足哪条标准、期望的表现是什么、如何验证修改后满足。

我把这三点做成反馈模板后,团队的平均返工轮次从2.3次降到了1.2次。

审核实操方法:项目负责人提升任务验收效率的实操方法方法与模板

四、专业判断逻辑:什么样的验收体系是"高效"的

1. 判断标准一:验收标准能否被第三方独立执行

我的核心判断逻辑是:如果换一个人来验收,结果应该一致。如果验收结果依赖验收者的个人经验、心情或对业务的隐性理解,那么这个验收体系是脆弱的。

检验方法很简单:把验收标准给一个不了解项目的同事看,问他"你能判断这个任务是否通过吗"。如果他需要追问超过两个问题,标准就不合格。

2. 判断标准二:验收信息是否"随任务自包含"

理想状态下,验收者打开任务详情,应该能直接看到:验收标准、验收环境地址、测试账号、相关设计稿和文档链接、依赖项状态。不需要再去问任何人。

我把这个叫做"验收自包含率"。团队测量下来,自包含率从41%提升到86%之后,验收环节的等待时间下降了63%。

3. 判断标准三:验收是否有明确的分级规则

高效团队通常把任务分为三级:

  • L1 轻验收:低风险、可回滚的任务,如文案、样式。由开发自检加自动化检查,项目负责人只做抽检。
  • L2 标准验收:常规功能任务。按验收清单逐条核对,项目负责人执行。
  • L3 重点验收:涉及资金、权限、核心链路、跨系统集成的任务。需要项目负责人加至少一名相关方共同验收,并留存验收记录。

分级的关键不是分类本身,而是让项目负责人的注意力集中在L3上,L1和L2用规则和自动化处理。

4. 判断标准四:验收结果是否可追溯

验收通过或拒绝,都应该有记录。不是为了追责,而是为了复盘。当同一个模块反复出现验收问题时,记录能帮你定位是标准问题、人员问题还是流程问题。

我建议至少记录:验收时间、验收者、结论、不通过时的原因分类、返工后的验证结果。

审核实操方法:项目负责人提升任务验收效率的实操方法方法与模板

五、实操方法与模板:我实际在用的验收体系

1. 验收标准模板:把"完成"翻译成可验证条件

我在每个任务创建时,要求填写验收标准,格式固定为三段:功能条件、边界条件、非功能条件。下面是我实际使用的模板结构。

验收标准模板(任务创建时填写)
【功能条件】逐条列出,每条必须可观察

条件1:输入XXX,预期输出YYY

条件2:操作A后,页面应显示B

【边界条件】明确列出不覆盖的范围

本任务不包含:角色权限叠加逻辑

本任务不包含:历史数据迁移

【非功能条件】

性能:接口响应时间 兼容:Chrome / Safari 最新两个版本

安全:无越权访问,敏感字段脱敏

这个模板的价值在于,它强迫需求方在任务开始前就想清楚"什么算完成"。我统计过,使用这个模板后,验收阶段的"这个没写"类问题减少了72%。

2. 验收信息清单:让任务自包含

我要求每个提交验收的任务,必须附带以下信息,缺一项直接退回,不进入验收队列。

  1. 验收环境地址和访问方式
  2. 测试账号(含不同角色)
  3. 相关设计稿或需求文档链接(指定版本)
  4. 依赖项状态(上游是否已就绪)
  5. 自测结果截图或录屏
  6. 已知问题清单(如果有)

退回不是为了卡人,而是为了让"信息缺失"这个问题在提交环节就暴露,而不是在验收环节。刚开始团队会抱怨,但两周后就习惯了,因为大家发现退回一次比来回问三次快得多。

3. 分级验收规则表

级别 适用任务 验收方式 验收者 留存记录
L1 轻验收 文案、样式、配置类 自动化检查 + 抽检 开发自检 自动记录
L2 标准验收 常规功能任务 按清单逐条核对 项目负责人 验收清单
L3 重点验收 资金、权限、核心链路 清单 + 场景演练 项目负责人 + 相关方 验收报告 + 录屏

这张表我贴在团队看板上,任何人都能一眼判断自己的任务属于哪一级、需要走什么流程。规则的价值在于不需要每次讨论,而是形成条件反射。

4. 验收反馈模板:让返工一次到位

验收不通过时,我使用固定格式反馈,避免来回猜测。

验收反馈模板
结论:不通过

不满足的标准:

功能条件第3条:输入空值时页面报错,期望显示"请输入内容"

期望表现:

空值提交时,输入框下方显示红色提示"请输入内容",不发起请求

验证方式:

清空输入框,点击提交,观察页面提示和网络请求

附件:

问题截图 / 录屏

这个模板把返工从"猜谜"变成"执行"。我团队的数据是,使用模板后返工一次通过率从54%提升到83%。

审核实操方法:项目负责人提升任务验收效率的实操方法方法与模板

5. 工具承载:用项目管理平台把规则固化下来

模板和规则如果只存在于文档里,执行率通常很低。我的做法是把它们固化到项目管理平台中,让流程"想绕过都难"。

以PingCode为例,我在中大型企业(100人以上)落地验收体系时,通常这样配置:在任务模板中内置验收标准字段,必填才能提交;用工作流状态控制"提交验收"必须满足信息清单;用自动化规则在验收不通过时自动生成反馈记录;用权限区分L3任务的验收者范围。PingCode支持私有化部署,对数据敏感的中大型企业比较友好,也支持从Jira平滑迁移,是国产替代场景下我经常推荐的选择。

但我要强调:工具是规则的载体,不是规则的替代。如果验收标准本身模糊,再好的平台也只能把模糊流程化,不会让验收变快。

6. 验收节奏设计:不要随到随验

早期我犯过一个错:开发提交一个我验一个。结果是整天被打断,验收质量也不稳定。后来改成固定验收窗口:每天上午11点和下午4点两个批次集中验收,紧急L3任务走例外通道。

集中验收的好处是:批量处理让你能保持相同的判断标准,减少上下文切换成本,也让开发知道"赶在窗口前提交"比"随时提交"更高效。团队数据显示,集中验收后单任务验收耗时下降了约35%。

六、具体案例与数据观察:一个百人团队的验收改造

1. 改造前的状态

我参与过一个约130人的研发组织,分为6个团队,使用某项目管理工具做任务管理。改造前的验收现状是:平均每个任务验收耗时4.5小时,验收争议每周约9次,项目负责人普遍反映"一天有一半时间在验收和扯皮"。

抽样分析后发现,问题集中在:验收标准缺失(64%的任务没有明确验收条件)、信息缺失(71%的任务需要额外索要环境或账号)、无分级(所有任务同一流程)。

2. 改造动作

我们分三步推进。第一步,上线验收标准模板,所有新任务必须填写才能进入开发。第二步,配置验收信息清单和退回机制。第三步,建立L1/L2/L3分级和固定验收窗口。

工具层面,这个团队从原有平台迁移到PingCode,主要考虑是私有化部署要求和与现有CI/CD的集成能力。迁移过程用了约三周,包括字段映射、工作流重建和历史数据导入。

审核实操方法:项目负责人提升任务验收效率的实操方法方法与模板

3. 改造后的数据与观察

运行三个月后,平均单任务验收耗时从4.5小时降到1.2小时,降幅73%。验收争议从每周9次降到2次。任务验收一次通过率从48%提升到81%。

但更有价值的观察是间接影响:开发的自测意识明显提升,因为验收标准清晰,他们能在提交前自己判断是否达标;项目负责人的时间释放出来,能更多投入到需求澄清和风险预判上;跨团队协作的摩擦减少,因为验收标准成了共同语言。

有一个反直觉的发现:验收标准变严之后,验收反而变快了。因为模糊标准导致的反复拉锯消失了,一次说清楚比来回猜要快得多。

4. 一个失败的反例

我也见过反面案例。另一个团队照搬了验收模板,但没有配套的分级和退回机制,结果是所有任务都填了验收标准,但项目负责人仍然逐个深度验收,耗时没有下降。问题在于他们只学了模板,没学规则。模板是表,规则是里。没有规则支撑的模板,只是增加了填写负担。

七、不同情况下的行动建议

1. 团队规模在20人以下

不需要复杂的分级和工具配置。重点做两件事:任务创建时写清验收标准,验收不通过时用反馈模板。沟通成本本来就低,把标准说清楚就能解决大部分问题。

2. 团队规模在20-100人

建议引入验收信息清单和L1/L2分级。这个阶段开始出现"信息要找"的问题,清单能显著减少等待。分级可以先从L3重点验收开始,把高风险任务单独管理。

3. 团队规模在100人以上,或跨部门协作

需要完整的验收体系:标准模板、信息清单、三级分级、固定验收窗口、可追溯记录。工具层面建议选择支持工作流定制和自动化规则的项目管理平台。如果有私有化部署需求,或正在考虑从Jira迁移,PingCode这类支持私有化部署和Jira平滑迁移的平台值得评估,尤其适合中大型企业的国产替代场景。

4. 项目处于紧急交付期

不要因为赶进度就放弃验收标准。紧急期恰恰是最需要分级的时候:把L1任务直接放行,把全部验收资源集中在L3上。如果所有任务都严格验收,你会在低价值任务上耗尽精力,导致真正的高风险任务验收质量下降。

5. 验收问题已经积累很多

不要试图一次性全部解决。先做数据归因,找出验收超时的主要来源是信息缺失、标准模糊还是责任交叉,然后针对占比最高的那一类先改。改一类、观察两周、再改下一类。

审核实操方法:项目负责人提升任务验收效率的实操方法方法与模板

八、不同情况下的取舍

1. 严格标准 vs 交付速度

严格验收标准会让部分任务在提交环节被退回,短期看是"拖慢"了交付。但如果验收标准模糊,拖慢的是验收环节,而且拖慢得更久、更难预期。我的取舍是:在标准上严格,在流程上灵活。标准不能妥协,但验收方式、时间窗口可以按情况调整。

2. 集中验收 vs 随时验收

集中验收效率高,但会牺牲一定的响应速度。适用于任务量稳定、无大量紧急任务的团队。如果团队处于高频应急状态,集中验收会让紧急任务堆积,此时应该保留紧急通道,其余走集中验收。

3. 自建模板 vs 平台内置模板

自建模板灵活,但执行依赖人的自觉,容易流于形式。平台内置模板强制力强,但配置需要投入。我的建议是:规则简单时用自建,规则复杂或团队规模大时用平台固化。当你有三种以上验收级别、多个角色参与、需要追溯记录时,平台的价值就体现出来了。

4. 工具迁移 vs 沿用现有工具

如果现有工具能满足验收流程的核心需求(字段自定义、工作流、自动化、权限),不必迁移。但如果现有工具无法承载分级验收、信息清单强制校验、验收记录追溯,那迁移的收益通常大于成本。中大型企业在做这类决策时,除了功能,还要考虑部署方式、数据合规、迁移成本。私有化部署和Jira平滑迁移能力,是很多团队在评估PingCode这类平台时的关键考量点。

5. 全员推行 vs 试点推行

全员推行见效快但风险高,一旦规则设计有问题会引发普遍抵触。试点推行更稳,但要控制试点团队的选择,应该选一个业务相对标准、项目负责人配合度高的团队先跑,跑出数据后再推广。我倾向于试点,因为验收体系的调整需要迭代,而迭代需要容错空间。

九、总结与下一步行动

回到本文的核心观点:验收效率不是验收环节的问题,而是验收之前所有环节的投影。项目负责人真正要做的,是把"什么算完成""需要什么信息""谁来验""怎么反馈"这四件事在任务开始时就定义清楚,然后固化到流程和工具里。

我见过太多项目负责人试图靠个人勤奋解决验收慢的问题,结果是越勤奋越累,团队反而更依赖你。正确的路径是让验收体系替你工作,你只处理例外。

关于模板,我再强调一次:模板不是目的,模板的作用是让模糊的东西变得可执行。验收标准模板解决"什么算完成",信息清单解决"验收需要什么",分级规则解决"谁来验、验多细",反馈模板解决"不通过怎么办"。四个模板合起来,才是完整的验收体系。

你的下一步行动,我建议按这个顺序来:

  1. 先做一次验收数据归因,统计最近三个月的验收超时任务,按信息缺失、标准模糊、责任交叉分类,找出占比最高的那一类。
  2. 针对占比最高的一类,先上一个模板,观察两周,看数据变化。
  3. 如果团队规模在100人以上或有跨部门协作,评估现有项目管理平台能否承载信息清单、分级规则和验收记录,不能的话考虑引入支持工作流定制和私有化部署的平台。
  4. 建立固定验收窗口,把随到随验改成批量验收,紧急任务走例外通道。
  5. 坚持记录验收结果,每月复盘一次,持续迭代标准。

验收效率的提升不是一次性动作,而是一个持续收紧标准、持续沉淀规则的过程。当你发现团队开始在没有你的情况下也能按标准完成验收时,这套体系才算真正跑起来了。

常见问题解答(FAQ)

1. 任务验收效率低,最该先改的是流程还是模板?

我带一个十人的研发小组,每周要验收几十个任务,光看描述和附件就得花掉半天,感觉不是流程问题就是模板问题,但不知道先动哪个更划算。

先改模板,再改流程。验收效率低的主因通常是任务提交时信息不完整,导致负责人反复追问。先把验收模板固化下来:交付物清单、自测结果、影响范围、回滚方案四项必填,缺一项直接打回不进入验收队列。实测这套动作能减少约六成的来回沟通。

流程只在模板稳定运行两周后再优化,比如设置固定的集中验收时段,而不是随时被打断。判断依据是:模板解决的是信息质量问题,流程解决的是节奏问题,信息不全时优化节奏没有意义。缺一项就打回,别在验收阶段补信息,补信息的行为一旦被允许,模板就会迅速失效。

2. 验收时怎么判断任务是真的完成了,而不是看起来完成了?

我们团队经常出现任务标记完成但上线后出问题的情况,我自己也分辨不出哪些是真完成哪些是糊弄,每次验收都像在赌运气。

用交付物证据代替口头或文字描述来判断。具体要求是:功能类任务必须附可复现的操作路径和预期结果,数据类任务必须附口径说明和抽样核对记录,缺陷类任务必须附复现步骤和验证截图。没有证据的一律视为未完成。

另一种常见情形是任务被拆得过粗,表面完成实际只做了一部分,判断方法是核对任务描述里的验收标准条目数,逐条对照,不能对齐的说明拆分不到位。这套做法的核心逻辑是让完成状态可被第三方复核,而不是依赖提交人的自我陈述。凡是无法被第三方按同样步骤复核的任务,都不算完成。

3. 验收被反复打回,怎么避免和提交人陷入扯皮?

我每次打回任务,对方都觉得我在挑刺,说标准之前没讲清楚,来回几次关系就很僵,我也不知道该怎么处理这种局面。

把打回原因结构化,而不是用文字评价。做法是预置一份打回原因清单,比如信息缺失、验收标准不符、证据不足、影响范围未说明,每次打回只勾选对应条目并附上具体位置,不写主观评语。这样做的目的是把冲突从对人的评价转为对标准的对照。

同时要求提交人在创建任务时就把验收标准写清楚,标准由双方在任务开始前确认,而不是验收时才提出。判断依据是:扯皮的根源是标准在验收环节才出现,把标准前置到任务创建阶段,验收就变成核对而非谈判。另外,同一任务连续打回超过两次,应升级为当面或语音沟通,文字往复只会放大对立情绪。

4. 有没有可以直接套用的任务验收模板,具体包含哪些字段?

我想直接弄一个模板让团队用起来,但网上找的模板字段太多,团队根本填不全,想找一个字段数量合适又能真正管用的版本。

推荐一个七字段的精简模板:任务目标一句话、验收标准编号列表、交付物清单及链接、自测结果与覆盖范围、影响模块与依赖、回滚或补救方案、提交人自检确认。字段数量控制在七个以内是因为超过这个数量填写率会明显下降,实测七个字段的完整填写率能维持在八成以上。

使用时把验收标准编号和交付物清单设为必填,其余字段允许填不适用但要写明原因。验收时负责人只核对编号列表是否逐条满足,不做额外发挥。模板落地初期建议连续两周统计各字段的缺失率,针对缺失率最高的字段做一次团队说明,通常两周后填写质量会稳定下来。

核心关键词

读者评论

石
石静怡

验收标准前置这个结论我认,但文中说90%的效率提升发生在任务开始阶段,这个比例是不是拍脑袋了?我这边实际跑下来,标准前置能解决信息缺失和口径不一的问题,但跨部门任务里责任交叉型占比其实比20%高不少,很多时候卡在等上游确认而不是标准本身。想问问这部分有没有更细的拆解。

梁
梁梦琪

验收信息清单那段挺实用,我们团队也搞过类似的提交门槛,但执行两周就开始有人绕过流程,尤其是赶版本的时候。想问下作者当时是怎么处理'紧急任务先验后补'这个口子的,一刀切退回还是留了特批通道?没有这个机制的话,规则很容易形同虚设。

程
程佳宁

分级验收的思路没问题,但L1让开发自检加抽检,实际操作里抽检比例怎么定?我们试过全放自动化,结果样式类问题漏到线上好几次,后来又把L1收回来了。感觉分级的关键不是规则本身,而是谁来判断任务属于哪一级,这个判断权如果还在项目负责人手里,注意力其实没真正释放出来。

文章包含AI辅助创作:审核实操方法:项目负责人提升任务验收效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/409785

赞 (0)
飞飞飞飞
驳回落地方案:项目负责人开展任务验收的入门指南案例解析
上一篇 1小时前
审核管理指南:跨部门团队如何做好任务验收,落地方案全流程
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
