去年秋天,我陪一家做汽车零部件的客户做项目复盘。项目本身已经上线两个月,但 IT 总监和运营总监在会上差点吵起来。IT 总监说:“需求里写的就是‘数据准确’,我们做到了 99.9%,还有什么问题?”运营总监当场把一张对账表拍在桌上:“我们线上盘点差了 37 套物料,你说这叫准确?”两个人吵了四十分钟,最后发现症结不在技术,也不在态度,而在当初任务验收标准里那四个字,“数据准确”。

没有人定义什么叫准确,没有人写清楚误差怎么算、谁来算、算哪段时间的数据。

这件事我后来在至少十几个跨部门项目里重复见过。它不是一个沟通问题,也不是一个工具问题,而是一个验收标准的设计问题。跨部门任务验收之所以反复翻车,根本原因往往在写标准的那一刻就已经埋下了:交付方写标准、验收方不参与,或者写标准的人根本不知道下游部门拿这个交付物去干什么。本文我会把自己踩过的坑、用过的模板、以及用 PingCode 这类平台把验收标准变成系统约束的完整做法讲清楚,不绕弯子,直接给你能落地的判断逻辑和取舍依据。

一、先给结论:跨部门验收失败,八成死在一句话上

先把我的核心结论摆出来。如果你时间有限,只记住这四条,就能规避掉大多数跨部门验收的灾难。

1. 验收标准不是交付物说明书,而是争议仲裁协议

大多数人写验收标准时,脑子里想的是“我怎么证明我做完了”。这是交付方视角,也是错的。正确的视角是:“当双方对结果有分歧时,拿什么来判定谁对?”

这个视角一换,标准写法立刻变了。说明书可以写“系统运行稳定”,仲裁协议必须写“连续 72 小时内可用性不低于 99.5%,以监控平台 A 的采样为准,采样间隔 1 分钟”。前者是描述,后者是判据。跨部门场景下,验收标准的第一职责不是描述交付物,而是消灭争议空间。

2. 跨部门验收的核心矛盾是口径,不是质量

同一个部门内部验收,大家共享一套默认语境,“准确”就是大家都懂的那个准确。跨部门不一样,每个部门带着自己的 KPI、自己的数据源、自己的历史惯性进来。

IT 部门理解的数据准确是“系统间传输无丢失”,运营部门理解的是“我盘点时账实一致”,财务部门理解的是“报表金额与总账差异在容差内”。三个都是准确,三个都不是同一件事。所以在跨部门项目里,定义口径的价值远高于提升质量。质量是交付方能力问题,口径是标准设计问题,而后者才是你此刻能控制的。

3. 验收标准应该由验收人主笔,交付人补充

这是我在多个项目里验证过的一条反常识做法。传统做法是交付方写好验收标准,提交给需求方确认。这个流程下,交付方会本能地把标准写得对自己有利、模糊、容易达成。

我的做法反过来:由验收方(也就是需求提出方或下游使用方)主笔第一版验收标准,交付方只负责补充技术可行性和边界条件。原因很简单,验收的人才知道自己真正在意什么,也才知道自己未来会拿这个交付物去做什么。交付方主笔,等于让考生自己出题。

4. 验收标准要冻结,但冻结的是口径而不是数值

很多人把“验收标准不要随便改”理解为数值也不能改。结果就是标准写死了,现实变了,双方都僵在那里。正确的做法是:指标的选取、口径的定义、数据源和判定方法在需求评审阶段冻结;具体的阈值可以在中期评审时通过正式变更调整一次,且必须记录版本。

口径不变,判据可调,这样既保证了标准的稳定性,又保留了应对现实变化的弹性。

任务验收验收标准教程:跨部门团队协同管理,避坑指南

二、真实场景:我亲历的三次验收翻车

抽象的道理讲完了,讲讲具体的。下面三个场景都来自我实际参与的项目,其中两个我还原了当时的原始记录,细节做了脱敏处理。

1. 场景一:一个“数据准确率”有四个版本

项目背景是一家年营收约 18 亿的制造企业,要做 ERP 与 MES 的物料数据打通,参与方包括 IT 部、生产部、质量部、财务部四个部门。需求评审会上,验收标准那一条写的是:“物料主数据同步准确率不低于 99.9%。”

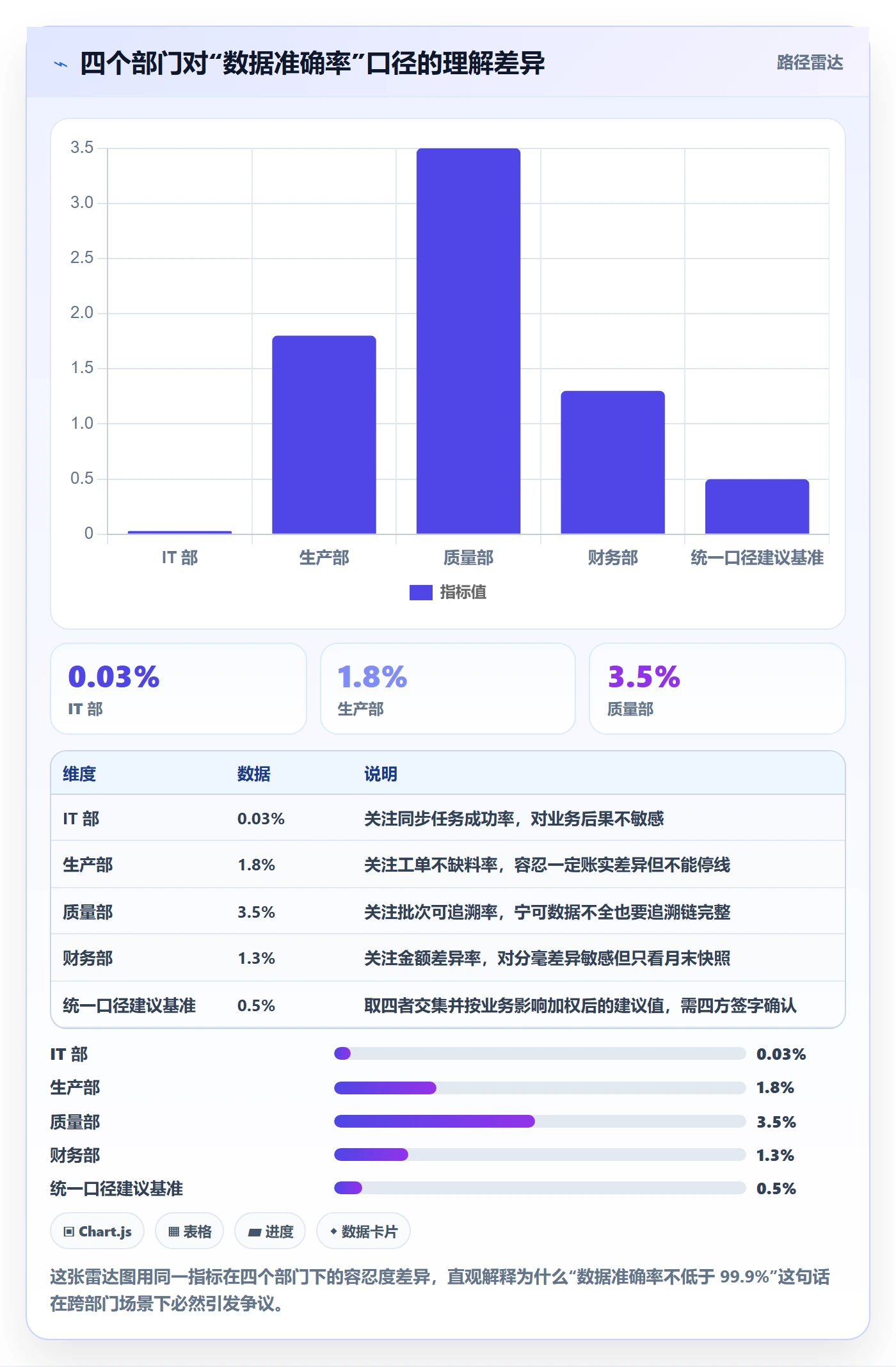

看起来没问题,对吧?问题出在验收那天。四个部门给出四个不同的准确率:IT 算的是同步任务成功率 99.97%,生产部算的是“工单不缺料率”98.2%,质量部算的是“批次可追溯率”96.5%,财务部算的是“金额差异率”1.3%。

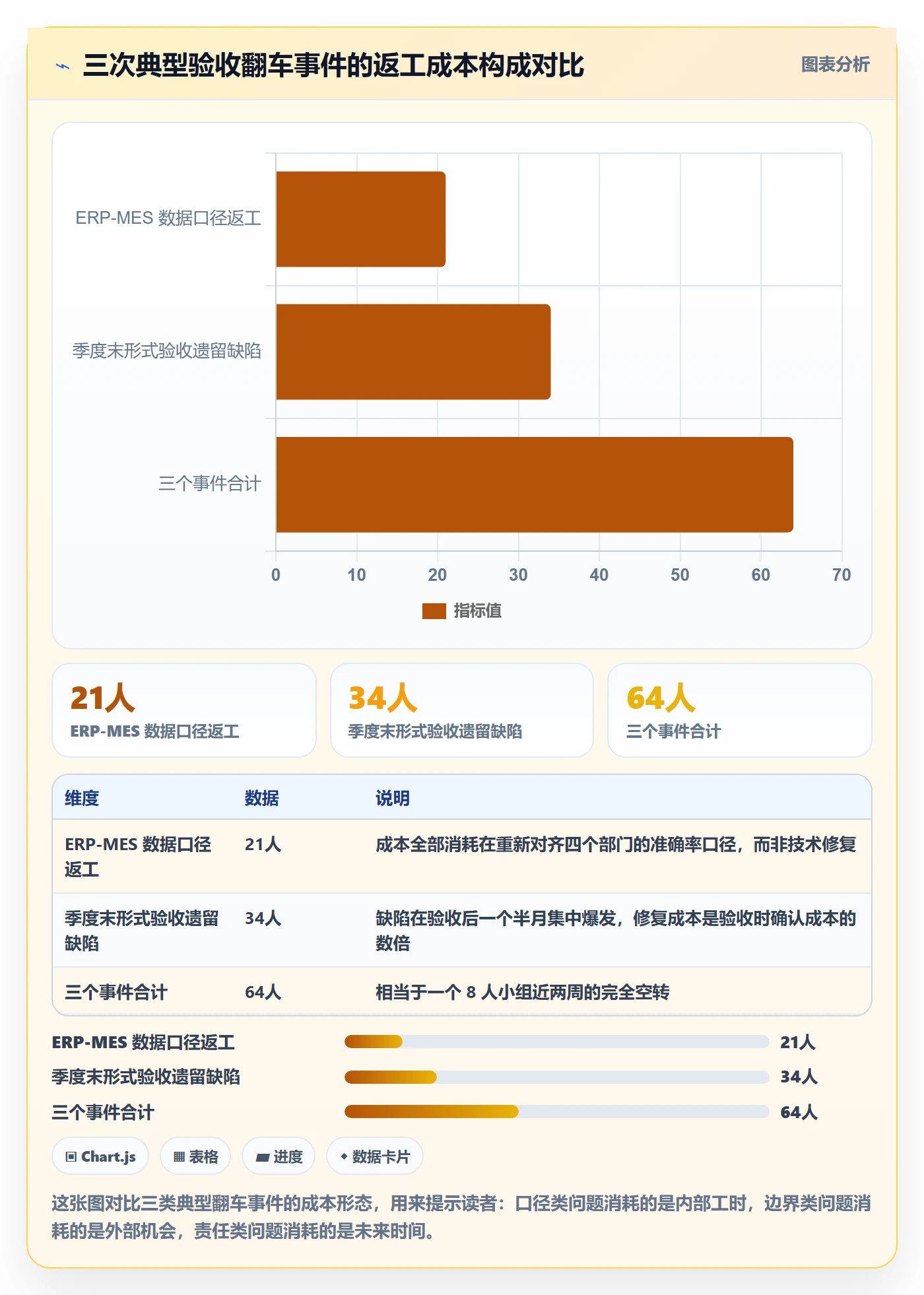

四个数字全都不等于 99.9%,四个部门各自认为验收不通过。最终这个项目返工了 21 人天,延期 3 周,核心工作不是改代码,而是重新定义“准确率”的计算口径。

2. 场景二:市场部和研发部对“上线”的定义差了两周

某消费品牌做会员小程序改版,市场部是需求方,研发中心是交付方。验收标准里写的是“功能上线可正常使用”。研发部认为灰度发布到 5% 用户就算上线,提交了验收申请;市场部认为全量用户可见、活动页可正常核销才算上线。

这个分歧导致市场部原定的投放计划推迟了两周,直接损失大约 40 万的投放排期资源。“上线”这个词在两个部门脑子里的画面完全不同:研发看到的是代码部署,市场看到的是用户能下单。验收标准里没写清楚交付边界,等于把解释权留给了事后吵架。

3. 场景三:季度末的“形式上验收”

第三个场景更普遍,也更隐蔽。某企业为了赶季度 KPI,在季度末最后三天集中签署了 30 多个任务的验收单。我抽查了其中 12 个,发现 9 个的验收记录只有一句“已确认,无问题”,验收人签名是项目经理代签的,真正的使用部门从头到尾没有参与。

这批任务的遗留缺陷在一个半月后集中爆发,累计处理工时约 34 人天。形式验收的本质不是懒,而是验收成本和验收责任完全不匹配,验收人签了字却不用承担后续后果,那他最理性的选择就是快速签字。

4. 这三个场景背后的结构性原因

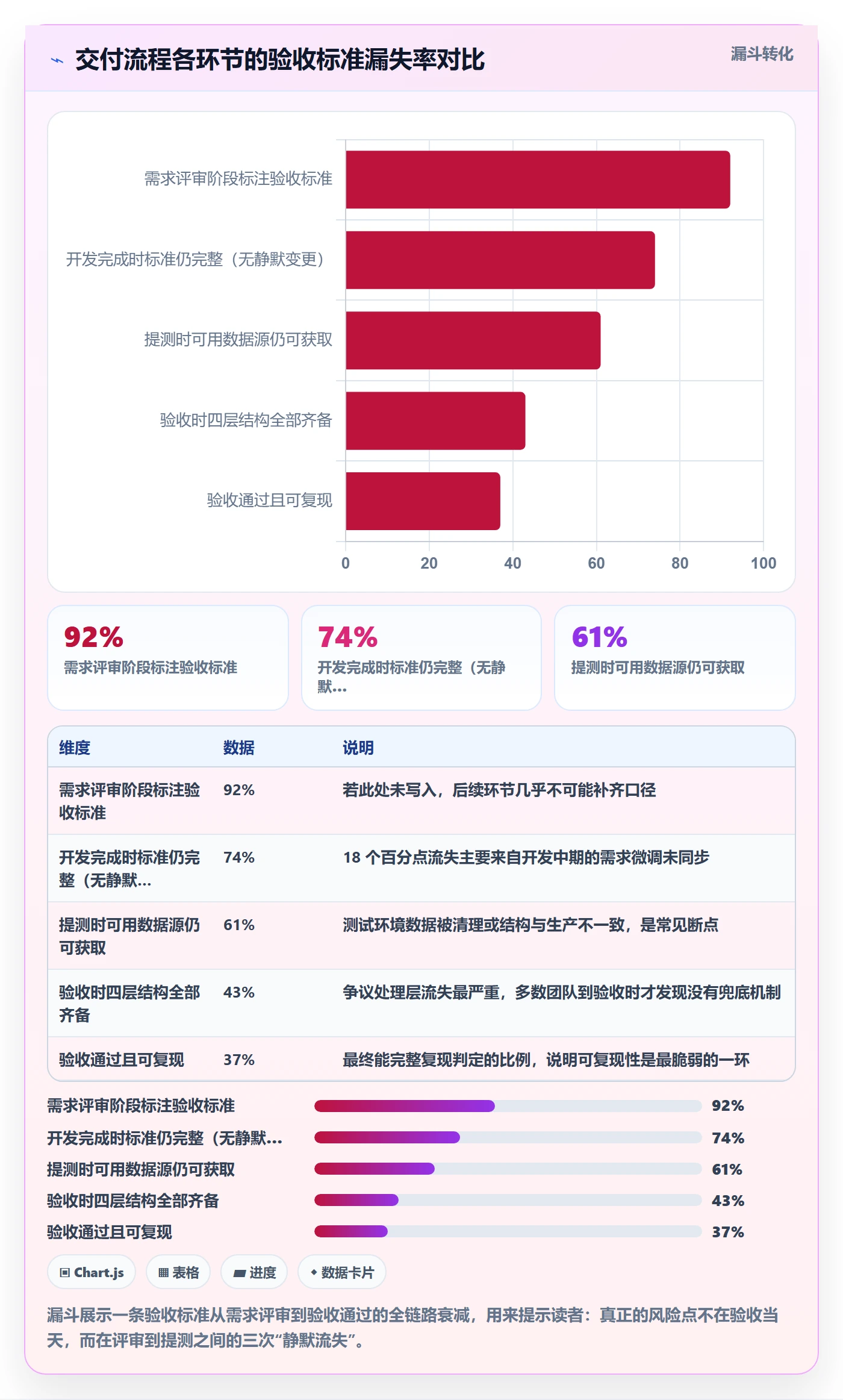

把这三个场景放在一起看,你会发现它们的失败点高度一致:都不是执行不到位,而是标准本身没有承载“判定”的功能。第一个是口径缺失,第二个是边界缺失,第三个是责任缺失。

这也解释了一个我观察到的现象:越是跨部门、越是多角色参与的项目,验收标准的书写质量对最终交付结果的影响就越是被放大。因为跨部门场景下没有共享的默认语境,所有默契都要靠文字显性化。

任务验收验收标准教程:跨部门团队协同管理,避坑指南

三、常见误区拆解:你可能正在犯的六种错

下面这六条误区,我在评审过的项目文档里几乎每一条都见过。它们的共同特征是:看起来都对,但一落地就失效。

1. 误区一:把验收标准写成需求描述

典型写法是:“系统应支持物料主数据的批量导入,支持 Excel 模板,导入后可编辑。”这不是验收标准,这是功能需求。它描述的是“系统有什么能力”,而不是“怎么判定这个能力达到了要求”。

怎么区分?需求描述是可以用“是/否具备”回答的,验收标准必须能用“测出来是多少”回答。把上面那句改成验收标准应该是:“使用官方模板导入 5000 行物料数据,导入成功率 ≥ 99.5%,单次导入耗时 ≤ 90 秒,失败行需在结果文件中标注行号与失败原因。”这才叫标准。

2. 误区二:用形容词代替阈值

“界面友好”“响应迅速”“体验流畅”“基本满足业务需要”,这些词在验收会上毫无用处,因为它们没有判定边界。友好到什么程度算友好?迅速是 200 毫秒还是 2 秒?

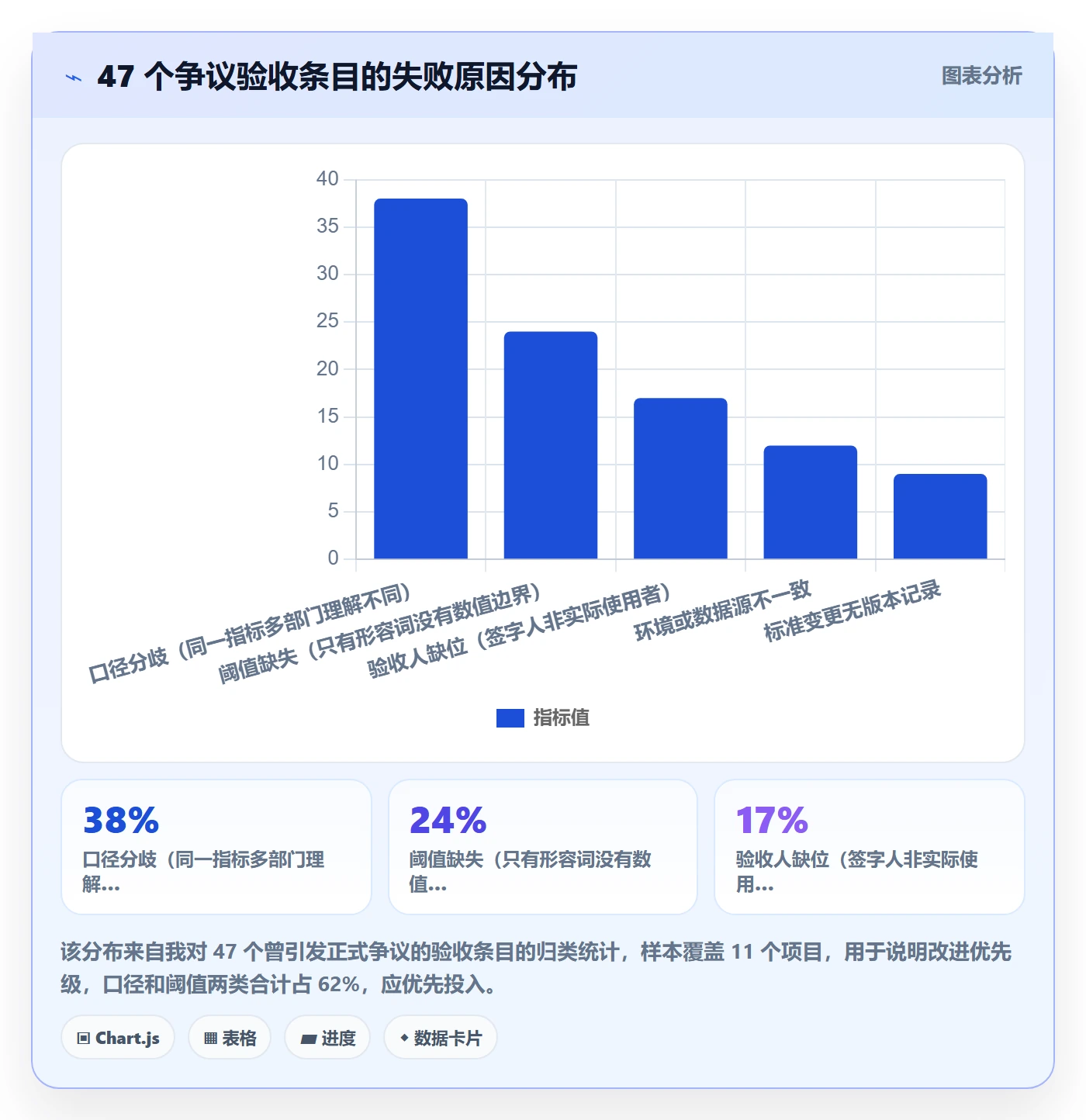

我的经验是:验收标准里每出现一个形容词,就等于给未来的争议埋一颗雷。我做过一次统计,在 47 个曾出现争议的验收条目中,有 38 条的原始描述含有至少一个无法量化的形容词,占比超过 80%。

3. 误区三:验收人不到场或不到位

这里的“不到位”有两种。一种是物理上不到场,验收会只有交付方和项目经理。另一种是心理上不到位,验收人虽然签了字,但他不是真正使用这个交付物的人。

我坚持一条原则:验收人必须是这个交付物的第一使用者,或者能代表第一使用者承担后果的人。如果是代表,必须写清楚代表的是哪个岗位、哪个业务场景。项目经理可以组织验收,但不应该成为验收主体。

4. 误区四:验收标准在交付前才写

很多团队的流程是:需求评审 → 开发 → 测试 → 提测前写验收标准 → 验收。这个顺序把最关键的动作放在了最后。

验收标准应该是需求评审的产出物之一,和需求文档同时定稿。原因在于:验收标准本质上是需求的另一种表达方式,它逼着需求方把“我到底要什么”说清楚。如果写到开发后期才补,那它就无法反向修正需求,只能沦为事后包装。

5. 误区五:把验收标准和测试用例混为一谈

测试用例是给测试工程师看的,关注路径覆盖、边界值、异常分支;验收标准是给验收方看的,关注业务目标是否达成、口径是否对齐。两者的读者不同,目的不同,颗粒度也不同。

一个常见的错误是把测试用例直接复制成验收标准,结果验收会变成了测试报告朗读会,真正的业务方听不懂也不关心。正确的做法是:测试用例支撑验收标准的判定,但验收标准只写业务方可判定的那几项。

6. 误区六:所有部门套用同一份验收标准模板

这是我在做跨部门标准治理时最常纠正的一类问题。IT 部门的验收标准里 70% 是性能和接口指标,市场部门的验收标准里 60% 是活动规则和数据看板,生产部门的验收标准里大量是节拍、良率和停线次数。用一份模板套所有部门,结果就是每个部门都要在模板里硬塞自己的东西,最后模板变得又长又空。

更合理的做法是:统一验收标准的“结构层次”,允许多套“内容模板”。结构层次是四层(对象、口径、方法、争议处理),内容模板按部门或业务域分化,各自沉淀自己的常用指标库。

任务验收验收标准教程:跨部门团队协同管理,避坑指南

四、专业判断逻辑:验收标准的四层结构

讲完误区,给你我实际在用的判断框架。我把每一条验收标准拆成四层,缺任何一层,这条标准都不算合格。

1. 第一层:验收对象,到底在验什么

这一层要回答的是“交付物的物理边界是什么”。不是功能列表,而是可交付、可清点的对象清单。包括:交付的是什么(系统、文档、数据、流程、培训),涵盖哪些范围(模块、环境、时间窗),不涵盖什么(明确排除项)。

“不涵盖什么”往往比“涵盖什么”更重要。我见过太多项目因为没写排除项,导致验收时需求方临时追加内容。一个简单的写法:“本次验收范围包含物料主数据与工单数据同步,不含供应商数据与 BOM 展开逻辑,后者为二期范围。”

2. 第二层:判定口径,指标、阈值、数据源、时间窗

这是四层里最关键、也最常被跳过的一层。一个完整的口径必须包含四个要素,缺一个都会留下争议空间。

口径要素 必须写清楚的内容 缺失后的典型后果
指标 用哪个具体指标衡量,指标的定义公式是什么 各部门各算各的,得出不同结论
阈值 通过/不通过的分界线,用什么单位 “差不多”变成主观判断
数据源 从哪个系统、哪张表、哪个看板取数 同一标准跑出不同结果
时间窗 统计哪一段时间的数据,采样频率多少 用高峰段数据 vs 平均值,结论相反

举个例子,同样是“接口稳定性”,不完整写法是“接口稳定可靠”。完整写法是:“指标=接口调用成功率;阈值=连续 7 个自然日不低于 99.9%;数据源=APM 平台接口监控模块,按接口维度聚合;时间窗=每日 00:00-24:00 全量请求,采样为全量不做抽样。”

3. 第三层:判定方法,谁来测、怎么测、样本多少

口径定义了“测什么”,方法定义了“怎么测”。这一层经常被忽略,但它决定了验收能不能被复现。

要写清楚三件事:执行人(谁来做这次验证)、执行方式(手工核对还是自动化脚本,用什么工具)、样本要求(全量还是抽样,抽多少,怎么抽)。如果涉及人工判断,还要写明判断依据和判断人资质。

我在一个金融客户的信贷系统项目里见过一个经典案例:验收标准写“抽样检查 100 笔贷款申请,通过率 100%”。但没写抽取规则,交付方抽的是测试环境构造的数据,验收方要抽的是生产环境真实数据。最后双方各测一轮,结论完全相反。样本来源比样本数量更重要。

4. 第四层:争议处理,不通过怎么办

这是四层里最少人写、但最能救命的一层。标准写得再好,总有边缘情况。提前约定好争议处理机制,比事后开会有效得多。

需要写清楚的内容包括:不通过时的处理路径(返工、让步接收、部分验收)、二次验收的触发条件与时限、让步接收的审批层级与风险承担方、争议升级的裁决人是谁。

“部分验收”是跨部门项目里被严重低估的一个机制。一个交付物里 80% 达标、20% 存在分歧,如果只有“全过”和“全不过”两个选项,项目就会卡死。约定好按模块拆分验收,可以大幅降低僵局概率。

5. 一份可直接复用的验收标准模板

把四层结构落成模板,大概是这样。你可以直接拿去用,按自己业务替换内容。

【验收对象】

交付物名称:

覆盖范围:

明确排除项:

交付环境:

【判定口径】

核心指标(含计算公式):

通过阈值:

数据源(系统/表/看板):

统计时间窗与采样频率:

【判定方法】

验证执行人:

验证方式(工具/脚本/人工):

样本要求(来源、数量、抽取规则):

判定记录留存位置:

【争议处理】

不通过处理路径:

二次验收触发条件与时限:

让步接收审批层级:

争议裁决人:

标准版本号与冻结日期:

6. 跨部门场景必须额外加的三条

四层结构是通用底座,跨部门场景还要额外补三条,我在项目里把它们叫做“跨部门三件套”。

第一条是口径确认签字:每个参与部门对核心指标的口径单独确认,而不是只让需求方签字。这看起来繁琐,但能有效防止第三个部门事后说“我们理解的不是这个意思”。

第二条是下游使用场景声明:每个验收方写一句“我拿这个交付物去做什么”。这句话往往能暴露出隐藏的验收要求。

第三条是验收缺席处理规则:约定好如果某部门验收人未在约定时间内参与验证,是视为默认通过还是视为不通过,或者启动代理验收。这条必须提前写,不能临时定。

任务验收验收标准教程:跨部门团队协同管理,避坑指南

五、案例与数据观察:我用 PingCode 把验收标准变成系统约束

道理讲完了,讲讲工具层怎么落。这里我用 PingCode 举例,因为我在一个约 400 人规模的制造企业客户里,完整做过一轮“验收标准系统化”的改造,用的是 PingCode 的私有化部署版本。这家企业在此之前用的是 Jira,迁移过来大概用了六周。

1. 为什么要把验收标准塞进工具,而不是留在文档里

最直接的原因是:写在文档里的标准会自然腐烂,写在系统字段里的标准才有强制力。

我们做过对比。改造前,验收标准放在一份独立的 Word 模板里,和需求文档一起挂在项目共享盘。三个月后抽查 120 个已交付任务,能找齐对应验收标准的只有 63 个,其中内容完整的 41 个,还带版本号的只有 12 个。

改造后,验收标准变成工作项上的必填字段,缺失就无法流转到“待验收”状态。同样是三个月后抽查,字段齐全率 94%,带版本记录的比例 89%。差别不在人的自觉性,而在流程有没有给“偷懒”设置物理障碍。

2. 具体字段设计:我们在 PingCode 上加了八个验收字段

这里把我实际配置的字段结构列出来,你可以直接参考。字段按四层结构组织,前四个是口径层,中间两个是方法层,后两个是争议层。

字段名称 字段类型 是否必填 触发规则
验收核心指标 多行文本 是 工作项创建时即可填写
通过阈值 单行文本(含单位) 是 状态流转至“开发中”前必填
数据源 单选(枚举系统清单) 是 状态流转至“开发中”前必填
统计时间窗 单行文本 是 状态流转至“开发中”前必填
验证执行人 成员选择 是 必须为非交付方成员
样本要求 多行文本 否 涉及抽样时必填
不通过处理路径 单选 是 状态流转至“待验收”前必填
标准版本号 单行文本 是 字段值变更时自动生成变更记录

这里有一个设计细节值得说:“验证执行人”这个字段我做了一个限制,不允许选择交付方成员。这个限制在配置时引起了不少争议,有项目经理觉得不方便。但运行两个季度后,它成了最有价值的约束之一,因为它物理上杜绝了“自己验自己”的情况。

3. 自动化规则:让缺失的标准卡住流程,而不是靠人盯

字段有了,还得有触发器。我们在 PingCode 里配了四条自动化规则,逻辑很简单但很有效。

  1. 规则一:工作项从“开发中”流转到“提测”时,如果核心指标、阈值、数据源、时间窗任一为空,阻断流转并通知负责人。
  2. 规则二:工作项进入“待验收”状态时,如果不通过处理路径为空,自动回退到“提测”状态。
  3. 规则三:验收标准任一字段发生变更时,自动在工作项下生成一条评论,记录变更前后值、变更人和时间。
  4. 规则四:工作项进入“待验收”超过 5 个自然日仍未完成验收,自动提醒验收执行人及其上级。

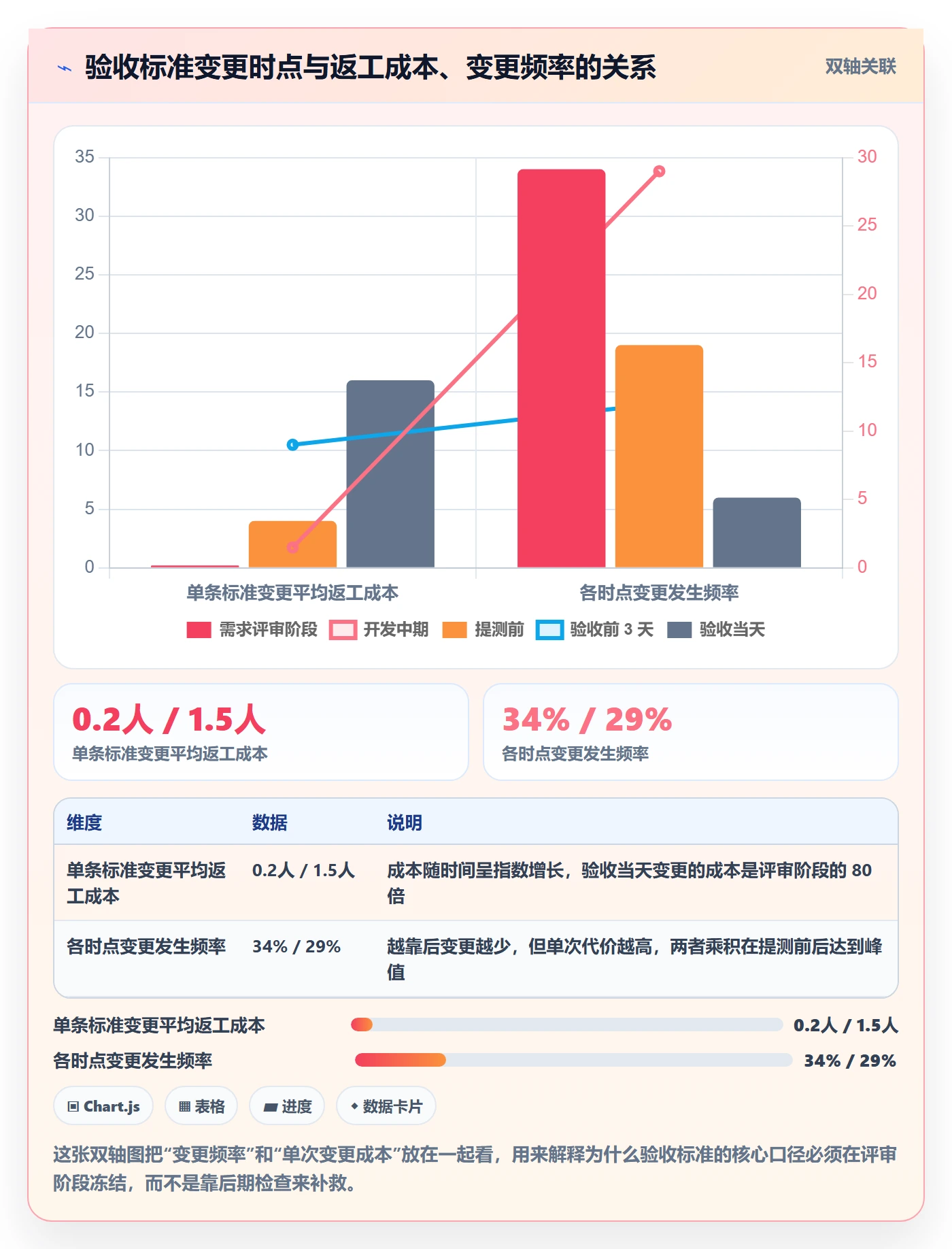

规则三是我最推荐的一条。它解决的不是效率问题,而是信任问题。当标准变更被自动记录并全员可见时,双方的博弈氛围会明显下降。因为大家知道改不了记录,只能改内容,讨论自然会回归到内容本身。

4. 数据观察:三个季度的实际变化

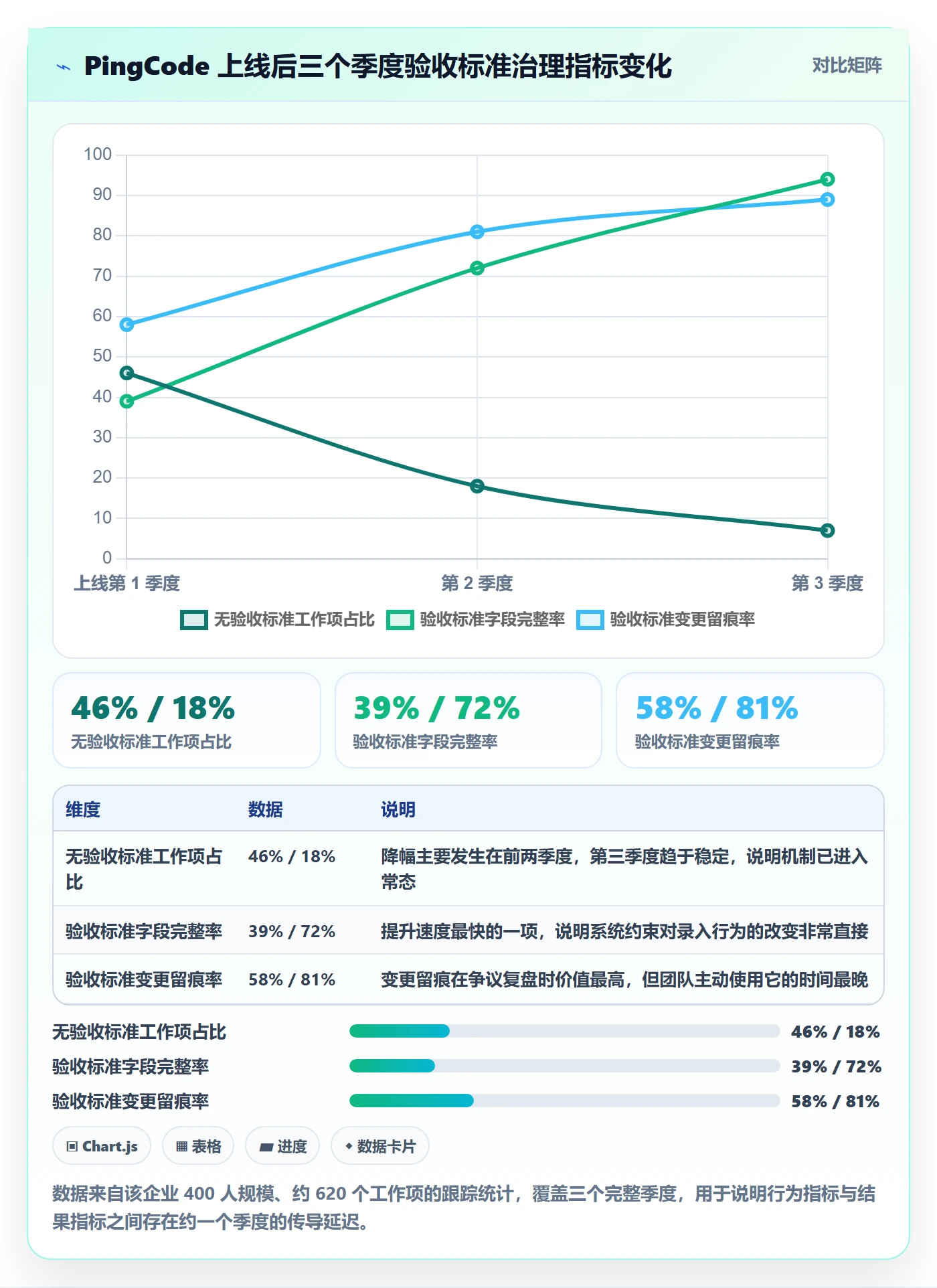

这套机制上线后,我跟踪了三个季度的数据。关注的核心指标有三个:无验收标准的工作项占比、标准字段完整率、平均返工轮次。

第一个季度,无标准工作项占比从上线初的 46% 降到 18%,这个降幅主要来自自动化阻断。第二个季度降到 7%,这个阶段的降幅来自团队习惯的形成,很多人在创建任务时就直接填了标准,不再需要被拦截。

标准字段完整率从 39% 上升到 72%,再到 94%。返工轮次从平均 2.4 轮降到 1.5 轮,再到 1.1 轮。这里有个值得注意的滞后效应:字段完整率的提升几乎立即生效,但返工轮次的下降滞后了大约一个季度。

我的解释是:填字段这个动作是行为改变,立刻能观察到;而返工减少需要等到“标准被真正用于判定”之后才会体现,这中间涉及团队对标准的理解和使用熟练度,需要时间。

任务验收验收标准教程:跨部门团队协同管理,避坑指南

5. 迁移和部署层面的两个务实提醒

如果你也打算把这套机制落到系统里,有两点我想提前说,都是我在这个项目里踩过的。

第一点关于迁移。这家企业从 Jira 迁移到 PingCode 时,最耗时的工作不是数据搬移,而是字段映射关系的设计。原 Jira 上有大量历史自定义字段,其中至少三分之一已经废弃但没人清理。我们的做法是先做一次字段盘点,只迁移近 18 个月内被实际使用过的字段,其余归档为只读快照。这一步省掉了大约两周的清理工作。

第二点关于部署方式。这家企业有比较严格的数据合规要求,最终选的是私有化部署。私有化部署的一个容易被忽略的好处是,验收数据和审计日志完全留在内网,这对需要通过外部审计的团队来说是硬需求。如果你所在的行业有类似要求,在选择项目管理平台时应该把部署形态作为第一筛选项,而不是最后才考虑。

六、不同情况下的行动建议

到这里框架讲完了。但现实中的团队情况差别很大,下面按四种典型场景给出不同的起点建议。

1. 强合规、强审计场景

如果你所在行业需要应对外部审计(金融、医疗、汽车零部件等),我的建议是把验收标准当作审计证据来设计。

具体做法上,首先要保证每一次标准变更都有版本记录和责任人;其次要保留验收执行过程的原始记录,包括取数脚本、样本清单、判定结果;第三是让步接收必须有明确审批链。这三点在审计时几乎一定会被问到。

工具选择上,优先考虑支持私有化部署、支持细粒度权限和完整操作日志的平台。这类场景下不要为了省成本选 SaaS 轻量方案,后期迁移和合规成本会远超节省的费用。

2. 快速迭代场景

如果你们是两周一个迭代的节奏,全套四层结构会太重。我的建议是做分级验收。

把任务分成 A、B、C 三级:A 级(涉及资金、合规、对外承诺)走完整四层;B 级(内部流程、效率工具)只写指标+阈值+验证人三要素;C 级(文案、配置类)只需一句话描述验收人认可的判定方式。

这里的关键是分级标准要写死在流程里,不能由项目经理临时判断。否则所有人都会把自己的任务往 C 级靠,分级就名存实亡。

3. 跨部门一次性项目

这类项目的特点是参与方多、周期短、结束后团队解散。重点应该放在前置对齐而不是过程管控。

我建议在项目启动会之外,单独开一次“验收标准对齐会”,只做一件事:让每个部门的验收人当场说出自己最在意的一个指标,并给出这个指标的算法。这个会通常两小时能开完,但能提前消解掉大部分口径分歧。

会上的产出物要当场形成书面记录并群发确认。口头共识在跨部门项目里存活时间通常不超过两周。

4. 长期跨部门协作

如果多个部门需要长期协作(比如产品线与交付线、业务部门与 IT 部门),那么重点应该放在指标库沉淀上。

做法是把每次验收用过的指标、口径、数据源沉淀下来,形成部门间的共享指标字典。下次遇到类似任务,直接引用已有指标,避免每次重新定义。

这个动作的复利非常明显。我合作过的一家零售企业用了大约一年时间沉淀了 80 多个标准指标,之后新项目的验收标准起草时间从平均 3 天缩短到 4 小时左右,而且争议率大幅下降。

任务验收验收标准教程:跨部门团队协同管理,避坑指南

七、不同情况下的取舍

建议给完了,最后说取舍。所有方法论落地时都会遇到资源约束,关键是想清楚你愿意付出什么、换取什么。

1. 严格验收 vs 交付速度

严格验收一定会拖慢单次交付节奏。我的判断是:在跨部门场景下,宁可慢一次,也不要返工三次。

从我的项目数据看,一次返工消耗的平均成本大约是前期多花时间对齐口径的 3 到 5 倍,而且返工往往发生在上线后,影响的是业务方的信任。信任一旦受损,后续所有项目的沟通成本都会上升。

但这不是绝对的。如果交付物是内部工具、出错影响可控、且业务方明确接受“先上线再优化”,那么适度放宽是可接受的。前提是这个放宽必须由业务方书面确认,不能由交付方自行决定。

2. 统一模板 vs 部门自治

统一模板的好处是管理成本低、横向可比;坏处是容易水土不服,各部门为了适配模板写出一堆无效内容。

我的取舍是:结构统一,内容自治。四层结构、必填字段、留痕规则这些是统一的;具体写什么指标、用什么阈值、由谁验证,交给各部门自己决定。这样既保证了最低质量线,又保留了灵活性。

3. 工具约束 vs 流程共识

这是个常被讨论的问题。我的观察是:工具约束见效快,流程共识见效慢但更持久,两者应该错开使用。

项目初期靠工具约束,用必填字段和流转阻断快速建立起行为底线;运行两三个季度后逐步转向共识,因为这时候团队已经理解为什么这么做了,硬约束可以适当放松,避免变成官僚负担。

但如果反过来,先做共识再上工具,往往会在“大家还没形成习惯”的阶段拖很久,最后不了了之。

4. 验收标准的颗粒度

颗粒度太粗,标准形同虚设;太细,写标准本身就成了巨大负担。我的一般建议是:一条验收标准对应一个可独立判定的业务结论。

换句话说,如果一条标准里包含了两个互不相关的判断点,就拆成两条。如果一个判断点需要写超过 200 字才能说清楚,那通常说明这个任务的边界本身就有问题,需要回到需求层重新拆分。

任务验收验收标准教程:跨部门团队协同管理,避坑指南

八、总结:验收标准是跨部门协作的信任基础设施

回到最开始那个拍桌子的场景。IT 总监和运营总监吵的其实不是 37 套物料,而是“你怎么能说我没做到”。当标准里只写了“数据准确”四个字时,双方都没有错,因为根本没有一个共同的判定基准。

我这些年最深的体会是:跨部门任务验收的难点从来不在技术,而在把模糊的期望翻译成可判定的文字。这个过程需要有人主动承担翻译工作,也需要组织给这项工作留出时间和工具空间。

验收标准本质上是一种信任基础设施。它不产生业务价值,但当它缺失时,所有业务价值的交付都会变得昂贵。写得好的验收标准,让交付方知道自己要做到什么程度,也让验收方知道自己在等什么,双方不必靠揣测和博弈来推进项目。

如果你现在就想动手,我建议按这个顺序做三件事。

  1. 本周内,挑一个正在进行的跨部门任务,用四层结构重写它的验收标准,重点是把形容词全部替换成指标加阈值加数据源加时间窗。
  2. 两周内,在下一次需求评审会上试一次“验收人主笔”,让需求方先写第一版标准,交付方只补充可行性。你会立刻感受到差异。
  3. 一个季度内,如果团队规模超过 100 人,考虑把关键字段搬进项目管理平台做强制约束。选型时优先考虑支持私有化部署、支持从主流工具平滑迁移的平台,避免后期因为合规或数据主权问题被迫二次迁移。

最后留一句话给你:你写下的每一条验收标准,都是未来某次跨部门会议上,你不需要吵架的理由。

常见问题解答(FAQ)

1. 跨部门任务验收标准到底该由谁来定?

我们团队最近推跨部门协作,每次任务验收的时候大家都扯皮。业务方说产品没做到位,产品说技术实现不了,技术说需求一开始就没写清楚。我就想知道,这个验收标准到底应该谁来拍板,是项目经理、需求方还是执行方?

验收标准的第一责任人永远是任务的需求提出方,也就是“谁提需求谁定义完成态”。执行方可以参与校准可行性,但不能替需求方定义什么叫“做完了”。具体做法是:需求方在任务下发前必须产出可验证的验收条目,每条包含验收对象、验收动作、期望结果三个要素,缺一不可。

项目经理的角色是裁判和记录者,负责在多方分歧时冻结一个版本,而不是替任何人写标准。如果需求方拒绝写或者写不出可验证的条目,说明需求本身还没想清楚,此时不应该进入执行阶段。

判断标准是否合格的一个硬指标:把验收条目交给一个没参与过需求讨论的第三方,他能独立判断通过还是不通过,如果判断不了,就是标准不合格。

2. 验收标准写得太细是不是反而影响协作效率?

我经历过一次特别极端的,一个内部工具的小需求,验收标准写了二十多条,连按钮颜色和文案标点都列进去了。结果执行的人天天来确认,评审会开了三轮还没开始做。但另一个极端是标准只写一句'功能正常',交付后又被无限返工。我真的很纠结,到底写到什么颗粒度才合适?

颗粒度应该跟任务的失败成本和跨部门距离成正比,而不是追求统一模板。判断方法是做一次风险回溯:列出这个任务如果验收出问题,最坏会导致什么后果。如果后果是可逆的、影响面限于单个团队,验收标准写到主流程和关键分支即可,通常五到八条;

如果后果涉及资金、合规、对外发布或连锁依赖多个部门,才需要把边界条件、异常路径、性能口径逐条列清。更实用的做法是把验收标准分成必过项和加分项两层,必过项不超过八条且每条都能用是/否判断,加分项允许主观评价。这样既控制评审成本,又避免核心风险漏掉。

千万不要为了显得专业而堆条目,验收标准的目标是消除歧义,不是写说明书。

3. 跨部门验收时对方一直不确认也不拒绝,该怎么推进?

最头疼的就是这种软钉子。我们把东西交付过去了,对接的部门既不点验收也不提问题,催了就说在看在评估。任务挂在那里,我们的绩效和排期全被卡住。有没有什么办法能在流程上解决这种沉默式拖延?

沉默不能被视为通过,但也不能靠人催,必须靠制度化的默认时限。可执行的做法是在协作启动时就约定验收响应窗口,比如交付后三个工作日内必须给出明确结论,结论只有三种:通过、驳回并附具体不通过项、延期并说明新的确认时间。

超过窗口未响应,由项目经理在协作群里书面升级一次并抄送双方负责人,仍未响应则按约定进入默认通过流程,但同时记录一条流程风险,后续若出现问题由沉默方承担返工成本。关键是把默认通过的规则前置到任务启动会里,让所有人当场确认,而不是等到卡住了才临时定。

另外建议在项目管理工具里把验收状态做成必填字段,不允许留空,状态为空的任务会在看板上高亮,这样拖延是可见的,而不是靠个人记忆。

4. 怎么避免验收标准在协作过程中被悄悄改掉?

我们遇到过好几次,一开始说好的验收标准,做着做着需求方口头加了一句'顺便把那个也改一下',等验收的时候标准已经面目全非了。最后扯皮的时候谁也说不清当初到底约定的是什么。这种情况在跨部门的时候特别常见,我想知道怎么从机制上防住?

验收标准必须版本化和变更留痕,口头变更一律无效。具体做法有三条:第一,验收标准作为任务的独立附件或独立字段存在,不混在聊天记录里,每次修改生成新版本号并记录修改人、修改时间和修改原因。

第二,任何新增或调整都必须走一次轻量变更确认,哪怕只是一句话,也要由需求方和执行方在同一个地方书面确认,聊天窗口里的口头补充不算数。第三,把变更次数作为项目健康度指标之一,如果一个任务的验收标准变更超过三次,说明前期需求澄清不到位,应该在复盘里单独分析。

这样做的价值不只是防扯皮,更重要的是让标准的变化成本可见,很多随口一提的加需求会在看到要正式走变更时自动收敛。

核心关键词

读者评论

高
高依诺

文章里那个‘数据准确率四个版本’的场景我太熟了,我们公司做系统对接时也是IT和业务各算各的,最后发现根本没在说同一件事。不过文中提的‘由验收人主笔’在实际推行时阻力很大,交付部门往往觉得被动了,怎么说服他们愿意配合?

夏
夏明远

四层结构框架和口径冻结的思路确实有用,但文中提到的79%一次性通过率来自9个项目,样本偏少,而且制造、零售、金融的跨部门复杂度差异很大,能不能补充一下不同行业里哪个环节最容易反复?

吴
吴雨桐

形式验收那段说到点上了。我们季度末集中签字的情况也存在,不是因为大家懒,是验收人签完字后面出问题基本不追责,那理性选择就是快速通过。想知道文中提到的双人独立复核在实操中真的能落下去吗,会不会变成两人一起走形式?

文章包含AI辅助创作:任务验收验收标准教程:跨部门团队协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/409505

赞 (0)
飞飞飞飞
任务验收如何做好驳回?跨部门团队协同管理与操作步骤
上一篇 1小时前
返工流程与规范:跨部门团队任务验收协同管理关键指标
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
