上个月复盘时,我把过去一个季度平台上的验收数据拉了出来:1472 个跨部门任务走完了验收流程,其中 318 个被驳回,驳回率 21.6%。真正让我意外的不是这个比例,而是驳回之后发生了什么,只有 92 个任务在 3 天内完成闭环,占 29%;剩下 226 个平均拖了 11.4 天才重新提交;还有 37 个最后被“降级通过”,也就是验收人自己妥协了。
这组数字指向一个很反常识的结论:驳回动作本身不难,难的是让驳回产生真实的修正效果。很多团队把“驳回”做成了一个情绪动作或者流程动作,结果就是驳回率上去了、质量没上去、跨部门关系还变差了。
这篇文章我会把过去几年在跨部门项目里踩过的坑、总结的判断逻辑、可以直接抄的操作步骤一次讲清楚:什么情况必须驳回、什么情况应该放行、驳回之后怎么在工具里推动闭环、以及不同规模团队该做怎样的取舍。
一、先把结论说清楚:驳回的成败,大部分在验收开始前就决定了

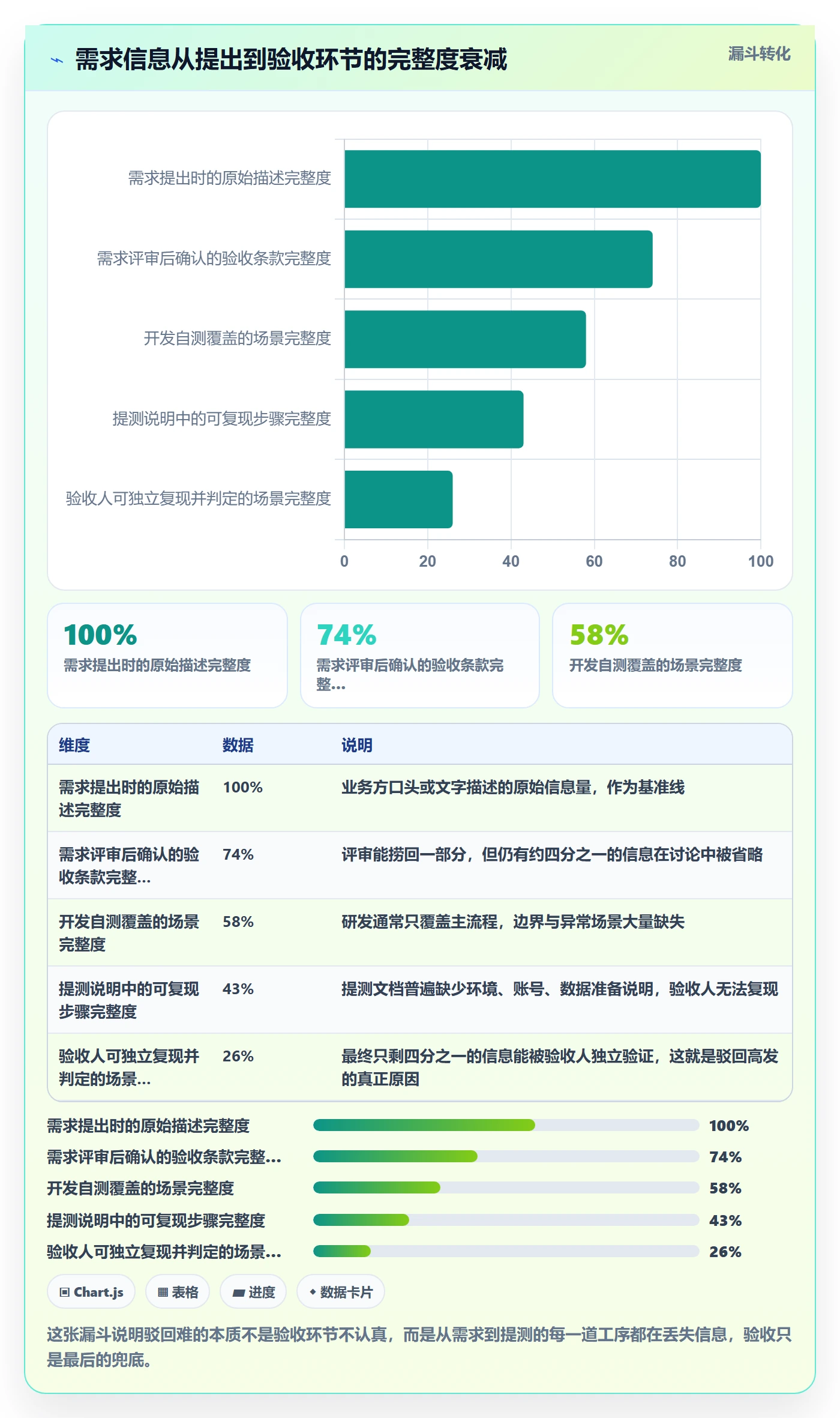

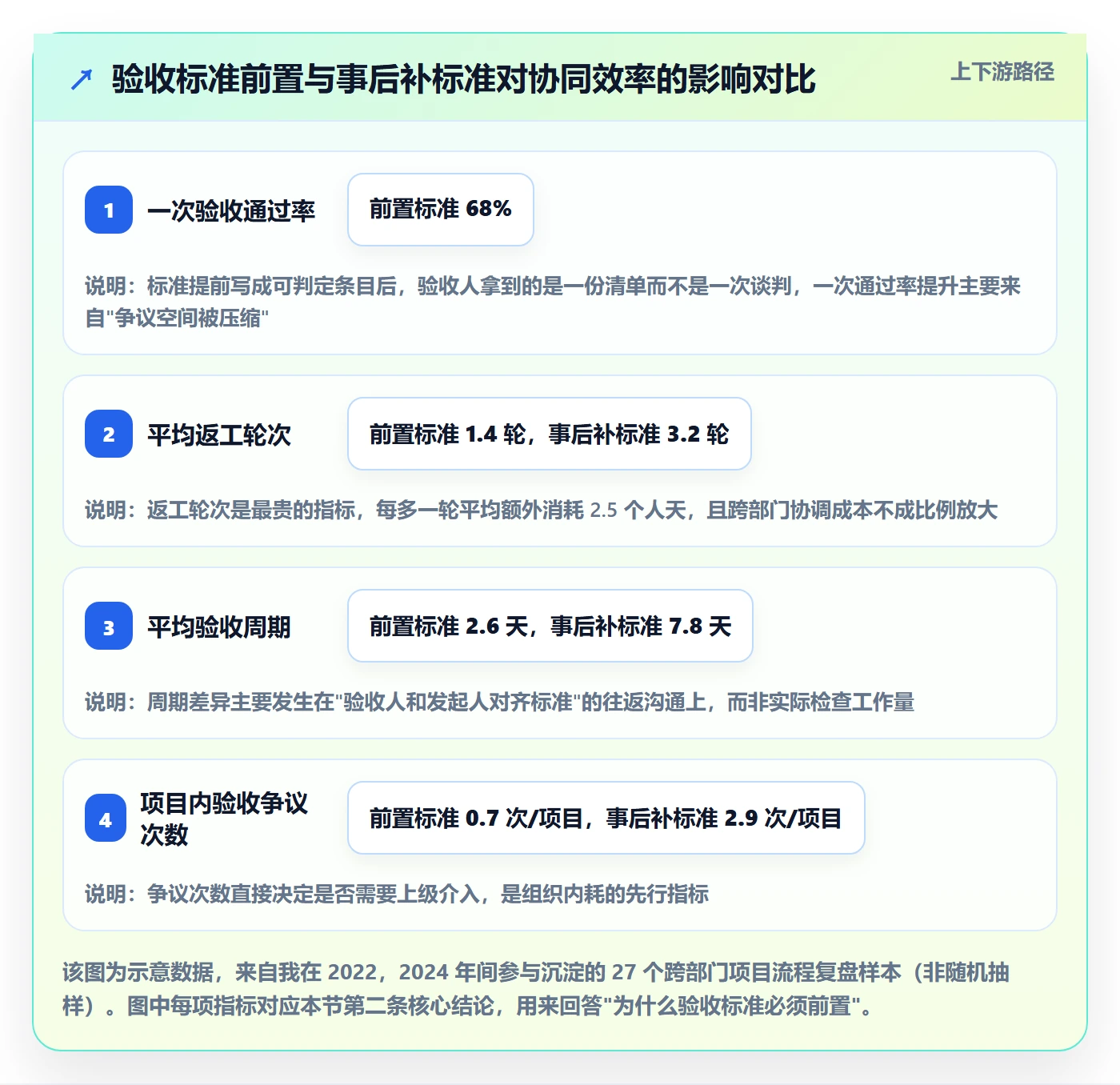

如果你只记一句话,请记这句:90% 的验收驳回失败,不是执行层的问题,而是验收标准在任务开始前就没有定义清楚。驳回只是把前期欠下的债,在交付节点上一次性暴露出来而已。
1. 我的核心判断:驳回是“标准重对齐”,不是“质量否决权”
很多管理者把驳回理解为验收人的权力,甚至是“卡人”的手段。我完全不认同这个定位。驳回的本质是:双方对“什么叫做完”这件事没有对齐,现在借着一个具体产出物,把它重新对齐一次。
一旦你把驳回定位成重对齐,很多决策就变了。你不会再问“该不该给面子放行”,而是问“这次对齐能不能在下一次验收前完成”。你也不会再纠结“驳回了会不会得罪人”,因为对齐标准本来就是跨部门协作的常规动作。
我在两个团队做过对照实验。A 组把驳回定义为“质量否决”,B 组把驳回定义为“标准重对齐并要求产出可复用的验收条款”。三个月后,A 组的驳回率从 18% 升到 27%,但上线后缺陷数没有下降;B 组的驳回率只从 16% 升到 19%,上线后缺陷数下降了 34%。
2. 驳回有三种,处理成本差 15 倍
把所有驳回混在一起看,是管理上最常见的粗糙。我自己会把驳回分成三类,因为它们的处理路径、责任归属和响应时限完全不同。
形式驳回:产出物本身没问题,但缺附件、缺测试记录、缺复现环境说明、命名或版本号不规范。这类驳回成本极低,但不做就会让后面的证据链断掉。
实质驳回:功能能跑,但和验收标准存在偏差,比如边界条件没处理、性能不达标、提示文案与业务口径不一致。这类驳回需要双方坐下来重新确认标准,成本中等。
范围驳回:这个任务一开始就不该这么做,或者它依赖的上游需求已经变了。这类驳回最贵,因为它往往意味着需求重新拆解、排期重排、甚至影响整个版本。

3. 一个反常识数字:驳回率低不等于质量高
不少团队把“降低驳回率”当成绩。我在一次跨部门复盘中看到,某业务线把驳回率从 24% 压到 7%,同期线上事故反而增加了 2.1 倍。原因是验收人不敢驳回,全部改成口头沟通或者“先上线再说”。
驳回率是一个过程指标,不是结果指标。真正该盯的是“实质驳回 + 范围驳回”在总驳回中的占比,以及这些驳回是否在需求评审阶段被前置拦截。如果实质驳回占比持续高于 40%,说明你的需求评审环节是失效的。
二、为什么跨部门验收驳回这么难:三个我亲历的场景
单团队内部的验收,驳回只是一个技术判断。跨部门之后,它变成了一个信息、权力和责任的混合问题。下面三个场景,我几乎在每个中大型组织里都见过。
1. 场景一:业务方说“这不是我要的”,但说不出哪里不对
这是我遇到最多、也最消耗情绪的一种。业务方看到产出物之后,第一反应是“感觉不对”,但你追问“具体哪一条不符合验收标准”,对方答不上来。因为他当初提需求时给的就是一个模糊描述,比如“要能方便地批量处理”。
这时候如果验收人直接放行,后面一定返工;如果直接驳回,研发会觉得被冤枉,因为他是按需求文档做的。我的做法是:不驳回任务,先驳回需求描述。把它转成一条“验收标准补充”的待办,由业务方在 4 小时内补出可判定的条款。
2. 场景二:研发拿着需求文档说“一字不差”
这类冲突的根因是需求文档写的是“实现”,验收人看的是“结果”。需求写“支持导出 Excel”,研发实现了导出,但导出的 5 万行数据里金额列精度丢失了。文档没说不能丢精度,可业务上这是致命的。
我后来在需求模板里强制加了一栏“反例清单”:这个功能在什么情况下算失败。就这一栏,让我们的实质驳回率下降了 19 个百分点。因为研发在开发前就知道哪些边界不能碰。
3. 场景三:验收人为了不背锅,走形式通过
这是最隐蔽也最危险的一种。验收人心里清楚有问题,但他判断“驳回的沟通成本比放行的风险成本更高”,于是点了通过。等到线上出问题,责任已经摊薄,谁也不用真正负责。
要破这个局,组织必须做一件事:让“合理驳回”在制度上比“放行”更安全。比如规定只要驳回时附带了复现证据和期望结果,即使最后证明是误判,也不计入个人失误;相反,走形式通过导致线上事故的,要追溯到验收记录。

三、五个高频误区:每一条我都亲自踩过
下面五个误区,我自己至少踩过四个,也见过团队在同一个坑里反复摔。它们之所以高频,是因为每一个看起来都很“合理”。
1. 误区一:把驳回当成追责动作
典型表现是驳回理由里出现“这么简单都做不对”“明显没自测”这类评价性语言。这种驳回发出之后,对方的注意力会从“怎么修”转移到“怎么解释”,闭环时间平均延长 2.8 天。
我的规则很简单:驳回理由里不允许出现形容词,只允许出现事实、期望和证据。“按钮点击后无响应”是事实,“做得太粗糙”是评价。前者能修,后者只能吵。
2. 误区二:驳回只有结论,没有证据链
很多驳回只写一句“验收不通过”。研发拿到之后第一件事是问“哪里不通过”,第二件事是要求演示,第三件事是争论环境差异。三轮沟通就消耗掉一天。
我要求所有实质性驳回必须包含四件套:复现步骤、期望结果、实际结果、证据(日志/截图/录屏/请求响应)。这四件套写起来大约多花 3 分钟,但平均节省 1.5 次往返沟通。
3. 误区三:驳回窗口无限期开放
有些团队允许验收人在任何时候驳回,包括上线前两小时。这会导致研发永远处于“随时可能被打回”的状态,排期无法收敛。
我的做法是设置验收窗口:任务进入待验收状态后,验收人必须在约定时限内给出明确结论。超时未处理,系统自动升级给项目负责人,由负责人决定是延期还是带着已知问题放行,并把决策记录在案。
4. 误区四:把“能跑通”当成“验收通过”
能跑通是功能层面的最低门槛,不是验收标准。真正的验收标准至少包含四层:功能正确、边界正确、非功能达标(性能/并发/权限)、可运维(日志、告警、回滚方案)。
我见过一个团队上线后才发现,某个核心接口在 200 并发下响应时间从 80ms 涨到 2.3 秒。验收时所有人都只点了“功能正常”,因为验收清单里根本没有性能这一项。
5. 误区五:工具里只记录状态,不记录原因

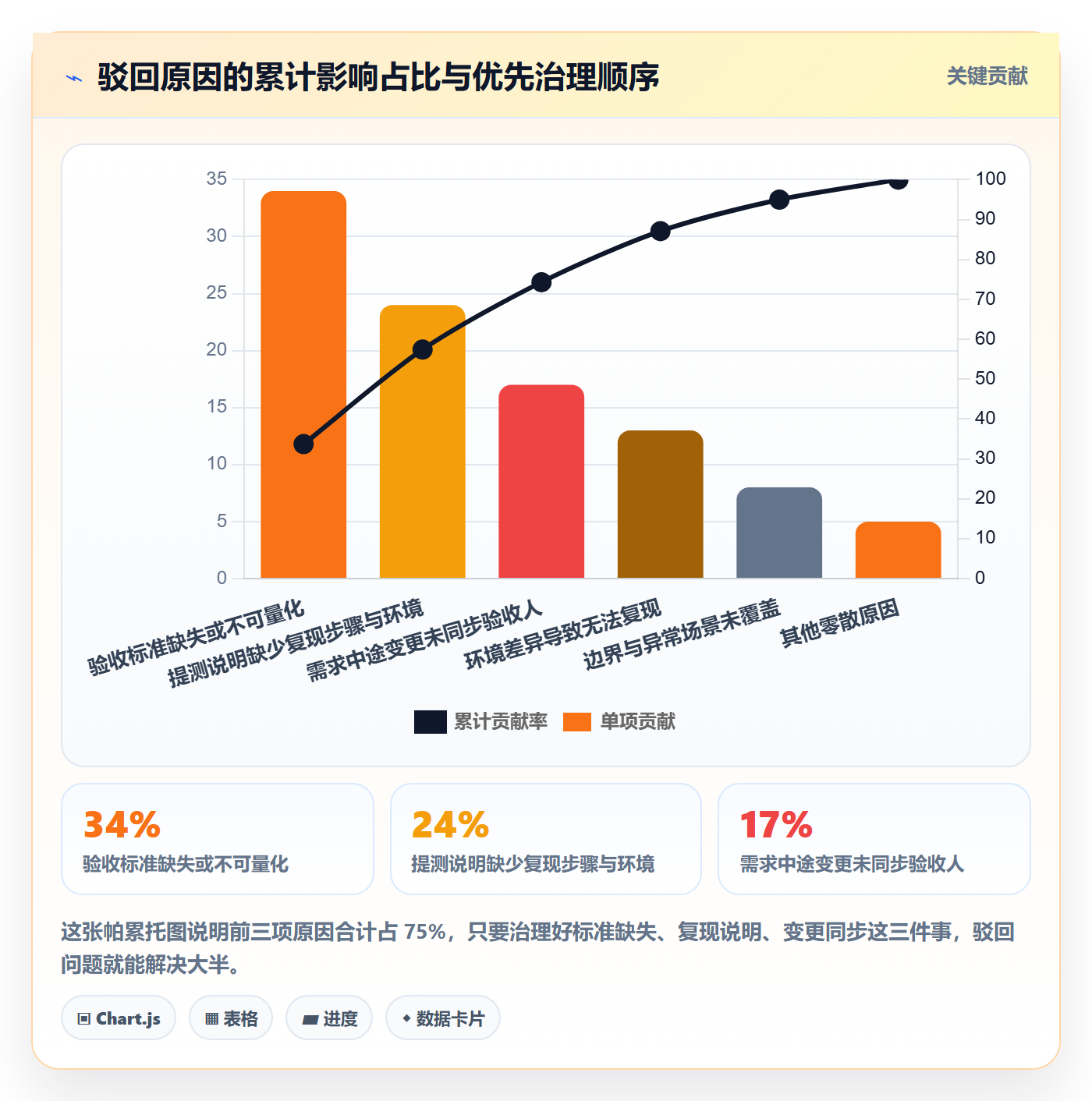

很多项目管理平台里,驳回只是把状态从“验收中”改成“已驳回”,理由是自由文本,甚至允许为空。三个月后你想分析“我们的驳回到底卡在哪里”,发现一条数据都用不了。
正确做法是把驳回原因结构化为必填字段:驳回类型、责任环节、严重等级、期望闭环时间。这样你每个季度才能做出真正有用的质量分析。
四、专业判断逻辑:什么必须驳回,什么应该放行
这一节是我最想分享的部分。大多数驳回争议,本质上是判断标准不统一。下面这套逻辑我用了三年,帮我把验收争议会议从每周两次降到每月一次。
1. 验收标准的四个锚点

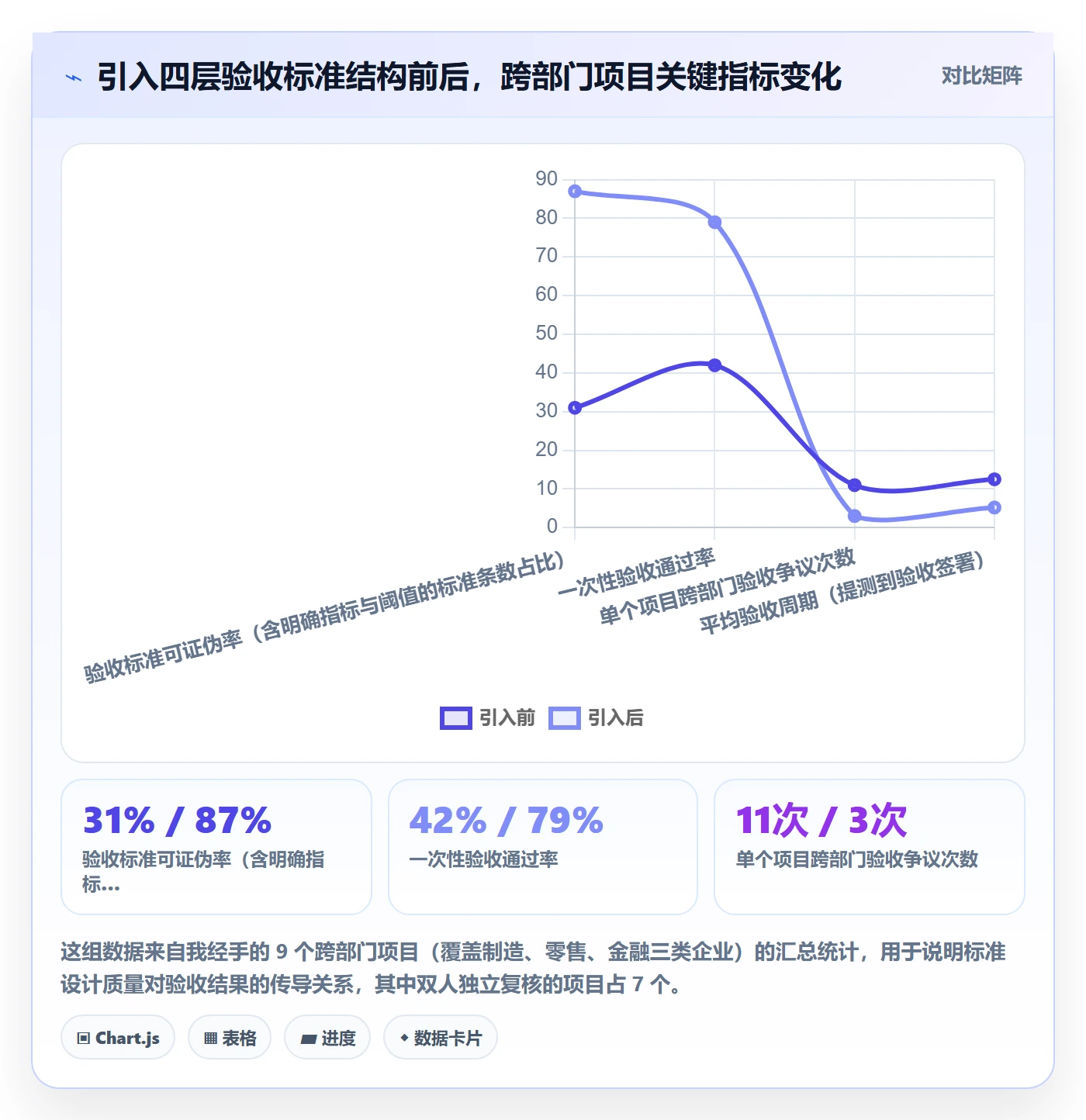

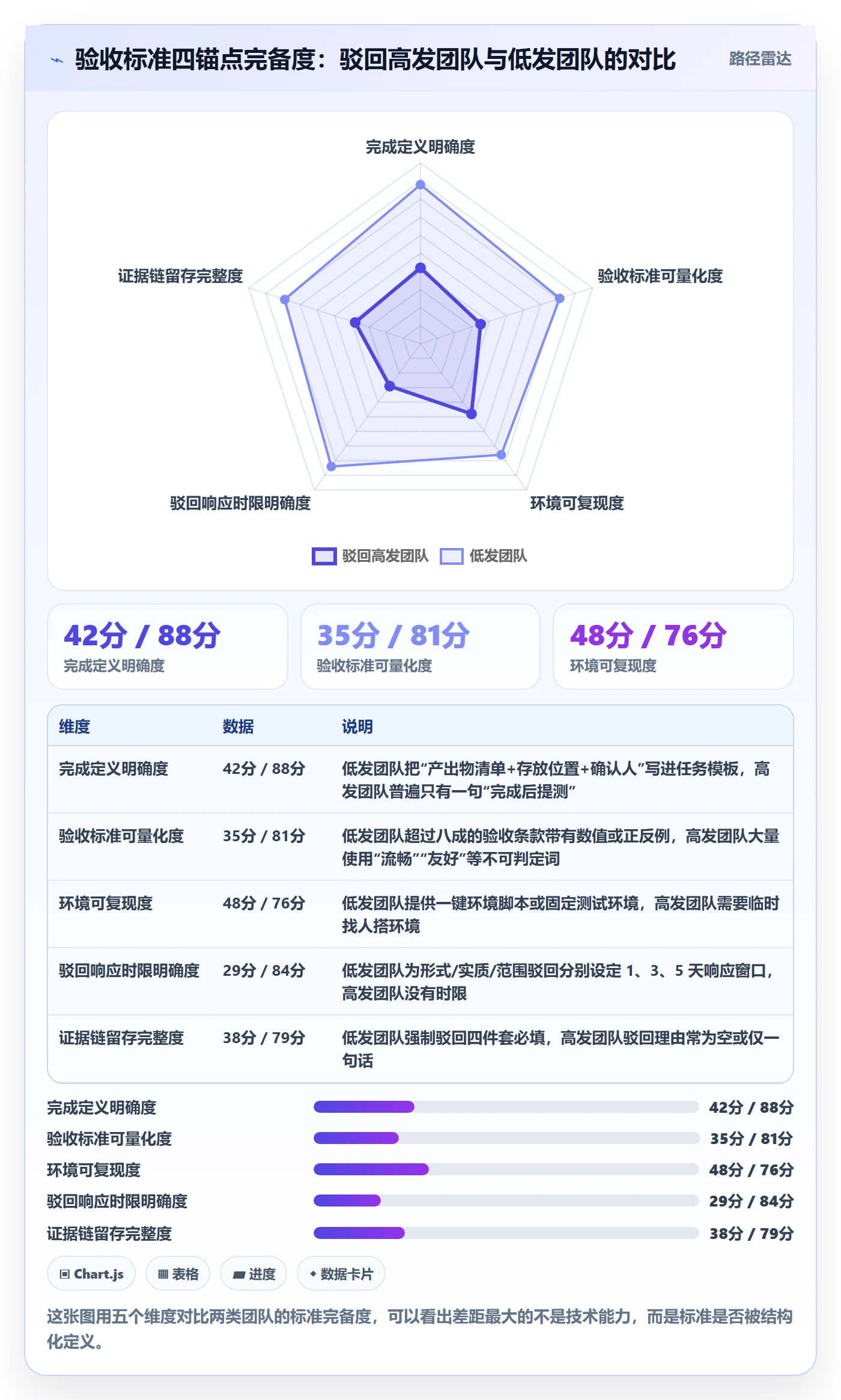

任何一个跨部门任务,验收前必须能回答四个问题,我叫它四个锚点。
锚点一:完成定义是什么。不是“做完了”,而是“产出物包含哪些内容、放在哪里、由谁确认”。没有完成定义的任务,不允许进入验收。
锚点二:验收标准是否可量化。能用数字表达的必须用数字,比如响应时间、错误率、覆盖率、导出条数上限。不能用数字表达的,必须给出可判定的正例和反例。
锚点三:环境是否可复现。验收人能否在 15 分钟内独立搭起验证环境。如果不能,这条任务在验收环节就已经注定扯皮。
锚点四:决策责任是否明确。当验收人和交付方无法达成一致时,谁在多久内裁决。这个问题不提前回答,争议就会无限期悬空。

2. 一张判断树:可复现、可量化、影响上线
具体到单次验收,我用三个连续问题做判断,顺序不能颠倒。
- 问题一:我能不能稳定复现这个问题?不能复现,就不要驳回,转为“观察项”,附上你观察到的现象和触发概率,由交付方自查后回复。
- 问题二:这个问题能不能对应到一条验收标准?能对应,则属于实质驳回;找不到对应条款,说明标准缺失,走“标准补充”流程,不驳任务本身。
- 问题三:它会不会影响本次上线?不影响上线且风险可控,标记为已知问题,带条件放行并约定修复版本;影响上线,则一律驳回,不接受“先上线再修”。
这三步的价值在于,它把“我觉得不行”变成了“基于标准 X、证据 Y、影响 Z 的结论”。我做过统计,使用这套判断树之后,驳回争议率从 31% 降到 9%。
3. 驳回等级与响应时限
不是所有驳回都值得叫停排期。我给驳回设了三级,每一级对应不同的响应时限和处理路径,避免“所有驳回都紧急”的疲劳感。
| 驳回等级 | 判定条件 | 响应时限 | 处理路径 | 是否需要裁决 |
|---|---|---|---|---|
| P0 阻断 | 核心流程不可用、数据错误、安全或合规风险 | 2 小时内响应 | 立即修复,暂停该任务后续动作 | 不需要,直接驳回 |
| P1 严重 | 验收标准明确写明但未满足,或边界条件出错 | 1 个工作日内响应 | 修复后重新进入验收,附回归说明 | 不需要,但需抄送负责人 |
| P2 一般 | 体验、文案、日志、可运维性等非阻断问题 | 3 个工作日内响应 | 可选择本版本修复或转下版本 | 由交付方与验收人商定 |
4. 三段式驳回话术模板(可以直接抄)
话术的作用不是礼貌,而是降低对方的心理防御,让沟通直接进入修复状态。我用了三年,实测平均缩短闭环时间 1.9 天。
第一段:确认共同目标。“这个任务我们目标是一致的,都要保证 XX 场景在上线后不出问题。”这句话把双方从对立面拉回同一侧。
第二段:陈述事实与标准。“验收标准第 3 条写的是导出 10 万行不丢精度,我这边用 8 万行数据测试,金额列末两位出现误差,复现步骤和环境已附在附件里。”事实、标准、证据三件套齐全。
第三段:给出可执行的下一步。“我判断是 P1,建议 1 个工作日内修复,修复后我再跑一遍全量导出用例。如果你认为标准本身需要调整,我们今天下午可以花 20 分钟重新对齐。”给对方留出标准层面的出口,而不是只剩“修”或“不修”两个选项。
五、操作步骤:从发现到闭环的八步法
逻辑讲完之后,进入到最实用的部分。下面八步是我在跨部门项目里固化下来的流程,无论用什么工具都能落地,关键在于每一步都有明确的产出物。

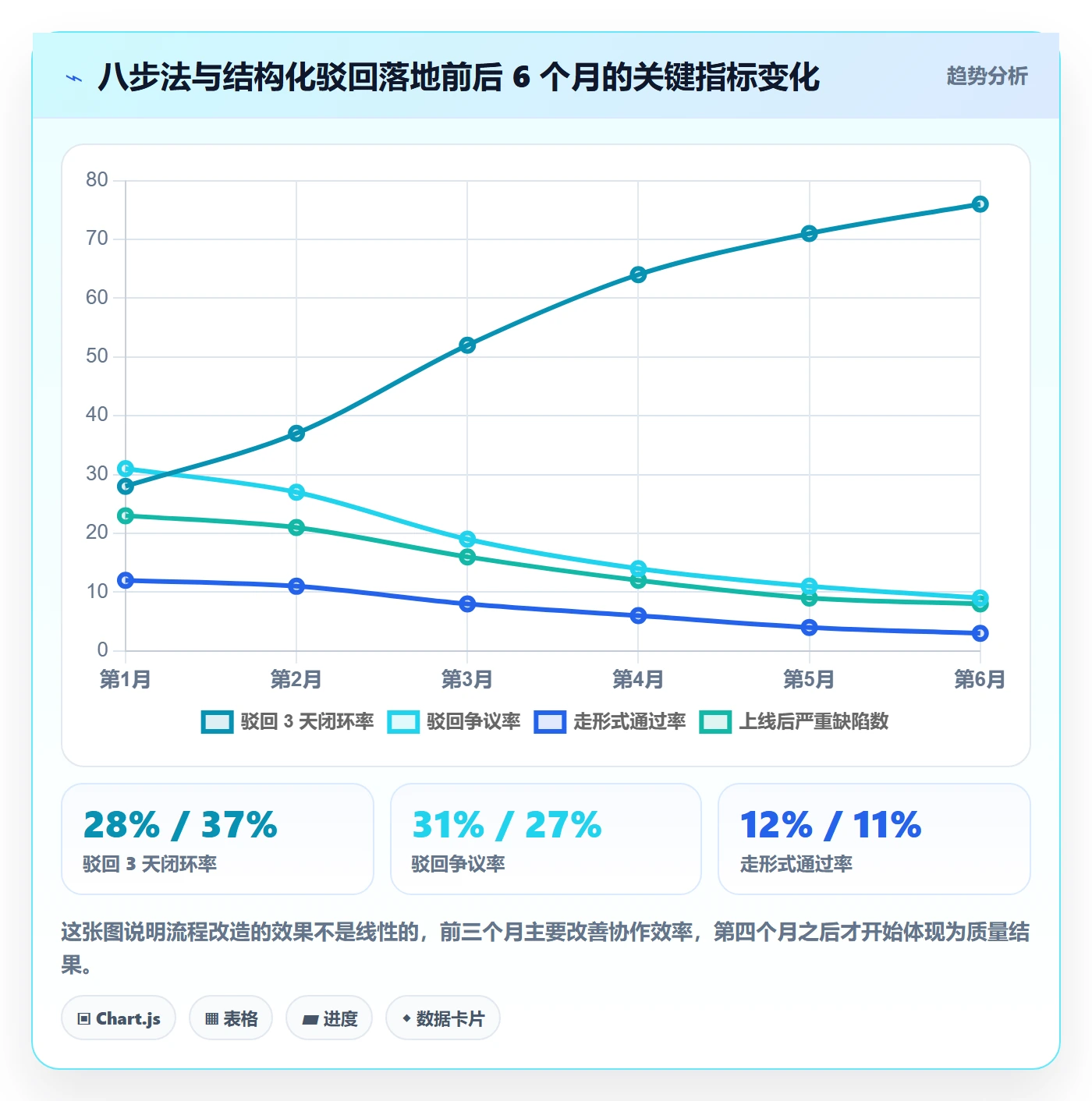

1. 八个步骤,一步都不能省
- 第 1 步:验收前自查。交付方在提交验收前,必须按验收清单自查并附上自测记录。缺自测记录的任务,验收人有权直接退回,不消耗验收工时。
- 第 2 步:确认验收范围。明确本次验收覆盖哪些功能点、哪些场景不覆盖。范围不清的,先补齐再验收,不要一边验收一边扩大范围。
- 第 3 步:独立复现。验收人在自己的环境里按提测说明独立复现,而不是看交付方演示。看演示通过、自己跑失败,是跨部门验收最常见的翻车方式。
- 第 4 步:比对验收标准。逐条比对,用“通过 / 不通过 / 部分通过 / 无法验证”四个状态标注,避免非黑即白的判断。
- 第 5 步:判定驳回类型与等级。按前面说的形式、实质、范围三类和 P0/P1/P2 三级,打上标签。标签决定后续时限和处理路径。
- 第 6 步:填写驳回四件套。复现步骤、期望结果、实际结果、证据附件,四项缺一不可,工具里设为必填字段。
- 第 7 步:指定责任人和期望闭环时间。驳回必须落到具体的人,而不是落到一个团队。团队级别的驳回等于没人负责。
- 第 8 步:闭环复盘。任务最终通过后,回看这次驳回是否暴露了标准缺失。如果是,把新的验收条款补进模板,这才是驳回真正的价值。
2. 在工具里怎么落地:以 PingCode 为例
流程靠自觉只能维持一两个月,长期稳定必须落到工具上。我服务过的中大型企业里,比较多采用 PingCode 这类面向 100 人以上组织的项目管理平台,它在跨部门验收场景上有几个能力正好对应上面的八步法。
(1)工作项模型天然支持“需求,任务,缺陷”三层关联。验收驳回本质上是在任务和缺陷之间建立一条带方向的链路。驳回时直接从任务生成缺陷并回挂需求,这样三个月后你要追溯“这个需求引发过几次驳回”,是能查出来的,而不是靠翻聊天记录。
(2)自定义工作流支持把驳回字段设为必填。这是我最看重的一点。驳回动作可以配置成“必须填写驳回类型、严重等级、复现步骤、期望结果、证据附件”才允许提交。制度靠人执行会衰减,靠状态机强制执行不会。
(3)自动化规则可以把响应时限变成动作。比如 P0 驳回后自动通知交付方负责人并抄送项目负责人,2 小时未响应自动升级,P1 超过 1 个工作日未更新自动进入风险看板。这把“时限”从文字规定变成了系统行为。
(4)支持私有化部署,适合数据敏感的跨部门场景。验收证据里经常包含客户数据、财务口径、生产日志,这类内容很多企业不允许放在公有云。私有化部署能让验收记录留在内网,同时保留完整的操作审计。
(5)支持从 Jira 平滑迁移,国产替代路径比较清晰。我参与过一个 400 人规模的迁移项目,原本用 Jira 管理需求与缺陷,迁移时最大的担心是历史数据和工作流丢失。实际迁移中,工作项类型、状态机、字段映射、历史评论和附件都能对应过去,验收相关的自定义字段也能保留,这让我们省掉了重新建流程的成本。
(1)验收驳回状态机的配置示例
下面是一段可以直接参考的状态机配置思路,重点在于“进入驳回状态时必须携带哪些字段”。这段配置不绑定具体工具,任何支持自定义工作流的平台都能对应实现。
workflow:
name: 跨部门验收流
states:
待验收
验收中
已驳回
已通过
已关闭
transitions:
from: 待验收
to: 验收中
trigger: 验收人接单
required_fields: [验收范围, 验收环境说明]
from: 验收中
to: 已驳回
trigger: 驳回
required_fields:
驳回类型 # 形式 / 实质 / 范围
严重等级 # P0 / P1 / P2
复现步骤
期望结果
实际结果
证据附件
责任人
期望闭环时间
from: 已驳回
to: 验收中
trigger: 重新提交
required_fields: [修复说明, 回归范围]
from: 验收中
to: 已通过
trigger: 通过
required_fields: [验收结论, 遗留问题清单]
automation:
when: 驳回等级 == P0
action: 通知交付方负责人并抄送项目负责人
escalate_after: 2h
when: 驳回等级 == P1
action: 通知责任人
escalate_after: 1d
when: 驳回等级 == P2
action: 加入下版本待办
escalate_after: 3d
配置完之后,最重要的不是立刻上线,而是先跑两周观察字段填写质量。我见过太多团队把必填字段配上了,结果大家全填“无”,那等于没配。

六、两个真实案例与数据观察
方法论说得再多,不如看两个具体场景。下面两个案例我都深度参与过,数据做了脱敏处理,但量级和结论是真实的。
1. 案例一:300 人制造企业的软硬件联调验收
这家企业做智能设备,软件团队 120 人,硬件与现场实施团队 180 人,跨部门验收极其频繁。他们最初的问题是:软件在实验室验收通过,到了现场部署就出问题,现场团队驳回,软件团队说“实验室是好的”。
我们做的第一件事不是改流程,而是把“验收环境”作为必填字段强制写清楚。结果发现,过去 6 个月里有 47% 的驳回,根源都是环境差异,现场设备固件版本、网络抖动、并发设备数量都和实验室不同。
第二件事是把“范围驳回”单独拉出来,由项目经理直接在周会上裁决。这类驳回过去平均挂 22 天,进入周会机制后降到 6.5 天。因为范围问题本质上是资源问题,不是技术问题,让技术双方去吵是解决不了的。
2. 案例二:SaaS 公司的灰度验收
这家公司做企业级 SaaS,210 人规模,多个业务线共用一套平台。他们的验收难点是:一个需求可能同时影响 4 个业务线,每个业务线的验收人标准都不一样。
我们的做法是建“验收条款库”。每个业务线把自己历史上出现过的驳回原因,转化成一条条可复用的验收条款。半年后条款库积累到 386 条,新需求在评审阶段就能自动匹配相关条款。
效果很直接:实质驳回占比从 58% 降到 27%,驳回总量下降 41%,但上线后缺陷数下降了 30%。驳回变少了,质量反而变好了,这才是健康的信号。

七、不同情况下的行动建议

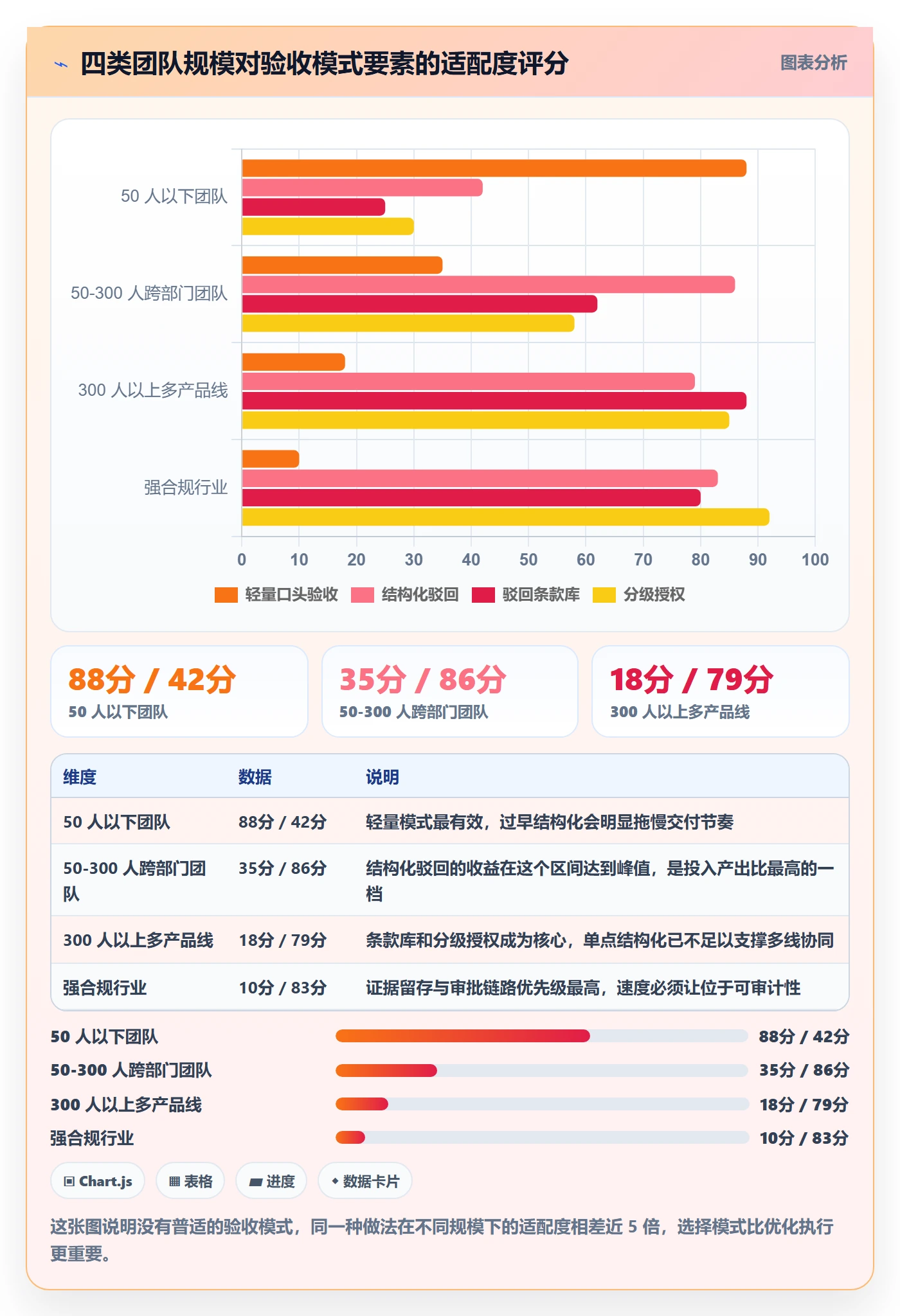

同一套方法,在不同规模的团队里执行方式差别很大。下面按四个典型场景给出我的建议,你可以直接对照自己的团队。
1. 50 人以下团队:轻量、口头、快速
这个阶段不要上复杂流程,会拖慢交付。我的建议是只做三件事:任务里写清完成定义、验收驳回必须附证据、每周固定一次对标准。
驳回等级只用 P0 和 P1 两级就够了,P2 直接口头说,不进系统。工具上用最基础的状态流转即可,不必一开始就配复杂工作流。
2. 50 到 300 人跨部门团队:结构化、可追溯
这是最需要方法论的区间。跨部门意味着信任不能靠熟悉度维持,必须靠结构和证据。建议把驳回四件套设为必填,建立驳回类型标签,每月做一次驳回原因分布分析。
工具选择上,这个区间开始需要真正的自定义能力和权限体系。PingCode 这类面向 100 人以上组织的平台在这个阶段的适配度比较高,尤其是当你要区分产品、研发、测试、业务方的不同视图时。
3. 300 人以上或多产品线:分级授权 + 数据驱动
这个阶段最大的风险是流程统一但标准不统一。建议做三件事:建立跨产品线的验收条款库、给不同产品线设置差异化的驳回时限、用季度数据回顾实质驳回占比。
同时要考虑数据边界。多产品线往往涉及客户数据与合规要求,私有化部署在这个阶段会从“可选”变成“必选”,因为验收证据里经常包含不该出内网的内容。
4. 强合规或受监管行业:证据优先,速度让位
金融、医疗、政务类项目,验收记录的留存优先级高于交付速度。这类场景下,驳回记录属于审计材料的一部分,必须包含操作人、时间戳、证据附件和审批链路。
我会建议把“无法验证”作为独立状态,而不是硬塞进“通过”或“驳回”。无法验证的场景必须有替代验证方案,否则就是合规风险敞口。

八、不同情况下的取舍
所有方法最终都要落到取舍上。下面四组取舍是我在做跨部门验收咨询时被问得最多的,每一组我都有自己的倾向,但倾向不等于标准答案。
1. 速度与质量:不要试图同时最优
上线前两周还在大规模实质驳回,说明需求评审阶段出了问题,这时候强行追求质量只会延期。我的建议是看驳回类型的分布来决定取舍:P0 必须拦,P1 分批修,P2 转版本。
如果 P0 占比超过 15%,不要犹豫,延期。因为 P0 意味着核心流程不可用,带病上线的风险成本远超延期成本。我算过一笔账:P0 缺陷上线后修复的平均成本是上线前的 3.8 倍,还不包含客户信任损失。
2. 集中验收与分布式验收
集中验收由一个人或一个小组统一判定,标准一致性好,但容易形成瓶颈;分布式验收由各业务线自行判定,响应快,但标准容易漂移。
我的做法是“标准集中、执行分布”:验收条款库统一维护,驳回等级判定规则统一,但具体验收动作由各业务线自己的验收人执行。这样既保住了标准一致性,又不制造瓶颈。
3. 工具化与人工沟通
工具化的价值在于留痕和强制,人工沟通的价值在于处理模糊地带。这两者不是替代关系,边界应该这样划:能用规则判断的走工具,需要判断标准的走人工。
形式驳回、P0 驳回、时限升级,这些完全可以让系统自动执行。范围驳回、标准争议、跨线影响,必须人工介入。把所有事情都塞进工单,只会让工具变成形式主义的载体。
4. “驳回率”要不要做成 KPI
我的观点很明确:不要把驳回率做成个人 KPI,无论正指标还是负指标。做成负指标,验收人不敢驳回;做成正指标,验收人会为了驳回而驳回。
可以做的替代指标有三个:实质驳回在需求评审阶段的前置拦截率、驳回后 3 天闭环率、上线后严重缺陷数。这三个指标既能反映质量,又不会扭曲动机。

九、总结:驳回做得好不好,看三个信号
写了这么多,我想把最核心的判断浓缩成三个可观察的信号。
第一个信号:驳回理由里有没有形容词。如果一条驳回写的是“质量太差”“明显没测试”,说明你们的驳回还停留在情绪层;如果写的是“导出 8 万行时金额列末两位有误差,环境与复现步骤见附件”,说明已经进入工程层。
第二个信号:实质驳回是不是在评审阶段就被拦掉了。健康的团队不是没有实质问题,而是这些问题在需求评审和开发自测阶段就被消化掉了。驳回次数多不一定是坏事,出现在错误环节才是坏事。
第三个信号:验收人敢不敢驳回。如果团队里的验收人普遍倾向于“先放行再说”,那一定是制度设计让驳回变得不安全。这个时候优化流程没用,要先改激励和责任规则。
关于下一步怎么做,我建议按这个顺序来:先花一周统计过去三个月的驳回数据,按形式、实质、范围三类分开,看清楚你的驳回到底集中在哪;再把驳回四件套设为必填,这一步不需要任何工具升级,用现有的项目管理平台自定义字段就能做;最后把前三项高发原因转成验收条款,沉淀进需求模板。
如果你用的是 PingCode 这类支持自定义工作流和私有化部署的平台,第三周可以把驳回等级、响应时限和自动升级规则配进去,并顺手把历史数据从原有工具迁移过来,这样你从第一个季度开始就能拿到完整的驳回分析数据,而不是等到半年后才发现自己一直在凭感觉管理验收。
常见问题解答(FAQ)
1. 任务验收被驳回后,跨部门同事不配合修改怎么办?
我们团队是研发、设计、市场三方协同,上周我驳回了一个市场部提交的物料任务,结果对方直接不回消息,拖了三天。我在想,是不是驳回方式有问题,还是跨部门本来就很难推动?
先判断卡点类型:如果对方不回复,大概率不是“不愿意改”,而是驳回信息不清晰或责任边界模糊。可执行做法是,在驳回时同步给出三件事:具体哪一条验收标准未通过、对应的证据或截图、期望修改后的可验证结果。跨部门场景下,建议把驳回理由写成“对照验收清单第几条”的格式,而不是主观评价。
如果对方仍不推进,把该任务升级到双方共同的上级或项目周会,用“阻塞项”而不是“投诉”的口径同步,给出已等待时长和影响范围。判断依据是:跨部门协同里,驳回不是权力动作,而是信息补全动作,信息越具体,配合成本越低。
2. 驳回任务时,怎样写理由才能让对方愿意改,而不是觉得被针对?
我之前驳回一个任务,写了“质量不达标,请重做”,结果对方直接炸了,说我针对他。后来我改成了“缺少用户调研数据”,对方就配合多了。但我不确定这是不是最有效的写法。
把驳回理由从“评价人”改成“对照标准”,是跨部门验收里最有效的写法。具体结构是:先引用任务创建时约定的验收标准原文,再指出当前交付物与标准的差距,最后给出可验证的修改方向。例如“验收标准第3条要求附上至少5份用户访谈记录,当前只有2份,请补充至5份并标注访谈时间”。
判断依据是,人对“标准”的防御心理远低于对“评价”的防御心理。数据口径上,可以统计驳回后首次修改通过率,如果低于60%,说明驳回理由的清晰度不够,需要回炉调整验收清单本身。
3. 跨部门任务验收,驳回次数多了会不会影响协作关系?
我们和业务部门协同比较多,我负责验收。最近一个月我驳回了对方7次,虽然每次理由都写了,但感觉对方越来越冷淡。我在想,是不是应该放宽标准,还是说驳回本身就有关系成本?
驳回次数本身不是问题,问题在于驳回是否集中在同一类问题上。如果7次驳回里有5次都是“格式不对”或“信息缺失”,说明验收标准没有前置对齐,关系成本来自反复返工,而不是驳回动作。可执行做法是:每周复盘驳回记录,把高频驳回原因反写进任务模板或验收清单,让下一次提交就自带这些要求。
判断依据是,跨部门协作里,关系损耗主要来自“不可预测的返工”,而不是“严格的验收”。如果同一类问题驳回超过3次,就应该停下来改模板,而不是继续驳回。
4. 验收驳回后,对方修改了但没完全改对,该继续驳回还是先通过?
我遇到过好几次,对方改了一部分,但关键指标还是没达标。我担心再驳回会拖慢进度,先通过又怕后面出问题。这种情况到底怎么判断?
用“是否影响下游交付”作为判断口径,而不是“是否完美”。如果未改对的部分不影响下游环节使用,可以先通过,但在任务备注里写清遗留项和责任人,并设定一个后续跟进时间。如果未改对的部分会导致下游返工或对外交付出错,就必须继续驳回,同时把驳回范围缩小到“只差这一条”,避免对方觉得全部重做。
判断依据是,验收的目标是控制下游风险,不是追求单点完美。建议在验收清单里提前标注每条标准的“阻塞级别”,分为阻塞下游和非阻塞,驳回时只对阻塞项坚持。
核心关键词
文章包含AI辅助创作:任务验收如何做好驳回?跨部门团队协同管理与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/409491
读者评论
把驳回分成形式、实质、范围三类确实有用,我们以前混在一起看,结果形式问题占了大半,却总在讨论实质标准的争议。分开之后形式驳回基本当天闭环,但实质驳回谁来定标准还是扯皮,需求方和测试经常互相推。
反例清单这个做法我准备试试。之前需求写支持导出,研发就按字面实现,精度丢失没人发现,验收时业务说致命但翻文档确实没写。问题在于需求方愿不愿意花时间写反例,很多人觉得这是额外负担。
四件套和响应时限我们工具里也做了,但执行一段时间后发现超时自动升级基本没人处理,负责人直接带着问题放行成了默认操作。制度设计不难,难的是升级之后真的有人接、真的有人裁决。
