去年年底,我帮一家做智能硬件的公司复盘他们全年延期最严重的七个项目,结果有点反常识:七个项目里,有六个的延期不是因为开发做不出来,而是因为"验收"这个环节反复拉扯。有个项目甚至出现极端情况,功能上线后第 23 天,业务方突然说"这个不是我要的",而此时研发已经把这个版本拆成了下一期的输入。整条链路上没有一个人违规,每个人都觉得自己在按流程办事,但验收这个动作本身,从来没有人认真定义过它是什么。
这篇文章我想把它拆开讲清楚:验收到底在验什么、跨部门为什么总卡在最后一公里、从 0 到 1 该怎么搭这套机制,以及在不同规模和不同风险等级下,你应该在哪里严格、在哪里可以放手。
一、先把结论摆出来:验收的本质是三件事,不是一次签字
我见过太多团队把验收理解成"最后点一下通过按钮"。实际上,一次有效的验收只由三个要素构成:可判定的验收标准、唯一的验收责任人、不可抵赖的证据链。缺任何一个,验收都会退化成扯皮。
第一个要素是"可判定"。验收标准必须写到第三方拿着它就能判断通过或不通过,而不是"界面美观""体验流畅"这种只有当事人才有解释权的描述。"响应时间 P95 小于 800 毫秒"是可判定的,"性能要快"不是。
第二个要素是"唯一责任人"。跨部门验收最容易出现的情况是:需求方来了三个人,每个人代表一个角度,一个人说可以,另一个人说不行。真正的做法是指定一名验收责任人,其他人只能作为输入方提供意见,不能行使否决权。
第三个要素是"证据链"。验收结论必须绑定可回溯的证据:测试报告、截图、监控数据、评审记录、变更日志。没有证据的"通过"在三个月后的复盘里等于没有发生。
这三个要素里,我认为最关键、也最容易被低估的是第一个。我在过去五年参与或观察的一百多个跨部门项目里,验收争议中约七成可以回溯到验收标准没有在开工前写清楚,而不是执行阶段出了岔子。

二、为什么跨部门验收总是卡在最后一公里
先讲一个我亲历的场景。一家做企业服务的公司,市场部提了一个"客户数据看板"的需求,研发团队做了六周,交付当天市场部负责人看了五分钟说:"这个看板不能按行业拆分,用不了。"研发负责人当场反问:"需求文档里没写要按行业拆分。"两边都没错,但这个项目已经烧掉了六周人力。

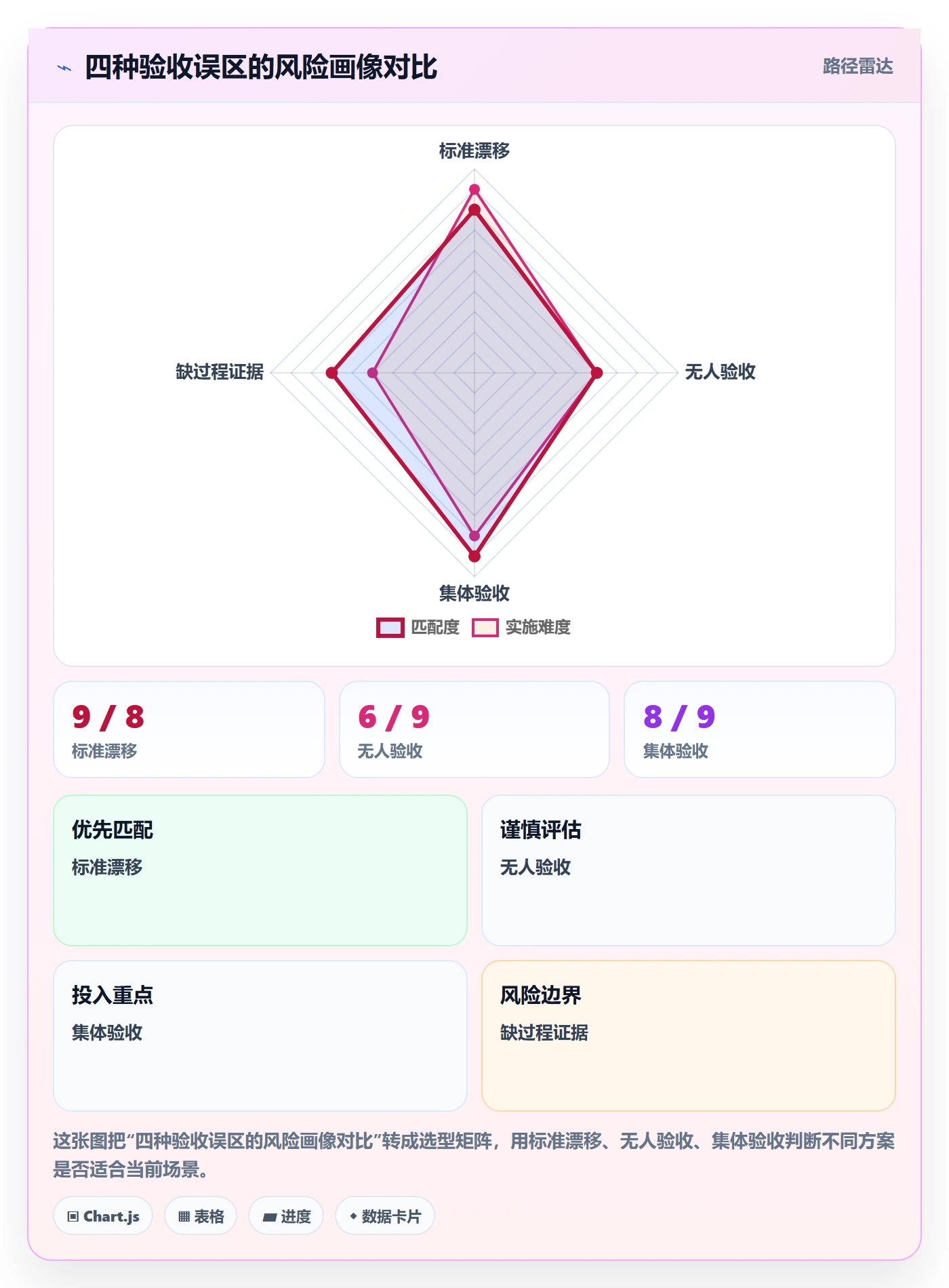

1. 三种最典型的验收失败现场
第一种是"标准漂移"。需求立项时说的是 A,开发过程中业务方看到了竞品,心里想的是 B,验收时拿 B 的尺子量 A。这种失败最隐蔽,因为没有人违反书面约定。
第二种是"无人验收"。需求方提完需求就消失了,任务卡在"待验收"状态一挂两周,研发不敢关单,业务方也没觉得有什么不对。这个状态在工具里看起来只是"进度慢",实际上是责任真空。
第三种是"集体验收"。五个人一起看,谁都不想当那个说"不通过"的人,于是默认通过,问题留到线上爆发。这是最危险的一种,因为它把风险从显性变成了隐性。

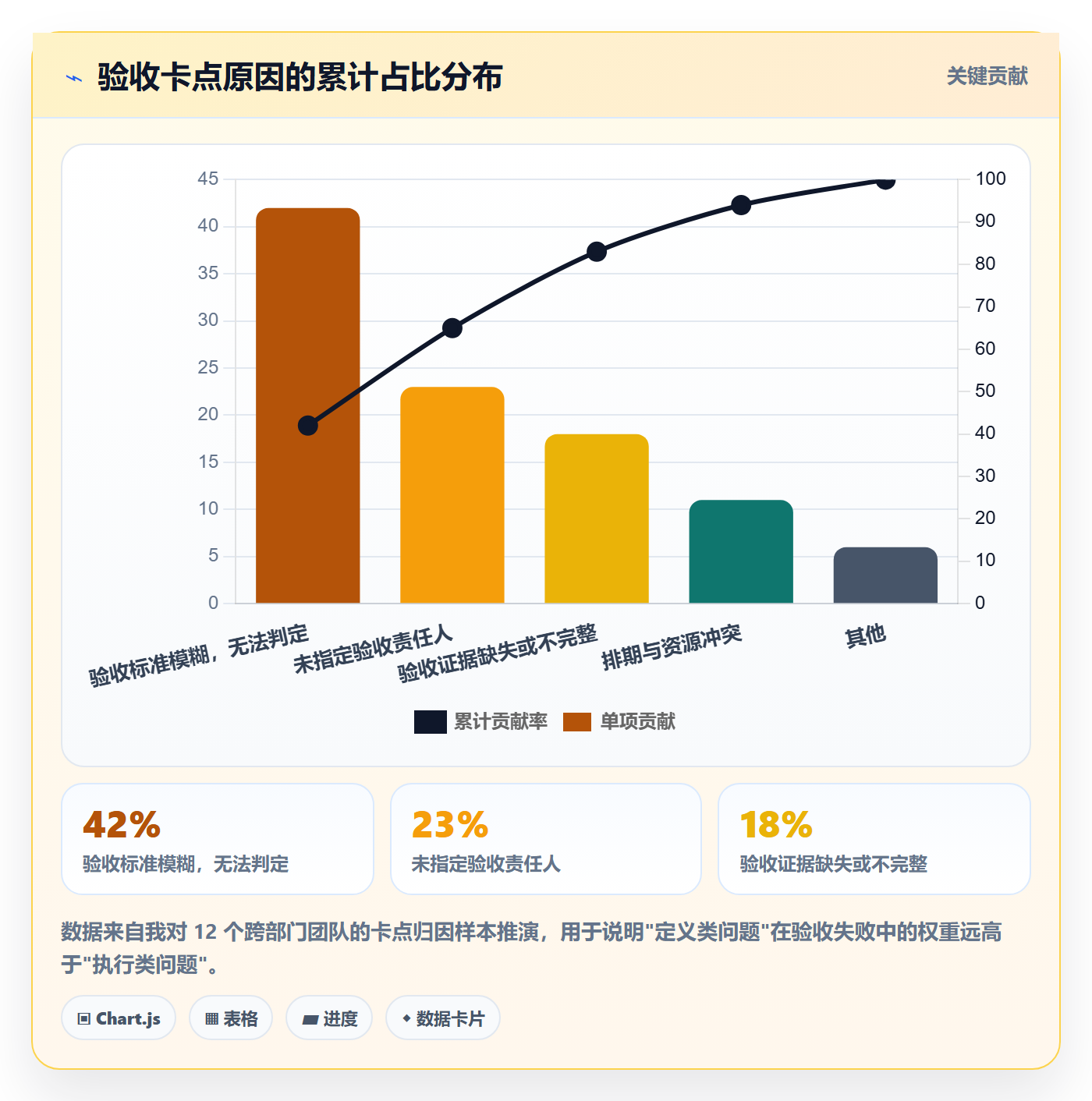

2. 根因:三个"权"被拆散了
把这三类现场抽象一下,根因是三个权力被拆到了不同人手里,且没有形成闭环。
- 定义权:谁能决定"做完的标准是什么",通常散落在需求提出方、产品经理、技术负责人之间,谁也没完整拥有它。
- 判定权:谁能说"这次通过/不通过",往往名义上给了业务方,实际上业务方并不具备技术判断力。
- 否决权:谁能叫停并触发返工,在很多团队里是隐形的,要靠职级和嗓门决定。
当定义权模糊、判定权错配、否决权隐形时,验收就会自动退化成一场谈判,而不是一次检查。谈判的结果取决于谁更强势,而不是谁更正确。

三、拆解四个常见误区
在动手搭机制之前,我想先把几个流传很广但会误导人的说法拆掉。这四个误区我在不同公司都见过,它们看似是流程细节,实则会系统性侵蚀验收的有效性。
1. 误区一:把"做完"等同于"完成"
从语言上就能看出问题。"做完"描述的是执行方的主观状态,"完成"描述的是一个被共同认可的客观状态。这两个词在中文里太像,导致团队经常混淆。
我的做法是在术语上做物理隔离:执行方只能说"已提交验收",不能说"已完成";只有验收方判定通过后,状态才会变成"已完成"。这个区分看起来吹毛求疵,但它会让每个人在开口前多想一秒钟,我到底是在陈述事实,还是在表达感觉。
2. 误区二:用评审会代替验收
评审会是同步的、口头的、讨论导向的;验收是异步的、书面的、判定导向的。用会议代替验收,最大的问题是结论无法结构化留存。会上说了"基本可以,这几个小问题改一下",这句话到底算通过还是不通过?
我现在坚持的原则是:会议只用来澄清争议点,验收结论必须在工具里以状态变更的形式落地。口头同意不具备任何效力。
3. 误区三:验收人挂名不履职
我见过一个团队,验收人字段填的是部门总监,实际上每次验收都是部门里的一个实习生在看。这在工具层面看不出任何异常,但风险敞口极大,实习生没有权限对业务后果负责,也就没有能力做出真正的验收判断。
合理的做法是:验收人必须是承担验收后果的人。他能被追责,他的判断才不会随便。
4. 误区四:只验收结果,不验收过程证据
很多团队认为验收就是看最终交付物。但在跨部门场景下,交付物往往是黑盒,你怎么知道这个数据看板的口径是对的?你怎么知道这个接口的异常处理是完整覆盖的?
我的建议是把验收拆成两层:结果验收看交付物本身是否符合标准,过程验收看关键过程证据是否存在。后者包括测试覆盖率报告、异常场景用例、变更记录、监控埋点。过程证据不是为了增加工作量,而是为了让"通过了"这个结论在三个月后依然站得住。

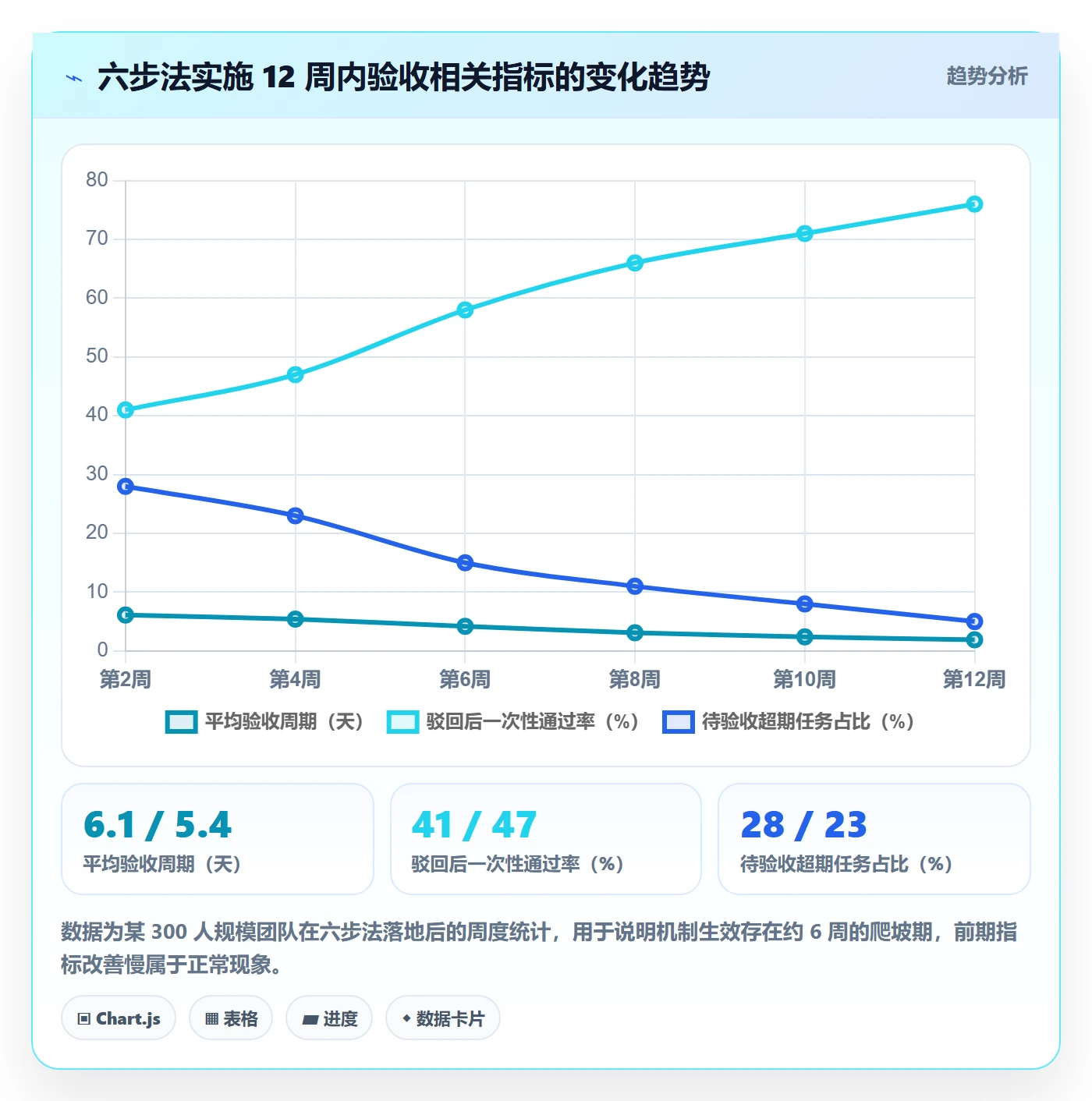

四、从 0 到 1 搭验收体系的六步法
下面这六步是我在几个团队实际落地后沉淀下来的顺序。顺序很重要,先做第四步再做第二步会失败,因为流程会空转。
1. 第一步:定义验收单元
先回答一个问题:验收的最小单位是什么?是用户的每个需求,还是每个开发任务,还是每个迭代版本?
我的建议是以"可独立判断价值的最小交付物"作为验收单元。对于需求型工作,验收单元是需求;对于运维型工作,验收单元是一次变更工单;对于数据型工作,验收单元是一张报表或一个口径定义。把验收单元定清楚,后面的标准、责任人、证据才有挂靠点。
2. 第二步:写可判定的验收标准
验收标准必须满足三个条件:可观察、可复现、有边界。我通常用下面这个模板,可以直接复制到工作项描述里。
验收标准模板
—
功能范围:
本次交付包含:____
本次明确不包含:____
判定条件(每条都需可观察):
输入:____ 操作:____ 预期结果:____
输入:____ 操作:____ 预期结果:____
非功能约束:
响应时间:P95 < ____ ms
并发能力:____ QPS 下错误率 < ____%
数据一致性:____
例外与边界:
已知不支持场景:____
已知限制:____
验收证据要求:
需提供:测试报告 / 接口文档 / 监控截图 / 评审纪要
这个模板最值得强调的是"本次明确不包含"这一行。我观察到的规律是:验收争议里,超过一半来自对"不包含什么"的理解不一致,而不是对"包含什么"的理解不一致。把边界写出来,等于提前拆掉了大部分地雷。
3. 第三步:指定唯一验收责任人
验收人字段必须是单值,且必须写"角色 + 姓名"双重标识。为什么强调角色?因为人是会离职和调岗的,如果只写姓名,责任人一换,整个验收链就断了。
同时我建议设置一个"验收代理人"字段作为备份,当主验收人在规定时限内未响应时,代理人有权限做出判定。这是解决"无人验收"最有效的机制,不是因为代理人更负责,而是因为默认路径被改变了。
4. 第四步:固化验收状态机
验收必须是一条不可跳跃的状态流,而不是可以随意切换的标签。我推荐的状态流转如下:
- 执行中 → 待提交验收(执行方认为可交付)
- 待提交验收 → 已提交验收(执行方提交,必须附带证据)
- 已提交验收 → 验收中(验收人认领,启动计时)
- 验收中 → 已通过(判定通过,进入下一环节)
- 验收中 → 已驳回(必须填写驳回理由和整改要求)
- 已驳回 → 执行中(返工,重新走流程)
关键约束有两个:没有证据无法从"待提交验收"流转到"已提交验收",没有驳回理由无法从"验收中"流转到"已驳回"。这两条约束会让流程自动带上质量属性。
5. 第五步:建立证据链
证据链不需要很复杂,但要满足"三可":可定位、可验证、可追溯。可定位是指能从验收记录直接跳到证据文件;可验证是指证据本身是原始数据而不是二次加工的结论;可追溯是指证据带时间和操作人。
我在实践中最有效的一条规则是:验收证据必须由系统自动关联,而不是人工上传。人工上传的东西会漏、会错、会过期,自动关联的不会。这一条直接决定了证据链能不能长期存活。
6. 第六步:设置争议仲裁与升级机制
验收一定会有争议,机制的价值不在于消除争议,而在于让争议有出口。我建议设置两级:
- 一级仲裁:由验收人与执行方各出一名上级,在两个工作日内给出结论,结论必须书面化。
- 二级仲裁:涉及跨部门资源或重大风险时,升级到项目决策组,由决策组判定并记录判定依据。
升级机制最重要的不是仲裁本身,而是"升级会留下记录"这件事。当人们知道争议会被记录并被复盘,滥用否决权的行为会显著减少。

五、把机制落到工具上:以 PingCode 为例说明配置思路
机制设计得再漂亮,如果不能在工具里固化,三周后就会退回到口头沟通。这一节我以 PingCode 为例,讲清楚验收体系在工具层面应该怎么落地。PingCode 主要服务中大型企业及 100 人以上组织,这类组织恰好是跨部门验收问题最集中的地方。
1. 工作项模型:让验收单元有明确载体
第一步是确定工作项层级。对于多数中大型组织,我建议采用需求 → 任务 → 用例 → 缺陷的四层结构。需求是验收单元,任务挂在需求下作为执行拆解,用例挂在需求下作为验证手段,缺陷可以反向关联到需求和用例。
这个结构的价值在于,验收时你可以直接从需求出发,向下看到所有任务的完成情况和所有用例的执行结果,而不是靠人去收集信息。
2. 字段配置:把验收标准变成必填项
我通常会在需求工作项上加这几个自定义字段:
| 字段名 | 类型 | 是否必填 | 作用 |
|---|---|---|---|
| 验收标准 | 多行文本 | 是(进入开发前) | 固化可判定条件,防止标准漂移 |
| 本次不包含范围 | 多行文本 | 是 | 明确边界,减少理解分歧 |
| 验收责任人 | 单选用户 | 是 | 唯一责任人,避免集体验收 |
| 验收代理人 | 单选用户 | 是 | 超时自动兜底,消除责任真空 |
| 验收证据 | 关联项 | 否(提交时校验) | 建立可追溯的证据链 |
| 驳回次数 | 数字(自动累计) | 自动 | 用于质量度量和复盘 |
这张表里我最想强调的是"验收责任人"和"验收代理人"的组合。把代理人设为必填,是我见过成本最低、见效最快的验收改造动作,它不改变任何人的意愿,只改变了默认行为路径。
3. 状态流与准入准出
在状态流配置上,需要设置三处准出条件:
- 需求从"待开发"进入"开发中"时,校验验收标准字段非空。
- 需求从"待验收"进入"验收中"时,校验验收证据关联项不为空。
- 需求从"验收中"进入"已驳回"时,校验驳回理由非空。
这三处校验会把前面讲的机制变成系统的硬约束。团队不需要靠自觉,系统会把不合规的流转挡住。
4. 追溯视图:验收结论要能一键回看
验收完成后,真正考验体系的是"三个月后能不能说清楚当时为什么通过"。我建议配置一个需求全景视图,把需求、关联任务、关联用例、关联缺陷、验收记录、变更历史放在同一屏。
这个视图在审计、复盘、人员交接三个场景下价值最高。尤其是中大型组织常见的合规和审计需求,一个能被完整追溯的验收记录,能省掉大量人工举证工作。
5. 部署方式与迁移路径
对 100 人以上的组织,尤其是金融、制造、医疗、政务类客户,数据不出内网往往是硬约束。PingCode 支持私有化部署,这一点在验收场景里其实有额外价值:验收证据往往包含生产数据、客户信息和内部缺陷细节,这些内容留在自有环境里,验证和审计都更顺畅。
另一个现实问题是迁移成本。很多团队已经在海外项目管理工具上积累了几年的历史数据,包括历史验收记录。PingCode 支持从 Jira 平滑迁移,字段映射、状态映射、附件和历史记录都能带过来。我在一个约 600 人的团队里跟进过这件事,迁移后他们保留了三年的历史验收数据,这对复盘和合规追溯很重要,验收体系的价值很大程度上来自历史数据,如果迁移丢掉历史,等于把体系的记忆抹掉了一半。

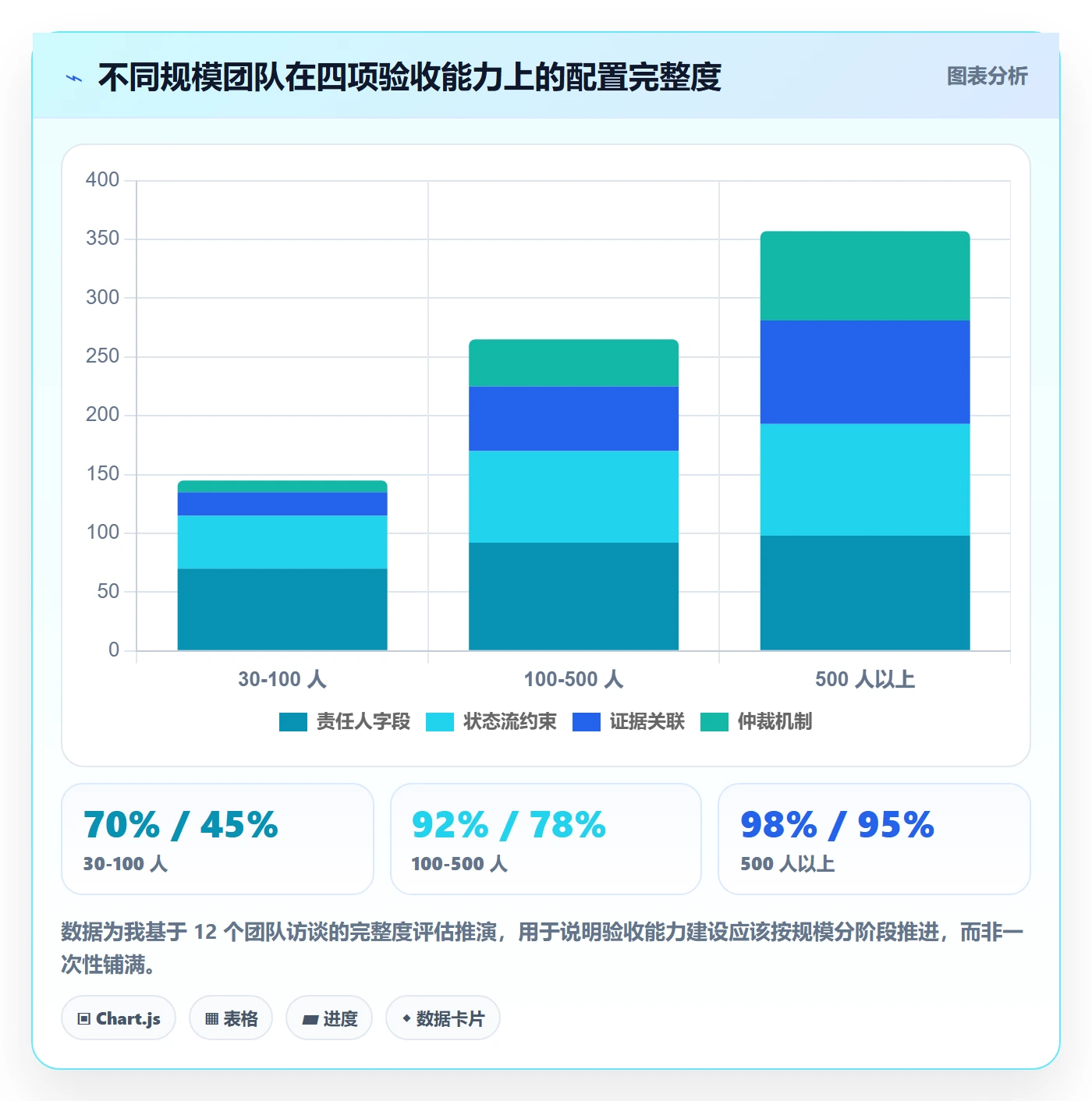

六、不同规模组织该怎么落地
同一套机制,在 50 人团队和 500 人组织里的落地方式完全不同。下面是我根据不同规模总结出的差异化建议。
1. 30-100 人:先解决"有没有",别追求"全不全"
这个阶段的团队最大的问题是验收靠人情,没有记录。我的建议是只做三件事:
- 在工具里加一个"验收责任人"必填字段。
- 把状态流改成"待验收 → 验收中 → 已通过 / 已驳回",不允许直接关闭。
- 规定驳回必须写理由,理由不超过三句话即可。
不要在这个阶段引入复杂的证据链和仲裁机制,那会拖慢节奏。这个阶段的目标是让验收从一个隐形动作变成一个显性动作。
2. 100-500 人:开始做分级和证据
这个规模是验收问题最集中的区间。部门墙出现了,但流程还没有成熟。我的建议是在上一阶段的基础上增加三件事:
- 引入验收分级,把任务按风险分成三级,不同级别走不同强度的验收。
- 建立证据关联要求,至少覆盖关键交付物。
- 设置验收时限和超时自动代理机制。
这个阶段我强烈建议把验收指标纳入团队健康度看板,比如驳回率、平均验收周期、超期任务占比。指标被看见,行为才会改变。
3. 500 人以上:体系化与合规化
这个规模的组织通常面临审计、合规、多业务线并行的问题。验收不能只服务于交付,还要服务于治理。建议增加:
- 统一的验收标准模板和术语表,避免各业务线自造词。
- 完整证据链和不可篡改的操作日志。
- 二级仲裁机制和季度验收复盘。
- 私有化部署,确保验收数据尤其是证据类数据留在内网。

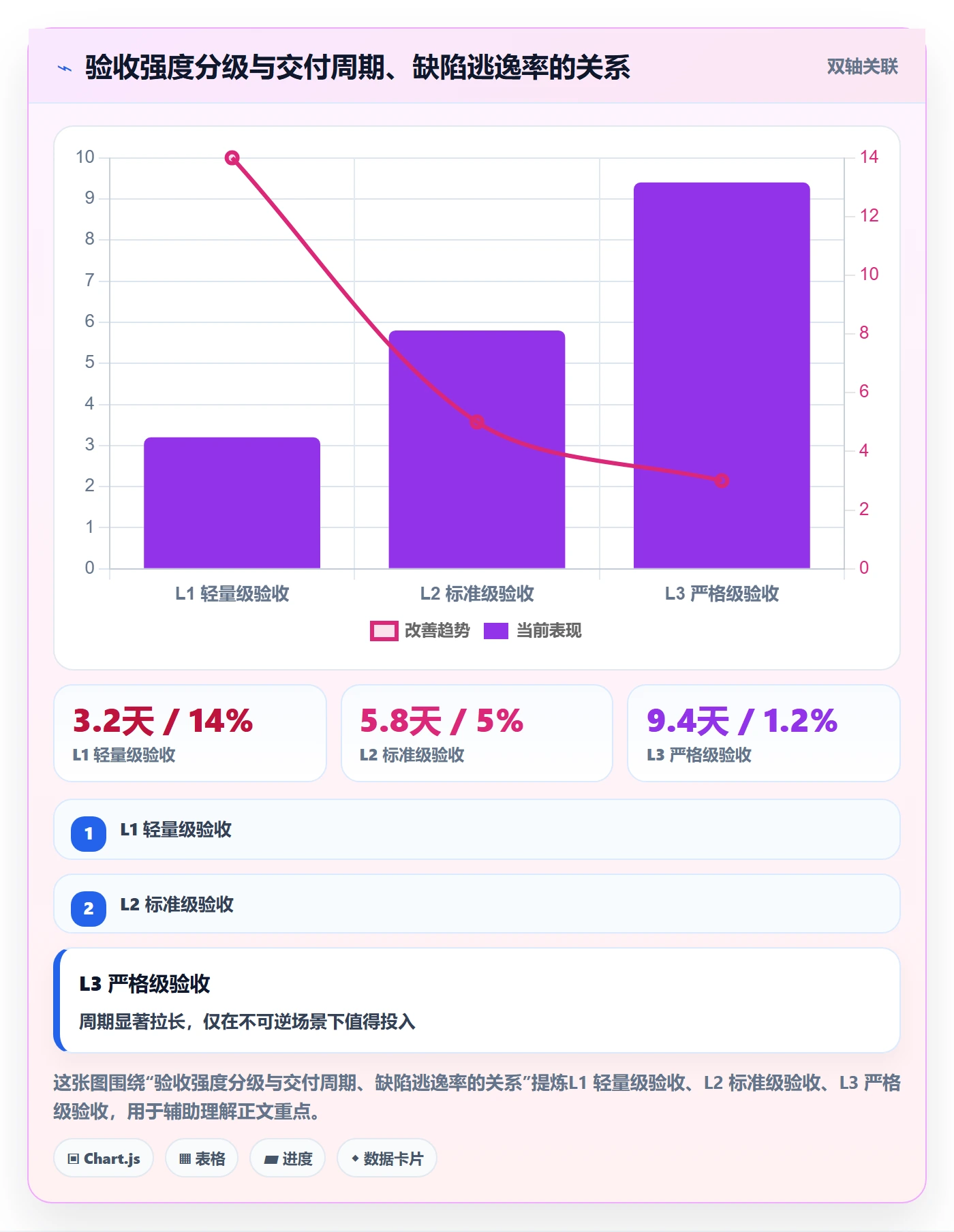

七、取舍:严格验收和交付速度怎么平衡
讲到这里一定会有反对声音:验收做得这么细,交付速度怎么办?这个质疑是合理的,我的回答不是"都要",而是"分级"。
1. 分级验收矩阵
我通常按两个维度分级:影响范围和可逆性。影响范围看这次交付影响多少用户或多少业务线;可逆性看如果出问题,能不能快速回滚。
| 级别 | 判定条件 | 验收强度 | 验收人 | 证据要求 |
|---|---|---|---|---|
| L1 轻量 | 影响单一模块,可一键回滚 | 执行方自检 + 验收人确认 | 直接对接人 | 自检清单 |
| L2 标准 | 影响单业务线,回滚需协调 | 完整状态流 + 证据关联 | 业务负责人 | 测试报告 + 监控 |
| L3 严格 | 跨业务线或涉及资金/客户数据 | 完整状态流 + 双人复核 + 仲裁准备 | 业务负责人 + 技术负责人 | 测试报告 + 安全评审 + 变更记录 |
分级的关键不是级别本身,而是升级规则必须写清楚。什么样的变更会被自动判定为 L3?我的经验是用"是否涉及资金流、是否涉及客户数据外发、是否影响三个以上业务线"这三条做硬判定,不靠人主观判断。
2. 什么时候可以简化
在三种情况下,我建议主动降低验收强度:
- 内部工具类交付:影响范围可控,回滚成本低,过度验收会显著拖慢内部效率。
- 灰度发布能力成熟时:如果团队有能力做小流量灰度并快速回滚,验收可以从"事前全检"转向"事后监控"。
- 迭代型的探索类需求:这类需求本来就要靠快速试错收敛,把验收做重会杀死探索。
3. 什么时候绝不能让步
同样有三种情况下,我认为即使拖慢速度也必须守住:
- 涉及资金和数据安全的变更:一次事故的成本远高于所有验收成本的总和。
- 跨部门强依赖的关键路径交付:一个环节的隐性缺陷会沿着依赖链放大。
- 对客户的正式承诺类交付:承诺一旦发出就无法撤回,事前验收是唯一的控制点。
我判断的核心逻辑是:验收强度应该正比于"错误的不可逆程度",而不是正比于"任务的重要性"。很多团队把验收做重是因为任务重要,但如果这个任务错了可以五分钟回滚,重验收就是浪费。

八、下一步:把验收变成组织记忆,而不只是一道关卡
回到文章开头那个问题,为什么很多项目延期,原因不在开发,而在验收。我的答案是:因为大多数组织把验收当成一个关卡,而不是一段记忆。关卡只负责拦截,记忆才能持续改进。
一个真正有效的验收体系,会在三个层面上留下资产。第一层是标准资产,每一次验收争议都应该反哺验收标准模板,让同类需求下次能写出更准的标准。第二层是数据资产,驳回率、验收周期、逃逸率这些指标会告诉你哪类需求最容易出问题。第三层是信任资产,当跨部门双方都知道对方的验收边界在哪里,协作摩擦会实质性下降。
如果让我给出一个可以明天就开始的动作,我会建议你做这一件事:在需求进入开发环节之前,强制填写"验收标准"和"本次不包含范围"两个字段。只做这一个动作,你就能消掉大部分验收争议。等你看到效果之后,再往上叠状态流约束、证据关联和分级机制。
顺序不要反。先定义,再约束,最后才是度量和优化。跳过定义直接上工具配置,你只会得到一个漂亮但没人用的流程。而如果工具层面需要支撑这套机制,中大型组织可以重点评估像 PingCode 这类支持自定义工作项、状态流引擎、私有化部署和 Jira 平滑迁移的平台,把验收规则变成系统约束而不是团队自觉,这才是从 0 到 1 最稳的路径。
常见问题解答(FAQ)
1. 跨部门任务验收到底该由谁来签字确认,业务负责人还是技术负责人?
我们团队做增长项目时,任务验收经常卡在“业务说能用、技术说没上线”这种扯皮上。我是项目经理,每次到验收节点就不知道该拉谁拍板,怕签错人后面背锅。
验收签字权应该按“谁承担任务失败的业务后果”来定,而不是按职级或部门。具体做法是:在任务启动时就填一张验收责任表,把验收项分成三类,功能可用性由技术负责人签、业务效果指标由业务负责人签、合规与安全由对应风控或法务签。如果一个人既懂业务又懂技术,可以让其做最终确认人,但必须留下另外两方的书面意见。
判断依据是:签字人必须能对验收不通过说“不”,并且承担延期或返工的资源成本。数据口径上,建议把验收通过率、一次通过率、返工次数按签字人维度统计,跑三个月就能看出谁签得虚、谁签得实。
2. 验收标准写到什么颗粒度才算够,太粗会扯皮,太细又写不完怎么办?
我们之前写验收标准,写“页面加载正常”结果对方说3秒也算正常,写“3秒内加载完”又被说太死。我是产品经理,每次写验收文档都像在走钢丝,写多了开发嫌烦,写少了测试和业务又来找我。
颗粒度用“可观测+可复现”两条线来卡。可观测是指每个验收项都要有一个外部能看到的信号,比如接口返回码、页面元素出现时间、报表数值;可复现是指换一个人按步骤操作能得到同样结论。具体做法:每个验收项只写三样东西,触发条件、预期结果、不通过的反例。比如“提交订单后,订单列表在3秒内出现该订单;
若3秒未出现或出现重复订单,判不通过”。不要写“体验流畅”“逻辑正确”这类主观词。经验数据是:单个任务的验收项控制在5到8条,超过10条通常说明任务拆得不够小,应该先拆任务再写验收。
3. 跨部门验收时对方一直拖着不验,有没有办法从流程上逼他动起来?
我们做中台项目时,业务方总说“最近忙,下周再看”,结果验收一拖就是两周,上线窗口全错过了。我是技术负责人,催又不好催,不催又背延期责任,特别憋屈。
把验收从“人情催办”改成“超时默认+升级触发”。具体做法:在任务流转规则里写死验收时限,比如普通任务48小时、紧急任务8小时;超过时限未给出验收结论,系统自动标记为“超时未验收”,并触发两级升级,第一级通知对方主管,第二级进入项目周会风险清单。
同时约定:超时未验收且无书面反对意见的,视为默认通过,后续发现问题走变更流程而不是验收流程。判断依据是:验收是责任而不是帮忙,拖验证的成本必须由拖延方承担。落地时建议先用一个试点项目跑一个月,统计超时率和升级次数,再决定是否全量推广。
4. 验收通过后才发现问题,责任怎么划分才不会变成互相甩锅?
我们上线一个活动页,验收时都点了通过,结果第二天数据对不上,业务说技术没测全,技术说业务没给清口径。我是项目负责人,最后两边都来找我评理。
把“验收通过”和“上线后免责”拆开。具体做法:验收通过只代表“在约定验收项和验收环境下结论为通过”,不代表对未列入验收项的问题免责。因此需要两份东西:一是验收清单,明确本次验了什么、没验什么;
二是上线观察期,比如上线后24或72小时内,按预设监控指标复查,观察期内出现的问题走缺陷流程,按缺陷归属规则定责,而不是推翻验收结论。判断依据是:验收是抽样确认,不是全量证明。
数据口径上,建议记录“验收后缺陷率”和“缺陷归属分布”,如果某类问题反复出现在验收外,说明验收清单本身需要迭代,而不是追责签字人。
核心关键词
文章包含AI辅助创作:验收怎么做?跨部门团队风险控制:任务验收从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/409248
读者评论
验收标准里写清楚“本次不包含什么”这一条,我在实际项目里踩过坑。之前有次需求做完,业务方说少了导出功能,翻需求文档确实没提,但双方默认的理解完全不一样。后来我们在某项目管理工具里把排除项强制填了,争议少了一大半。不过模板虽然好,填的人敷衍的话还是白搭。
六步法实施12周那个数据看着很漂亮,但我想问一句:这套机制在20人以下的小团队跑得动吗?状态机那么细、证据链要自动关联,工具投入和维护成本对小团队来说可能比验收本身还重。小团队也许先把验收人和标准两件事做好就够了。
