去年年底我帮一家做工业 SaaS 的客户做研发效能复盘,翻数据时发现一个很扎眼的现象:上线需求平均验收周期是 9.4 天,但其中真正"干活"的时间只占 2 天出头,剩下 7 天多全卡在验收环节,任务做完了没人点确认,测试通过了没人走闭环,需求方说"我再看看"然后就没了下文。团队以为交付慢是研发产能问题,绩效面谈也一直盯着研发产出,结果真正的瓶颈在验收流程上。这篇文章想聊的,就是"验收流程"这件看起来很小、实际上决定整个交付节奏的事,以及怎么把它拆成可落地、可度量、可优化的规范。
一、先给结论:验收不是流程的终点,而是质量的入口
先说我的核心判断,后面所有内容都围绕这三句话展开。
第一,验收流程的本质不是"确认做完",而是"确认做对、做完、可交付"三件事同时成立。很多团队把验收简化为"任务状态从'待验收'改成'已完成'",这就把一个质量门变成了一个打勾动作。做完≠做对,做对≠可交付,这三件事必须分开设计验收动作。
第二,验收落地的关键不在流程多完美,而在于"谁在什么时间以什么标准做什么动作"是否被明确到不需要思考。凡是需要临场判断"这算不算通过"的验收,都会在两周内退化成人情审批。
第三,衡量验收流程是否健康,不看验收通过率,而是看四个指标:一次验收通过率、验收平均停留时长、返工率、验收后60天缺陷回流率。通过率是结果,停留时长是效率,返工是过程质量,回流是长期质量。只看通过率的团队,通常通过率都是95%以上,但那是因为标准太软。

二、真实场景:验收环节卡住的四种典型症状
我参与过二十多个中大型团队的研发流程改造,验收环节出问题几乎都是这四种症状的变体。
1. "验收黑洞",任务做完后无人认领
产品经理把需求拆完派给研发,研发做完标记"待验收",然后就没有然后了。产品经理忙着规划下一个版本,测试在跑其他用例,任务在"待验收"状态里待了三天、五天甚至一周。等到版本临近发布才集中验收,结果批量发现问题,批量返工。
我见过最夸张的一个案例:某团队78个"待验收"任务里,有23个停留超过10天,其中6个最后被直接关闭,因为业务方说"这个需求我们已经不做了",但研发的人力已经投入进去了。
2. "标准漂移",每个人心里都有一套验收标准
同一个需求,研发说"我做完了,按设计稿来的",产品说"功能是有了,但交互不顺手",测试说"边界场景没覆盖",业务方说"这不是我想要的"。四方都觉得自己有道理,因为没有人在需求阶段就把"什么叫验收通过"定义清楚。
这类问题的根源不在验收环节,在需求拆解环节。没有验收标准的任务,本质上不是一个可交付的任务。
3. "形式验收",签字走流程,问题留到线上
另一种极端是验收变成纯仪式:任务看都不用看就当通过,测试报告随便扫一眼就点确认。这种团队验收通过率往往接近100%,看起来效率很高,但线上缺陷回流率极高,用户投诉、紧急修复、口碑损失最后都算在研发头上。
4. "验收即终审",所有问题都堆到最后一刻
如果验收是质量门,它应该是多层分段的,单元测试是第一层、代码评审是第二层、功能测试是第三层、验收测试是第四层、业务验收是第五层。很多团队把前四层都省了或者做得很虚,所有压力全压在"业务验收"这一层,那么验收就变成了终审,出问题的概率自然高。

三、拆解四个常见误区:为什么大多数验收流程会失败
1. 误区一:把验收标准当成"需求文档的附庸"
很多团队认为"需求写清楚了,验收自然就清楚了"。这是错的。需求文档回答的是"要做什么",验收标准回答的是"怎么证明做到了"。这两者是不同的信息结构。
举个简单例子。需求是"用户可以批量导出订单数据"。验收标准应该是这样的:
- 单次导出上限1万条,超过给出明确提示
- 导出字段包含订单号、下单时间、金额、状态共12列
- 导出文件格式为xlsx,单文件不超过20MB
- 导出操作在普通配置下耗时不超过30秒
- 导出日志记录操作人、时间、条数,可在后台查询
- 导出失败时保留任务记录,支持重试
这些标准在需求文档里通常一句话带过,但它们是验收时真正要逐条核对的。没有可核查的验收条款,验收就只能靠感觉。
2. 误区二:验收人写"角色"而不是"人"
"由产品经理验收"和"由张三代验收"是两回事。前者意味着张三因为休假、开会、催别的需求就会漏掉这次验收,后者才有明确的责任人。
我的建议是每一条验收标准都要落到一个具体的人,并且这个人要对该条标准的判定结果负责。特别是在中大型组织里,角色越多、跨部门协作越多,"角色验收"就越容易造成责任真空。
3. 误区三:验收时点等于"任务做完时"
验收不是某一个瞬间,而是分布在任务生命周期的多个节点。至少应该分成三类时点:
- 过程验收:任务进行中的关键节点(如设计评审、接口联调完成),目的是及早暴露偏差
- 交付验收:任务完成待交付时,目的是确认功能、质量、文档齐备
- 业务验收:需求正式交付给业务方使用后,目的是确认业务价值达成
很多团队只做交付验收,把过程验收和业务验收都省略了。结果过程偏差发现得晚,业务价值没人事后核查。
4. 误区四:验收通过就等于工作结束
我见过一个团队,任务验收通过后,相关文档、培训材料、监控告警、值班手册全部没跟上,上线三天出了故障,运维完全不知道怎么处理。
验收的最后一关,应该是"可运维、可维护、可交接"三件事同时成立。否则验收通过只是一个技术状态,不是一个交付状态。

四、专业判断逻辑:验收流程该怎么设计才落地
验收流程的设计我不建议直接抄行业最佳实践,因为不同团队的交付模式差异极大。但有一些判断逻辑是可以跨团队复用的。
1. 判断一:验收标准必须"可观察、可复现、可判定"
一条验收标准如果不能满足这三个条件,它就不该被写进流程。
- 可观察:验收人能看到明确的输入和输出,不需要凭感觉
- 可复现:换一个人按同样步骤操作,得到同样结论
- 可判定:结果是"通过/不通过",不存在"差不多"这种中间态
比如"界面美观"就不可判定,"主要页面在1440×900分辨率下无横向滚动条"就可判定。前者应该转化为设计规范条款,而不是验收条款。
2. 判断二:验收路径要跟任务类型匹配,不要一套流程走天下

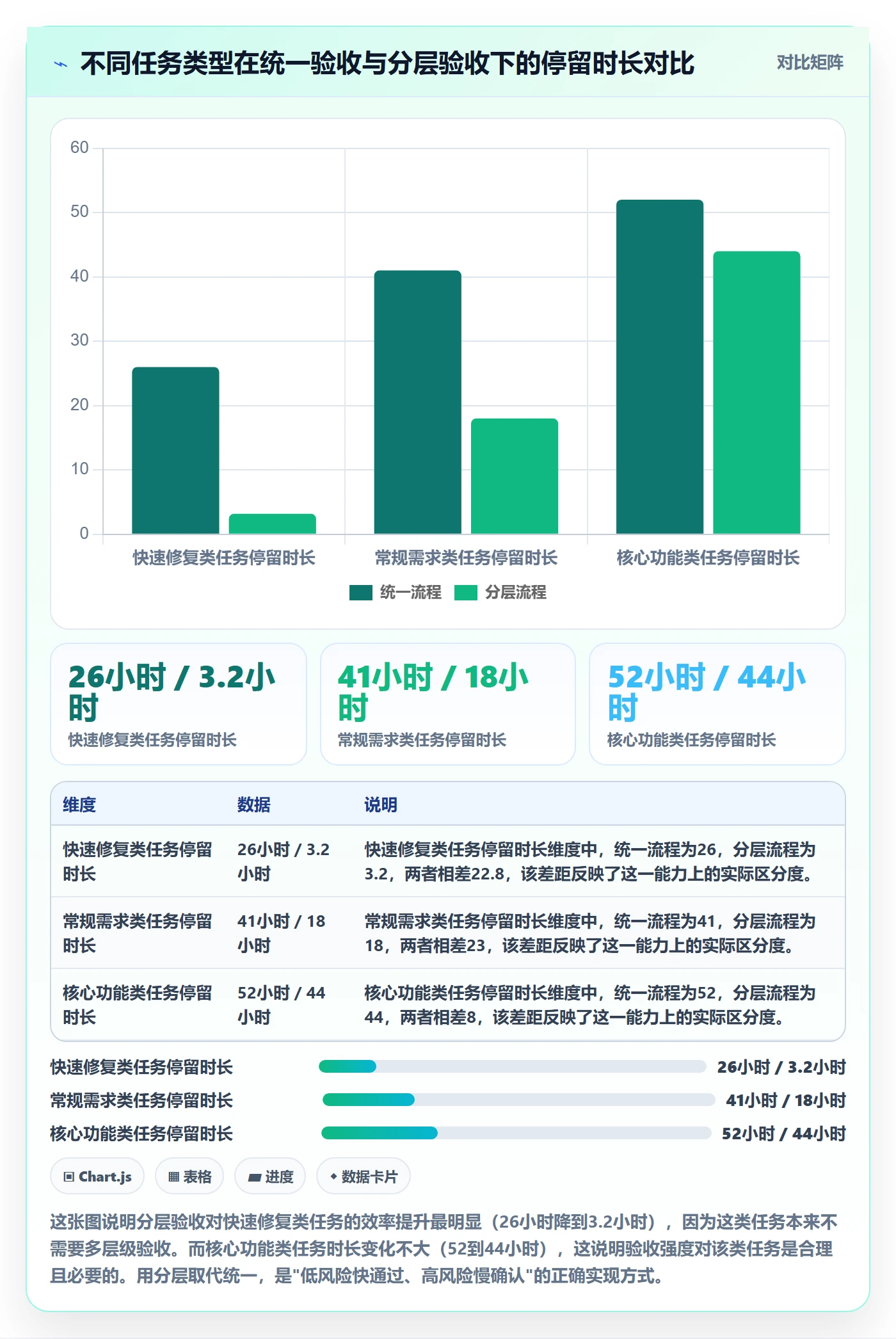

一个 bug 修复和一个核心功能重构,验收路径不应该一样。我通常建议按任务类型分三档:
| 任务类型 | 验收层级 | 验收人 | 目标时长 |
|---|---|---|---|
| 快速修复类(bug、配置) | 开发自测 + 单人验收 | 开发本人 + 需求方 | 2小时内 |
| 常规需求类 | 自测 + 测试 + 需求方验收 | 三方各一人 | 1-2天 |
| 核心功能/架构类 | 自测 + 测试 + 技术评审 + 业务验收 | 四方负责人 | 3-5天 |
如果所有任务都按最高标准验,验收人会被淹没;如果全部按最低标准验,质量问题会在线上爆发。用分层代替统一,是验收流程设计的第一原则。
3. 判断三:验收人必须有"一票否决"和"一票通过"的权力
如果验收人只能提出意见、不能决定结果,验收就是摆设。我建议在流程上明确:指定验收人对结果负责,其决策即代表本次验收结论,除非有新的证据推翻。
这听上去有点独断,但它解决了"人人负责等于没人负责"的经典困境。同时为了避免验收人滥用权力,可以配套两条约束:验收人必须在规定时限内给出结论(默认时限24小时,超时视为通过);对验收结论的异议走独立申诉通道,而不是反复纠缠。
4. 判断四:验收动作必须留痕,且痕迹要结构化
"张三口头说通过了"不算留痕。"张三在系统里勾选了验收通过、附上了验收截图、添加了备注"才算。留痕的价值有三:
- 事后追溯:出问题时能复盘验收环节是否失守
- 责任归属:验收结论代表谁的意见
- 资产沉淀:验收记录本身是产品演进的历史证据
在中大型团队里,我强烈建议把验收留痕和任务管理平台绑定,而不是靠聊天记录和邮件。验收留痕一旦散落在多渠道,就等于没有留痕。
5. 判断五:验收流程的度量要能支撑改进,而不只是汇报
很多团队的验收看板只有"本周验收完成数"。这是汇报数据,不是改进数据。真正驱动改进的度量至少要有:
- 一次验收通过率:反映验收标准与交付质量的匹配度
- 验收平均停留时长:反映流程瓶颈在哪个环节
- 返工任务占比:反映交付质量分布
- 验收后缺陷回流率:反映验收标准的有效性
- 验收人分布:反映是否存在验收瓶颈集中在个别人身上
这五个指标任何一个异常,都能定位到一个具体流程问题。

五、具体案例与数据观察:从一套验收流程改造说起
下面这个案例是我前年亲自参与的一次流程改造。客户是一家300多人的智能硬件企业,研发团队横跨硬件、嵌入式、云端、App 四端,产品迭代周期长、协同复杂度高。他们当时使用的是 PingCode 作为研发管理平台,早期是为了替换海外工具做国产替代,后来逐步把验收流程也纳入了统一管理。
1. 改造前的基线数据
改造前我做了两周的埋点观察,拿到这样一组数据:
- 待验收任务平均停留时长:3.8天
- 一次验收通过率:93%(看起来很高)
- 验收后60天缺陷回流率:17.4%
- 返工任务占比:7.2%
- 验收人集中度:前3人承担了76%的验收量
93%的通过率配上17.4%的回流率,这组数据打架得很厉害。拆开看原因很清楚,他们的验收标准写得太软,很多任务"无异议即通过",而不是"逐条核对通过"。相当于一个关得很松的质量门,通过率高是自然结果,但门外还有大量问题逃逸。
2. 改造动作
我们做了四个动作:
- 验收标准结构化。每类任务模板里嵌入"验收清单"字段,需求方在任务创建时必须写至少3条可判定的验收条款,否则任务无法流转到开发状态。
- 验收人实名绑定。每个验收条款都要指定一个具体的人,不能写角色。
- 分层验收落地。按任务类型走三档流程,快修类走单人验收,核心类走四方会签。
- 验收SLA上线。所有验收任务默认24小时时限,超时未处理自动升级提醒,48小时未处理自动升级到主管。
这四个动作全部配置在 PingCode 的工作流和自动化规则里,没有额外开发。其中"验收清单"和"验收人实名绑定"这两个字段是他们自己通过 PingCode 自定义字段和校验规则组合出来的,整个过程大概两周完成配置、第三周开始灰度。
3. 改造后的效果

上线90天后的数据:
| 指标 | 改造前 | 改造后 | 变化 |
|---|---|---|---|
| 待验收停留时长 | 3.8天 | 1.1天 | -71% |
| 一次验收通过率 | 93% | 84% | -9pt(预期下降) |
| 验收后60天缺陷回流率 | 17.4% | 6.2% | -64% |
| 返工任务占比 | 7.2% | 10.5% | +3.3pt |
| 验收人集中度(前3人) | 76% | 41% | -35pt |
注意这里两个反直觉的数据:一次验收通过率下降了,返工任务占比上升了。这不是坏事,而是标准变严后的正常体现。原来的"通过"是默认通过,现在的"通过"是真的核对通过。返工变多说明验收真的在拦问题,而不是把问题留给线上。回流率从17.4%降到6.2%是硬证据,一部分本来会逃逸的问题,在验收环节被拦下来了。
4. 案例的引申判断
这个案例对中大型团队的启示是三条:
第一,验收流程改造不需要大动干戈。核心动作就那么几个,标准结构化、责任人实名、SLA时限、分层适配。难的不是设计,是执行到每一个任务都不走样。
第二,验收效率的提升靠的是"智能分层"而不是"普遍加压"。对所有任务都加严会导致验收人过载,对高风险任务加严、对低风险任务放行才是正确姿势。
第三,工具选对了,验收流程就是配置问题;工具选错了,验收流程就是开发项目。像 PingCode 这类面向中大型组织的平台,本身就内置了自定义字段、工作流引擎、自动化规则、实时看板,验收流程的绝大部分需求是通过配置解决的,不需要开发。同时它支持私有化部署和 Jira 平滑迁移,对于需要数据自主可控、又想平滑换掉海外工具的团队,是一个不用折腾的选项。

六、不同场景下的行动方案
验收流程不是一套模板打天下。下面按四种典型场景给出不同的行动建议。
1. 场景一:50人以下小团队,验收基本靠喊话
小团队不需要复杂流程,但需要一条清晰的红线:谁发起任务,谁负责验收;谁验收不通过,必须写清楚不通过原因和整改要求。
具体动作:
- 任务创建时必须写"验收标准"字段,最少3条
- 任务进入"待验收"状态后,验收人24小时不处理自动提醒
- 驳回时必须填写原因,禁止只写"再改改"这类模糊表述
- 每周复盘一次验收被驳回的任务,看有没有共性
这一档不需要工具投入,一个协作工具配合自定义字段就能做。
2. 场景二:50-200人团队,开始出现验收瓶颈
这个规模的团队,验收瓶颈通常已经显现,个别人承担大量验收任务,其他人旁观。需要开始做分层和限流。
具体动作:
- 按任务类型分两到三档验收流程
- 验收人必须实名到人,且同一个人同时持有的"待验收"任务数上限设为10-15条
- 建立验收SLA:快修类4小时,常规类24小时,核心类72小时
- 开始统计一次验收通过率、停留时长、缺陷回流率三个指标
- 引入任务管理平台,把验收字段、工作流、SLA全部配置化
3. 场景三:200人以上中大型组织,跨部门协同复杂
这个规模的验收问题基本不是流程问题,是协同问题。需要从三个层面同时改。
具体动作:
- 流程层:建立统一验收规范,按业务域细分验收模板
- 组织层:设置验收责任人机制,每个业务域指定明确的验收负责人
- 工具层:选择支持复杂工作流、分级权限、跨项目复用模板的平台
- 度量层:按季度复盘一次验收数据,追溯到具体流程改进动作
这一档团队我一般建议选 PingCode 这类面向中大型企业设计的平台,它天然支持100人以上组织的分级权限、跨项目模板复用、多业务域工作流,同时私有化部署和数据自主可控在高合规要求的行业里几乎是刚需。另外如果原来用 Jira,迁移成本和数据连续性是需要重点评估的事,PingCode 提供的 Jira 平滑迁移能力可以缩短这个过渡期。
4. 场景四:受监管行业,验收必须可审计
金融、医疗、政务、军工等行业的验收流程,核心诉求不是快而是可追溯。任何一次验收都要有:谁在什么时候、用什么标准、留下了什么证据、结论是什么。
具体动作:
- 所有验收动作必须系统留痕,禁止口头验收
- 验收记录必须包含时间戳、验收人、验收项、证据附件、结论
- 验收记录的保存期限符合行业监管要求
- 验收流程变更必须走正式变更流程
- 平台必须支持本地化/私有化部署,数据不出本地

七、不同情况下的取舍
验收流程设计本质上是几组取舍的平衡。没有标准答案,只有适配。
1. 取舍一:验收严格度 vs 交付速度
严验收拖慢短期交付,但降低长期返工。松验收加快短期交付,但埋下长期隐患。我的经验是:
- 核心链路、对外接口、关键功能的验收宁严不松,效率让位于质量
- 内部工具、辅助功能、临时需求的验收宁快不慢,质量让位于速度
- 新业务探索期可以适当放宽验收、加快迭代,但必须明确"待重构"标记
- 成熟业务必须严守验收关卡,任何"先上线再补"的妥协都要走正式审批
2. 取舍二:全流程可视化 vs 验收人负担
流程越透明、状态越清晰,协同越顺畅;但同时验收人收到的通知越多、待办越重。平衡点在于:
- 状态变更通知给到"下一环节相关人",而不是所有参与者
- 待办提醒按紧急程度分级,非紧急合并到日常汇总
- 验收人可以看到全局看板,但默认只接收自己负责的任务提醒
3. 取舍三:统一规范 vs 局部灵活
统一规范带来可比较、可度量、可迁移的优势;局部灵活带来适应具体业务的优势。我的建议是:
- 验收的原则(比如必须可判定、必须实名、必须留痕)全局统一
- 验收的具体条款按业务域自行定义
- 验收的时限按任务类型分档,不按团队分档
原则统一、条款自治、时限分层,是我目前见过最稳的验收规范模式。
4. 取舍四:自建验收系统 vs 用成熟平台
自建的诱惑是"完全贴合业务",代价是长期维护成本、扩展成本、数据合规风险。成熟平台的优势是稳定、可扩展、有配套生态,代价是必须用平台的思维方式组织流程。
我的判断逻辑很简单:如果验收流程的核心诉求是"差异化的业务规则",自建或者基于开源平台二次开发有合理性;如果核心诉求是"标准化流程+可配置",成熟平台永远更划算。对绝大多数中大型团队来说,验收流程不该是自研项目。
以 PingCode 为例,它把需求、任务、测试、缺陷、验收纳入同一平台,验收流程通过工作流和自定义字段配置即可,不需要开发;同时它的私有化部署能力对数据敏感型企业几乎是必选项。这些特性让"用平台替代自建"从成本上站得住脚。至于它是否是国产替代里最合适的一个,要看团队具体的组织结构和合规要求,但"用成熟平台承载验收流程"这条路径本身,在中大型团队里几乎没有替代方案。
5. 取舍五:短期镇痛 vs 长期稳态
验收流程改造最难受的是前30天。新的标准上线后,原本"能过"的任务突然过不了了,返工集中爆发,团队会开始质疑"改这么严有什么用"。
这段时间恰好是验收流程能否真正落地的分水岭。我的经验是:前30天必须扛住,且要向团队明确这是预期的阵痛期;60天后数据一定会开始改善;90天进入新稳态。如果前30天因为压力而放松标准,之前所有努力都会白费,团队还会学到"只要抱怨就能回退"的坏习惯。

八、把验收流程做成组织能力,而不是流程本身
回到标题,验收流程与规范,本质上要解决的不是"怎么把一个任务标记为完成",而是"怎么让整个组织对'完成'这件事有统一的、可信的、可复用的判定能力"。
流程会被复制,能力才是壁垒。一个团队如果能把验收标准写清楚、责任人定明白、SLA 守得住、数据看得懂、复盘做扎实,那么无论用什么工具、做什么业务,验收都不会是瓶颈。反过来,如果只是照搬了一套"最佳实践"的验收流程,但没有人真正理解为什么这么验,那么再完美的流程也会在三个月内退化成形式主义。
我最后给出三条可以直接执行的行动建议:
- 本周内:挑三个正在"待验收"的任务,让验收人逐条写出"为什么这次通过/不通过",你就能立刻看清验收标准是否真的存在。
- 本月内:把当前所有任务类型梳理一遍,按风险等级分两到三档验收流程,并明确每一档的验收人、时限、标准来源。
- 本季度内:建立验收度量看板,至少包含一次验收通过率、验收停留时长、返工率、缺陷回流率四个指标,按周复盘,每季度形成一次流程改进动作。
验收不是研发的敌人,也不是产品的敌人,它是交付质量的守门人。谁把守门人训练得越专业,谁就越不需要在线上手忙脚乱地救火。这件事值得认真做、持续做、数据化地做。
常见问题解答(FAQ)
1. 验收流程和规范到底该包含哪些环节才算完整?
我们团队最近想把验收流程固化下来,但每个人理解不一样:有人觉得开发提测后点一下通过就行,有人坚持要有验收标准、验收记录和打回闭环。我在推进时总被问'到底要几步',想搞清楚一个可落地的验收流程最少要覆盖哪些环节。
一个能落地的验收流程至少要覆盖五个环节:验收标准前置、提测准入、验收执行、结论判定、打回闭环。第一,验收标准必须在任务开始前写好,明确通过条件,避免验收时凭感觉争论;第二,提测要有准入门槛,比如自测用例通过率、无阻塞性缺陷才允许进入验收;第三,验收执行要留痕,记录谁在什么时间、用什么用例或数据验的;
第四,结论只有两种,通过或打回,不允许'先过后面再说';第五,打回要写清问题和复现步骤,回到执行环节后重新走一遍。判断是否完整,就看一个陌生成员能否只靠流程文档就知道下一步做什么。
2. 任务验收的关键指标应该看哪些才算合理?
我负责统计验收数据,但发现只看'验收通过率'会被吐槽太片面,有人说要看打回次数,有人说要看返工工时,还有人关注验收周期。指标一多又没人看,我想知道到底该保留哪几个关键指标,口径怎么定才不会被质疑。
建议保留四个关键指标,并且每个都要明确口径。第一,一次验收通过率,口径是首次提交验收即通过的任务数除以总验收任务数,反映交付质量;第二,平均打回次数,统计每个任务从首次提测到通过之间的打回次数均值,反映返工强度;第三,验收平均耗时,从提测到出结论的时间,反映协作效率;
第四,缺陷逃逸率,口径是验收通过后在生产或下一环节发现的缺陷数除以通过任务数,反映验收把关是否有效。指标不宜超过五个,重点是口径固定、按周或按迭代对比趋势,而不是追求单次数值好看。
3. 验收标准总在验收时被推翻,怎么提前定好不扯皮?
我们经常遇到这种情况:开发觉得做完了,产品验收时说'这不是我要的',然后双方翻聊天记录找当初怎么说的。我作为项目成员很头疼,想知道有没有办法在任务开始时就避免这种验收时的标准分歧。
核心做法是把验收标准从'口头共识'变成'可判定条目',并在任务启动时就固定下来。具体三步:第一,写验收标准时必须包含可观察的结果,比如输入什么、期望输出什么、边界情况如何处理,避免'体验好''功能正常'这类描述;第二,验收标准要和任务需求一起评审,由提出方和交付方共同确认,确认后改动要留版本记录;
第三,验收时只对照标准判定,标准之外的新想法走变更流程,不能直接当作打回理由。判断标准是否合格,可以问一句:换一个不了解背景的人来验,他能不能得出同样的结论。如果能,标准就立住了。
4. 验收打回后怎么处理才能不拖垮迭代节奏?
我们迭代周期短,一旦验收打回,任务就卡在那里,开发和验收方互相等,节奏整个被打乱。我想知道打回之后应该怎么处理,既能保证质量又不会让迭代直接延期,有没有可执行的做法。
打回处理的关键是分类和限时,而不是一律返工。第一,打回时先分类:是功能缺失、是缺陷、还是理解偏差,不同类型走不同处理路径;第二,设置打回处理时限,比如二十四或四十八小时内必须响应,超时升级到负责人协调;
第三,能拆的任务拆开,核心问题本轮修,不影响主流程的小问题进入下轮修复清单,避免一个任务拖住整个迭代;第四,记录每次打回的原因分布,如果理解偏差占比高,说明验收标准环节有问题,要从源头改流程而不是只催开发。判断处理是否健康,看打回任务的平均闭环时间是否稳定,以及打回原因是否在向可预期类型集中。
核心关键词
文章包含AI辅助创作:验收流程与规范:项目成员任务验收落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/408818
读者评论
分层验收那段我认同,但'超时视为通过'这条我们试过,结果是验收人干脆不看了,默认全过,通过率很好看,线上问题反而变多。这个规则得配上'必须留结构化验收记录'才成立,否则就是把形式验收写进了制度里,还比人情审批更难推翻。
一次验收通过率这个指标我有点疑问。优秀团队86%、问题团队97%,可通过率低也可能只是验收人标准过严,来回驳回、研发反复改,停留时长上去了质量未必更好。是不是还得看驳回理由的有效性,不然容易被读成'通过率越低越健康'。
作者说验收留痕要绑在项目管理平台上、别散在聊天记录里,这点我深有体会。但现实是很多团队连状态机都配不明白,超时自动流转、验收人落到具体某个人,要么靠人工盯,要么根本配不出来。流程设计得再细,工具跟不上还是白搭。
