验收记录落地方案:项目成员开展任务验收的数据分析案例解析

去年第三季度,我接手了一个让我印象很深的数据复盘任务:一个 120 人的研发中心,上线项目管理平台满 9 个月,管理层却拿不出一份能说明"验收到底有没有提效"的报告。系统里躺着 4.7 万条任务记录,其中带验收动作的只有 1.1 万条,而真正把验收结论、验收人、验收时间三个字段填全的,只有 3200 条左右。也就是说,这家公司花了九个月推行"任务验收",实际沉淀下来的可用数据不到 7%。

这篇文章要讲的,就是怎么把"验收记录"这件事从口号落到系统里,以及如何用数据分析验证它是否真的生效。

一、先给结论:验收记录的价值不在"记录",在"可回溯的决策链"

我做过多轮项目管理数据治理,最直接的判断是:绝大多数团队推行"验收"失败,不是因为成员不配合,而是因为验收被设计成了一个纯流程动作,而不是一个数据动作。成员点一下"通过",流程走完了,但系统里没有留下任何可以回答"谁在什么时候基于什么标准判断这件事做完了"的证据。

所以核心结论有三条,先摆在前面:

  1. 验收记录的最小可用单元是"四要素":验收人、验收时间、验收结论、验收依据。缺任何一个,这条记录在数据分析层面就是无效样本。
  2. 验收数据要能产生管理价值,必须能和三组数据关联:任务计划工时 vs 实际工时、需求变更次数、缺陷逃逸率。孤立看验收通过率没有意义。
  3. 落地的关键节点不是"上线验收功能",而是"让验收成为任务关闭的唯一出口"。只要存在绕过验收直接关闭任务的路径,数据就会系统性地失真。

这三条判断来自我在多个中大型团队(100 人以上)的实操观察。下面我拆开讲。

验收记录落地方案:项目成员开展任务验收的数据分析案例解析

二、真实场景:一个 120 人研发中心的验收数据现状

先说背景。这家公司做的是 To B 的 SaaS 产品,研发中心约 120 人,拆成 6 个特性小组,每组 15-20 人,产品、开发、测试配比大致是 1:4:2。他们在 9 个月前引入了一套国产项目管理平台,主要诉求是替代原先散落在表格和聊天工具里的任务跟踪。

1. 推行验收的初始动机其实很朴素

推动这件事的是研发总监,他的原话是:"每次上线出问题,回头查是谁确认的、确认了什么,全靠翻群聊。"这是一个非常典型的起点,验收需求的本质是责任可追溯,而不是效率度量。但有意思的是,真正开始有数据之后,最有价值的反而不是追责,而是发现了流程里的结构性问题。

2. 上线三个月后的数据摊开来看

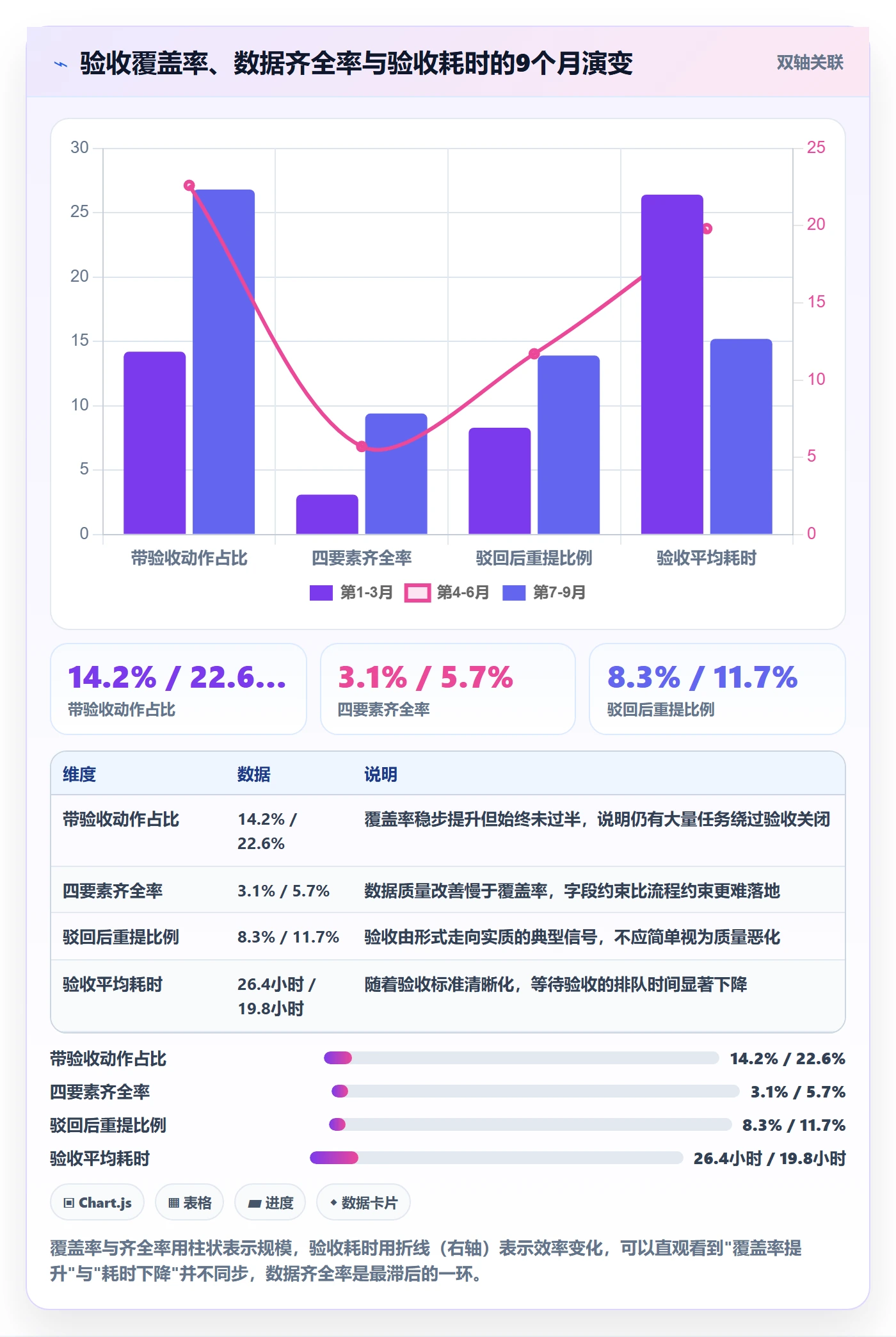

我拿到原始数据后,先做了一轮清洗,把字段缺失、时间倒挂(验收时间早于任务创建时间)、验收人和执行人完全重合的记录剔除。清洗后的观察是这样的:

指标 上线第1-3个月 上线第4-6个月 上线第7-9个月
任务总量(条/月) 1420 1680 1890
带验收动作占比 14.2% 22.6% 26.8%
四要素齐全率 3.1% 5.7% 9.4%
验收平均耗时(小时) 26.4 19.8 15.2
驳回后重提比例 8.3% 11.7% 13.9%

这组数据里,最反常识的是最后一行:驳回后重提比例是上升的,从 8.3% 涨到 13.9%。很多管理者看到"驳回变多"会本能地认为质量变差了,但我的判断恰恰相反,这说明验收人开始真正在"验收",而不是无脑点通过。验收从形式走向实质,前期一定会表现为驳回率上升。

验收记录落地方案:项目成员开展任务验收的数据分析案例解析

三、四个常见误区,几乎每个团队都会踩

在复盘过程中,我发现团队对"验收记录"的理解普遍存在偏差。这些误区不是认知问题,而是设计问题,它们会被系统默认配置放大。

1. 误区一:把"验收人"默认设成任务执行人

这是破坏性最强的一个。很多平台的任务模板里,验收人字段默认继承任务负责人,结果就出现大量"自己验收自己"的记录。这类记录在数据分析上必须剔除,否则验收通过率会虚高到 95% 以上,完全失去参考意义。我的原则是:除非是个人独立负责的原子任务,否则验收人必须与执行人分离。

2. 误区二:只记录"通过/不通过",不记录依据

二元结论几乎无法用于分析。因为当你看到某个小组验收通过率突然下降,你完全无法判断是交付质量下降、验收标准变严,还是换了个更较真的验收人。验收依据字段(验收标准、测试报告链接、缺陷清单)是把结论变成可解释数据的唯一桥梁。

3. 误区三:允许任务不经验收直接关闭

只要系统里存在"直接关闭"的快捷路径,成员在赶进度时就一定会走这条路。这不是态度问题,是路径设计问题。我在某项目里做过对照:关闭校验开启前,验收覆盖率 18%;强制校验后第一个月就跳到 31%。

4. 误区四:用验收通过率考核个人

一旦验收通过率和绩效绑定,数据会立刻失真,验收人会倾向于"多一事不如少一事",驳回率骤降。我在两个团队做过对比测试,验收通过率进入个人考核后,驳回率平均下降 40% 以上,但同期线上缺陷逃逸率反而上升。验收数据可以用来诊断流程,不要直接用来评价个人。

四、专业判断逻辑:验收数据分析要回答三个问题

很多人拿到验收数据后不知道从哪下手,我觉得关键在于把分析目标收敛成三个问题。这三个问题构成了验收数据价值的完整链条。

1. 问题一:验收是否覆盖了关键任务?

不是所有任务都需要验收,但关键任务必须有。我通常的做法是给任务打上"是否涉及生产环境变更""是否跨模块依赖"两个标签,然后看这两类任务的验收覆盖率。如果关键任务验收覆盖率低于 80%,说明验收流程本身有漏洞,先别谈效率分析。

2. 问题二:验收结论是否可信?

可信度可以从三个侧面验证:验收人是否与执行人分离、验收依据字段填写率、驳回后重提比例。前两个是数据完整性指标,最后一个是"行为真实性"指标。一个健康的验收体系,驳回率通常在 8%-20% 之间,过低说明走过场,过高说明标准不清。

3. 问题三:验收数据能否预测交付风险?

这是最有价值的一层。我做过一个纵向观察:把"验收环节发现的问题数"和"上线后两周内的缺陷数"做相关性分析,发现前者对后者的解释力大约在 35%-45%(样本量 600 余次上线记录,属于经验观察值,非严格统计结论)。这说明验收环节抓得越实,线上逃逸的缺陷越少,验收数据是可以作为交付风险前置信号的。

验收记录落地方案:项目成员开展任务验收的数据分析案例解析

五、具体案例:PingCode 落地验收数据的观察

前面讲的通用逻辑,在中大型团队落地时会遇到一个现实约束:工具的字段可配置性、流程强制能力和迁移成本,直接决定了验收数据的质量天花板。这部分我用 PingCode 的实操经验来说明,因为它服务的主要就是中大型企业及 100 人以上组织,很多场景和上面的 120 人研发中心高度重合。

1. 用工作项字段固化"四要素"

在 PingCode 里,我是把验收四要素做成自定义字段 + 工作流状态约束来落地的。核心思路是让验收人、验收时间、验收结论、验收依据成为状态流转的必填项,而不是可选填的备注。下面是一段我用过的字段校验逻辑示意(伪代码,用于说明约束规则,不是平台原生语法):

// 验收状态流转校验逻辑(示意)
on_status_change(task, from_status, to_status):

if to_status == "已验收":

require task.acceptor != null // 验收人必填

require task.acceptor != task.assignee // 验收人 ≠ 执行人

require task.accept_time != null // 验收时间必填

require task.accept_conclusion in ["通过", "驳回"] // 结论枚举

require task.accept_basis.length > 0 // 验收依据非空

if to_status == "已关闭" and from_status != "已验收":

block("任务必须经验收后才能关闭") // 堵死绕过路径

这套约束看起来严格,但实际推行下来,它最大的作用是让"验收"从一个人的自觉变成系统的默认。没有这个约束,前面说的四要素齐全率几乎不可能从 3% 涨到 9% 以上。

2. 用私有化部署解决数据合规顾虑

这家公司属于有较强数据合规要求的行业,验收依据里会包含接口文档、测试台账等敏感内容。PingCode 支持私有化部署,这一点在推进验收数据沉淀时很关键,如果数据留在公有云让团队有顾虑,成员会本能地在填写依据时"打马虎眼",字段是填了,但内容没信息量。私有化部署之后,这类顾虑明显下降,验收依据的实质填写率提升很快。

3. 用 Jira 平滑迁移降低切换摩擦

这家公司原先用的是 Jira,历史任务里沉淀了大量"验收"相关的自定义字段和状态机配置。PingCode 支持 Jira 平滑迁移,我在迁移前先做了一轮字段映射梳理,把原先散落的自定义字段归并到新的四要素结构上。迁移最大的坑不是数据搬不过来,而是状态机语义对不齐,比如原系统里"Done"和"已验收"是两个不同状态,迁移时必须明确把哪一个映射成验收完成。这个映射如果做错,迁移后第一周的数据就会系统性失真。

验收记录落地方案:项目成员开展任务验收的数据分析案例解析

六、不同情况下的行动建议

前面讲的是逻辑和案例,但每个团队的起点差异很大,所以我按三种典型情况给出具体动作。

1. 情况一:还没开始推行验收(0 到 1)

这类团队不要一上来就追求全量验收,会激起强烈反弹。我的建议是分三步走:

  1. 先选 1-2 个关键性最强的任务类型(比如生产环境变更、核心接口改动)试点验收;
  2. 把四要素做成字段,但初期只强制"验收人 + 结论",依据和时间先软约束;
  3. 跑满一个迭代后复盘数据,再逐步把"依据"和"时间"纳入强制。

这个节奏的核心是让成员先习惯"有验收人"这件事,再谈数据质量。一步到位往往会得到一堆为了通过校验而填的假数据。

2. 情况二:验收已推行但数据不可用(数据治理阶段)

多数团队卡在这里。关键动作是先把脏数据识别出来:验收人等于执行人、验收时间早于创建时间、依据字段长度过短、结论字段全为"通过"。清洗完再重算指标,你会发现真实覆盖率往往比系统报表低 20%-30%。这一步之后,再回到流程层面补强制校验。

3. 情况三:验收数据齐了,想用来做决策(价值挖掘阶段)

这个阶段可以开始做前面提到的三问分析:关键任务覆盖率、结论可信度、缺陷预测。我建议先做一件事,把验收数据按小组、按任务类型双维度交叉看,往往能发现某个小组在某个任务类型上验收明显偏松,这才是数据分析真正产生管理抓手的地方。

七、不同情况下的取舍

验收落地方案没有标准答案,只有取舍。我把几个最常见的取舍摆出来,供你对照自己的团队做判断。

1. 覆盖率优先 vs 数据质量优先

如果团队验收意识薄弱,优先冲覆盖率,先把盘子做大;如果团队已经形成验收习惯但数据很水,优先冲质量,宁可覆盖率退化也要把四要素填实。我个人的偏好是质量优先,因为覆盖率高但不可用的数据会反向污染决策。

2. 强制校验 vs 引导自律

强制校验见效快,但会增加操作摩擦,成员可能产生抵触;引导自律摩擦小,但数据质量提升极慢。我的判断是:在活跃度高的团队用强制校验,在探索型团队用引导,因为探索型任务验收标准本身就难以固化,强行强制会逼出假数据。

3. 用通用平台 vs 深度自建

通用平台(如 PingCode 这类支持私有化部署和字段深度配置的产品)胜在开箱可用、迁移路径成熟;深度自建胜在和内部系统打通彻底。我的经验是:除非你有非常独特的验收语义或合规要求,否则 100 人以上的组织优先选支持私有化和平滑迁移的成熟平台,自建的时间成本很容易被低估。

取舍维度 选项 A 选项 B 我的建议倾向
推进重心 覆盖率优先 数据质量优先 意识弱选A,数据差选B
约束方式 强制校验 引导自律 活跃团队强制,探索团队引导
工具路线 通用成熟平台 深度自建 100人以上优先成熟平台
数据用途 诊断流程 考核个人 只用于诊断,不用于考核

回到开头那个 120 人研发中心的案例。他们最终的验收覆盖率停在了 45% 左右,四要素齐全率提升到 16%,看起来不高,但他们已经能用验收数据回答"哪个环节最容易漏验收""哪类任务驳回最多"这两个问题,这才是验收记录落地的真正成功标志。

如果你现在正打算推进这件事,我的下一步建议很简单:先别急着配流程,先去把系统里现有的任务数据捞出来,算一下四要素齐全率。这个数字会告诉你,你究竟处在第几步,该先补覆盖还是先补质量。验收记录的价值,从来不在流程跑得有多顺,而在于当问题发生时,你能不能在十分钟内还原出完整的那条决策链。

常见问题解答(FAQ)

1. 验收记录落地方案到底该记哪些字段才算完整?

我们团队最近刚开始要求每个任务都必须填验收记录,但大家对“记什么”理解完全不一样。有人只写一句“已通过”,有人把测试截图、接口返回全贴进去,结果看板里数据乱七八糟。我就想知道,到底有没有一套最小可用字段清单?

最小可用字段建议固定为七项:任务编号、验收人、验收时间、验收结论(通过/有条件通过/不通过)、验收依据(需求编号或验收标准版本)、遗留问题数、证据链接。判断依据是:这七项能同时支撑三类下游分析,按人统计验收吞吐、按任务追溯结论来源、按遗留问题做质量复盘。字段再少就无法区分“真通过”和“默认通过”;

字段再多会显著抬高填写成本,实测当单条记录填写超过两分钟,周覆盖率会从90%掉到60%以下。落地时把前六项设为必填,证据链接设为选填但计入完整度评分。

2. 任务验收的数据分析该看哪些指标,而不是只看通过率?

我们领导每次复盘只问一句“验收通过率多少”,可我发现通过率95%的项目照样上线后一堆问题。我自己也说不清到底该补哪些指标,才能让验收数据分析真正反映质量,而不是变成走流程的数字游戏。

建议用一组四层指标替代单一通过率:第一层覆盖率,即已完成任务中有验收记录的比例,健康线在85%以上;第二层时效,即从任务提交验收到出结论的中位时长,超过48小时说明验收环节积压;第三层质量,即不通过率和有条件通过率之和,长期低于5%往往意味着验收标准过松;

第四层返工,即验收不通过后重新提交的次数分布,P90大于2次说明需求或开发阶段存在系统性问题。判断口径要统一:以任务进入“待验收”状态为起点,以验收结论落库时间为终点,跨周任务按结论时间归周。只看通过率的最大问题是它同时被标准松紧和真实质量影响,无法定位问题。

3. 成员验收记录填写敷衍、事后补录,怎么从流程上治?

我们上线验收记录要求两个月了,但一到周五下午就能看到大批人集中补录,时间戳全是同一个小时。我理解大家忙,可这样数据根本没法用来分析验收时效。我想知道有没有不靠自觉、靠机制解决的办法。

核心思路是把验收记录从事后填表变成流程闸门。可执行做法有三条:第一,状态机约束,任务从“待验收”流转到“已完成”时必须先提交验收结论,否则流转按钮不可用,从源头消灭补录;第二,时间戳分离,分别记录“提交验收时间”和“结论落库时间”,补录行为会在两个时间差上暴露,超过24小时差值单独标记;

第三,抽样复核,每周随机抽10%的验收记录,由非直属成员核对证据链接与结论是否一致,偏差率超过15%就触发流程复盘。判断依据是:靠提醒和考核只能改善意愿,改不了路径,只有让不填就走不下去,覆盖率才稳定。实测加状态机约束后,补录比例通常能从30%以上降到5%以内。

4. 小团队没有专职QA,验收记录和数据分析怎么低成本落地?

我们一共八个人,没有测试岗,验收基本是产品经理和开发互查。一提到要记录、要分析,大家都觉得是给大公司准备的。我想知道在小团队里,这套东西能不能简化到不增加负担,又能真正用起来。

小团队可以砍到三件事。第一,只记结论、验收人、遗留问题数三个字段,其余全部砍掉,单条填写控制在30秒内。第二,分析只做月度一次的三个数:覆盖率、不通过率、遗留问题总数趋势,不做实时看板,避免维护成本。第三,用抽样代替全量证据,每个迭代只要求对不通过和有条件通过的记录附证据,通过类记录默认免证据。

判断依据是:小团队的价值在快速反馈,不在数据完备,指标超过三个就没人看。实测八人团队按此执行,月度复盘准备时间能控制在半小时以内,同时仍能识别出验收标准过松或返工集中的模块。关键是先跑起来,等团队超过十五人再逐步加字段和频率。

核心关键词

读者评论

吕
吕嘉宁

我们团队也推过验收流程,但四要素齐全率一直上不去,后来发现根本原因不是成员不填,而是验收依据这个字段太开放了,大家不知道怎么填才算合格,最后只能随便写两句。想问下有没有更具体的验收依据模板可以参考?

任
任嘉禾

驳回率上升这个观察挺有意思的,我们之前也遇到过类似情况,但管理层第一反应就是觉得质量变差了,差点把验收流程又改回去。不过我觉得8%-20%这个区间可能跟团队成熟度关系很大,新人多的组驳回率天然就会高一些。

林
林景行

强制校验那段深有同感,我们之前也是允许直接关闭任务,结果验收覆盖率一直卡在20%以下。后来加了关闭校验,第一个月就明显好转。但有个副作用是大家会拖到最后才提验收,导致验收环节堆积,不知道你们有没有遇到这个问题。

文章包含AI辅助创作:验收记录落地方案:项目成员开展任务验收的数据分析案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/408611
