2023年下半年,我参与过一次设备采购的索赔复盘:合同金额 780 万元,供应商交付的 12 台控制柜在投运 14 个月后集中出现通信模块故障。我方主张是来料质量问题,供应商主张是现场环境与操作问题。整场争议最后卡在一个地方,验收单上只写了"验收合格"四个字,签字栏有章,但没有测试项、没有记录实测值、没有约定复检周期。最终 780 万元的合同,索赔只追回了 96 万元,剩下的 68% 风险敞口,由我们自己的验收记录缺失买单。
这件事之后,我开始系统梳理企业验收记录的问题。过去三年我以顾问身份参与或旁听过 40 多个项目的验收治理改造,行业覆盖智能制造、SaaS 交付、工程集成、医药 GMP。我发现一个反常识的结论:验收记录做得好不好,和项目团队做事认不认真,几乎没有相关性;它和这家企业有没有把"验收记录"当成一份可执行的仲裁凭证来设计,强相关。团队再努力,如果验收记录的字段结构是错的,它在争议场景里依然是一张废纸。
这篇文章不讲"验收要认真、记录要完整"这类正确但无用的话。我想讲清楚三件事:验收记录到底在为谁控制什么风险、什么样的记录结构在争议中真的能站住、以及不同金额和不同组织形态的企业,应该把记录做到什么颗粒度才不算浪费。
一、核心结论:验收记录不是留痕,而是风险的定价工具
先把结论放在最前面,方便你判断这篇文章值不值得读完。
1. 合格的验收记录必须同时满足三个条件
我在做验收记录治理诊断时,只用三个问题去筛,筛不过的,后面不用再看。
第一是可追溯。换一个完全不了解项目的人,只拿这份记录,能不能还原出"谁、在什么时间、对什么东西、依据什么标准、做出了什么判断"。注意这里的"谁"是具体到岗位和姓名的责任人,不是"项目组"这种集体名词。
第二是可核验。记录里的每一个结论,都必须能对应到一条事先约定的、可被第三方复现的判定标准。比如"响应时间合格"是不可核验的,"P95 响应时间 380ms,合同约定 ≤500ms"是可核验的。
第三是可执行。验收结论必须绑定后果,通过则触发付款节点、质保起算、尾款释放;有条件通过则绑定整改项、整改期限、复验责任人;不通过则绑定返工责任与费用承担方。没有绑定后果的验收结论,在争议中几乎不具备约束力。
2. 一句话判断法:你的记录能不能打赢一场仲裁
很多管理者问我,怎么快速判断自己公司的验收记录水平。我给一个粗略但好用的判断法:把这份记录交给一位外部律师,问他"仅凭这份材料,我们在一场仲裁里大概能主张到什么程度"。
如果律师的回答是"很难说"或者"需要补充现场证据",那这份记录的本质是内部管理台账,不是风险控制工具。
3. 记录颗粒度应当由风险敞口倒推,而不是由习惯决定
这是我与大多数团队分歧最大的地方。多数团队做验收记录的习惯是"照着上一个项目的模板改",而正确的做法是先算风险敞口,再倒推需要记录到什么程度。
风险敞口 = 合同金额 × 未验证部分的失效概率 × 失效后的追责难度。这三个因子,前两个在项目启动时就能粗略估算,第三个取决于你的记录结构。金额越大、技术黑箱程度越高、供应商越分散,记录就必须越结构化。

二、背景和真实场景:为什么验收记录的风险正在被放大
验收记录这件事,十年前没这么要紧。那时候项目周期长、人员稳定、供应商集中,出问题大多是坐下来谈。现在这套逻辑在三股力量下失效了。
1. 三个真实场景切片
场景一:人员流动切断了口头共识。我服务过一家做智慧园区集成的企业,项目验收时甲方现场负责人与乙方的交付经理口头确认了"部分模块二期补齐",双方都没落纸。八个月后两边都换了人,新负责人只看到一份"验收通过"的签字件,于是一期尾款正常支付,二期需求变成新增需求重新报价。这个"二期补齐"的口头约定,折算成金额大约是 140 万元。
场景二:敏捷交付拉长了验收频次。传统项目一次验收,迭代型项目一个季度可能有 30 到 50 次验收动作。验收频次上升,单次记录成本就会被放大,于是团队倾向于简化。但恰恰是高频率、小批量的验收,最容易积累成"整体验收时说不清"的糊涂账。
场景三:国产化替代带来集中迁移期。这两年大量企业在做研发管理工具的国产化替换,数据从旧系统迁到新系统。我在一个项目里见过这样的情况:旧系统里的验收审批流和附件都在,但迁移方案只迁了任务主体数据,验收附件和历史评论没迁过来。上线三个月后发生一次交付争议,团队在新系统里翻不到当时的验收依据,只能从邮件里翻截图。

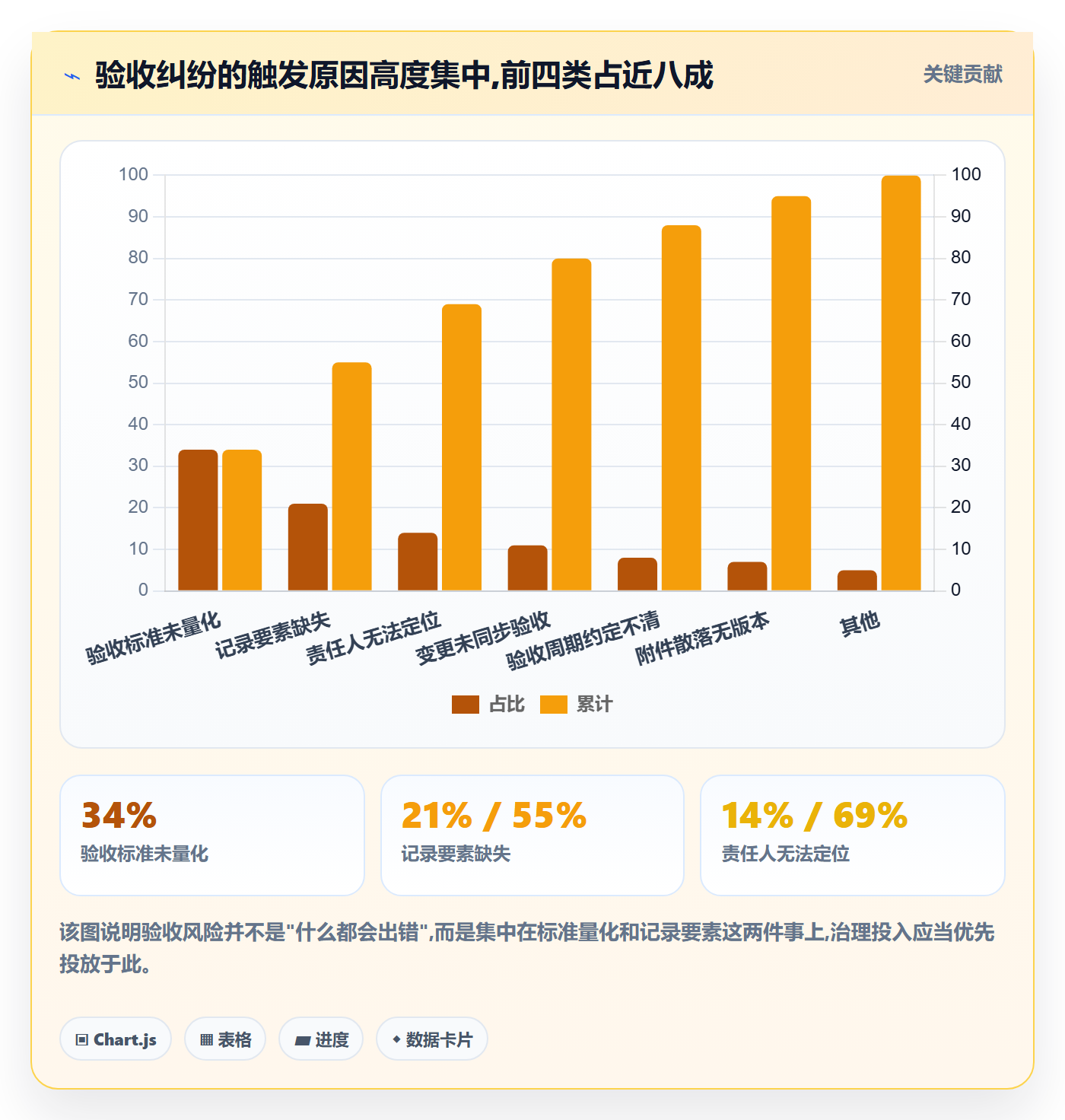

2. 纠纷的触发原因其实高度集中
我把经手案例里的验收纠纷触发原因做过一次归类,结果符合帕累托分布:少数几类原因贡献了绝大部分争议。

3. 谁在为无效的验收记录买单
表面上看,买单的是公司。但拆开看,买单的是三类人。
- 项目经理:争议发生时,他被要求"证明当时发生了什么",而他没有材料,于是他的专业性和职业信用在内部被质疑。
- 财务与法务:付款节点缺乏依据,要么卡住供应商影响交付,要么被迫放款承担损失,两头不是人。
- 下一任负责人:接手时看到一份"验收合格",以为万事大吉,结果在质保期内踩到历史遗留问题,锅从天上来。
所以验收记录不是在保护流程,它在保护具体的人。这是我推动这件事时最有效的一个说辞。
三、拆解常见误区:五种看起来像记录、实际不是记录的东西
我在诊断时最常遇到的不是"完全没记录",而是"记录了一堆东西,但都不是有效记录"。下面五种,你对照自查。
1. 误区一:聊天记录截图等于验收记录
IM 群里的对话截图是最常见的伪记录。它有两个致命缺陷:第一,截图可以被质疑完整性,无法证明没有断章取义;第二,对话里往往是"看了下没问题"这种模糊表述,缺乏判定基准。
更现实的问题是检索成本。我做过一个粗糙测算:在一次验收争议里,如果核心依据需要从 IM 聊天记录里翻,平均需要 3 到 6 小时的人工检索,而且要翻两个以上的群。这个成本每次争议都要付一遍。
2. 误区二:签字盖章等于验收完成
签字只代表"有人表态",不代表"标准被满足"。我在一家制造企业见过的最极端案例:验收单的签字栏签的是供应商自己的现场工程师,理由是"客户方负责人出差,先代签,回来补"。这份签字在法律上的效力,基本等于零。
3. 误区三:记录越详细越好
这是另一个方向的错误,而且更隐蔽。我见过把每次站会的 20 分钟讨论全文转录进验收记录的团队,结果是:关键结论被淹没在噪音里,检索反而更难,而且记录工时吞噬了团队 8% 到 12% 的产能。
验收记录的原则是"结论必须详尽,过程可以摘要"。过程记录的用途是支撑结论,而不是替代结论。

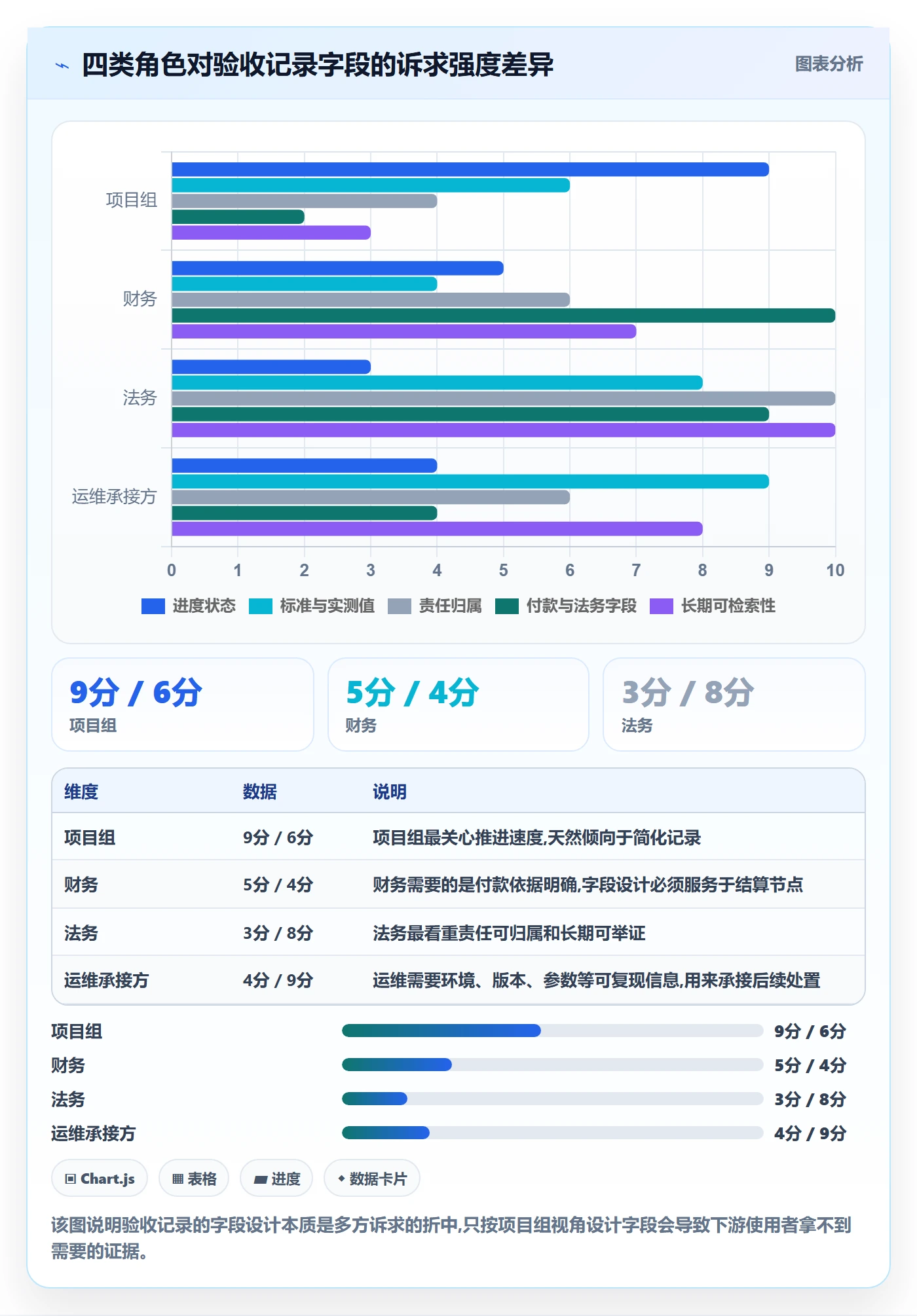

4. 误区四:验收记录是项目组自己的事
验收记录的下游使用者有三个:财务(付款)、法务(争议)、运维或接手团队(承接)。如果记录结构只按项目组的视角设计,下游三个人都会看不懂。
举个例子:项目组写的"完成部署并验证通过",对运维来说毫无价值,因为运维需要知道"部署在哪个环境、版本号是什么、回滚方案是否验证过"。
5. 误区五:系统里有数据就等于有记录
这是工具上线后最容易产生的错觉。工具会记录状态变更、操作日志、字段修改历史,但这些是操作痕迹,不是验收证据。操作痕迹回答"谁点了按钮",验收证据回答"依据什么标准判定合格"。
很多团队花了大价钱上工具,却仍然在验收争议里吃亏,根本原因就在这:工具承载了流程,但没有承载判定基准。

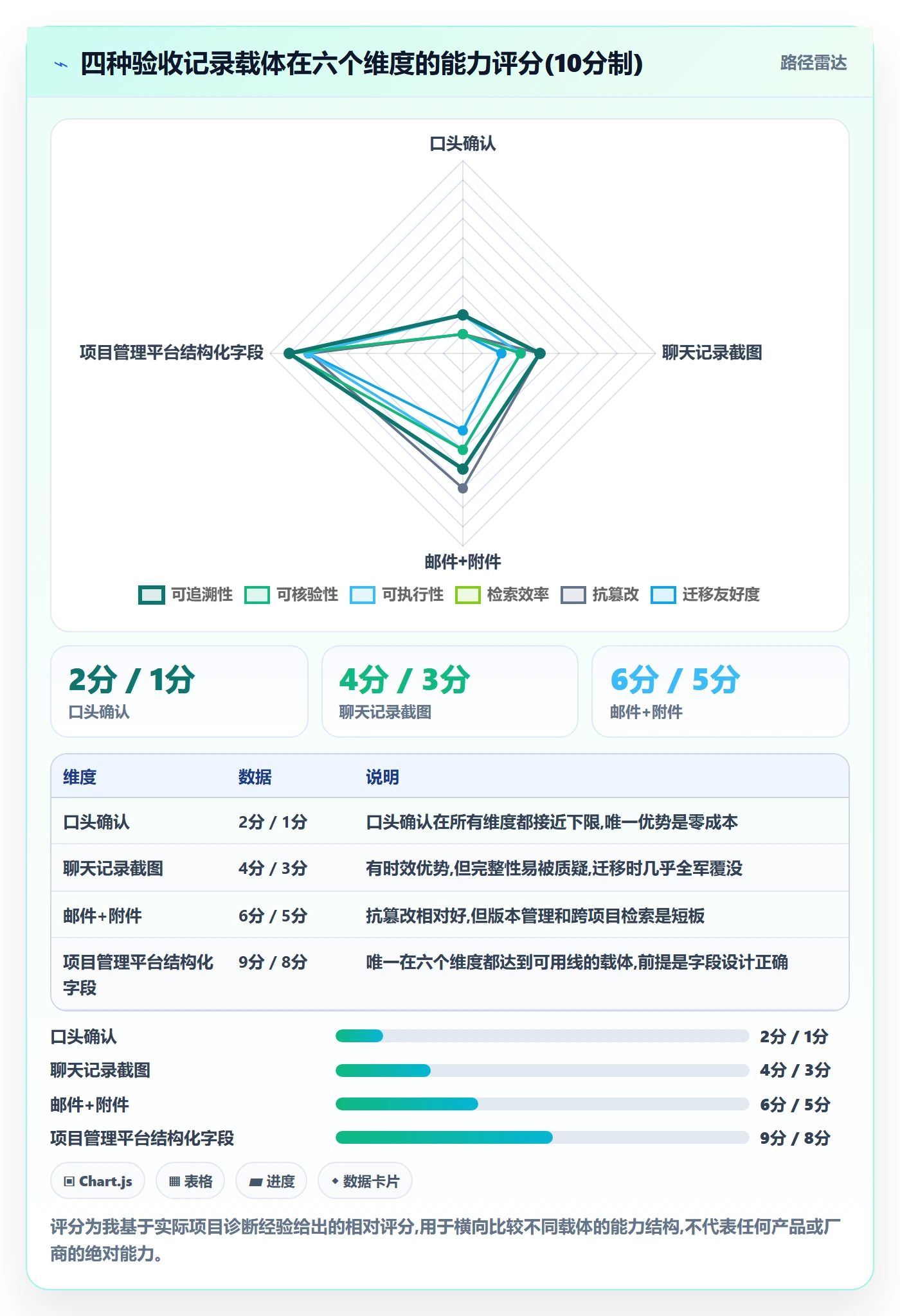

6. 四种记录载体的能力对比
把常见的四种载体放在同一套维度下比较,差异会非常直观。

四、专业判断逻辑:验收记录的三层证据结构
讲完误区,进入我认为最关键的部分。验收记录之所以做不好,是因为绝大多数团队把它当成一个"文档任务",而不是一个"证据工程"。我用的框架是三层证据结构。
1. 第一层:交付物证据(是什么)
这一层回答"我们验收的是什么东西"。必须有明确的标识:交付物名称、版本号或批次号、数量、交付时间、存放位置。
这里最常见的坑是版本锚定缺失。验收的是 v2.3 还是 v2.4?如果是硬件,验收的是第一批次还是第二批次?没有版本锚定,后续出现问题时,对方完全可以说"你验收的是旧版本,我交付的是新版本"。
(1)版本锚定的最小要求
至少要有:唯一标识(版本号/批次号/序列号区间)、生成时间、与它绑定的变更记录。对于软件交付,我通常要求把 commit 区间或发布单号写进验收记录;对于硬件,要求写清出厂检验报告编号。
2. 第二层:过程证据(怎么验的)
这一层回答"用什么方法、在什么条件下、得到了什么结果"。它是三层里最容易被省略的一层,也是争议中最起作用的一层。
过程证据的最小集合包括:验收方法、验收环境、实测数据、判定结果、执行人、执行时间。
我特别强调"验收环境"这一项。有客户因为没记录验收环境而吃亏:软件在测试环境验收通过,但生产环境的并发量是测试环境的 40 倍,上线后性能问题频发。供应商的回应是"验收环境下的表现符合约定",这个回应在技术上站得住。
3. 第三层:决策证据(谁拍的板)
这一层回答"谁基于上述证据做出了什么决定,这个决定带来什么后果"。它包含:判定结论、判定人、判定时间、异议内容(如有)、后续动作(付款/整改/复验/质保起算)。
决策证据是我见过的最大短板。大量企业的验收记录止步于第二层,"测试通过,签字"。至于通过之后触发什么、质保从哪天算、遗留项谁负责,全在另一个系统或另一个人的脑子里。

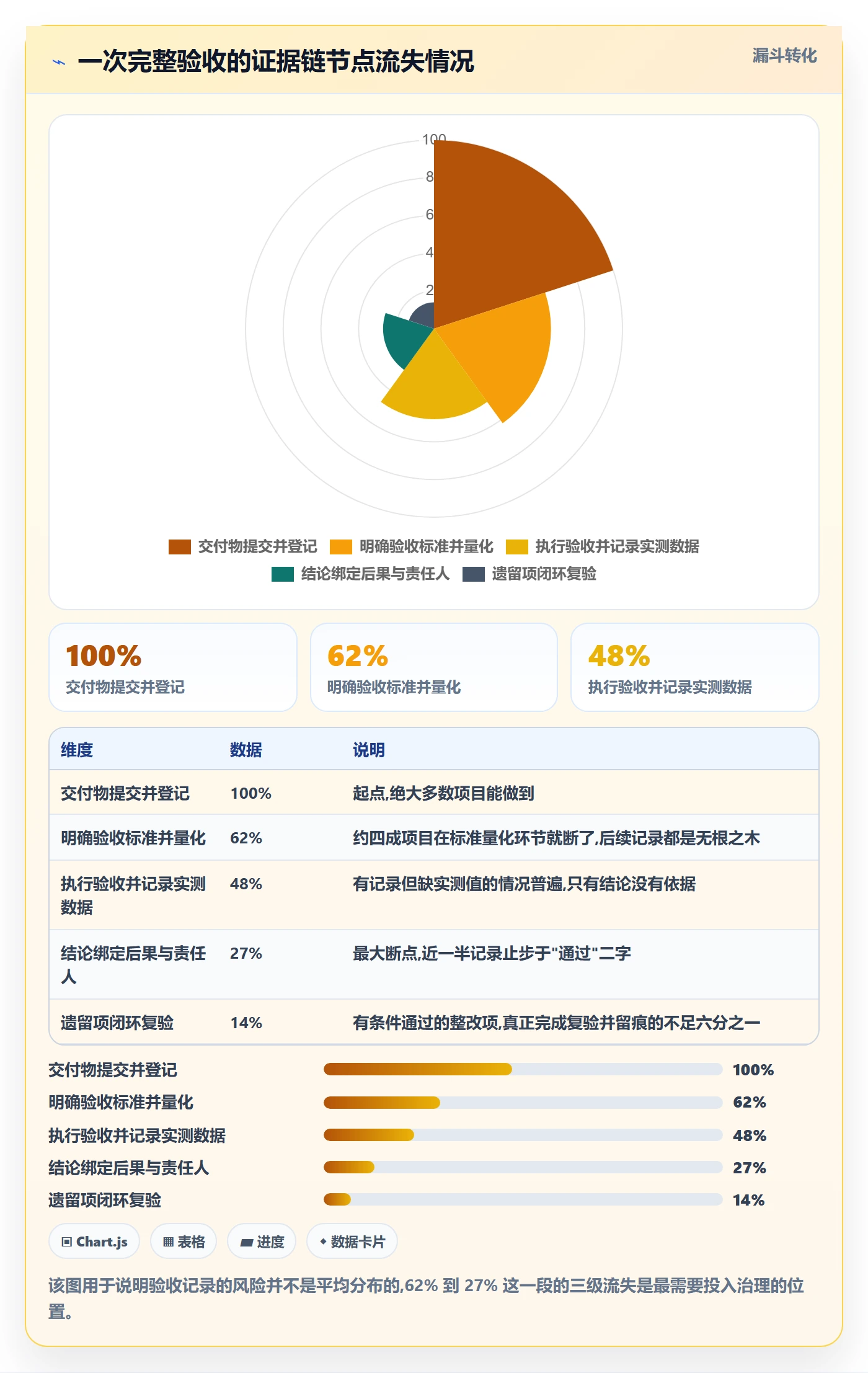

4. 证据链的节点流失是主要风险来源
把一次完整的验收拆成节点看,你会发现风险不是均匀分布的,而是集中在几个"断点"上。

5. 验收标准的可判定化改造
三层结构里,最难的不是记录,是标准。标准不可判定,记录做得再漂亮也没用。我把标准改造称为"从一个形容词变成一个可执行断言"。
具体做法是四步。
- 找形容词:把所有"稳定、流畅、友好、及时、满足要求"这类词圈出来。
- 问边界:这个词在什么数值或状态下算满足?在什么状态下算不满足?
- 定口径:用什么方法测量?在什么环境下测量?取多少次采样的什么值(P50/P95/最大值)?
- 写异议期:验收结论出具后,对方在多少个工作日内可以提出异议?超期未提异议视为接受。
第 4 步是我认为性价比最高的一条。很多企业吃亏不是因为标准不清,而是因为"沉默到底算不算接受"没有约定。写清异议期,能消掉相当一部分争议。
6. 结论必须绑定后果:一张对照表
我通常用下面这张表给团队做培训,让每个人知道"通过"这两个字背后应该挂什么。
| 验收结论 | 必绑后果 | 必填责任人 | 常见漏项 |
|---|---|---|---|
| 通过 | 付款节点触发、质保期起算日、剩余风险移交承接方 | 甲方验收判定人、乙方交付责任人 | 质保起算日未写,导致质保期认定争议 |
| 有条件通过 | 整改项清单、整改期限、复验方式、逾期罚则 | 整改责任人、复验判定人 | 整改项没有可验证的验收条件,复验时重复扯皮 |
| 不通过 | 返工范围、费用承担方、重新提交时间 | 返工责任方、重新验收判定人 | 费用承担未明确,返工变成双方共同成本 |
| 挂起/延期 | 挂起原因、解除条件、最长挂起时限 | 解除条件判定人 | 没有最长时限,挂起变成无限期 |
五、真实案例与数据观察:字段化改造前后的对比
下面这个案例是我 2023 年跟进的一个项目,数据经过客户同意后做了脱敏处理,口径是改造前后各两个季度的对比。之所以选它,是因为它同时包含了工具迁移和流程改造两个变量,能看到两者的分界。
1. 案例背景
客户是一家约 320 人的智能硬件企业,内部研发与外协交付并行,年软件外包与集成采购金额在 4000 万到 6000 万区间。改造前的状态很有代表性:
- 验收结论记录在邮件里,附件放在共享盘,命名规则每人一套。
- 需求变更在 IM 里沟通,变更后验收标准基本不更新。
- 验收单是 Word 模板,签字后扫描件上传,后续检索靠人肉翻文件夹。
- 原有的研发管理工具是 Jira,主要承载研发任务,验收环节只是在任务上加一个"已完成"状态。
2. 改造动作:把验收从"状态"变成"对象"
这次改造的核心动作只有一个,但影响很大:把验收从一个任务状态,变成一个独立的数据对象。
具体来说,他们在 PingCode 里把验收环节建成了独立的验收单类型,而不是挂在任务上的一个状态标签。验收单作为独立对象,才有独立的字段、独立的审批流、独立的附件版本、独立的检索入口。
这一步看起来是工具细节,实际上是治理逻辑的分界。状态是描述性的,对象是可承载责任的。

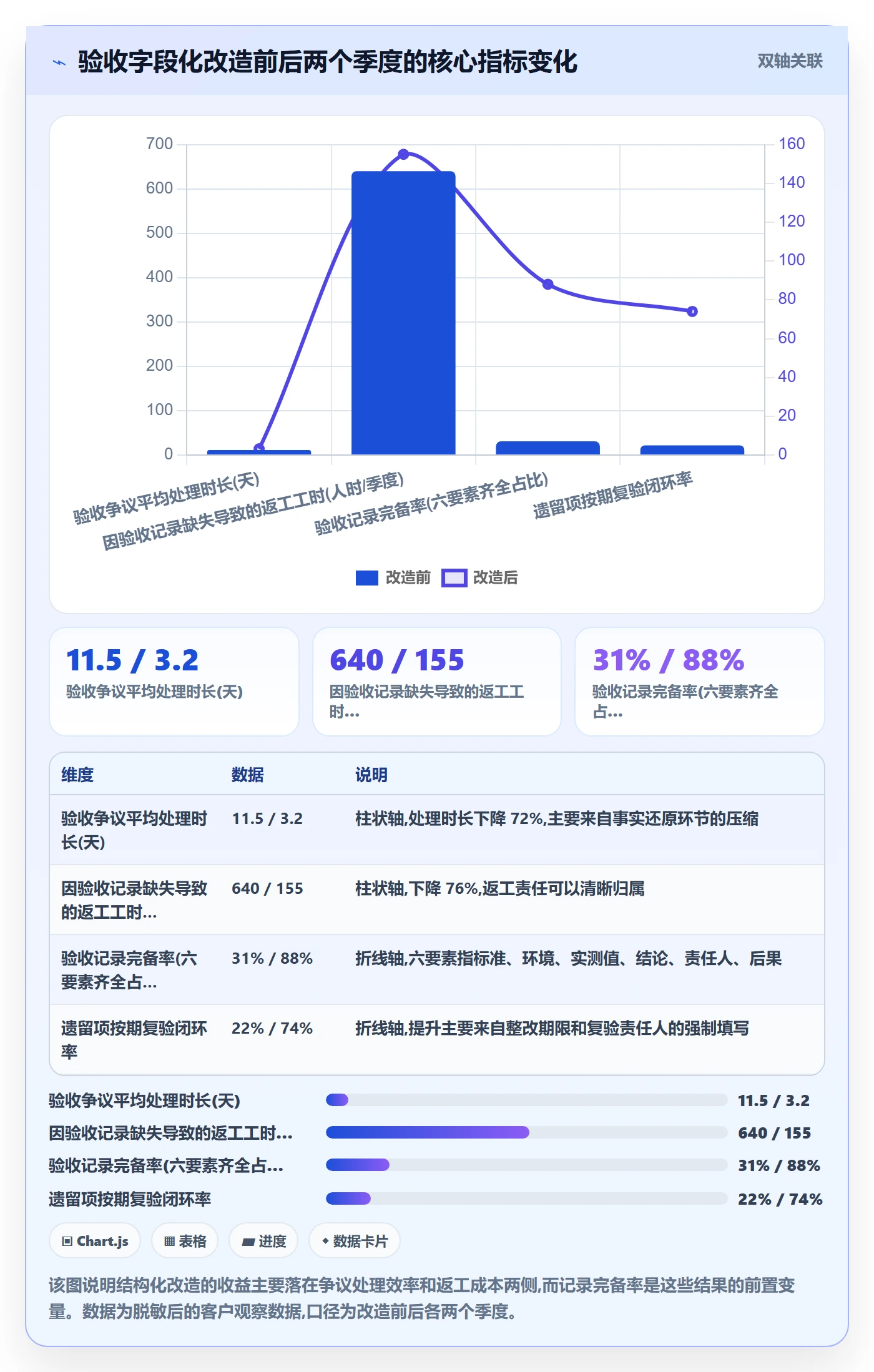

3. 两个季度的对比数据
改造上线后,客户统计了四项指标。

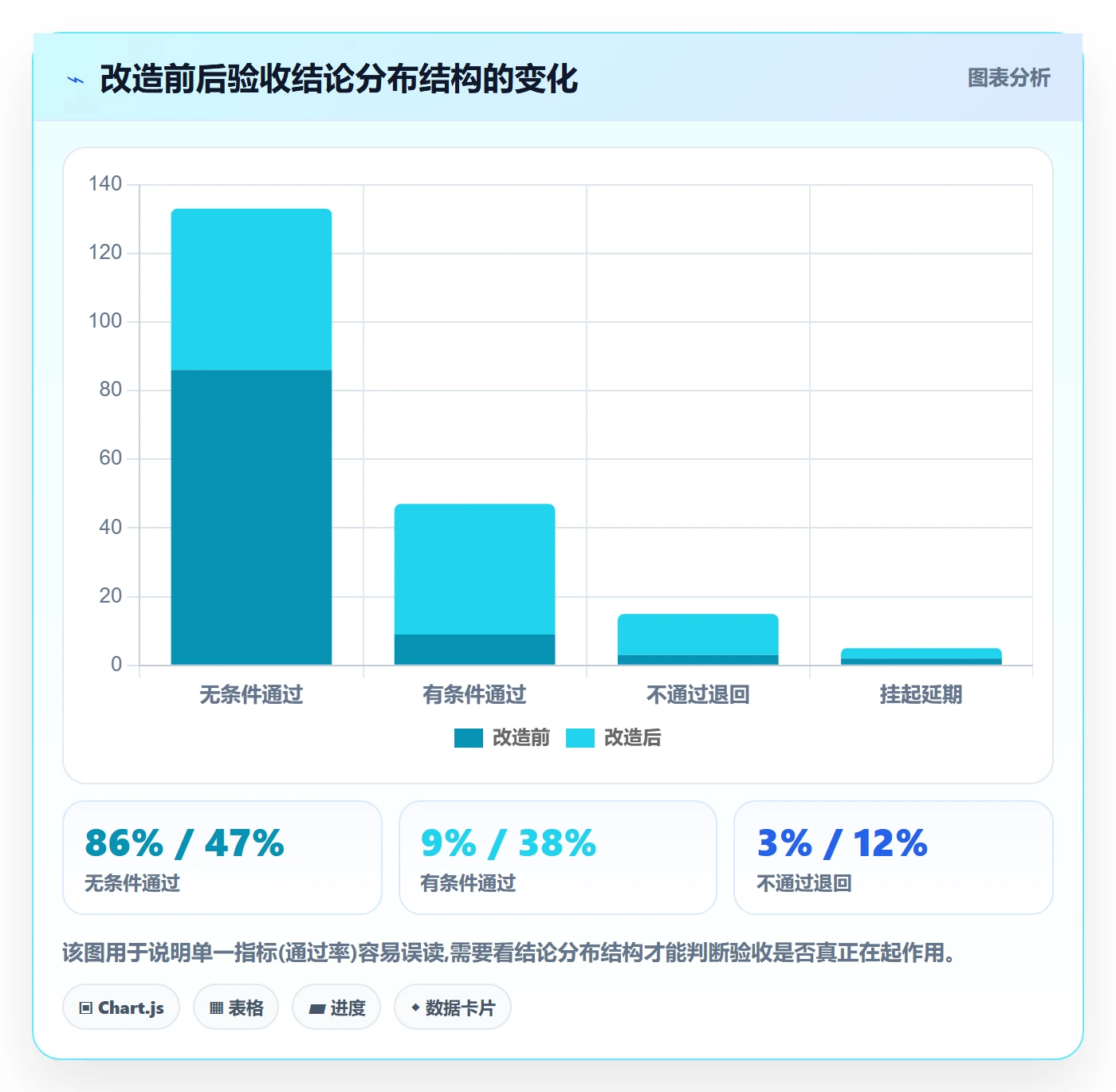

4. 另一个视角:验收结论的分布变化
数据里最有意思的一项,不是时长和工时,而是验收结论的分布结构变化。改造前,"通过"占了绝大多数;"有条件通过"很少。改造后,"有条件通过"的比例大幅上升。
一开始客户管理层很紧张,以为交付质量下降了。我给出的解读相反:"有条件通过"比例上升,说明验收从"走过场"变成了"真判"。改造前的高通过率不是质量好,而是问题没有被识别和记录。

5. 一个具体争议的复盘:PingCode 迁移过程中的记录完整性
这家客户是从 Jira 迁移过来的。迁移过程中遇到一个典型问题,值得单独讲。
他们在迁移方案的第一版里,只迁了任务主体、状态和负责人,历史验收附件和评论没有纳入迁移范围。上线后第二个月,一起关于"某批次传感器标定是否通过"的争议爆发,而当时的验收依据留在旧系统里,只能靠人工导出的 CSV 加共享盘文件拼凑。
补救方案是在 PingCode 里为历史验收数据做了一次补充导入,把附件与评论挂回对应的验收单对象上。这件事给我的判断是:国产化替代不是"把数据搬过去",而是"把责任链搬过去"。迁移方案里必须显式包含验收记录、审批意见、附件版本这三类内容,否则迁移完成后,你的历史风险控制能力是断档的。
顺带说一句适用边界:这类结构化改造对 100 人以上的组织收益最明显,因为跨部门、跨供应商的验收链条长,靠人对人沟通的损耗最大。百人以下的小团队,如果交付形态单一、人员在位稳定,做到我后面说的"轻量档"就够,不必追求全套字段。
6. 私有化部署在验收记录场景里的额外价值
这个客户的验收数据里包含供应商报价、硬件序列号、标定参数,属于商业敏感信息,因此选择了私有化部署。从验收记录的角度看,私有化带来两个实际好处。
一是附件保管的可控性。验收记录的价值高度依赖附件的长期可访问性,五年后还能打开,这条记录才算成立。二是审计留痕的完整性。私有化环境下的操作日志由企业自己掌握,出现争议时可以自行导出完整的修改历史,这在举证时非常关键。
六、不同情况下的行动建议
接下来是决策部分。我把常见情况分成几类,每类给出我认为最实际的建议。请注意,这些是取舍建议,不是标准答案,你要结合自己的组织形态调整。
1. 项目金额 50 万以下、交付形态单一
不建议上复杂系统。用一个固定字段的表单加一个归档目录就够了。但要确保三个要素不缺:验收标准写成可判定断言、实测值有记录、结论绑定后果。
我给这类团队的最小方案是"一页纸验收单":上半页写标准和实测值对照,下半页写结论与后续动作。一页纸的成本很低,但能覆盖 80% 的争议场景。
2. 项目金额 50 万到 500 万、有外部供应商
这个区间是投入产出比最高的治理区间。建议把验收单建成独立对象,强制六个必填字段(标准、环境、实测值、结论、责任人、后果),并设置异议期。
同时建议加入"遗留项看板",把所有"有条件通过"的整改项集中管理。我观察到的规律是:遗留项一旦不集中管,到期复验率会掉到 20% 左右,而集中管能提到 70% 以上。
3. 项目金额 500 万以上或处于强监管行业
这一类必须做全套,而且需要第三层证据的独立签署。建议引入双人判定(技术判定 + 业务判定),并使用带版本的电子签署。异议期、质保起算、付款节点的绑定必须写进合同模板,而不只是写在验收单上。
强监管行业(如医药、金融、车规)还要额外记录验收环境的完整参数和所用工具的校准状态。这一层的成本不低,但相对于合规风险,是划算的。
4. 外部供应商 vs 内部团队
对内部团队的验收,可以简化过程证据,但不要简化交付物证据和决策证据。内部分歧往往不是"做没做",而是"算不算完成",所以版本锚定和验收标准的清晰度更重要。
对外部供应商,三层证据必须齐,而且过程证据里的"验收环境"要写得比内部验收更细。原因很简单:外部争议里,环境差异是最常见的抗辩理由。
5. 敏捷迭代型 vs 交付型
敏捷迭代型的特点是验收频次高、单次范围小。这一类的关键是模板轻量化 + 聚合归档:单次验收用极简模板(五项以内),但按迭代或季度做一次聚合验收记录,把零散验收串成一条完整证据链。
交付型的特点是验收次数少、单次范围大、金额集中。这一类的关键是前置标准冻结:验收前把标准文档版本锁定,后续任何变更走变更流程并更新验收标准,避免"旧标准验新交付"。

七、不同情况下的取舍:四组需要你亲自拍板的矛盾
行动建议讲完,必须讲取舍。因为所有治理方案都有代价,不讲代价的建议是不负责任的。
1. 取舍一:记录成本 vs 风险敞口
记录是有成本的,我测算过,完整的结构化验收记录,单次成本大约在 1.5 到 4 人时之间。如果每个小任务都按完整档做,团队产能会被拖累 5% 到 10%。
我的判断是:按金额和不可逆性分级,而不是按团队习惯统一。不可逆的动作(如硬件到场安装、一次性数据迁移、生产环境变更)无论金额大小都要完整记录;可逆的动作(如界面调整、配置变更)可以极简记录。不可逆性是比金额更好的分级依据,因为它决定了出问题后能不能回滚。
2. 取舍二:自动化采集 vs 人工确认
工具能自动采集大量数据:提交时间、构建结果、测试用例通过率、部署记录。这些自动化数据能显著降低记录成本。
但自动化采集有一个边界:它能记录"发生了什么",不能记录"这意味着什么"。判定结论、责任归属、后果绑定,这三件事必须有人工确认的动作。我见过试图全自动化的团队,最后记录变成了数据流水账,在争议中依然站不住。
3. 取舍三:统一模板 vs 场景适配
统一模板便于培训和检索,但会强迫不同场景套用同一套字段,产生大量"填了但没用"的字段。场景适配模板更贴合实际,但维护成本高,且容易出现"每个项目一套规则"的失控。
我的做法是核心字段统一 + 扩展字段场景化。六个核心字段全局强制,其余字段按交付类型挂载不同的字段组。这样既保证了证据链的底线,又保留了适配空间。
4. 取舍四:工具投入 vs 流程改造
这是我最想强调的一组取舍。很多企业的做法是先上工具,再想流程。结果是把错误的流程自动化了,错误被放大而不是被消除。
我的建议顺序是:先做标准量化改造,再定字段结构,最后选工具承载。顺序颠倒的话,工具上线后你会发现字段不够用、审批流不匹配,然后进入漫长的二次改造,团队信心在这个过程中被消耗掉。

八、落地操作步骤:七步把验收记录做成可执行凭证
前面讲的是判断,这一节讲操作。这是我在多个项目里反复打磨后固化的流程,你可以直接拿去改。
1. 七步落地流程
- 盘点风险敞口。把在手项目按合同金额和不可逆性排一遍,分出高中低三档,确定每档要记录到什么程度。这一步不做,后面的字段设计全是拍脑袋。
- 把验收标准从形容词改成断言。逐条过合同和需求文档,把所有不可判定的表述替换成带数值、口径、测量方法的断言。这一步通常耗时最长,也最有价值。
- 设计验收单字段结构。按三层证据设计,核心六个字段全局强制,扩展字段按交付类型挂载。
- 建立结论与后果的绑定规则。四种结论(通过、有条件通过、不通过、挂起)分别对应什么后续动作,写进流程规则,不依赖人的记忆。
- 把验收建成独立对象。不要挂在任务状态上,要作为独立数据对象存在,有独立编号、独立附件、独立检索入口。
- 约定异议期与超期处理。在验收单和合同模板里同步写入异议期条款。
- 建立遗留项看板与按期复验机制。所有"有条件通过"的整改项自动进入看板,到期提醒,复验留痕。
2. 验收记录六个核心字段清单
这是我建议全局强制的六个字段,也是判断一份验收记录是否合格的底线。
| 字段 | 类型 | 是否必填 | 填写要求 | 缺失后的典型后果 |
|---|---|---|---|---|
| 验收标准 | 文本 + 附件 | 是 | 必须可判定,含数值、口径、测量方法 | 争议时无法证明"不合格" |
| 验收环境 | 结构化字段 | 是 | 软件记录环境名与版本,硬件记录场地与条件 | 对方以环境差异抗辩 |
| 实测数据 | 数值 + 附件 | 是 | 原始数据或报告,不允许只写"合格" | 无法复现,记录失去证明力 |
| 判定结论 | 枚举 | 是 | 四选一:通过/有条件通过/不通过/挂起 | 结论模糊,后续无法触发动作 |
| 判定责任人 | 人员字段 | 是 | 具体到人,不接受部门或项目组 | 责任无法归属 |
| 后果绑定 | 结构化字段 | 是 | 付款节点、质保起算、整改期限至少填一项 | 验收与结算脱钩 |
3. 验收单结构化模板示例
下面这份 YAML 是我在项目里实际用过的验收单结构模板,可以对应到主流项目管理平台的自定义字段配置。注意验收单是独立对象,不是任务的一个状态。
acceptance_record:
id: ACC-2024-0873 # 独立编号,与任务编号分离
object_type: acceptance # 独立对象类型,不是任务状态
deliverable:
name: "边缘网关固件"
version: "v2.3.1" # 版本锚定,必填
batch_no: "B2024-09-01" # 硬件批次号,软件可填发布单号
quantity: 120
change_ref: "CR-2024-0112" # 关联变更单,变更后标准同步更新
standard:
items:
key: "并发连接数"
target: ">= 5000"
method: "JMeter 压测,持续 30 分钟,取 P95"
key: "断网重连时间"
target: "method: "人工断网 10 次,取最大值"
environment: "预生产环境 / 固件 v2.3.1 / 网关 12 台抽样"
measured:
key: "并发连接数"
value: "5430"
evidence: "jmeter_report_20240912.html"
key: "断网重连时间"
value: "6.2s"
evidence: "reconnect_log_20240912.csv"
conclusion: "conditional_pass" # pass / conditional_pass / reject / suspend
decision_maker: "张某某(技术验收) / 李某某(业务验收)" # 双人判定
decided_at: "2024-09-12T16:40:00+08:00"
objection_window: "5 个工作日" # 异议期,超期未提视为接受
consequences:
payment_node: "触发二期款 30%"
warranty_start: "2024-09-12"
open_items:
desc: "高温 55℃ 场景下重连时间未测"
owner: "供应商 王某"
due: "2024-09-30"
recheck_by: "张某某"
penalty: "逾期每日 0.3% 合同额"
4. 落地时的三个细节提醒
细节一:验收单编号要与任务编号分离。如果验收单编号复用了任务编号,团队会下意识把它当成任务的一部分,填写质量会明显下降。
细节二:附件命名规则要机器可读。建议统一为"验收单号_字段名_日期",这样几年后批量检索时不会抓瞎。
细节三:复验记录要单独一条,不能覆盖原记录。原验收记录和复验记录并存,才能体现整改闭环的过程。
九、常见问题解答
1. 验收记录要保存多久?
我的建议是按质保期加争议时效的较大值来定,通常不少于合同履约完成后 3 年,强监管行业按行业要求执行。保存的关键不是时长,而是可读性,五年后还打得开的附件,才算真正保存了。
2. 团队抱怨记录太费时间怎么办?
不要在"要不要记录"上争论,要在"记什么"上做分级。把可逆动作降为轻量档,把不可逆动作升为完整档。多数团队的抵触来自"所有事都要写一堆",而不是"关键事要写清楚"。分级之后,抵触通常能下降一半以上。
3. 供方不接受这么细的验收记录怎么办?
这件事应该在合同阶段解决,而不是验收阶段。在合同里写入验收标准附件、异议期条款、记录形式要求,验收时就是执行问题,不是谈判问题。已经签完合同的,可以在变更单里补充约定,但难度会大很多。
4. 用表格管理验收记录可以吗?
可以,前提是三条:每条记录有唯一编号、有关联附件、有责任人字段。风险在于表格局限性,多人同时填写容易版本冲突,附件散落在共享盘,长期检索成本高。项目数量超过 30 个、涉及外部供应商超过 5 家时,建议迁移到结构化平台。
5. 国产化替代时,历史验收记录怎么处理?
迁移方案里必须显式包含三类内容:验收记录主体、审批意见、附件版本。只迁任务主体是最常见的坑,后果是历史风险控制能力断档。我的建议是迁移前先做一次历史验收数据盘点,确认哪些还处在质保期内,这部分必须优先保证迁移完整。
6. 敏捷团队每个迭代都要验收,记录会不会太重?
不会,前提是模板足够轻。迭代验收用五项极简模板,然后在季度或版本节点做一次聚合验收记录,把零散记录串成证据链。这样单次成本可以控制在 15 分钟以内,同时保留了完整可追溯性。
十、总结:把验收记录当成一份会被人拿去用的文件来写
回到开头那个 780 万元的案例。复盘时我最大的感受不是"记录没做好",而是当时做记录的人,脑子里想的不是"这份东西将来会被谁拿去用"。他们把它当成流程的一个收尾动作,而不是一份会被财务、法务、运维、甚至仲裁员拿去读的文件。
这个视角的切换,是这篇文章想传递的核心。验收记录的质量,不取决于团队多认真,取决于设计者有没有站在使用者角度去设计字段结构。
我的独特判断有三条,你可以拿去对照自己的组织。
第一条:验收记录的完备度应当由不可逆性决定,而不是由金额或团队习惯决定。不可逆的动作必须完整记录,可逆的动作可以极简。这条比"按金额分级"更实用,因为它直接对应"出问题后能不能回滚"。
第二条:把验收从任务状态升级为独立数据对象,是治理有效性的分水岭。状态是描述性的,对象是可承载责任的。这一条在工具层面只是一次配置调整,但在治理层面是一次结构变化。
第三条:验收标准量化改造的优先级,高于记录方式的改造。标准不可判定,记录做得再规范也只是把模糊的东西工整地保存下来。
接下来你可以做三件事,建议按顺序来。
- 挑一个金额最大、且刚刚验收完成的项目,把它的验收记录交给一个不了解项目的人,看对方能不能还原出"谁、何时、依据什么、判定什么、后果是什么"。这一步大约需要 20 分钟,能让你快速看到自己的真实水平。
- 把在手项目按不可逆性分成三档,确定每档的记录颗粒度。这一步不需要工具,一张表就够。
- 从下一个新项目开始,在验收前把标准文档做一次量化改造,并把六个核心字段固化到验收单里。不要试图一次改造所有历史项目,新项目跑通再做存量。
最后提醒一句:验收记录这件事,平时看不出价值,它所有的价值都兑现于出事的那一刻。而那一刻到来时,你已经没有机会补救了。
常见问题解答(FAQ)
1. 验收记录到底该记哪些内容才算完整、能应对审计?
我之前一直觉得验收记录不就是让客户签个字、拍张照吗,直到去年公司做内部审计,审计同事翻出几个项目的验收单,发现只有一句“验收通过”,没有验收标准、没有验收过程、没有异常处理记录,结果这几个项目被判定为验收证据不足,尾款回收都受了影响。我现在就想知道,一份真正能扛住审计的验收记录,最少要包含哪些要素?
一份可审计的验收记录至少要覆盖五个要素,缺一项都可能在审计或纠纷中被认定为证据链不完整。第一是验收依据,也就是合同条款编号、需求文档版本号、双方确认的验收标准;第二是验收对象,明确到具体的交付物名称、版本、数量、部署环境;
第三是验收过程,记录验收时间、参与人及其角色、验收方式(现场演示、抽样测试、自动化测试报告);第四是验收结论,不能只写“通过”,要逐条对应验收标准给出合格或不合格判定;第五是异常与遗留项,把未通过项、整改责任人、整改期限、复验时间写清楚。
判断依据上,可以参照合同履约证据的通用口径:能回答“验的是什么、按什么标准验、谁来验、怎么验、结果如何、没过的怎么办”这六个问题,基本就完整了。操作上建议做一张验收记录模板,把这五块做成固定字段,验收时逐项填写,避免事后补记。
2. 任务验收时发现部分不合格,验收记录该怎么写才不埋雷?
我们团队做交付项目,最怕的不是验收不过,而是验收会上双方口头说“先这样,后面再改”,记录里只写了个“基本通过”。结果三个月后客户翻脸,说当初根本没同意,我们拿不出任何书面依据。我自己就踩过这个坑,所以特别想知道,遇到部分不合格的情况,记录到底该怎么落笔?
核心原则是:验收记录必须区分“整体结论”和“分项结论”,绝不能用一个模糊词把不合格项盖过去。可执行的做法是采用分项验收表,每个交付物或每条验收标准单独一行,判定列只允许填“合格”“不合格”“有条件通过”三种值。
如果出现不合格项,必须同步记录四项信息:不合格的具体描述(最好附截图或测试数据)、双方确认的整改方案、整改完成期限、复验触发条件。如果双方同意“有条件通过”,要在记录里写明条件是什么、条件未达成时的后果(比如暂不支付尾款、暂不进入下一阶段),并由双方授权人签字确认。
判断依据上,关键看这条记录能不能在未来回答“当时到底同意了什么”。凡是无法回答这个问题的措辞,比如“基本通过”“原则上同意”“后续优化”,都属于风险措辞,应要求改写。另外建议验收会结束前当场宣读记录并双方签字,不要会后单方面整理发送,否则对方可以否认收到或认可。
3. 用某项目管理工具能不能自动生成验收记录,还是必须手工整理?
我们公司项目多、验收频繁,靠 Excel 手工整理验收记录不仅慢,还经常漏项、版本对不上。我一直在想,能不能用某项目管理工具把验收流程和记录自动化,但又担心工具生成的记录太模板化,到了审计或客户纠纷时不够用。有没有人真正跑通过这套流程,效果到底怎么样?
用某项目管理工具做验收记录是可行的,但前提是把工具当成“结构化采集器”而不是“自动生成器”,否则出来的记录确实会很空。可执行的搭法是:在工具里为每个交付物建验收任务,任务下挂验收标准清单,验收人逐条勾选合格或不合格并强制填写备注,附件区上传测试报告、截图、客户签字件;
再配置状态流转,只有全部条目判定完成、异常项全部关闭,任务才能流转到“验收通过”。这样工具沉淀下来的就是逐条、带时间戳、带操作人、带附件的原始记录,导出后稍作整理就能形成完整验收文档。判断依据上,要看两点:一是记录是否可追溯到具体人和具体时间,二是异常项是否有闭环状态。
手工整理并非完全不可替代,但项目数量超过一定规模后,手工漏项概率会明显上升,因为人很难保证每次都填齐所有字段。我的建议是工具负责采集和流转,人负责审核措辞和最终签署,两者结合最稳。具体字段和流程要按你们合同里的验收条款来定,不要照搬工具默认模板。
4. 验收记录应该保存多久、由谁保管,出了问题怎么快速调取?
我们公司之前发生过一次客户尾款纠纷,律师要我们提供两年前的验收记录,结果发现当时负责的项目经理已经离职,记录散落在个人电脑和邮件里,找了两天才凑出一份不完整的版本,差点误了事。从那以后我就特别关心,验收记录到底该保存多久、归谁管、怎么保证随时能调出来?
验收记录的保存和调取要有制度,不能依赖个人习惯。保存期限上,建议至少覆盖合同履约期加诉讼时效,实务中通常按合同金额和行业监管要求确定,重要项目建议长期保存,普通项目也不宜短于合同结束后数年,具体年限要结合你们所在行业的监管规定和合同约定来定,不要只按内部习惯拍板。
保管责任上,应明确由项目交付方和商务或法务方双线归档,项目负责人负责过程记录的完整性,商务或法务负责最终归档和版本管理,离职时必须做验收记录交接清单并签字。调取效率上,关键是统一命名和索引规则,比如按“客户名称加合同编号加验收日期”命名,并在归档系统里登记关键词,保证不依赖某个人也能检索到。
判断依据上,可以做一个简单测试:假设负责人当天离职,你能否在半小时内找到任意一个历史项目的完整验收记录?如果做不到,说明归档机制还不合格。操作上建议每季度抽查一次历史项目记录的完整性和可检索性,把问题在平时暴露出来,而不是等纠纷发生才临时找。
核心关键词
文章包含AI辅助创作:任务验收如何做好验收记录?企业管理者风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/407643
读者评论
文章把验收记录定位成仲裁凭证这个视角确实少见,但实操里有个问题:中小企业的法务资源有限,合同本身就没写清判定标准,事后验收记录做得再结构化也难补救。我们去年换系统时只迁了任务数据,验收附件和历史审批意见全留在旧平台,后来出争议只能靠邮件截图,最后不了了之。我们团队之前要求每次验收都附完整测试日志,结果项目经理花大量时间整理文档,真正该记录的判定标准反而草草带过。
感觉验收治理的起点应该是合同评审,而不是验收环节。想请教一下,迁移前有没有一个最低限度的数据完整性 checklist 可以参考?后来精简了字段,争议处理反而更快了。
国产化迁移那段很有共鸣。,"对‘记录越详细越好’那个误区印象深刻。
