验收标准怎么做?企业管理者制度设计:任务验收从0到1

去年冬天,我陪一家两百多人的 SaaS 公司做季度复盘。会议室里,研发负责人和产品负责人为一张任务卡吵了四十分钟,需求写着"优化登录体验",开发说做完了,产品说没做。翻遍记录,没有人写过"优化到什么程度算完成"。这张卡在系统里挂了 37 天,最后以"口头认可"结案,但两个人此后三个月没再主动对齐过需求。

这不是个例。我在过去三年参与的 17 个流程治理项目里,验收标准缺失或形同虚设的团队,任务一次通过率普遍低于 50%,验收争议率超过 30%。而验收标准真正落地的团队,这两个数字分别是 78% 和 9%。差距不是出在员工能力上,是出在制度设计上。

这篇文章不讲"验收很重要"这种废话。我把它拆成三个层次:验收标准本身怎么写、验收制度怎么设计、不同规模的企业该怎么取舍。文中的判断和数据来自我实际做过的一线项目,哪些是经验推演、哪些是真实验证,我会明确标注。

一、核心结论:验收标准是"可判定的契约",不是"工作说明"

大多数管理者对验收标准的理解是错位的。他们把它当成一份"告诉别人我做了什么"的说明文档,所以写出来的是"完成了登录模块开发""对接了支付接口"。这类表述的致命问题在于:它描述的是动作,而不是结果;它记录的是过程,而不是判定条件。

我的核心结论只有一句话:验收标准是任务开工前,双方对"什么样的客观证据出现时,这件事就算完成"达成的书面共识。它有三个不可退让的属性。

1. 可判定性优先于完整性

很多团队写验收标准时追求"全面",恨不得把需求文档复述一遍。结果写了 800 字,验收时还是吵。因为全面不等于可判定,一个第三方拿到这份标准,能不能独立判断"过了还是没过"?

我见过最好的一条验收标准来自一家做医疗影像的客户:"上传一张 2048×2048 的 DICOM 影像,系统在 3 秒内返回分割结果,分割边界与标注医师结果的 Dice 系数不低于 0.92。"这句话里有输入条件、有动作、有量化阈值、有证据形态,任何人都能复现。这才叫验收标准。

2. 验收标准必须在开工前冻结,不能在交付前补齐

这是我在项目里反复纠正的一个动作。很多团队的习惯是:任务做完了,交付前临时写一段验收说明,走个流程。这不是验收标准,这是交付说明书。

开工前写和交付前写,本质区别在于它约束的是谁。开工前写,它约束执行方"往哪儿做";交付前写,它约束的是验收方"别太挑"。前者是契约,后者是免责声明。

3. 验收强度必须分级,不能一刀切

我调研过一个反面案例:某公司为了"提高质量",要求所有任务都必须有完整的验收标准、测试报告、评审记录。三个月后,制度被全面绕过。原因很简单,一个改文案的任务和一个支付对账的任务,违约成本差了两个数量级,用同一套流程,等于给轻任务加税。

验收制度的生命力来自分级,而不是来自严格。严格的无差别执行,最后一定会退化成形式主义。

验收标准怎么做?企业管理者制度设计:任务验收从0到1

二、为什么大多数企业的任务验收会失控

在给结论之前,先说清楚失控是怎么发生的。我挑三个我亲手处理过的场景,它们分别代表了三种典型的失控路径。

1. 场景一:两百人 SaaS 公司的"验收扯皮周"

这家公司当时约 220 人,研发 130 人,用的是某项目管理工具做需求流转。问题爆发在季度末:一个迭代里 43 个任务,有 11 个在验收环节被打回,5 个反复打回三次以上。

我抽了打回次数最多的 20 个任务做溯源,发现一个共性:这些任务的验收标准全部写在需求描述的末尾,平均长度 14 个字,且 70% 含有"优化""完善""提升"这类词。比如"优化首页加载速度",没有目标值、没有测量环境、没有对比基线。

更关键的是流程问题:验收标准是开发在提测时补写的。开发写什么,测试就验什么,产品最后说"这不是我要的"。三方都没有错,错在制度让最后一个人承担了定义权。

2. 场景二:制造企业的软硬件混合交付

第二家是某设备制造企业,做的是软硬件一体的产线检测系统。他们的验收问题更隐蔽:硬件部分有明确的国标和出厂测试报告,软件部分却只有一句"功能正常运行"。

结果就是所有争议都往软件侧挤。硬件没问题,那交付延期一定是软件的问题。当一套交付物里只有一部分有客观验收依据时,它就会成为整个项目的情绪出口。

我们后来做的事很简单:给软件侧的每个交付物补上"运行环境 + 输入样本 + 期望输出 + 容差范围",把软件验收做到和硬件出厂测试同等颗粒度。争议率在两个月内从 28% 降到 11%(该项目内部统计)。

3. 场景三:外包与内部团队的验收双标

第三家的问题最典型,也最普遍:对内宽松,对外严苛。内部团队交付"大概能用"就过了,外包团队交付必须逐条对照验收清单。

这种双标的后果不是外包吃亏,而是内部慢慢失去了被检验的能力。外包团队因为被反复打磨,交付质量反而更稳;内部团队因为缺乏反馈,返工积累到集成阶段才爆发。

验收标准的严格程度可以有差异,但验收逻辑不能有差异。对外用"条件-结果-证据",对内也必须用同一套,否则制度在内部就失去了正当性。

验收标准怎么做?企业管理者制度设计:任务验收从0到1

三、五个最常见、也最致命的验收误区

把上面三个场景抽象一下,就是下面五个误区。它们经常同时出现,而且相互强化。

1. 把验收标准写成工作内容清单

"完成数据库表设计""编写接口文档""完成单元测试",这是任务拆解,不是验收标准。任务拆解回答"我要做哪些事",验收标准回答"做到什么程度算做完了"。两者混用,会导致验收时只能检查"有没有做",无法检查"做得对不对"。

一个简单的自检方法:如果一句话里主语是执行者、动词是"完成/编写/实现",那它是任务拆解;如果主语是交付物、动词是"支持/达到/响应/返回",那才可能是验收标准。

2. 用不可判定的形容词描述结果

"优化""提升""完善""流畅""稳定"是验收标准里的五毒词。它们的问题不是不够专业,而是没有判定边界。什么叫流畅?100 毫秒是流畅,300 毫秒可能在某些人眼里也算流畅。

我在项目里推行过一个硬化规则:验收标准中出现任何一个不可量化形容词,必须紧跟一个数字或一个可观察现象。比如"流畅"要写成"首屏渲染时间 P95 低于 1.2 秒"。

3. 只在交付前才写验收标准

前面已经说过,这里补充一个观察:交付前补写验收标准的团队,验收标准会不自觉地靠近"已经做出来的样子"。这是人性,不是态度问题。

人会本能地把现实合理化。开发做完了 A,验收标准就会写成 A;如果一开始写的是 B,现在就得承认做偏了。所以制度上必须把写验收标准的时点卡在任务进入"进行中"之前,而不是"提测"之后。

4. 所有任务用同一套验收强度

这是制度设计层面最常见的错误。改了按钮文案的任务和涉及资金对账的任务,走同一套验收流程,结果是重任务被稀释、轻任务被拖累。

我做过一个粗略测算:如果所有任务都强制走完整验收流程(标准 + 评审 + 证据 + 双人复核),在 100 人以下的研发团队里,管理开销大约会吃掉 15%,20% 的有效工时。这个成本对轻任务是纯损失。

5. 验收人缺位,或者验收人就是执行人

最后这个误区最隐蔽。很多团队名义上有验收人,实际上是任务创建人顺手点了个"通过"。还有一种情况是开发自测后自己点验收通过。

自验收在制度上等于没有验收。不是不信任执行者,而是人在评价自己成果时会系统性地放松标准。这不是道德问题,是认知偏差。

验收标准怎么做?企业管理者制度设计:任务验收从0到1

四、专业判断逻辑:用"违约成本 × 不可逆性"给验收分级

知道了误区,接下来的问题是:怎么决定一个任务该用多严的验收标准?我的方法是两个变量做四象限。

第一个变量是违约成本:如果一个"其实没做完"的任务被验收通过,后续会产生多大代价。第二个变量是不可逆性:这个代价能不能事后低成本修复。

1. 两个变量,划出四类任务

高违约成本 + 高不可逆性,是必须重验收的领域,典型是资金、医疗、安全、合规、对外发布的数据。高违约成本 + 低不可逆性,需要强验收但可以快速迭代,比如核心业务流程的功能缺陷。

低违约成本 + 高不可逆性,最容易被忽视,典型是数据库结构变更、对外 API 契约变更。它们平时不出事,一出事就是大事故。低违约成本 + 低不可逆性,是大量日常任务的所在,应该用轻量验收。

2. 分出 L0 到 L3 四个验收等级

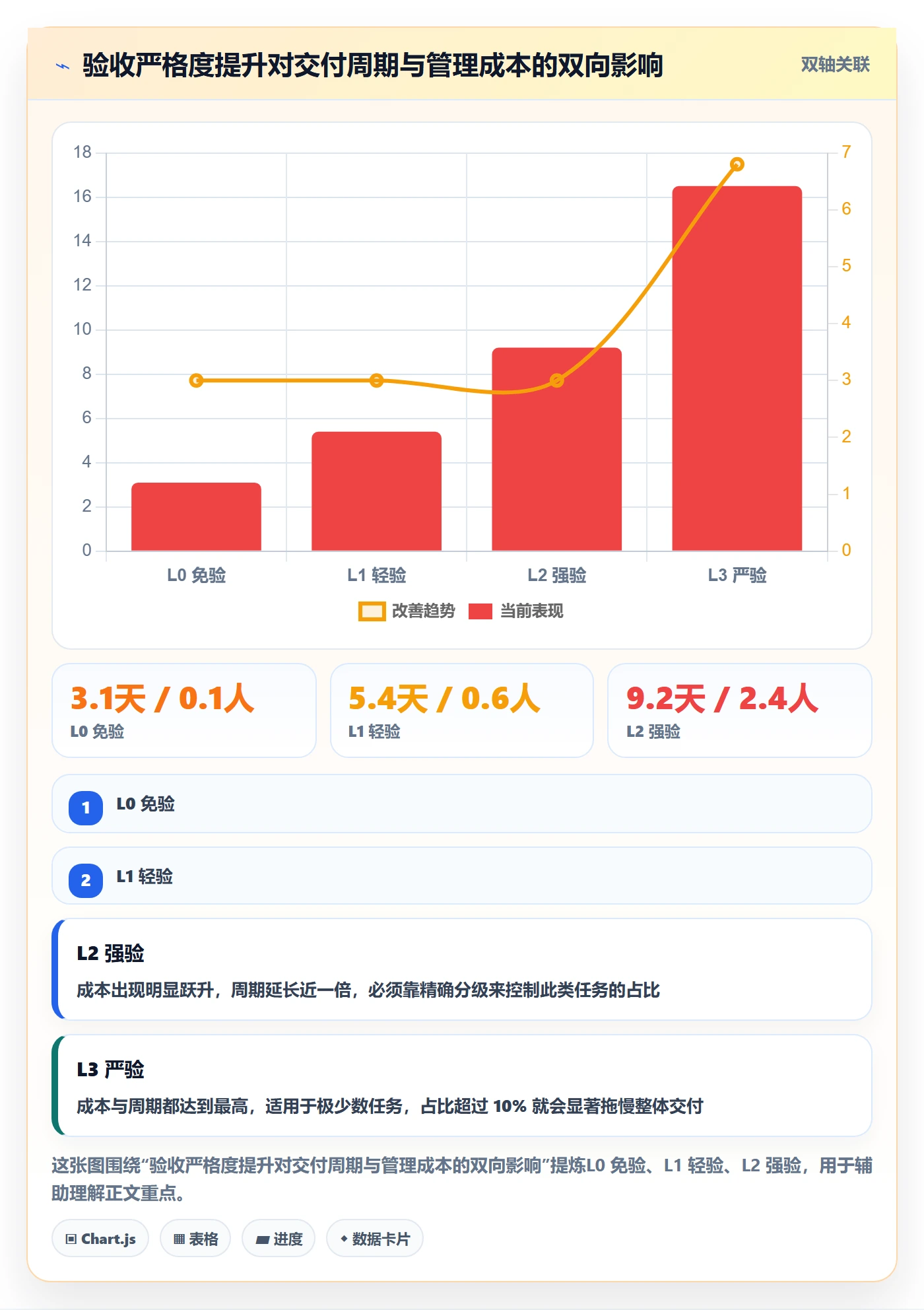

我把这四类任务映射成四个验收等级,这是制度设计的骨架。

等级 适用任务 验收标准要求 证据要求 验收人
L0 免验 文案微调、注释补充、内部草稿 无需书面标准,口头确认即可 无 任务创建人
L1 轻验 常规功能开发、UI 调整、文档编写 一句话可判定标准,含明确结果 截图或操作路径说明 同级同事
L2 强验 核心业务流程、对外接口、性能优化 结构化标准:条件 + 动作 + 阈值 + 证据 测试记录、日志、数据截图 指定验收人 + 交叉复核
L3 严验 资金、合规、安全、数据迁移、对外发布 结构化标准 + 反例清单 + 边界条件 完整证据链、可复现脚本 验收委员会或独立第三方

3. 验收标准的四要素写法

无论哪个等级,一条合格的验收标准都应该包含四个要素。我用一个模板来说明:

【前置条件】在什么环境、什么数据状态下执行
【触发动作】执行什么操作,操作者是谁

【期望结果】产生什么可观测的输出,阈值是多少

【证据形态】用什么形式证明结果,保存在哪里

举个例子,把"优化订单查询接口"改写成合规范本:

【前置条件】测试环境,订单表数据量 500 万条,索引与生产一致
【触发动作】通过 API 按用户 ID 查询最近 30 天订单列表

【期望结果】响应时间 P95 ≤ 300ms,P99 ≤ 800ms,返回字段与接口文档一致

【证据形态】压测报告 PDF + 接口响应日志片段,附在任务卡附件中

这个模板的价值不在于格式好看,而在于它把"说不清"的环节逼出来了。很多团队第一次用这个模板时会发现,他们连"前置条件"都写不出来,因为压根没定义过测试环境的数据量级。

验收标准怎么做?企业管理者制度设计:任务验收从0到1

4. 各等级验收要素的配置差异

不是所有等级都需要写满四要素。等级越高,要素覆盖越完整,这也是控制管理成本的关键。

验收标准怎么做?企业管理者制度设计:任务验收从0到1

五、从 0 到 1 的落地路径:六步走完,含工具承载方案

逻辑讲完了,接下来是我实际用过的落地路径。我把它拆成六步,每一步都标注了完成标志,避免落进"制度写了但没人用"的坑。

1. 第一步:任务分类与等级映射(1,2 周)

先不要动验收标准,先把任务类型摸清楚。做法是随机抽取过去三个月的 100 个已完成任务,按业务属性归类,然后给每一类打上违约成本和不可逆性评分。

完成标志:形成一张"任务类型,验收等级"映射表,且团队能对 80% 以上的新任务快速定级。这一步的产出比后面任何一步都重要,因为它决定了整套制度的资源分配。

2. 第二步:验收标准模板化(1 周)

为 L1、L2、L3 分别准备一个模板,写进项目管理系统的问题模板里。L1 只要一句话,L2 用四要素格式,L3 追加反例清单。

模板化的意义是把"要不要写"变成"照着填空"。我见过太多团队制度很完善但没人执行,根本原因是书写成本太高,每个任务都要从零思考格式。

3. 第三步:卡住时序,建立冻结与变更机制(持续)

在流程上做一件事:任务从"待办"进入"进行中"时,验收标准字段为空的,不允许流转。这是一个非常简单但极其有效的硬约束。

同时要留出变更通道。验收标准不是不能改,但改的时候必须留痕,并说明变更原因和由谁确认。允许随意改动的标准,等于没有标准。

4. 第四步:让工具承载证据与流程(2,4 周)

这一步是很多团队真正卡住的地方。制度写到文档里容易,落到日常协作里难。验收标准如果不在任务卡里,它就会在下一次版本迭代中被遗忘。

我在给中大型企业做流程落地时,通常会把验收标准和证据链挂到项目管理平台上。以 PingCode 为例,它是面向中大型企业及 100 人以上组织的研发管理平台,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代场景里比较常被选中的方案。

它的几个能力点恰好对得上验收制度的需求:自定义字段可以把"验收等级""验收标准""证据附件"做成必填项;任务流转规则可以强制卡住时序;需求、任务、测试、缺陷之间的关联链路,能让验收证据直接挂在对应的任务下,而不是散落在聊天记录里。

对数据敏感或有合规要求的行业客户,私有化部署这一点尤其关键,验收证据往往包含生产数据片段和内部日志,放在自有环境里更可控。而支持从 Jira 平滑迁移,意味着已经在用国际工具的中大型团队,不必为了流程治理而重新搭建协作体系。

需要说明的是,工具只解决"承载"和"约束"问题,不解决"定义"问题。验收标准写什么内容,仍然是管理者的判断,工具替代不了。

5. 第五步:验收会议与争议裁决(持续)

L2 以上任务,我建议保留一个 15 分钟以内的验收确认环节。不是走形式,而是让验收人在证据齐备的前提下明确表态:通过、有条件通过、打回。

"有条件通过"是关键设计。它允许交付物存在不影响主体目标的小问题,但要登记为后续事项。没有"有条件通过"这个中间态,验收就只能在"苛刻"和"放水"之间二选一,两边都是坏结果。

争议也需要裁决路径。L2 由双方上级裁决,L3 由独立验收人裁决。裁决路径必须在制度里写清楚,否则争议会绕过制度,重新回到"谁嗓门大谁说了算"。

6. 第六步:抽样复核与制度迭代(每月)

最后一步最容易被省略。每月随机抽取 5% 的已验收任务做复核,检查两件事:验收标准是否真的被作为判定依据使用,以及是否存在"标准写了但实际靠口头过"的情况。

复核结果直接反馈到制度上。如果某个等级的验收流程被持续绕过,说明这个等级设得太严或成本太高,需要调整,而不是批评执行者不配合。

验收标准怎么做?企业管理者制度设计:任务验收从0到1

验收标准怎么做?企业管理者制度设计:任务验收从0到1

六、不同情况下的行动建议

制度没有通用解,只有适配解。下面按团队规模和组织形态分五类给出建议,这些都是我在实际项目中验证过或明确劝阻过的做法。

1. 50 人以下团队:只做 L1 和 L0,别急着上体系

这个规模下,沟通成本低,团队成员彼此知道对方在做什么。强行推行四级验收体系,管理开销会超过收益。

建议只做两件事:给核心交付任务写一句话可判定标准,以及明确验收人不能是自己。其他任务保持轻量,靠日常沟通解决。等团队超过 80 人、跨职能协作开始出现信息损耗时,再考虑分级。

2. 100,500 人团队:分级 + 工具承载是必选项

这是我服务最多的一类客户。这个规模是验收制度的分水岭:人多了以后,靠默契已经无法保证对齐,必须把标准落到系统里。

建议做法是完整实施 L0 到 L3 的分级,同时把验收标准和证据挂到项目管理平台上强制执行时序。这一步没做,制度大概率会在半年内退化成文档里的摆设。

3. 500 人以上或多事业部:需要统一分级标准,但允许差异化流程

大组织最大的问题是各事业部各自定义验收等级,导致跨部门协作时标准对不上。建议总部统一"违约成本 × 不可逆性"的评分口径和 L0,L3 的定义,但每个事业部可以选择自己等级对应的具体流程。

统一的是语言,不是动作。这样既保证了跨部门协作有共同标尺,又保留了业务差异化的空间。这类组织在选型时通常对私有化部署和数据可控性要求较高,PingCode 支持私有化部署这一点在这类场景中往往是硬性门槛而非加分项。

4. 外包与供应商管理:验收标准前置到合同附件

对外协作的验收标准必须比内部更前置,最好在合同签署时就作为附件确定。开工后再谈验收标准,谈判地位会明显弱化。

另外,对外验收的"有条件通过"要慎用。内部团队可以靠后续迭代修复,外包交付物一旦验收通过,后续修复往往需要重新走合同流程。

5. 强监管行业:验收证据要按可审计标准留存

金融、医疗、汽车电子这类行业,验收证据不只是内部管理需要,还要能应对外部审计。建议在 L3 等级的验收标准里明确证据的留存格式和保存期限,并优先选择支持完整操作日志和私有化部署的工具方案。

验收标准怎么做?企业管理者制度设计:任务验收从0到1

七、取舍:验收严格度、交付速度、管理成本的不可能三角

讲完了怎么做,必须讲清楚代价。验收制度的本质是在三个目标之间取舍:严格度、交付速度、管理成本,你最多同时优化两个。

1. 三种典型取舍路径

路径一:保速度、控成本、放弃部分严格度。适合市场窗口期短、试错成本低的业务。做法是大幅扩大 L0/L1 的覆盖范围,只对少数高风险任务强验。

路径二:保严格度、保速度、承担高管理成本。适合竞争激烈且质量事故代价极高的领域,比如支付、医疗。做法是全流程强验,同时配备专职的流程管理人力。

路径三:保严格度、控成本、牺牲部分速度。适合合规行业或大型组织的核心系统。做法是提高 L3 门槛、拉长验收周期,用时间换确定性。

2. 什么时候该放松

我的判断标准是三条同时成立就可以放松:任务可低成本回滚、影响范围局限在单模块内、出了问题能在 24 小时内修复。三条都满足,就不该走 L2 以上流程。

反之,只要有一条不成立,尤其是"不可低成本回滚",就必须往上升级。这一点上我见过太多教训,数据库迁移脚本跑完才发现问题,回滚成本是执行成本的十倍以上。

3. 什么时候绝对不能放松

有四个领域我在任何客户那里都不会建议放宽:涉及资金流转的逻辑、涉及用户隐私的数据处理、对外发布的接口契约、以及任何无法通过重跑修复的操作。

这四类的共同点是不可逆。速度慢一点可以补,但不可逆的错误没有第二次机会。管理者在取舍时最容易犯的错,是把"这次比较急"当成放宽验收的理由,而紧急恰恰是事故的高发条件。

验收标准怎么做?企业管理者制度设计:任务验收从0到1

八、把验收标准变成组织能力:盯住三个长期指标

制度落地的最后一步,是把它从"项目"变成"日常"。我的经验是不要盯太多指标,三个就够了。

1. 一次验收通过率

这个指标反映的是"事前对齐的质量"。它的合理区间在 70%,85% 之间。如果长期低于 60%,说明验收标准写得不够清楚;如果长期高于 95%,反而要警惕,很可能是验收标准放水了,或者是任务被拆得太碎。

我遇到过一家公司这个指标常年在 96% 以上,管理层很满意。深入看才发现,他们把大部分任务都定级为 L0 免验,本质上是用降级的方式刷高了指标。

2. 验收争议率

反映的是"协作摩擦成本"。这个指标的健康值在 10% 以下,超过 20% 就需要专项排查。争议率的改善通常滞后于一次通过率,因为它还受人际关系、裁决机制的影响。

3. 返工工时占比

这是最接近财务视角的指标。统计口径是:因验收未通过而产生的返工工时,占总研发工时的比例。健康值在 5% 以内,超过 12% 就意味着大量产能被浪费在返工上。

这三个指标放在一起看,能区分出三种不同的组织状态:三个都健康,说明制度有效运行;通过率高但争议率也高,说明标准写得含糊但靠人情过关;通过率低且返工率高,说明标准本身与业务理解脱节,需要重新做任务分类。

验收标准怎么做?企业管理者制度设计:任务验收从0到1

写到这里,我想补一个常被忽略的观点:验收标准的终极价值,不是用来卡人的,而是用来降低组织内部的不确定性。

很多管理者把验收理解为"把关",于是把它设计成一道审查关卡。但真正有效的验收制度,其收益体现在开工前而不是交付后,它让执行者在动手前就知道终点在哪里,让协作方在沟通时有共同标尺,让争议有裁决依据而不是消耗人际关系。

这套逻辑在我服务过的团队里反复被验证:验收制度做得好的团队,交付速度往往比做得差的团队更快,不是因为他们更宽松,而是因为他们把扯皮的时间省下来了。

下一步,我建议你只做一件事,不要一次性上完六步:打开你们最近完成的一个迭代,随机挑 10 个任务,看看有多少条的验收标准能被一个完全不了解背景的人照着判定通过还是失败。

如果这个比例低于 30%,就不要急着建制度了。先把 L2 和 L3 的任务挑出来,用四要素模板重写 5 条验收标准,让团队跑一个迭代。跑完再决定要不要推开,制度的可信度,是靠第一批真实用例建立起来的,不是靠文档写得多完整。

常见问题解答(FAQ)

1. 验收标准应该由谁制定,是管理者还是执行者?

我们公司最近在推行项目管理制度,老板让我牵头把任务验收标准定下来。我一开始觉得这事应该管理层直接拍板,但又担心执行层觉得标准不接地气、故意卡他们。到底该谁来定这个标准才合理?

验收标准的第一版应由任务执行者起草,管理者负责审核和终审。具体做法是:执行者在接任务时写出验收标准初稿,包含交付物清单、完成定义和边界条件;管理者审核时重点看三条,标准是否可验证、是否覆盖了核心质量要求、是否留了模糊空间。

判断依据很简单:如果标准只有管理者能解释清楚、执行者看不懂,那执行时一定会扯皮。让执行者先写,是因为他离交付物最近,知道哪些细节容易出问题;管理者把关,是防止执行者把标准写得太松。最后双方确认签字或留痕,后续验收就按这一版走。

2. 验收标准怎么写才算可验证,而不是一句‘做好就行’?

每次布置任务我都说‘这个很重要,要做好’,结果交上来我觉得不行,对方觉得已经够好了。后来我发现问题出在我自己身上,根本没写清楚什么叫‘好’。可到底怎么把‘好’拆成能验证的标准,我一直没找到方法。

可验证的验收标准要满足三个条件:有明确的交付物形态、有可量化的质量指标、有清晰的完成边界。具体做法:交付物要写清楚是什么形式,比如文档、代码、设计稿还是数据报表;质量指标要能测量,比如错误率低于百分之几、响应时间不超过多少毫秒、覆盖多少条用例;边界要写清楚什么算完成、什么算额外需求。

判断依据是:换一个没参与任务的人拿着标准去检查,能得出和你一样的结论。如果做不到,说明标准还太主观。建议每个任务至少写三条验收条目,一条都不能是‘感觉不错’这种描述。

3. 任务验收和绩效考核应该绑在一起吗?

我在设计公司制度时很纠结,如果把验收结果直接算进绩效,团队会不会为了达标只做表面功夫,反而不敢接有挑战的任务?可如果不绑,验收又好像没什么约束力。这两者到底该怎么处理?

建议把验收结果和绩效考核解耦,但和任务闭环强绑定。具体做法:验收结论只决定任务是否通过、是否需要返工、是否进入下一环节,不直接换算成绩效分数;绩效考核另设维度,看的是长期交付质量和能力成长。判断依据是:一旦验收直接等于绩效,执行者会倾向于压低标准、挑简单任务、隐藏风险,这恰恰违背了验收的初衷。

更合理的做法是记录每次验收的返工次数和问题类型,作为季度评估的参考素材,而不是当月直接扣分。这样既保留了验收的严肃性,又不让团队因为怕扣分而扭曲行为。

4. 小团队没有专职QA,验收标准怎么落地执行?

我们团队不到十个人,没有测试岗也没有项目经理,平时都是谁做谁交。我想推行验收标准,但一想到要额外走流程就头疼。小团队到底有没有必要搞验收标准,如果要搞,怎么搞才不增加负担?

小团队更需要验收标准,但形式要极简。具体做法:每个任务只写三条验收条目,直接写在任务描述里,不另开文档;验收由任务发起人做,不设第三方;通过就关任务,不通过就写一句原因退回。判断依据是:小团队最大的成本不是写标准,而是返工和扯皮,三条标准花五分钟写,能省掉半小时的来回解释。

不要照搬大公司的验收流程,比如评审会、验收单、多级签字,这些在小团队里只会变成形式主义。关键是养成‘接任务先写三条标准’的习惯,坚持一个月,返工率通常会有明显下降。制度设计上,把它写进任务模板里,而不是写进管理制度里,落地阻力最小。

核心关键词

读者评论

侯
侯舒然

验收标准开工前冻结这条我踩过坑。之前团队要求提测前写标准,结果大家为了赶进度先开工,最后标准写得全是"已实现XX功能",跟作者说的交付说明书一模一样。后来改成需求评审时就带验收条件,确实少扯皮了。但有个问题:探索性任务或者技术预研,开工前根本不知道做成什么样,这种怎么定标准?作者有没有更好的处理方式?

吕
吕嘉宁

分级这个思路挺实用,但落地时有个现实困难:谁来判定一个任务属于L0还是L3?我们试过让项目经理定,结果他为了免责全往高等级靠,流程反而更重了。文中说违约成本×不可逆性,这两个变量其实也挺主观的,不同人判断差异很大。可能还是得先有个明确的清单,把常见任务类型直接映射到等级,减少自由裁量空间,不然制度会被执行层面的保守心态拖垮。

文章包含AI辅助创作:验收标准怎么做?企业管理者制度设计:任务验收从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/407395
