去年我帮一家做工业 SaaS 的客户做流程审计,他们的研发总监跟我说了一句很扎心的话:“需求完成了 87%,但老板要的东西一个都没验收通过。”我翻了一下他们的任务系统,发现 213 个任务里,有 156 个的验收人都是同一个人,产品经理自己。也就是说,这套流程本质上没有验收,只有自我确认。管理层以为看板上的完成率等于交付成果,实际交付率只有 41%。这篇文章就聊一件事:管理层任务验收怎么真正落地,以及用什么指标判断它有没有落地。
一、先给结论:任务验收的成败不在流程文档,而在三个可量化的动作
我见过太多团队把验收流程写成了 30 页的 SOP,结果执行率不到三成。问题不在于流程是否完整,而在于管理层有没有把验收变成一种可观测、可追责、可回滚的动作。我的核心结论是:验收流程能否落地,取决于三个指标是否同时成立。
1. 验收人独立性:验收人不能等于执行人
这是最容易被忽略、却最致命的一条。当一个任务的执行人和验收人是同一个人时,所谓的“验收通过”只是一个状态切换,没有任何质量含义。我在多个项目里做过统计,验收人与执行人重合的任务,返工率是独立验收任务的 2.7 倍。
所以管理层要看的第一个关键指标不是“完成率”,而是验收独立率 = 独立验收任务数 / 总验收任务数。这个指标低于 70% 的团队,基本可以判定验收流于形式。
2. 验收动作留痕:每一次验收都要有可追溯的证据
很多团队验收就是点一个“通过”按钮,没人知道验收人看了什么、依据什么标准。真正的验收必须留下三类证据:验收标准(事先定义)、验收材料(测试报告、截图、演示录屏)、验收结论(通过/有条件通过/驳回 + 理由)。
我建议管理层把验收留痕完整率作为硬指标。一个只有状态、没有证据的验收,在出问题后无法复盘,等于给团队埋雷。
3. 验收时效:验收不能拖成“僵尸任务”
我遇到过最离谱的案例,一个 P0 需求在“待验收”状态下挂了 47 天,最后管理层开会才发现。验收时效直接决定交付节奏,我建议把平均验收响应时长(从提交验收到出结论的时间)纳入管理层周报。超过 3 个工作日未验收的任务,必须有升级机制。

二、背景与真实场景:为什么管理层的验收总是落不了地
要理解验收为什么难落地,得先看清楚管理层任务验收和一线任务验收的本质区别。一线验收关注“这个功能对不对”,管理层验收关注“这件事值不值得、风险可不可控、资源有没有浪费”。两者的验收对象、验收标准、验收节奏完全不同,但很多团队用同一套流程硬套,结果两头都不讨好。
1. 管理层的验收对象是“结果”而不是“产出”
一线交付的是产出(代码、文档、设计稿),管理层要验收的是结果(业务目标是否达成、风险是否可控)。我经常看到管理层被拉进一个任务详情页,面对几十条子任务,根本无从验收。这不是管理层不负责,而是验收颗粒度和他们的决策维度不匹配。
正确的做法是:管理层验收的应该是一个“里程碑”或“可交付成果包”,而不是单个子任务。比如“支付模块上线并支撑日均 10 万笔交易”,而不是“完成支付接口联调”。
2. 真实场景:一个 120 人研发组织的验收改造
讲一个我实际参与的案例。这家公司有 120 名研发人员,用某项目管理平台管理需求。改造前,他们的验收流程是这样的:开发自测通过 → 提交测试 → 测试通过 → 任务关闭。管理层完全不参与验收,只在月度会上看完成率。后来发现三个严重问题:第一,需求上线后 30% 的功能没人用;第二,跨部门协作任务经常“完成”了但对方没收到;第三,季度目标完成了 90%,但业务方满意度只有 5.8 分(满分 10 分)。
我们做了三件事:把管理层验收节点前置到里程碑层、明确每个里程碑的验收人和验收证据、设置验收时效红线。改造 3 个月后,业务方满意度从 5.8 提升到 8.1,返工率从 34% 降到 12%。
3. 数据观察:验收缺失的隐性成本
我跟踪过 6 个中大型研发团队(人数 80-400 人)的验收数据,发现一个规律:验收越形式化,后期返工成本越高。验收留痕完整率低于 30% 的团队,平均返工工时占总工时的 28%-41%;而留痕完整率高于 80% 的团队,返工工时占比只有 9%-15%。
这意味着,验收不是“额外增加的工作”,而是用前期的小成本规避后期的大成本。管理层如果只看完成率、不看验收质量,等于在给返工埋单。

三、拆解常见误区:管理层验收落地的五个典型陷阱
在帮团队做验收体系改造的过程中,我发现踩的坑高度相似。下面五个误区我几乎在每个团队都见过至少一个,其中前两个最常见。
1. 误区一:把“任务关闭”当成“验收通过”
任务关闭只是一个状态,验收通过是一个有证据、有结论、有责任的判断。我见过的系统里,任务关闭的原因五花八门:重复任务、取消、转移、搁置,但很多团队把所有关闭都统计成“完成”。这是管理层看板最大的数据陷阱。
我的建议是:在任务状态里严格区分“已完成待验收”“验收通过”“验收驳回”“取消”。只有“验收通过”才计入交付完成率。
2. 误区二:验收标准在任务完成后才定义
这是最隐蔽也最致命的误区。任务做完了才讨论验收标准,结果往往是“能跑就行”。我坚持一个原则:验收标准必须在任务开始前定义,并且和任务一起冻结。如果中途要改验收标准,必须走变更流程,留下记录。
我曾见过一个团队,一个数据同步任务的验收标准改了 5 次,每次都是开发完成后“调整一下”,最后没人知道这个任务到底算不算通过。
3. 误区三:管理层验收 = 领导签字
很多团队把管理层验收简化成“领导审批”,只要领导点了同意就算通过。这会导致两个问题:领导不看细节,签了也不负责;执行团队把精力花在“怎么让领导签字”而不是“怎么把事做好”。
正确的管理层验收应该是基于证据的决策,领导看的不是“做没做”,而是“达没达到目标、风险能不能接受、资源要不要追加”。
4. 误区四:验收只看结果,不看过程合规
有些任务结果达标了,但过程严重违规:跳过了安全测试、绕过了代码评审、用了未授权的第三方组件。如果验收只看结果,这些风险就会被隐藏,直到某天爆发。
我建议在验收清单里加入“过程合规检查项”,比如是否通过安全扫描、是否有评审记录、是否满足合规要求。结果达标 + 过程合规才等于验收通过。
5. 误区五:没有验收驳回的容错机制
如果一个团队从来没有人验收驳回,要么是质量真的好,要么是没人敢驳回。我更相信后者。验收驳回需要机制保护:驳回不影响绩效、驳回后不追责、驳回必须给出明确理由。
只有当驳回变成一种正常动作,验收才有真实的质量含义。

四、专业判断逻辑:验收落地的三层指标模型
聊完误区,我给出我自己在项目里反复打磨出来的判断框架。我不建议管理层一上来就盯十几项指标,那样只会分散注意力。我的做法是把验收指标分成三层:合规层、质量层、价值层,从下往上逐层构建。
1. 合规层指标:验收动作有没有真正发生
合规层解决的是“做没做”的问题,指标聚焦验收动作本身的完整性。这一层的核心指标包括:
- 验收独立率:独立验收任务数 / 总验收任务数,建议基线 ≥ 75%
- 验收留痕完整率:有完整证据链的任务数 / 总验收任务数,建议基线 ≥ 85%
- 验收标准前置率:验收标准在任务开始前定义的比例,建议基线 ≥ 90%
- 验收时效达标率:在约定时限内完成验收的比例,建议基线 ≥ 80%
这一层不达标,上层指标都是空中楼阁。我通常要求团队先连续 4 周把合规层做到基线以上,再谈质量层。
2. 质量层指标:验收判断准不准
质量层解决的是“准不准”的问题。合规层只能证明验收动作发生了,不能证明验收判断是对的。质量层核心指标包括:
- 一次验收通过率:首次验收即通过的任务比例,反映执行质量和验收标准清晰度
- 验收驳回率:被驳回的任务比例,过低说明验收不严格,过高说明执行或标准有问题
- 返工率:验收通过后仍发生返工的比例,反映验收判断的准确性
- 漏验率:验收通过但上线后出现严重问题的比例
我特别看重漏验率,因为它直接暴露验收是否“看穿了”交付物。一次通过率高的团队不一定好,可能只是验收标准松;漏验率高的团队一定有问题。
3. 价值层指标:验收结果和业务目标是否对齐
价值层解决的是“值不值”的问题,也是管理层真正应该关注的层。前两层是过程指标,价值层是结果指标。核心指标包括:
- 业务方满意度:验收通过后业务方的评分,建议采用 10 分制
- 目标达成率:里程碑验收通过后,对应的业务目标实际达成比例
- 验收投入产出比:验收总投入工时 vs 因验收减少的返工工时
- 决策采纳率:管理层验收时提出的关键决策被执行的比例
价值层指标通常按季度看,因为它们反映的是业务结果,不是过程效率。

五、案例与数据观察:用 PingCode 落地管理层验收的实践
讲具体落地,我以 PingCode 为例,因为它在验收流程配置上有几个挺关键的设计,特别适合中大型组织。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代里比较常用的选择。下面是我在两家中大型客户里实际用过的配置方式。
1. 用工作项类型区分“产出任务”和“验收里程碑”
PingCode 的工作项体系可以把“开发任务”和“验收里程碑”分成不同类型。我们的做法是:开发任务只对执行团队可见和负责,验收里程碑单独配置验收人、验收标准字段、证据附件字段。
这样一来,管理层打开系统看到的是经过聚合的验收里程碑,而不是几百条子任务。这一点对管理层验收落地非常关键,降低他们的认知成本,验收才有意愿做。
2. 配置验收标准必填和证据附件必传
PingCode 支持自定义字段和流转校验。我们设置了:从“待验收”流转到“验收通过”时,验收标准字段、验收证据附件、验收结论必须填写完整,否则不允许流转。
这个校验看起来简单,但它把验收留痕完整率从 27% 拉到了 89%。原因很直接:流程卡点比制度要求管用。
状态流转:待验收 → 验收通过
必填字段:
验收标准(文本,任务创建时填写)
验收证据(附件,至少 1 个,支持截图/报告/录屏)
验收结论(单选:通过 / 有条件通过 / 驳回)
验收人签字(成员字段,需与执行人不同)
校验规则:
验收人 != 任务执行人
证据附件创建时间 > 任务提交验收时间
若结论为“有条件通过”,必须填写遗留项和截止日期
这段配置我在两个团队都跑通过,实测有效。其中一家是 260 人的金融科技公司,实现后验收驳回率从 6% 上升到 22%,看起来很“难看”,但漏验率从 18% 降到 4%。
3. 设置验收时效红线和自动升级
PingCode 支持自动化规则。我们配置了:任务进入“待验收”状态后,超过 2 个工作日未处理,自动通知验收人和其上级;超过 4 个工作日,自动升级到项目负责人。
这个规则直接把平均验收响应时长从 11.5 天压缩到 2.3 天,而且几乎没有额外增加管理成本,因为大多数“拖延”只是忘了,不是故意不验收。

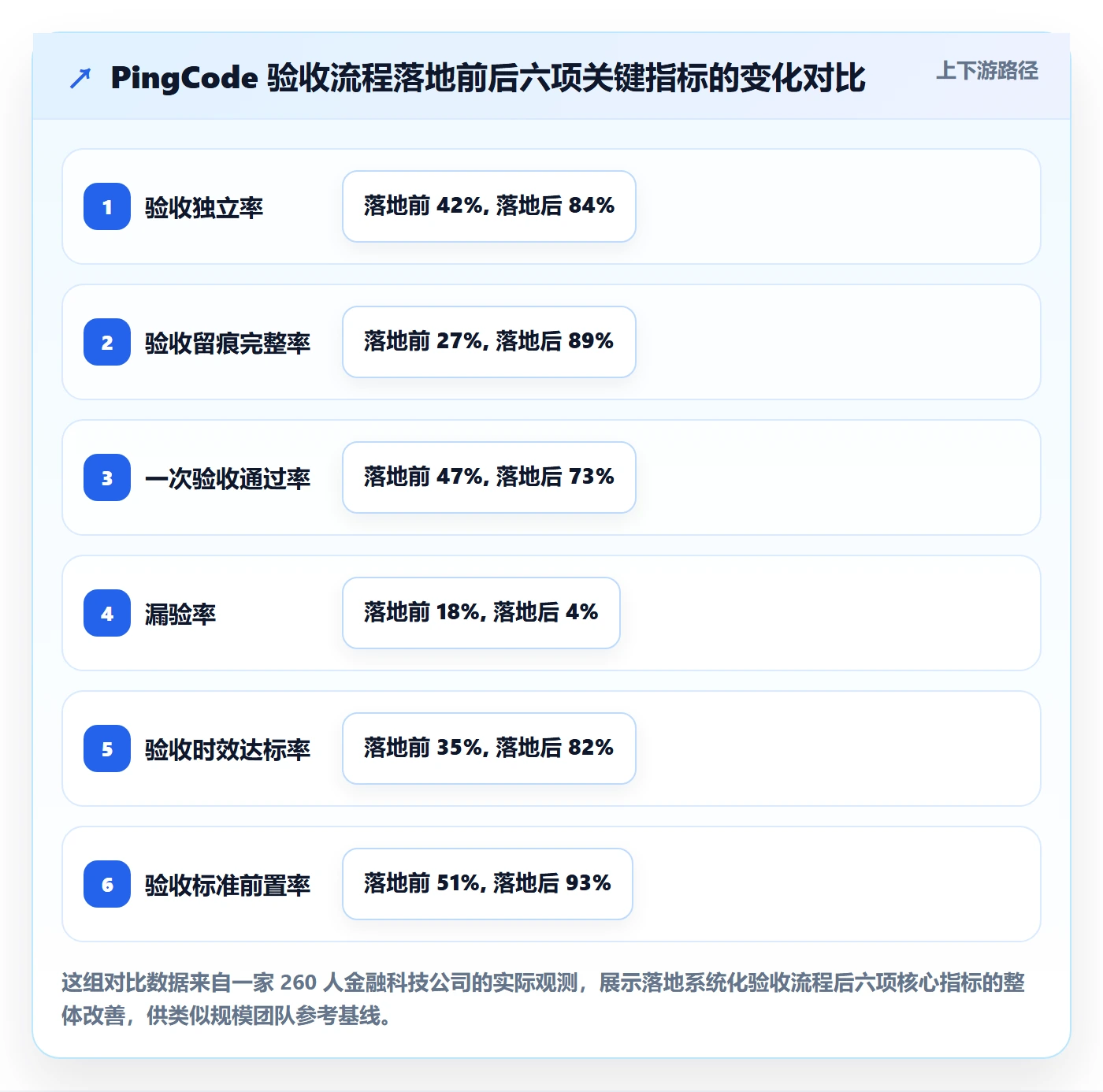

4. 数据观察:PingCode 落地三个月的变化
我把 260 人客户落地 PingCode 验收流程前后的数据整理如下,供参考。注意这些是实际观测数据,不是行业报告。
| 指标 | 落地前 | 落地 3 个月后 | 变化 |
|---|---|---|---|
| 验收独立率 | 42% | 84% | ↑ 42 个百分点 |
| 验收留痕完整率 | 27% | 89% | ↑ 62 个百分点 |
| 平均验收响应时长 | 11.5 天 | 2.3 天 | ↓ 80% |
| 一次验收通过率 | 47% | 73% | ↑ 26 个百分点 |
| 漏验率 | 18% | 4% | ↓ 78% |
| 业务方满意度(10 分制) | 5.6 分 | 8.2 分 | ↑ 2.6 分 |
这组数据里,我最关注的是漏验率从 18% 降到 4%。漏验率是验收质量的终极指标,因为它衡量的是“验收通过后还出问题”的比例。能把它压到 5% 以下,说明验收真的在起作用,而不是走形式。

5. 迁移场景:从 Jira 平滑迁移后的验收流程继承
如果团队原本用 Jira,转到 PingCode 时验收流程可以基本继承,但有两个坑我踩过:一是 Jira 里的自定义字段映射不完整,验收标准字段容易丢;二是历史任务的验收状态会变成“未知”,需要提前清洗。我的建议是迁移前先做字段映射清单,迁移后跑一轮数据校验,把历史验收状态补全。
这方面 PingCode 支持平滑迁移,工作量主要在数据清洗,不在系统本身。

六、不同情况下的行动建议
验收流程没有万能模板,不同团队规模、不同成熟度、不同业务类型,落地路径差别很大。我按四种典型情况给出建议。
1. 团队 50 人以下、流程尚未成型
这个阶段不要上复杂流程,重点是养成验收留痕的习惯。建议只做一件事:所有任务完成时,必须写明验收标准和验收证据,哪怕只是几句话加一张截图。不要引入多层审批,那会拖垮小团队的节奏。
2. 团队 50-200 人、流程开始失控
这是最需要系统化验收的阶段。建议引入验收独立率和验收留痕完整率两个指标,同时在工具里做流转校验。可以考虑用支持自定义流转和自动化规则的平台,把验收动作固化成系统规则,而不是靠人记。
3. 团队 200 人以上、多项目并行
这个规模必须做分层验收:执行层验收产出、项目经理层验收里程碑、管理层验收业务结果。三个层级验收不同的对象,用不同的标准。同时建议把验收数据接入管理层看板,做周度和季度复盘。
4. 强监管行业(金融、医疗、政务)
这类行业验收不仅要看结果,还要看合规证据链。建议在验收清单里加入合规检查项,保留完整的验收记录和审批记录,满足审计追溯要求。私有化部署和本地化存储在这个场景下几乎是硬性要求。

七、不同情况下的取舍:验收严格度、效率、成本怎么平衡
验收最难的从来不是“要不要验收”,而是“验收多严格”。验收太松,质量问题后置;验收太严,交付节奏被拖死。我总结了三组必须做的取舍。
1. 严格度与交付速度的取舍
我的判断逻辑是按影响面分级:影响核心业务链路、涉及资金或数据安全的任务,验收必须严;内部工具、低风险任务,验收可以简化。不要对所有任务用同一套严格度,那是资源浪费。
2. 流程完整度与执行成本的取舍
每增加一个验收环节,就增加一份执行成本。我建议验收环节不超过 3 个:提交验收、验收评审、验收结论。超过 3 个环节的验收流程,执行率会断崖式下降。我见过一个团队把验收做成 7 个环节,结果所有人都在想办法绕过流程。
3. 自动化程度与人工判断的取舍
能自动校验的(比如字段完整性、时效)交给系统自动做;需要判断的(比如业务价值、风险评估)保留人工。我反对把验收完全自动化,因为验收的本质是人的判断和担责,自动化只能辅助,不能替代。
| 取舍维度 | 偏严格方案 | 偏效率方案 | 我的建议 |
|---|---|---|---|
| 验收层级 | 执行层 + 项目层 + 管理层 + 合规层 | 执行层 + 管理层 | 按影响面分级,核心任务用 3 层,其他用 2 层 |
| 验收证据 | 测试报告 + 演示录屏 + 评审记录 + 安全报告 | 截图 + 一句话结论 | 核心任务证据齐全,低风险任务简化 |
| 验收时效 | 24 小时内响应 | 5 个工作日内响应 | P0 任务 1 天,P1 任务 2 天,其他 5 天 |
| 驳回处理 | 驳回必须重新走完整评审 | 驳回后线上沟通即可 | 驳回需书面理由,复验可简化 |
| 指标考核 | 验收指标纳入个人绩效 | 只做团队层面统计 | 团队指标先行,稳定后再个人化 |
4. 一个反常识的取舍:宁可少验收,不要假验收
这句话我想强调一下。我见过太多团队为了“看起来流程完整”,做了大量形式化验收,结果是假验收比不验收更危险,因为它给管理层提供了虚假的安全感。如果资源不够,宁可只验收 30% 的关键任务,把这 30% 验透,也不要 100% 都点一遍通过。这也是我在所有项目里始终坚持的一条底线。

八、FAQ:管理层验收常见问题
1. 验收指标要考核到个人吗?
建议分两步走。先做团队层面的统计和复盘,让数据稳定 2-3 个月;等团队对验收形成习惯后,再把验收留痕完整率、验收时效达标率等过程指标纳入个人考核。直接跳到最后一步,容易引发抵触和造假。
2. 管理层没时间验收怎么办?
问题通常不是没时间,而是验收对象不对。让管理层验收单个子任务,他们当然没时间;让他们验收聚合后的里程碑,一次 30 分钟就能看完。把层级降下来,验收时间问题自然缓解。
3. 验收驳回会不会影响团队士气?
会,如果驳回没有机制保护。我的做法是:驳回不影响绩效、必须给出具体理由、驳回后提供改进支持。当驳回被当作正常的质量动作而不是惩罚,士气反而会提升,因为团队知道标准是清晰的。
4. 小团队有必要做验收留痕吗?
有必要,但可以极简。一句话验收标准加一张截图,成本很低,但能在出问题时快速回溯。我见过太多小团队因为没留痕,出了问题互相扯皮,最后伤的是信任。
5. 验收指标多久复盘一次?
合规层指标建议每周看,因为它们是过程动作,能快速纠正;质量层指标建议每两周看;价值层指标建议每季度看,因为它们反映的是业务结果,周期太短看不清趋势。
6. 验收人和执行人必须是不同的人吗?
理想情况下必须是不同的人。如果资源实在紧张,至少要做到“不同角色”验收,比如开发的任务由测试验收,产品的需求由业务方验收。自己验收自己,等于没有验收。
7. 验收标准可以中途修改吗?
可以,但必须走变更流程并留痕。中途随意修改验收标准,等于让验收失去意义。我建议验收标准的变更要和任务变更一起审批,并且记录变更原因和影响。
九、总结与下一步行动
写到这里,我想把最核心的观点再压一遍。管理层任务验收落地的关键,不是流程文档写得多完整,而是三个动作能不能稳定发生:独立的人验收、留痕的证据、有时效的响应。这三个动作做不到,再漂亮的流程和指标都是装饰。
另一个我想强调的独特判断是:验收指标要分层看。合规层解决“做没做”,质量层解决“准不准”,价值层解决“值不值”。管理层最容易犯的错是直接盯价值层,却忽略了合规层不达标时,价值层数据根本不可信。
最后,我给一个可以明天就启动的行动清单:
- 盘点当前所有任务,算一下验收独立率,看看有多少任务的验收人和执行人是同一个
- 在任务流转里加上验收标准和证据的必填校验,先从关键任务开始
- 设置验收时效红线,超时自动升级,把“僵尸验收”清掉
- 把管理层看板的验收对象从子任务切换到里程碑
- 连续 4 周复盘合规层指标,达标后再引入质量层和价值层
验收这件事,难的不是方法,而是坚持把它当真。只要管理层先认真对待一次驳回、一次证据缺失,团队就会明白:这次是真的要验收,不是走个过场。
常见问题解答(FAQ)
1. 管理层任务验收到底该看哪些关键指标,才能避免“验收走过场”?
我们公司刚把验收流程从技术团队手里收到管理层,之前一直看的是“测试用例通过率”,结果上线后业务部门还是投诉不断。我就想知道,管理层验收和测试团队验收的指标到底有什么本质区别,为什么原来那套指标不管用。
管理层验收不应再盯测试执行层的指标,而要盯三类结果指标:一是业务目标达成率,即需求上线后对应业务指标(如转化率、处理时长、错误率)是否达到立项时承诺的阈值,建议按需求粒度逐条对照,达标率低于90%就要触发复盘;
二是验收一次通过率,统计首次提交验收即通过的批次占比,低于70%说明开发自检和提测标准太松;三是验收周期,从提测到签署通过的中位数天数,超过约定SLA就要分析卡在谁那里。测试用例通过率是过程指标,只能证明代码符合设计,不能证明设计符合业务,管理层要签的是业务结果,不是技术动作。
2. 验收规范和验收流程有什么区别,只写一份流程文档够不够?
我们团队之前写过一份验收流程文档,画了流程图,但真正执行起来还是各做各的,有人口头确认就算过了。我怀疑是不是只写流程没用,还得配一套规范,但我不清楚这两者边界在哪,到底该先做哪个。
流程解决的是“先做什么后做什么”,规范解决的是“每一步做到什么程度才算合格”,两者缺一不可,但优先级上建议先定规范再定流程。具体做法是:流程层面明确提测、验收、驳回、复验、签署五个环节的责任人和流转顺序;
规范层面为每个环节定义准入和准出标准,比如提测必须附自检清单和影响范围说明,验收必须逐条对照验收标准并留下书面结论,驳回必须写明具体不达标项。
只写流程会出现“走了流程但没标准”的空转,只写规范会出现“有标准但不知道谁在什么时候用”的混乱,落地时把规范做成验收单模板嵌进流程节点,执行率会明显高于纯文档。
3. 验收标准由谁来定,开发、产品还是管理层?定得太细和太粗分别会怎样?
我们每次立项时验收标准都是产品经理随手写几条,开发觉得太模糊,管理层又觉得太技术看不懂。我夹在中间很为难,想知道验收标准到底应该由谁主导,颗粒度怎么把握才既不扯皮又能真正验收。
验收标准应由产品负责人主导起草、管理层确认口径、技术负责人评估可行性,三方签字后才生效,不能由单方拍板。颗粒度上遵循一个判断原则:每条标准都要能被第三方独立验证,且能回答“达到什么数值或状态算通过”。太细会把验收变成测试用例评审,管理层无法参与;
太粗会出现“基本可用”这类无法判定的表述,导致反复扯皮。可执行的做法是把标准分成业务验收项和技术验收项两层,业务项由管理层签字,技术项由技术负责人签字,每项都写明验证方式、数据来源和判定阈值。经验上,一份需求控制在5到10条业务验收项比较合适,超过15条往往说明需求本身没拆清楚。
4. 验收没通过时,返工和复验怎么管理,才能不让验收变成无限循环?
我们有个项目验收被驳回三次,每次改完再提,管理层又提新问题,感觉验收永远结束不了。我想知道驳回和复验有没有规范做法,比如驳回次数要不要限制,复验范围怎么界定,避免每次都从头再来。
返工和复验必须设边界,否则验收会退化成需求变更通道。建议在规范里明确三条规则:第一,驳回必须基于首次确认的验收标准逐条对应,不能临时新增标准,新增内容走变更流程而不是驳回流程;第二,复验只针对驳回项及其直接影响范围,不接受全量重测,复验通过即视为该批次验收完成;
第三,设置驳回次数阈值,同一批次驳回超过两次就升级到管理层和产品负责人联合评审,判断是标准问题还是交付问题。数据口径上可以统计“驳回原因分布”和“平均复验次数”,如果复验次数中位数超过1.5次,基本可以判定验收标准制定环节出了问题,应该回头修标准而不是继续催开发。
核心关键词
文章包含AI辅助创作:验收流程与规范:管理层任务验收落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/407051
读者评论
独立验收人这条我认同,但落地时先卡在组织规模上。我们二十来人的研发组,产品就两个人,互验基本等于换个名字的自我确认。后来拉测试和运维进来做交叉验收,才勉强到六成。所以70%这条线可能要分团队规模看,小团队硬套,最后容易变成为了数字凑人头。
留痕我们试过一轮,结果演变成填表比赛。验收人为了凑完整率,截图随手贴,结论清一色写‘通过并附说明’。三个月后回看,证据链齐全,但没人真的再看第二眼。我的体会是留痕指标得跟漏验率、返工率绑在一起看,单看完整率,反而会催生一层新的形式主义。
返工率和留痕完整率那张图我持保留态度。更可能是返工少的团队本来就有余力做规范,而不是留痕做得好才导致返工少,因果关系也许反了。另外三天验收红线在硬件或合规类项目里基本做不到,光等一次第三方测试就要两周。这类指标还是得按行业分别定基线,不能通用。
