去年我陪一个做制造业MES实施的团队复盘一笔卡了七个月的尾款。项目上线五个月后,甲方新来的信息部负责人拿着当时的验收单问:"权限分级这块,当初到底验收了什么?"验收单上只有一行字,"系统功能验收通过",签名是已经离职的前任主管。乙方拿不出任何过程证据,最后这笔20万元的尾款只收回了不到一半,还搭进去两个月的商务谈判和一次法务咨询。类似的故事在实施交付行业里几乎每周都在上演,而真正的分水岭往往不是技术能力,而是验收记录做得够不够硬。
这篇文章我想把"任务验收记录"这件事彻底拆开讲:它到底在防什么风险、常见的八种误区长什么样、什么样的记录能扛住三个月后的翻账、以及在不同交付场景下应该怎么取舍投入强度。文中会用到PingCode作为示例,因为中大型实施团队在私有化、跨部门协同和验收证据链沉淀这几个环节上,对工具的要求确实和十人小团队完全不同。
一、核心结论:验收记录是实施团队最便宜的风险对冲
先把结论放在最前面:验收记录不是为了证明"我们做完了",而是为了在三个月后甲方换人、需求变形、责任模糊的时候,能够拿出一条谁都推翻不了的证据链。它的本质是风险对冲工具,成本极低,收益极高,但绝大多数团队把它当成了流程装饰。
1. 验收记录的第一目的不是"证明做完",而是"锁定边界"
我见过太多实施团队把验收当成一个动作:客户说"没问题",销售催着签字,项目经理拿着验收单跑一圈,归档完事。这种做法的问题在于,它只锁定了"双方当时心情不错"这个事实,却没有锁定"验收范围到底包含什么"。
真正的验收记录应该回答三个问题:这次验收覆盖了哪些具体任务、每个任务的通过标准是什么、谁基于什么证据做出的通过判断。只有这三个问题都有答案,验收记录才具备边界锁定能力。否则它就是一张情绪化的合影。
2. 一份能扛事的验收记录,必须同时沉淀三样东西
- 事实层:验收对象、验收时间、验收环境、验收版本、参与人。这一层解决"当时发生了什么"。
- 标准层:每一项验收任务对应的通过条件,最好是可量化、可复现的判断依据。这一层解决"凭什么算通过"。
- 责任层:谁提出、谁执行、谁确认、谁批准。这一层解决"出问题时找谁"。
三层缺一不可。只有事实层,记录就是流水账;只有标准层,记录就是一份没人确认的规范文档;只有责任层,记录就是一张签名单。三层叠加,才构成可追溯、可归责的验收证据。
3. 结论前置:验收记录从上项目的第一天就要开始写
这是我最想强调的判断。验收记录不是验收当天写的,而是从项目启动、需求确认、任务拆解的那一刻就开始积累的。验收只是把已经积累好的证据做一次集中确认,而不是临时拼凑材料。
下面这张瀑布图能直观说明为什么我坚持这个判断。它把一笔20万元尾款在验收记录缺失情况下的实际回收过程做了拆解,数字来自我跟踪过的多个中小型实施项目的平均水平,属于样本推演而非精确统计,但结构是真实的。

二、真实场景:实施团队为什么总在验收记录上栽跟头
我接触过的实施团队,几乎没有一个是主观上不想做好验收记录的。问题往往出在场景的复杂性上。下面四种场景,是我在复盘纠纷案例时出现频率最高的。
1. 场景一:现场口头验收,事后书面补签
这是最普遍的坑。客户现场看完演示,说"挺好的,可以了",实施顾问当场松了口气,回去之后补写验收单。补写的时候,细节已经模糊了,只能写"功能验收通过"这种笼统结论。
问题在于,口头验收的那一刻,双方对"验收范围"的理解其实存在巨大偏差。客户理解的"可以了",可能是"主要流程能跑通";实施顾问理解的"可以了",可能是"合同清单里的功能都演示过了"。等到三个月后出现争议,双方都记得自己当时的理解,但没有任何书面材料能证明哪一方是对的。
2. 场景二:跨部门验收,责任在传递中蒸发
中大型客户的验收往往涉及多个部门:业务部门确认功能可用,IT部门确认技术合规,安全部门确认权限和日志,采购部门确认合同履约。验收记录如果只写"客户验收通过",等于把四个部门的判断压缩成了一个模糊结论。
我见过一个典型案例:某集团客户的项目验收,业务负责人签了字,但安全部门实际上从未出具过正式意见。半年后集团做安全审计,认定系统权限设计不符合内部规范,要求整改,整改成本由乙方承担。乙方翻遍验收记录,找不到安全部门参与验收的任何证据,只能吞下这笔成本。
3. 场景三:需求变更后的验收标准没有同步
实施项目几乎百分之百会有需求变更。麻烦的是,验收标准往往在项目初期确定,而变更发生后,标准没有被同步更新。
这导致一个非常尴尬的局面:验收时执行的是新方案,比对的是旧标准。实施顾问心里清楚按新方案验收是对的,但记录里写的还是旧标准的条款。一旦发生争议,甲方完全可以拿着旧标准说"这一条你没做到",而乙方拿不出标准变更是双方确认过的证据。
4. 场景四:聊天记录被当成验收依据
这一条我在近两年见得越来越多。由于协同工具普及,很多沟通发生在即时消息里,项目结束时,实施顾问截图几张聊天记录就当作验收依据归档了。
聊天记录作为辅助材料是可以的,作为主要验收依据则非常危险。它缺少三个关键要素:明确的验收对象界定、双方对通过标准的共同确认、以及有权限的验收人身份标识。聊天里一句"这个没问题",在法律意义上和一个具备授权资格的人签署的验收结论,完全不是一回事。

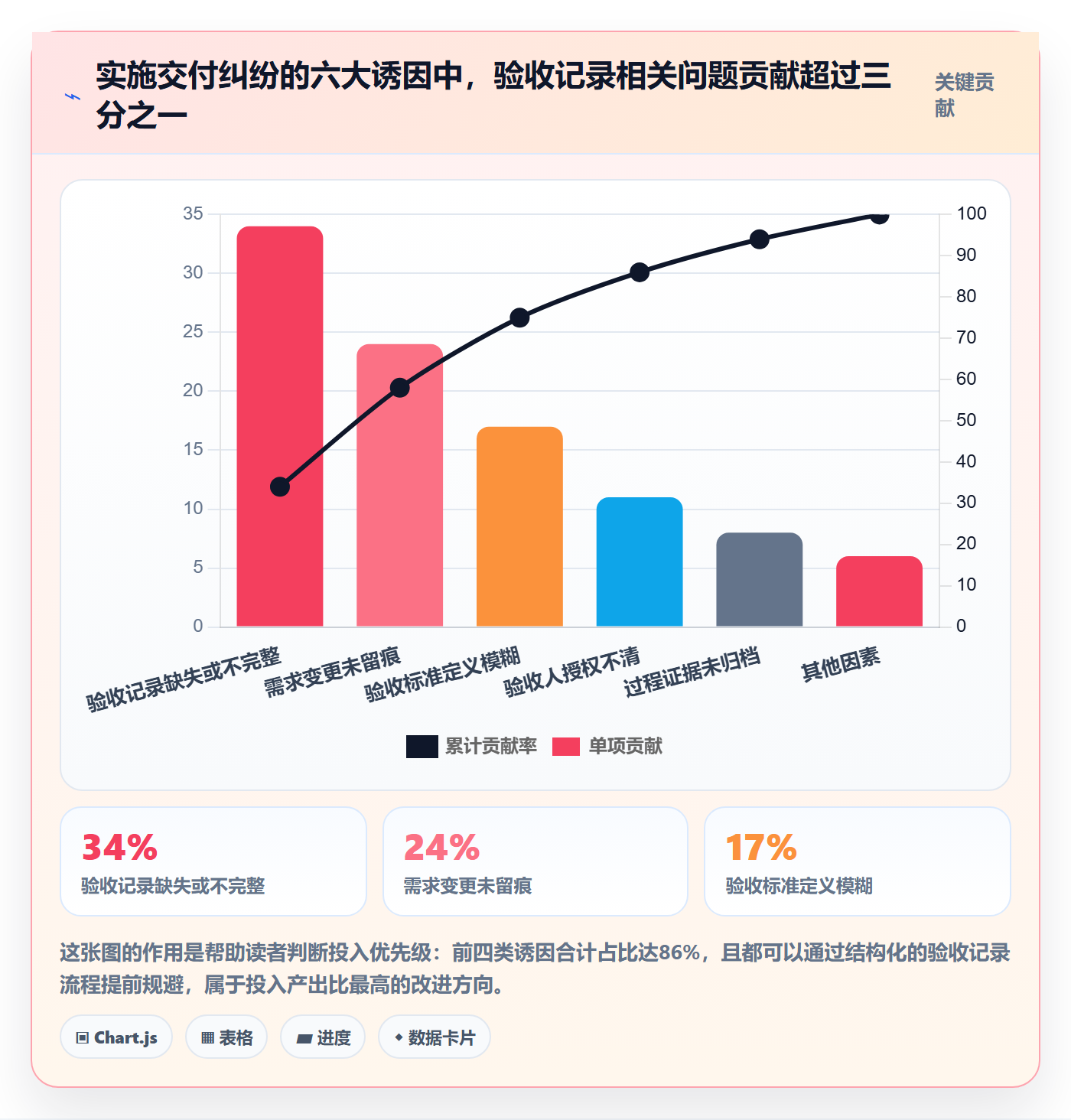

下面这张帕累托图来自我对近三年接触过的实施交付纠纷案例的归因整理,样本量约六十余起,属于经验归类而非严格统计。但从结构上能清楚看到,验收记录相关的问题占据了最大比重。

三、常见误区拆解:八种看起来没问题、实际全是坑的验收记录
下面这八种误区,共同特点是"当事人觉得自己做得挺规范"。它们不会在项目顺利时暴露问题,只会在争议发生时集中爆发。
1. 误区一:验收单等于验收记录
验收单是验收记录的结论页,不是记录本身。一份完整的验收记录应该包含验收计划、验收标准、执行证据、偏差说明、结论确认五个部分,验收单只对应最后一个部分。
把验收单当记录,等于把一本书的目录页当成全书内容。争议发生时,你手里只有一句话的结论,没有任何支撑材料。
2. 误区二:验收通过后再补记录
补记录最大的问题是记忆衰减和证据丢失。人在事情发生当天的记忆准确度远高于一周后,而现场截图、测试数据、临时沟通内容这些材料,往往在项目收尾阶段被清理掉。
我的建议是:验收记录采用"边执行边沉淀"的方式,验收当天只做汇总和确认,不做素材收集。这样既降低当天的工作量,也保证素材的真实性。
3. 误区三:记录越简略越"灵活"
有些项目经理刻意把记录写得很简略,理由是"写太细容易被客户挑刺"。这个逻辑在短期可能成立,长期一定是负收益。
简略记录的真正后果是:争议发生时,你没有任何可以援引的细节,只能被动接受对方对事实的重新叙述。记录详细不代表暴露问题,反而意味着你有能力证明问题已经被识别并妥善处理过。
4. 误区四:只记结果,不记过程与偏差
验收过程中一定会出现偏差:某个功能实现方式和原方案不同、某个性能指标没有完全达标但客户接受了、某个模块延后上线。这些偏差如果不记录,验收结论就成了"全部完美",而一旦后续被翻出来,就是"隐瞒问题"。
正确的做法是把偏差显性化:写清楚偏差内容、为什么可以接受、客户方谁确认了这个接受。这种记录反而更能保护实施团队。
5. 误区五:用即时通讯记录替代正式验收证据
我前面已经提过这一点,这里补充一个操作层面的判断:即时通讯记录可以作为"辅助佐证",但不能作为"验收依据"。区别在于,佐证用于说明沟通过程,依据用于确定责任归属。
如果确实因为客户内部流程原因只能先在线确认,建议至少做两件事:一是把确认内容整理成结构化文档回传给对方,二是明确记录对方的确认身份和确认时间。
6. 误区六:验收标准由乙方单方面定义
实施团队为了赶进度,经常自己写一份验收标准就开始执行,没有和客户逐条确认。这种标准在执行时很方便,在争议时几乎无效,因为客户可以说"我从来没同意过这个标准"。
验收标准必须是双方共同确认的产物,哪怕是邮件确认、会议纪要确认,也比单方面文档有效得多。
7. 误区七:验收记录只存本地不归档
分散在项目经理个人电脑、网盘、邮箱里的验收记录,在人员流动时基本等同于不存在。我见过不止一次,项目经理离职后,接手的人连验收材料放在哪里都找不到。
验收记录应该归档到组织级的知识库或项目管理系统里,具备权限控制、版本管理和检索能力。这不是为了好看,是为了在任何人离开之后,证据链依然完整。
8. 误区八:把验收当终点,不做记录复用
这是最容易被忽略的一条。验收记录其实是非常高质量的经验资产:它记录了这个客户认什么、不认什么、最容易出问题的环节在哪里。
如果第二次给同类客户做实施,能调出上一次的验收记录做参考,交付效率会有明显提升。可惜大多数团队的验收记录归档之后就再也没被打开过。

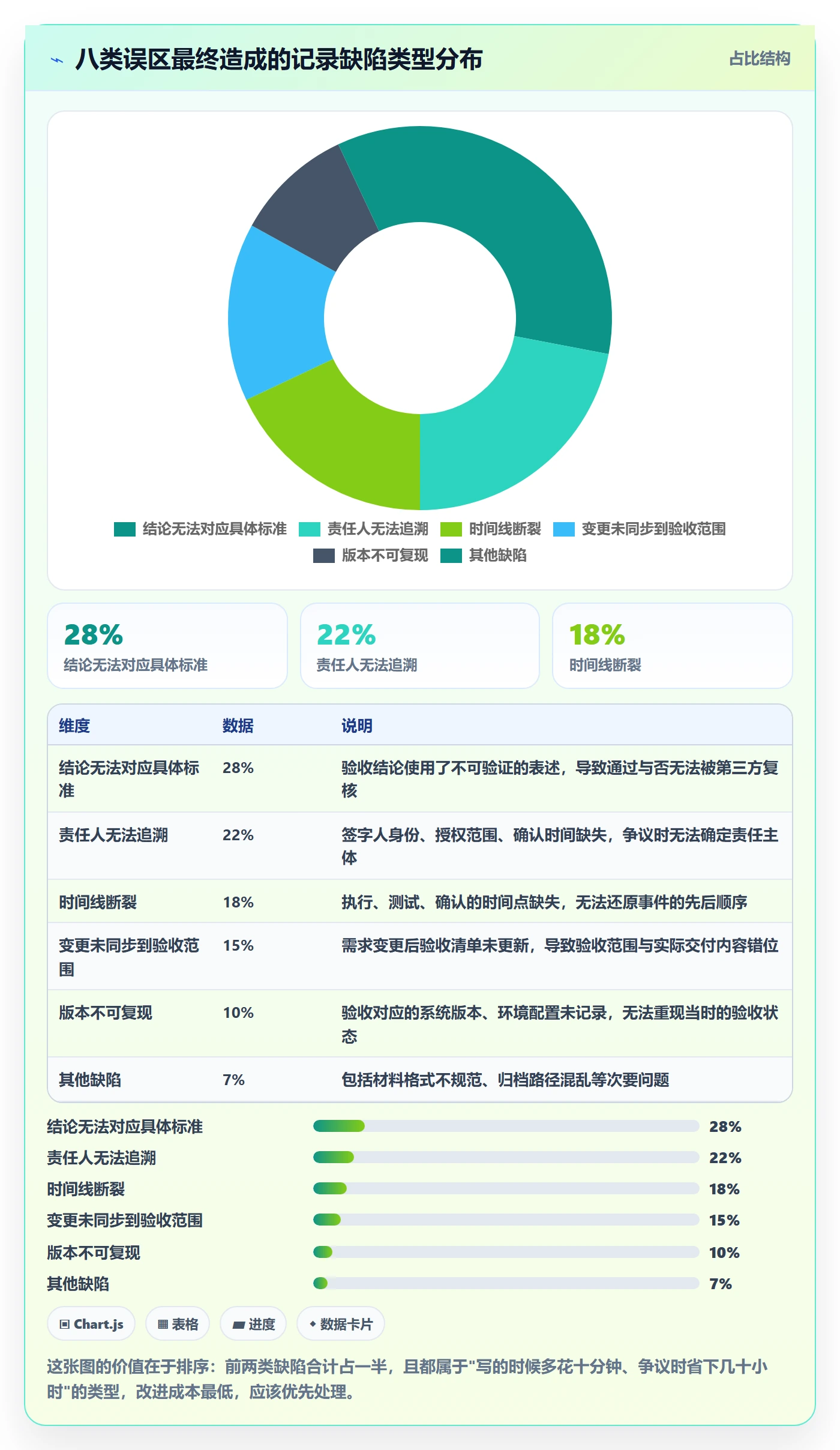

下面这张环形图统计的是这八类误区最终导致的记录缺陷类型分布。数据来自我对前述案例中记录缺陷的归类,属于示意性推演,用来帮助读者判断哪一类缺陷最需要优先修补。

四、专业判断逻辑:验收记录的"四可"标准
讲完误区,我想给一套可以直接拿来评估自家验收记录质量的判断框架。我把它总结为"四可":可验证、可追溯、可归责、可复现。这四个维度不是并列关系,而是有优先级的。
1. 可验证:结论必须能对应到可观察的事实
可验证的核心是:任何一个不在现场的第三方,拿着你的验收记录,都能判断"通过"这个结论是否成立。
差的写法是"系统运行稳定,客户满意"。好的写法是"连续7天生产环境运行,日均处理订单1200笔,峰值响应时间不超过1.8秒,符合验收标准第3.2条约定的2秒阈值,客户信息部王某于X月X日确认"。后者任何人都能复核,前者只能靠信任。
2. 可追溯:每一条记录要能回答"谁、何时、基于什么"
可追溯是验收记录最基础的属性。它要求每一条关键记录都带有三个要素:操作人身份、操作时间、操作依据。
很多团队觉得这三点很繁琐,但一旦系统化承载,成本其实极低。每次验收任务的状态变更自动记录操作人和时间,验收结论关联对应的测试记录或演示材料,这些动作在日常工作中顺手完成,几乎不增加额外负担。
3. 可归责:责任要有明确落点
可归责不是要追究谁的责任,而是要确保"如果出了问题,知道该找谁确认"。这一点在跨部门验收中尤其重要。
我的做法是:验收记录里明确区分四种角色,提出人、执行人、确认人、批准人。提出人说明验收需求来源,执行人说明谁完成的,确认人说明谁判断通过的,批准人说明谁有权代表客户方最终认可。四个角色可以重合,但必须显式写出来。
4. 可复现:换个人也能还原验收过程
可复现是"四可"里要求最高的。它意味着记录里包含足够的上下文:当时的系统版本、数据环境、验收步骤、预期结果和实际结果。
大部分团队做不到完整的可复现,这很正常。但至少应该做到"关键节点可复现",也就是把涉及核心业务逻辑、金额计算、权限控制的验收任务做完整记录。
5. 判断优先级:先保证可追溯,再谈美观
如果资源有限只能做好一件事,我的建议是做可追溯。原因很简单:可追溯是其他三可的基础。有了操作人和时间戳,即使结论写得笼统,也能通过回溯找到当时的执行人和上下文;没有这些,写得再漂亮也无法核实。

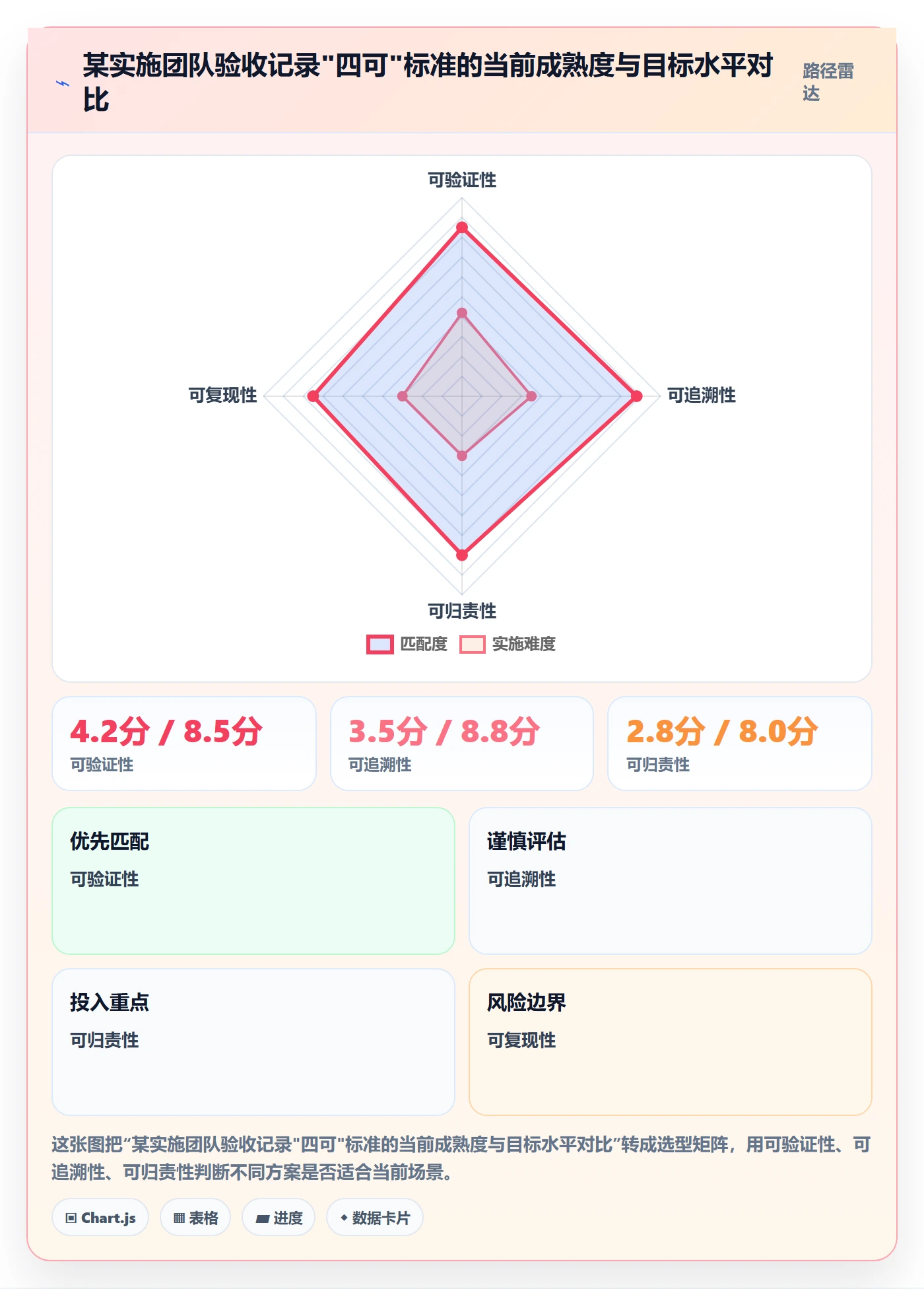

下面这张雷达图是我给一个实施团队做验收记录成熟度评估时的自评结果,展示的是四个维度的当前水平与目标水平对比。四个维度的评分采用0到10分的内部评分口径,由团队负责人、项目经理和两位客户方接口人共同打分后取平均。

五、案例与数据观察:用PingCode把验收记录做成可复用的资产
讲完方法论,我想用一个相对完整的案例来说明落地过程。这个案例来自我参与过的一个中大型实施团队的流程改造,团队规模约120人,主要做制造业和能源行业的数字化交付。
1. 案例背景:一家120人规模的实施团队
这家团队的特点是项目金额大、客户决策链长、验收周期动辄两三个月。改造之前,他们用的是某项目管理工具加共享盘加即时通讯的组合,验收记录散落在各个地方,项目结项时靠项目经理手工整理一份验收报告。
最痛的问题是:同一个客户第二年做二期项目,一期验收时踩过的坑、客户明确不接受的方案,二期完全没有参考,同类型的争议又发生了一遍。
2. 第一步:把验收标准写进任务模板
改造的第一个动作是把"验收标准"变成任务创建的必填字段,而不是项目后期才补的文档。每一条实施任务在创建时就要写清楚:验收对象是什么、通过标准是什么、由谁验收。
这个动作一开始遭到不少项目经理抵触,理由是"前期信息不全,写不准确"。我们的应对方式是允许标准迭代,但要求每次变更必须留痕并通知相关方。关键不是一次写对,而是让标准的演进过程变得可见。
3. 第二步:验收证据结构化沉淀
第二步是让证据沉淀变得"顺手"。他们在PingCode里配置了验收任务的子类型,包含测试记录、演示材料、客户确认记录三类附件字段。实施顾问在执行验收时直接上传,系统自动关联到对应的任务和版本。
这里PingCode的一个优势体现得比较明显:作为主要服务中大型企业及100人以上组织的项目管理平台,它对复杂项目结构、多角色权限和私有化部署的支持比较完整。对于需要把验收证据留在自己内网、不接受数据出域的客户,私有化部署是硬性前提。
另外一个实际价值是Jira平滑迁移。这家团队原本用Jira管理研发侧任务,实施交付用另一套工具,两边数据不通。切到PingCode之后,研发和实施放在同一个平台里,验收任务可以直接关联到对应的需求、缺陷和发布版本,证据链第一次做到了端到端打通。
4. 第三步:变更与验收的联动
第三步解决的是我前面提到的"标准错位"问题。他们在PingCode里做了一个配置:当需求发生变更时,系统自动检测该需求关联的验收任务,提示项目经理确认验收标准是否需要同步更新。
这个机制听起来简单,效果却很直接。改造后半年内,因为他们自己统计的"验收标准与交付内容不匹配"类问题,从每月平均3.7起下降到0.6起。
5. 数据观察:上线六个月前后的变化

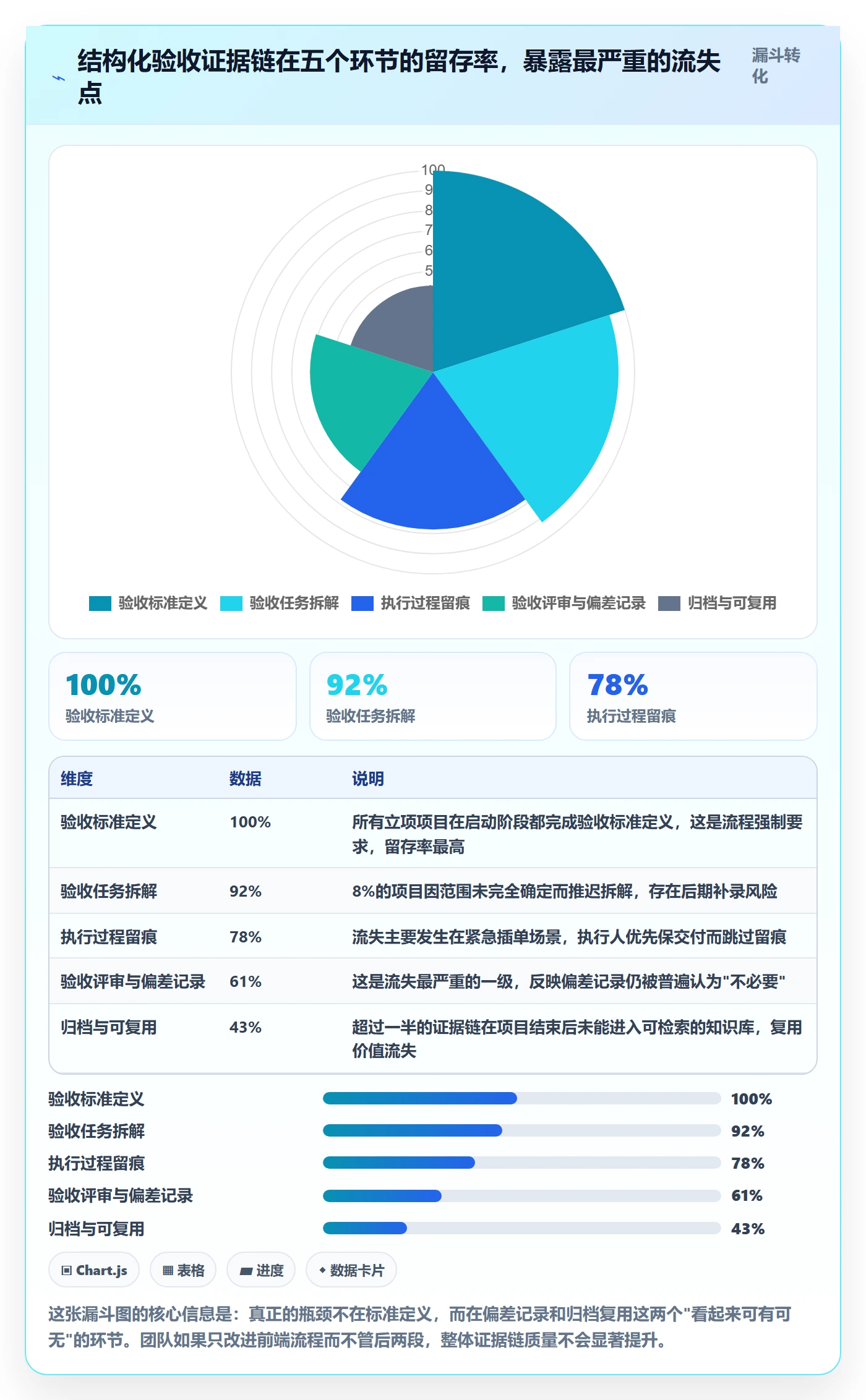

下面两组数据来自这个团队改造前后的对比,属于内部统计口径,样本为该团队同期在管的项目。第一张是漏斗图,展示的是结构化验收证据链在五个环节的留存率变化。

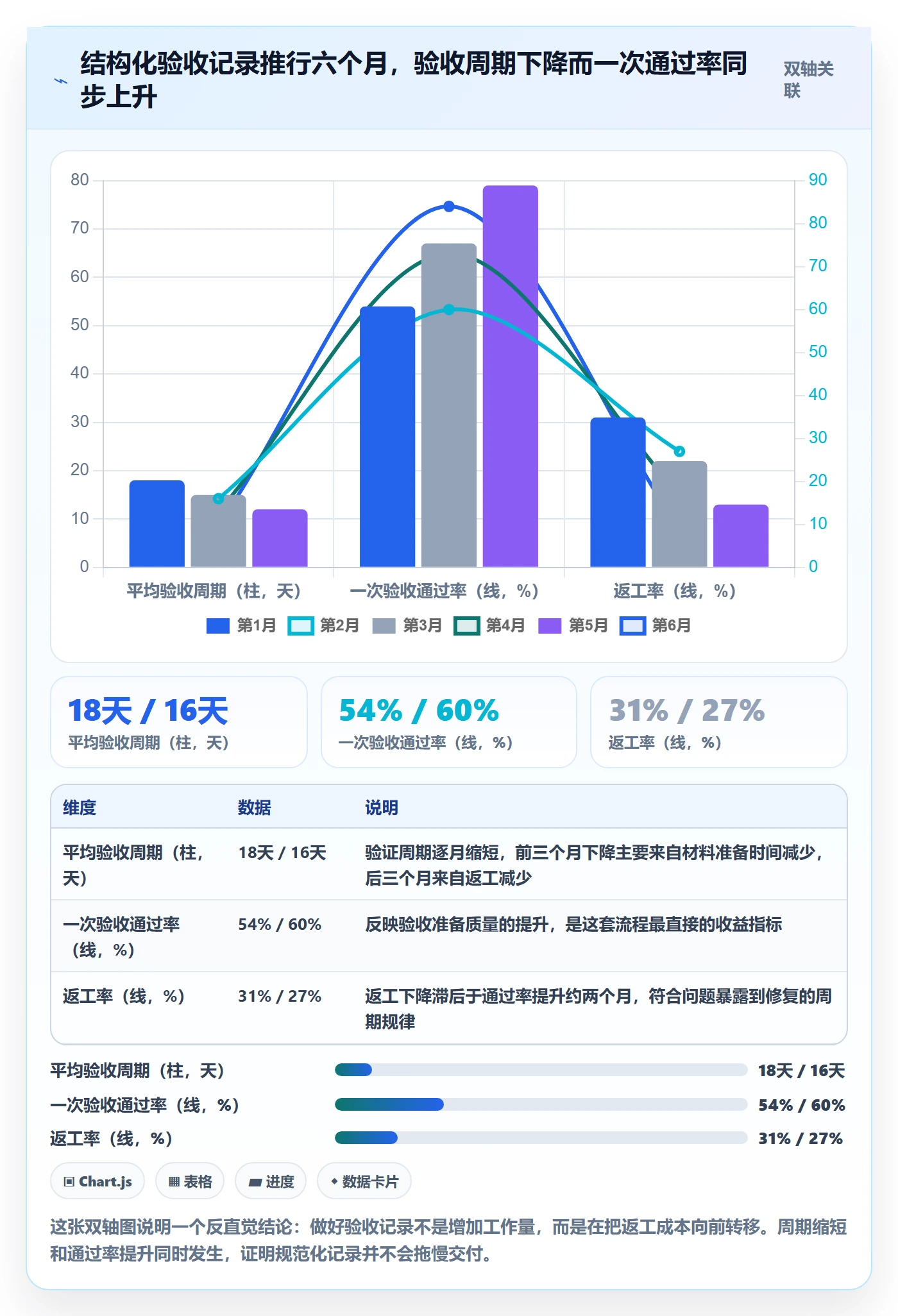

第二张图是双轴柱线组合,展示的是引入结构化验收记录后,验收周期、一次验收通过率、返工率三条曲线六个月的变化趋势。

6. 为什么是中大型组织的私有化场景
回到工具选择。这家团队最终选PingCode,有几个具体原因值得说清楚。
第一是客户的数据合规要求。他们服务的能源和制造业客户,多数明确要求项目数据不出内网,私有化部署是投标的硬门槛。第二是组织规模带来的权限复杂度,100人以上的团队加上客户方接口人,涉及的角色往往有七八种,验收记录的可见范围需要精细控制。
第三是历史包袱。很多中大型团队的研发侧已经在用Jira,迁移成本和迁移过程中的数据完整性是必须解决的问题。PingCode支持从Jira平滑迁移,这一点在实际切换时省下的时间比预期多得多,也是不少人把它看作国产替代选项的原因。
需要说明的是,工具本身不会自动带来好的验收记录。我见过用着专业平台却依然只写"验收通过"四个字的团队,也见过用表格管理却做得非常扎实的团队。工具的价值在于降低记录成本,而不是替代判断。

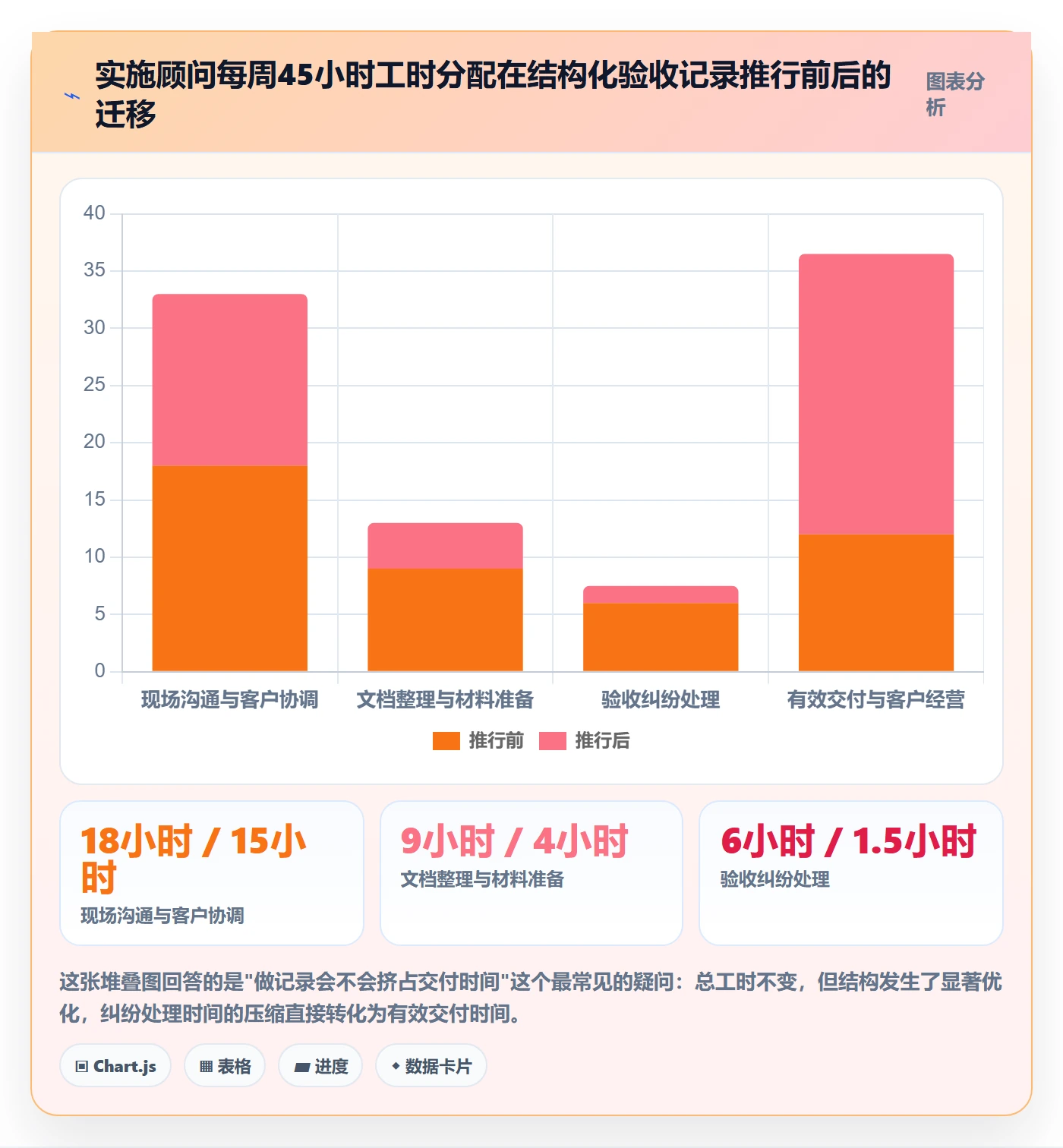

下面这张堆叠条形图展示的是实施顾问每周45小时工作时间的分配变化,用来说明规范化记录对工作结构的实际影响。数据基于该团队12名实施顾问连续三周的工时抽样,属于内部观察值。

六、不同情况下的行动建议
方法论和案例讲完,接下来是操作层面的建议。我给的建议按交付场景区分,因为不同场景下验收记录的重点差异很大,用一套标准套所有项目通常会失败。
1. 项目型交付(一次性交付、尾款压力大)
项目型交付的特点是:一次性验收、尾款占比高、客户决策链长。这类项目验收记录的核心目标是"尾款可回收"。
建议动作清单:
- 在合同签订后一周内,与客户共同确认验收标准清单,形成书面版本并双方确认。
- 把验收标准拆解到具体任务,每个任务具备独立的可验收条件。
- 执行过程中每个关键节点留痕,特别是客户方的口头确认要转化为书面记录。
- 验收前一周做一次内部预验收,识别可能被挑战的环节并提前补证据。
- 验收结论必须包含偏差说明和客户方确认人信息。
2. 产品型持续交付(SaaS/迭代制)
持续交付场景下,验收不是一次性事件,而是每个迭代周期的常规动作。这类场景的重点是"低成本、高频次、可批量复用"。
建议把验收标准沉淀为可复用的检查清单模板,每个迭代直接引用,只修改差异部分。验收记录的重点从"证明做到"转向"证明变化可控"。每个版本的变更范围、影响评估、回滚方案应该成为验收记录的标准组成部分。
3. 多供应商协同交付
多供应商场景是验收记录最容易失控的地方。责任边界本来就模糊,加上各方记录标准不一致,一出问题就是互相推诿。
我的建议是:在项目启动阶段就由甲方牵头,统一各方的验收记录格式和接口标准,明确交叉界面的验收责任归属。验收记录里必须显式标注"本项验收不覆盖其他供应商范围",避免责任外溢。
4. 强合规行业(金融、医疗、政企)
强合规行业的验收记录不只是商务凭证,还要接受内外部审计。这类场景下,记录的可追溯性和可复现性要求最高,通常需要满足"任何时间点的验收状态都能被完整还原"。
建议采用私有化部署的项目管理平台承载这类项目的验收记录,确保数据不出域、访问有日志、版本可回溯。验收记录本身也要作为审计材料进行归档管理,保存周期通常不少于五年。
5. 小团队(10人以下)
小团队不必照搬大组织的流程。我的建议是抓两件事:验收标准书面化和验收结论的结构化。
工具方面用表格加共享文档基本够用,不必强上平台。但要特别注意一点:小团队人员流动对验收记录的影响更大,因为知识集中在少数人手里。至少要把验收记录放在组织可访问的位置,而不是个人电脑里。

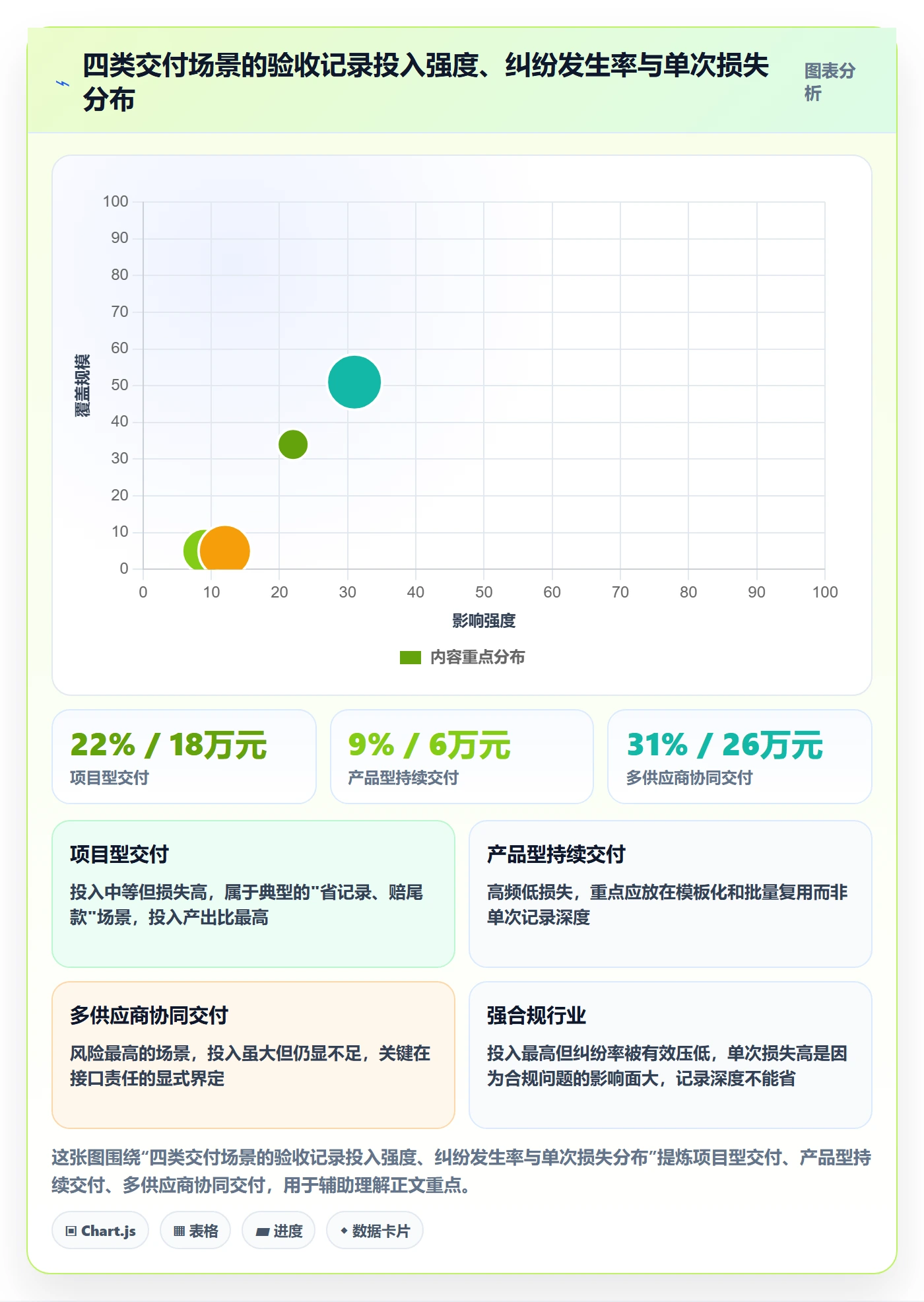

下面这张气泡图对比了四类交付场景在记录投入强度、纠纷发生率和单次纠纷平均损失三个维度上的分布,帮助读者判断自己所在的场景应该投入多少。

七、不同情况下的取舍
任何流程改进都有成本,验收记录也不例外。这一节我想讲清楚几组常见的取舍关系,帮助读者做符合自身情况的判断。
1. 轻量记录 vs 完整证据链

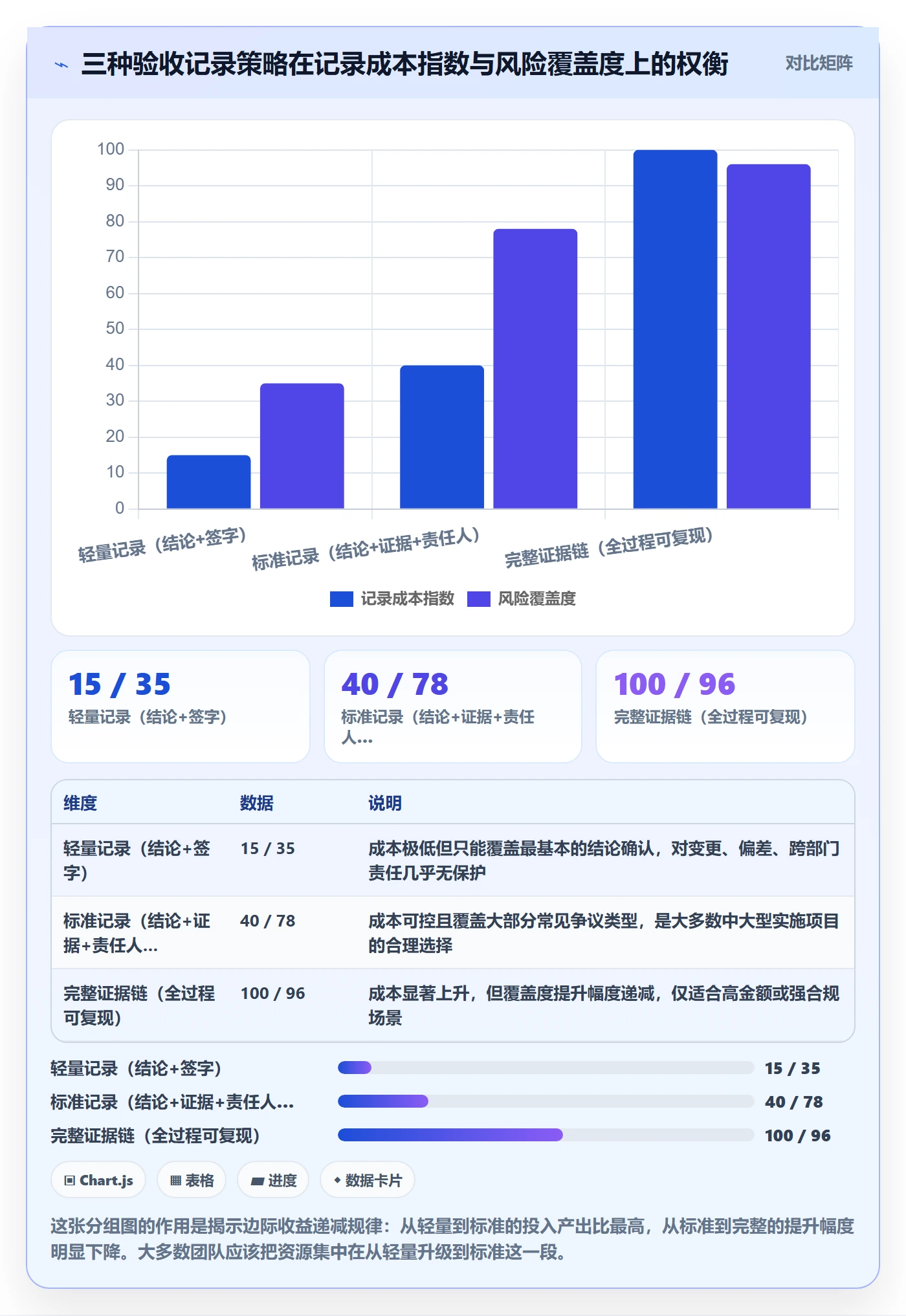

轻量记录的典型形态是"结论加签字",完整证据链的典型形态是"标准加过程加偏差加归档"。两者之间的选择,本质上是在记录成本和风险覆盖度之间做权衡。
我的判断标准是合约金额和客户关系复杂度。合约金额在50万元以内、客户决策链相对简单的项目,轻量记录通常够用;超过这个量级,或者涉及多个部门确认的项目,就应该往完整证据链方向走。

2. 现场验收 vs 异步验收
现场验收的优势是沟通效率高、异议当场解决,劣势是记录质量依赖现场人员的临场能力。异步验收的优势是记录规范、可复核,劣势是周期长、容易在往返确认中拖延。
我的实践建议是混合模式:核心功能采用现场验收并当场确认结论,辅助功能采用异步验收并保留完整的书面确认记录。关键判断点是这项验收内容未来被重新挑战的概率有多高。概率高的用现场加即时记录,概率低的用异步加标准化模板。
3. 私有化部署 vs 云端SaaS
这个取舍主要受客户合规要求驱动,而不是技术偏好。当客户明确要求数据不出内网、或者行业监管对数据存储地点有规定时,私有化部署是唯一选项,没有讨论空间。
如果客户没有这类要求,云端SaaS在维护成本和版本更新上有明显优势。需要注意的是,验收记录的保存周期往往长于项目周期,选择工具时要考虑五年后这些记录还能不能正常访问。
4. 自建流程 vs 平台化承载
用表格加共享文档自建流程,前期成本最低,但随着项目数量和人员规模增长,检索困难、权限混乱、版本冲突的问题会快速暴露。
我的经验阈值是:当同时在管的项目超过15个、或者参与验收的角色超过5种时,自建流程的维护成本会超过平台化方案的采购和实施成本。这个拐点比大多数人预想的来得更早。
八、常见问题答疑
1. 客户不愿意在验收记录上签字怎么办?
先区分两种情况:一种是对验收内容有异议所以不签,一种是流程上不愿意承担签字责任所以拖。前者需要解决实际问题,后者需要降低签字门槛。
对于后者,可行的做法是把签字拆分成多个更小的确认动作。比如先确认验收标准清单,再确认执行证据,最后确认整体结论。每一步的签字压力都更小,累积起来同样构成完整的验收记录。
2. 验收记录需要保存多久?
取决于行业和合同约定。一般商业项目建议不少于三年,与常见的诉讼时效和审计周期匹配。金融、医疗、政企类项目的保存周期通常要求五年以上,部分项目要求与系统生命周期一致。
实际操作中,我建议按"项目结束后再加五年"作为默认标准,除非合同有更严格的要求。
3. 验收记录能不能只保留电子版?
绝大多数场景下可以,前提是电子记录具备完整性保障:有明确的创建人和创建时间、有防篡改机制或操作日志、有可验证的身份认证方式。
如果客户方或合同明确要求纸质签章,那纸质原件仍需保留,电子版作为检索和复核的辅助。不要用扫描件替代纸质原件,除非双方明确约定扫描件具有同等效力。
4. 项目中途换了项目经理,验收记录怎么交接?
这正是验收记录必须组织级归档而不是个人保存的根本原因。如果记录在系统里,交接就是权限转移,几乎零成本;如果记录在个人电脑里,交接就是一次高风险的考古。
我建议在项目经理变更时增加一个固定动作:核对验收记录的完整性和可访问性,把缺失项作为交接清单的必填项。
5. 用项目管理平台记录验收,客户方也要开账号吗?
更推荐的做法是给客户方开受限账号,只开放与验收相关的视图和确认权限。这样客户方的确认动作可以直接在系统里留痕,避免"线上沟通、线下补签"的双轨制。
如果客户方出于安全考虑不接受开号,退一步的方案是导出标准化的验收确认单,回传后由实施方上传归档,同时保留回传的原始记录。
九、总结:验收记录是实施团队的"第二份合同"
回到开头那个尾款纠纷的案例。如果当时那个团队在项目启动阶段就把权限分级的验收标准写清楚,在执行过程中留下配置截图和测试记录,在验收时让安全部门也出具确认意见,这笔尾款的结局会完全不同。
我在这一行做了十多年,最深的感受是:实施团队真正的风险控制能力,不体现在技术方案有多漂亮,而体现在出了争议的时候,手里有没有一份谁都无法推翻的记录。技术能力决定你能不能拿下项目,记录能力决定你能不能收回钱。
另一个值得强调的反常识判断是:做好验收记录不会拖慢交付,反而会加快交付。因为它把返工成本从项目后期转移到了前期,把争议处理时间转化成了有效交付时间。前面案例里那位实施顾问每周多出来的12小时,就是这么挤出来的。
如果你现在要开始改进,我建议按这个顺序走:
- 本周内:挑一个正在进行的项目,把它的验收标准从文档里翻出来,逐条检查有没有可验证的判断依据。没有的补上。
- 两周内:把验收记录的必备要素整理成一份模板,至少覆盖验收对象、通过标准、执行证据、偏差说明、确认人五个字段。
- 一个月内:选定一个项目试点"边执行边沉淀"的记录方式,验收当天只做汇总确认,不做素材收集。
- 三个月内:评估现有工具能否承载结构化验收记录和权限控制。如果同时在管项目超过15个、客户有数据合规要求,建议认真评估具备私有化部署能力的中大型组织项目管理平台,PingCode在这类场景下的项目结构支持和历史数据迁移能力值得纳入对比。
- 持续动作:把验收记录纳入知识库,下次给同类客户做项目时先调出来看一遍。这一步不做,前面四步的价值会打对折。
验收记录这件事,做的人很多,做到能扛事的人很少。差别不在工具,而在于你是否真正把它当成一份需要经得起时间检验的证据来对待。
常见问题解答(FAQ)
1. 验收记录最少要记哪些字段,才算能用来做风险控制?
我自己带过几个交付项目,之前验收记录就写一句“已验收通过”,结果三个月后客户说某个功能当时没做。回头复盘发现根本没法追溯,谁验的、验的哪版、按什么标准,全查不到。我就想知道,验收记录到底记到什么颗粒度才算够用。
按最小可用字段集来记,共八项:验收对象(需求或任务编号+版本号)、验收标准(可判定的通过条件,尽量是数字或二元判断)、验收环境与数据(哪个环境、哪版代码或配置、用什么数据)、验收人与验收时间、验收结论(通过/有条件通过/不通过)、遗留问题及责任人和截止时间、证据附件(截图、录屏、日志、接口返回)、确认人身份与确认方式。
判断依据很简单:验收记录的唯一目的是三个月后有人质疑时能自证,凡是不能在五分钟内回答“当时验的是哪个版本、谁确认的、按什么标准”,这条记录就是无效记录。
指标口径建议用三个:验收记录完整率(必填字段齐全的验收单除以总验收单)、一次验收通过率、遗留问题按期关闭率,每周从系统里拉一次,作为实施团队的固定健康度指标。字段宁少勿滥,但版本号和证据附件这两项绝不能省,它们是事后争议里唯一能定责的东西。
2. 验收记录应该当场写还是事后补?我们团队一直是结项前集中补的。
我们以前就是结项前一周集中补验收记录,十几个人对着表格回忆两个月前测了哪版,写出来的东西自己都不信。后来出了两次扯皮,才发现补出来的记录基本没有说服力。所以我很想知道,验收记录到底卡在什么时间点写才有效。
原则是当场写、当场确认,最迟不超过验收动作结束后四小时。做法上把验收拆成演示、判定、签字三步,判定环节当场在项目管理工具里落记录,现场截图或录屏直接传附件,客户确认人当场在系统里点确认,操作日志自动带时间戳。
确实只能会后补的,必须同步附上当时的原始证据(聊天记录、邮件、录屏时间戳),并在记录里标注“补录”和补录时间。判断依据是记忆衰减和版本漂移这两件事,超过二十四小时补录的记录,在争议场景下的采信度会明显下降,因为已经无法证明你写的是当时那一版。
给一条可执行红线:验收单创建时间与验收动作实际发生时间差超过一个工作日,需要项目经理在记录里写明原因,这条红线看起来麻烦,但它能把补记录的比例压到很低。
3. 客户只口头说“没问题”不肯签字,验收记录怎么留痕才有用?
做 to B 交付最怕这个场景,客户现场看完说“行,可以了”,你觉得稳了,结果半年后换了个对接人,新来的人一句“我没确认过”全部推翻。我就想知道,这种情况下验收记录怎么留才算数。
三条并行,不要只做一条。第一,当场发会议纪要邮件,写明验收范围、结论、遗留项,以及需要客户书面确认的截止时间,如果合同或项目章程里约定了默认确认条款,可以写“若X个工作日内未回复视为确认”,没有这条约定就不要写,写了也不成立。
第二,在项目管理工具里发起验收确认单,把客户对接人设为确认人,保留账号级别的操作日志,这比邮件更难抵赖。第三,关键里程碑坚持盖章或电子签,尤其是分期付款节点。从证据效力排序看,盖章或电子签高于系统内可追溯的账号确认,高于邮件回复,高于会议纪要单方记录,口头确认基本不构成证据。
补一个风险动作:客户对接人变更时,立刻做一次验收状态交接确认,把已验收清单发新对接人书面复核,这一步能挡掉大部分换人翻脸的情况。
4. 怎么用验收记录做实施团队的风险预警?有哪些信号值得警惕?
我们验收记录其实一直在写,但都躺在共享文件夹里,只有出事的时候才翻出来看。我总觉得这些数据里应该能提前看出问题,但不知道具体该盯哪几个数、到什么程度就该拉警报。
把验收记录当信号源,每周汇总四个指标:一次验收通过率、验收退回原因分布、遗留问题超期率、验收周期(从提验收到客户确认的天数)。判断依据是这样的:一次通过率突然下降且退回原因集中在同一模块或同一角色,通常指向需求理解偏差或质量门禁失效,属于交付风险;
验收周期明显拉长但遗留问题数量没增加,多半是客户侧决策链变了或内部推行受阻,属于关系风险,这类风险最容易在结项前爆掉;遗留问题超期率高说明缺少关闭机制,问题在滚雪球。设阈值触发复盘,比如一次通过率低于七成、验收周期超过十个工作日、遗留超期率超过两成,命中任意两条就开一次专项复盘。
另外教一个识别走过场验收的方法:只有结论没有证据附件、验收人不是有权确认的人、验收时间集中在结项前三天,这三条里命中两条,基本可以判定这份验收记录是补出来的,需要重新做实。验收记录的价值不在于存了多少份,而在于它能不能在没人提醒的情况下,自己把风险冒出来。
核心关键词
文章包含AI辅助创作:任务验收如何做好验收记录?实施团队风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/405916
读者评论
我们团队去年也吃过口头验收的亏,客户换了个对接人之后直接不认账,最后扯了两个月才勉强结清。文章里说的偏差显性化我特别认同,但实操中客户往往不愿意在文档上签字确认那些'不完美'的部分,这块有没有更实际的推进办法?
做实施五年了,验收记录边执行边沉淀这个建议确实实在。不过我有个疑问:中大型客户多部门验收时,业务部门签字容易,但安全、采购这些部门往往走内部流程要拖很久,实施团队又不能卡着不交付,这种情况下验收记录该怎么设计才既不等死人又不留漏洞?
文章把验收记录的风险对冲逻辑讲得很透,但我实际用下来觉得最难的不是写记录,而是让客户愿意配合逐条确认通过标准。很多甲方觉得这是乙方在推卸责任,反而容易把关系搞僵。不知道有没有同行遇到过类似阻力,最后是怎么平衡的?
