我带过的一个 14 人实施小组,在 2023 年 Q3 做过一次内部复盘:当季度一共关闭了 2,187 条实施任务,其中被客户或项目经理"打回重做"的有 213 条,占比 9.7%。而在这 213 条返工任务里,真正因为技术做错的只有 31 条,剩下 182 条,也就是 85.4% 的返工,根因不是"没做好",而是"验收时没讲清楚什么叫做好"。这个数字让我彻底改变了对"任务验收"的看法:它不是流程末端的一个确认按钮,而是实施团队效率的最大杠杆点之一。
任务验收如何做好确认完成,本质上要解决三件事:谁来验、依据什么验、验完之后系统里的状态怎么变。这三件事只要有一样是模糊的,实施团队就会陷入"做完不算完、改完还要改"的循环。这篇文章我会从结论、真实场景、常见误区、判断逻辑、实测案例、分场景建议和取舍策略七个层面,把这件事讲透。
一、先说核心结论:验收不是质检,是"完成定义"的落地
很多团队把任务验收理解成"最后检查一遍有没有做错",于是验收动作天然滞后、天然依赖个人经验、天然容易被压缩。我的结论正好相反:验收质量的高低,90% 取决于任务开始之前有没有把"完成定义"写死,只有 10% 取决于验收那一刻检查得多细。
1. 验收做不好的团队,问题几乎都出在前置环节
我在 2021 年到 2024 年之间,陆续参与过 20 多个实施型团队的流程诊断。一个反复出现的规律是:返工率高的团队,任务描述平均长度往往很短、验收标准字段大量为空、附件和交付物清单缺失。这些问题都不是"验收阶段"产生的,而是任务创建阶段就埋下的。
换句话说,验收环节只是在替前期的信息缺失买单。你在验收时越是靠追问、靠口头确认、靠"我记得应该还有一项",就说明前期的完成定义越失败。
2. 验收真正的产出不是"通过",而是可追溯的完成证据
一个健康的验收动作,应该留下四类证据:交付物本身、验收标准的对照结果、验收人的明确签署、以及验收时间和版本号。只有这四样齐了,这条任务在三个月后被人翻出来问"当时到底交付了什么",你才能一秒给出答案,而不是去翻聊天记录。
这也是我坚持认为实施任务必须进系统、不能只在群里口头通知的原因:口头确认的验收,本质上没有审计价值,也无法沉淀成团队的可复用经验。
3. 验收效率提升的关键,是"减少验收的决策次数"
一个反常识的判断:提升验收效率不是让验收变快,而是让验收变少。具体做法是把验收拆成"过程陪跑 + 终验确认"两层,大量小节点在过程中就顺手确认掉,终验只做最后的整体签署。这样终验时的"意外"会大幅减少,验收一次通过率自然上升。

二、真实场景:一个实施项目的验收现场发生了什么
讲抽象道理没用,我直接还原一个我亲历的场景。这是一个中大型制造企业的 ERP 外围系统实施项目,实施团队 11 人,项目周期 4 个月,涉及 6 个业务模块、37 个客户侧对接人。
1. 项目初期的验收是"群聊式确认"
项目第 1 个月,团队的做法是:实施工程师做完一个配置,就在客户群里发一句"XX 模块已配置完成,请确认"。客户回一个"好的"或者一个表情,任务就算关掉。
一个月后盘点,这个阶段关闭了 140 多条任务,看起来效率很高。但在第 2 个月做联调时,暴露出 60 多个"以为已经完成"的问题:客户以为的"配置完成"是基础配置,实施方理解的是完整配置;客户以为的"测试通过"是单点测试,实施方以为的"测试通过"是端到端测试。
这就是典型的"验收口径漂移",双方都以为达成了共识,其实从没对齐过。
2. 中期的补救:引入验收标准字段和交付物清单
第 2 个月我们做了一次流程改造,核心只有两条:
- 所有实施任务必须填写"验收标准"字段,格式统一为"可观察的结果 + 判断条件";
- 所有实施任务必须挂"交付物清单",哪怕交付物只是一个截图或一份配置说明文档。
改造当月,任务描述的平均字数从 18 字涨到 76 字,看起来"变麻烦了"。但同期因"理解不一致"导致的返工从每周 9 次降到每周 3 次。
3. 后期的结果:验收一次通过率显著提升

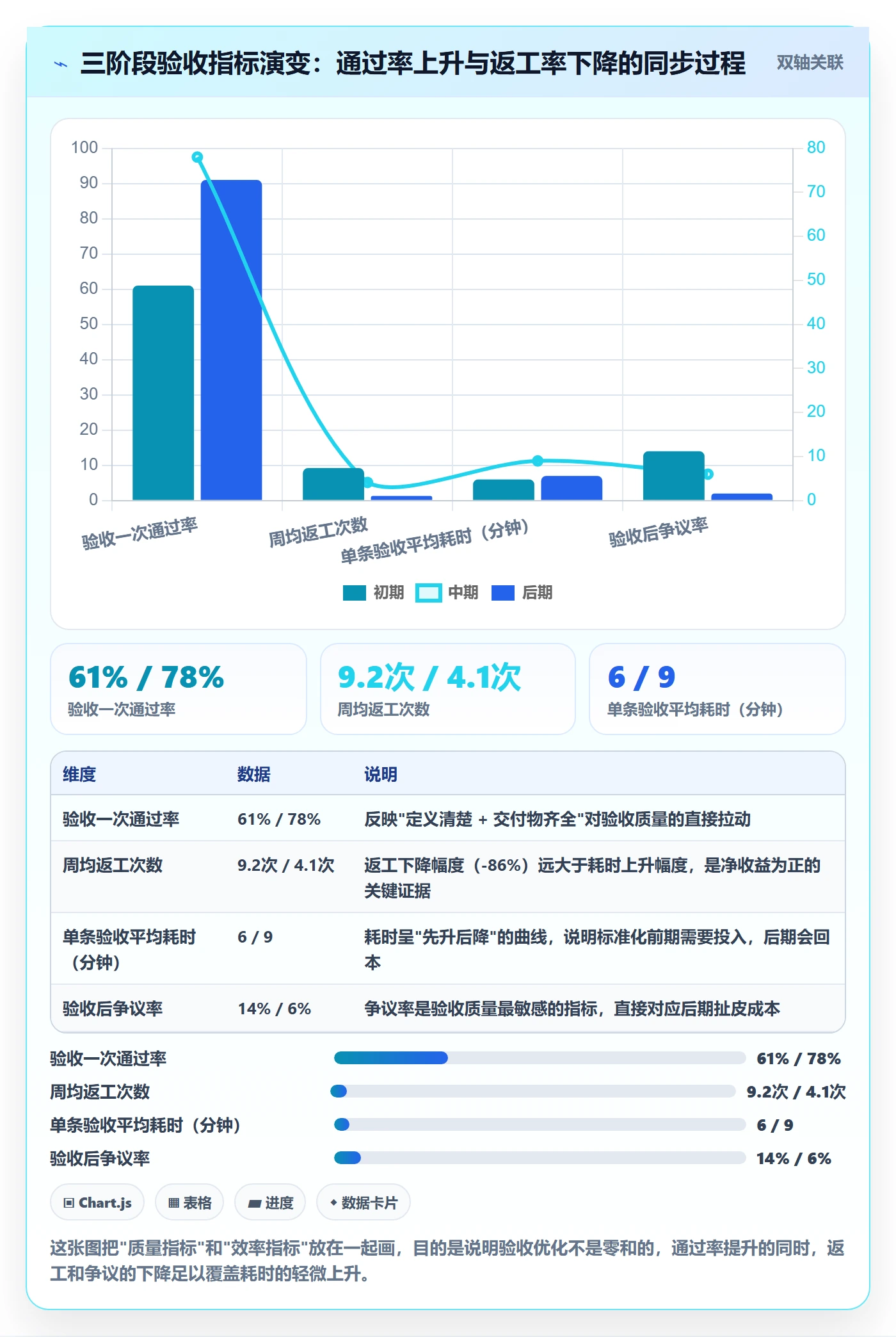

项目结束后我们做了完整统计,三个阶段的关键指标变化如下:
| 阶段 | 验收一次通过率 | 周均返工次数 | 单条验收平均耗时 | 验收后争议率 |
|---|---|---|---|---|
| 初期(群聊确认) | 61% | 9.2 次 | 约 6 分钟 | 14% |
| 中期(补标准字段) | 78% | 4.1 次 | 约 9 分钟 | 6% |
| 后期(标准+脚本化检查+分层验收) | 91% | 1.3 次 | 约 7 分钟 | 2% |
值得注意的是,中期的单条验收耗时反而上升了(从 6 分钟到 9 分钟),因为验收人开始真的去看交付物和对照标准。但到了后期,随着检查项被脚本化和模板化,耗时又回落到 7 分钟,同时通过率继续上升到 91%。
这说明"验收变慢"和"验收变好"之间不是矛盾关系,而是必经的过渡:先慢下来做对,再通过标准化重新变快。

三、常见误区:验收做不好,通常是掉进了这几个坑
我在不同团队里反复看到同样的错误,而且这些错误往往被包装成"效率优先""灵活处理""客户就是要快"。下面逐条拆。
1. 误区一:把"验收"当成任务流程的最后一个动作
很多人认为验收是任务完成后的收尾,所以在排期里验收几乎没有独立工时。这会导致两个后果:验收被挤压到最后一天草草签字;或者验收发现问题时,排期已经没有缓冲,只能带着缺陷上线。
正确做法是把验收时间显性排进任务工时里,通常占总工时的 10%-20%。这个比例听起来高,但相比 10% 的返工率带来的重排期成本,是划算的。
2. 误区二:验收人默认就是任务负责人
让做任务的人自己验收,等于没有验收。实施场景里,验收人应该是交付物的下游使用者或者业务负责人,而不是交付者本人。
我见过一个团队把"验收人"字段默认填成任务创建人,结果整个项目 90% 的任务都是自己验自己。这种验收在系统里看起来很完整,实际零价值。
3. 误区三:验收标准写成"完成""没问题""已处理"

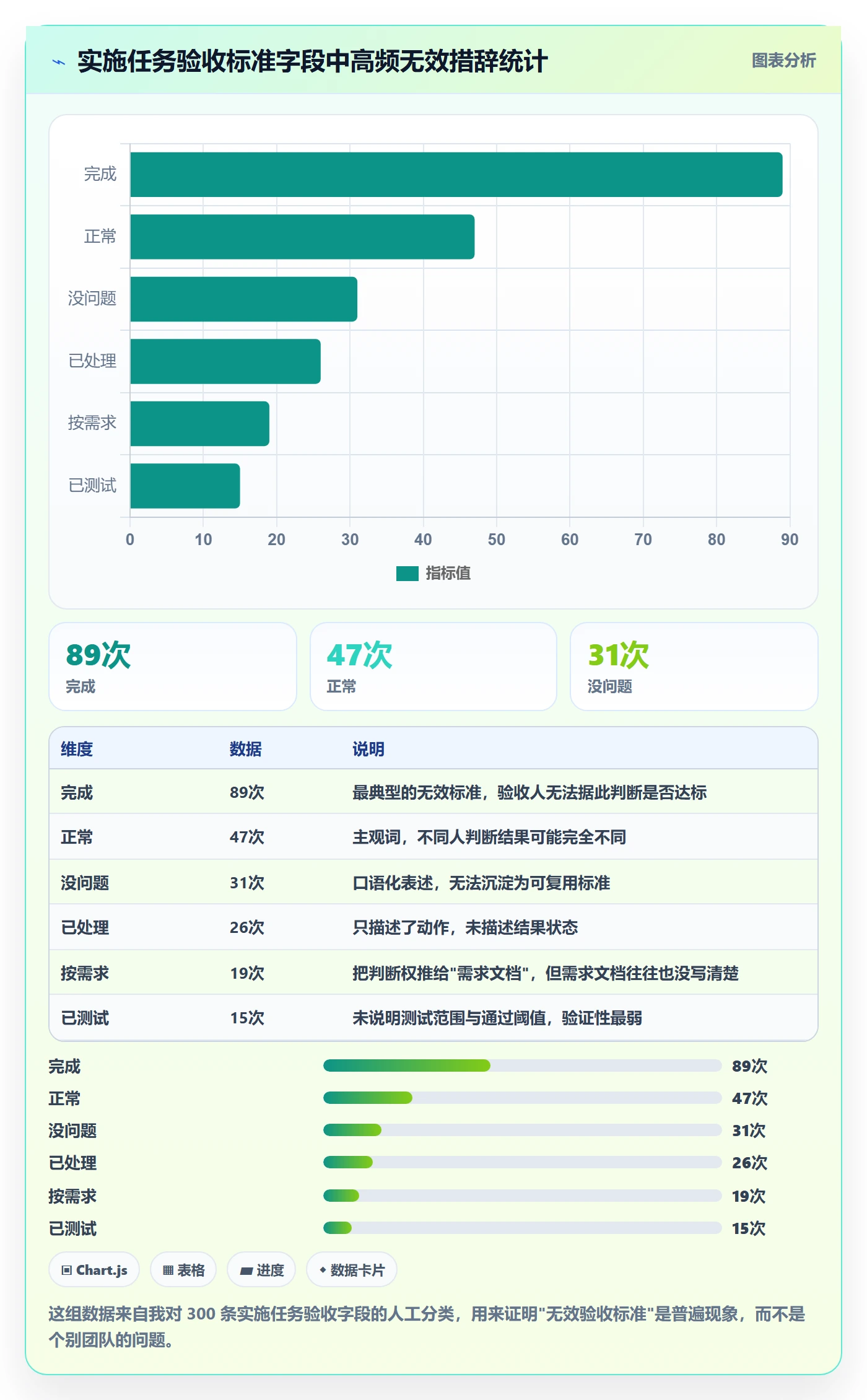

这是最普遍的问题。我统计过 300 条实施任务的验收标准字段,其中出现频次最高的词是"完成",出现 89 次;其次是"正常",出现 47 次;"没问题"出现 31 次。这些词对验收人来说没有任何判断价值。
可用的验收标准应该长这样:"在测试环境用 500 条真实数据跑一遍导入,导入成功率 100%,且失败记录能在日志中定位到具体行号。",有动作、有数据量、有判断阈值、有失败兜底。
4. 误区四:忽略"验收失败"的分支流程
绝大多数团队只定义了验收通过怎么走,没定义验收不通过怎么走。结果就是验收不通过时,任务被直接打回,责任人重新做,但没有任何记录说明"这次为什么不合格、上次差在哪、质检要点是什么"。
正常的做法是:验收不通过必须有驳回原因分类字段,并且驳回次数要成为任务的一个可见属性。一条任务被驳回 3 次以上,就应该触发复盘,而不是继续打回。
5. 误区五:认为交付物就是一行"已完成"的备注
验收的核心依据是交付物。如果交付物只是备注里的一句话,验收就退化成信任游戏。实施类任务至少应该有:配置文件、操作截图、测试记录、说明文档这四类之一。

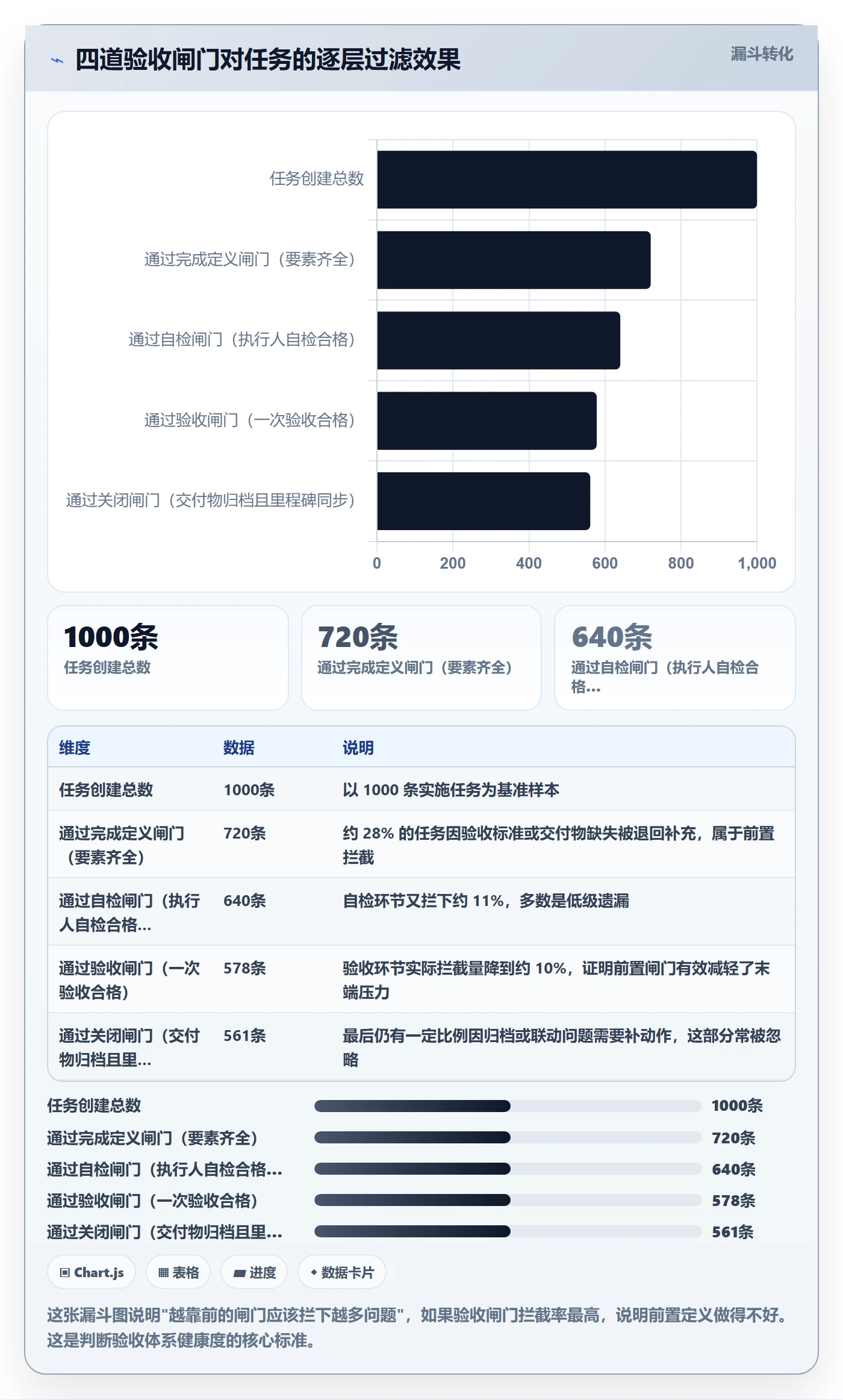

四、专业判断逻辑:把验收拆成"四道闸门"
前面讲的是问题,这一节讲我的判断框架。我把验收设计成四道闸门,每一道都有明确的输入、输出和判断标准。这个框架我在 5 个团队里推行过,落地阻力比想象中小。
1. 第一道闸门:完成定义闸门(任务创建时)
这道闸门在任务创建阶段执行,目标是把"什么叫做完"写清楚。判断逻辑很简单:如果验收人在不看任何聊天记录的情况下,只读任务描述就能判断通过与否,这道闸门就算过了。
具体需要填的要素:
- 交付物清单(至少一项,可为文档、配置、截图、脚本)
- 验收标准(可观察结果 + 判断条件 + 阈值)
- 验收人(下游使用者或业务负责人,不能是执行人本人)
- 验收环境的就绪条件(数据、账号、权限)
- 失败兜底方式(不通过时如何处理,是否需要回滚)
2. 第二道闸门:自检闸门(执行完成时)
执行人完成工作后,不能直接提验收,必须先做一次自检,并且把自检结果写进任务。自检的内容就是逐条对照第一道闸门里的验收标准。
这一步的价值不在于"检查",而在于强制执行人重新读一遍验收标准。我在团队里观察到,光是加上自检这一步,验收一次通过率就能提升 12-17 个百分点,因为大量低级错误在自检时就暴露了。
3. 第三道闸门:验收闸门(验收人执行)
验收人拿到任务后,按验收标准逐条判断,每条给出"通过/不通过/部分通过"三种结果之一。这里有一个我坚持的做法:不允许"部分通过"直接算通过。部分通过必须拆成新的补充任务,否则它会变成"隐性欠债",在后面某天集中爆发。
4. 第四道闸门:关闭闸门(状态流转与归档)
验收通过后,任务状态才允许从"待验收"变成"已完成"。这中间要确认三件事:
- 交付物已经上传到指定位置,而不是留在个人电脑里
- 验收人已经留下明确签署(谁、什么时间、依据什么标准)
- 如果这个任务属于某个里程碑,里程碑的完成度已经同步更新
很多团队的"完成"是假的,因为交付物没归档、完成度没联动,导致项目周报上的进度和实际交付严重脱节。

五、案例与数据观察:用系统化工具承接验收流程

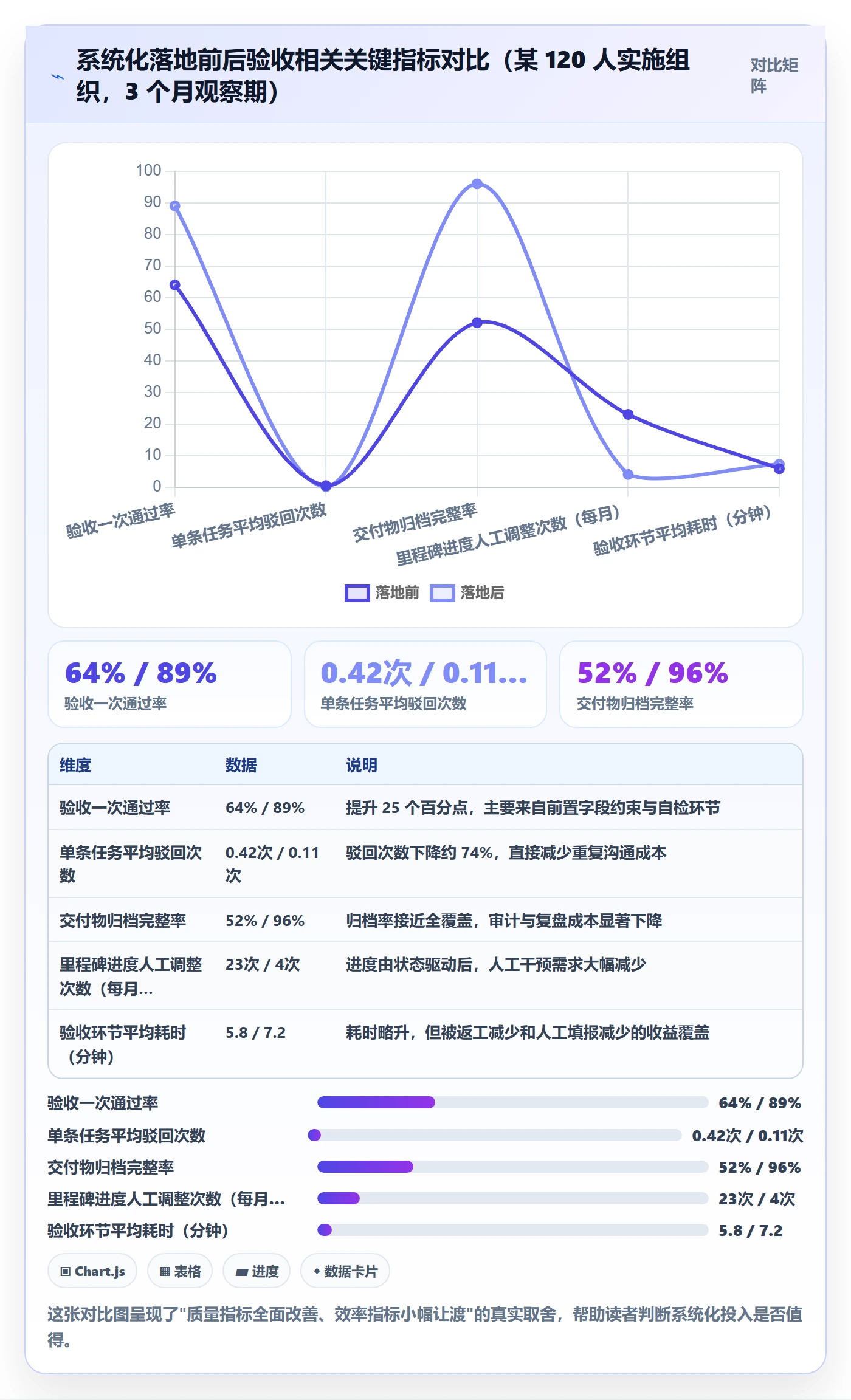

上面讲的方法论要落地,靠 Excel 和群聊是撑不住的,必须有一个能承载"字段 + 状态机 + 附件 + 审计"的系统。这里我用自己深度使用过的 PingCode 来举例说明落地细节。PingCode 主要服务中大型企业及 100 人以上组织,它的工作项模型对实施类任务的验收场景适配度较高。
1. 用自定义字段把"完成定义"固化成必填项
PingCode 支持在工作项上配置自定义字段,并且可以设置必填校验。我在一个 120 人的实施组织里做的配置是:在任务类型上增加三个必填字段,"验收标准""交付物清单""验收人"。
配置完成后的效果是:任何人不填这三个字段,任务根本无法创建或流转到"待验收"状态。这比任何流程宣讲都有效,因为它在物理层面阻止了"随意开任务"。
字段配置思路可以用下面的伪代码表示,实际在系统中通过界面配置即可:
任务类型: 实施交付任务
必填字段:
acceptance_criteria # 验收标准:可观察结果 + 阈值
deliverables # 交付物清单:至少 1 项
acceptor # 验收人:必须是下游角色,不能等于 assignee
状态流转规则:
待验收 -> 已完成 仅当 acceptor 签署且 deliverables 非空
待验收 -> 进行中 必须填写 reject_reason(驳回原因分类)
校验规则:
assignee != acceptor
deliverable 附件数 >= 1
2. 用状态机和驳回原因字段沉淀验收数据

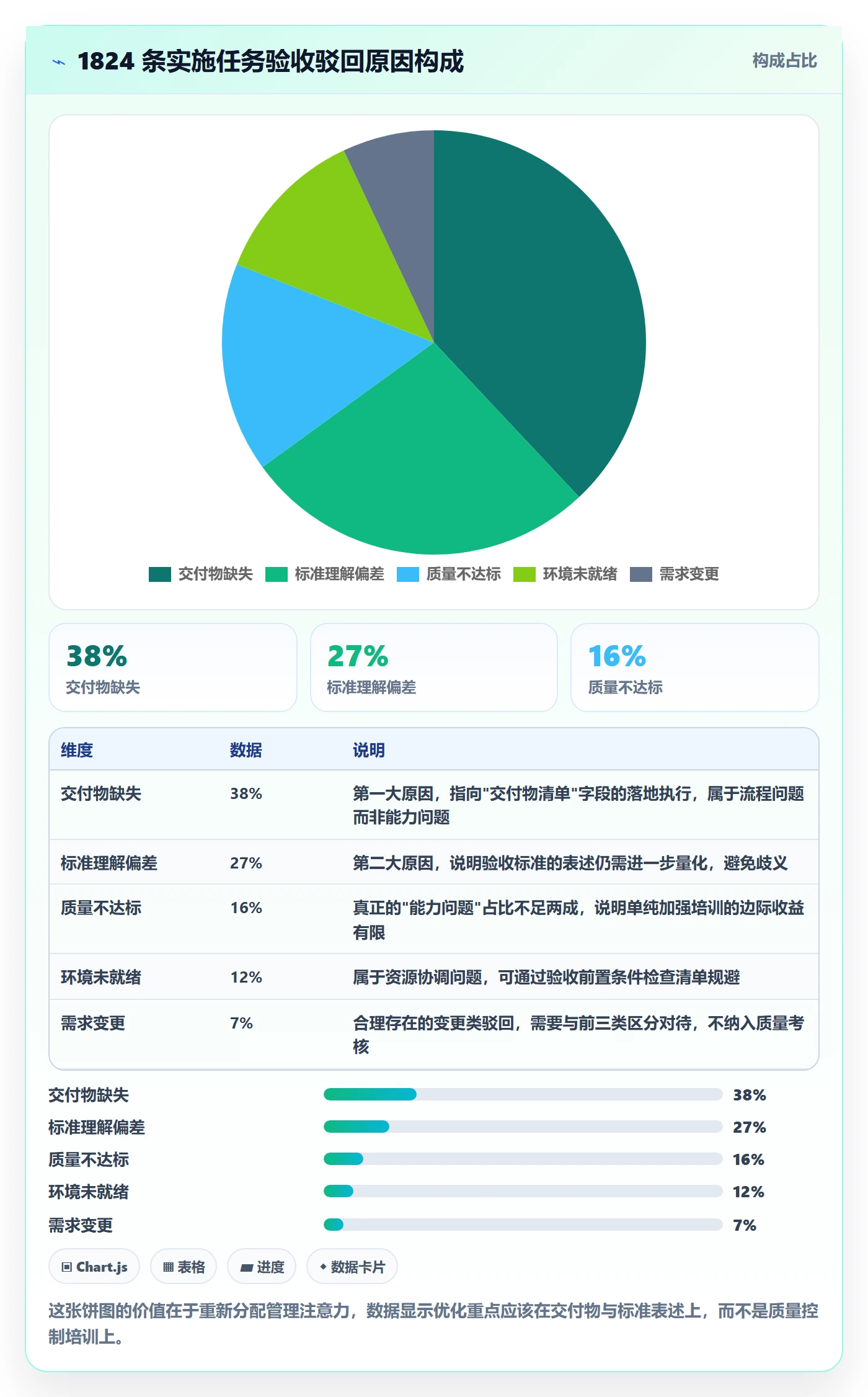

我在这个组织里推的另一件事是:把"驳回原因"做成枚举字段,而不是自由文本。枚举值包括"交付物缺失""标准理解偏差""质量不达标""环境未就绪""需求变更"五类。
跑了 3 个月后,数据出来了:总共 1,842 条实施任务,"交付物缺失"占驳回原因的 38%,"标准理解偏差"占 27%,"质量不达标"只占 16%。这个结果直接告诉我们,优化重点应该放在前两项,而不是去加强质量培训。

3. 用里程碑联动让"完成"真实可信
实施项目里最常见的进度失真,是单个任务都显示"完成",但里程碑迟迟无法交付。原因就是任务关闭和里程碑完成度之间没有联动。
PingCode 的里程碑和工作项之间可以建立关联,当我配置了"任务关闭后自动更新所属里程碑完成度"这条规则后,项目经理看板的进度就不再依赖人工填报。这里的关键不是工具本身,而是"进度由状态驱动而非由人填报"这个原则。
4. 从 Jira 迁移过来的团队,验收字段可以平滑保留
我接触过不少从 Jira 迁移的团队,他们最担心的是原来在 Jira 上沉淀的字段、状态和工作流丢失。PingCode 支持 Jira 平滑迁移,同时支持私有化部署,对数据敏感的中大型企业比较友好。
我的实操建议是:迁移时不要 1:1 复制原来的工作流,而是借这次迁移把验收相关的必填字段、驳回原因枚举、状态流转规则一次性补齐。迁移是流程重建的最好时机,因为所有人都预期"会有变化"。

六、不同情况下的行动建议

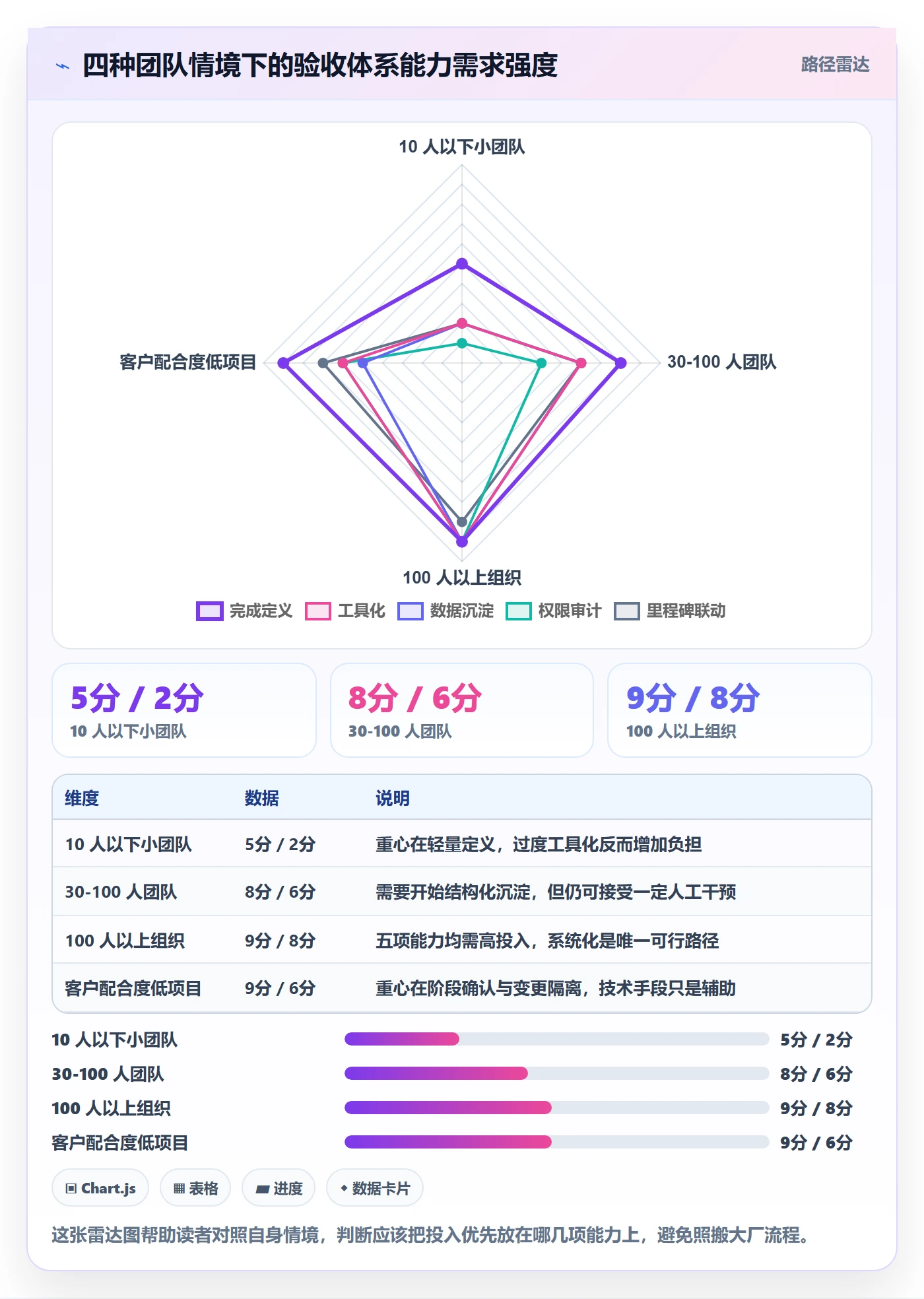

方法论不能一刀切。团队规模、项目类型、客户成熟度不同,验收的做法应该不同。下面按四种典型情况给出建议。
1. 情况一:10 人以下小团队,项目短平快
这类团队不需要复杂的状态机,重点抓两件事就够了:验收标准写清楚、验收人不能是执行人。可以不做驳回原因枚举,但至少要留一个备注说明驳回理由。
建议动作:
- 在任务模板里加固定两栏:"做完的标志是什么""谁来确认"
- 每周例会花 10 分钟回顾上周被驳回的任务,口头复盘即可
- 不追求工具化,但交付物必须放到共享目录
2. 情况二:30-100 人实施团队,多项目并行
这个规模是"人工管理开始失效"的临界点。建议开始工具化,重点是字段必填和驳回原因沉淀。
建议动作:
- 建立统一的任务类型和必填字段,不允许各项目组自定义
- 驳回原因做成枚举,每月统计一次分布
- 设立"验收一次通过率"作为团队级指标,纳入月度复盘
- 每季度做一次验收标准抽查,淘汰模糊表述
3. 情况三:100 人以上中大型组织,多业务线交叉
这个规模必须依赖系统化的状态机、权限和审计能力。此时验收不只是项目层面的事,还涉及质量体系、审计要求和跨部门协同。
建议动作:
- 采用支持自定义工作流和字段级权限的平台,把完成定义固化进系统
- 对数据敏感型组织,优先考虑支持私有化部署的方案
- 把验收数据接入质量看板,做趋势监控而非单点检查
- 建立"驳回 3 次触发复盘"的硬性规则
- 涉及历史数据迁移的,把验收字段补齐列为迁移验收条件之一
4. 情况四:客户侧配合度低、需求频繁变更的项目
这类项目的验收难点不在内部流程,而在外部对齐。我的建议是把验收节点前移到需求确认阶段,用"阶段确认单"代替"最终验收"。
建议动作:
- 每个阶段的交付物在阶段内确认,不留到最后
- 确认单必须由客户侧负责人签署,不接受口头认可
- 需求变更单独走变更流程,不与验收驳回混在一起统计
- 把"客户侧验收响应超时"作为一个独立指标监控,避免实施团队背锅

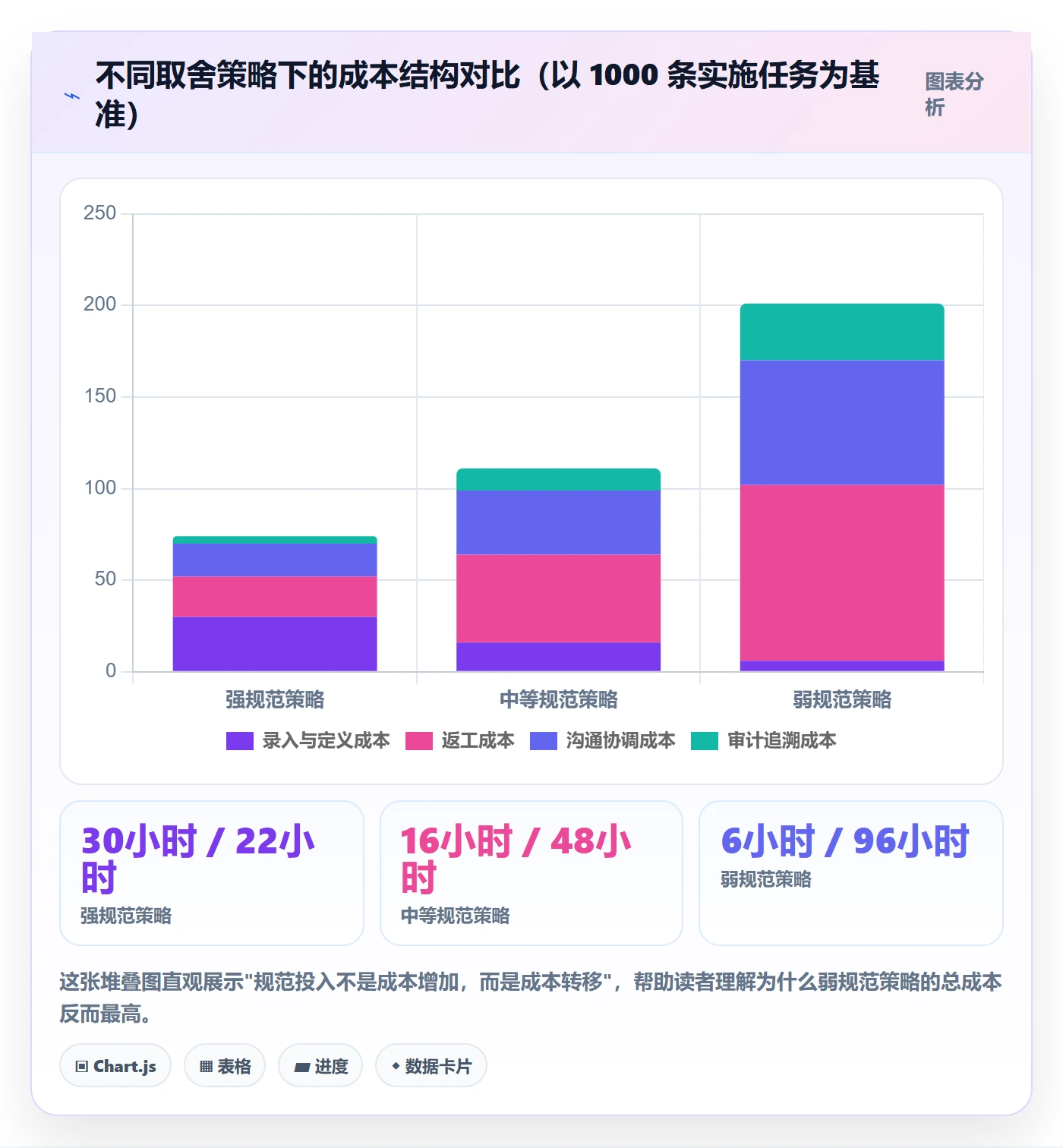

七、不同情况下的取舍
做验收优化,本质是在"控制力"和"流转速度"之间做取舍。没有免费的质量,也没有无代价的规范。这一节讲清楚每一种取舍的代价。
1. 取舍一:字段必填 vs 录入效率
必填字段能显著提升验收质量,但会增加执行人的录入时间。我的经验数据是:每条任务平均多花 1.5-2.5 分钟填写,1000 条任务就是约 30 小时。但如果因此把返工率从 10% 降到 4%,节省的重做时间远高于这个数。
判断标准:如果返工率高于 6%,无条件上必填;如果低于 3%,可以考虑只对高价值任务类型设必填。
2. 取舍二:验收人层级 vs 响应速度
让层级更高的业务负责人验收,判断更准,但等待时间更长。让同级同事验收,快但标准容易松。
我的做法是分层:常规任务由下游使用者验收,关键交付物或对外交付项由业务负责人验收。不要所有任务都设同一个验收人。
3. 取舍三:驳回严格度 vs 团队情绪
严格驳回能保证质量,但高频驳回会打击执行人积极性。我观察到一个现象:当驳回原因分类足够清晰、且驳回被描述为"流程问题"而非"能力问题"时,团队对驳回的抵触明显降低。
所以驳回本身不是问题,关键是驳回的表述方式。把"你这里做错了"改成"这条的交付物清单缺了测试记录,补上就可以过",效果完全不同。
4. 取舍四:自建流程 vs 采购平台
小团队用表格和模板就够了,没必要上系统。但超过 100 人、多项目并行时,自建流程的维护成本会快速上升:字段变更、权限调整、审计追溯都要人力。
这时候支持自定义工作流、支持私有化部署、且能承接历史数据迁移的平台就是更经济的选择。不过要注意,工具解决的是承载问题,不解决定义问题。如果你连"什么叫完成"都没想清楚,换了平台也一样会返工。
5. 取舍五:过程陪跑 vs 终验把关
过程陪跑(阶段性小验收)能大幅降低终验的意外率,但会增加沟通频次。终验把关省事,但风险集中爆发。
我的判断是:项目周期超过 2 个月、涉及 3 个以上业务模块的项目,必须做过程陪跑;周期短、模块单一的项目可以直接终验。这条线我用下来基本没出过大偏差。

八、把验收做扎实的具体操作步骤

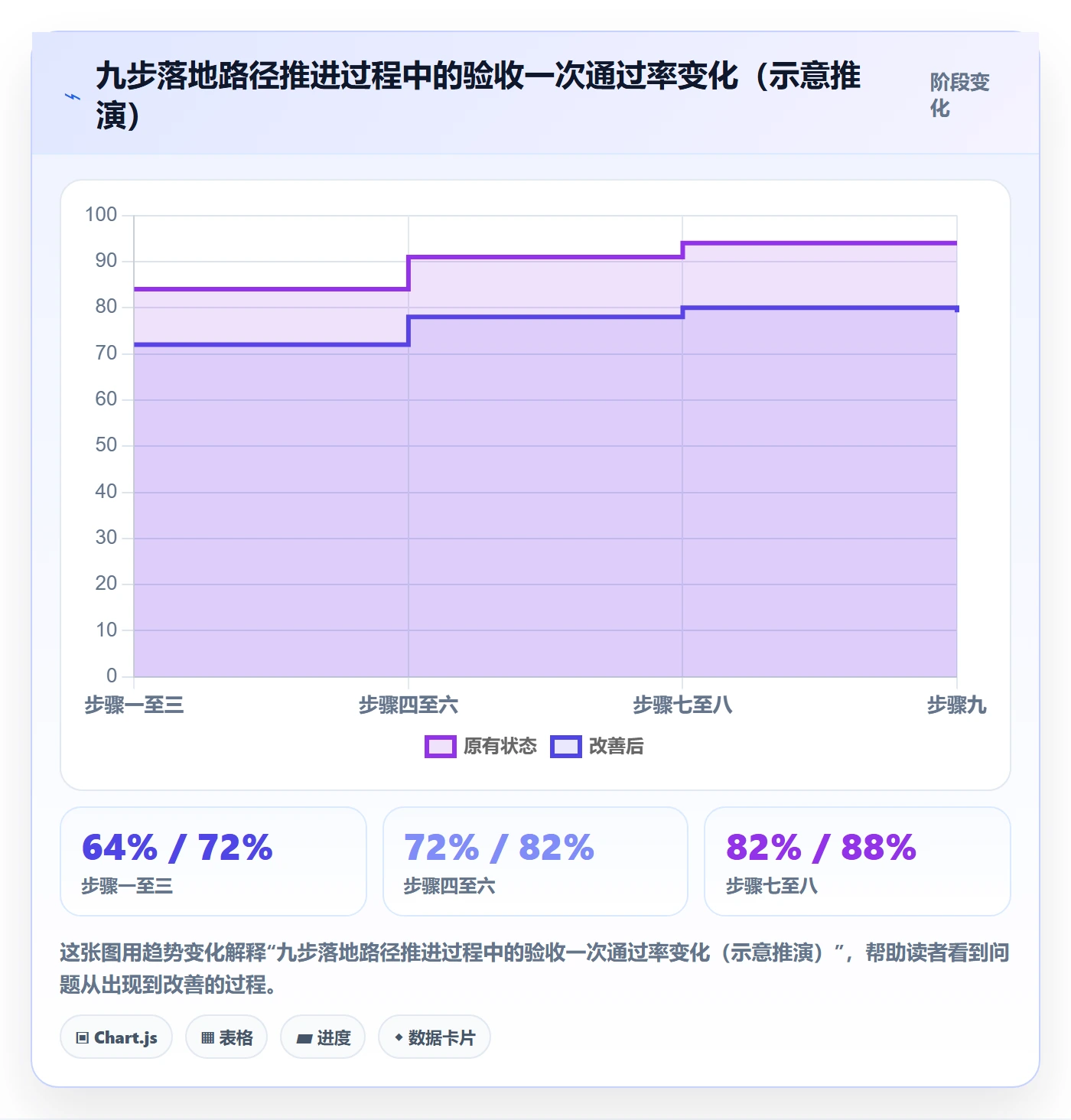

前面讲了判断和取舍,这一节给一套可以直接照做的操作步骤。我把它设计成 9 步,每一步都有明确产出物。
1. 步骤一:梳理任务类型,确定哪些需要严格验收
不是所有任务都值得上完整验收流程。先把团队任务分成三类:对外交付类、内部支撑类、临时性事务类。只有第一类需要完整的四道闸门,第二类做简化验收,第三类只需备注确认。
2. 步骤二:为每类任务定义完成标准模板
把验收标准的写法固化成模板,填充即可,避免每人写法不同。模板格式:
[交付物] 提交 XX 文档 / XX 配置 / XX 截图
[验证方式] 在 XX 环境用 XX 数据执行 XX 操作
[通过条件] XX 指标达到 XX 阈值
[失败处理] 若不通过,回滚至 XX 状态并记录原因
3. 步骤三:在系统中配置必填字段和校验规则
把步骤二的模板落到系统的字段级校验上。关键规则包括:验收人不能等于执行人、交付物附件不能为空、验收标准字数下限(比如 15 字)、驳回必须有原因分类。
4. 步骤四:明确验收人矩阵
按任务类型和交付影响面,提前定义好谁来验收,避免临时指派。
| 任务类型 | 验收人角色 | 验收深度 | 是否需要签署记录 |
|---|---|---|---|
| 对外交付类 | 业务负责人或客户方对接人 | 全量逐条对照 | 必须 |
| 内部支撑类 | 下游使用者 | 关键项抽查 | 建议 |
| 临时性事务类 | 任务发起人 | 结果确认 | 不需要 |
| 跨模块集成类 | 集成负责人 + 各模块代表 | 全量 + 联调 | 必须 |
| 数据迁移类 | 数据负责人 | 抽样 + 全量校验报告 | 必须 |
5. 步骤五:加入执行人自检环节
在执行完成和提交验收之间插入自检。自检不是走形式,要求执行人逐条填写"对照标准的自检结果",并附上自检证据(截图或日志片段)。
6. 步骤六:定义驳回流程和分类枚举
驳回必须分类,且分类值固定。我建议用五类:交付物缺失、标准理解偏差、质量不达标、环境未就绪、需求变更。这五类覆盖了绝大多数场景,且能区分"该优化流程"和"该优化能力"。
7. 步骤七:建立验收数据看板
至少监控四个指标:验收一次通过率、平均驳回次数、驳回原因分布、验收平均耗时。这四个指标能覆盖质量、效率、根因三个维度。
8. 步骤八:设置阈值触发复盘机制
给关键指标设定阈值,超过就复盘。例如:单条任务驳回 3 次以上触发复盘;某类驳回原因月占比超过 30% 触发流程优化;验收一次通过率连续两周低于 70% 触发团队级检查。
9. 步骤九:定期清理无效的验收标准表述
每季度抽取一部分任务的验收标准,把"完成""正常""没问题"这类表述挑出来,作为反面例子在团队内分享,并更新模板。
这一步看起来最不起眼,但它是防止流程退化的关键。因为规范一旦没人维护,半年内就会被"简化"回原来的样子。

九、验收做扎实之后,团队真正得到的是什么
回到开头那个 9.7% 的返工率。当我把这套方法推行到位之后,那个 14 人小组的返工率降到了 3.1%,同期交付的项目数量反而增加了两成。原因不复杂:验收不再是终点的一次赌博,而是分散在过程中的一系列确定性动作。
实施团队的效率提升,很少来自"干得更快",更多来自"少干一遍"。而少干一遍的最大来源,就是把完成定义写清楚、把验收标准量化、把交付物固化、把驳回原因沉淀。
如果你现在就要动手,我的建议是不要一次性铺开,按这个顺序做三件事:
- 本周内,把团队在用的任务模板加上"验收标准""交付物清单""验收人"三个字段,先设成必填,哪怕内容是粗略的。
- 下个月内,把驳回原因做成固定分类,统计一次分布,找出占比最高的那一类。
- 本季度内,针对占比最高的那一类驳回原因,做一次专项流程优化,并观察验收一次通过率的变化。
做完这三步,你会得到一组自己团队的真实数据。那时候再决定要不要上更完整的系统化方案、要不要引入支持私有化部署和状态机驱动的平台,判断会踏实得多。验收这件事,最怕的不是做得不够好,而是连自己做得怎么样都不知道。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务验收如何做好确认完成?实施团队效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/405790
读者评论
文中提到自检环节能提升12到17个百分点,我们团队也试过类似做法,但发现执行人自检容易流于形式,最后变成复制验收标准再打勾。真正有效的还是验收人提前介入,在任务创建时就一起定标准,而不是让执行人自己写自己查。
中期耗时从6分钟涨到9分钟这个过渡爬坡值得关注。我们公司老板只看单条验收耗时,一看到变慢就要求砍掉标准填写,结果返工又上去了。这个数据能不能再拆一下,比如把返工重做的时间也算进总成本,用总工时对比才有说服力。
四道闸门听着完整,但落地时最难的是验收人资源。下游业务负责人往往不配合,拖到项目末期才集中签字。我比较怀疑的是驳回3次触发复盘这条,实际中很多小任务被驳回两次就直接换人做了,复盘机制在中小项目里很难真正跑起来。
