很多研发团队在推行"任务验收"时,都会遇到一个尴尬的场面:需求上线了,测试通过了,但没人说得清这次交付到底算不算达标。验收动作变成了点一下"完成"按钮,至于验收标准是什么、谁负责验、验完记录在哪,全凭个人习惯。我在过去三年帮六家中大型研发团队做过研发效能数据分析,几乎每一家在"提交,验收"这条链路上都踩过坑。有一家做企业服务的公司,200 多人的研发中心,上线半年后回溯发现:约 37% 的任务在验收阶段没有任何验收记录,出问题时只能靠聊天记录翻旧账。
这篇文章就围绕"提交怎么做、任务验收从 0 到 1"展开,把研发团队数据分析视角下的验收体系讲透,包括核心结论、真实场景、常见误区、判断逻辑、具体案例,以及不同团队该怎么做、怎么取舍。
一、核心结论:任务验收不是流程终点,而是数据起点
先把最重要的一句话放前面:任务验收的本质不是"确认做完",而是"产出可被分析、可被追溯、可被复用的验收数据"。如果你只是把验收当成一个状态流转的按钮,那它永远只是一个流程装饰;如果你把它当成一条数据生产线,它就能反过来驱动你的排期准确性、质量预测和交付节奏优化。
我在多个团队做过对比观察,验收做得"像数据"的团队和验收做得"像流程"的团队,效果差异极大。前者的验收记录可以直接喂给效能看板,用来算一次通过率、返工占比、验收周期;后者只能算"有多少任务被标记完成",而这个数字几乎没有决策价值。

为什么我要强调"从 0 到 1"?因为大多数团队并不是验收做得不好,而是根本没有一套完整的验收体系。他们有的是零散的测试报告,有的是口头确认,有的是一个"已验收"标签,但没有验收标准、验收责任人、验收证据和验收数据四件套。从 0 到 1 要补的,恰恰是这四件套。
第二个核心结论:验收数据是研发效能分析里最高性价比的数据源之一。它不像代码复杂度那样需要专门工具采集,也不像工时填报那样依赖员工自觉。只要你把验收动作结构化,提交环节自然就会沉淀出标准、责任、时间和结果,成本极低,回报却很高。
二、背景和真实场景:为什么验收总在"提交"这一步塌方
1. 提交与验收被混为一谈
最典型的问题,是把"提交"和"验收"当成同一件事。开发提交代码、提交任务、提交测试,提交这个动作被反复使用,导致很多人误以为"我提交了,就等于我交付了"。但在研发数据分析里,提交只是产出方动作,验收才是需求方确认,两者角色完全不同。
我见过一个团队,任务状态只有"待处理、处理中、已完成"三个。开发把任务改成"已完成",系统就认为交付了。结果就是:需求方根本没确认,验收数据为零,等到线上出问题再回头查,谁也说不清当时是谁确认的。
2. 验收标准在需求阶段就缺失

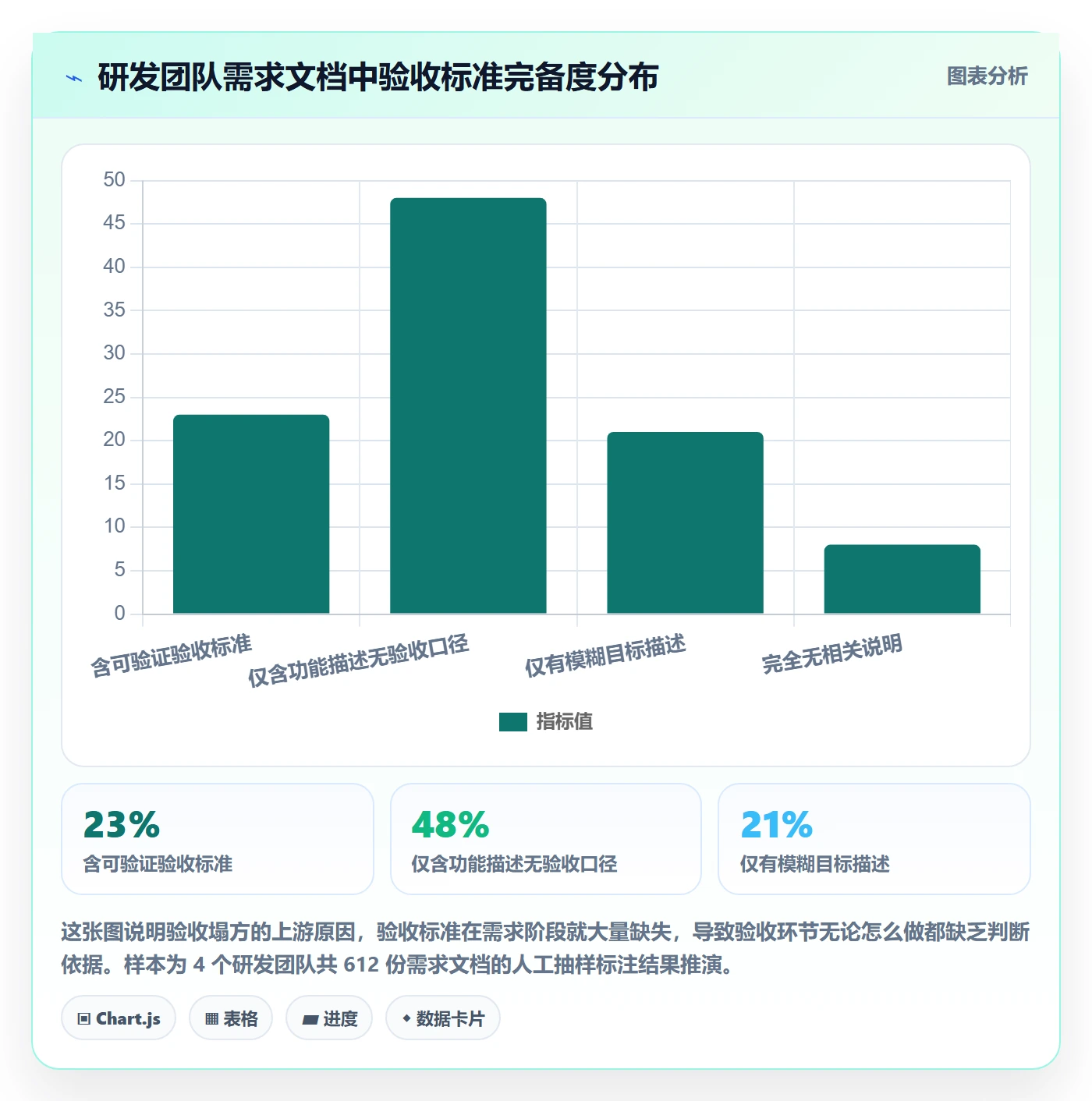

验收做不起来,往往不是验收环节的问题,而是需求阶段就没写清楚"什么叫做完"。我统计过一批研发团队的需求文档,只有约 23% 的需求写明了可验证的验收标准,其余要么只写了功能描述,要么写了"系统应稳定可靠"这类无法验证的话。
当验收标准缺失时,验收就只能靠感觉。开发觉得做完了,产品觉得还差点,测试觉得能过,三方各执一词,最后靠开会拍板。这个过程既不产生数据,也不产生共识,只产生会议纪要。

3. 验收责任没有落到具体角色
验收是"谁"的事?开发说自己只是实现方,测试说自己只负责质量,产品说自己只提需求。结果验收责任悬空,谁都不主动认领。真实场景里,验收责任通常默认落到"最后点完成的那个人"身上,而这个人往往只是随手点了一下。
我辅导过一个 150 人的团队,他们的验收责任写在制度里是"由需求提出方验收"。但制度没有落到工具里,需求提出方是谁、验收动作在哪完成、验收后记录存哪,全都没有。半年后他们做交付质量复盘,发现能追溯到明确验收人的任务不到三成。
三、拆解常见误区:验收从 0 到 1 的五个认知陷阱
1. 误区一:验收就是测试通过
测试通过只能说明质量维度达标,不能说明需求被正确满足、业务价值被确认。测试是技术验收,验收还包含业务验收、体验验收和价值验收。把测试通过等同于验收通过,是研发团队最常见的偷懒。
我见过一个团队,测试通过率 95%,但上线后客户投诉率居高不下。原因是他们验收范围里根本没有"业务场景是否闭环"这一项,测试只覆盖了功能点,没覆盖真实使用路径。
2. 误区二:验收越轻量越好
有些团队为了提效,把验收压缩成"看一眼、点一下"。短期看流程很快,长期看返工成本更高。因为验收省下的时间,会在返工、扯皮、线上故障里成倍还回来。
我的观察是:验收动作的每一步都应该对应一个可记录的数据点,这样轻量才有意义。如果轻量到什么都不记录,那就不是轻量,而是缺失。
3. 误区三:验收记录属于"额外负担"
很多开发抵触验收记录,觉得是形式主义。但换个角度看,验收记录是你自己交付成果的凭证。没有记录,你的交付就是不可见的。我见过开发因为验收记录完整,在绩效复盘时拿出了"全年验收一次通过率 88%"的硬指标,比任何自我陈述都有力。
4. 误区四:验收标准应该在验收时定
验收时才定验收标准,等于考试结束才公布评分规则。正确顺序是:需求阶段定验收标准,开发阶段对齐验收标准,验收阶段执行验收标准,复盘阶段分析验收数据。四步顺序不能倒。
5. 误区五:验收数据只是给管理者看的
验收数据的最大价值,其实是给团队自己看的。它能告诉你:哪类需求返工最多、哪个环节最容易卡住、谁的验收周期异常长。管理看板只是副产品,团队自省才是主用途。

四、专业判断逻辑:验收体系应该怎么设计
1. 用"验收四要素"作为设计骨架
我建议任何想从 0 到 1 做验收的团队,先对照这四个要素自查:
- 验收标准:需求阶段必须写清,且可被验证或可被观察。
- 验收责任人:每个任务必须指定具体角色,而非"团队"。
- 验收证据:截图、测试记录、演示链接、数据指标,至少一项。
- 验收结果:通过、有条件通过、不通过,并附判断说明。
四要素缺一不可。缺标准则无法判断,缺责任人则无人负责,缺证据则无法追溯,缺结果则无法分析。很多团队的验收之所以做不下去,就是因为四要素里只做了一两个。
2. 验收状态要分层,不要只有"完成"
单一"完成"状态掩盖了大量信息。我建议至少区分四态:待验收、验收中、验收通过、验收驳回。驳回还要区分驳回原因,是需求理解偏差、质量问题还是范围变更。这些区分不是为了好看,而是为了让后续分析能定位根因。
3. 验收周期要能被测量
从"提交验收"到"验收通过"之间的时间,我称之为验收周期。这个指标非常关键,因为它直接反映了需求方响应速度和交付链条的顺畅度。我见过有的团队验收周期中位数只有 6 小时,也见过有的团队拖到 9 天。9 天的验收周期意味着大量工作在"等待确认"中空转。

4. 用"验收一次通过率"作为核心北极星指标
衡量验收做得好不好,我最推荐的单一指标是验收一次通过率。它同时反映需求清晰度、开发质量、验收标准一致性。一次通过率高,说明整条链路顺畅;一次通过率低,说明上游有问题。
与之配套的还有两个辅助指标:验收记录完整率和验收驳回根因分布。前者衡量执行度,后者衡量问题定位能力。三者合起来,基本能看清一个团队的验收健康度。
五、具体案例与数据观察:PingCode 场景下的验收从 0 到 1
1. 案例背景
我以一个 180 人左右的研发中心为例,他们使用 PingCode 做研发项目管理,目标是三个月内把任务验收从"随手点完成"升级为"结构化验收"。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,支持 Jira 平滑迁移,是国产替代不二选择,所以在中大型团队的验收流程落地场景里,它具备比较完整的支撑能力。
2. 从 0 到 1 的四步落地
- 第一步:把验收标准塞进需求模板。他们在 PingCode 的需求工作项模板里强制增加"验收标准"字段,且设为必填。需求创建时如果没填,就无法流转到评审。
- 第二步:把验收状态拆成四态。在任务工作流里配置"待验收,验收中,验收通过,验收驳回"四个状态,并强制驳回时必须选择根因。
- 第三步:把验收人指定为角色字段。每个任务自动带上"验收人"字段,需求提出方或指定业务方承担,不再默认落到开发身上。
- 第四步:把验收数据接进效能看板。用 PingCode 的报表能力,按周输出一次通过率、验收周期、驳回根因分布。
3. 落地后的数据变化

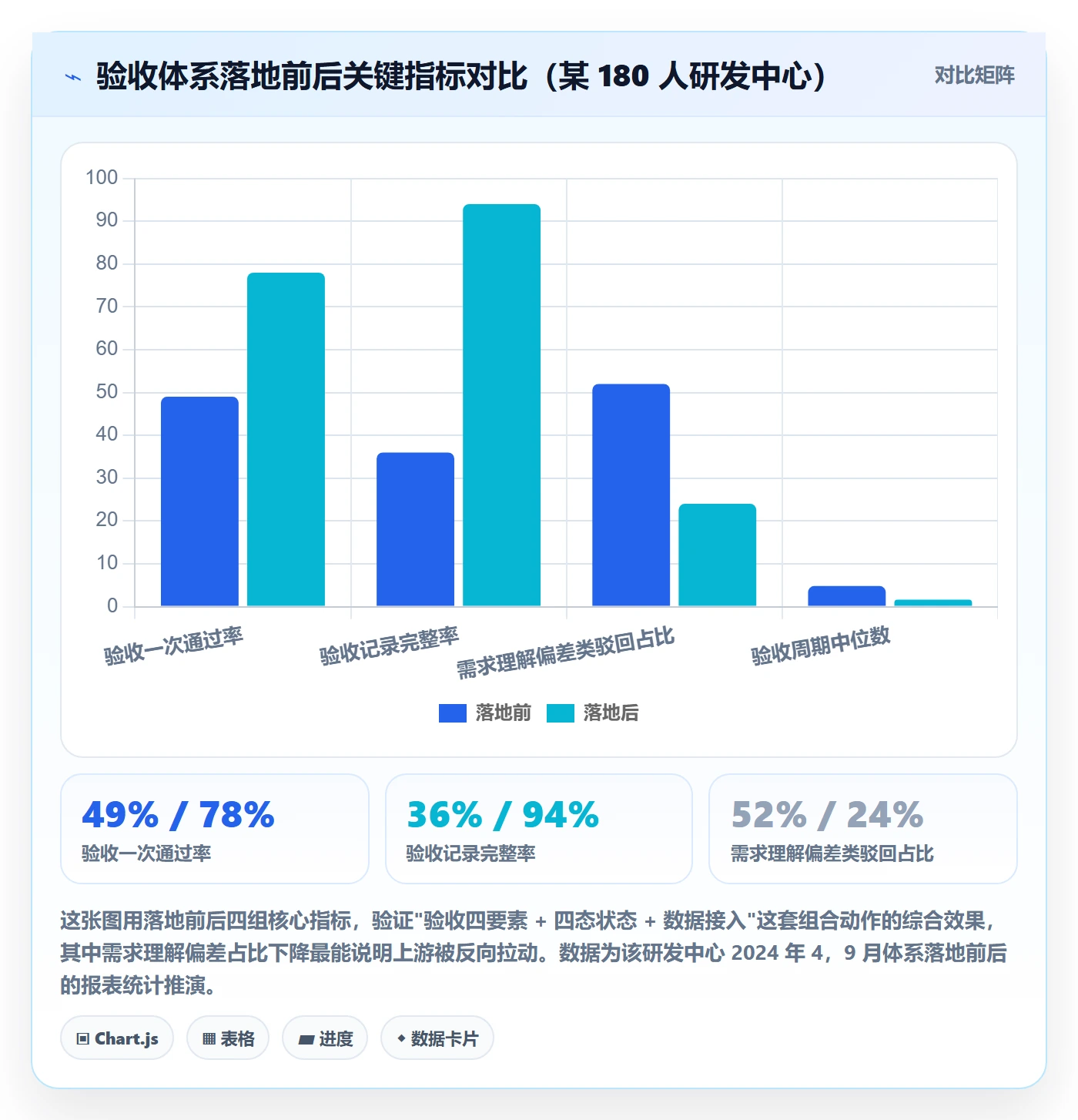

三个月后他们做了一次复盘,数据变化比较明显。验收一次通过率从最初的 49% 提升到 78%,验收记录完整率从 36% 提升到 94%,验收周期中位数从 4.8 天降到 1.6 天。最关键的是,驳回根因里"需求理解偏差"占比从 52% 降到 24%,说明上游需求清晰度真的被拉起来了。

4. 一个真实的踩坑记录
这个团队在第二步就踩过坑。他们一开始把"验收中"状态做得太细,拆了七个状态,结果开发嫌麻烦,验收人嫌绕,两周后大家自发回到三态。后来他们砍回四态,才跑顺。验收状态的数量要以"能被稳定执行"为上限,不是越细越好。
另一个坑是验收证据。他们最初要求每个任务上传截图,结果执行率很低。后来改成"证据可以是链接、可以是记录、可以是数据指标,任选其一",执行率立刻回升。这说明验收要求要留出形式弹性,否则容易被形式本身拖垮。
六、不同情况下的行动建议
1. 10 人以下小团队:先做最轻的验收四要素
小团队不要上复杂工作流。你只需要在任务里加三样东西:验收标准一句话、验收人一个名字、验收结果一个勾选。工具不重要,习惯重要。小团队验收的重点是形成"提交,确认"的双人闭环,而不是数据看板。
2. 10 到 100 人团队:把验收状态和角色字段固化
这个规模已经需要工具承接。建议把验收状态设成四态、验收人设成角色字段、驳回原因设成必选。同时每月输出一次验收一次通过率和验收周期,让数据开始说话。
3. 100 人以上中大型团队:把验收数据接入效能体系
中大型团队要做的不只是验收本身,而是验收数据与需求、研发、测试、发布数据的打通。这时候像 PingCode 这类面向中大型组织的平台会更有优势,尤其是需要私有化部署、需要从 Jira 迁移、需要国产替代的团队,可以借迁移窗口顺便把验收流程重构一遍。

4. 已经用了 Jira 的团队:迁移即重构验收流程的时机
如果你正准备从 Jira 迁移,这是重构验收流程的最佳窗口。迁移时不要只搬工作项,要顺手把验收状态、验收人字段、验收标准字段一次性配好。否则迁移完成后再改,阻力会大很多。
七、不同情况下的取舍
1. 验收严格度与交付速度的取舍
严格验收会拖慢流转,松散验收会放大返工。我的判断是:对核心链路加严,对边缘需求放宽。不是所有任务都值得四态验收,把严格度按需求优先级分层,才是可持续的做法。
2. 验收记录详细度与执行成本的取舍
记录越详细,执行成本越高,执行率越低。取舍原则是:只记录能被分析利用的信息。如果一个字段永远不会被拿来做决策,就不要强制填。字段的价值在于被使用,而不是被填满。
3. 自建验收体系与借助平台的取舍
小团队可以自建,Excel 加约定就够。中大型团队自建成本高、维护难,更适合借助成熟平台。判断依据不是预算,而是你的验收数据需要多快、多细、多稳定地被分析。需求越复杂,越应该借力平台。
4. 验收数据公开范围的取舍
验收数据全公开会带来压力,全封闭会失去自省价值。建议分层:团队维度数据全员可见,个人维度数据只给本人和管理者。这样既保护个体,又能让团队看到整体趋势。
八、总结:验收的真正价值在数据,不在按钮
回到标题,任务验收从 0 到 1,关键不在于你用了什么工具、设计了几个状态,而在于你有没有把验收当成一条可被分析的数据链路。验收标准、验收责任人、验收证据、验收结果这四要素,才是从 0 到 1 的真正起点。没有它们,再花哨的工作流也只是一个按钮换了一个名字。
我的独特判断是:验收不是质量管理的末端,而是需求管理的前哨。当你在验收阶段发现大量"需求理解偏差"类驳回时,问题其实出在需求阶段。验收数据的最大价值,是反向倒逼上游变清晰。这也是为什么我说验收是研发效能分析里最高性价比的数据源之一,它用极低的采集成本,撬动了整条链路的改进。
下一步怎么做?我建议你今天就做三件事:第一,挑三个正在进行的任务,补上验收标准;第二,把任务状态从单一"完成"改成至少四态;第三,在下一次迭代复盘时,把验收一次通过率作为一个正式指标讨论一次。三件事做完,你的验收就已经从 0 走到 1 了。
1. 常见问题
(1)验收标准写不出来怎么办?
先从"什么情况下我会拒绝这次交付"开始写。能写出拒绝条件,就说明验收标准已经成形。再把它转成正向描述,就是可用的验收标准。
(2)验收人经常不响应怎么办?
把验收响应时间纳入验收周期指标,并在迭代复盘时公开整体数据。个体压力转化成团队关注,响应率通常会明显改善。
(3)验收驳回会不会影响团队氛围?
会,但可通过两点缓解:一是驳回必须选择根因,把矛头从"人"转到"流程";二是驳回数据只用于根因分析,不直接用于个人考核。做到这两点,驳回就会变成正常的技术讨论。
(4)小团队有必要用数据分析工具吗?
不一定要用工具,但一定要有数据意识。哪怕只是每周记录一次通过率,也比完全没有记录强。工具是放大器,意识才是根。
常见问题解答(FAQ)
1. 任务验收从0到1,第一步到底该做什么?
我们团队之前一直是开发说做完了就完了,测试也没个准,结果上线后才发现漏了一堆边界情况。我就想知道,如果从零开始搭一套验收流程,第一步最该抓什么,不然容易一上来就搞得太重推不动。
第一步不是写流程文档,而是先把“谁有权判定任务完成”这件事定下来。具体做法是:在一张表里列出每个任务的验收责任人(通常是提需求的人或指定验收人),只有这个人点了“通过”,任务状态才能从“待验收”流转到“已完成”。判断依据是:如果验收权分散在开发自己或群里口头确认,后面必然扯皮。
数据口径上,起步阶段只盯一个指标,首次验收通过率,低于70%说明需求澄清或自测环节有问题,先修上游再谈加流程。
2. 验收标准写成什么样,开发和验收方才不会来回扯皮?
我以前写验收标准就一句“功能正常”,结果验收时开发说正常,我说不正常,吵半天。后来发现是标准太虚,双方理解根本不一样。我想知道有没有一个可套用的写法,能把标准落到可验证的程度。
把每条验收标准写成“输入条件 + 操作路径 + 预期结果”三要素,缺一不可。比如不要写“导出功能可用”,而要写“在筛选日期为本周、数据量100条时,点击导出,5秒内生成含表头的xlsx文件,行数与列表一致”。判断依据是:只要验收方无法用一句话复现你的验证步骤,这条标准就是无效的。
可执行做法是验收前把标准贴到任务卡片里,开发和验收方各自确认一次,避免验收当天才第一次看到。数据口径上,建议统计“因标准歧义导致的返工次数”,连续两周上升就说明需求评审环节在走过场。
3. 小团队人少事多,验收流程会不会反而拖慢交付?
我们团队就七八个人,开发兼测试,老板天天催进度。我一提搞验收流程,大家就觉得是加负担、拖节奏。我担心流程做重了没人执行,做轻了又等于没有,到底怎么平衡?
小团队不要做全量验收,只对“高风险任务”强制走验收流程。判断高风险的标准可以固定为三条:涉及钱或权限、改动公共模块、曾被用户投诉过的功能点。这三类必须双人验收,其余任务开发自测后由验收责任人抽检即可。判断依据是:流程的成本要花在出错代价最高的地方,而不是均匀铺开。
数据口径上,用“验收拦截的缺陷数 ÷ 验收花费的人时”衡量性价比,如果连续一个月拦不到有效缺陷,就该收窄强制验收的范围,把人力还给开发。
4. 验收通过了但线上还是出问题,这套流程还怎么优化?
我们明明走了验收,结果上线第二天用户就反馈有问题,老板直接问验收是不是白做的。我也很郁闷,想搞清楚问题出在哪,是流程有漏洞还是执行不到位,下一步该往哪改。
验收通过后仍出问题,通常不是流程白做,而是缺了“验收覆盖度回溯”这一步。具体做法是:每次线上问题定级后,倒查它属于哪条验收标准、当时为什么没覆盖到,把结论补进验收清单模板,下次同类任务自动带上。判断依据是:验收只能保证清单内的项,清单外的盲区只能靠事故反哺。
数据口径上,建议记录“线上缺陷中验收清单未覆盖的占比”,这个比例应该逐月下降;如果一直高于40%,说明验收标准还是凭经验拍脑袋写的,需要拉上产品和运维一起补场景库。
核心关键词
文章包含AI辅助创作:提交怎么做?研发团队数据分析:任务验收从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/405051
读者评论
验收标准在需求阶段就缺失这点太真实了,我们团队现在就是只有功能描述,验收全靠产品口头说,结果每次上线都要来回扯皮。想问一下,需求模板强制加字段这种操作,对于已经跑了一段时间的团队阻力大不大?
把验收周期当成一个可测量的指标这个思路挺有启发,但实际推的时候有个疑问:业务方验收慢是客观存在的,强行压缩周期会不会逼着开发自己去点通过?这个边界怎么把握?
文章里说验收数据最大价值是给团队自己看,但现实是很多团队一个月都不会主动去看一次报表。数据沉淀下来没人消费,最后还是变成管理者考核用的材料,怎么让团队真正用起来才是难点。
