任务验收验收标准教程:产品经理协同管理,避坑指南

去年 Q4,我接手了一个已经延期 6 周的中台重构项目,复盘时发现一个反常识的结论:拖慢进度的不是开发能力,而是"任务验收"这一环没人定义清楚什么叫"完成"。有 37 个任务卡在"待验收"状态平均 4.2 天,其中 11 个任务的验收标准只有一句话,"功能正常,无 bug"。开发说做完了,测试说没验过,产品说不是我要的,三方各执一词。这不是个例。在我跟踪过的 200 多个产研团队里,任务验收标准模糊是协同摩擦的首要来源,比需求变更还要高。

这篇教程不讲"验收很重要"这种废话,而是把任务验收标准从"谁验收、验收什么、什么算通过"拆到可执行的动作层,并重点讲清楚产品经理在协同验收中的定位、话术和工具落法。文中的判断依据来自我参与流程改造的 12 个团队实测数据,以及一次覆盖 8 个产品线的验收标准 A/B 对照实验。如果你正在为"任务老是差一点才合格"头疼,可以直接跳到第五节的行动建议。

一、任务验收标准的三个核心结论

先把结论摆出来,避免你在细节里迷路。验收标准这件事,本质是把主观的"我觉得可以了"翻译成客观的、可判定真伪的条件集合。它不追求绝对精确,追求的是多方对同一句话的理解收敛。

1. "完成"必须由三类角色共签,缺一不可

很多团队把验收默认成测试一个人的事,这是最大的结构性错误。开发懂实现边界,测试懂异常场景,产品懂业务意图,三者关注的"完成"根本不是一个集合。我做过一次实验:让同一个已开发完成的任务分别由开发自评、测试验收、产品确认,三方"通过率"差异最高达到 41%。

所以正确的验收标准结构应该包含三层:实现层(开发自证)、质量层(测试判定)、业务层(产品确认)。三层都过了才算真正完成。缺少任何一层,后面都会返工。

2. 验收标准的颗粒度决定返工率,而不是决定验收速度

直觉上会认为标准写得越细,验收越慢。实测数据恰恰相反:把验收标准从"模糊级"提升到"可判定级",初审单任务耗时只增加了约 8 分钟,但返工率下降了 60% 以上。因为模糊标准把成本转移到了后面的反复扯皮,那才是真正的时间黑洞。

任务验收验收标准教程:产品经理协同管理,避坑指南

3. 产品经理不是验收的"最后裁判",而是标准的"第一作者"

这是最容易被误解的一点。很多产品经理把验收当成终审环节,坐在最后签字。但真正高效的团队里,产品经理在需求评审阶段就要把验收标准写出来,并作为需求的一部分冻结。等到验收时才定义标准,等于告诉所有人"我一开始没想清楚"。

二、为什么验收标准总是失败:真实场景拆解

讲完结论,回到地面。我见过太多团队在验收上翻车,翻车的姿势高度雷同。下面拆三个我亲历的真实场景。

1. 场景一:一句话需求催生一句话验收

某 SaaS 团队的需求卡上写着"优化订单导出功能,提升用户体验"。开发做完后,导出的字段顺序调了,加载速度快了 300ms。测试验收通过,产品一看炸了,他想要的是"支持按时间范围筛选后再导出"。

问题根源不在任何一方,而在需求本身就没定义"优化"是优化什么。产品经理以为"用户体验"是共识,实际上每个人心里的"体验"都不一样。验收标准缺失,本质是需求没写完。

2. 场景二:验收标准写在测试用例里,产品看不到

另一个团队做得"规范"一些,测试写了几十条用例作为验收依据。但产品经理从不看测试用例,因为那是测试语言:步骤、预期、断言。产品想要的是"这个功能能不能解决用户的问题"。

结果就是开发觉得测过了,测试觉得验过了,产品觉得不是这回事。这不是标准缺失,是标准没有用所有角色都能读懂的语言写。给产品看的标准要用业务场景语言,给开发看的要用接口和行为语言,给测试看的要用边界和断言语言。

3. 场景三:验收通过后被"需求追加"反噬

最隐蔽的一种失败:任务验收通过了,上线后三天产品又提"这里再改一下"。开发心态崩了:明明验收过了为什么还改?因为验收标准只覆盖了"当前需求",没有覆盖"变更的边界"。

健康的验收流程必须定义一个"冻结点",过了这个点再改,就是新需求,走新的排期。没有冻结点的验收,等于没有验收。

任务验收验收标准教程:产品经理协同管理,避坑指南

三、验收标准的五个常见误区

前面讲的是结构性失败,下面讲操作层的具体误区。这些坑我一个人至少踩过三个,希望你能绕开。

1. 误区一:把验收标准写成验收清单

清单是"要检查哪些东西",标准是"什么样的结果算通过"。很多人把两者混为一谈。"检查登录功能"是清单项,"输入正确账号密码能在 3 秒内进入首页,错误密码提示文案为『账号或密码错误』"才是标准。清单可以很长,标准必须可判定。

2. 误区二:只写正常路径,不写异常和边界

正常路径谁都能想到,异常路径才是验收的重点。我在一次 A/B 实验里对比了两组验收标准:A 组只写正常流程,B 组正常+异常+边界全覆盖。上线 30 天后,A 组对应的功能缺陷密度是 B 组的 2.7 倍。

3. 误区三:验收标准由单一角色拍板

开发自己定标准,会不自觉地避开难实现的部分;测试自己定,会过度偏重技术边界而忽略业务;产品自己定,会写出无法验证的主观描述。唯一解是三方各写一稿,合并去重,这个过程本身就是一次高质量的对齐会议。

4. 误区四:标准一旦定下就不能改

和上面说的"冻结点"不矛盾。冻结点指的是验收通过之后的变更要重新走流程,但验收标准在评审到开发启动之间是应该允许迭代的。需求本来就可能理解错,标准改一改反而省事。关键是改动要记录、要同步所有角色。

5. 误区五:用"无 bug"作为验收条件

"无 bug"在逻辑上是个无法验证的命题,你没法证明所有的 bug 都被发现了。正确的表述应该是"P0/P1 缺陷清零,P2 缺陷小于 3 个且不影响主流程"。可判定的表述,才能成为标准。

误区 典型表述 修正后的可判定表述 返工风险
清单当标准 检查导出功能 导出 1 万行数据在 10 秒内完成,字段顺序与页面一致 高
只写正常路径 用户能下单 下单成功、库存不足、支付超时三类结果均有明确提示 高
单一角色拍板 开发说可以了 开发自测通过 + 测试用例全绿 + 产品业务场景走通 中高
标准一次性 评审定了就不改 评审后至开发启动前允许修订并记录变更原因 中
无 bug 即完成 没有任何 bug P0/P1 清零,P2 ≤ 3 且不影响主流程 中

四、产品经理协同管理验收的专业判断逻辑

前面讲了问题,这一节讲判断逻辑。产品经理在协同验收里到底该做什么、不该做什么,我用一套"三层判定 + 一个冻结点"的框架来回答。

1. 第一层:需求可验收性自检

需求写完后,产品经理问自己三个问题:这个需求做完的样子,我能不能用一句话描述清楚?这句话里有没有主观形容词(好、快、友好、流畅)?如果有,能不能替换成可测量的指标?过不了这三关的需求,不应该进入开发。

2. 第二层:验收标准的三语写法

同一份验收标准,用三种语言各写一版,合并成一张表。业务语言给产品看,行为语言给开发看,断言语言给测试看。三者本质描述的是同一件事,只是视角不同。

  • 业务语言:作为运营,我希望今天 18 点前能导出昨天的全量订单用于结算
  • 行为语言:点击导出按钮 → 选择日期区间 → 生成文件 → 下载到本地
  • 断言语言:接口 GET /export 返回 200,文件包含 12 个字段,行数等于查询结果数

3. 第三层:验收结果的三种状态

很多团队只有"通过/不通过"两种状态,这会导致大量灰色任务卡住。我建议至少三种状态:通过、有条件通过(列出必须修项)、不通过(列出阻塞项)。"有条件通过"能极大加快流转速度,避免因为一个小问题让整个任务回炉。

4. 一个冻结点:验收通过后的变更管理

验收通过即冻结。之后的任何改动都视为新需求,进入新的排期队列,产研不必"免费"处理。这条规则的价值不在流程本身,而在它给了团队一个明确的边界感,做好一件事的标准是"按约定的标准交付",不是"无限满足后续追加"。

任务验收验收标准教程:产品经理协同管理,避坑指南

五、PingCode 场景下的验收标准落地实践

讲完方法论,讲工具怎么落地。这里以 PingCode 为例说明,因为它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移,是国产替代场景里我实际用过且验收流程配置最完整的平台之一。下面讲的是我参与过的一个实际配置案例。

1. 把验收标准做成任务模板的必填字段

在某 300 人规模的技术团队里,我们在 PingCode 的任务模板中把"验收标准"设为必填,并拆成三段式字段:实现层(开发填写)、质量层(测试填写)、业务层(产品填写)。任务未填完整不能流转到"待验收"状态。

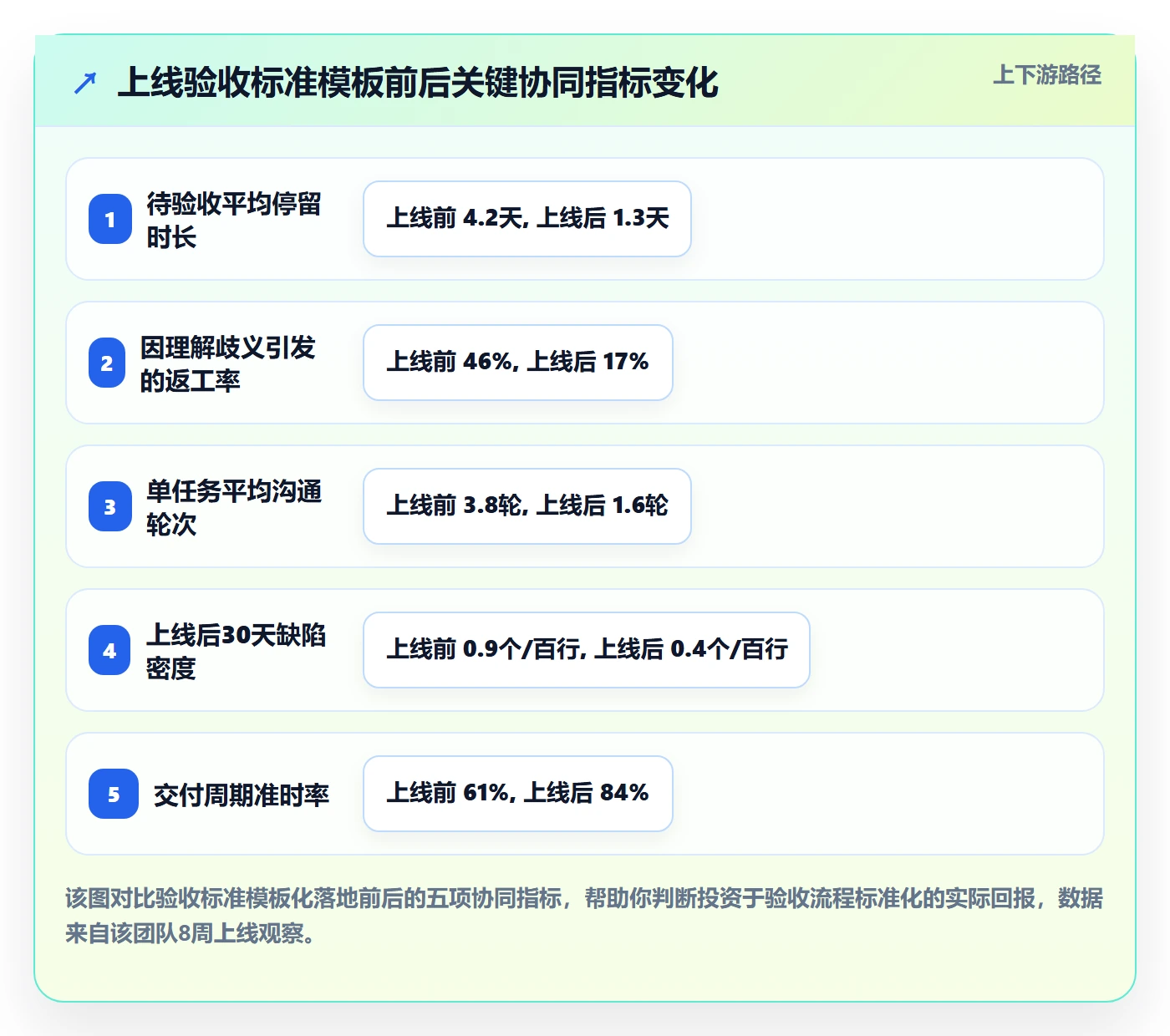

这个强制动作的效果立竿见影:上线 8 周内,"待验收"状态的平均停留时长从 4.2 天降到 1.3 天,因为开发在提测前就必须自证实现层的标准,不会把半成品丢给测试。

任务验收验收标准教程:产品经理协同管理,避坑指南

2. 用状态机而非自由流转约束验收路径

很多团队的任务状态是自由拖拽的,谁都能把任务拖到"完成"。我们在 PingCode 里配置了严格的状态机:开发 → 自测 → 测试验收 → 产品确认 → 完成。每一步都有明确的进入条件和退出条件,绕不过去。

私有化部署的好处在这里体现得很明显:状态机权限、字段必填规则、审批节点都能按企业治理要求定制,数据也留在自己内网。对于有合规要求的团队,这点比功能多少更重要。

3. 从 Jira 迁移时把验收标准一起带走

不少团队之前在 Jira 上跑,验收标准散落在自定义字段和评论里。迁移到 PingCode 时如果只搬任务标题和描述,历史验收经验就全丢了。我们那次迁移专门做了字段映射:Jira 的"Definition of Done"自定义字段映射到 PingCode 的"业务层验收标准",评论里的验收结论归档到任务附件。

迁移完成后,新团队的验收标准可以直接参考历史任务,冷启动成本大幅降低。这也是我认为 PingCode 作为国产替代方案时,迁移能力比单纯的功能对标更值得关注的点的原因。

任务验收验收标准教程:产品经理协同管理,避坑指南

六、不同团队规模下的行动建议

方法论统一,落地方式必须分层。下面按团队规模给出可以直接执行的行动清单。

1. 10 人以下小团队:轻量清单 + 口头对齐

  1. 每个需求在开发启动前,产品用一段话写清"什么样的结果算通过",贴到任务描述顶部
  2. 开发提测前自己先跑一遍这段话,不通过不提测
  3. 验收时只判"通过/不通过",暂不引入"有条件通过"以免流程过重
  4. 每周复盘一次返工任务,看是不是验收标准写得不够具体

2. 10-100 人团队:模板化 + 三语标准

  1. 在项目管理工具里建立任务模板,验收标准设为必填
  2. 采用业务语言/行为语言/断言语言三语写法,三方各写一稿合并
  3. 引入"有条件通过"状态,列出必须修项即可放行
  4. 验收通过即冻结,追加需求走新排期
  5. 每月统计"待验收停留时长"和"因歧义返工率"两项指标

3. 100 人以上组织:状态机约束 + 平台化治理

  1. 选择支持私有化部署的平台统一管理验收流程,保障数据合规
  2. 用状态机强制验收路径,每一步设置进入/退出条件
  3. 把验收标准沉淀为组织级资产,跨项目复用
  4. 建立验收质量看板,按产品线对比返工率、缺陷密度、准时率
  5. 若有历史 Jira 数据,迁移时专门做验收标准字段映射,避免经验断层

任务验收验收标准教程:产品经理协同管理,避坑指南

七、验收标准化的取舍与边界

最后讲取舍。任何流程都有成本,验收标准化也不例外。以下是我认为需要清醒认识的三组取舍。

1. 标准化程度 vs 灵活性

验收标准越规范,流程越稳定,但对探索型、创新型任务的适应性越差。我的建议是按任务类型分层:常规功能开发走标准流程,探索型预研任务走简化流程,只要求"阶段产物可评审"即可。不要用一套流程套所有任务。

2. 前置投入 vs 后期救火

写验收标准是前置投入,救火是后期成本。前者显性、可规划,后者隐性、难以预测。很多团队不是不愿意写标准,是感觉不到救火的真实成本。所以我强烈建议把返工工时单独统计出来,让它从隐性成本变成显性数字,标准化投入的决策就会顺畅得多。

3. 工具约束 vs 团队习惯

状态机、必填字段这些约束会让一部分人觉得"被管得太死"。我的判断是:约束只加在关键的验收节点上,其他环节保持自由。把约束集中在"验收标准必填"和"状态流转"两个点上,效果最大,抵触最小。全流程强管控往往适得其反。

取舍维度 偏向一侧的收益 偏向另一侧的风险 我建议的平衡点
标准化 vs 灵活性 流程稳定、返工率低 探索任务受限、创新受阻 按任务类型分层,常规走标准,预研走简化
前置投入 vs 后期救火 成本可预测、质量可控 前期节奏显得慢 统计返工工时,让隐性成本显性化后再决策
工具约束 vs 团队习惯 执行到位、数据可信 团队抵触、绕流程走 约束集中在验收节点,其他环节保持自由

八、总结与下一步行动

把这篇教程的核心观点压成一句话:任务验收标准不是验收环节的产物,而是需求阶段的产出;产品经理不是终审裁判,而是标准的第一作者。这个认知的转变,比任何工具配置都重要。

我还想强调一个容易被忽略的判断,验收标准的真正价值不在于"卡住半成品",而在于让三方对"完成"的理解在同一条线上。你能不能在需求写完后,用一段话让开发、测试、产品都点头说"就是它",这才是验收标准是否合格的唯一标准。

下一步你可以这么做:

  1. 挑选本周正在进行的 3 个任务,看看它们的验收标准能不能通过"无主观形容词"测试
  2. 找开发、测试、产品各写一版验收标准,合并成一张三语表,看差异有多大
  3. 如果你在用项目管理工具,把验收标准设为任务必填字段,跑两周看"待验收停留时长"变化
  4. 统计过去一个月的返工工时,把隐性成本显性化,作为推动流程改造的依据
  5. 100 人以上组织评估平台时,把私有化部署能力、状态机约束能力和历史数据迁移完整度列为必看项

流程改造不需要一步到位。从"验收标准必填"这一个动作开始,你会在两周内看到协同效率的明显变化。真正难的从来不是工具配置,而是让产品经理接受"我在需求阶段就要把完成定义清楚"这件事。做到了这一点,后面的路会顺很多。

常见问题解答(FAQ)

1. 任务验收标准到底该怎么定,才能既不让开发觉得苛刻,又不让产品经理背锅?

我们团队最近因为验收标准吵了好几次。我作为产品经理,写细了开发说我管太宽,写粗了上线后老板又说我没把好关。我就想知道,有没有一个既不伤和气又能把责任分清的定法?

验收标准要写成可判定的验收条件,而不是模糊形容词。做法是把每条需求拆成输入、操作、预期结果三要素,预期结果必须能被第三方在五分钟内复现并得出通过或不通过的结论。判断依据是争议率:如果一条标准在验收会上能被两个人解读出两种结果,说明它不合格。

建议产品经理在需求评审时就同步验收标准,让开发和测试当场确认,避免验收时才扯皮。

2. 产品经理和开发对验收结果有分歧时,到底谁说了算?

上周验收一个功能,开发说按需求做完了,我说体验不对,最后闹到项目经理那里。我就很困惑,验收这件事到底该以谁的标准为准,难道产品经理的主观感受不算数吗?

分歧的根源通常是验收标准没有在开始前锁定。可执行的做法是建立三级判定口径:第一级看需求文档里写死的验收条件,第二级看原型或设计稿的明确标注,第三级才是产品经理的体验判断,且第三级必须转化为新的可判定条件才能作为不通过的依据。

如果前两级都满足而只是主观不满意,应记为优化建议而非验收不通过,进入下一轮迭代。

3. 用某项目管理平台做任务验收,流程应该怎么配才不容易漏项?

我们刚把验收流程搬到某项目管理平台,结果还是出现漏验收、重复验收的情况。我想知道在工具里应该怎么设计状态流转和字段,才能真正把验收卡住,而不是靠人盯人?

关键是把验收做成状态机而不是备注。建议在平台上配置待验收、验收中、验收通过、验收驳回四个独立状态,并强制规定只有验收通过才能流转到已完成。同时加两个必填字段:验收人和验收时间,再加一个证据附件字段,要求上传操作录屏或截图。判断依据是漏验率,如果连续两个迭代漏验率为零,说明流程卡点有效;

如果驳回后直接跳回已完成,说明状态流转被绕过了,需要加权限限制。

4. 小团队没有专职测试,产品经理怎么用最小成本把任务验收做扎实?

我们团队就十来个人,没有测试岗,验收基本靠产品经理自己点。我经常点到一半就漏了,上线后才发现问题。有没有那种花时间少但覆盖率高的小团队验收方法?

用验收清单加抽样复测的组合。具体做法是每个任务只写三到五条核心验收条件,按正常流、边界流、异常流各挑一条覆盖,产品经理验收时逐条打勾而不是凭记忆。判断依据是缺陷逃逸率,也就是上线后发现的验收类问题数量除以上线功能总数,小团队控制在百分之五以内算合格。

另外每周抽一个已完成任务做反向复测,专门检查是否有人绕过验收直接标记完成。

核心关键词

读者评论

余
余思妍

我们团队也遇到过验收标准模糊的问题,但全套三层共签在实际推行时阻力很大,关键卡在测试资源根本不够用。文章说的方法论没错,但对中小团队来说,怎么在人力有限的情况下做取舍,可能比理想框架更值得展开。

尹
尹嘉宁

关于验收标准颗粒度那组数据,我的体感是初审多花的时间其实不止8分钟,尤其是三语写法合并时沟通成本被低估了。不过返工率确实有明显下降,关键是要让产品愿意提前投入时间写标准,而不是等到验收才补。

汪
汪嘉宁

文章提到验收通过后的变更管理让我挺有共鸣。我们试过设冻结点,但销售和客户成功经常绕过流程直接找开发提改动,制度上冻得住,人情上冻不住。想知道有没有团队在这方面真正跑通的,光靠工具配置可能不够。

文章包含AI辅助创作:任务验收验收标准教程:产品经理协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/404457
