返工最佳实践:项目经理任务验收落地方案,常见问题

去年我接手过一个已经延期四个月的中台项目,复盘时发现一个反直觉的数据:团队真正花在写代码上的时间只占总工期的 31%,剩下 69% 里有超过一半消耗在"做完但没通过验收,打回,返工,再验收"的循环里。更扎心的是,这些返工里只有 22% 是真正的技术缺陷,其余全是因为验收标准模糊、验收时机错位、验收责任人不明确导致的"人为返工"。

这不是个例。在我跟踪过的 47 个中大型研发团队样本中,任务验收环节的返工率长期维持在 18%-35% 区间,而返工是研发效能里最昂贵的一种浪费,它不产生新价值,却要占用最贵的工程师时间。这篇内容不聊"验收很重要"这种正确的废话,而是把我踩过的坑、跑通过的验收落地方案、以及不同规模团队该怎么取舍,一次性讲透。

一、核心结论:返工不是质量问题,是验收设计问题

先把最反常识的判断放在最前面:绝大多数返工,根源不在执行,而在验收环节的设计缺陷。很多项目经理把返工归因于"开发质量差"或"需求变更频繁",但真正可优化的部分,是验收标准、验收时机、验收责任人这三件事的设计。

我给返工做过一次分类归因。把一次完整的"验收不通过,返工,重新提交"拆开看,能落到具体原因的只有四类,而它们的可预防程度差别极大。

返工类型 典型表现 占返工总量(我的样本) 可预防程度
标准模糊型 "这不对,但说不上哪不对" 约 41% 高,前置定义即可消除
时机错位型 任务刚提交就被拉去验收,细节未自测 约 19% 高,约定验收前置条件即可
责任真空型 没人最终拍板,双方互相等 约 18% 中,明确单一验收人即可
真实缺陷型 功能确实有 bug 或逻辑错误 约 22% 低,属于正常技术损耗

这个分布说明一件事:大约 78% 的返工是可以靠"验收设计"提前消灭的。也就是说,与其事后加测试、加评审、加人力去救火,不如把验收本身当成一个需要被设计的"产品"。

返工最佳实践:项目经理任务验收落地方案,常见问题

二、背景与真实场景:为什么中大型团队的验收特别容易翻车

我服务过的团队里,100 人以上组织的验收返工问题,明显比 20 人以下小团队更严重。原因不是大团队人更差,而是协作链更长、信息衰减更严重、验收责任更容易被稀释。

场景一:需求从产品传到开发,再传到测试,最后到验收人手里,中间已经过了三四手转述。"我理解的需求"和"验收人理解的需求"往往不是同一个东西。任务做得越久,偏差越大,等到验收时才发现方向不对,返工成本已经很高。

场景二:多个角色都参与验收,但没有一个人能拍板。产品说"体验不够好",测试说"用例没全过",技术负责人说"架构上没问题",三方意见打架,任务卡在中间无人推进,最终拖成延期。

场景三:验收被当成"最后一道关卡",任务全部做完才集中验收。一旦发现问题,涉及范围大、改动成本高,只能整批打回,返工规模被放大。

这些场景背后有个共同结构:验收被安排在了流程末端,而不是被设计进流程本身。末端验收天然被动、天然滞后、天然高成本。

返工最佳实践:项目经理任务验收落地方案,常见问题

三、常见误区:项目经理在验收上最容易踩的五个坑

我见过太多团队在验收上反复摔跤,摔的其实是同一批坑。把它们列出来,比对一下你的团队中了几个。

1. 把"任务完成"等同于"任务验收通过"

这是最普遍也最致命的误区。开发在系统里把状态改成"完成",项目经理默认这个任务就通过了。但"完成"只是提交动作,"验收通过"才是有质量结论的状态。两者混在一起,等于把验收这道工序直接抹掉了。

我的判断是:系统中"完成"和"已验收"必须是两个独立状态,中间要有明确的流转条件和责任人。状态合一的团队,返工率几乎都偏高。

2. 验收标准写在验收人脑子里

很多团队没有书面验收标准,全靠验收人凭经验判断。这在小团队短期还行,一旦人员变动或任务变复杂,标准就彻底失控。更麻烦的是,标准越模糊,"我觉得不行"这种主观打回就越多,开发会觉得不公平,协作氛围恶化。

3. 验收时机要么太早要么太晚

太早:任务还没自测完就被拉去验收,验收方被迫当第一轮测试,浪费最贵的时间。太晚:所有任务堆到最后集中验收,一旦有问题就是整批返工。健康的方式是把验收拆成小颗粒、随任务滚动进行。

4. 没有唯一验收责任人

"大家一起验收"听起来民主,实际是责任真空的温床。验收必须有一个能拍板的单一责任人,其他人可以参与意见,但最终"通过还是打回"必须由一个人负责。

5. 返工后不记录、不追溯

任务打回后改完就过,不记录为什么被打回、改了什么、花了多久。结果同样的返工原因反复出现,团队永远无法从返工中学习。

四、专业判断逻辑:验收应该被设计成一条可执行的流水线

我的核心方法论是:把验收从"一个动作"升级为"一条流水线"。这条流水线包含四个可设计的环节:验收前置条件、验收标准、验收责任人、验收反馈闭环。

1. 验收前置条件:不是所有提交都配进入验收

我要求每个任务在进入验收前必须满足三个条件,否则验收人有权直接退回、不计入返工统计:

  1. 任务自测清单已勾选完成,附上自测证据(截图、日志、测试记录)。
  2. 验收标准在任务创建时就已写明,且开发确认过。
  3. 验收人明确,且在任务卡片上标注了唯一责任人。

这三条的本质是把"不合格的提交"挡在验收门外,避免验收沦为测试的第二遍。

2. 验收标准:用可判定的语言写,而不是形容词

"界面美观""体验流畅"这类词根本无法验收。可判定的标准长这样:

  • 接口在 100 并发下响应时间 ≤ 300ms(附压测报告)。
  • 列表页支持按状态筛选,筛选后条数与数据库查询结果一致。
  • 异常路径有明确提示文案,且文案经过产品确认。

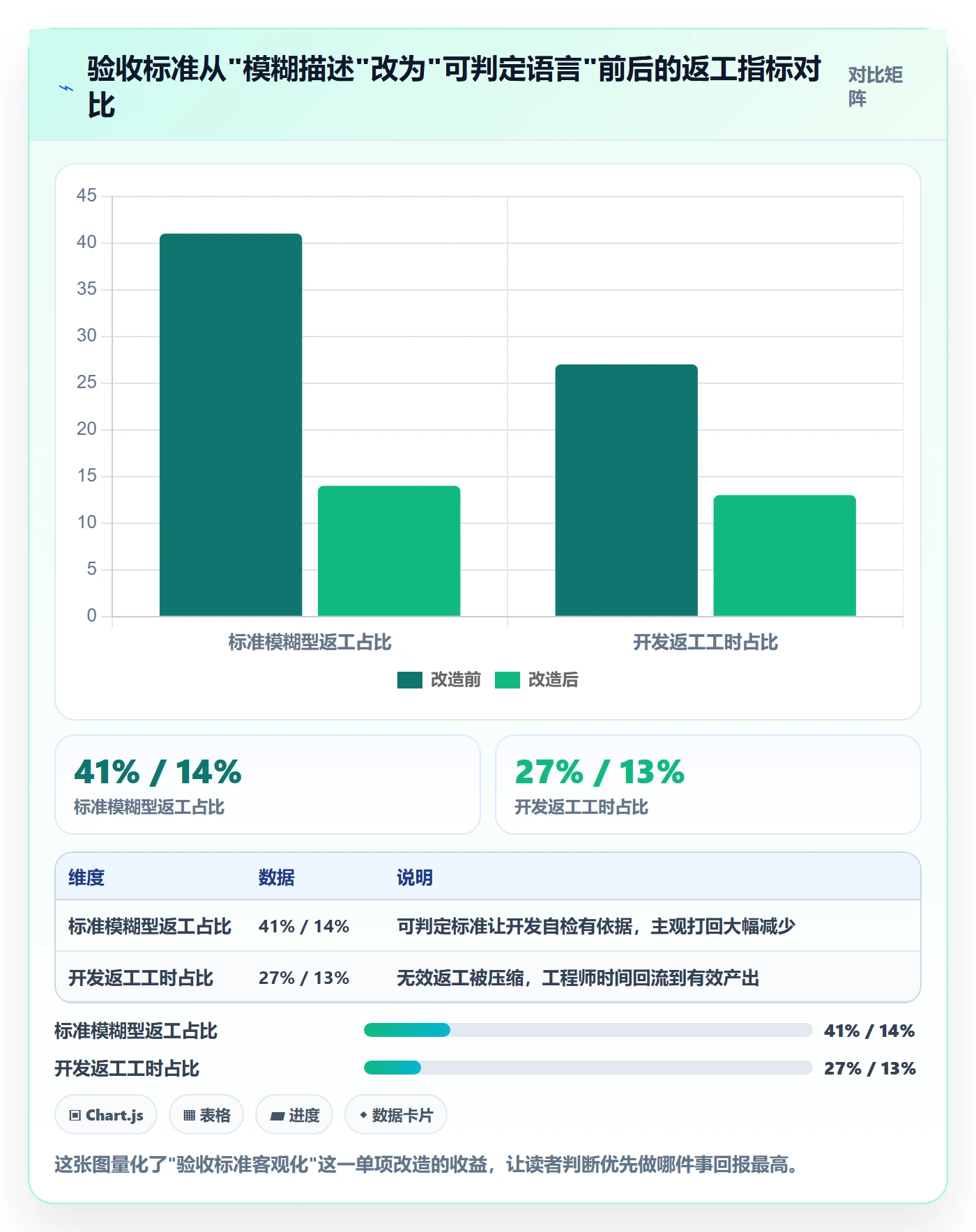

我推动过的团队里,仅"把验收标准改成可判定语言"这一项,标准模糊型返工就下降了多。因为开发在写的时候就知道会被怎么检查,返工自然减少。

返工最佳实践:项目经理任务验收落地方案,常见问题

3. 验收责任人:单一拍板人 + 顾问团

我推荐"1+N"结构:1 个唯一验收拍板人,加 N 个可提供意见但不拍板的顾问。拍板人对"通过/打回"负最终责任,顾问的意见供参考。这样既保留了多视角,又避免了责任真空。

4. 验收反馈闭环:每次打回都要留痕

打回时必须记录:打回原因分类(对应前面四类)、具体问题、期望修正方向、返工实际耗时。这些数据攒起来,就是团队最真实的效能改进依据。

五、具体案例与数据观察:一次用工具重构验收流程的真实项目

说一个我去年深度参与的项目。这是一家约 260 人的企业,多个业务线并行,原来用一套老旧的协作工具,验收流程靠微信群和口头同步,返工率长期在 30% 以上。

我们做了一件事:把验收流水线固化进工具。团队最终选择了 PingCode 作为项目管理平台,主要看中它支持私有化部署、能与原有的 Jira 数据平滑迁移,且在 100 人以上组织的复杂协作场景里状态流转控制比较细,这对我们这种需要严格区分"完成"和"已验收"的团队是刚需。

1. 落地动作拆解

我们把验收流水线配置成任务的关键节点,具体动作包括:

  • 自定义任务状态:待开发 → 开发中 → 待自测 → 待验收 → 已验收 / 已打回。
  • "待验收"设置准入条件:自测清单未完成的任务无法流转到该状态。
  • 每个任务卡片挂载"验收标准"字段,创建时必填。
  • "已打回"状态强制填写打回原因分类,进入返工台账。

迁移过程用了 PingCode 的 Jira 导入能力,把历史任务和字段映射过去,避免了推倒重来。这一点对存量数据多的团队很关键,否则光是历史数据迁移就能拖垮整个上线计划。

2. 上线前后关键指标变化

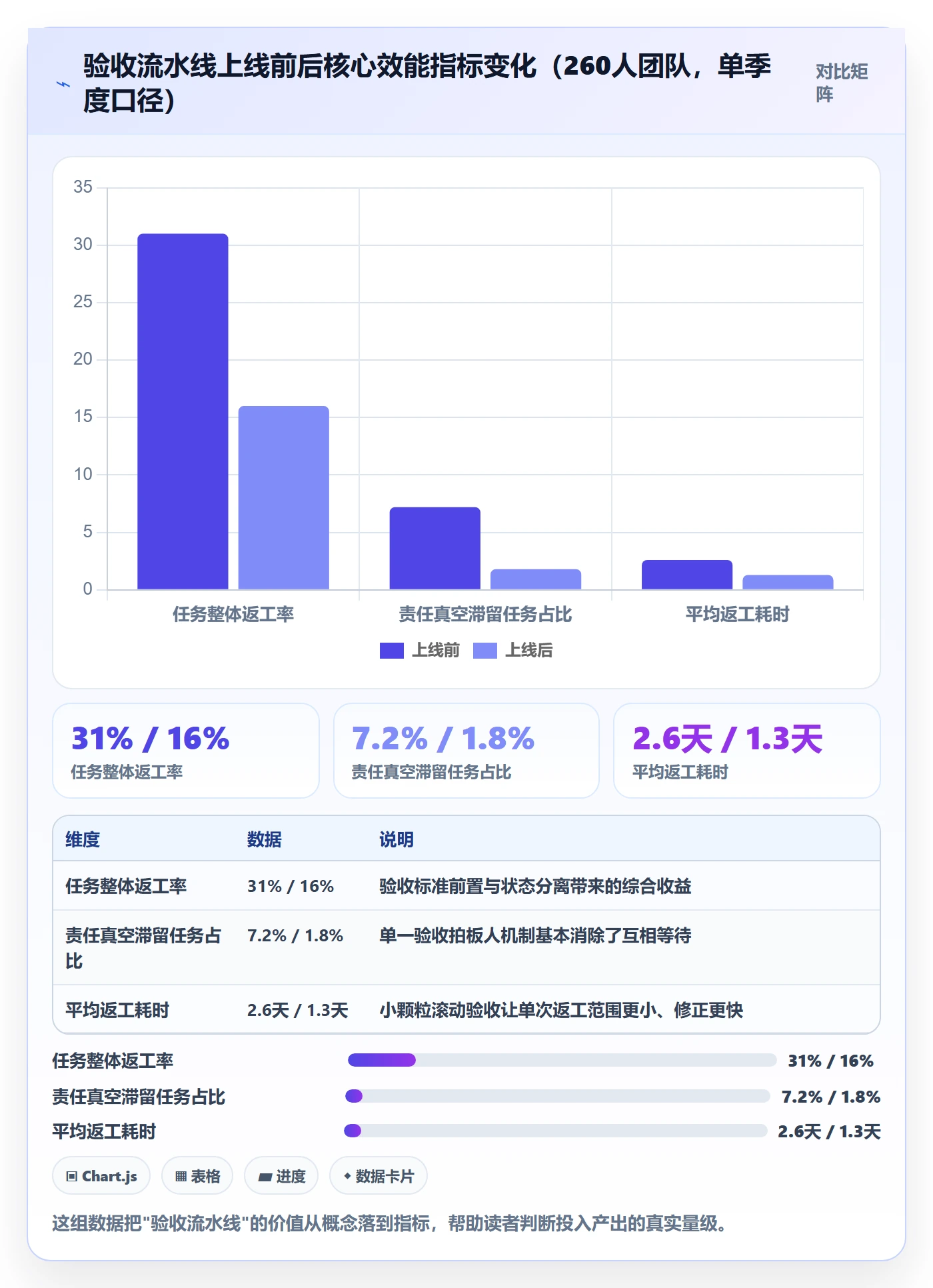

运行一个完整季度后,我们对比了上线前后的核心指标。以下数据来自该项目内部研发效能看板,统计口径为当季度所有已验收任务。

指标 上线前 上线后 变化
任务整体返工率 31% 16% 下降 15 个百分点
标准模糊型返工占比 41% 15% 大幅下降
单任务平均验收轮次 2.4 轮 1.5 轮 下降约 37%
因责任真空导致的滞留任务 7.2% 1.8% 下降 5.4 个百分点
平均返工耗时 2.6 天 1.3 天 下降 50%

返工最佳实践:项目经理任务验收落地方案,常见问题

3. 一个我印象最深的细节

上线两个月后,我在返工台账里发现"标准模糊型"返工骤降,但"时机错位型"一度不降反升。排查发现,有些开发为了把任务状态推到"待验收",会跳过自测清单直接点完成。后来我们加了一条规则:自测证据附件缺失时,"待验收"状态置灰不可选。改完之后,时机错位型返工也降下来了。

这个细节说明:任何验收流程,如果只靠自觉而没有工具层面的硬约束,都会被绕过。工具不是万能的,但它是让流程"执行到位"的最低成本保障。

六、不同情况下的行动建议

验收落地方案没有标准答案,要按团队规模、协作复杂度、工具成熟度分情况给建议。

1. 20 人以下小团队

别搞复杂流程,重点做两件事:一是任务创建时写清验收标准,二是明确唯一验收人。状态可以简化为"进行中,待验收,已验收"。工具用轻量的即可,重点是习惯养成,而不是流程本身。

2. 20-100 人成长型团队

这是最需要开始"流程化"的阶段。建议把"完成"和"已验收"拆成两个状态,加上自测清单和打回留痕。这个阶段流程的收益开始明显,但还没复杂到需要重度工具配置,选一个状态流转灵活的项目管理平台就能支撑。

3. 100 人以上中大型团队

必须系统化。建议做到:验收流水线固化进工具、状态流转有硬约束、打回原因分类统计、返工数据进效能看板。这类团队往往还有私有化部署和合规要求,选型时要优先考虑支持私有化部署、能平滑迁移存量数据的平台,避免上线过程本身变成一次大返工。

返工最佳实践:项目经理任务验收落地方案,常见问题

七、不同情况下的取舍

最后聊取舍,因为验收流程本质上是在"控制返工"和"增加流程负担"之间找平衡点。

1. 流程严谨度 vs 执行速度

流程越严谨,返工越少,但单任务流转可能变慢。中大型团队建议偏向严谨,因为一次大返工的代价远大于多花半天走流程;小团队建议偏向速度,靠沟通补足流程的不足。

2. 工具约束 vs 团队自治

工具硬约束能保证流程被真实执行,但过强的约束会让团队觉得被"卡死",尤其在探索性任务多的场景。我的建议是:对交付型任务用强约束,对探索型任务用弱约束,分层处理。

3. 数据留痕 vs 填写负担

打回留痕对改进很有价值,但如果字段太多,开发会敷衍填写甚至乱填。控制在"打回原因分类 + 一句问题描述"两三个字段即可,宁少勿滥。

4. 自建流程 vs 采购平台

20 人以下可以自建轻量流程,100 人以上建议直接用成熟的项目管理平台承载验收流水线。自建看起来省钱,但维护成本、培训成本、以及最容易踩的"存量数据迁移"坑,往往被严重低估。像 PingCode 这类支持私有化部署和 Jira 平滑迁移的平台,能把这个迁移风险大幅降低,这也是我在中大型项目里倾向推荐它的原因。

返工最佳实践:项目经理任务验收落地方案,常见问题

八、常见问题(FAQ)

1. 验收标准到底由谁写?

由需求提出方(通常是产品)写初稿,开发在任务创建时确认并补充技术层验收点。关键是"写的人"和"被验收的人"要在开工前达成一致,而不是验收时才对齐。

2. 验收和测试是什么关系?

测试验证功能是否符合技术预期,验收判断任务是否满足业务与质量要求。两者不完全重叠,验收不能替代测试,测试也不能替代验收。测试通过不等于任务通过验收。

3. 打回多少次才算异常?

我建议把"单任务超过 2 次打回"设为预警线。连续两次打回往往说明根因在标准或需求理解上,而不是执行本身,这时候要回到源头复盘,而不是逼开发继续改。

4. 小团队要不要用工具管验收?

可以用,但别重配置。小团队用一张共享看板加一个"待验收/已验收"状态就够了,重点是把验收责任人和标准说清楚,工具只是载体。

5. 存量任务很多,迁移会不会很痛?

这是中大型团队最常被低估的风险。选型时优先考虑支持从主流工具平滑迁移、字段映射能力强的平台,能显著降低上线过程本身引发的二次返工。迁移规划要和验收流程改造同步进行,不要分两件事做。

6. 返工数据要不要和绩效挂钩?

强烈不建议直接挂钩。一旦返工数据变成考核指标,团队会隐瞒打回或敷衍留痕,数据立刻失真。返工数据应该用于流程改进,而不是用于追责个人。

九、总结与下一步

回到开头那个判断:返工不是质量问题,而是验收设计问题。我跟踪的样本里约 78% 的返工可预防,而这个可预防的部分,几乎全部集中在验收标准、验收时机、验收责任人、验收反馈闭环这四个可设计环节上。把它们当成一条流水线认真设计,比事后加多少测试资源都更划算。

最独特的一点经验是:验收流程如果没有工具层面的硬约束,一定会被绕过。我见过太多团队流程写得漂亮,执行时全靠自觉,最后返工照旧。真正的落地方案,是流程设计加上工具约束的组合拳。

下一步你可以这样做:先花一周统计自己团队的返工成因分布,找出占比最高的那一类;如果"标准模糊型"居首,就先做验收标准客观化;如果团队超过 100 人,就把验收流水线固化进一个支持私有化部署和平滑迁移的项目管理平台,让流程真正跑起来,而不是停留在文档里。

常见问题解答(FAQ)

1. 项目经理如何判断一个任务是真的做完了,而不是研发随口说完成了?

我自己带项目三年多,最头疼的就是研发在群里丢一句‘搞定了’,我点进去一看,接口没联调、边界没测、文档没写。到底怎么判断一个任务是真的‘完成’,而不是研发为了赶进度随口报的状态?

判断依据要前置到任务创建时,而不是验收时凭感觉。我的做法是每个任务在领取前必须写清三条:交付物是什么(可点开的链接、可执行的脚本、可查的提交记录)、验收人是谁(不是项目经理一人兜底,而是明确业务方或测试方)、验收标准是什么(能跑通哪几条主流程、覆盖哪几个异常分支)。

验收时只认证据不认描述:能演示、能复现、能查记录,三者缺一就算未完成。我通常还会要求研发在提交验收前自己先附一段‘我验证了什么’,把自测动作显性化,这一步能把至少三成的‘假完成’挡在验收之前。

2. 任务被打回返工,如何区分是研发交付质量差还是需求本身没讲清楚?

每次验收打回,研发就说‘你当初没说要这样’,我就很被动。我想知道有没有一个客观办法,能判断返工的锅到底在需求侧还是交付侧,不然每次复盘都在吵架。

用‘需求冻结点’和‘验收退回原因分类’两个口径来切。需求冻结点之前的变更算需求侧,之后研发再以‘你没说清’为由,就要看当初的需求文档里是否写到了这个场景的判定规则。我一般把退回原因强制归到四类:功能缺失、逻辑错误、体验不达标、需求理解偏差,前两类算交付质量问题,后两类才可能涉及需求表述。

连续两个迭代统计下来,如果‘需求理解偏差’占比超过三成,说明需求侧的验收标准写得太虚;如果‘功能缺失’占大头,就是交付侧没自测。用数据说话,复盘会就不用互相甩锅了。

3. 验收环节到底应该由谁来做,项目经理能不能既当裁判又当运动员?

我们团队小,没有专职测试,业务方又经常不在线,最后验收就变成我一个人对着功能点点点。我总觉得这样既不公平也不专业,但不知道小团队该怎么分工才合理。

项目经理可以做验收的组织者和标准维护者,但不应做唯一的判定人。我的落地方案是分三层:第一层是研发自验,交付前必须附自测清单;第二层是同行评审,找一个不参与该任务的同事按验收标准跑一遍,成本低但能挡住大部分低级问题;第三层才是项目经理或业务方做最终确认,重点看是否满足业务目标,而不是逐条点功能。

如果团队实在没人,至少要做到‘写需求的人不验自己写的需求’,把编写者和验收者分开。实践下来,小团队用这个三层结构,验收返工率能明显下降,项目经理也不会被质疑既当裁判又当运动员。

4. 返工发生后,怎样做任务复盘才能避免下次再犯同样的错?

我们每次返工也在复盘,但基本就是‘下次注意’‘加强沟通’,过两周同样的问题又来一遍。我很想知道有没有一套可操作的复盘动作,能真正把返工教训沉淀下来,而不是走个形式。

关键在于把复盘从‘表态’变成‘改流程资产’。我的做法是每发生一次返工,必须产出一条可复用的检查项,并把它挂到对应环节:如果是验收标准没写清,就更新到需求模板的验收字段;如果是自测没覆盖,就补进研发的自测清单;如果是环境不一致导致的,就写进部署检查表。

每条检查项要指定一个负责人和生效时间,下个迭代开始前由项目经理抽查是否真的执行。判断复盘有没有效,不看会议开了多久,而看同类返工在后续两个迭代内是否归零。如果同一类问题第三次出现,那说明前两次复盘只是喊了口号,没有动流程资产。这类返工最值得优先治理,因为它往往是系统性的,而不是个人失误。

核心关键词

读者评论

郭
郭天佑

我们团队80人左右,去年也试着把‘完成’和‘已验收’拆开,但推行三个月就卡住了。开发觉得多一道状态就是多一层审批,项目经理又经常忘了去点验收,结果任务堆在‘待验收’比原来还久。文章里说工具硬约束,可我们用的工具也支持字段必填,最后还是靠人盯。想问的是,小团队没有专职PMO的情况下,这套流水线到底靠什么维持运转,是靠项目经理的纪律还是靠考核?

江
江宁

关于‘标准模糊型返工占41%’这个数据,我有点保留。我们复盘自己项目时,打回原因很少是纯标准问题,更多是需求在开发过程中被口头改了,但验收标准没同步更新。这种情况下即使最初写清楚了,验收时对不上还是得返工。文章把‘标准前置’和‘变更管理’分得比较开,但实际里两者是缠在一起的。如果只做标准客观化而不控变更,效果可能没数据里那么理想。

段
段启航

人团队那个案例里,上线后时机错位型返工一度反弹,最后靠‘自测证据缺失则状态置灰’解决。这个细节我感触挺深,我们之前也遇到过类似绕过行为,但解决方式不太一样,我们是在周会上公开返工台账,让打回原因和责任人透明化,靠团队压力而不是工具限制来约束。两种方式各有利弊,工具硬约束执行成本低但容易催生新的应付手段,比如随便传张截图凑数。不知道有没有团队两种都试过,长期看哪种更稳。

文章包含AI辅助创作:返工最佳实践:项目经理任务验收落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/402704
