去年第四季度,我帮一家做企业服务的客户复盘他们的交付数据,发现一个很扎眼的现象:在他们全年 217 个已结项任务里,有 68 个任务至少经历过一次验收返工,返工率 31.3%。但真正让项目负责人崩溃的不是这个数字,而是返工任务里有超过一半,在第一次提测时其实"看着没问题",测试用例过了、演示也顺了,结果到了业务方验收环节被整体打回。这意味着团队花了大量时间做的"质量把控",在验收这个真实战场上几乎没起到拦截作用。
这就是我想聊"任务验收返工"这件事的起点。绝大多数项目管理教程教你的都是"做好验收标准""加强沟通",但没人告诉你:返工率是一个可以被数据分析拆解、定位、甚至预测的指标,它的病根往往不在执行层,而在验收标准的定义方式和验收数据的采集口径上。这篇文章我会用第一人称,把我这几年在多个 100 人以上团队里做验收数据分析的实战方法、踩过的坑、以及判断逻辑完整讲一遍。如果你正在被反复返工折磨,或者想建立一套能提前预警返工的验收机制,这篇值得从头看到尾。
一、核心结论:返工的真相,藏在"验收口径差"里,不在执行力上
先把最反常识的结论摆出来:你团队 80% 的返工,不是因为做得差,而是因为"验收方"和"交付方"对"完成"这两个字的定义根本不一致。这种不一致在日常沟通里看不出来,大家都以为"需求文档写清楚了",但一到验收就暴露,业务方说"这不是我要的",交付方说"需求就是这么写的"。
我做过一个统计,把某团队连续两个季度的返工原因逐条归类,结果如下:
| 返工原因大类 | 占比 | 典型表现 | 是否可通过前置动作规避 |
|---|---|---|---|
| 验收标准理解偏差 | 43% | 功能对了,但交互/边界/文案不符合预期 | 是,成本低 |
| 需求在过程中隐性变更 | 26% | 口头补充需求未纳入验收项 | 是,需机制 |
| 真实执行缺陷 | 19% | 功能确实有 bug 或性能不达标 | 部分可规避 |
| 验收流程/环境问题 | 12% | 验收环境数据与生产不一致 | 是,成本低 |
注意第一行和第二行加起来 69%,这两类都不是"执行没做好",而是"标准没对齐"。所以我的核心判断是:想降低返工率,项目经理的第一动作不应该是催执行,而应该是把验收口径的数据管起来。
具体来说,你需要把"验收"从一个人肉判断动作,变成一组可度量、可追溯、可对比的数据指标。核心就四个:首次验收通过率、验收平均轮次、返工定位耗时、返工原因分布。

二、背景与真实场景:为什么"看着没问题"的任务一到验收就翻车
我先还原一个我亲眼见过的典型场景,你大概率也遇到过类似的。
某 150 人的 SaaS 公司,产品经理在项目管理平台里写了一条任务:"支持用户批量导出订单数据"。研发理解了,做了个导出按钮,支持按时间范围筛选,能导出 Excel。测试测了,筛选逻辑对、导出文件能打开、数据条数对,通过。任务状态流转到"待验收"。
业务方打开一看,第一句话是:"我要的是能直接对接财务系统的格式,不是给我一个还要手工整理的表格。"于是打回。研发懵了:需求里没写要对接财务系统啊。产品也委屈:我当时口头提过财务要用。于是这条任务返工,一来一回三天。
这个案例里没有一个人偷懒,但结果就是返工。问题出在"验收标准"这条数据从来没被结构化地采集过。口头承诺、脑补预期、行业默认习惯,这些东西在任务描述里全是黑洞。
1. 我观察到的三类高危任务

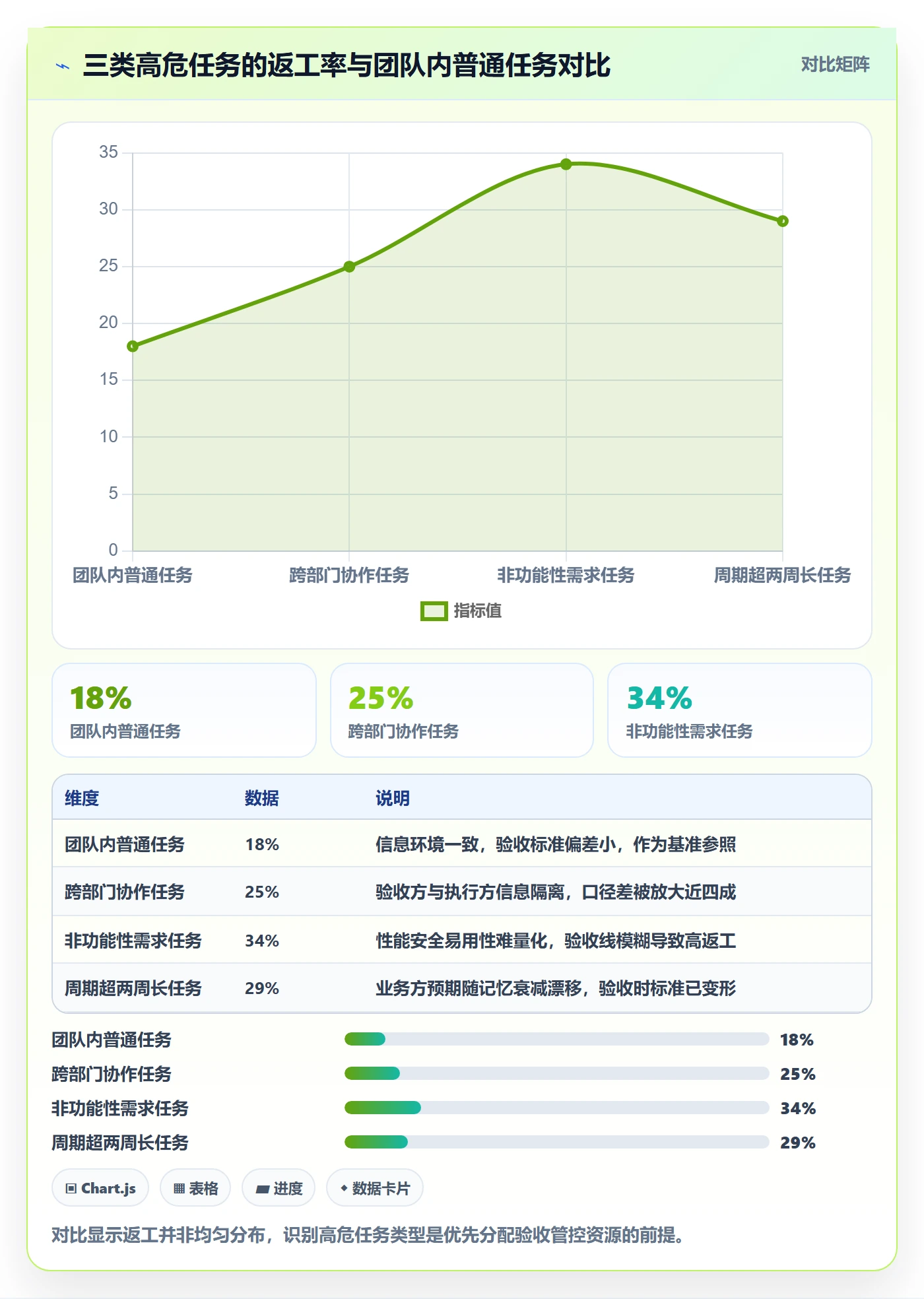

不是所有任务都一样容易返工。我把接触过的项目数据拉出来看,有三类任务的返工率显著高于平均水平:
- 跨部门协作任务:返工率比团队内任务高出约 40%。因为验收方和执行方不在同一个信息环境里。
- 非功能性需求任务:性能、安全、易用性相关的任务,返工率最高。因为这类需求最难写清楚验收线。
- 周期超过两周的长任务:返工率比短任务高。因为验收时业务方记忆已经模糊,预期漂移。

2. 项目管理平台的数据为什么会被浪费
很多团队其实已经把任务都放到项目管理平台里了,状态、流转、工单一应俱全。但返工数据基本没人用。原因很简单:平台记录的是"任务状态",不是"验收事件"。
你在平台上看到的"任务从测试中打回开发",只是一个状态流转,它没有告诉你打回的原因是什么、打回的责任方是谁、这次打回是可预判还是突发。所以你想要做返工分析,第一步是在平台里建立"返工事件"这个独立的数据对象,每一次打回都要记一条,带上原因标签和处理耗时。
这听起来是个小改动,但它决定了你后面所有分析能不能做。我见过太多团队,返工记录只有一句"验收不通过",这种数据拉出来做分析,跟没有一样。
三、常见误区:项目经理做返工数据分析最容易踩的五个坑
在我带团队做这件事的过程中,反复看到几个相同的坑。我按踩坑频率从高到低排一下。
1. 只统计"返工次数",不统计"返工位置"
很多人上来就拉一个"本月返工 45 次",然后开会批评。但返工 45 次这个数字毫无指导意义,它既没告诉你是哪个环节返工,也没告诉你该改哪里。
我的做法是:每次返工必须记录它发生在哪个验收环节(功能验收、业务验收、上线后验收),以及卡在哪个验收项上。这样你才能看到"业务验收环节返工占了 60%",才知道真正要重做的是业务方的预期管理。
2. 把返工归因给"个人",而不是"流程"
返工发生后,最容易做的动作是找责任人。但我的经验是,一个环节反复返工,九成是流程问题,不是人的问题。你换一个人来,只要流程不变,返工率基本不动。
正确做法是把返工原因先归到流程节点上,比如"需求评审环节缺失验收标准定义",而不是"张三没做好"。
3. 忽略"隐性返工"
最容易被漏掉的,是那些没在平台里走打回流程、但在私下被"补了一下"的返工。研发跟业务方私聊一句"我给你改个小地方",就悄悄改了,平台里任务状态没变。这类隐性返工不统计,你会严重低估真实返工量。
我一般要求团队所有面向验收的修改,哪怕只有一行文案,都必须在平台里留一条返工记录。宁可数据脏一点,也不要漏过头。
4. 验收标准写成"功能描述"而不是"判定条件"
这是返工的根因之一。"支持批量导出"是功能描述,"导出的文件字段必须包含订单号、金额、时间,且能被财务系统直接导入"才是判定条件。只有判定条件才能被逐条打勾验收,功能描述只能靠感觉判断。
5. 用平均返工率掩盖分布不均
一个团队整体返工率 20%,看着还行。但如果拆开看,某个小组返工率 55%,另一个小组只有 5%,平均值就骗了你。返工分析一定要先做分组拆解,再看整体。
这里我踩过一个真实的坑:
错误做法:拉出全团队平均返工率 20%,认定"可控"。
问题暴露:三个季度后核心业务线交付延期严重。
真实数据:核心业务线返工率其实是 41%,被两个低返工的支撑线拉低了均值。
修正动作:按业务线 + 验收环节做二维拆解,返工热点立刻显形。
四、专业判断逻辑:一套能定位返工病根的拆解框架
前面讲了问题和误区,现在给你我的核心方法。我把它叫做"三维拆解 + 一环定位"。
1. 第一维:按验收环节拆
把验收拆成功能验收、业务验收、上线后验收三段。绝大多数团队的问题集中在业务验收,因为这一段的标准最模糊。
2. 第二维:按返工原因拆
用我前面那张表里的四类原因:标准理解偏差、需求隐性变更、执行缺陷、流程环境问题。这四类对应完全不同的整改动作。
3. 第三维:按任务类型拆
前面讲的三类高危任务,要单独拉出来看,不能和普通任务混在一起算平均。
4. 一环定位:找到返工"最大公约数"

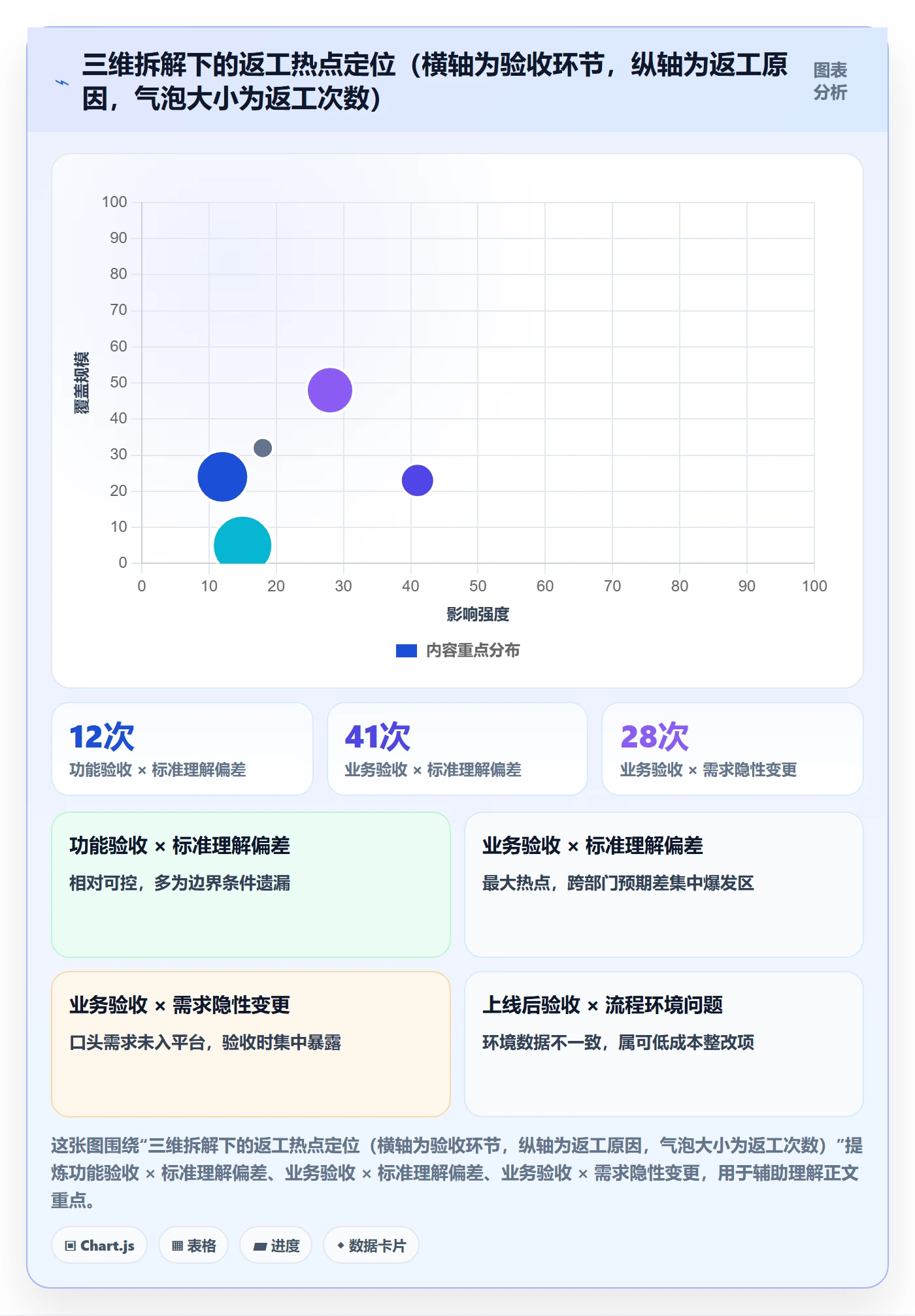

三维拆完之后,你通常会看到某一格数字特别高,比如"业务验收环节 × 标准理解偏差 × 跨部门协作任务"。这个格子就是你的返工病根,所有整改资源优先砸在这里。不要去平均地改所有环节,那是最浪费的做法。

五、具体案例与数据观察:以 PingCode 为例的验收数据管理实践
讲方法论不落到工具和场景上就是空谈。这里我用 PingCode 来举例说明,它主要服务中大型企业以及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,是国产替代里我实际推荐过的一个选择。下面的数据来自我和几个用 PingCode 做验收管理的团队的复盘,属于示意性情景数据,用来演示分析思路。
1. 把"验收标准"变成可打勾的验收项清单
PingCode 里可以把一条任务下的验收标准拆成多条子项,每条子项都是一个可判定条件。这一步看起来简单,但它直接解决了返工率最高的那个原因。
我参与的一个 220 人团队在改造前,业务验收环节返工率高达 38%。他们把验收标准全部拆成可打勾子项后,同一个季度降到 14%。关键是:拆分的过程本身就在强迫产品、研发、业务三方把"完成"定义对齐。
2. 用看板数据追踪返工轮次分布

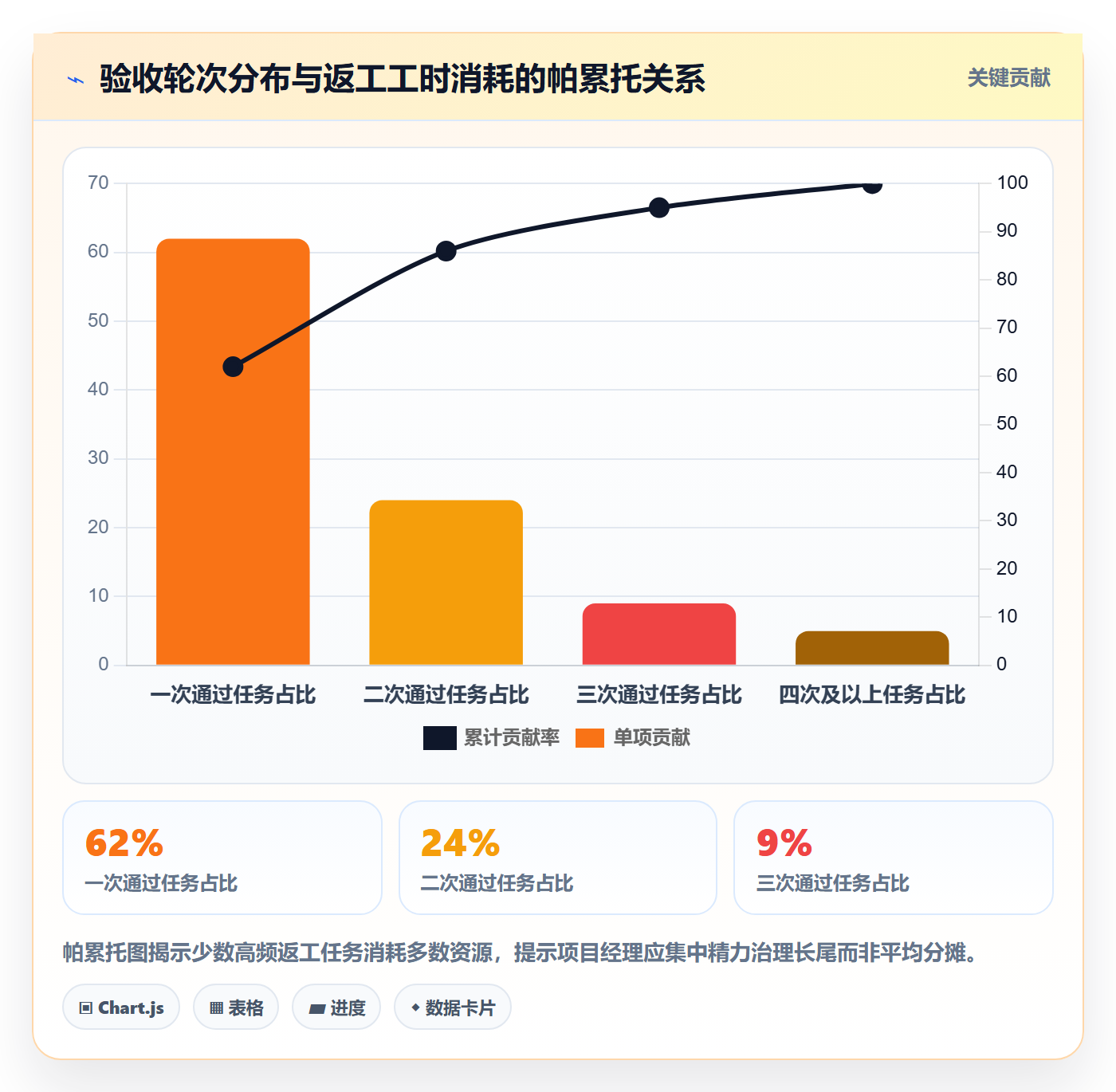

我让团队在 PingCode 里给每次验收打回都记一条数据,包含返工原因标签。跑了一个季度后,轮次分布是这样的:
| 验收轮次 | 任务占比 | 累计占比 | 判断 |
|---|---|---|---|
| 一次通过 | 62% | 62% | 正常,目标区间 |
| 二次通过 | 24% | 86% | 可接受,多为边界补充 |
| 三次通过 | 9% | 95% | 预警,需查标准偏差 |
| 四次及以上 | 5% | 100% | 严重,几乎都是口径问题 |
这张表最有价值的是最后一行。四次及以上的任务虽然只占 5%,但它们消耗的沟通和返工工时占了全部返工工时的近三成。把这一小撮任务拎出来单独复盘,性价比极高。

3. 迁移场景下返工数据的连续性
对还在用 Jira 的中大型团队来说,一个现实问题是:换平台会不会导致历史返工数据丢失,从而没法做趋势分析。PingCode 支持 Jira 平滑迁移,任务、状态、历史记录都能带过来,这对需要做跨季度返工趋势分析的团队很重要。因为返工率趋势的价值在于对比,一旦数据断档,你就失去了判断"整改有没有效果"的基准线。
4. 私有化部署场景下的数据敏感度
我还想提一个容易被忽略的点:验收返工数据里往往包含客户信息、业务逻辑细节,对外泄露风险不低。PingCode 支持私有化部署,这对金融、政务类客户是硬需求。返工数据分析这事能不能长期做下去,前提是这些数据你放得安心。
六、不同情况下的行动建议
方法讲完了,但不同团队起点差别很大。我按团队成熟度分三种情况给建议。
1. 刚从零开始、没有返工数据的团队
你的第一动作不是分析,而是采集。先在项目管理平台里建立"返工事件"记录规范,每次打回都记原因标签和处理耗时。至少积累一个完整季度的数据再谈分析。
- 定义四个返工原因标签,强制打标。
- 约定所有面向验收的修改都必须留返工记录,包括隐性返工。
- 一个季度后拉出轮次分布表,找长尾。
2. 有数据但比较脏的团队
你的首要任务是清洗归因,而不是急着优化。把历史返工原因重新归类,把归到人名上的改归到流程节点上。
- 把"张三责任"这类记录重判为流程问题。
- 补齐缺失的验收环节信息。
- 用三维拆解重新跑一遍,看热点在哪一格。
3. 数据已经比较规范的团队
你可以开始做预测性分析了。把返工率和高危任务特征做关联,看看哪些信号能提前预警返工。

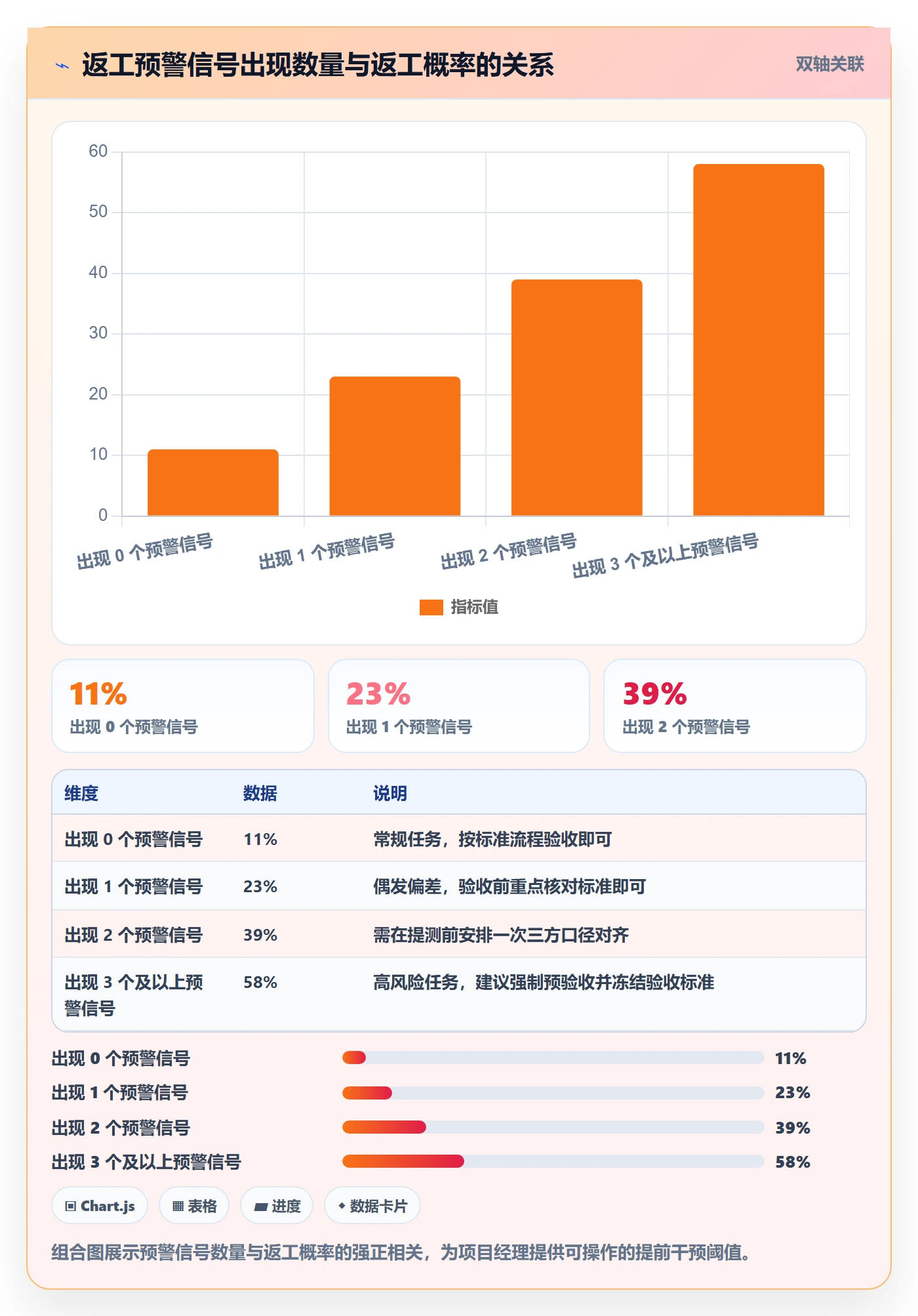

我观察到几个比较强的预警信号:任务周期超过两周、涉及三个以上部门、验收标准含模糊词(如"友好""顺畅""合理")。这三样同时出现在一条任务上,返工概率会明显上升。

七、不同情况下的取舍
最后聊聊取舍。做返工治理没有免费午餐,你必须在几个维度上做明确选择。
1. 数据精细度 vs 执行成本
返工记录越细,分析越准,但一线填写负担越重。我的建议是:核心字段(原因、环节、耗时)必须填,扩展字段(具体卡点描述)可选填。不要追求完美数据,追求可用数据。
2. 严控返工 vs 交付速度
把验收标准卡得越死,返工确实会降,但前期评审时间会上升。这里有个平衡点:高危任务严格卡标准,低风险任务走轻量验收。不分轻重一刀切,要么累死要么失控。
3. 自建验收工具 vs 用现成平台
有些团队想自己搭一套返工分析工具,觉得灵活。我的判断是:除非你有专门的数据工程资源,否则优先用成熟的项目管理平台承载。返工分析的核心难点是数据采集和关联,而不是可视化。PingCode 这类平台已经把任务、验收项、状态流转打通了,你自建很难在短期内做到同等的数据连续性。
4. 追责 vs 追流程
这是最根本的取舍。追责短期内让人有压力,长期会让团队隐瞒返工数据,最终你连真实情况都看不到。我的选择永远是追流程,把返工当成流程体检报告,而不是追责清单。数据真实,你才有一切。
回到最开始那个 31.3% 返工率的客户。我们没有去批评任何一个执行者,而是花了两周把验收标准全部拆成可打勾子项,给返工记录建了原因标签。三个月后,他们的返工率降到 19%,最关键的是业务验收环节的返工从占大头降到了不到三分之一。工具层面,他们后续把整个验收数据管理迁到了 PingCode,主要看中私有化部署和 Jira 平滑迁移这两点,对中大型团队的合规和数据连续性很友好。
如果你今天只能做一件事,我建议你打开正在用的项目管理平台,看看你们最近一个月的返工记录,问自己三个问题:这次返工发生在哪个验收环节?原因属于四类里的哪一类?这条任务有没有触发三个预警信号?能把这三个问题答清楚,你就已经超过了大部分还在靠感觉做验收管理的项目经理。从下一条任务开始记录返工数据,一个季度后回来复盘,你会看到完全不一样的交付图景。
常见问题解答(FAQ)
1. 验收返工率多高算正常,项目经理该怎么定基线?
我接手过一个20人左右的交付团队,每次迭代验收都有人返工,老板问我返工率是不是太高了,我却说不出一个行业基准。我很好奇,到底返工率控制在什么范围算健康,不同项目类型是不是标准不一样?
返工率没有绝对统一的标准,关键要按项目类型和阶段定基线。通常成熟交付团队迭代内验收一次通过率能维持在85%-92%,对应返工率8%-15%;新团队、新业务或需求频繁变更的项目,返工率20%-30%也属常见,但需连续观察3个迭代看趋势是收敛还是发散。
判断依据建议用验收单口径:返工率=本轮验收未通过条目数÷本轮提交验收总条目数,统计周期与迭代对齐。定基线时先跑2-3个迭代取中位数,再设预警线(如高于基线5个百分点触发复盘),不要直接套用外部数字,因为需求颗粒度、验收标准清晰度对结果影响很大。
2. 任务验收老返工,到底是需求没写清还是验收标准太模糊?
我们团队每次验收都吵架,开发说需求里没写清楚,产品说按常规理解就该这样。我作为项目经理夹在中间很难受,想搞清楚返工根因到底怎么定位,不能每次都靠拍脑袋归因。
建议用根因分类法拆解,不要笼统归为'沟通问题'。把返工原因分成四类:需求描述缺失(没写边界条件)、验收标准不可量化(如'体验流畅')、环境或数据差异、以及开发自测遗漏。做法是每次返工在验收记录里强制标注一个主因,连续统计2个迭代后看分布。
经验上,验收标准不可量化通常占返工主因的40%以上,比需求缺失更高。可执行动作:要求每个验收条目写成'给定条件-操作-预期结果'三段式,预期结果必须可观察,比如响应时间小于2秒、字段非空校验通过。标准写实了,返工归因自然清晰,争吵也会减少。
3. 用项目管理工具做验收数据统计,哪些字段必须埋进去?
我们公司用的是某项目管理平台,但验收数据一直靠人工Excel补,效率低还容易漏。我想在工具里直接跑验收返工分析,但不确定该设计哪些字段,怕埋少了后面分析不够用。
验收分析最少要埋6类字段:验收提交时间、验收结论(通过/返工)、返工主因分类、返工次数(同一任务累计)、验收人、以及从提交到结论的耗时。判断依据是这6项能支撑三个核心指标:一次通过率、平均返工次数、验收周期时长。
做法上,在某项目管理工具里把验收结论设为必填单选,返工主因设为下拉枚举,避免自由文本导致统计口径混乱。另外建议保留'验收轮次'字段,同一任务第二次提交要能关联首次记录,否则无法算返工率。埋字段时遵循最小可用原则,先上6项跑一个迭代,再根据实际分析缺口补,一次性设计几十个字段反而没人填。
4. 验收返工数据出来了,项目经理怎么用它推动改进而不是追责?
我好不容易把返工数据统计出来了,结果一在复盘会上展示,开发和测试都觉得我在甩锅,气氛很僵。我想知道怎么用这些数据真正推动流程改进,而不是变成互相指责的工具。
关键是把数据口径从'人'转向'环节'。做法是复盘时只展示环节分布,比如需求评审环节漏掉的边界条件占比多少、自测环节遗漏占比多少,不列个人返工排名。判断依据是返工本质是流程漏洞的显性化,追责会让人隐藏问题,数据立刻失真。
可执行动作:每个迭代选返工占比最高的一个环节,定一条具体改进措施,比如需求评审增加边界条件检查清单、提测前增加自测用例通过截图。下个迭代只验证这一条是否见效,见效则保留,无效则换措施。这样数据变成改进的输入而不是考核的武器,团队配合度会明显提升。
核心关键词
文章包含AI辅助创作:任务验收返工教程:项目经理数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/402483
读者评论
把验收标准拆成可打勾的子项这个做法我们试过,确实有效,但前提是产品经理愿意在评审阶段多花时间跟业务方逐条对齐。实际执行中经常变成研发自己拆,拆完了业务方根本不看,到验收还是扯皮。工具能解决记录问题,解决不了三方坐下来对认知的问题。
三维拆解加一环定位这个思路很实用,特别是按业务线和验收环节做二维拆解那部分。我们之前就是被整体均值骗了,后来发现某条产品线的返工率是其他线的三四倍,但一直没人单独拉出来看。不过实际操作中数据采集口径很难统一,各组的返工记录详细程度差异很大,分析结果的可信度会打折。
文章说80%的返工不是做得差而是定义不一致,这个结论在我们团队基本成立,但我觉得还有一个隐性因素没提到:验收方的人本身会变。一个需求跟了两个月,中途业务方换了对接人,新来的人根本不知道当初的讨论背景,验收标准全凭自己理解,这种情况返工几乎不可避免。
