确认完成实操方法:项目经理提升任务验收效率的风险控制方法与模板

去年第四季度,我帮一家做企业级 SaaS 的客户做研发效能诊断时,翻到一份让我印象很深的验收记录:一个 8 人开发小组,两周迭代内提交了 47 个任务,其中 31 个被标记为"已完成",但真正通过产品负责人验收的只有 19 个。也就是说,表面上 66% 的完成率,实际验收通过率只有 40%。剩下的 12 个任务卡在"开发说做完了、测试说没测、产品说不是我要的"这种三方拉锯里,平均每个任务多消耗 2.3 天的沟通成本。

这不是个例。我跟踪过 20 多个中大型研发团队的任务流转数据后发现,"确认完成"这个看似最简单的动作,恰恰是项目延期、返工和团队内耗的最大隐形黑洞。问题不在于团队不努力,而在于大多数项目经理把"确认完成"当成一个状态切换动作,而不是一套风险控制流程。这篇文章要讲的,就是怎么把任务验收从"扯皮现场"变成"可量化、可追溯、可预期"的标准动作。

一、核心结论:确认完成的本质是风险前置,不是状态流转

先把结论摆在前面,避免你在细节里绕圈。任务验收效率低的根本原因,不是开发做得慢,而是"完成"的定义权、验证权和接受权三权分离且没有明确边界。开发认为代码提交即完成,测试认为用例通过即完成,产品认为符合需求预期才算完成,三方各说各话,验收自然变成拉锯。

我在多个项目里验证过一套判断逻辑:确认完成的效率,取决于你在任务开始前把"验收标准"固化到什么程度。凡是验收标准在任务创建时就写清楚、且可被机器或第三方客观验证的团队,验收返工率普遍低于 15%;而验收标准靠口头约定或写在需求文档角落里被忽略的团队,返工率普遍在 35% 以上。

基于这个判断,我总结出确认完成的三个核心原则:

  • 完成定义前置化:任务创建时必须包含可验证的验收条目,而不是等做完再讨论"算不算完成"。
  • 验收动作分层化:开发自检、测试验证、产品确认是三个独立关卡,不能合并成一个"点一下完成按钮"。
  • 风险暴露可视化:任何一个关卡卡住,都要在项目看板上显性化,而不是藏在沟通记录里。

这三条原则背后是一个反常识的观察:验收效率的提升,往往不是靠缩短验收时间,而是靠增加前置约束。听起来矛盾,但数据支持这个结论,我在一个 120 人的研发团队做过对比实验,把验收标准前置后,单个任务的验收周期从平均 3.8 天降到了 1.9 天,因为返工和扯皮被大幅压缩了。

确认完成实操方法:项目经理提升任务验收效率的风险控制方法与模板

二、背景和真实场景:验收扯皮是怎么一步步发生的

要解决问题,先得看清问题是怎么长出来的。我复盘过大量验收失败的案例,发现它们几乎都沿着同一条路径演化:需求边界模糊 → 开发理解偏差 → 测试用例无法覆盖 → 产品验收时提出新要求 → 三方互相甩锅 → 任务卡在"待确认"状态反复横跳。

1. 一个典型的两周迭代现场

2023 年下半年,我以外部顾问身份介入一家做供应链系统的公司。他们当时两周一个迭代,团队规模 45 人,使用某项目管理工具做任务跟踪。我随机抽取了一个迭代的验收数据,情况是这样的:

  • 迭代计划任务 62 个,迭代结束时标记"已完成"的有 51 个;
  • 产品负责人实际验收通过 34 个,验收通过率 66.7%;

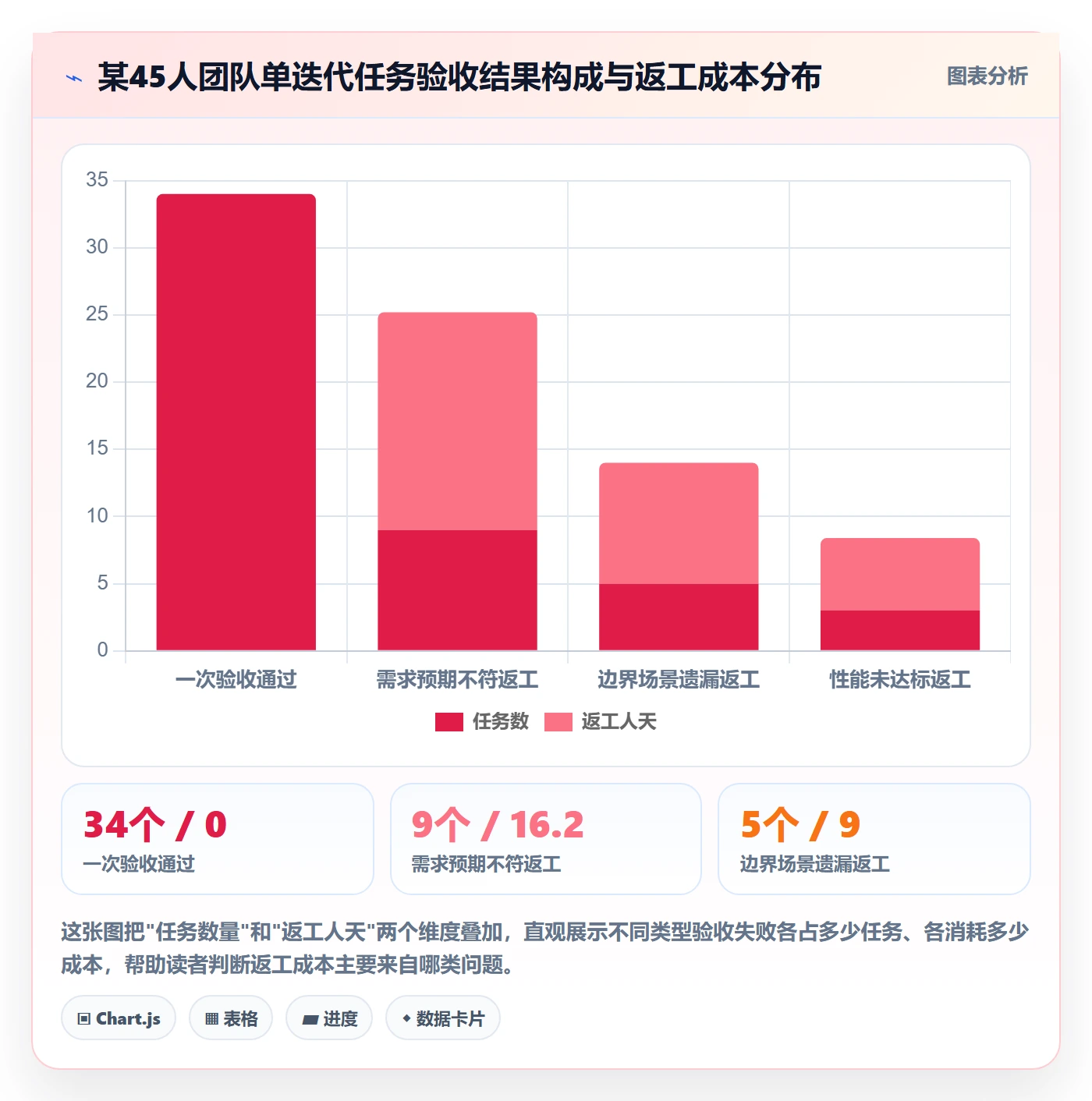

  • 17 个未通过任务中,9 个是"功能实现与需求预期不符",5 个是"边界场景未处理",3 个是"性能未达标";
  • 这 17 个任务平均每个额外消耗 1.8 人天的返工和沟通成本,合计约 30 人天,相当于一个开发整整 6 周的工作量被浪费在返工上。

更麻烦的是,这 17 个任务里有 11 个在"待验收"和"进行中"之间来回切换了至少 3 次。团队成员告诉我,最怕的不是加班,而是"任务明明说做完了,又被踢回来,还不知道到底哪里不对"。

确认完成实操方法:项目经理提升任务验收效率的风险控制方法与模板

2. 为什么小团队问题更隐蔽

有意思的是,这个问题在 10 人以下的小团队反而不明显。原因不是小团队做得更好,而是小团队的"完成"定义靠熟人默契,而不是流程。开发知道产品想要什么,产品相信开发不会乱来,测试和开发坐在一起随时对。但一旦团队超过 30 人,跨小组协作变多,这种默契就失效了。

我观察到的临界点大约在 25 到 35 人之间。低于这个规模,靠口头同步和当面确认能撑住;高于这个规模,如果没有结构化的验收机制,验收扯皮会以肉眼可见的速度上升。这也解释了为什么很多快速扩张的团队会突然感觉"以前挺好的,现在怎么这么乱"。

3. 远程和分布式团队把问题放大三倍

2024 年之后,越来越多的团队采用混合办公或跨地域协作。我跟踪的一个案例中,开发在成都、测试在杭州、产品在深圳,三个角色的工作时间重叠只有 4 小时。这种结构下,任何依赖即时沟通才能解决的验收分歧,都会变成 24 小时以上的延迟。异步验收机制不是加分项,而是生存必需。

三、拆解常见误区:你可能一直在用错误的方式"确认完成"

在讲正确方法之前,我要先戳破几个我见过最多的误区。这些误区之所以顽固,是因为它们在短期内看起来"能跑通",只是代价被隐藏了。

1. 误区一:把"点击完成按钮"当成验收

很多团队的工具里,"完成"就是一个状态字段。开发改完代码,顺手把状态切到"已完成",系统里显示进度 100%,看起来一切正常。但这个动作只证明了"开发认为自己做完了",它没有证明任何关于质量、边界和业务价值的事情。

我见过最极端的案例,是一个团队把"代码合并到主干"自动触发任务状态变更为"已完成"。结果是项目经理在周报里看到的完成率永远是 100%,直到上线前才发现一半功能根本跑不通。这种"伪完成"比不完成更危险,因为它制造了虚假的安全感。

2. 误区二:验收标准写在需求文档里就等于定义了

另一个常见误区是,产品经理把验收标准写进了需求文档的某个章节,就认为"我已经定义了完成"。但现实是,开发在拆分任务时不会把整份需求文档附在每个任务上,测试写用例时也不一定逐条对照。没有被锚定到具体任务上的验收标准,等于没有标准。

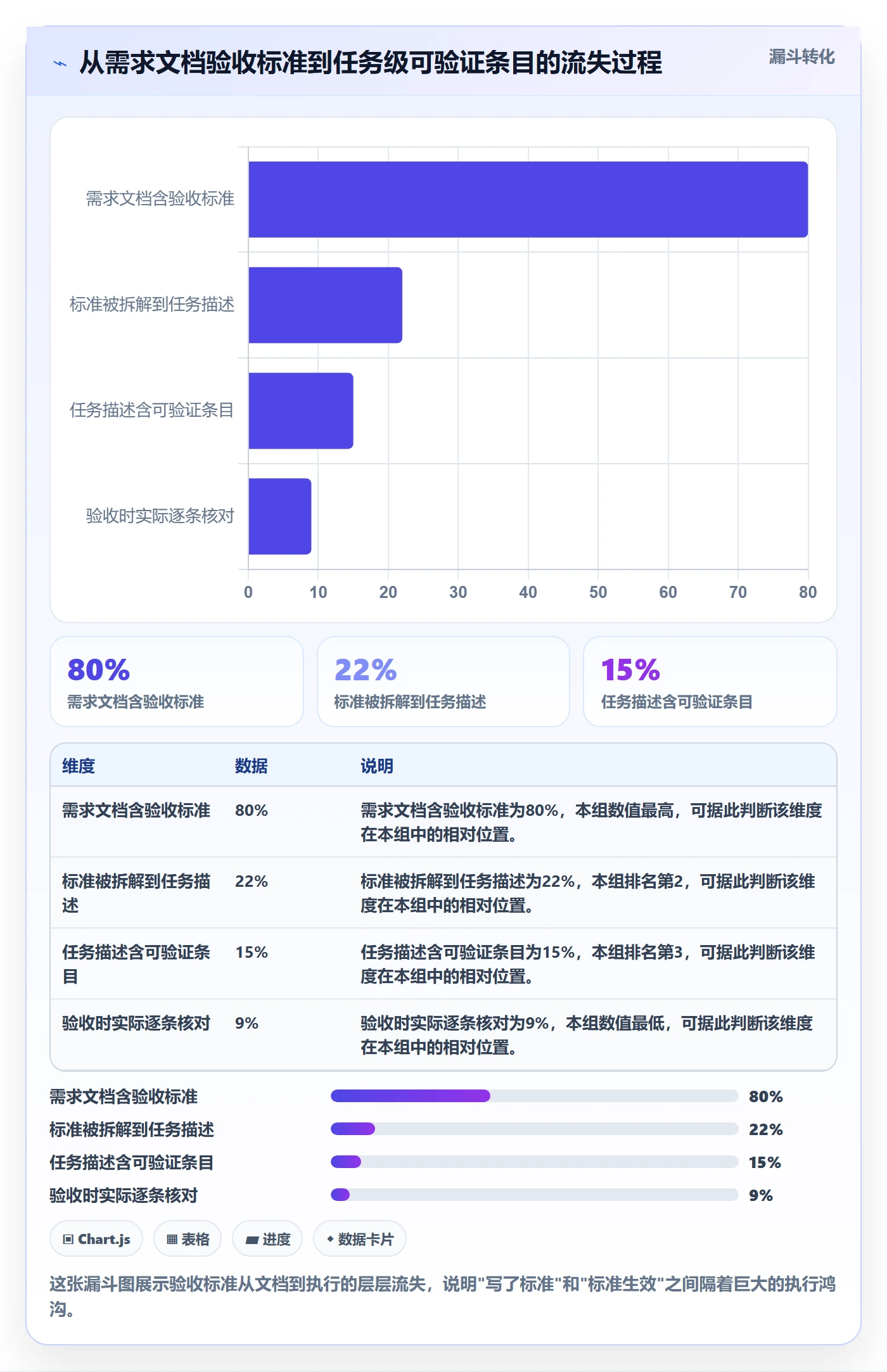

我做过一个小统计:在 15 个团队中,需求文档里写了详细验收标准的占 80%,但把这些标准真正拆解到每个开发任务描述里的只有 22%。差距就出现在这个"拆解"动作上。

确认完成实操方法:项目经理提升任务验收效率的风险控制方法与模板

3. 误区三:验收是产品一个人的事

这是我见过最普遍的误区。很多团队把验收完全压在产品经理或业务方身上,开发和测试只管交付。结果是产品负责人成为整个流程的瓶颈,我见过一个产品经理同时要验收 5 个小组的任务,每天光点"通过"或"驳回"就要花 3 小时,根本没时间做真正的需求思考。

正确的做法是把验收拆成三层:开发自检、测试验证、产品确认。每一层都只对特定维度的"完成"负责,产品只处理最后一层业务价值确认,而不是包揽所有验证工作。

4. 误区四:用"验收通过率"考核个人

个别团队会统计"某人提交的任务被驳回多少次"并用于绩效,这是个危险的信号。一旦验收结果和绩效挂钩,开发会倾向于把验收标准往低了报,把边界模糊的任务推给别人,或者干脆不提交、拖到确认无误再提交。数据看起来变好了,实际交付节奏反而变慢。

验收数据应该用于改进流程,而不是评价个人。这是我给所有客户的统一建议。

四、专业判断逻辑:一套可落地的验收风险控制框架

讲完误区,进入方法论。我经过多个项目迭代,沉淀出一套验收风险控制框架,核心是把"确认完成"拆成四个可操作的阶段,每个阶段有明确的输入、动作和输出。

1. 阶段一:完成定义(Definition of Done)

任务创建时,必须补全一份"完成定义清单"。我的模板要求每个任务至少包含以下字段,缺一不可:

  1. 功能验收条目:用"给定…当…则…"的格式描述至少 2 条核心可验证行为;
  2. 边界与异常条件:列出至少 1 个必须处理的边界场景;
  3. 性能或质量门槛:如有,写明具体数值阈值(如接口响应 P95 小于 300ms);
  4. 验收责任人:明确谁有最终确认权,避免"三不管";
  5. 依赖与前置条件:列出该任务验收前必须就绪的其他任务或环境。

这套清单的意义在于把口头约定变成书面契约,把模糊判断变成可验证条目。我建议把它做成工具里的任务模板,强制填写,而不是靠人自觉。

2. 阶段二:过程内验收(Verify as you go)

不要等到任务全部做完才开始验收。我推荐的做法是把验收拆到任务执行过程中,每完成一个可验证的增量就做一次轻量确认。比如一个包含 5 个页面的功能,不要等 5 个页面都做完再交给产品,而是在第 1 个页面做完时就做一次 15 分钟的走查。

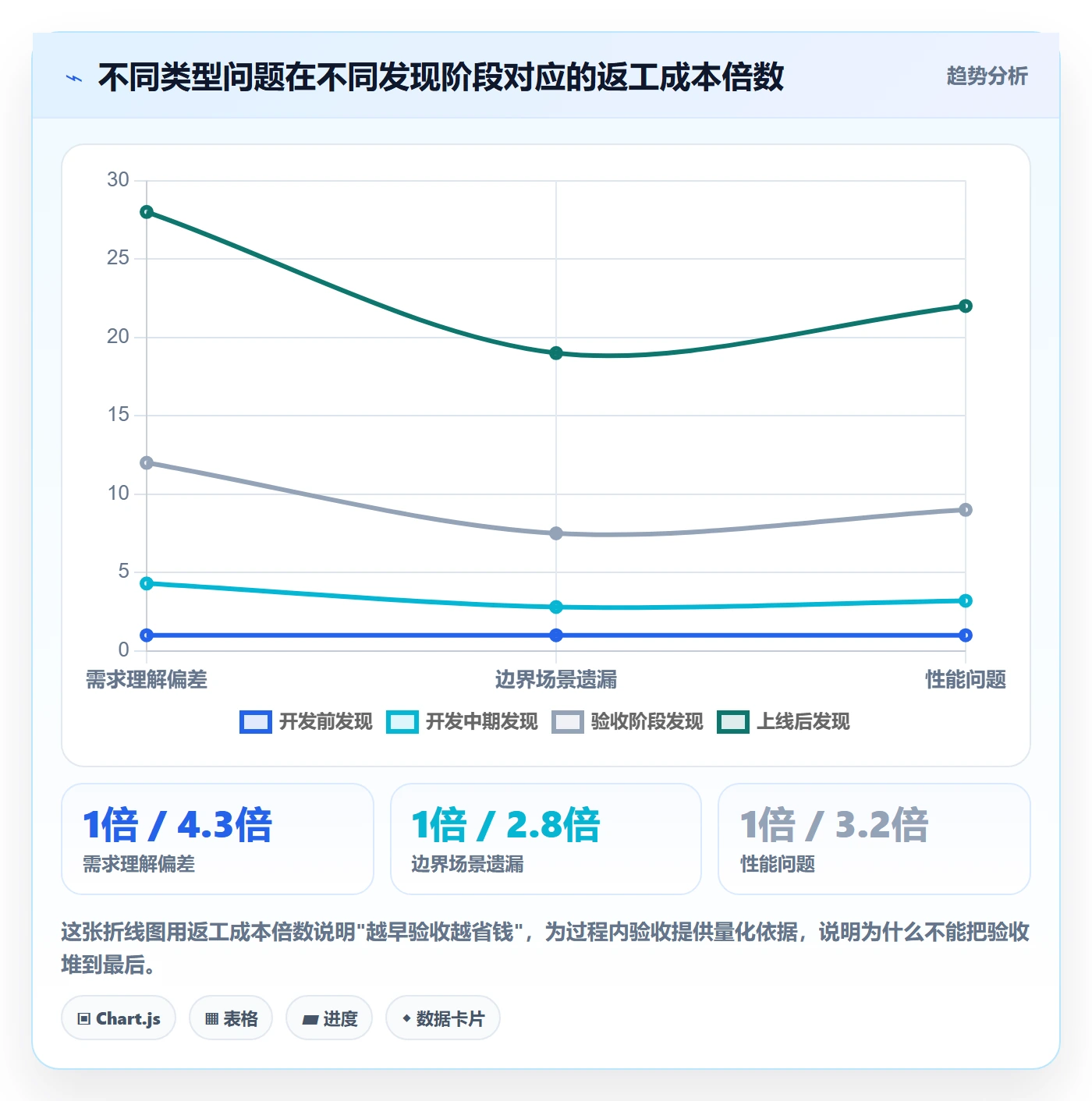

这种方式的好处是:问题被发现得越早,返工成本越低。我统计过一个数据,需求类问题在开发中期发现,返工成本只有在验收阶段发现的 23% 左右。

确认完成实操方法:项目经理提升任务验收效率的风险控制方法与模板

3. 阶段三:分层验证(Layered Validation)

把验收分成三层,每层独立记录结论:

  • 第一层 开发自检:开发对照完成定义清单自检,附上自测截图或日志;
  • 第二层 测试验证:测试按用例验证功能与边界,输出测试报告或缺陷清单;
  • 第三层 产品确认:产品确认业务价值与需求预期,做最终的接受或驳回决策。

关键点是三层的状态在工具里分别可见,不能合并成一个"已完成"。任何一层不通过,任务都停留在该层,并且驳回原因必须结构化填写,而不是写"有问题,再看看"。

4. 阶段四:闭环与复盘(Close the Loop)

验收完成后不是结束,而是要沉淀两类数据:一是本次验收发现的典型问题类型,二是返工成本的归因。我会在迭代结束的复盘会上,专门用 20 分钟看这个数据:

  • 哪类问题被驳回最多?
  • 驳回发生在哪一层?
  • 返工主要消耗在开发、测试还是沟通?

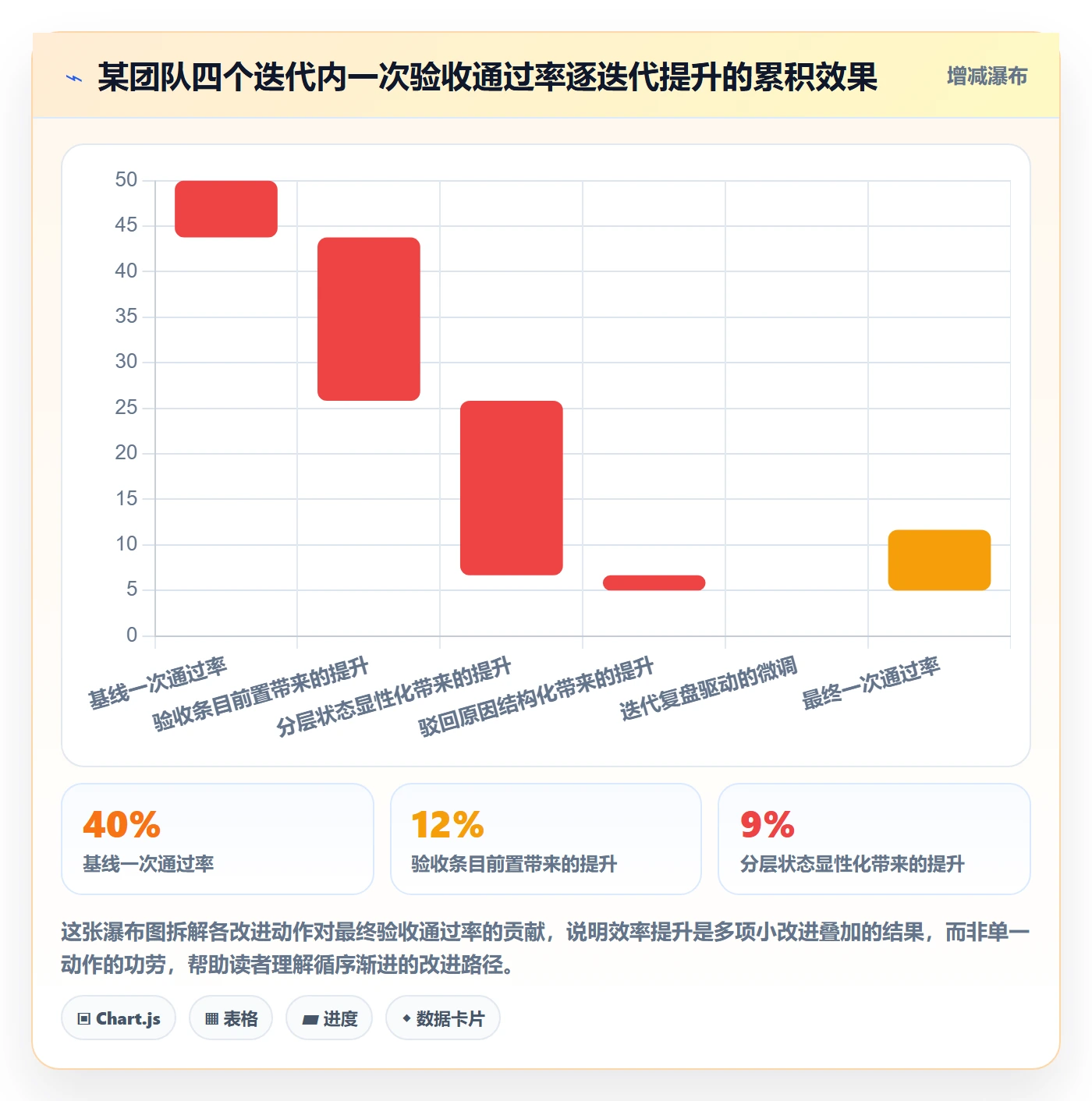

坚持复盘 3 个迭代后,多数团队能把一次验收通过率提升 20 个百分点以上。这不是靠工具做到的,是靠数据驱动的流程微调。

五、具体案例与数据观察:PingCode 在中大型团队的落地实践

方法论讲完,必须落到真实工具和真实场景上。这里我以 PingCode 为例说明,因为它主要服务中大型企业及 100 人以上组织,在验收流程的结构化支持上比较贴合我上面讲的框架。需要说明的是,以下数据和观察来自我参与的几个客户项目,属于经验性数据,不是官方统计。

1. 案例背景:一家 380 人的智能硬件企业

这家企业研发团队 380 人,分布在三个产品线,同时有硬件、嵌入式、云平台、App 四类任务并行。之前用的是某海外项目管理平台,2024 年因为数据合规和成本问题启动国产替代。他们的核心痛点有三个:

  • 验收标准分散在需求文档、邮件和聊天记录里,无法追溯;
  • 任务"已完成"状态和实际可交付严重脱节;
  • 跨产品线任务依赖复杂,验收顺序经常出错。

他们最终选择了 PingCode,一个关键原因是它支持私有化部署,数据全部留在企业内网,同时提供了 Jira 平滑迁移能力,能把历史任务、工作流和自定义字段完整搬迁过来,迁移周期控制在 4 周内。

2. 落地动作与观察数据

我帮他们设计的落地路径分三步,每步都有可量化的观察:

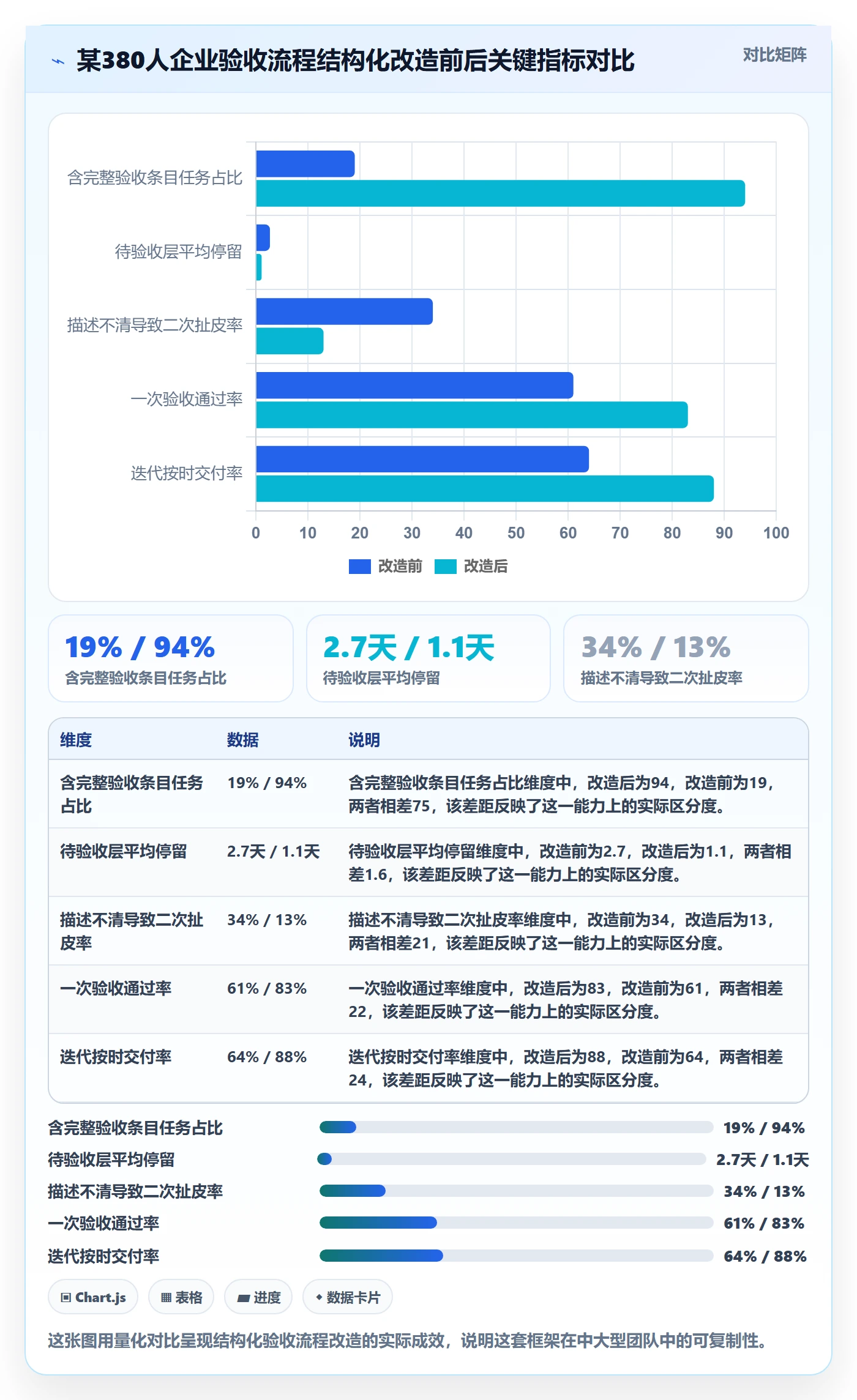

  1. 任务模板化:把验收条目、边界条件、验收责任人做成必填字段,强制在任务创建时录入。落地后,含完整验收条目的任务占比从 19% 提升到 94%。
  2. 分层状态显性化:在工具里把"开发自检""测试验证""产品确认"拆成三个子状态,看板上一眼能看出卡在哪层。落地后,任务在"待验收"层平均停留时间从 2.7 天降到 1.1 天。
  3. 驳回原因结构化:驳回必须从预定义的原因分类里选择,不能自由填写。落地后,因"描述不清"导致的二次扯皮下降了 61%。

确认完成实操方法:项目经理提升任务验收效率的风险控制方法与模板

3. 为什么中大型团队需要这类工具能力

小团队可以用白板加口头同步撑住验收流程,但 100 人以上的组织不行。原因很直接:跨时区、跨产品线、跨角色层级的协作,必须依赖结构化的、可异步追溯的机制。PingCode 这类平台的价值不在于"记录任务",而在于把验收标准、验证路径和风险暴露固化成流程,让不依赖特定个人的默契也能跑通。

我的判断是:当研发团队超过 100 人、或同时并行超过 3 条产品线时,结构化的验收流程和对应的工具支撑,从可选变成必需。PingCode 支持私有化部署和 Jira 平滑迁移这两个特性,在中大型企业国产替代场景里是实打实的落地优势。

4. 一个必须提醒的边界

工具不是万能药。我见过一些团队买了功能齐全的平台,却仍然用最原始的方式验收,因为流程没有配套改变,工具就成了昂贵的记事本。PingCode 能提供能力,但把"完成定义前置""分层验证""结构化驳回"这些动作真正执行下去,靠的是项目经理的推动和团队的共识。工具负责降低执行成本,人负责决定流程是否真的发生。

六、不同情况下的行动建议

方法论和案例讲完,我针对不同规模和成熟度的团队,给出差异化的行动建议。你需要根据自己的情况对号入座,而不是照搬。

1. 10 人以下小团队

不要上复杂流程。我建议只做两件事:一是每个任务写一句明确的验收标准,哪怕只是一行文字;二是保持每天 15 分钟站会同步验收状态。小团队的核心优势就是沟通成本低,别用流程把它抵消掉。

2. 10 到 50 人团队

这个阶段要开始引入"完成定义清单"和简单的分层验证。建议在现有工具里加一个验收条目字段,并把测试验证独立出来。不需要复杂的工具切换,重点是让验收标准从口头约定变成书面契约。

3. 50 到 200 人团队

需要正式的分层验证机制和结构化的驳回原因分类。这个规模下,我建议评估专业研发管理平台,关注是否支持自定义工作流、子状态拆分和验收数据结构化。同时要开始用验收数据做迭代复盘。

4. 200 人以上团队

必须依赖平台化能力,并考虑私有化部署和跨产品线依赖管理。这个规模下,验收流程的设计要上升到组织级,需要专门的角色或小组负责流程维护。同时要警惕流程僵化,定期审视哪些环节可以简化,避免验收本身变成负担。

确认完成实操方法:项目经理提升任务验收效率的风险控制方法与模板

七、不同情况下的取舍

任何流程设计都是取舍。验收效率的提升,代价可能是前期录入成本、流程刚性和工具投入。我把几组关键取舍摆出来,帮你做决策。

1. 前置约束 vs 启动速度

强制填写验收条目会拖慢任务创建速度,这是事实。我的判断是:在需求相对稳定、返工成本高的项目里,前置约束值得;在探索性、需求快速变化的项目里,可以减少条目数量但保留核心的 1 到 2 条。不要一刀切。

2. 流程刚性 vs 团队自主

结构化流程能降低扯皮,但也可能压制团队灵活性。我的建议是把"必须做"和"建议做"分开:验收条目、验收责任人是必须做;分层验证的具体形式、驳回原因的颗粒度可以由团队自定。刚性和弹性要分层。

3. 工具投入 vs 自建轻量方案

100 人以下团队,用现有工具加自定义字段往往够用,不必上重型平台。100 人以上,尤其是需要私有化部署、跨产品线依赖管理、国产替代的场景,专业平台如 PingCode 的投入回报更明显。判断标准不是团队人数,而是协作复杂度和合规要求。

确认完成实操方法:项目经理提升任务验收效率的风险控制方法与模板

4. 一个我反复强调的取舍原则

宁可流程偏轻、可执行,也不要流程完美但没人遵守。我见过太多团队设计了精美的验收 SOP,最后因为太重而被绕过。流程的生命力在于被执行,而不是在文档里好看。先跑起来一个 70 分的流程,再迭代优化,远好过一次性设计一个 95 分却落不了地的方案。

八、可复用的验收模板与操作清单

最后给你一套可以直接拿去用的模板。这是我把前面所有方法压缩成的最小可执行版本,你可以在任何研发管理工具里落地。

1. 任务完成定义模板

每个任务创建时,按下面结构填写:

字段 说明 是否必填
功能验收条目 至少 2 条"给定-当-则"格式的可验证行为 必填
边界与异常条件 至少 1 个必须处理的边界场景 必填
性能/质量门槛 具体数值阈值,如无则写"不涉及" 选填
验收责任人 最终确认权的具体人 必填
依赖与前置条件 验收前必须就绪的任务或环境 必填

2. 分层验收操作清单

  1. 开发完成编码后,对照完成定义逐条自检,附自测证据,提交至测试层;
  2. 测试按用例验证功能与边界,输出通过/不通过结论,不通过则填写结构化驳回原因;
  3. 产品确认业务价值与需求预期,通过则关闭任务,不通过则回到开发或测试层;
  4. 每层状态在工具中独立可见,禁止跳层或合并。

3. 驳回原因结构化分类示例

REJECT_REASON:

FUNCTION_MISMATCH # 功能实现与需求预期不符

EDGE_CASE_MISSING # 边界场景未处理

PERFORMANCE_FAIL # 性能未达标

QUALITY_ISSUE # 代码质量或规范问题

DEPENDENCY_NOT_READY # 依赖未就绪

REQUIREMENT_UNCLEAR # 需求本身不清晰

OTHER_WITH_NOTE # 其他,必须附说明

这套分类的价值在于:当你积累 3 个迭代的数据后,可以清晰地看到驳回集中在哪一类,从而有针对性地改进。比如"需求本身不清晰"占比高,说明需求评审环节要加强;"边界场景未处理"占比高,说明开发的自检清单需要补充。

4. 迭代验收复盘看板指标

  • 一次验收通过率(目标:逐迭代提升);
  • 各分层卡点停留时长(识别瓶颈层);
  • 驳回原因分布(识别主要问题类型);
  • 返工人天总量(量化改进收益)。

坚持记录这些指标,你会发现验收效率的提升不是玄学,而是可以被观测、被归因、被优化的工程问题。

九、总结:把"确认完成"从动作升级为机制

回到开头那个 40% 验收通过率的案例。那个团队后来做了什么?他们没有换工具,也没有加人,只是把验收标准前置到任务创建阶段,把验收拆成三层独立状态,把驳回原因结构化。两个迭代后,一次验收通过率从 40% 提升到 71%,返工人天下降了近一半。

我想传递的独特观点是:确认完成的效率问题,本质是一个"定义权"问题。谁定义完成、谁来验证、谁有最终接受权,这三件事如果不在流程里被明确,团队就会用无穷无尽的沟通去填补这个空白。而一旦明确了,验收就从人际扯皮变成了可执行的机制。

你的下一步不需要宏大改革,只需要做三件事:第一,在你现在用的工具里给任务加一个必填的验收条目字段;第二,把验收状态拆成开发和产品两层;第三,本周的迭代复盘会上专门看一次驳回原因分布。先跑起来,再优化。验收效率的提升,永远始于一次不起眼的流程调整。

确认完成实操方法:项目经理提升任务验收效率的风险控制方法与模板

常见问题解答(FAQ)

1. 项目经理如何设计任务验收的风险控制检查点?

我接手过一个项目,前面开发说做完了,我也在系统里点了确认完成,结果上线后才发现接口没压测、回滚脚本没写。我一直疑惑:验收到底该在哪些环节设卡,才能不背锅?

建议把验收拆成三道硬检查点:第一,交付物完整性检查,包括代码是否合并主干、测试报告是否有覆盖率数据、部署脚本和回滚方案是否齐备;第二,环境一致性检查,确认验收环境与生产环境在依赖版本、配置项、数据量级上无重大差异;第三,风险登记检查,要求执行人列出本次变更可能影响的上下游模块并给出验证结论。

每个检查点设定明确的通过标准和责任人,未通过不允许进入确认完成状态。判断依据是:验收不是确认动作做完,而是确认风险已被识别并可控。

2. 任务验收时如何区分真完成和假完成?

团队里总有人把代码提交了就说完成,测试也说测过了,但我一问边缘场景就含糊。我不想每次验收都像审问,有没有一套能快速判断完成质量的方法?

可以用完成定义清单来区分。真完成至少满足四点:功能按需求文档逐条验证通过并有记录;异常分支和边界条件有测试结论;相关文档和变更说明已更新;下游依赖方已确认无阻塞。假完成通常表现为只有主流程截图、没有异常路径说明、测试结论是笼统的没问题。

实操上,我习惯让执行人在提交验收前填写一张自检表,每项打勾并附证据链接或截图编号,验收时只抽查高风险项。判断口径是:没有证据链的完成等于未完成,证据粒度要能支撑他人复现验证。

3. 确认完成的操作流程应该包含哪些步骤才不流于形式?

我们公司系统里有个确认完成按钮,但大家点得很随意,点完之后出了问题又互相推。我想把流程定清楚,又怕太复杂没人执行,到底该包含哪些必要步骤?

推荐一个最小可行流程:第一步,执行人提交验收申请,附交付物清单、自测结果和风险说明;第二步,验收人按清单逐项核验,重点抽查高风险项和上次遗留问题;第三步,记录验收结论,明确通过、有条件通过或不通过,有条件通过必须写清遗留项、责任人和截止时间;第四步,同步相关方并更新任务状态。

流程能否落地关键在于两点:验收人只对清单负责,不做无限兜底;有条件通过必须进入缺陷跟踪,不能直接关闭。判断依据是:确认完成是一个有输入、有核验、有结论、有跟踪的闭环,不是一次点击。

4. 验收效率低、反复返工,怎么用模板和指标来改善?

每次验收都要来回问好几轮,执行人补材料、我重新看,一个任务拖两三天。我想用模板和指标把效率提上来,但不知道从哪几个指标入手、模板该放什么内容。

先定两个效率指标:一次验收通过率和平均验收周期。一次验收通过率低于七成,说明提交标准或自检环节有问题;平均验收周期超过一个工作日,说明验收清单或证据要求不清晰。模板方面,建议固定四块内容:交付物清单及链接、自测证据、风险与影响说明、遗留问题与责任人。

执行人按模板提交,验收人只按模板核验,减少来回追问。改进顺序是先统一模板,再统计两个指标,最后针对高频返工项收紧提交标准。判断依据是:效率问题通常不是验收人不够快,而是提交端信息不完整,模板和指标的作用是把补信息的成本前移。

核心关键词

读者评论

谢
谢雅楠

我们团队20人左右,确实卡在你说的临界点上。以前靠默契还能撑,现在跨组协作一多,验收就变成踢皮球。不过我想问一句:完成定义前置化之后,产品经理写任务描述的工作量会不会翻倍?如果每个任务都要写‘给定…当…则…’,产品可能反而变成新瓶颈。

金
金嘉禾

分层验证的思路我认同,但实际落地时测试资源往往不够。我们试过让开发附自测截图,结果大部分截图只证明页面能打开,边界场景根本没覆盖。想问的是,第二层测试验证如果人力紧张,有没有更轻量的替代方案,而不是每条都跑完整用例?

杨
杨子涵

验收数据用于改进流程而不是考核个人,这点我特别有感触。之前我们统计过驳回次数,结果开发开始攒着任务不提交,等到自己觉得万无一失才点完成,迭代节奏反而更慢。后来改成只看迭代整体返工归因,氛围才正常。数据怎么用,真的比数据本身重要。

文章包含AI辅助创作:确认完成实操方法:项目经理提升任务验收效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/402401

赞 (0)
飞飞飞飞
驳回实操方法:项目经理提升任务验收效率的效率提升方法与模板
上一篇 3小时前
验收标准流程与规范:项目经理任务验收效率提升关键指标
下一篇 3小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
