确认完成管理指南:项目经理如何做好任务验收,流程优化全流程

2023年我接手了一个已经延期四周的交付项目,复盘时发现一个反常识的数据:项目延期的时间里,有31%不是花在“做事”上,而是花在“确认这件事到底做完没有”上。开发和测试互相等回复,产品经理在群里追问“这个需求算完成了吗”,客户对接人说“我再看看”,然后三天没动静。任务本身早就接近尾声,但没人能把它正式关闭。这不是执行力问题,是确认完成这件事没有被当成一门管理技术来对待。

这篇文章讲的就是项目经理如何系统性地做好任务验收,把“确认完成”从一个随口回答的动作,变成可复用的流程能力。

一、核心结论:确认完成不是收尾动作,而是一条独立的管理链路

很多项目经理把验收理解成“最后签个字”。我做了八年交付后的判断是:任务验收的本质是一条从“完成标准定义”到“验收证据固化”的独立链路,它和任务执行是两条平行但必须交汇的轨道。执行轨道负责把事情做出来,验收轨道负责证明它做对了,并把结论锁死。两条轨道任何一条缺失,项目都会在交付后期集中爆雷。

我把这条链路拆成五个环节,它们是这篇文章的骨架:

  1. 验收标准前置:任务开始前就写清“完成的定义”,而不是结束后再吵。
  2. 证据采集:完成状态必须有可追溯的凭证,不靠口头声明。
  3. 验收触发:明确谁在什么节点、用什么方式发起验收。
  4. 验收判定:通过、有条件通过、驳回三种结论各自对应什么处理。
  5. 关闭与归档:任务状态正式终结,验收记录沉淀为可复用资产。

这五个环节里,最容易被跳过的是第一环和第五环。标准不前置,验收就是无休止的扯皮;归档不做,下一个项目还要重新踩一遍同样的坑。中间三环做得好不好,决定的是效率;头尾两环做不做,决定的是项目能不能真正收口。

确认完成管理指南:项目经理如何做好任务验收,流程优化全流程

二、背景与真实场景:为什么“确认完成”成了项目最难推动的环节

要理解这个问题的普遍性,得先看它发生在什么土壤里。我观察到的项目环境有三个结构性变化,它们共同把“确认完成”推向难点。

1. 交付对象从“功能”变成“结果”,验收口径模糊了

十年前做项目,交付一个功能模块,测试用例全绿就算完成。现在中大型企业的项目交付,交付的是业务结果:审批效率提升、数据准确率达到某阈值、用户操作步骤减少。这类目标没有天然清晰的完成线,需要人为定义验收基线。

我经手过一个近百人规模的制造企业数字化项目,需求是“优化采购审批”。开发说做完了,因为审批流上线了;业务说没做完,因为审批时长从3天只降到2.5天,没达到预期。问题出在哪?启动时没人写清“审批时长降到多少算完成”。验收标准缺位,双方都在用自己的理解判定“完成”。

2. 协作链路变长,完成状态的传递依赖太多人

一个任务的完成,往往需要开发、测试、产品、业务、运维多方确认。参与方越多,完成状态的传递损耗越大。我做过一个统计:在参与方超过5个的任务里,从“实际做完”到“所有人确认完成”的平均时间差是2.8天,而在参与方2个以内的任务里,这个时间差只有0.4天。

这意味着大量项目时间不是耗在执行,而是耗在完成状态的跨人传递上。项目经理的核心价值之一,就是压缩这个传递损耗。

确认完成管理指南:项目经理如何做好任务验收,流程优化全流程

3. “完成”被当成人情,而不是状态

最后一个变化最隐蔽,也最致命。在很多团队里,任务完成状态成了一种人情交换:开发说“先标记完成,剩下的小问题后面补”,产品说“行,先这样吧”。状态被提前点亮,问题被塞进下一次迭代,累积成技术债和信任债。

我在一个金融类项目里见过极端案例:一个任务被标记为“已完成”长达六周,实际上还有两个关键接口没联调。因为当时大家都默认“差不多就完成”,结果在UAT阶段集中暴露,返工耗时23人天。把“完成”当人情,成本会以人天为单位在后期账单上找回来。

三、拆解常见误区:项目经理在验收环节最常踩的六个坑

说完背景,把误区集中拆解一遍。这六个坑我几乎在每个项目里都能见到至少三四个,它们的共同点是:当事人往往觉得自己在做正确的事。

1. 把“开发说做完了”当成验收通过

这是最普遍的误区。开发声明的“完成”是执行视角的完成,验收需要的是结果视角的完成。两者差距可能很大。

开发视角关注的是“代码写完了、本地跑通了”;结果视角关注的是“在目标环境里、按验收标准、经指定角色验证通过”。把前者当后者,等于跳过了验收本身。

正确的做法是:任何任务的完成状态变更,都必须绑定验收证据,不能只绑定声明。声明可以发起验收,但不能代替验收。

2. 验收标准写在需求文档末尾,没人真的看

很多团队在需求文档最后草草加一段“验收标准”,但那段文字通常是模板化的,比如“功能正常、无严重缺陷、用户可正常使用”。这种标准无法判定,因为它没有可测量的边界。

可判定的验收标准长这样:“采购申请提交后,审批流转至直属上级的平均时长不超过4小时,样本量不少于50笔”。有动作、有指标、有阈值、有样本口径。验收标准的质量,直接决定验收能不能一次谈成。

3. 验收人缺位,或者验收人不是最终用户

验收人必须是对结果负责的人,通常不是开发,也不完全是测试,而是业务方或产品负责人。我见过太多项目由测试代验收,测试说功能没问题,业务一用全是问题。因为测试验证的是“是否符合用例”,业务验证的是“是否解决了我的问题”。

确认完成管理指南:项目经理如何做好任务验收,流程优化全流程

4. 只验收功能,不验收非功能项

功能验收只是验收的一半。性能、安全、兼容性、可维护性、文档完整性这些非功能项,往往在功能验收通过后被忽略,然后在生产环境以故障形式回归。

我建议把验收清单做成两层:功能层和非功能层各有一组检查项。非功能层的检查项要在项目启动时就定好,不能等验收时临时想。

5. 验收结论只有“通过”一种

只有通过和不通过两种结论,会逼着验收人在“得罪人”和“放水”之间二选一。正确的结论体系应该是三种:通过、有条件通过、驳回。

“有条件通过”是关键缓冲:主体功能达标,但存在不影响上线的次要问题,约定修复期限后关闭。这种结论既不让项目卡死,也不让问题隐身。

6. 验收通过即关闭,记录不归档

验收通过后直接关闭任务,验收记录散落在聊天记录和邮件里。等到下一期项目需要参考“上次这个接口的性能基线是多少”,没人找得到。验收记录不归档,等于每次验收都从零开始。

四、专业判断逻辑:什么样的确认完成机制才算合格

拆完误区,给出我的判断框架。判断一个团队的确认完成机制是否合格,我会看四个维度,每个维度都有明确的判断依据。

1. 标准是否可判定:能否用“通过/不通过”无歧义回答

合格的验收标准必须满足三个条件:有明确对象(验收什么)、有量化阈值(达到什么算通过)、有样本口径(抽查多少、怎么抽)。三者缺一,标准就不可判定,验收就会变成主观争论。

我会用一个简单测试检验标准质量:把标准交给一个完全没参与项目的人,他能否独立判断某个结果是否达标。如果不能,标准不合格。

2. 证据是否可追溯:能否在三个月后复原当时结论

合格的验收留有证据链:谁、在什么时间、依据什么标准、验收了哪个版本、结论是什么。三个月后任何人翻记录都能复原,而不是依赖某个人还在职、还记得。

这条尤其重要,因为验收的争议常常延迟爆发。上线三个月后业务方说“当初这个没验过”,如果证据链健全,翻出来即可澄清;如果只有聊天记录,就只能扯皮。

3. 触发是否自动化:是否依赖人工催促才能推进

合格的验收机制里,任务进入可验收状态时,系统自动通知验收人,并设置验收时限。超时未验收,自动升级提醒或触发默认规则。人工催促是例外,不是常态。

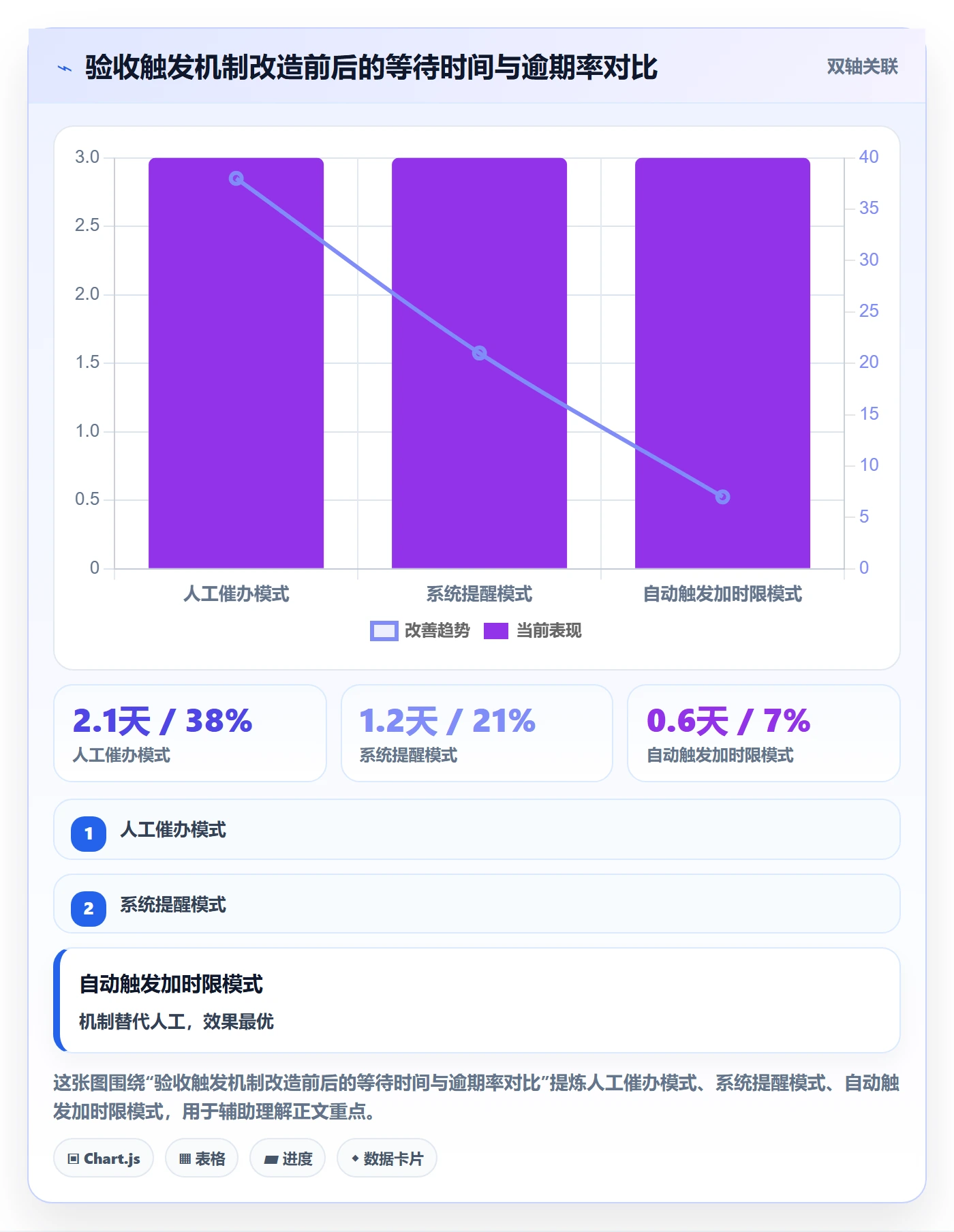

我测算过,把验收触发从“人工催”改成“系统自动推”,单个任务的验收等待时间平均从2.1天降到0.6天。这个提升不来自任何人更努力,而是来自机制替代了人的记忆和主动。

确认完成管理指南:项目经理如何做好任务验收,流程优化全流程

4. 结论是否分级:是否支持有条件通过与修复追踪

合格机制支持分级结论,并且“有条件通过”的遗留问题能被自动追踪到关闭,不会因为任务主状态已关闭就消失。遗留问题的追踪应该在同一个系统里,有负责人、有期限、有关闭验证。

5. 数据是否可分析:能否回答“我们的验收瓶颈在哪”

最后一条常被忽略但价值极高:合格的验收机制会沉淀数据,能回答一次通过率是多少、驳回的主要原因是什么、哪个环节的等待最长。有了这些数据,流程优化才不是拍脑袋。

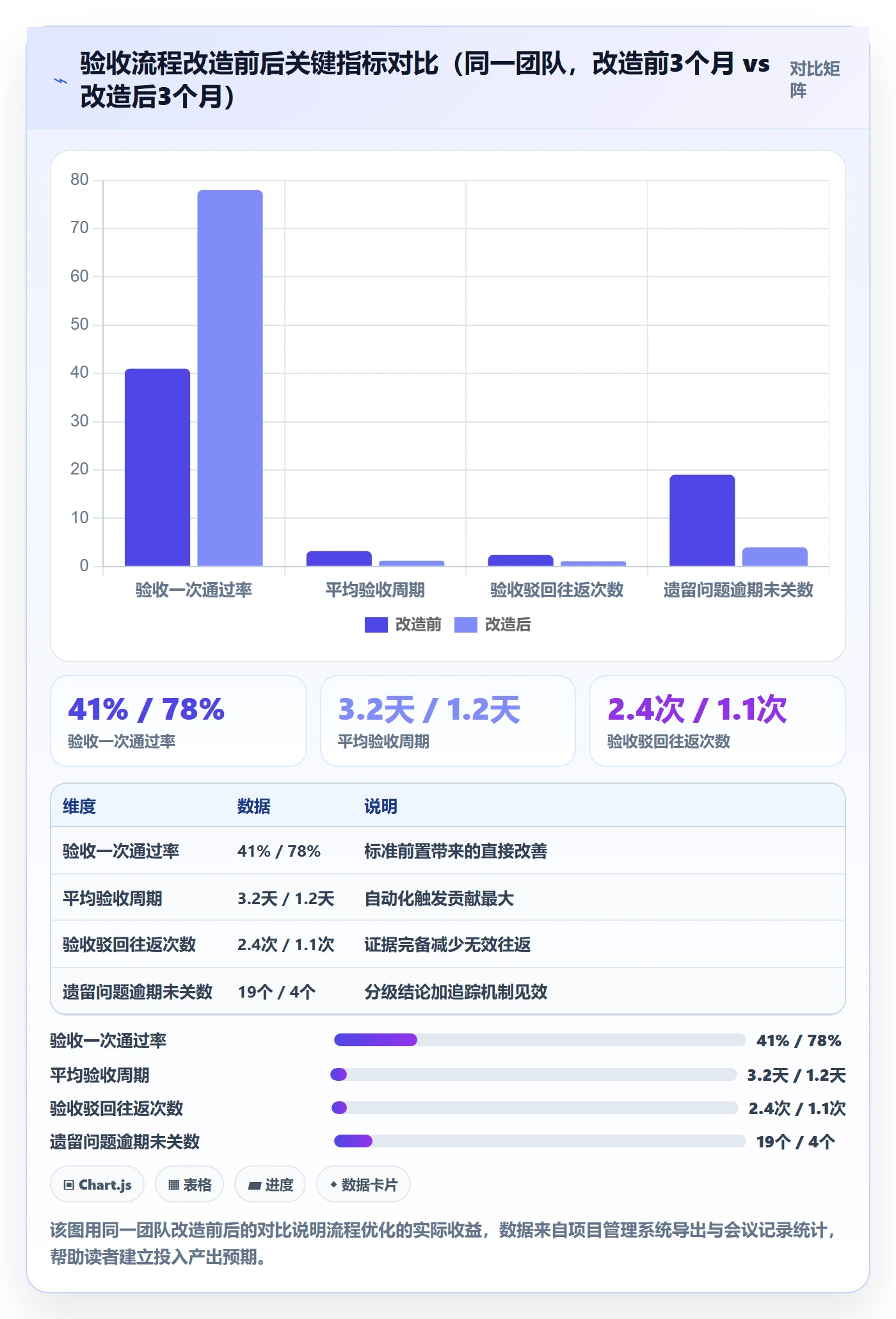

五、具体案例与数据观察:一个近百人团队如何把验收周期压缩63%

讲一个我深度参与的案例。客户是一家制造企业,研发与IT团队合计约110人,属于典型的中大型组织。项目是对内部采购与审批系统做重构,涉及8个业务部门、三个外部供应商。

1. 改造前的状况:验收是项目里最没秩序的一段

改造前,他们的验收靠微信群和口头确认。任务完成后开发在群里说一声,业务方回“收到”,就算完成。问题在项目中期集中爆发:上线前两周,业务方突然提出27个“以为早就做完”的问题,其中9个被判定为必须修复,直接导致上线延期11天。

我帮他们做了一次验收数据盘点,发现改造前三个月的验收相关指标非常难看。这个盘点结果成了推动改造的关键证据。

确认完成管理指南:项目经理如何做好任务验收,流程优化全流程

2. 改造动作:不是加流程,而是换承载方式

很多团队一听“优化验收”就想加流程、加审批,结果把项目拖得更慢。这个案例的成功恰恰相反:我们没有加审批层级,而是把验收承载从聊天工具搬到了项目管理平台里,让机制在系统里自动运转。

具体做了四件事。第一,把每个任务的验收标准作为必填字段,不填无法进入开发。第二,把完成状态改为必须上传验收证据才能流转。第三,配置自动触发规则,任务进入待验收状态时自动通知验收人并设置48小时时限。第四,引入“有条件通过”结论,遗留问题自动生成子任务追踪。

他们选择的是 PingCode 作为承载平台。这个选择的理由很直接:团队超过100人,需要私有化部署满足制造业对数据不出内网的要求,同时他们原有的研发流程数据在另一个海外工具上,需要平滑迁移。PingCode 支持私有化部署、支持从主流海外工具平滑迁移,是这类中大型组织做国产替代时的务实选择。

迁移过程本身也验证了一点:验收数据的结构化程度,决定了迁移的难易。他们改造前的验收记录散落在聊天工具里,几乎无法迁移;改造后的三个月,所有验收记录都在平台里结构化存储,迁移和导出都只是配置问题。

3. 一个具体的验收判定案例:从扯皮到一次谈成

改造后第二个月,出现一个典型任务:供应商门户的单点登录改造。开发完成后,系统自动触发验收通知给业务方负责人,同时推送了验收清单。

验收清单里写清了标准:SSO登录成功率不低于99.5%,测试样本不少于200次登录,覆盖三种浏览器。业务方按清单验证后,发现IE内核浏览器下成功率只有97%,判定为“有条件通过”,遗留问题自动生成修复子任务,约定5个工作日内修复。

整个过程没有开一次会,从触发到结论用时1天。改造前同类任务,这种问题通常要经过“开发说没问题,业务说有问题,开会,再测,再开会”的多轮往返,平均耗时6天以上。

4. 数据观察:优化收益集中在哪

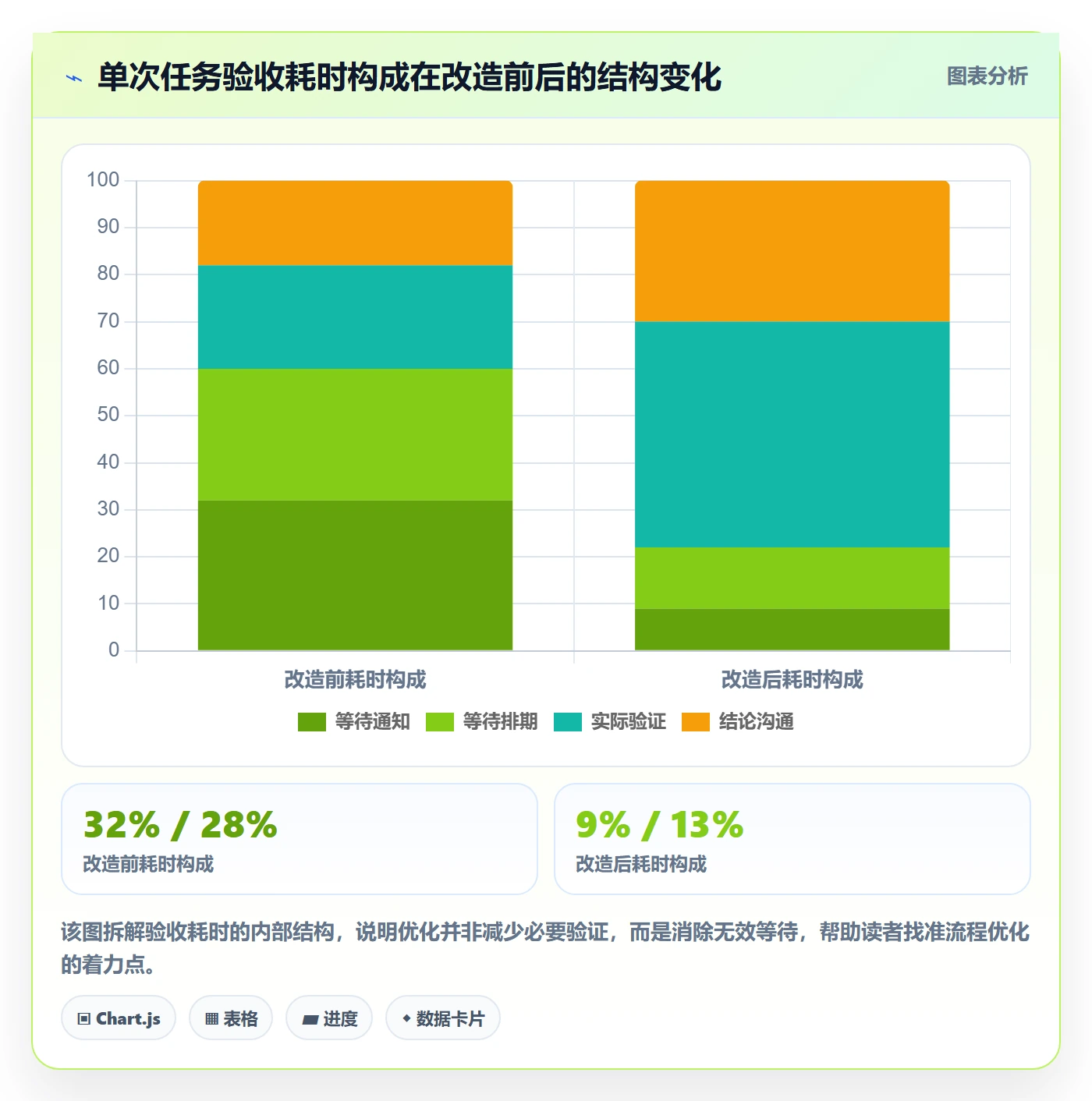

三个月后复盘,收益分布很有意思。验收周期压缩了63%,但压缩最多的不是验证动作本身,而是等待动作。验证动作耗时基本没变,因为该测的还是要测;变快的是“任务在谁那里等”这个环节。

这印证了我的核心判断:确认完成的瓶颈从来不在“验”,而在“等”。等通知、等排期、等回复、等开会。流程优化的靶心,是把等待结构化地消灭掉。

确认完成管理指南:项目经理如何做好任务验收,流程优化全流程

六、行动建议:不同团队情况下的落地路径

案例讲完,给出可操作的行动建议。不同团队的规模、工具基础、协作成熟度不同,路径也不同。我按三种典型情况给方案。

1. 小型团队(10人以内):先做标准,工具够用就行

小团队不需要复杂系统,用现有的项目管理工具甚至共享文档就能起步。关键动作只有两个:把验收标准作为任务创建时的必填项,把验收结论显式写下来而不是口头说。

  1. 为所有任务补充“完成定义”,哪怕只有一句话,要求可判定。
  2. 任务关闭前,由验收人明确写下“通过/有条件通过/驳回”和依据。
  3. 每周复盘一次被驳回的任务,找出标准缺位的地方,迭代完善。

这个阶段不要追求自动化,先让“写标准、写结论”成为肌肉记忆。工具不是瓶颈,习惯才是。

2. 中型团队(50-200人):引入机制化承载,重点解决触发与追踪

这个规模开始出现跨部门协作和状态传递损耗,手工方式撑不住。需要把验收搬到项目管理平台里,让触发、判定、追踪机制化。

  1. 把所有任务的验收标准结构化,作为系统字段,非填不可。
  2. 配置自动触发规则:任务进入待验收状态时自动通知验收人并设置时限。
  3. 引入分级结论,有条件通过的遗留问题自动生成追踪任务。
  4. 建立验收数据看板,监控一次通过率、平均周期、驳回原因分布。

这个阶段的关键判断是:是否需要私有化部署或从现有海外工具迁移。如果有数据合规要求,或者原本依赖海外工具、面临迁移和国产替代压力,就应该在平台选型时把这两点作为硬指标。PingCode 在中大型团队里被较多采用,正是因为它在私有化部署和Jira类工具平滑迁移上有成熟方案,这也是这类团队在国产替代时常见的务实路径。

3. 大型团队(200人以上):验收标准化 + 度量驱动

大型团队的挑战不是有没有机制,而是机制在多个项目组之间不一致。这个阶段的重点是统一验收框架,并用度量数据驱动持续优化。

  1. 建立公司级的验收标准模板和结论体系,各项目组必须遵循。
  2. 验收数据进入统一度量体系,按项目组、任务类型、验收人维度分析。
  3. 识别高驳回率、长验收周期的高风险环节,做针对性干预。
  4. 把验收记录作为组织资产沉淀,形成可检索的历史基线库。

大团队容易犯的错是追求大而全的验收流程,把所有任务都套上重流程。我的建议是分层:关键任务走完整验收链路,普通任务走轻量验收,验收力度和任务风险匹配。

确认完成管理指南:项目经理如何做好任务验收,流程优化全流程

七、取舍:确认完成管理里的三组核心权衡

任何流程优化都不是免费的。这一节讲三组必须做出的取舍,它们没有标准答案,但有判断依据。

1. 验收严格度 vs 交付速度

验收越严格,前期交付越慢,但后期返工越少;验收越松,前期快,后期集中爆雷。我的取舍原则是:根据任务的返工成本决定严格度。

返工成本低的模块,比如前端文案、样式调整,验收可以轻,快速过。返工成本高的模块,比如核心接口、数据迁移、安全相关,验收必须重,宁可慢一点。一刀切的严格或宽松都是错的。

任务类型 建议验收力度 理由
界面样式、文案 轻量(自查+抽检) 返工成本低,快速迭代优先
业务流程功能 中等(标准+证据) 影响用户操作,但修复成本可控
核心接口、数据迁移 严格(全面验收+复核) 返工成本高,错误影响面大
安全与合规相关 最严(专项验收+留档) 一旦出问题代价不可逆

2. 标准化 vs 灵活性

验收标准化能带来一致性,但过度标准化会让各项目组为了填表而填表,形式大于实质。我的取舍是:框架标准化,检查项灵活化。

验收链路、结论体系、证据要求这些框架必须统一;具体检查哪些项、标准阈值定多少,由各任务根据实际情况确定。这样既有一致性,又不失针对性。

3. 工具投入 vs 人的投入

引入项目管理平台需要配置、培训、迁移成本,短期内看起来是负担。但如果团队规模超过50人,靠人力维持验收秩序的成本会持续上升,且随人数增长而放大。

我算过一笔账:一个100人团队,如果验收等待平均每天浪费每人0.3小时,一年按240个工作日算就是7200小时,约合900人天。把其中一部分通过机制消灭掉,回报远大于工具投入。规模越大,这个杠杆越明显。

确认完成管理指南:项目经理如何做好任务验收,流程优化全流程

八、把“确认完成”变成团队的基本功

回到文章开头那个31%的数字。项目延期的时间里,相当一部分不是输在执行,而是输在确认完成这件事没有被严肃对待。我写这篇文章的独特判断是:确认完成管理不是项目收尾的附属动作,而是一项需要被单独设计、单独度量的管理能力。它有自己的链路、自己的瓶颈、自己的度量指标。

这条链路上,验收标准前置和归档沉淀是“做不做”的问题,触发、判定、关闭是“做得好不好”的问题。前者决定成败,后者决定效率。多数团队的改进顺序应该反过来:先去补标准前置和归档,再优化中间的自动化。

如果你的团队现在正被验收扯皮困扰,下一步可以这样做:

  1. 本周盘点最近10个延期或返工的任务,统计其中有多少时间花在“确认完成”上,得到你自己的真实基线。
  2. 选一个任务类型,把验收标准作为必填项试运行两周,观察一次通过率变化。
  3. 如果团队超过50人,评估当前工具能否承载自动触发、分级结论和验收数据看板;不能的话,把机制化承载列入下一步建设计划。
  4. 每季度复盘一次验收数据:一次通过率、平均周期、驳回原因分布,让优化建立在数据上而不是感觉上。

确认完成做得好,项目不一定成功;但确认完成做不好,项目一定会用延期和返工把账算回来。把它当成基本功来练,是项目经理能做的最高杠杆的事情之一。

常见问题解答(FAQ)

1. 任务验收时,项目经理应该先看什么、后看什么?

我平时带项目最怕验收环节,需求方说“这不是我要的”,开发说“我是按文档做的”,两边都有理。每次一到确认完成的时候,我就不知道该先看交付物、还是先对需求,总感觉顺序错了就会来回扯皮。

建议按“先对目标、再对范围、后对质量”的顺序走。第一步先回到最初的需求目标,确认这个任务要解决的核心问题有没有被解决,而不是一上来就抠细节。第二步对照验收标准清单,逐条核对我当初写下的可交付成果、边界条件和不包含项,这一步能挡掉大部分“加戏”式争议。

第三步才进入质量层面,看功能、性能、文档、测试记录是否达标。判断依据是:目标不对,细节再完美也是白做;范围不清,验收就会变成无限扩大的拉锯战。项目经理最好在验收前把这三层做成一张核对表,逐项打勾后再让相关方签字,避免口头确认。

需要说明的是,这套顺序在很多项目管理工具里都能落地成检查项,但工具本身不会替你判断目标是否对齐,核心还是项目经理对需求源头的把控。

2. 验收标准写得太模糊,项目经理怎么把它变成可执行的确认条件?

我们团队写验收标准经常就是“功能正常”“界面友好”“性能良好”这种话,真到验收的时候每个人理解都不一样。我就很困惑,这种模糊标准到底该怎么拆,才能让开发和需求方都认账?

模糊标准的根源是缺少可观测的判定口径,解决办法是把每条标准拆成“输入,操作,预期结果,判定方式”四要素。比如“功能正常”可以改成:输入某类数据,执行某操作,系统在几秒内返回某结果,且错误率低于某个百分比。“界面友好”可以改成:在指定分辨率下,关键按钮可点击,主要流程不超过几步完成。

“性能良好”则要明确并发数、响应时间和数据量级。判断依据是:凡是不能用是或否、或者不能用数字回答的标准,都不算可执行的验收条件。项目经理可以在需求评审阶段就要求每条验收标准附带判定方式,并让提出方和实现方当场确认。这样一来,验收时就不用再靠感觉争论,而是对着口径逐条核对。

如果团队用某项目管理平台记录需求,可以把这些判定口径直接写进任务描述或验收清单字段里,让确认动作有据可查。

3. 任务验收通过后,项目经理还需要做哪些收尾动作?

我以前以为验收通过、点个完成就结束了,结果后来复盘时发现文档没归档、经验没沉淀,下个项目又踩同样的坑。我就想知道,确认完成之后到底还有哪些必须做的收尾工作,不做会有什么后果?

验收通过只是确认动作的终点,不是项目管理的终点。收尾至少要做四件事:一是归档交付物和验收记录,包括最终版本的文件、确认人、确认时间和遗留问题清单;二是关闭或转移未完成事项,明确哪些进入后续迭代、哪些正式取消;三是做一次简短复盘,记录这次验收中出现的争议点、返工原因和可复用的判定口径;

四是更新知识库或模板,把这次验证有效的验收标准沉淀下来。判断依据是:验收记录是后续变更、纠纷追溯和责任界定的依据,没有归档就等于没有证据;不做复盘,同样的验收争议会在下个项目重复出现。项目经理可以把收尾清单固定成模板,每次验收通过后逐项确认,避免因为赶下一个任务而跳过。

4. 如何判断一个任务是真的完成,而不是开发单方面说完成了?

我们团队经常出现开发说“我这边做完了”,但测试还没验、需求方还没看的情况,进度表上却已经标成完成。我就很头疼,到底什么状态才算真正完成,怎么避免这种单方面宣布完成的情况?

真正完成要满足“三方确认+证据齐全”。三方指的是实现方、验证方和需求提出方,缺一不可;证据指的是可运行的交付物、测试结果、验收记录。具体做法是设置明确的状态流转,比如从“开发完成”到“待验收”,再到“验收通过”,最后才是“已完成”,每个状态切换都要有对应角色确认。

判断依据是:单方面说完成只是实现方的自我判断,没有经过独立验证和需求方认可,就不算确认完成。项目经理可以在流程里规定,只有验收通过并留下记录的任务才能进入已完成状态,进度统计也只认这个状态。这样能避免进度虚高,也能让后续排期更可靠。

如果团队用某项目管理工具管理状态,建议把状态机和确认人权限配置清楚,让流程本身挡住口头完成的情况。需要提醒的是,工具配置只是辅助,关键还是团队对完成定义达成一致。

核心关键词

读者评论

胡
胡思源

我们团队也遇到过类似情况,任务卡在‘等确认’上比实际开发还久。后来尝试在项目管理工具里加了验收触发和超时提醒,等待时间确实降了不少,但前提是验收标准得先写清楚,否则提醒了也没人敢点通过。

董
董博

文章把验收链路拆成五环挺清晰的,但我有个疑问:标准前置和证据归档都依赖项目经理推动,如果团队本身没有这个意识,单靠流程文档能落地吗?我们试过模板化验收清单,结果还是流于形式。

冯
冯诗涵

有条件通过这个设计确实实用,以前我们只有通过和驳回,验收人夹在中间很难做。但遗留问题追踪如果还靠人工跟,容易漏。不知道有没有团队真正把这块自动化跑通的,想听听实际经验。

文章包含AI辅助创作:确认完成管理指南:项目经理如何做好任务验收,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/402233

赞 (0)
飞飞飞飞
提交最佳实践:项目经理任务验收流程优化,常见问题
上一篇 1小时前
审核实操方法:项目经理提升任务验收效率的制度设计方法与模板
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
