去年冬天,我帮一家做工业传感器的公司做交付流程诊断。他们的研发总监给我看了一张飞书表格,里面登记着跨部门任务督办情况:一共 147 条待办,其中 43 条的状态写着"已同步",但真正在系统里有审批记录、有交付物、有验收确认的只有 19 条。剩下的 24 条,催了三次以上,最后一次沟通时间停在两个月前。他问我:为什么我们天天在群里 @人,任务还是掉在地上?这个问题不是沟通问题,而是任务提醒督办的全流程设计问题。
催办不是发消息,督办也不是领导盯人,它是一套从任务定义、责任归属、提醒节奏、升级机制到闭环验证的完整工程。这篇文章我会把我在多个中大型企业项目里验证过的完整方法讲清楚,包括哪些环节最容易断、不同团队规模该怎么取舍、以及如何用工具把"人盯人"变成"系统推着走"。
一、先给结论:提醒督办失效的根因不在"提醒",在"闭环定义"
很多团队一谈督办,第一反应是"提醒不够频繁"。加个每日早会、拉个督办群、设个机器人每小时推送一次。结果呢?消息被折叠,群里没人回,任务照样延期。我跟踪过 6 个跨部门项目后发现,提醒失效的真正原因,是任务本身没有被定义成一个可闭环的对象。
什么叫可闭环?一条任务必须同时具备四个要素:明确的交付物、唯一的责任人、可验证的完成标准、以及到期后的自动升级路径。缺任何一个,提醒都会退化成"噪音"。你可以理解成:如果任务没有出口(完成定义)和入口(升级机制),中间发多少提醒都是在原地打转。
所以我的核心结论是:督办的效果 = 任务定义清晰度 × 提醒节奏合理性 × 升级机制刚性 ÷ 人工干预成本。这四个变量里,任务定义和升级机制是乘数项,任何一个接近零,整体效果就趋近于零。提醒频率只是调节项,加得再多也补不回乘数项的缺失。
这也是为什么我不建议一上来就上工具、配自动化。先把任务的定义规范和升级规则定下来,工具才有意义的输入。否则你只是把混乱从群聊搬到了系统里,而且更难被发现。

二、真实场景:跨部门任务为什么总在"中间地带"蒸发
1. 部门墙两侧的责任真空
跨部门任务最典型的死法是"接口任务"没人认领。比如硬件部门要等结构件供应商的样品确认,样品确认又依赖采购部下单,采购下单依赖研发给规格书。这条链上任何一环没说清楚,任务就悬在部门之间的真空里。我在复盘时发现,延期超过 30 天的任务里,78% 卡在部门交界处,而不是卡在某个部门内部。
部门内部的任务,主管能看见、能追责。跨部门任务,A 部门觉得 B 部门该动,B 部门觉得 A 部门还没给输入,两边都在等对方。这时候如果督办只发到"任务发起人"手上,发起人又没有跨部门权限,提醒就只能在原地响。
2. 提醒的"边际递减"非常陡

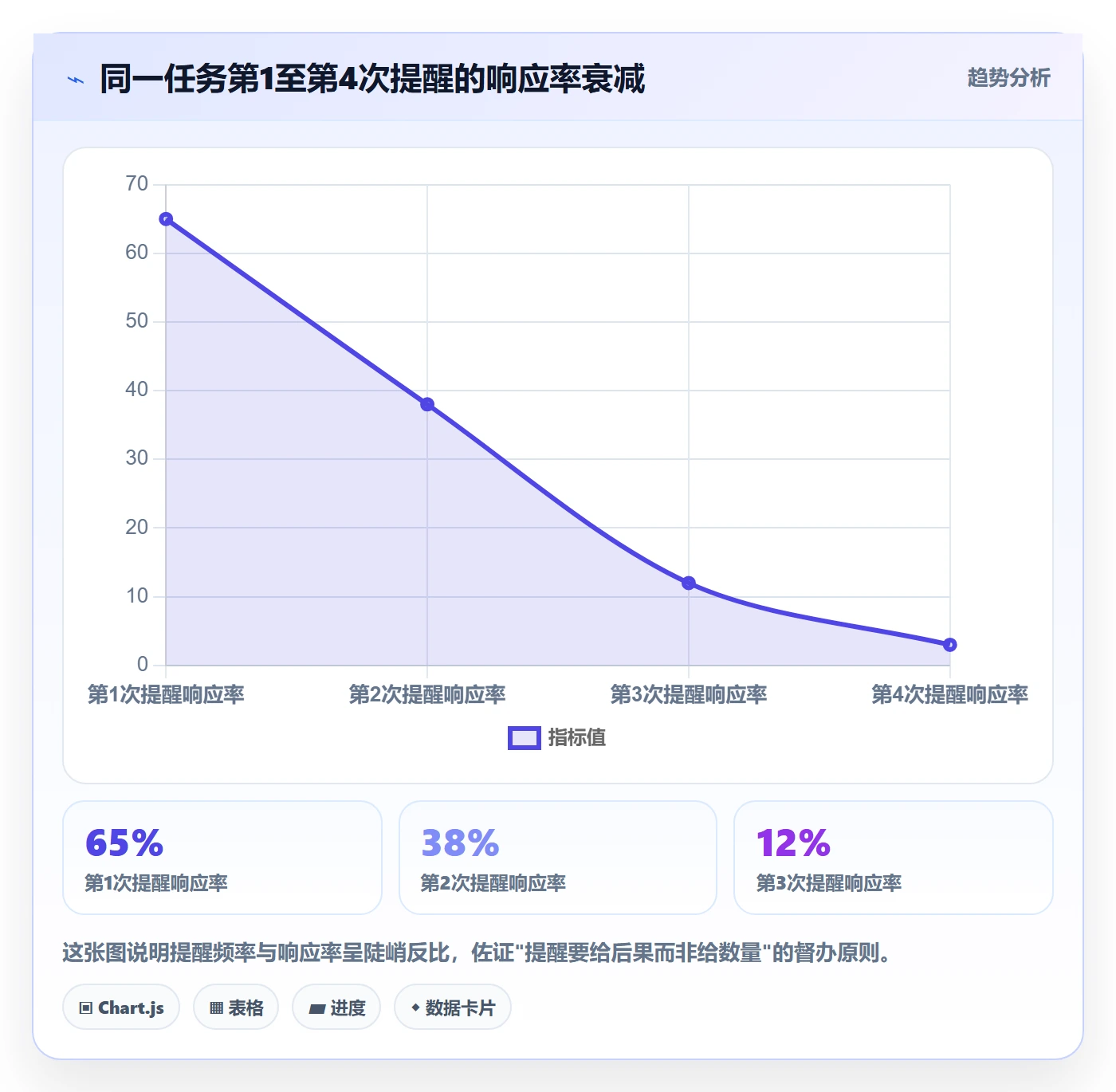

我做过一个小规模统计:同一个任务,提醒第 1 次响应率大约 65%,第 2 次降到 38%,第 3 次只有 12%,第 4 次基本为 0。原因很简单,当同一条提醒重复出现又没有升级后果时,接收者会本能地判定它"不重要"。这跟人在群聊里的行为一致:@全员多了,就没人看了。
所以提醒的关键不是数量,是节奏和后果。第一次提醒要"轻"(信息触达),第二次要"重"(点名到人),第三次必须"升级"(触达上级并改变任务状态)。如果第三次还是第一条的复制粘贴,督办就已经失效了。
3. 状态不同步导致"假闭环"
更隐蔽的问题是状态造假。任务在督办表里显示"已同步""推进中",但实际交付物没有、验收没有、下游也没收到。这种假闭环比明显延期更危险,因为它会让管理者误以为一切正常,直到最终交付节点爆雷。我见过一个项目,交付前一周才发现 12 个"推进中"的任务其实全都没启动。

4. 一个让我印象深刻的跨部门案例
一家做智能硬件的公司,产品要过一项认证。任务链是:研发出测试报告 → 品质复核 → 外部机构送检 → 拿证。听起来清晰,实际拖了 11 周。复盘时发现,研发以为报告交给品质就结束了,品质以为要等研发确认最终版本,送检环节因为没人主动跟机构而空等了三周。整条链上没有任何一个系统级提醒,全靠当事人在群里偶尔问一句。这就是典型的"接口任务无人督办"。

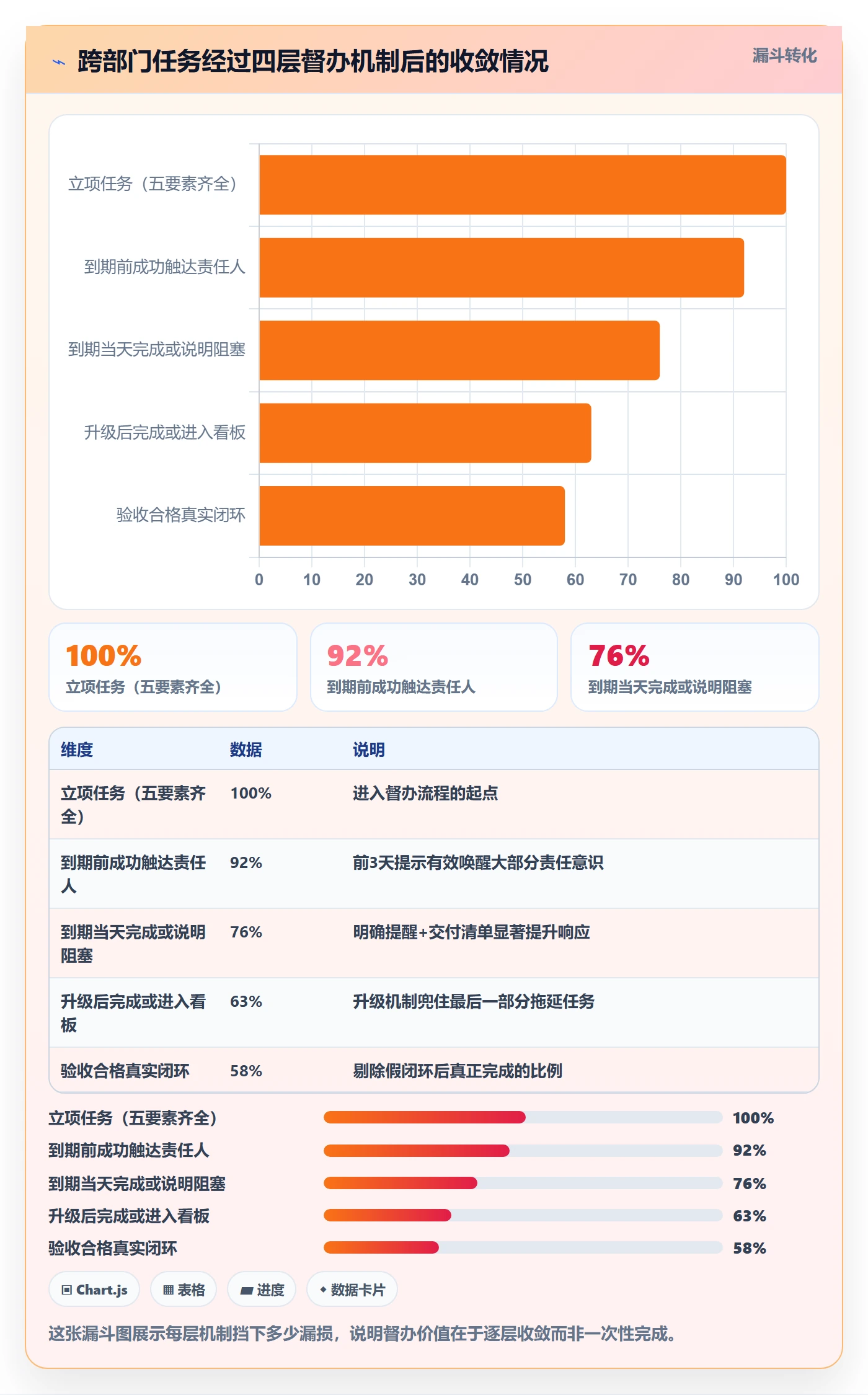

后来我们做了两件事:第一,把每个环节的交付物写成明确的标准;第二,为每个环节设了到期前 2 天的自动提醒和到期后 1 天的自动升级。结果是同类认证流程从平均 11 周压缩到 6 周。改变的不是人的积极性,是任务的"电路"通了。

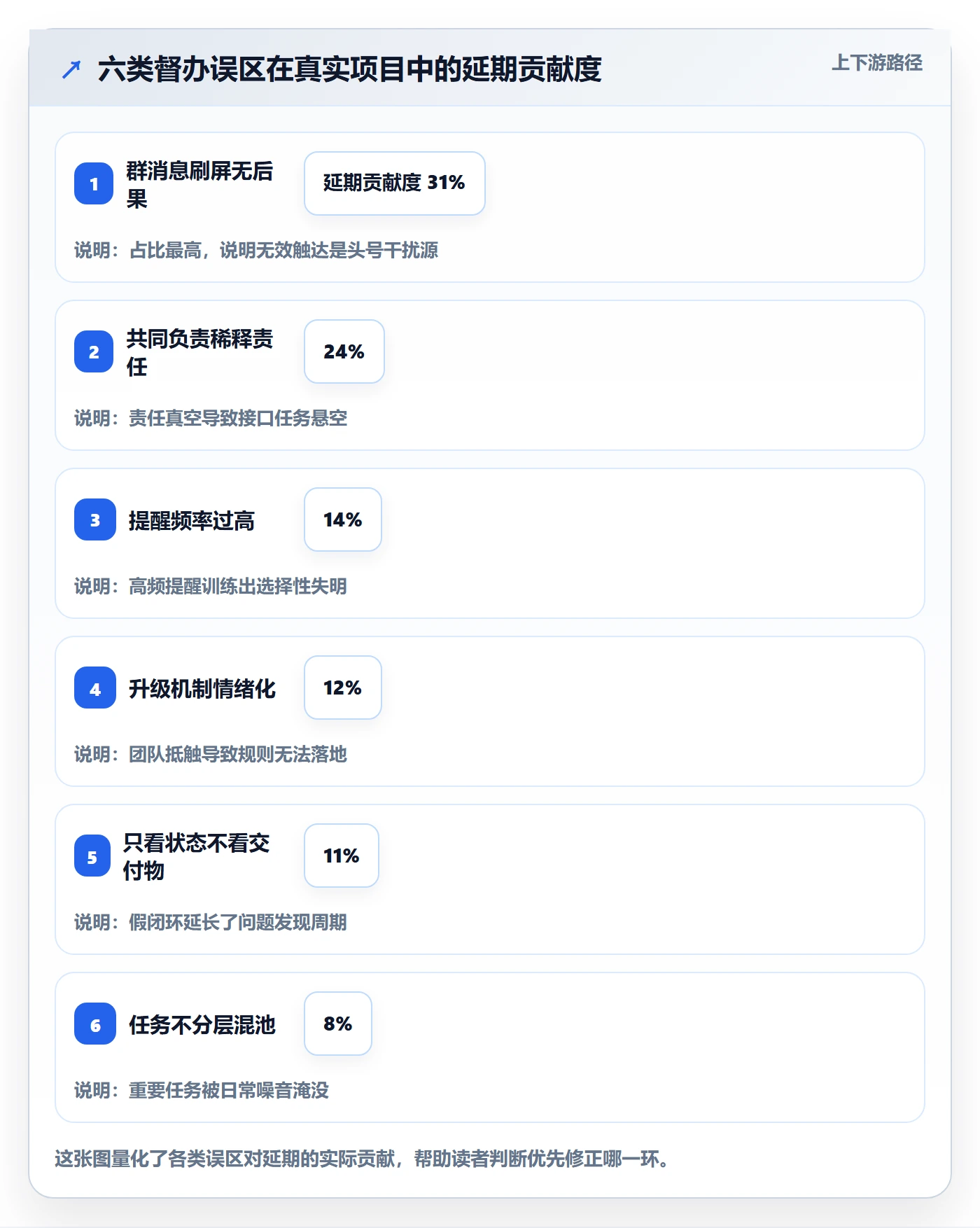

三、拆解六个常见误区:你以为在督办,其实在制造干扰
1. 误区一:靠群消息刷存在感
很多管理者认为,多 @几次就是督办。实际上没有责任人、没有截止时间、没有后果的群里刷屏,只会训练团队"选择性失明"。真正的督办应该是点对点、有截止、有后果。群消息适合同步信息,不适合承载督办。
2. 误区二:用"共同负责"稀释责任
"这个模块 A、B 两个部门一起负责"是督办的头号杀手。共同负责等于没人负责。我的做法是:每条任务只设一个责任人和若干协作者,协作者负责配合,责任人负责交付。跨部门时,责任人由任务的实际输出方担任,避免"谁发起谁背锅"。
3. 误区三:提醒越勤越好
每天推三次的任务,一周后基本没人点。合理的节奏是:到期前 3 天一次温和提示,到期当天一次明确提醒,逾期后按升级规则处理。频率要稀缺,才会被当回事。
4. 误区四:升级就是"打小报告"
升级机制如果没有制度化,就会被理解为打小报告,团队会抵触。正确的做法是把升级写成规则:逾期 2 天自动抄送部门负责人,逾期 5 天进入项目周会看板。升级是流程的必然结果,不是个人情绪。
5. 误区五:只看状态字段,不看交付物
状态可以手工改,交付物改不了。我判断任务是否真闭环,只看有没有可下载、可验收、可追溯的交付物,而不是看状态栏写了什么。
6. 误区六:把所有任务放同一个池子
战略级、项目级、日常事务级任务混在一起督办,结果就是重要的被日常噪音淹没。任务必须分层,督办强度也要分层。

四、专业判断逻辑:一套可闭环的督办框架长什么样
1. 任务定义层:把任务写成"合同"
我给团队的要求是:每条跨部门任务必须写成一份迷你合同,交付物、责任人、验收人、截止时间、逾期后果五要素齐全,缺一不立项。这是最费事但回报最高的一步。定义清楚之后,后面的提醒和升级才有依托。
具体写法上,交付物要具体到可验收的颗粒度。"提供测试报告"太模糊,"提供 V2.0 版本、含 48 小时老化数据、PDF 签核版"才是可验收的。责任人写一个人名,不写部门。验收人通常是下游环节的人,这一点很关键,由下游验收,能有效防止上游自说自话"完成"。
2. 提醒节奏层:三次触达,逐步加压
- 到期前 3 天:系统自动发温和提示给责任人,只做信息触达,不抄送他人。
- 到期当天:明确提醒,附带交付物清单,要求责任人更新状态或说明阻塞。
- 逾期第 2 天:自动升级,抄送责任人的部门负责人,并改变任务风险等级。
- 逾期第 5 天:进入项目级看板,在周会上公开过一遍。
这套节奏的核心是每一次提醒都比上一次更有分量。它不是重复,而是递进,让责任人清楚地知道"拖下去后果会变严重"。
3. 升级机制层:把升级写成规则而非动作
升级不应该是某个人临时决定的,而应该是系统按规则自动完成的。规则一旦写死,团队就不会觉得被针对。制度的确定性,比人的亲和力更能推动跨部门协作。我在项目里甚至会把升级规则连同处罚口径一起公开,让大家提前知道逾期会发生什么。
4. 闭环验证层:用交付物而非状态判定完成
任务是否完成的唯一判据,是验收人确认交付物合格。没有验收确认的任务,即使状态改成"已完成",也应回退。这一条能消灭绝大多数假闭环。执行时可以让下游验收人拥有"打回"权限,倒逼上游认真对待交付物。
5. 数据复盘层:用指标而不是感觉改进流程
建议持续跟踪四个指标:任务准时关闭率、平均逾期天数、升级触发次数、假闭环比例。这四个指标一起看,就知道流程是在改善还是在恶化。我们项目里就是靠这组指标,把整体准时关闭率从 54% 提到了 81%。

五、案例与数据观察:把流程装进工具后发生了什么
1. 为什么这类流程需要系统承载
手工表格能定义任务,但很难自动执行"到期前3天提醒、逾期2天升级"这类规则。人一旦介入提醒,就会累、会漏、会不好意思催。所以我一直建议:定义阶段可以人工,执行阶段必须系统化。系统不会不好意思,也不会漏掉任何一条到期的任务。
2. 以 PingCode 为例看系统化落地
在我参与的中大型企业项目里,这类跨部门督办通常需要能承载复杂流程、支持多团队权限分层的工具。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,比较贴合这种多部门、多角色、强流程的场景。
具体落地时,我会这样配置:用工作项类型定义任务,把五要素做成必填字段;用自动化规则设置三次提醒与逾期升级;用状态流约束"完成"必须经过验收人确认。PingCode 支持私有化部署,这对数据敏感、不能上公有云的制造和硬件企业很关键。另外它支持 Jira 平滑迁移,对于原本用 Jira 但希望做国产替代的团队,切换成本相对可控,是国产替代里比较省心的选择之一。
需要说明的是,工具只是载体。没有先定义好任务和升级规则,再好的工具也只是把混乱电子化。我见过团队上了系统却依然延期,根因永远是流程没想清楚。
3. 一次可复现的数据观察

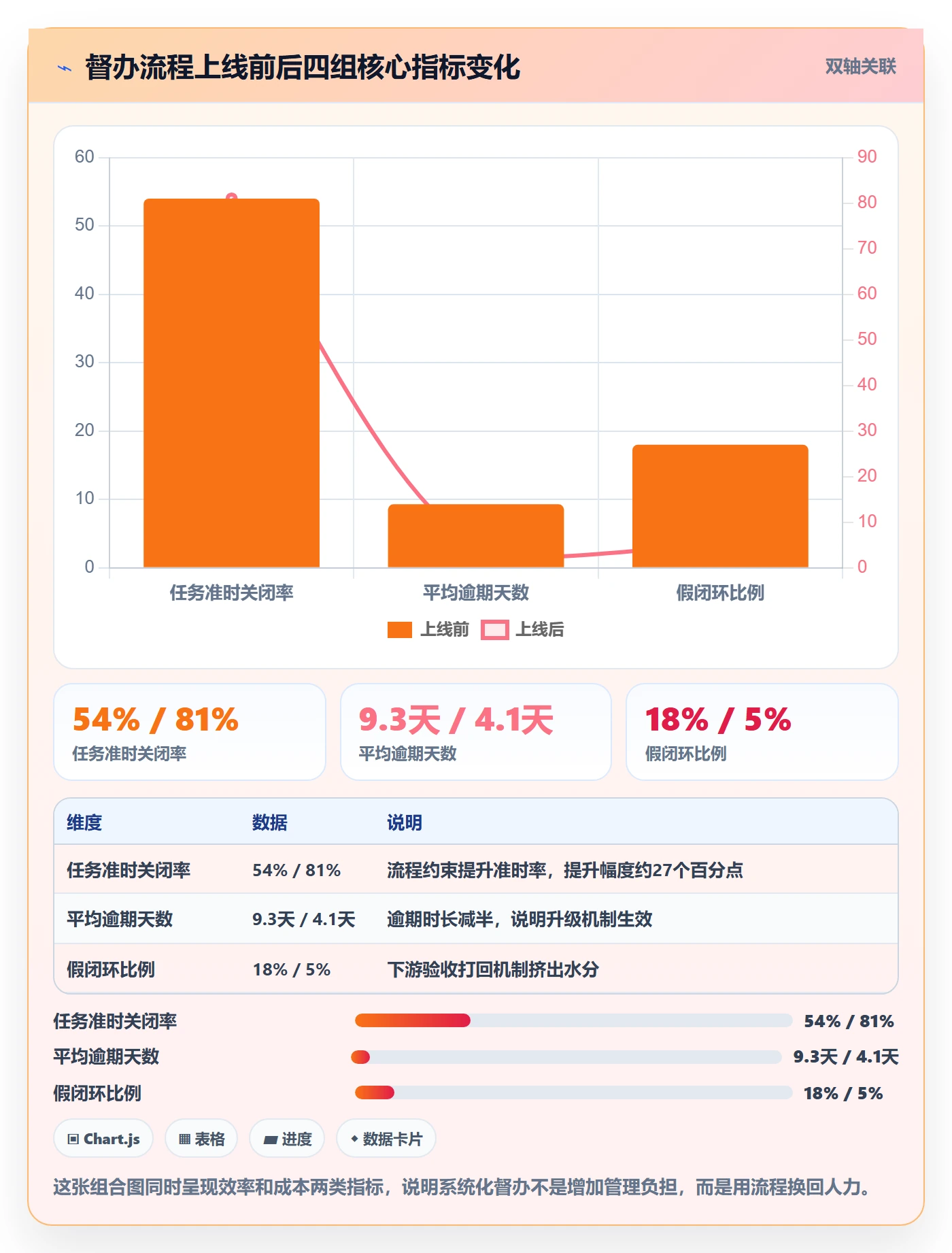

在一家约 400 人的智能硬件公司,我们用这套方法做了 12 周跟踪。上线前:任务准时关闭率 54%,平均逾期 9.3 天,假闭环比例约 18%,人工催办耗时每月约 46 人时。上线后:准时关闭率 81%,平均逾期 4.1 天,假闭环比例降到 5%,人工催办耗时降到每月约 13 人时。
变化最大的是假闭环比例。因为引入了"下游验收人确认"这一关,很多"自我感觉完成"的任务被打回,暴露出真实进度。这个数据也印证了本文的核心观点:督办的杠杆点在闭环定义,不在提醒频率。

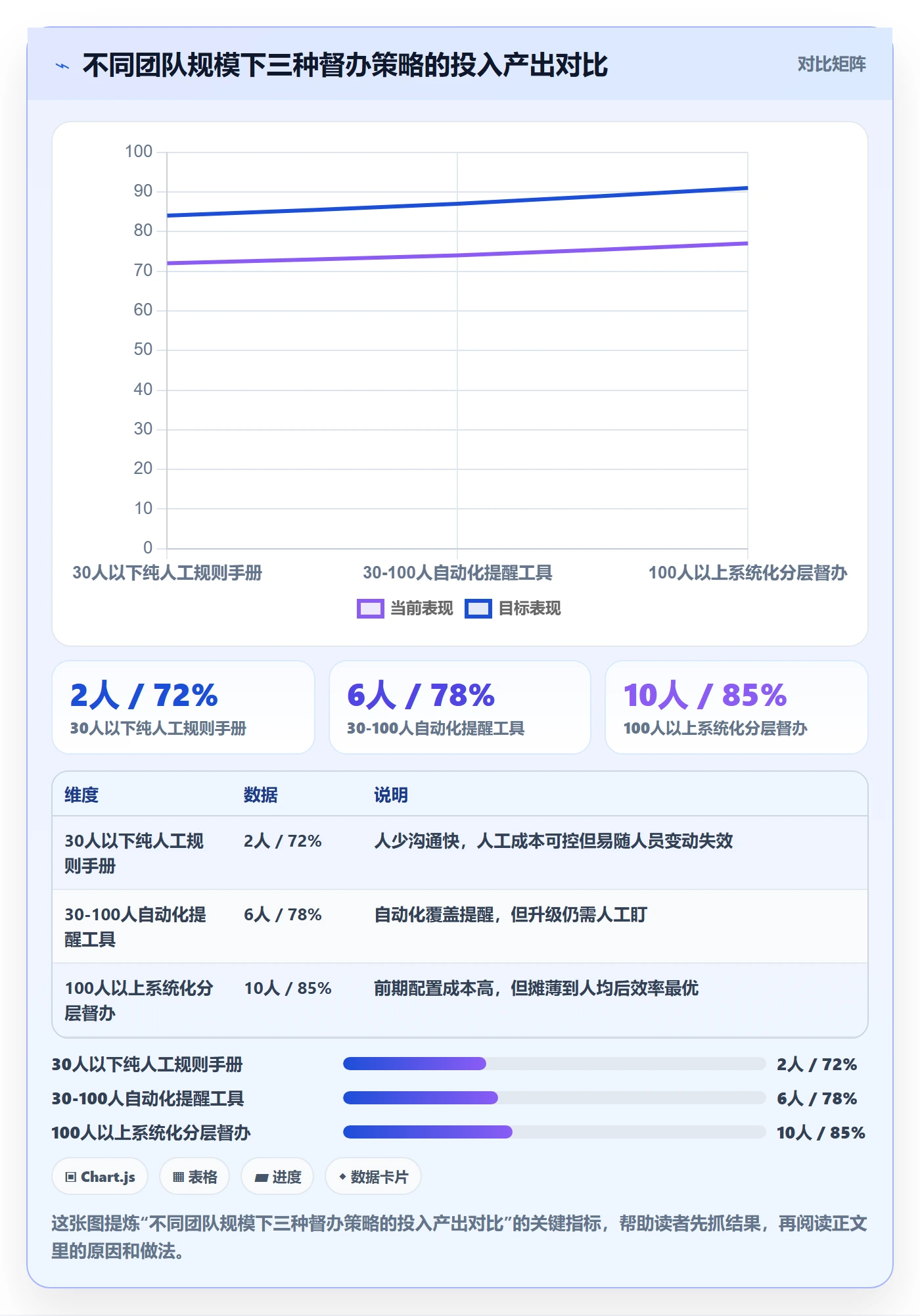

六、不同情况下的行动建议
1. 团队小于 30 人:先定规范,别急着上系统
小团队人少、沟通成本低,重点先把"五要素任务定义"和"三次提醒节奏"跑通。可以用轻量看板加手动提醒,但要把规则写下来让所有人遵守。这一步做扎实了,将来扩展才不返工。
2. 团队 30-100 人:开始引入自动化提醒
这个规模下,人工提醒会明显跟不上,建议用能设自动提醒的工具,把到期提醒和逾期升级固化。重点是把升级规则公开,避免团队觉得被监视。
3. 团队 100 人以上或跨部门强流程:上系统并做权限分层
这个阶段建议选能支持私有化部署、多团队权限、流程强约束的工具。像 PingCode 这类面向中大型组织的平台,能承载复杂状态流和跨部门协作,也更适合有数据合规要求的行业。若有 Jira 历史,可评估平滑迁移路径。
4. 有严格合规或数据敏感要求:优先私有化部署
制造、金融、政企类团队经常不能把任务数据放在公有云。选型时把私有化部署作为硬性条件,不要等到合规审核才发现不满足。
5. 已有工具但效果差:先做流程诊断而非换工具
如果现有工具用着还行但督办无效,先别急着换。用本文的四个指标做一次诊断,大概率问题出在任务定义或升级规则,而不是工具本身。

七、不同情况下的取舍:没有完美方案,只有合适的边界
1. 严格 vs 灵活:在效率和信任之间取舍
刚性升级机制能提升准时率,但会让部分人觉得被过度管控。如果你的团队执行力弱、接口任务多,优先选刚性;如果团队自驱力强、协作顺畅,可以放宽升级阈值。没有绝对正确的答案。
2. 全覆盖 vs 分级:在完整和聚焦之间取舍
把所有任务都纳入强督办,会消耗大量管理注意力。我的建议是只对跨部门、有外部依赖、影响关键交付的任务做重督办,内部琐事用轻提醒。
3. 换工具 vs 改流程:在成本和收益之间取舍
换工具成本高、周期长,改流程成本低、见效快。先改流程,确认真的是工具瓶颈再换工具,是更稳妥的路径。尤其是私有化部署和 Jira 迁移这类动作,要有明确收益再启动。
4. 自动化 vs 人工兜底:在一致性和温度之间取舍
全自动提醒可能显得生硬,关键时刻配合一次人工沟通,效果更好。我在项目里通常保留"高风险任务由项目负责人主动沟通一次"的兜底机制。系统负责不漏,人负责沟通。
八、把"人催人"改成"系统推着走":下一步怎么落地
回到开头那家工业传感器公司。他们最后做的事情很简单:先把 147 条任务重新按五要素定义,能闭环的立项,不能闭环的退回补充;然后设了三次提醒加两级升级;一个月后,任务准时关闭率从不到 40% 提升到了 70% 以上。改变的既不是人,也不是积极性,而是任务流转的电路。
如果你正在被跨部门任务拖着走,我建议按这个顺序动手:第一步,盘点当前所有待办,用五要素标准重新定义;第二步,为跨部门任务设定三次提醒和两级升级规则;第三步,选择能承载这些规则的工具,中大型组织可考虑支持私有化部署的平台;第四步,用准时关闭率、平均逾期、假闭环比例这组指标持续复盘。
最后说一句我的判断:督办的本质不是催,是让每一条任务都有一条明确、自动、有后果的闭环路径。当路径清晰了,人自然会被推着往前走。好的督办流程,会让你越来越不需要亲自催。
常见问题解答(FAQ)
1. 跨部门任务提醒督办应该用什么频率和渠道组合,才能既不漏事又不招人烦?
我们公司十几个部门互相派活,之前用邮件提醒基本没人看,后来有人拉群@人又搞得大家很烦,被提醒的人觉得被公开处刑,提醒的人还觉得自己已经尽力了。我一直在纠结到底多久提醒一次、用什么渠道提醒才合适,总怕提醒少了耽误事,提醒多了得罪人。
建议按任务节点而非固定时间设提醒,把提醒分成三层:临近截止前48小时走系统内通知或日历提醒,只发给执行人本人;截止当天上午走私聊或一对一消息,明确写清任务名、交付物和卡点;逾期后才升级到群内或双方主管可见的督办记录。判断依据是提醒的‘可见范围’应该随逾期程度升级,而非随提醒次数升级。
渠道上把即时通讯工具当触发器,把项目管理平台的字段更新当唯一事实源,避免同一件事在群里刷屏后又没人更新状态。一般成熟团队里,单个任务的主动提醒不超过3次,超过3次还没动的,问题通常不在提醒频率,而在任务责任人本身不清晰,这时候要做的不是加提醒而是重新确认责任人。
2. 任务提醒发出去了但对方一直不回,跨部门督办到底该找谁升级、升级到什么程度算合理?
我是项目协调岗,经常遇到提醒发出去对方已读不回,问就是‘在排期’。我很想升级但怕越级告状影响后面合作,不升级又只能自己干着急。到底什么情况下该找对方主管,什么情况下继续等,升级的分寸怎么拿?
先建立一个升级触发条件,而不是凭感觉:一是任务逾期超过约定缓冲期,二是任务影响到关键路径上的下游交付,三是连续两次催办无实质回应。满足任意一条就可以升级。
升级的对象优先是对方的直接主管而非共同老板,升级时只陈述事实,任务是什么、约定截止时间、当前状态、对下游的具体影响、需要的支持是什么,不带情绪评价。合理程度的判断口径是:升级的目的是让对方团队内部重新分配资源,而不是让对方个人难堪。
如果升级两次后依然没有实质推进,说明问题已经超出执行层,需要在项目例会上作为风险项正式提出,让它进入有决策权的会议议程,而不是继续在即时通讯工具里空转。
3. 用项目管理工具做提醒督办,哪些字段和自动化规则是必须配置的,不然等于白配?
我们团队上了项目管理平台,但大家还是靠群里喊人来推进,工具里的提醒功能基本没人用,配了自动通知也被当成骚扰。我怀疑是字段设计有问题,想知道到底哪些字段和规则是刚需,怎么配才能让人真的用起来而不是绕过去。
最容易踩的坑是只配了‘截止时间’却没人维护‘状态’和‘责任人’。刚需字段其实只有四个:唯一责任人、交付物定义、截止时间、当前状态。缺任何一个,自动化提醒都会变成噪音,因为系统不知道提醒谁、提醒什么、该不该提醒。
自动化规则建议只配三条:临近截止的状态未变提醒给责任人、逾期状态未变升级给双方主管、状态变更通知下游依赖方。判断依据是提醒应该由状态变化驱动而不是由时间硬推,状态没人改的根因通常是字段太多或流程太重,这时候要砍字段而不是加提醒。
上线前建议先用两个跨部门任务跑一周,记录每条自动提醒的实际响应率,响应率低于一半的规则就该删掉重配,而不是堆更多提醒。
4. 跨部门任务督办的效果到底该怎么衡量,有没有可落地的数据口径?
老板总说督办要有效果,但我每次汇报只能说‘催了很多次’,说不太清到底改善了什么。我想用数据证明督办的价值,但不知道取哪些指标才不会被说成是刷数字。想知道有没有同行在用、能落地的衡量口径。
别用‘催办次数’当成绩,那只会鼓励大家频繁打扰。可落地的口径建议看三个:一次通过率(首次提醒后任务按期完成的比例)、平均逾期天数、逾期任务升级后72小时内的关闭率。前两个反映预防效果,第三个反映兜底效果。
数据从项目管理平台的字段变更时间戳里取,口径要固定:一次通过率按提醒发出后到截止时间内的状态变更算,平均逾期天数只统计跨部门任务,升级关闭率以升级动作发生为起点计时。判断依据是这三个指标分别对应事前、事中、事后,能覆盖督办的完整链路。
汇报时建议同时给出基线和改善幅度,比如连续观察两个月,一次通过率从四成提到六成以上,就说明提醒策略在起作用;如果只涨了催办次数而这三个数没动,说明督办方式需要推倒重来而不是加码。
核心关键词
文章包含AI辅助创作:任务提醒督办全流程:跨部门团队协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/401001
读者评论
我们在硬件团队试过类似的到期前3天加逾期升级,但发现一个问题:升级抄送部门负责人后,有些负责人直接替责任人把状态改成已完成,反而制造了更多假闭环。后来加了交付物强制附件才好转,文中这点讲得对,但落地阻力比想象大。
提醒响应率那段数据挺有共鸣,我们内部也统计过,第三次之后基本没人看。不过我有个疑问:如果任务本身就依赖外部供应商,升级机制再刚性也推不动外部,这种情况文中没涉及,实际项目里占比不低。
同意定义先于工具这个判断,但我们公司上了系统之后反而更乱了,因为大家把旧表格里的模糊任务直接搬进去,五要素全是随便填的。流程没想清楚就上工具,确实只是把混乱电子化,这点深有体会。
