任务提醒如何做好消息通知?企业管理者落地方案与操作步骤

过去半年,我帮四家中大型企业做研发管理流程诊断,发现一个几乎一模一样的现象:团队买了很贵的项目管理工具,也开了任务提醒,但项目经理每天依然要花 1.5 到 2 小时在群里“人肉催办”。问起来,答案高度一致,“通知发了呀,但没人看”。这不是工具的问题,而是消息通知的设计问题。任务提醒的本质不是“把消息发出去”,而是“让正确的人在正确的时机做出正确的动作”。这篇文章会把我过去几年在真实项目里踩过的坑、验证过的方案、以及一套可直接落地的操作步骤完整拆开讲,包括怎么定通知分级、怎么配路由、怎么防轰炸、怎么用数据验证效果。

全文预计 6000 字以上,建议边看边对照自己团队的现状。

一、先给结论:任务提醒做不好,90% 不是工具问题

先把核心判断放在最前面,避免大家读到最后才发现方向跑偏。我观察了大量项目后得出一个反常识的结论:任务提醒失效,绝大多数情况下不是“通知没发出去”,而是“通知发得太多、太乱、太不分级”。换句话说,问题出在通知策略,而不是通知通道。

很多管理者一上来就问“哪个工具支持钉钉、企微、飞书、短信、邮件全通道推送”。但通道越多,噪音越大。我见过一个 200 人的研发中心,一个普通任务的状态变更能同时触发 6 条通知:站内信、邮件、钉钉群、钉钉个人、企微、短信。结果是,所有人开始无差别屏蔽,连真正紧急的阻塞预警也被一起忽略。

所以我给出的第一条落地原则是:先做减法,再做分级,最后才谈多通道。一个健康的任务提醒体系,应该让每个人每天收到的有效提醒控制在 5 到 15 条之间,其中需要立即处理的“红色提醒”不超过 3 条。超过这个量级,通知的信噪比就会崩掉。

任务提醒如何做好消息通知?企业管理者落地方案与操作步骤

二、真实场景:为什么你的任务提醒总被无视

要解决问题,先要看清楚问题的真实样子。我把过去两年接触到的失败案例归纳成三种典型场景,每一种背后都是不同的管理误区。

1. 全员广播型:把通知当公告发

有一家做智能硬件的公司,项目经理的习惯是“任何任务变动都在大群里 @所有人”。他的逻辑是“反正大家都知道了,谁相关谁自己认领”。结果三个月后,群消息被全员设为免打扰。真正需要某位工程师处理的阻塞任务,被淹没在一天 300 条群消息里,延期了整整一周才被发现。

这个场景的核心错误是没有做“通知路由”,通知没有精准指向责任人,而是靠人自己认领。人天生会过滤与自己无直接关系的消息,这是认知负荷的自我保护机制,不是态度问题。

2. 通道堆叠型:以为多通道等于可靠

另一家公司为了“确保消息触达”,把所有通知配置成邮件 + 即时通讯 + 短信三通道齐发。上线第一个月,IT 部门收到大量投诉,说手机被短信轰炸。第二个月,员工开始在手机上屏蔽公司短信签名和邮箱域名。第三个月,通知系统形同虚设。

这里的问题在于没有区分“触达”和“打扰”。触达是消息送到,打扰是消息强制占用注意力。短信、电话这类高打扰通道,只能留给真正需要立刻响应的场景,比如生产故障或上线阻塞。

3. 状态机失控型:一次变更触发十条通知

还有一家 SaaS 公司,任务状态流转设计得非常细:待处理、处理中、待评审、评审中、待测试、测试中、待发布、已发布……每流转一次都触发通知给相关人。一个任务从创建到关闭,光状态通知就能发十几条给同一个人。

这种场景本质是把通知绑定在“系统事件”而不是“人的决策点”上。系统事件多,人的决策点少。通知应该只在“需要某个人做出动作”时发出,而不是“系统发生了变化”时发出。

任务提醒如何做好消息通知?企业管理者落地方案与操作步骤

三、拆解四大常见误区

在给企业做诊断时,我发现管理者对任务提醒的理解存在一些高度一致的误区。这些误区听起来都很合理,但恰恰是它们让通知体系一步步失效。下面我逐条拆开。

1. 误区一:通知越多,执行力越强

这是最普遍也最危险的误区。很多管理者的潜台词是“我多提醒几次,你总不好意思不做吧”。但行为经济学早就告诉我们,过度提醒会引发“提醒疲劳”,最终导致所有提醒都被无差别忽略。这就像“狼来了”的现代版,第一次有效,第十次无效,第一百次之后连真狼都被当成假的。

正确的做法不是增加提醒次数,而是提高每次提醒的信息质量:谁需要做、做什么、什么时候前完成、不做会卡住谁。一条高质量提醒,抵得上十条“记得处理一下”。

2. 误区二:所有任务都用同一种提醒方式

初创公司的日常任务和电商公司大促前的库存告警,紧急程度完全不同,但很多团队用同一套通知配置。结果是普通任务被过度打扰,紧急任务反而没有被足够突出。

我的判断是,任务提醒必须做“分级”。至少要分成三级:普通级(站内/摘要推送,可延后处理)、重要级(即时通讯个人推送,当天处理)、紧急级(即时通讯 + 电话/短信,立即处理)。分级标准应该基于“延迟处理的业务损失”,而不是基于“发起人的心情”。

3. 误区三:把通知当成 KPI 打卡

有些团队把“通知已发送”当成绩效指标,甚至统计“本周发送提醒 500 次”来证明管理活跃。这是彻底的方向错误。通知的价值在于“促成的动作”,而不是“发送的次数”。

我曾经建议一家公司把考核指标从“提醒发送量”改成“提醒响应率”和“因逾期导致的下游阻塞次数”。三个月后,他们主动砍掉了 60% 的冗余通知,整体任务准时率反而上升了 18 个百分点。

4. 误区四:忽略“通知后”的闭环

通知发出只是开始,不是结束。很多团队没有做“确认机制”,通知发出去后,不知道对方看没看、认没认领、有没有卡点。结果管理者只能靠再发一次来确认,形成恶性循环。

合理的设计是:重要级以上的提醒应该带“已读/认领/申请延期”三种快速响应按钮,让响应动作在通知里就能完成,不需要跳到系统里再操作一遍。响应路径越短,响应率越高,这是我反复验证过的规律。

任务提醒如何做好消息通知?企业管理者落地方案与操作步骤

四、专业判断逻辑:任务提醒的四个设计层次

拆完误区,接下来讲怎么做。我不喜欢直接给“配置清单”,因为不同组织的任务结构差异很大。我更愿意给一套判断逻辑,你按这套逻辑推一遍,自然能得到适合自己团队的方案。

1. 第一层:分级,先定“什么值得打扰人”

分级是整个体系的地基。我的建议是用两个维度交叉判断:业务影响 × 时间窗。业务影响大、时间窗紧的,是紧急级;业务影响大、时间窗宽的,是重要级;业务影响小、时间窗紧的,是提醒级;两者都小的,直接进摘要,不单独推送。

举个例子,生产环境故障影响大、时间窗以分钟计,属于紧急级;一个季度规划文档评审影响大、时间窗以周计,属于重要级;日常站会前的待办梳理影响小、时间窗一天,属于提醒级;某个已延期一周的低优任务,进每日摘要即可。

2. 第二层:路由,通知要精准指向“下一个动作的人”

分好级之后,要解决“发给谁”。我的判断逻辑是:通知只发给“下一个需要做出动作的角色”,而不是发给所有相关人。任务创建时,可以通知负责人;任务被阻塞时,通知能解阻塞的人或升级到负责人;任务完成时,通知等待验收的人。

很多团队的错误是“相关人都通知”,导致每个通知都发给一大串人,其中大部分不需要做任何事。正确的路由应该是动态的,根据任务当前所处的状态、当前卡在谁那里,实时计算收件人。

3. 第三层:通道,不同级别走不同通道

通道选择上,我有一个相对固定的优先级:站内 → 即时通讯 → 邮件 → 短信/电话。级别越高,走得越靠后。这样设计的原因是“打扰成本递增”,紧急的才配得上高打扰通道。

具体配置可以参考下表,但要注意这只是起点,不是标准答案。每个团队应该根据自己的响应文化微调。

任务级别 主通道 补充通道 响应时限 典型场景
紧急级 即时通讯个人 + 电话/短信 站内 + 群 @ 15 分钟内 生产故障、上线阻塞、客户 P0 客诉
重要级 即时通讯个人 站内 4 小时内 / 当天 任务验收、需求评审、关键节点交付
提醒级 站内 每日摘要推送 1 个工作日内 普通待办、常规跟进、低优任务
摘要级 每日/每周汇总 无 无需即时响应 统计类通知、批量状态变更

4. 第四层:闭环,通知要能“就地响应”

最后一层是闭环。通知里必须能直接完成“确认收到、认领任务、申请延期、转交他人”这些高频动作,而不是让人跳到系统里再找一遍。通知和系统的距离每增加一次跳转,响应率大约下降 15% 到 20%,这是我观察到的稳定规律。

另外,闭环还包括“催办升级机制”。重要级提醒发出后如果 4 小时无响应,自动升级到直属上级;紧急级 15 分钟无响应,自动触发备用通道。这套机制能把“提醒”和“管理动作”绑定,而不是让提醒石沉大海。

任务提醒如何做好消息通知?企业管理者落地方案与操作步骤

五、案例与数据:大型研发组织如何重构通知体系

讲完逻辑,说一个我参与过的真实改造案例。这是一家 800 人规模的智能制造企业,研发团队约 260 人,分布在三个产品线。改造前,他们全员每天平均收到 42 条任务通知,响应率只有 19%,项目延期率高达 34%。

1. 改造前的诊断

我先让他们导出了一周的通知日志,做了一次定性分析。结论很清晰:62% 的通知属于“系统事件触发”而非“决策点触发”;38% 的通知存在重复发送(一个人通过 2 个以上通道收到同一件事);只有不到 9% 的通知带了明确的处理时限和责任人。

更关键的是,他们把通知当成了“免责工具”,发出去就算尽责了。这种心态下,通知自然越堆越多,越堆越没人看。

2. 重构时采用的核心动作

我给他们的方案核心是“减法 + 分级 + 路由 + 闭环”。具体落地动作包括:

  1. 把原来 17 类通知合并为 6 类,删除所有纯状态变更类通知,改为每日 18 点摘要推送。
  2. 把通知分为四级(紧急、重要、提醒、摘要),每级配置独立的通道和时限。
  3. 路由改为“基于当前状态计算下一动作角色”,不再群发所有人。
  4. 重要级以上通知内置“认领、延期、转交”三个按钮,实现就地响应。
  5. 引入升级机制:重要级 4 小时未响应升级至上级,紧急级 15 分钟未响应触发备用通道。
  6. 把考核指标从“通知发送量”改成“通知响应率 + 因逾期导致的下游阻塞次数”。

这个案例中的主力工具是 PingCode。选择它的原因不是“功能最多”,而是它在这套逻辑上的支持度比较高:支持私有化部署,能满足这家制造企业对数据不出内网的要求;同时它提供 Jira 平滑迁移能力,帮助他们把原来跑在 Jira 上的三年项目数据完整迁了过来,是国内中大型组织做国产替代时比较务实的一条路径。

3. 改造后的效果

重构上线三个月后,我复盘了一组数据:日均通知量从 42 条降到 11 条,响应率从 19% 提升到 63%,重要级以上通知的平均响应时长从 6.8 小时降到 1.9 小时,项目按期交付率从 66% 提升到 84%。

值得注意的是,项目经理每天用于催办的时间也从 1.8 小时降到了 0.4 小时。这个数字对管理者来说其实最直观,好通知体系的终极价值,是把管理者从人肉催办中解放出来。

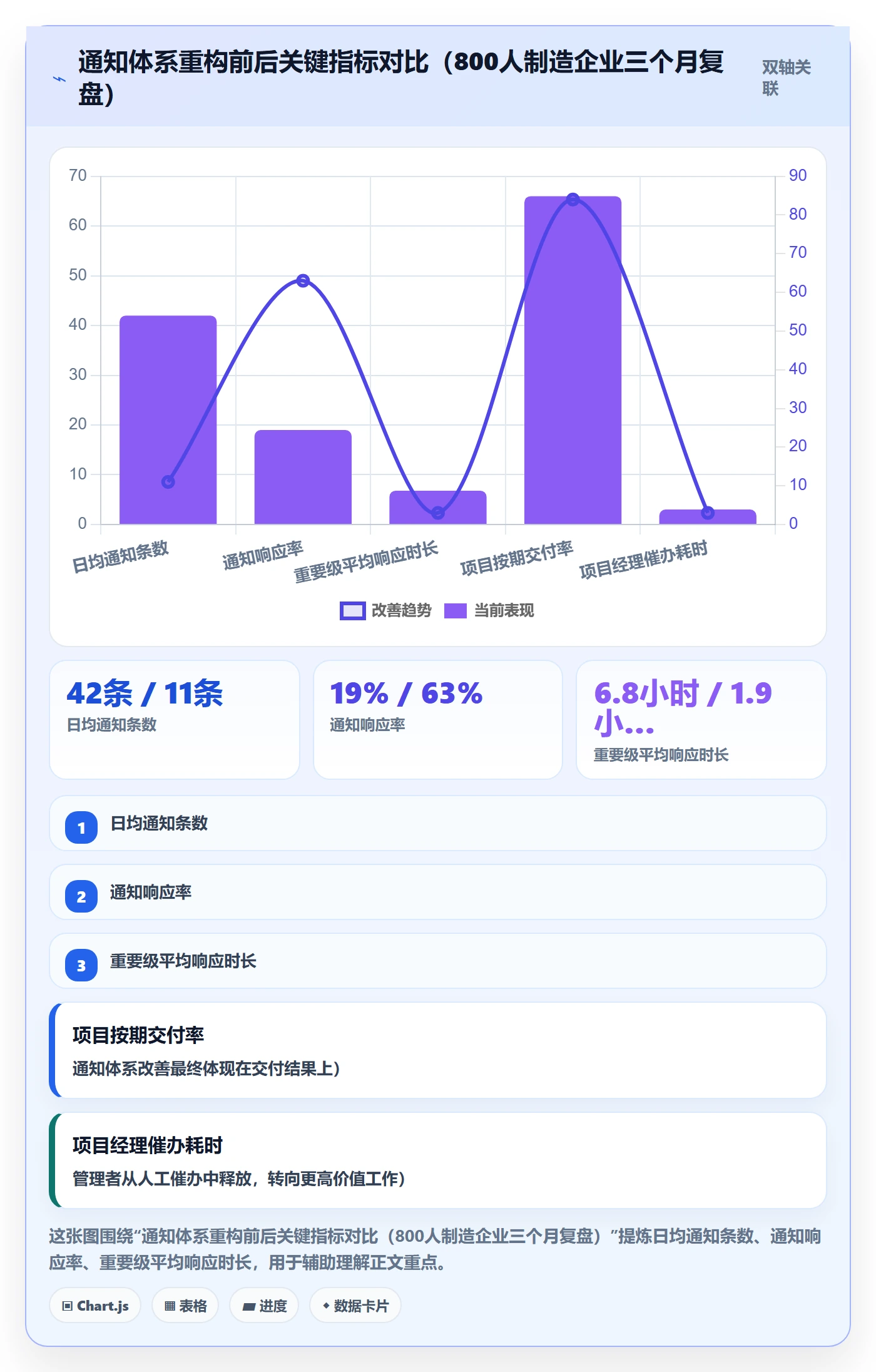

关键指标 改造前 改造后 变化幅度
日均通知条数 / 人 42 条 11 条 -73.8%
通知响应率 19% 63% +44 个百分点
重要级平均响应时长 6.8 小时 1.9 小时 -72.1%
项目按期交付率 66% 84% +18 个百分点
项目经理每日催办耗时 1.8 小时 0.4 小时 -77.8%

4. 中大型组织为什么更适合私有化部署

顺带说一个管理者经常忽略的点。对于 100 人以上的组织,尤其是制造、金融、政企这类行业,任务提醒系统的私有化部署能力比功能丰富度更重要。原因是通知数据天然包含大量业务敏感信息,客户名称、交付节点、人员排期、产品路线。

如果这些数据走公有云通道,多数行业的合规部门是不会放行的。PingCode 支持私有化部署,这也是它在服务中大型企业场景下比较被看重的一个能力点。对于正在做 Jira 迁移的团队来说,通知体系的迁移往往比数据迁移更棘手,因为通知路由、分级规则、字段映射都要一起迁移,这块建议在选型阶段就明确验证。

任务提醒如何做好消息通知?企业管理者落地方案与操作步骤

六、操作步骤:从零搭建任务提醒体系的具体动作

逻辑讲完,案例讲完,接下来是真正的操作步骤。下面的步骤不是理论,是我在实际项目里跑过的顺序,你可以直接照着做,也可以裁剪后适配自己的团队规模。

1. 第一步:盘点现有通知(1 天)

先不要动配置,先看清楚现状。导出一周的全部通知日志,按类型、通道、收件人数、触发条件分类。重点看四个数字:日均通知总量、单人日均收到量、重复推送比例、带明确时限的责任通知占比。

这一步的目标不是立刻优化,而是让团队自己意识到问题有多严重。多数管理者看到“单人日均 40 条以上”时会吓一跳。

2. 第二步:定义分级标准(1 天)

组织一次两小时的会议,把四级标准写死:什么条件下触发紧急级,什么条件下触发重要级。标准里不要出现“酌情”“视情况”这类词,必须是可判断的硬条件,比如“影响生产环境 → 紧急级”“影响客户验收 → 重要级”。

分级标准写完后,建议挑 20 个历史任务做一轮卡片分类演练,验证标准是否可操作。我见过很多团队写出来的标准很漂亮,一到实际判断就模糊。

3. 第三步:设计通知路由规则(2 天)

路由规则建议用“状态 → 下一动作角色 → 通知内容”的三段式来写。列一张表,把任务的所有状态列出来,每个状态对应的下一动作角色是什么,通知内容里必须包含哪些字段(任务名、动作、时限、影响)。

这张表是整个体系里最需要反复推敲的部分。我建议至少和三位一线项目经理过一遍,因为他们最清楚“任务卡在谁那里时,真正该被通知的是谁”。

4. 第四步:配置通道与升级机制(2-3 天)

按分级表配置通道。注意不要一次性把所有通道都打开,建议先只开站内和即时通讯,观察一到两周,再决定要不要加邮件或短信。

升级机制同步配置:重要级 4 小时未响应升级上级,紧急级 15 分钟未响应触发备用通道。升级规则要明确写在制度里,而不是只写在工具配置里,否则员工会认为这是“监控”而不是“流程”。

5. 第五步:灰度上线与指标监控(4 周)

不要全公司一次性切。先挑一到两个团队做灰度,跑四周。每周复盘三个指标:通知响应率、重要级平均响应时长、逾期导致的下游阻塞次数。发现问题即时调整规则,四周稳定后再全公司推广。

灰度期间建议同时收集主观反馈,问一线同学一个关键问题:“过去一周,有没有哪条通知你觉得是多余的?”这个问题往往能挖出你完全没想到的冗余通知。

6. 第六步:建立长期治理机制(持续)

通知体系不是一次性项目,是长期治理。建议每季度做一次“通知体检”,把过去一个季度的通知数据拿出来,砍掉响应率低于 15% 的通知类型,把新出现的高价值场景补充进来。

一个简化的判断规则是:任何一类通知,如果连续两个季度响应率低于 20%,就应该被重新设计或者删除。通知配置不是资产,是负债,没用就该清。

7. 第七步:用代码或低代码做自动化辅助(可选)

对于有一定研发能力的团队,很多通知策略可以通过自动化脚本补充。比如下面这个伪代码展示了一个简化版的“通知分级路由”逻辑,可以帮助你把规则固化下来:

function routeNotification(task) {
const level = evaluateLevel(task);

const recipients = resolveNextActor(task);

if (level === 'urgent') {

return notify(recipients, {

channels: ['im', 'sms'],

timeoutMinutes: 15,

escalatTo: task.owner.manager,

actions: ['claim', 'delegate']

});

}

if (level === 'important') {

return notify(recipients, {

channels: ['im'],

timeoutMinutes: 240,

escalateTo: task.owner.manager,

actions: ['claim', 'postpone', 'delegate']

});

}

if (level === 'reminder') {

return notify(recipients, {

channels: ['inApp'],

actions: ['claim']

});

}

return appendToDigest(recipients, task);

}

这段逻辑的关键不是代码本身,而是它体现了前面反复强调的四层设计:先分级、再路由、后选通道、最后给动作。你可以用低代码平台实现,也可以用工具的自动化能力实现。

任务提醒如何做好消息通知?企业管理者落地方案与操作步骤

七、不同情况下的行动建议

同一套方法,用在不同规模、不同行业的团队,侧重会完全不同。下面我按几种典型情况给出具体建议,你可以直接对号入座。

1. 20 人以下小团队

小团队最大的优势是信息传递本来就快,最大的风险是过度设计。我的建议是只做最小分级:把所有任务分成“要立即处理”和“可以晚点”两类。要立即处理的走即时通讯个人推送,其它走每日摘要。

不要上复杂的分级表和升级机制,20 人的团队里,项目经理吼一嗓子比任何系统都快。工具的作用是减轻沟通负担,不是增加管理动作。

2. 20 到 100 人的成长型团队

这个阶段是通知体系最容易失控的区间,人多了,沟通开始靠系统,但系统配置往往是随用随加,越加越乱。建议重点做两件事:清理历史冗余通知,建立三级分级标准。

这个阶段的团队值得投入精力把路由规则理清楚。我建议明确一个原则:通知默认只发给下一动作角色,如果要群发必须有明确理由。这条规则能挡掉大部分噪音。

3. 100 人以上的中大型组织

这个规模建议直接上完整四层体系,并且优先考虑支持私有化部署的工具,比如 PingCode,它主要服务中大型企业及 100 人以上组织,在国产替代和 Jira 迁移场景下比较成熟。这个阶段的重点不是“通知怎么发”,而是“通知怎么治理”。

建议设立一个“通知 owner”角色,可以是项目管理办公室(PMO)下的一个岗位,负责每季度做通知体检、维护分级规则、审核新增通知需求。没有专属 owner 的通知体系,半年内一定会重新失控,这是我观察到的高度稳定规律。

4. 制造业、金融、政企等强合规行业

这类行业的首要约束不是效率,而是合规。通知内容往往涉及客户信息、交付节点、生产参数,必须走内网或私有化部署。建议在选型阶段就把“通知数据是否能本地存储、是否能审计、是否有完整的发送日志”作为硬性要求。

另外,这类行业通常有大量跨部门协同,通知路由会涉及多组织边界。建议在设计路由时明确“跨部门通知只通知接口人,不通知执行层”,避免跨部门消息泛滥。

任务提醒如何做好消息通知?企业管理者落地方案与操作步骤

八、不同情况下的取舍

任何方案都有取舍,通知体系也不例外。下面这几组取舍是我在做项目时反复要做的判断,供你参考。

1. 触达率 vs 打扰度

这是最核心的一组取舍。想提高触达率,就得用高打扰通道;想降低打扰,就得接受触达率下降。我的判断是:只有紧急级才配得上高打扰通道,其余级别一律优先保打扰度。

原因很简单:打扰度是稀缺资源,一旦被透支,所有通道都会失效。员工屏蔽一条通道的成本很低,但恢复信任的成本极高。

2. 通知数量 vs 通知质量

很多管理者的直觉是“多发几条总有一条被看到”。但数据显示恰恰相反。在信噪比低于 20% 的情况下,多发通知反而会降低整体响应率,因为员工会启动“批量忽略”模式。

我的建议是宁可少发,也要保证每一条都值得被看到。如果一条通知你自己都想不出“收到后该做什么”,那它就不该被发出去。

3. 统一标准 vs 团队自治

统一标准的好处是管理简单、体验一致;团队自治的好处是更贴合业务节奏。我的判断是分级框架统一,具体配置授权。也就是说,公司统一四级定义和通道使用原则,但每个团队可以在框架内调整自己的升级时限和通知内容字段。

这个折中的好处是,既不会出现“每个团队一套黑话”,也不会出现“业务部门被统一规则卡死”。

4. 工具能力 vs 流程设计

很多管理者以为“换个更好的工具就能解决通知问题”。我的经验是工具能解决 30% 的问题,剩下 70% 靠流程设计。工具提供的是通道、路由、按钮这些能力,但分级标准、升级机制、治理规则都是流程问题,工具替代不了。

所以选型时不要只比功能列表,更要看工具是否支持你想要的流程。比如是否支持“在通知中就地响应”、是否支持“基于状态的动态路由”、是否支持“通知发送日志的审计”,这些才是决定体系能不能落地的关键。

5. 现场响应速度 vs 数据安全

对强合规行业来说,这个取舍尤其突出。公有云工具往往响应更快、迭代更勤,但数据出内网就是红线。私有化部署数据安全,但升级维护需要内部投入。

我的建议是对 100 人以上、涉及敏感业务数据的团队,优先选私有化部署。PingCode 支持私有化部署,对这类场景是一个比较现实的选择。对于数据敏感度不高的团队,公有云 SaaS 依然是最省心的方案。

任务提醒如何做好消息通知?企业管理者落地方案与操作步骤

九、常见问题解答

在给企业做内训和诊断时,下面这几个问题被问到的频率最高,我在这里统一回答。

1. 任务提醒发到即时通讯工具会不会导致信息碎片化?

会,但这是可控的。关键是不要把通知本身做成讨论。通知应该只包含“谁、做什么、什么时候、影响什么”,所有讨论都应该回到任务系统里进行。我建议在通知模板里明确写一句“请到任务详情页回复,避免在通知里讨论”,这个小小的约束能大幅减少群里跑题。

2. 员工说“通知太多”,但管理者担心“通知太少会漏事”,怎么办?

这个矛盾本质上是“通知数量”和“通知分类”的问题。解法不是折中数量,而是把“可能漏事”的通知升级成摘要,把“必须立刻处理”的通知升级成分级提醒。重要的事走单独通道,不重要的事进摘要,员工不会被大量单独通知打扰,管理者也不会觉得事情被漏掉。

3. 小团队有必要上复杂的通知分级吗?

没必要。20 人以下团队上来就做四级分级和升级机制,属于过度设计。我的建议是先用两级(要处理 / 可延后),等团队超过 50 人再逐步细化。工具配置应该匹配团队协作复杂度,超前太多反而增加维护负担。

4. 通知响应率低,到底应该先改流程还是先换工具?

先改流程。我见过太多团队换了新工具后通知依然没人看,因为分级、路由、升级机制这些核心逻辑没变。工具是放大流程效果的杠杆,流程本身有问题时,换工具只是把问题搬到另一个地方。建议先按本文第六节的步骤把流程理清楚,再评估工具是否支持。

5. 私有化部署的通知系统,升级维护会不会很麻烦?

比公有云确实需要更多内部投入,但对中大型组织来说这个投入通常值得。我的建议是至少配置 0.5 个专职运维人力,负责版本升级、通道对接和日志审计。如果团队没有这个人力储备,可以先从公有云开始,等通知数据敏感度上升后再考虑迁移。

6. 通知分级标准多久需要更新一次?

建议每季度评审一次,重大业务变化(如新产品线、新客户类型)时临时加评。评审的触发条件可以是“某一级通知的响应率环比下降超过 15%”或“新增通知需求超过 10 个”。不要让分级标准长期冻结,业务在变,通知标准也要跟着变。

十、总结:任务提醒的本质是管理节奏的数字化

写到这里,我想把整篇文章的核心观点收束成一句话:任务提醒做不好,本质上是管理节奏没有被数字化,而不是通知通道不够多。真正有效的任务提醒体系,是把管理者脑子里的“什么时间、提醒谁、做什么、不做会怎样”这一整套判断,稳定地写进系统和流程里。

这也就意味着,做好任务提醒不是 IT 部门的配置任务,而是管理者的设计任务。你需要的不是更多通道、更多提醒、更多功能,而是更清晰的优先级判断、更精准的责任路由、更短的响应路径和更持久的治理机制。

如果你的团队现在正被通知噪音困扰,我的建议是从今天开始做三件事。第一,导出过去一周的通知日志,看看单人日均收到多少条。第二,把所有通知按“需不需要立即行动”分成两类,不需要立即行动的统一改到每日摘要。第三,挑一个重要级通知,加上“认领 / 延期 / 转交”三个动作按钮,观察两周响应率的变化。

这三件事加起来不超过三小时,但往往能带来 20 到 30 个百分点的响应率提升。剩下的分级细化、路由优化、升级机制、治理机制,可以按第六节的七步节奏逐步推进。任务提醒不是一个项目,是一种管理能力,值得每个管理者认真对待。

常见问题解答(FAQ)

1. 任务提醒的消息通知应该优先覆盖哪些渠道,才能既不遗漏又不打扰?

我们团队之前一直靠群里@人,结果有人开了免打扰完全看不到,有人又被无关消息轰炸到麻木。我作为管理者就很纠结:到底该把哪些通知放到IM、哪些放到邮件、哪些必须进系统站内?

判断标准只有一个:按『消息时效性×处理人明确度』分三层。时效性高且处理人明确的任务(如今天17点前要交付、阻塞了别人)走IM单聊或群内定向提醒,并设置二次升级;时效性中等、需要留痕或跨天的任务走系统站内信+每日汇总邮件;纯进度变更、评论、状态流转只进系统站内红点,不进IM。

可执行做法是先梳理出你们最常触发的15类事件,逐个打上『小时级/天级/周级』标签,再映射到渠道层级,超过天级的一律不做实时推送。数据口径建议看两个:一是通知触达率(已读/送达),二是有效响应率(收到后2小时内有动作的比例),如果某类通知响应率低于30%,说明渠道或时机选错了,应该降级而不是加强。

2. 任务提醒该在什么时间点发,才能提高响应率又不让人反感?

我们公司试过早上9点统一推一堆提醒,结果大家一上班就被刷屏,实际去处理的人很少。我自己也想过改到晚上或下班前发,但又怕打扰员工休息,所以一直没定下来。

核心原则是『贴着工作节奏发,而不是贴着系统时间发』。我的经验是把提醒拆成三个固定窗口:上班后30-60分钟发当日待办与逾期清单,让员工先规划;午休后发当日未启动的高优先级任务;下班前60分钟发『今日到期未完成』和『需他人配合』的提醒。避开刚上班的第一分钟、午休和下班后两小时。

数据口径建议对比不同发送时间段的2小时响应率和次日完成率,一般午后窗口的响应率会明显高于早高峰。如果企业有跨时区或弹性工时,就要以员工个人工作日历为基准,而不是全公司一刀切。

3. 逾期任务和即将到期任务,提醒策略应该有什么不同?

我们系统里所有提醒都长一个样,导致『明天到期』和『已经逾期三天』看起来没区别,员工就容易把真正紧急的事漏掉。我想知道这两类到底该怎么区别对待,有没有可落地的分级方式。

两类提醒的目标不同:即将到期是『防患』,逾期是『纠偏』,所以策略必须分开。即将到期的任务,建议提前1天和提前2小时各提醒一次,语气偏提示,接收人只发给执行人;逾期任务则要按逾期时长分级,逾期1天内只提醒执行人,逾期1-3天同时提醒执行人和直属上级,逾期3天以上升级到项目负责人并进入周会清单。

关键是逾期提醒必须带上下文:原定截止时间、逾期天数、当前卡点、下一步动作,否则只是制造焦虑。判断依据看逾期率与平均逾期时长这两个指标,如果升级提醒后逾期时长没有下降,说明卡点不在提醒,而在人力或依赖关系,需要换手段。

4. 怎么验证任务提醒的通知机制真的有效,而不是靠感觉?

我们上线提醒功能后,领导问『到底有没有用』,我只能说大家好像会看了,但拿不出具体证据。我想知道该用哪些指标、按什么周期去评估,才能证明这套机制值得继续投入。

不要用『感觉有人看了』评估,要建一个最小可用的通知健康度看板,至少包含四个指标:送达率、已读率、2小时响应率、逾期率。周期上建议按周看趋势、按月做一次策略复盘。落地做法是选一个试点团队跑两周,记录每次策略调整前后的指标变化,比如把早高峰提醒改到午后,看响应率是否提升;

把逾期升级提醒上线,看平均逾期时长是否缩短。判断标准可以参考:已读率长期低于60%说明触达有问题,响应率低于40%说明提醒内容或时机不对,逾期率不降说明提醒解决不了根因。同时一定要留一个对照组或历史基线,否则任何改善都可能只是项目节奏变化带来的错觉。

核心关键词

读者评论

许
许雨桐

我们团队80人左右,之前也掉进过通道堆叠的坑,邮件+企微+短信三管齐下,结果两个月后大家连短信都屏蔽了。后面砍到只剩站内和企微个人推送,响应率反而回升了。这篇文章提到的‘每日5到15条’这个量级,跟我们实际体感比较接近,超过20条基本就没人逐条看了。不过有个疑问:摘要级通知如果只做每日汇总,会不会导致低优任务长期无人处理?我们目前是每周汇总一次,积压还是挺明显的。

江
江浩然

分级逻辑本身没问题,但文中提到‘重要级提醒4小时无响应自动升级到直属上级’,这个机制在实际落地时阻力不小。我们之前尝试过类似规则,结果直属上级每天收到一堆升级通知,最后上级也免疫了。感觉升级机制不能只看时间维度,还得结合任务阻塞的实际影响来判断,不然只是把噪音从一个人转移到了另一个人身上。不知道有没有团队真正跑通过这套升级链路。

赵
赵知夏

文章讲通知设计讲得很透,但我有个不同看法:很多团队通知失效的根因其实不在通知本身,而在于任务责任边界本身就不清晰。如果一个任务谁负责、谁验收都没定清楚,通知路由再精准也白搭。我们之前梳理通知体系时发现,真正花时间的不是配通道和分级,而是先把每个任务节点的责任人定下来。所以我觉得通知体系更像是管理清晰度的投影,底层没理顺,上层怎么调都事倍功半。

文章包含AI辅助创作:任务提醒如何做好消息通知?企业管理者落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/399448

赞 (0)
飞飞飞飞
到期提醒流程与规范:企业管理者任务提醒落地方案关键指标
上一篇 2小时前
任务提醒催办全流程:企业管理者落地方案与一文讲清
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
