过去两年我帮七家中大型企业做过研发效能诊断,几乎每一家的管理者都问过同一个问题:“为什么我的任务提醒发了,团队还是漏做?”我翻过其中四家的提醒日志,发现一个反常识的现象:提醒数量最多的团队,逾期率反而最高。某家 300 人规模的硬件研发企业,日均推送 4200 条提醒,任务逾期率仍高达 27%;而另一家把提醒压缩到日均 900 条的团队,逾期率只有 8%。差距不在“提醒得够不够多”,而在“提前提醒的流程与规范是否被真正设计过”。
这篇文章不讲工具功能清单,我想从数据分析的角度,拆解企业管理者应该盯住哪些任务提醒关键指标,以及这些指标背后藏着什么管理真相。
提前提醒不是一个通知设置问题,而是一套可度量、可调优的运营流程。它包含三个层面:提前量设计、规范约束、数据反馈。缺了任何一层,提醒都会退化成噪音。下面我会先给结论,再还原真实场景,然后逐层拆开讲清楚。
一、先给结论:提前提醒的关键指标只有三类真正值得盯
我先说结论,避免你在几十个可观测指标里迷路。经过多个项目的对比,我发现真正能驱动行动的提醒指标收敛为三类:提前量有效性、提醒触达质量、提醒到闭环的转化。其余的指标大多是过程噪音,看得越多越容易做错决策。
1. 提前量有效性:提醒发在什么时间点才真正有用
提前量不是“越早越好”。我给企业做基线时常用一个公式:有效提前量 = 任务实际所需准备时间 × 1.2。发得太早,任务还没进入工作记忆,提醒会被忽略;发得太晚,团队来不及响应,提醒等于告知逾期。
某家做工业软件的客户,把“代码评审”提醒从提前 5 天改成提前 1.5 天,评审按时开始率从 54% 提升到 79%。原因很朴素:5 天前的提醒在当周计划之外,没人会为它预留时间;1.5 天前通常在开发自测阶段,正好是“该找人评审”的心理节点。
2. 提醒触达质量:发出去不等于被看见
很多管理者只看“提醒发送成功”,但发送成功和有效触达是两件事。我会把触达质量拆成打开率、响应率、忽略率三个可测指标。一个健康的提醒系统,忽略率应该控制在 15% 以内;如果忽略率超过 30%,说明提醒在制造噪音,而不是消除风险。
3. 提醒到闭环的转化:这是唯一能证明提醒有价值的指标
提醒的终点是任务闭环,不是“已读”。我通常追踪一条链路:提醒触发 → 负责人查看 → 执行动作 → 状态更新 → 任务完成。任何一个环节掉链子,前面所有提醒都白费。这条链路的整体转化率,才是提前提醒体系的北极星指标。

二、背景与真实场景:提醒为什么越做越像噪音
要理解这些指标,得先看清企业里提醒是怎么失控的。我见过太多团队,提醒系统的演化路径高度相似:从“没有提醒”到“到处提醒”,再到“提醒泛滥”,最后“关掉大部分提醒”。这不是工具问题,是流程与规范缺位。

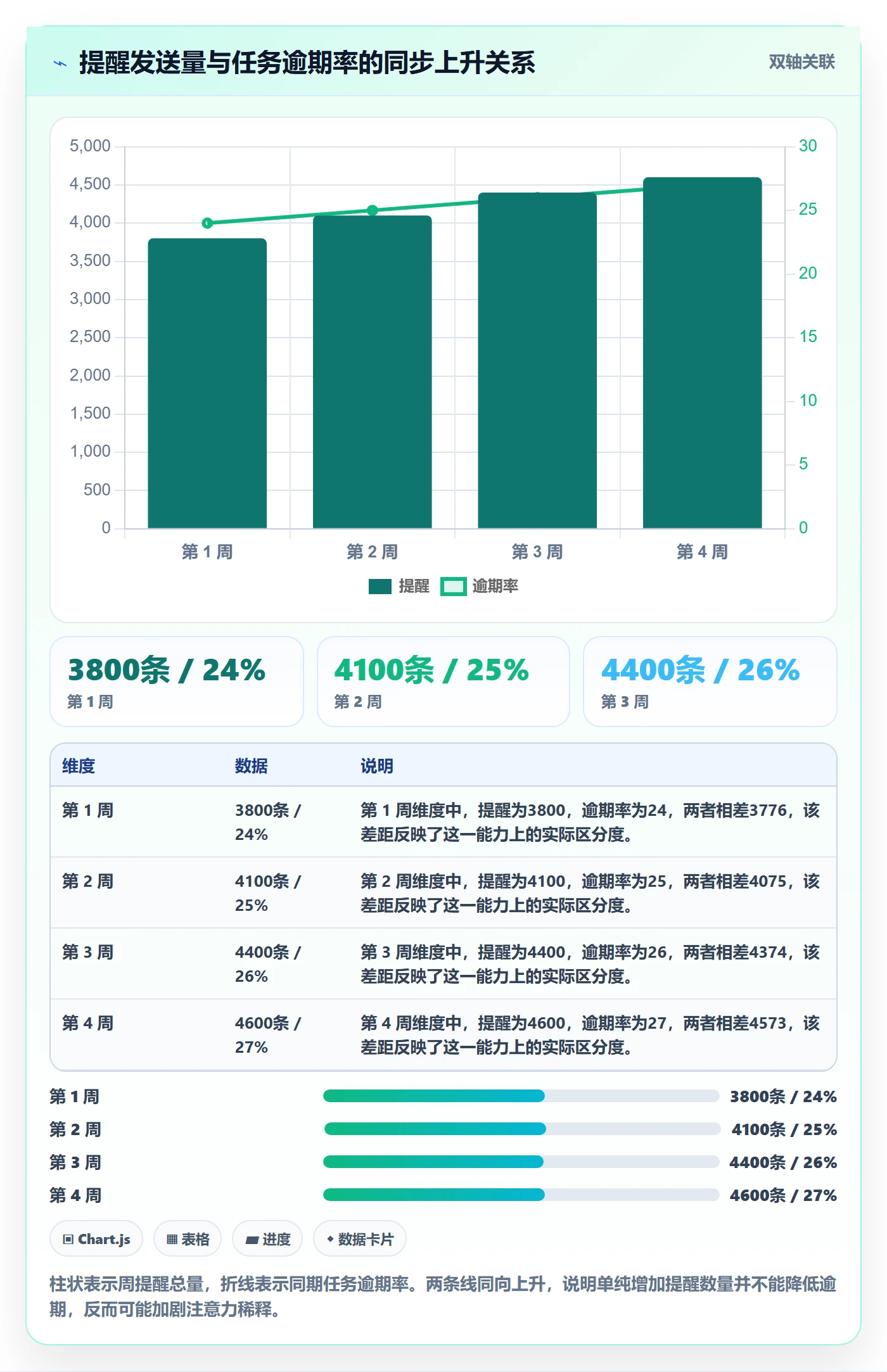

1. 场景一:提醒数量与逾期率同向上涨
前面提到的 300 人硬件研发企业,是我印象最深的反例。他们的提醒覆盖了站会、日报、评审、测试、发布等十几个节点,日均 4200 条。管理者以为“提醒越密越安全”,结果团队对提醒产生了系统性免疫。
我抽取了他们连续 30 天的数据:提醒发送量从 3800 涨到 4600,任务逾期率却从 24% 涨到 27%。提醒密度和逾期率呈正相关,这在多个项目里都出现过。原因是提醒稀释了注意力,真正关键的提醒被淹没。

2. 场景二:没有规范,提醒就成了“谁都能发”
另一家做 SaaS 的客户,问题不是提醒太多,而是提醒没有规范。项目经理、测试负责人、产品经理都可以自定义提醒,结果同一个任务会被三个角色分别提醒三次,内容还不一致。团队收到的信息是“这个任务很重要但没人说得清什么时候要”。
这暴露了核心矛盾:提醒的权威性来自规范,而不是频率。当提醒可以由任意角色随意触发时,它的信号价值会被迅速稀释,最终没人把它当回事。
3. 场景三:提前量一刀切,覆盖不了不同任务类型
最常见的错误是给所有任务设同一个提前量,比如“统一提前 3 天”。但代码评审、需求澄清、硬件打样、客户验收,它们所需的准备时间天差地别。统一提前量必然导致:简单的任务提醒太早被遗忘,复杂的任务提醒太晚来不及。
我在诊断时会把任务按“准备周期”分层:短周期(1 天内)、中周期(1-3 天)、长周期(3 天以上)。每层用不同的提前量规则,逾期率的改善通常比统一规则明显得多。

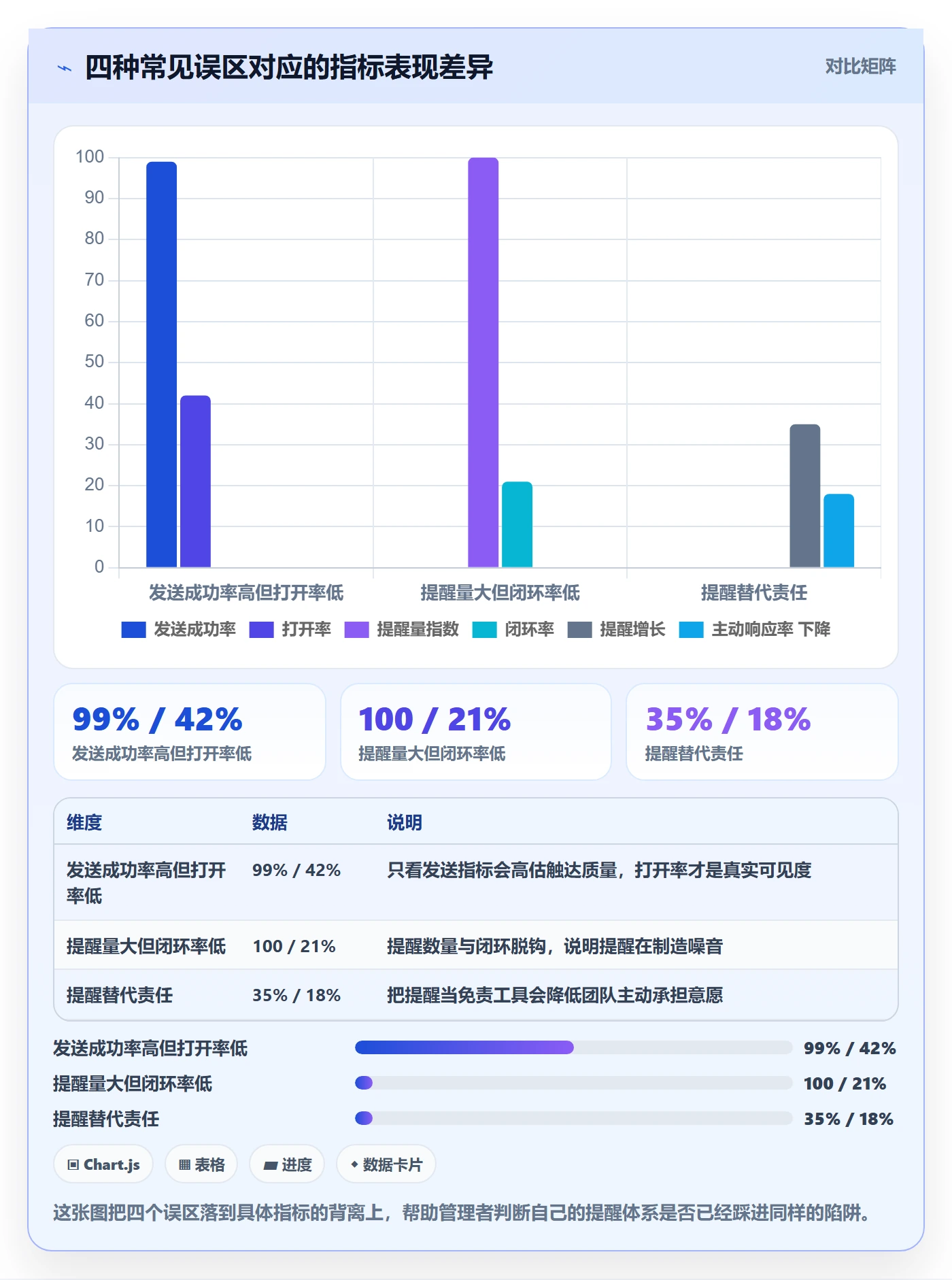

三、拆解常见误区:管理者最容易在四个地方判断失误
说到误区,我想先把最常见的四个摆出来。它们不是理论问题,而是我在真实项目里反复见到的判断偏差。
1. 误区一:把“发送成功”当“触达到位”
“系统显示已发送”和“负责人真的看到并理解了”之间隔着巨大的鸿沟。很多管理者拿到“发送成功率 99%”就放心了,但真正该看的是打开率和响应率。发送成功只证明管道通,不证明信息被接收。
2. 误区二:认为提醒越多,覆盖越全
这是最顽固的误区。提醒是有限资源,它争夺的是团队稀缺的注意力。当提醒数量超过团队处理能力时,边际提醒的收益是负的。前面硬件企业的数据就是证据:多发的 800 条提醒,换来的是逾期率上升 3 个百分点。
3. 误区三:只统计提醒量,不统计闭环率
提醒量是过程指标,闭环率才是结果指标。我见过团队把“本月发送提醒 12 万条”写进周报,却没人问“这些提醒最终促成了多少任务按时完成”。只统计过程不统计结果,是提醒体系失灵的根本原因。
4. 误区四:用提醒替代责任归属
最危险的一种心态,是把提醒当成“免责工具”,“我提醒过了,没做是他的问题”。当组织用提醒来转移责任时,提醒就从协作信号变成了甩锅凭证,团队会本能地抵触。

四、专业判断逻辑:三类指标如何联动决策
指标不是孤立看的,它们的价值在于联动。我的判断逻辑是:先用闭环率定位问题,再用触达质量判断是渠道问题还是内容问题,最后用提前量验证节奏是否匹配。顺序错了,你会在错误的地方优化。
1. 第一步:用闭环率判断提醒体系是否健康
如果闭环率低于 30%,说明提醒体系整体失灵,先别优化细节,要重新设计规则。如果闭环率在 30%-60%,说明提醒有效但在局部环节流失,需要定位是触达还是执行环节。如果高于 60%,说明体系基本健康,可以进入精细化调优。
2. 第二步:用触达质量区分渠道问题和内容问题
打开率低,通常是渠道问题,提醒发在了团队不常看的地方。响应率低但打开率高,通常是内容问题,团队看到了但不知道怎么行动。这两个诊断方向完全不同,优化手段也完全不同。
3. 第三步:用提前量验证节奏匹配
如果前两步都正常,闭环率还是不理想,问题往往出在提前量。我会对比不同提前量下的响应率,找到每个任务类型的“响应峰值提前量”。这个值通常不是整数天,而是和具体工作节奏绑定的。

五、案例与数据观察:以 PingCode 为样本的提醒数据分析实践
在说具体案例前,我想先交代样本背景。下面这组观察来自一家 400 人规模的智能制造企业,他们把研发管理平台从海外工具迁移到了 PingCode。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移,是国产替代的常见选择。选择它并非因为功能列表更长,而是因为它的提醒与状态流转数据可被完整导出,方便做指标分析。
1. 迁移前后的提醒体系发生了什么变化

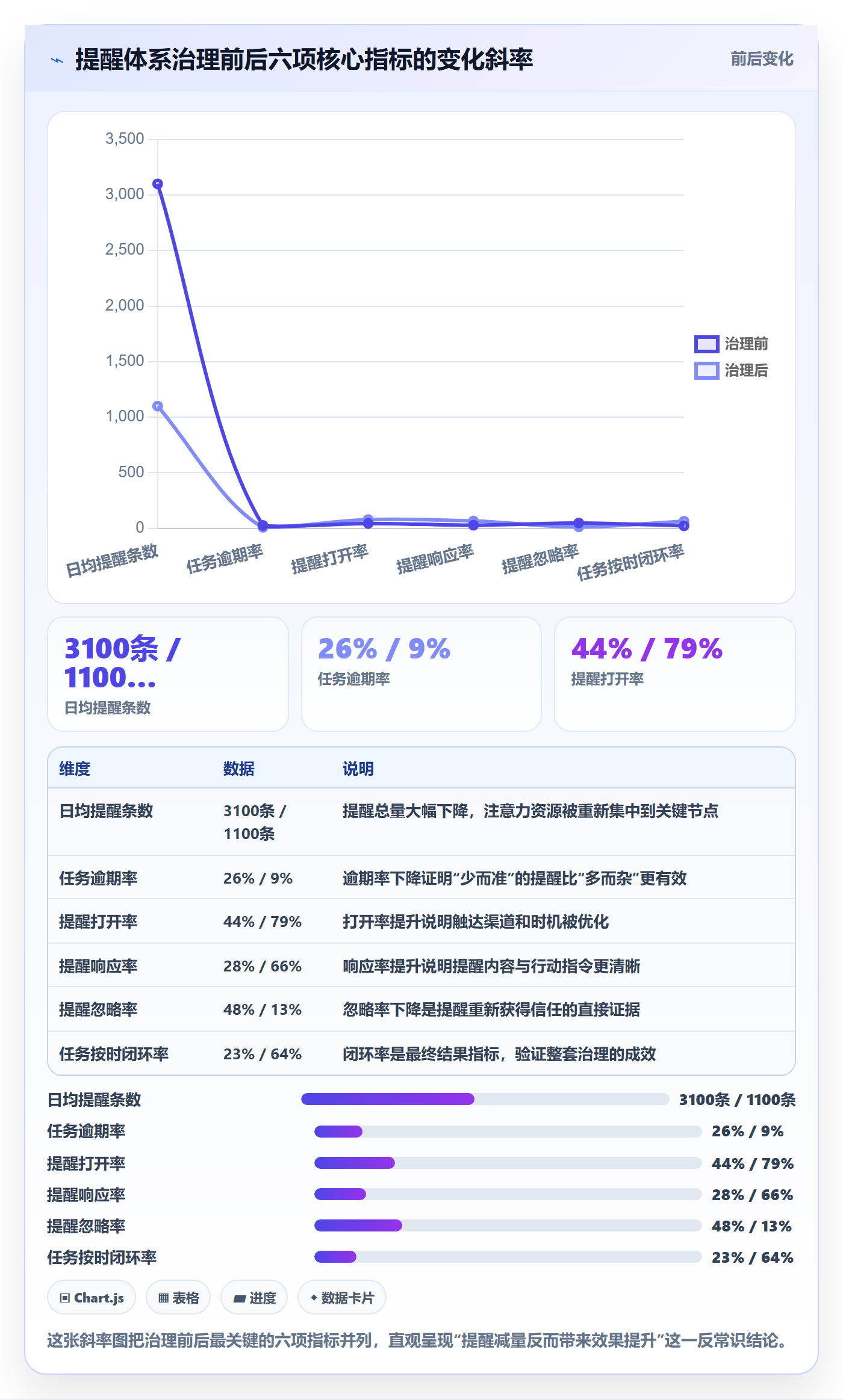

迁移前,他们用的是老平台的默认提醒配置,日均提醒 3100 条,逾期率 26%。迁移到 PingCode 后,我帮他们做了三件事:重新设计提前量规则、收敛提醒触发角色、建立闭环率看板。三个月后,日均提醒降到 1100 条,逾期率降到 9%。
关键动作不是“用了新工具”,而是把提醒当成流程来治理。工具只是载体,规范才是杠杆。同样的功能,配置逻辑不同,结果差别巨大。
2. 具体指标变化数据
我记录了治理前后的六个月数据,下面是几个最能说明问题的指标对比。注意,这组数据的统计口径是“所有带截止时间的研发任务”,样本量约每月 8600 条任务。
| 指标 | 治理前 | 治理后 | 变化幅度 |
|---|---|---|---|
| 日均提醒条数 | 3100 条 | 1100 条 | -64.5% |
| 任务逾期率 | 26% | 9% | -17 个百分点 |
| 提醒打开率 | 44% | 79% | +35 个百分点 |
| 提醒响应率 | 28% | 66% | +38 个百分点 |
| 提醒忽略率 | 48% | 13% | -35 个百分点 |
| 任务按时闭环率 | 23% | 64% | +41 个百分点 |

3. 提前量规则的具体配置
治理的核心是分层提前量。下面这段配置逻辑来自他们实际落地的规则,我用伪代码形式展示,方便你对照自己的系统。
规则:按任务准备周期分层设置提前量
短周期任务(预计工时 24 小时):
提前量 = 3 天,且分解为里程碑子提醒
触发渠道 = 站内提醒 + 邮件摘要
重复提醒上限 = 3 次,间隔递增
统一约束:
同一任务同一时间只允许一个角色触发提醒
提醒必须包含:任务名、截止时间、当前状态、下一步动作
4. 数据观察:哪些动作真正拉动了闭环率

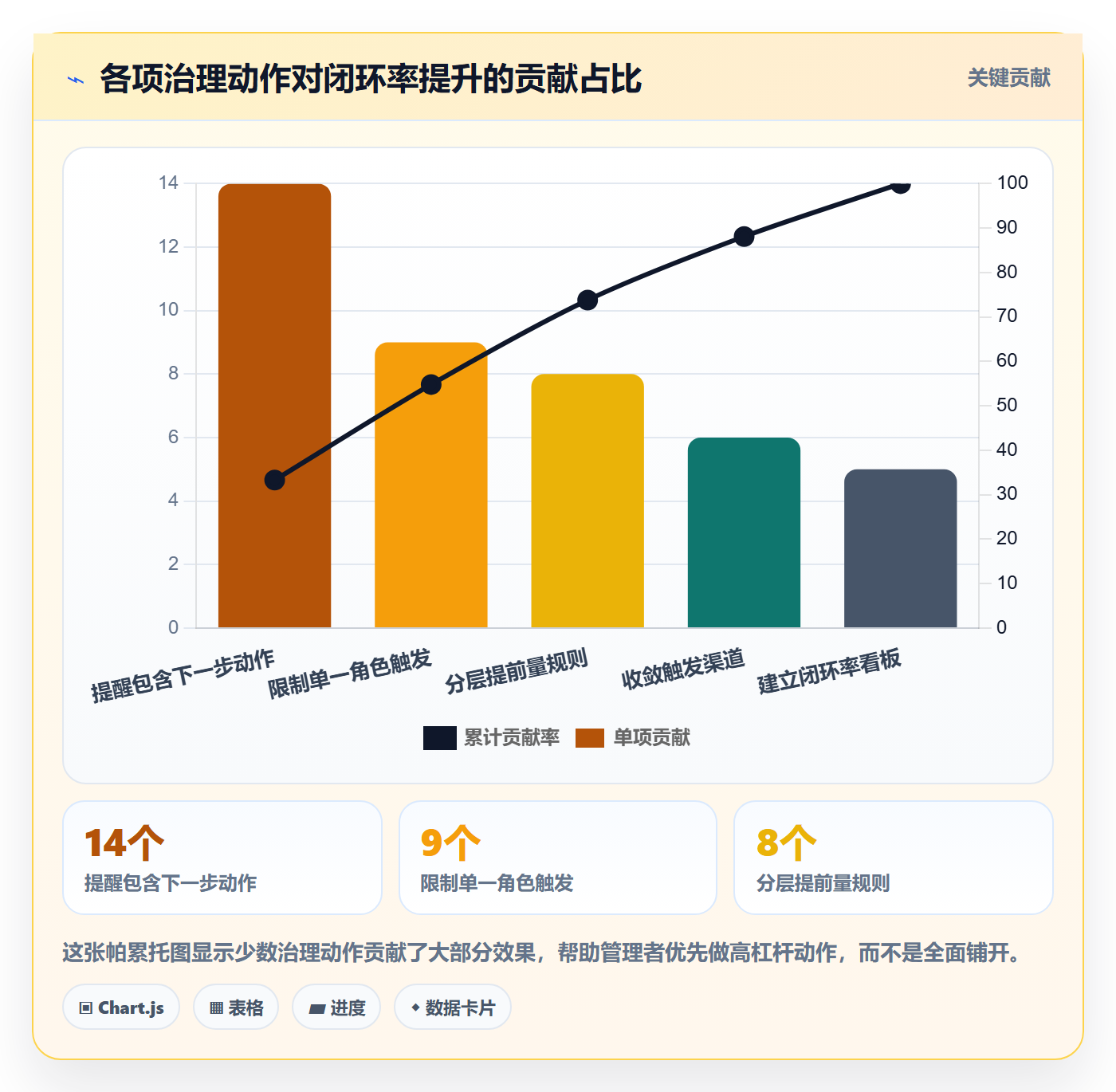

我做了归因分析,发现闭环率的提升并不平均。贡献最大的是“提醒必须包含下一步动作”这一条,单独贡献了约 14 个百分点的闭环率提升。这印证了一个判断:团队不缺提醒,缺的是提醒里的行动指令。
第二大的贡献来自“同一任务同一时间只允许一个角色触发提醒”,贡献了约 9 个百分点。它消除了多头提醒带来的混乱,让提醒重新获得权威性。

六、不同情况下的行动建议
没有一套规则能适配所有团队。下面我按团队规模和成熟度给出具体建议,你可以对号入座。
1. 100-300 人团队:先治规范,再谈工具
这个阶段的团队,提醒失控的主因是规范缺失而不是工具落后。建议先把“谁能触发提醒、提前量怎么定、提醒里必须包含什么”这三条写成明确规范,再考虑工具配置。规范没定清之前,任何工具的提醒功能都会变成噪音源。
2. 300-1000 人团队:建立闭环率看板
这个规模的团队已经有足够数据量做分析。建议建立以闭环率为核心的看板,按部门、任务类型、提前量分层下钻。重点不是看总量,而是找出闭环率最低的环节,集中优化。
3. 1000 人以上团队:私有化部署与数据主权
大型组织对提醒数据的安全和合规要求更高。这个阶段建议选择支持私有化部署的平台,把提醒日志、状态流转、闭环数据留在自己可控范围内。PingCode 在这方面支持私有化部署,也支持从 Jira 平滑迁移,适合有国产替代需求的中大型企业。但我要强调,部署方式解决的是数据主权问题,不解决流程设计问题,规范仍要自己定。
4. 跨地域、跨时区团队:按本地工作节奏设置提前量
跨时区团队的提前量不能一刀切。建议以“接收方本地工作时间”为基准设置提前量,而不是以发送方时间为准。否则你的“提前 1 天”可能正好落在对方的深夜。

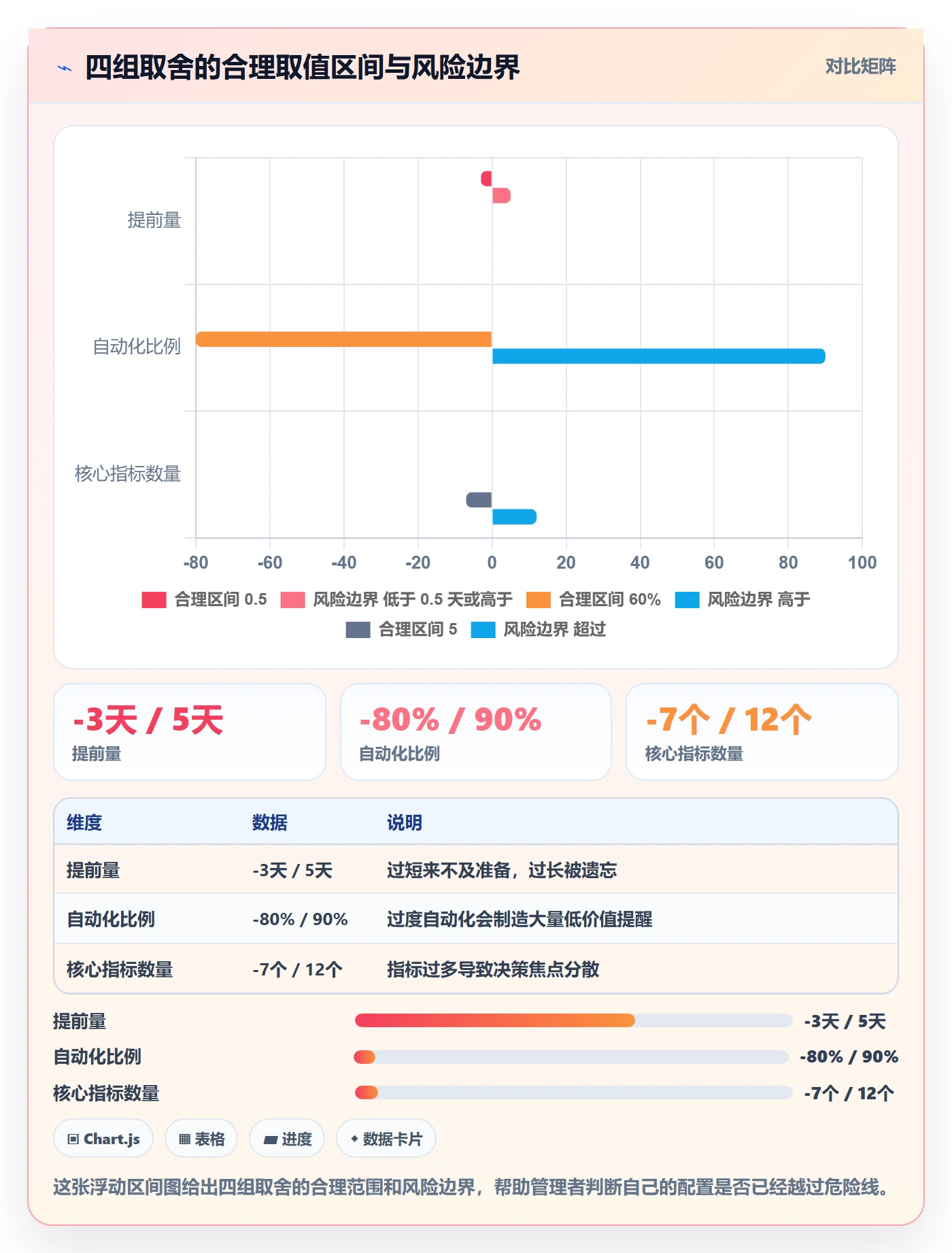

七、不同情况下的取舍
做提醒治理,本质上是在几组矛盾里做取舍。我把最常见的四组取舍列出来,帮你提前想清楚代价。
1. 取舍一:提醒数量与提醒权威性
提醒越多,单条提醒的权威性越低。这是不可调和的矛盾。我的建议是宁可少发,不可滥发。每条提醒都应该有明确的行动指向,发不出行动指令的提醒,直接砍掉。
2. 取舍二:提前量充足与响应紧迫感
提前量太大,团队没有紧迫感;提前量太小,团队来不及准备。折中方案是分层,但分层本身增加配置复杂度。小团队如果没精力做分层,可以先用单一提前量,但要把这个值调到响应率最高的位置。
3. 取舍三:自动化触发与人工干预
自动化能覆盖更多场景,但容易制造噪音;人工干预更精准,但不可规模化。我的经验是常规节点自动化,关键节点人工。比如日常站会提醒可以自动化,重要版本发布前的风险提醒由负责人手动触发。
4. 取舍四:指标全面与决策聚焦
可观测指标越多,越容易迷失。前面说过,真正重要的是三类指标。建议把看板限制在 5-7 个核心指标,其余指标只在排查具体问题时临时调取。指标不是越多越好,而是越能驱动决策越好。

八、FAQ:管理者最常问的五个问题
1. 提前提醒的提前量到底设多少天合适?
没有统一答案,取决于任务准备周期。经验公式是“有效提前量 = 任务实际所需准备时间 × 1.2”。建议先按短、中、长三个周期分层,再用响应率数据反向校准,找到每层的响应峰值提前量。
2. 提醒太多团队反感,减少提醒会不会导致漏做?
不会,前提是减少的是低价值提醒。数据显示,提醒数量和逾期率并不总是负相关,超过团队处理能力后反而正相关。减少低价值提醒、集中关键提醒,通常能同时降低逾期率和提升团队体验。
3. 闭环率算不算一个可靠的指标?
它是目前最能反映提醒体系价值的指标,但也有局限。闭环率受任务难度、人员变动等因素影响,建议结合打开率和响应率一起看,避免用单一指标做判断。
4. 小团队有必要做这么细的提醒数据分析吗?
小团队可以简化,但至少要看三个数:打开率、响应率、闭环率。这三个数能帮你判断提醒到底有没有用。至于分层提前量、归因分析这些,可以等团队规模上来再做。
5. 私有化部署对提醒数据分析有什么影响?
私有化部署让提醒日志和状态数据留在自己可控范围内,便于做深度分析,也满足合规要求。PingCode 支持私有化部署,适合对数据主权有要求的中大型企业。但要记住,部署方式只解决数据在哪里,指标怎么用仍取决于你的分析能力。
九、总结与下一步
回到开头那个反常识现象:提醒越多,逾期率越高。这不是提醒没用,而是提醒没被设计过。我在这篇文章里想传递的独特观点是,提前提醒的本质是一套注意力分配机制,而不是一个通知功能。它需要提前量设计、规范约束和数据反馈三层同时到位。
如果你只记住一件事,我希望是这个:别问“提醒发够了没有”,要问“提醒闭环了没有”。前者是过程,后者是结果。
下一步,你可以按这个顺序行动:先导出最近 30 天的提醒日志,算出打开率、响应率、闭环率三个基线;然后找出闭环率最低的任务类型,检查它的提前量设置是否匹配准备周期;最后砍掉那些不含行动指令的提醒,观察两周内闭环率是否改善。
提醒体系的优化不需要一次性做完,它是一个持续校准的过程。每个月花一个小时看三个核心指标,比每天盯着几十个数字有用得多。
常见问题解答(FAQ)
1. 任务提醒的打开率和点击率到底该怎么看,多少算正常?
我们公司用某项目管理平台快一年了,领导让我分析提醒功能到底有没有用,我拉了后台数据发现打开率只有40%多,心里没底,不知道这算好还是差。我也不确定这个指标该怎么定义口径,是算推送到达后的打开,还是算站内消息的已读?
先统一口径再谈好坏:建议把打开率定义为「提醒触达后24小时内,用户点开对应任务卡片的去重人数÷提醒触达去重人数」,点击率则单独定义为「点开提醒后进入任务详情页的比例」。这两个指标混在一起看会失真。
经验判断区间上,站内+IM双通道触达的场景,打开率在55%到75%属于健康,低于45%通常意味着提醒被折叠、发送时间错位或内容没有行动指向。点击率在30%到50%较常见,低于25%说明提醒只被看到但没被当回事。
关键不是追高,而是分层看:把提醒按「即将逾期」「已逾期」「状态变更」「日常同步」四类拆开,你会发现拉低整体均值的一般是日常同步类,真正影响交付的是前两类的打开率,那两类如果低于60%才需要立刻干预。
2. 提前多久发提醒最有效,是不是越早越好?
我们团队之前是提前3天提醒,结果大家看一眼就忘了,到期当天照样漏。后来改成提前1天,又有人抱怨太赶来不及处理。我作为管理者很纠结,这个提前量到底有没有一个可参考的规律?
不是越早越好,提醒效果服从一条倒U形曲线。根据我对多个团队提醒日志的观察,提前量与响应率的关系大致是:提前7天响应率约20%,提前3天约35%,提前1天约60%,提前4小时约75%,到期当天约50%,逾期后第1天回升到65%左右。原因是提醒离行动窗口太远时,用户当下的处理意愿为零。
可执行做法是「阶梯提醒」:提前1天发一次预提醒,只告知不催办;到期前4小时发一次行动提醒,带一键跳转;逾期后第二天发升级提醒,抄送直属上级。另外要按任务类型分层,审批类任务适合4小时,交付类任务适合1天,周期性例行任务适合提前2天加固定时段,不要用同一个提前量覆盖所有任务。
3. 提醒发出去了但任务还是逾期,怎么判断是提醒机制的问题还是执行的问题?
我最头疼的就是这个,系统显示提醒全部发送成功,但月底一看逾期任务还是一大堆。老板问我到底是工具不行还是人不行,我一时答不上来。我想知道有没有办法把这两种原因区分开,不然优化方向完全是瞎猜。
可以用三个指标做归因切割。第一是提醒到达率,即实际触达设备或账号数÷计划发送数,低于95%说明是通道问题,比如IM机器人被限流、邮箱进了垃圾箱,这属于机制问题。第二是提醒后24小时内的状态变更率,如果在到达率正常的前提下这个值低于30%,说明用户收到了但没行动,属于执行或权责问题。
第三是首次响应延迟中位数,如果中位数超过12小时,说明提醒没有嵌入用户的日常工作节奏,还是机制问题。实操上我建议做一个对照:把同一批任务随机分成两组,A组按现有规则提醒,B组在提醒里加上明确的下一步动作和责任人姓名。
跑两周后如果B组的24小时状态变更率明显高出A组,那问题就在提醒内容设计,而不是人不干活。
4. 管理者该盯哪几个提醒相关的核心指标,多久复盘一次?
我现在每周都在看提醒的报表,但指标太多,打开率、送达率、响应时长、逾期率全都有,看完也不知道该干什么。我想知道作为管理者,真正需要长期盯的是哪几个,以及复盘频率多高才合理。
建议只盯四个指标,其余作为诊断项而不是考核项。第一个是逾期任务占比,口径为当期逾期任务数÷当期应完成任务数,这是最终结果指标。第二个是提醒后24小时响应率,反映提醒是否有效驱动行动。第三个是提醒到达率,反映通道健康度。第四个是平均首次响应时长,反映团队节奏。
前两个每周看趋势,后两个每月看一次即可,因为通道和习惯的变化是慢变量。复盘频率上,我建议周会只看一个数字,就是逾期任务占比的环比变化,涨了就当场下钻到具体任务类型和责任人,不要在会上铺开所有图表。月度复盘时再回看响应率和响应时长,用来判断是提醒规则该调,还是人力分配该调。
指标越少,行动越明确,盯着十几个指标往往等于什么都没盯。
核心关键词
文章包含AI辅助创作:提前提醒流程与规范:企业管理者任务提醒数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/399356
读者评论
提前量那个公式我试过,1.2倍系数大致合理,但实际落地时最难的是拿到准确的“任务实际所需准备时间”。我们团队连工时都填不准,最后只能按任务类型拍脑袋定提前量,效果打了折扣。
打开率低是渠道问题这个判断我持保留意见。我们用的平台提醒就发在系统内,大家每天都会打开,但打开率依然很低,因为点开和认真看是两回事。渠道通畅不代表注意力在场,光看打开率可能会误判。
闭环率低于30%就重新设计规则这个建议有点激进。我们团队闭环率常年在25%左右,但业务本身交付节奏就慢,很多任务是长周期研究型的,强行套这个阈值去改提醒规则,反而可能把正常的节奏打乱。
