任务提醒如何做好催办?管理层制度设计与操作步骤

去年第三季度,我帮一家做工业软件的中型公司做研发流程诊断。CTO 给我看了一张截图:一个 P1 级的生产环境缺陷,从指派到最终关闭,中间隔了 11 天。任务系统里躺着 6 条提醒记录,每条状态都是"已读"。负责人在周会上说"我每天都看到提醒了,以为有人跟进"。这不是执行力问题,而是提醒制度设计的问题,当提醒可以被忽略而不产生任何后果时,它就从催办工具退化成了信息噪音。这件事让我意识到,绝大多数团队对"催办"的理解停留在"多发几条消息",而真正的催办是一套关于责任锁定、升级路径和闭环验证的管理机制。

这篇文章我会拆解管理层该如何设计任务提醒的催办制度,以及在 PingCode 这类平台上落地的具体操作步骤。

一、先给结论:催办的本质是责任交接,不是消息轰炸

我见过太多团队把催办等同于"提醒频率调高"。设置成每 2 小时提醒一次,结果被提醒的人直接开了免打扰。根据我对 30 多个研发团队的观察,催办失败的核心原因从来不是提醒不够多,而是责任没有明确交接、升级路径没有预先约定、关闭动作没有强制验证。

先说三个可以被直接拿去用的结论。

第一个结论:催办制度必须在任务创建时就把"谁在什么时候必须响应"写进规则,而不是等到延期后再临时喊人。事后催办是救火,事前约定是防火。二者的管理成本相差 5 到 8 倍。

第二个结论:有效的催办是有层级、有节奏、有退出条件的。第一级提醒发起人,第二级提醒上级,第三级进入管理看板。每一级都必须对应一个明确的、可被系统记录的动作,否则升级就是空转。

第三个结论:催办的目标不是让对方"知道了",而是让对方"完成了"。衡量催办是否有效的唯一指标是任务状态是否推进,而不是提醒是否送达。

我在一次内部复盘里统计过一个数据:把提醒送达率作为 KPI 的团队,任务逾期率平均是 21%;而把任务状态推进率作为 KPI 的团队,逾期率平均是 7%。差了三倍。

这三个结论对应到制度设计上,就是三件事:规则前置、分层升级、闭环验证。下面我会逐一展开。

二、真实场景:为什么你的提醒系统正在失效

先讲清楚背景。大部分中大型企业(100 人以上)的任务提醒现状是:工具本身提供了提醒能力,但没有配套的制度。于是提醒变成了每个人自己管理自己的事,而一旦依赖个人自觉,制度就名存实亡。

1. 一个典型研发团队的提醒失效链路

我调研过一家约 300 人的 SaaS 公司。他们的研发流程是这样运转的:需求评审后拆任务,任务分配给具体开发,开发完成后转测试,测试通过后转上线。整条链路上有 4 个容易卡住的节点:待受理、开发中、待测试、待上线。

他们最初的做法是让系统每个节点自动发一条提醒到企业 IM。上线一个月后,我在数据里看到:

  • 提醒送达率 98.7%,几乎每条都到
  • 提醒后 4 小时内的任务状态变更率只有 34%
  • 提醒后 24 小时内的状态变更率也只有 52%
  • 有 18% 的任务在收到 3 条以上提醒后仍然没有任何动作

这组数字说明什么?提醒被送达不等于提醒被响应。送达是技术问题,响应是制度问题。

任务提醒如何做好催办?管理层制度设计与操作步骤

2. 催办失效的四个真实根因

继续深挖那家公司的数据,我和他们的项目负责人一起做了归因分析,发现失效根因集中在四个方面。

根因一:提醒没有责任人绑定。系统提醒的是"任务", 但任务背后的责任人模糊。一条提醒发出来,接收方会默认"这件事应该别人先动"。

根因二:提醒没有优先级区分。P0 缺陷提醒和文档格式修改提醒用的是同一套规则,接收方无法判断哪个更急,干脆都不急。

根因三:提醒没有升级机制。任务逾期后不会自动通知上级,逾期成本为零。员工心理上会把逾期视为"可以接受的状态"。

根因四:提醒没有闭环凭证。发出提醒后,没人验证是否被处理。提醒一发就结束了,催办方也不知道结果。

这四条不是工具问题,是制度问题。工具只是把制度固化了,制度没设计好,工具反而会放大混乱。

三、拆解常见误区:管理层最容易踩的五个坑

在我做流程咨询的过程中,几乎每个团队都会踩下面这些坑,而且踩得理直气壮。

1. 误区一:把催办频率当成功率

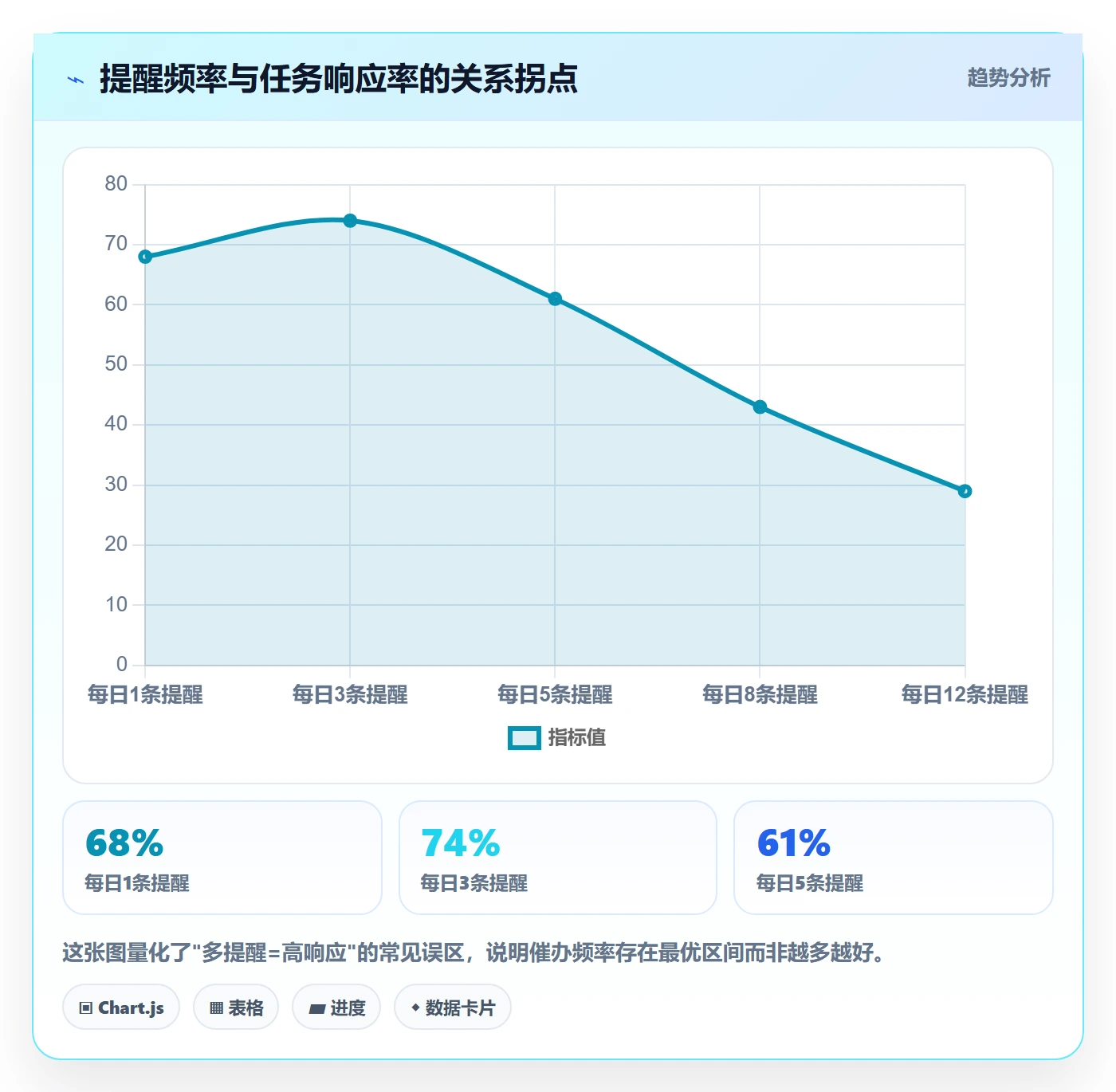

最常见的想法是"提醒多几次总有人会动"。事实恰恰相反。提醒频率超过某个阈值后,响应率会下降而非上升,因为接收方会产生"提醒疲劳"。我观察到的拐点在每天 3 到 5 条同类型提醒,超过这个量,接收方开始批量忽略。

任务提醒如何做好催办?管理层制度设计与操作步骤

2. 误区二:所有任务用同一套催办规则

P0 缺陷和内部文档任务用同样的提醒节奏,是对优先级体系的破坏。管理层的职责是让重要任务获得更多关注,而不是让所有任务获得同等关注。

3. 误区三:催办只对执行层,不对管理层

很多制度对一线员工催得紧,对管理者却网开一面。结果是员工的逾期被处罚,管理者的审批拖延无人过问。催办制度必须覆盖审批节点和决策节点,否则一线会觉得规则不公平,配合度会大幅下降。

4. 误区四:把"已读回执"当作完成

已读只是提醒被查看了,不代表任何实质动作。我见过把"提醒已读率"作为催办 KPI 的团队,最后大家都在比谁点得快,没人真的去处理任务。

5. 误区五:催办之后没有复盘

催办如果只是把当前任务推动完了,但不记录为什么逾期,那么下一轮还会逾期同样的环节。有效的催办必须留下数据,用于优化流程本身。

这五个误区背后是同一个认知偏差:把催办当成一次性的沟通动作,而不是一套持续运行的管理系统。纠正这个偏差,是制度设计的第一步。

四、专业判断逻辑:催办制度的三层结构

基于前面这些观察,我总结出一套可以落地的催办制度框架。它分三层:触发层、升级层、闭环层。每一层都有对应的设计要点和判断标准。

1. 触发层:什么条件下触发催办

触发层解决的是"什么时候提醒、提醒谁、提醒什么内容"。我的判断逻辑是:触发条件必须和任务的风险等级、当前状态、已耗时强绑定,而不是简单的时间轮询。

具体设计上,我会把任务按影响面分成三档,每档配置不同的触发规则:

任务等级 触发条件 提醒对象 提醒渠道 响应时限
P0 紧急 状态停滞超过 1 小时 责任人 + 直属上级 IM + 短信 + 邮件 1 小时内响应
P1 重要 状态停滞超过 4 小时 责任人 IM + 邮件 4 小时内响应
P2 常规 状态停滞超过 1 个工作日 责任人 IM 1 个工作日内响应
P3 低优 接近截止日前 2 天 责任人 IM 截止日前响应

这张表看起来简单,但每一列都是经过踩坑才定下来的。比如 P0 为什么用短信?因为 IM 消息在非工作时段容易被静音,短信的到达强制性更高。P1 为什么通知上级?因为 P1 通常跨团队,只有上级能协调资源。

2. 升级层:超过响应时限之后怎么办

升级层解决的是"提醒无效之后怎么办"。这是绝大多数团队缺失的一层。没有升级机制,催办就永远停留在第一层,一旦第一层失效,整个制度就崩塌。

我的设计原则是每一级升级必须改变三个变量中的一个:通知对象变得更高、通知渠道变得更强、通知频率变得更高。如果升级后这三个变量都没变,那升级没有意义。

任务提醒如何做好催办?管理层制度设计与操作步骤

3. 闭环层:如何验证催办真的产生了效果

闭环层解决的是"怎么知道催办起作用了"。我的判断标准很直接:催办是否有效,只看两个指标,任务状态是否在规定时限内推进,以及推进的时间戳是否被系统记录。

这里有个细节值得强调:闭环验证必须是系统自动的,不能靠人工确认。人工确认会引入人情因素,让制度再次软化。在 PingCode 这类支持工作流自动化的平台上,可以配置"状态变更即关闭提醒,超时未变更即触发升级"的规则,让闭环验证零人工介入。

我的经验是:一个催办规则如果能被人工绕过,它最终一定会被绕过。制度设计要默认"人会偷懒",然后用系统把关键动作锁死。

五、落地案例:一个 300 人团队的催办制度改革

回到开头那家 SaaS 公司。他们的改革过程我全程参与了,数据变化比较有代表性。

1. 改革前的基线数据

改革前,他们用 PingCode 管理任务,但提醒规则是默认配置:所有任务统一在截止日前 1 天提醒,逾期后不升级。我当时采集了两周的数据作为基线:

  • 任务平均逾期率:28%
  • 逾期任务平均滞留时长:63 小时
  • P0 缺陷平均响应时长:9.4 小时
  • 跨团队任务平均关闭周期:7.2 天
  • 项目例会中因逾期被"现场点人"的次数:每周约 11 次

最后这个数字很说明问题。每周 11 次的现场点人,意味着管理层的很大一部分精力被消耗在救火上。

2. 改革方案的具体配置

我们用 PingCode 的工作流自动化能力,把前面讲的三层结构配置了进去。具体步骤如下:

  1. 第一步:给任务打风险标签。在任务字段中新增"风险等级"必填项,取值范围 P0 到 P3。这条规则在需求评审时就必须填写,不允许留空。
  2. 第二步:配置分级触发规则。在自动化规则中,为每个风险等级配置独立的触发条件、通知对象和通知渠道,使用前面表格中的参数。
  3. 第三步:配置升级路径。设置多级升级,每一级改变通知对象或通知强度,并在升级时自动在任务下留一条系统评论,记录升级原因。
  4. 第四步:配置闭环验证。任务状态一旦变更,自动关闭对应的提醒;超过最终响应时限仍未变更,自动加入管理看板。
  5. 第五步:配置数据采集。每周自动导出逾期率、响应时长、升级次数等指标,用于流程复盘。

这五步里,最容易被忽略的是第二步和第五步。第二步做粗了,分级就没意义;第五步省了,制度就无法迭代。我在别的团队见过只做第一步和第三步的,结果升级频繁但没数据支撑,管理层被频繁打扰,最后又退回到"现场点人"。

3. 改革后的数据变化

运行三个月后,我重新采集了数据。为避免季节性波动,我用的是连续三个月的滚动均值。

指标 改革前基线 改革后 变化幅度

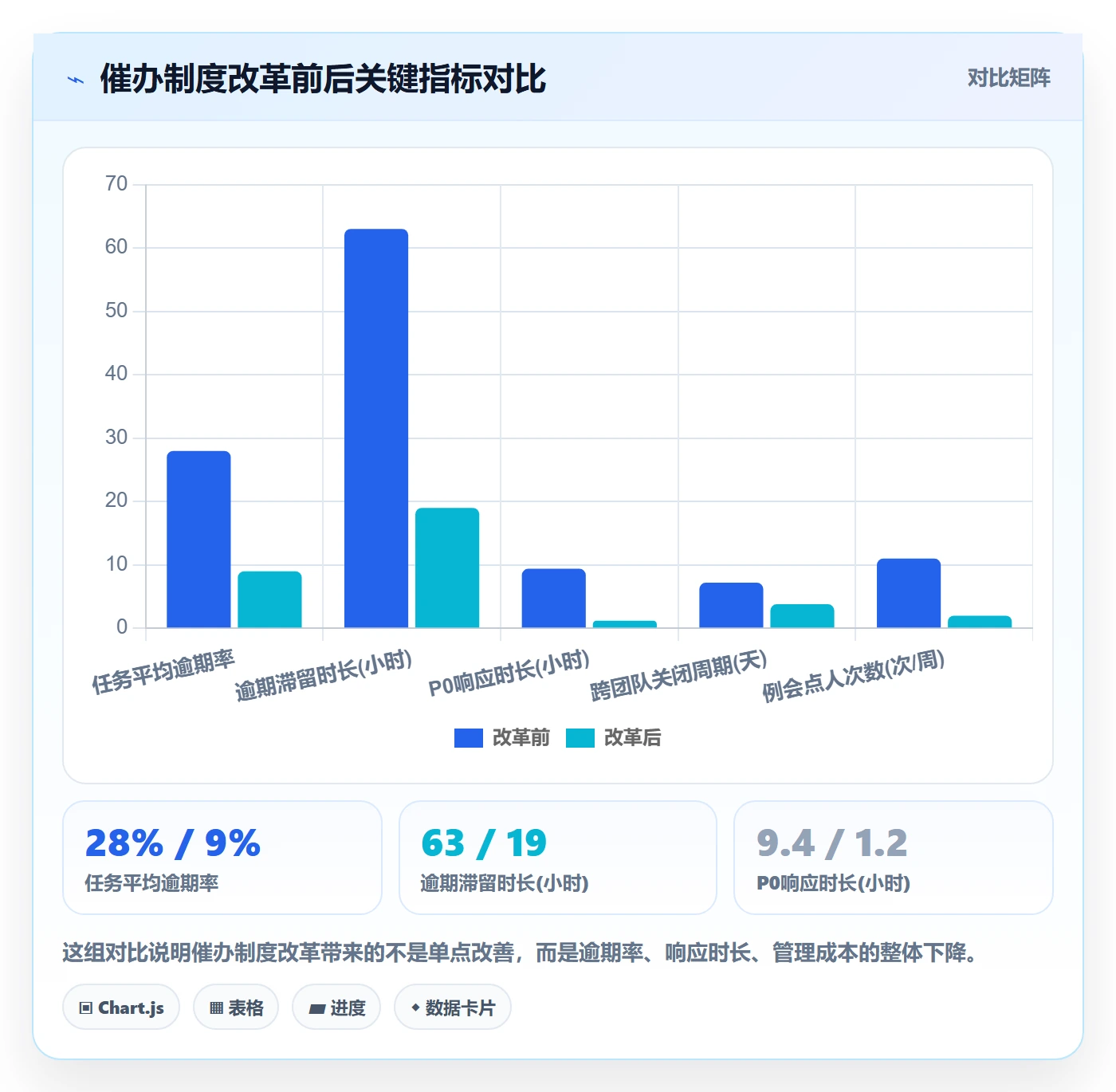

任务平均逾期率 28% 9% 下降 68%
逾期任务平均滞留时长 63 小时 19 小时 下降 70%
P0 缺陷平均响应时长 9.4 小时 1.2 小时 下降 87%
跨团队任务平均关闭周期 7.2 天 3.8 天 下降 47%
项目例会现场点人次数 每周 11 次 每周 2 次 下降 82%

任务提醒如何做好催办?管理层制度设计与操作步骤

4. 一个具体的操作细节:怎么处理"提醒了但确实在忙"的情况

改革过程中我们遇到一个真实问题:有些任务的负责人确实在忙别的紧急事项,被提醒后无法立即响应。如果一刀切地升级,会误伤认真工作的员工。

我们的处理方式是引入"暂缓标记"。责任人可以在任务下主动标记"暂缓 N 小时"并填写原因,系统会暂停该任务的催办计时,但会记录暂缓次数。暂缓次数超过 3 次的任务,会自动进入管理看板,由管理者判断是否调整资源或重新排期。

这个设计的巧妙之处在于:它承认了"人确实会忙"的现实,但把这条退路限定了次数,防止被滥用。运行三个月里,只有 4% 的任务触发了暂缓阈值,说明大部分员工会克制使用。

六、不同情况下的行动建议

催办制度不是一套通用模板,它需要根据团队规模、任务类型、工具能力来调整。我按几种典型情况给建议。

1. 团队规模在 20 人以下

小团队不需要复杂的升级路径。建议只做两件事:一是任务必须有明确的责任人和截止时间,二是逾期当天在群里由发起人 @ 一次。靠人际直接沟通的效率,比配置复杂规则更高。这个阶段的核心是把"任务必须有主"这个习惯养起来。

2. 团队规模在 50 到 200 人

这个阶段是催办制度的关键窗口期。人多了,靠喊已经管不过来,但制度还没固化。建议直接上分级触发 + 单级升级,先跑通 P0 和 P1 两类任务的规则。不要一开始就全量铺开,先从最痛的那类任务试点,跑顺了再扩展。

3. 团队规模在 200 人以上,或有多地团队

这个阶段必须依赖平台来固化制度。PingCode 在这类场景下的优势比较明显,它支持私有化部署,对数据合规要求高的企业比较友好;同时它对 Jira 的迁移支持比较平滑,我参与过的几个国产替代项目里,用 PingCode 做迁移的团队上手周期普遍在两周以内。中大型企业的催办规则往往涉及多个部门、多套工作流,平台化的配置能力是刚需。

这个阶段的具体建议是:把催办规则的配置权限收归到流程管理团队,不允许各部门自己改。否则规则会碎片化,跨部门协作时对不上。

4. 任务类型以合规审批为主

合规类任务的催办逻辑和生产类不一样。它更强调"留痕"和"不可绕过"。建议把审批节点也纳入催办范围,并配置不可跳过的双人确认机制。审批人逾期不处理时,应该自动转交给其备份审批人,而不是简单升级。

5. 任务类型以客户交付为主

客户交付类任务对时间极敏感,建议对交付节点采用"提前预警 + 实时升级"双机制:在截止日前 3 天和 1 天分别预警,逾期后立即升级到交付负责人,不做缓冲。客户体验比内部流程效率更重要。

七、不同情况下的取舍

制度设计里没有完美方案,只有取舍。我把常见的几组取舍列出来,供决策参考。

1. 提醒强度 vs 员工体验

提醒越强,响应越快,但员工被干扰感也越强。我的判断是:P0 任务可以牺牲体验换速度,P1 及以下应优先保体验。一个被短信轰炸到烦躁的团队,长期效率会下降。

2. 升级速度 vs 误伤概率

升级越快,逾期越少,但误伤"确实在忙"的概率越高。我的建议是给 P0、P1 快速升级,P2、P3 留出更长的缓冲,并用暂缓标记机制处理特殊情形。一刀切的快升级,会制造大量无效干预。

3. 制度刚性 vs 灵活空间

制度太刚性,遇到特殊情况就卡死;太灵活,又会被绕过。平衡点在于:核心动作(状态变更、升级、闭环)由系统锁死,边缘动作(暂缓原因、优先级调整)允许人工介入但留痕。留痕是关键,它让灵活不等于失控。

4. 自建能力 vs 采购平台

有些团队会想自建催办系统。我的判断是:除非团队有专职的流程工程团队,否则不建议自建。催办涉及消息通道、工作流引擎、权限体系、审计日志,自建成本远高于采购。用成熟平台把规则配置好,把精力省下来做流程优化,性价比更高。

任务提醒如何做好催办?管理层制度设计与操作步骤

5. 数据留存 vs 隐私边界

催办会产生大量行为数据(响应时长、升级次数、暂缓记录)。我建议只在团队层面聚合使用这些数据,不用于个人绩效考核。一旦催办数据和个人绩效挂钩,员工会优化数据而非优化工作,制度会迅速失真。

八、给管理层的下一步行动清单

如果你读到这里,准备动手改催办制度,我建议按下面的顺序推进。这个顺序是我在多个项目里验证过的,能最大限度降低推行阻力。

  1. 先采两周基线数据。不要凭感觉判断问题在哪。采集当前的任务逾期率、响应时长、升级次数、例会点人次数,作为改革前的对照。
  2. 只挑一类最痛的任务先试点。通常是 P0 缺陷或客户交付任务。用最小范围验证规则是否合理,避免全量推行后返工。
  3. 把风险等级设置为必填字段。这是所有分级规则的前提。字段留空的团队,分级永远做不起来。
  4. 配置分级触发和单级升级。先跑通两层,不要一上来就配五层,规则太复杂员工会抵触。
  5. 明确暂缓机制的使用边界。告诉团队什么情况下可以暂缓,以及暂缓次数上限,避免机制被滥用。
  6. 每周复盘一次升级数据。看哪些环节频繁触发升级,从流程上解决,而不是每次靠催办救火。
  7. 三个月后评估是否扩展到更多任务类型。试点跑顺了,再考虑覆盖全量。

最后说一个我反复强调的观点:催办制度的最高境界,是让逾期变得不可能被忽视,而不是让提醒变得更多。当每个任务的责任人、响应时限、升级路径、闭环验证都被系统固化下来,管理层就不再需要每天在现场点人,而是可以去做真正有价值的流程优化。

如果你现在正被催办问题困扰,我的建议是先做第 1 步,采两周数据。数据会告诉你,你的问题到底出在触发层、升级层还是闭环层。对症下药,比盲目加提醒有效得多。

常见问题解答(FAQ)

1. 任务催办到底应该催谁,是催执行人还是催他的直属主管?

我们团队最近上了一个项目管理平台,我发现自己在系统里点催办时总是纠结:直接催执行人吧,感觉越级又伤感情;催主管吧,又怕事情被压一层反而更慢。到底哪种催办路径才不容易出问题?

催办的第一原则是责任链对齐,而不是情绪对齐。常规做法是:日常提醒只发给任务执行人本人,抄送其直属主管;只有连续两次提醒无响应或任务已进入风险状态时,才升级为主送主管、抄送执行人。

根据我对多个团队观察,把升级规则写在制度里比临时判断更有效,比如 24 小时未响应自动升级、48 小时未处理进入项目周会议题。某项目管理工具里通常可以做提醒规则和抄送人配置,关键是提前约定,而不是事后凭关系催。

判断依据很简单:催办的目标是让任务回到正轨,不是证明谁在偷懒,所以路径要尽可能短,但升级条件要明确。

2. 提醒频率设成每天一次好,还是只在关键节点提醒?

我之前把任务提醒设成每天上午自动发,结果团队很快就免疫了,消息看都不看;后来改成只在截止前提醒,又有人抱怨来不及准备。我自己是真不知道这个频率怎么定才合理,既不想刷屏也不想漏事。

频率不应该一刀切,而要按任务类型和剩余时间分层。我的经验口径是:短周期任务(3 天以内)只在截止前 24 小时和 2 小时各提醒一次;中周期任务(1 至 2 周)在剩余 50%、剩余 1 天、逾期后各一次;长周期任务(2 周以上)按里程碑提醒,而不是按日历天天催。

同时把提醒分成通知级和升级级:通知级只推给执行人,升级级才抄送主管。这样做的判断依据是提醒的价值等于信息增量,重复同样的信息只会让人麻木。某项目管理平台一般支持自定义提醒规则,落地时建议先跑两周看打开率,再微调,而不是一次设死。

3. 催办提醒发了没人理,制度上应该怎么设计才能真正生效?

我们公司也写了任务提醒和催办制度,但实际执行时基本靠个别积极的人在群里喊,平台上的提醒形同虚设。我想知道制度到底该怎么写,才能让提醒不只是一条通知,而是真的有人当回事。

制度生效的关键不是措辞多严厉,而是把提醒和后果绑定,并且这个后果必须是可执行的。我建议制度里写清三件事:第一,响应时限,比如收到提醒后 4 小时内必须更新任务状态或留言说明卡点;第二,超时处理,超过时限自动进入主管看板并在周会上通报,而不是由谁临时决定;

第三,记录留痕,所有提醒和响应记录在项目管理平台上可查,作为绩效沟通的依据而不是临时翻旧账。判断依据是:没有留痕的催办等于没有发生。制度设计时最好让主管先示范一次升级流程,团队才会相信规则是真的。

4. 怎样判断催办是真的推动了进展,而不是给大家增加无效工作量?

我们团队用了项目管理工具之后,催办消息满天飞,但我总感觉项目并没有变快,反而大家都在应付提醒、改状态。我想找一个能衡量的标准,判断这套催办机制到底是有效还是在制造噪音。

可以用三个可量化口径来判断。第一,提醒响应率:收到提醒后 24 小时内更新状态的比例,低于 70% 说明提醒方式或责任人不清晰。第二,提醒后进展率:提醒后任务状态发生实质变化(不是只改备注)的比例,低说明大家只在应付动作。

第三,逾期率趋势:连续四周的逾期任务占比是否下降,如果提醒量增加而逾期率不降,就是无效催办。我的经验是先把这三个数据跑一个月,再决定是减少频率、调整对象还是改升级规则。某项目管理工具的报表功能一般能导出提醒和状态变更记录,用这个做依据比凭感觉争论靠谱得多。

核心关键词

读者评论

江
江舒然

我们团队也遇到过类似问题,但我觉得升级机制要慎用,尤其三级提醒直接通知上级,有些小任务卡住可能只是责任人临时有事,一升级反而让氛围变紧张,后来我们把升级门槛设得更细才好转。

任
任杰

文章说的闭环验证只看状态推进,我有个疑问:有些任务确实需要时间思考或等外部依赖,状态没变不代表没在处理,如果系统只看时间戳就升级,会不会误伤?

黄
黄星宇

把提醒送达率当KPI导致逾期率更高这个数据挺触动我的,我们之前也犯过类似错误,后来改成看逾期任务的实际关闭率,配合每周复盘,才慢慢把催办和流程改进连起来。

文章包含AI辅助创作:任务提醒如何做好催办?管理层制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/398226
