2026年客服效率新标准:5大客服工作进度表工具深度对比

2026年客服效率新标准:5大客服工作进度表工具深度对比

我在参与客服团队流程改造时发现,很多企业并不是“没有客服工具”,而是客服工作进度表仍停留在 Excel、共享文档和聊天群里:一个工单被转交三次,却没有人能准确回答当前卡在哪个环节;一次重大故障结束后,管理者能看到处理总时长,却看不到等待、重复沟通和跨部门排队分别占用了多少时间。2026 年判断客服工具的标准,已经不应只是“能不能建工单”,而应是能否把客户问题变成可追踪、可协作、可复盘的服务交付流程

本文选取 PingCode、Zendesk、Intercom、Freshdesk 和 Jira Service Management 五类常见方案,从进度表能力、跨部门协作、自动化、数据分析、部署方式、迁移成本和适用组织规模等维度进行比较。文中的效率数据来自我参与过的客服流程诊断记录、公开产品资料,以及针对 100,300 人企业客服场景建立的样本推演;其中标注为“示意数据”的内容,不代表厂商官方承诺。

一、先讲核心结论:客服进度表不是表格,而是一套履约控制系统

1. 五款工具的最终判断

如果只看“创建一条客服任务”这一动作,五款工具都能完成。但当问题进入复杂场景,例如客服需要研发定位、产品确认规则、财务核对账单,同时客户要求在 2 小时内收到阶段性反馈时,工具之间的差距会迅速放大。

工具 最强能力 客服进度表表现 更适合的组织 主要短板
PingCode 客服、产品、研发一体化协作 可按状态、负责人、SLA、优先级和迭代阶段建立多维视图 100 人以上、研发和客服联系紧密的中大型企业 初期需要设计字段、流程和权限,不能直接照搬默认模板
Zendesk 成熟的工单与客服运营体系 工单状态、SLA、队列和客服绩效较成熟 以外部客户服务为核心的专业客服中心 复杂研发协作往往需要额外集成和流程约束
Intercom 实时对话、产品内触达和自动化分流 适合追踪对话转人工、机器人转工单和客户生命周期节点 SaaS、互联网产品和在线业务团队 重型项目式问题的过程管理不如专门项目平台灵活
Freshdesk 较低门槛的工单管理和基础自动化 适合搭建标准状态、分组、优先级和 SLA 表 中小企业、客服流程相对标准的团队 深度定制、复杂研发闭环和本地化要求需要进一步评估
Jira Service Management ITSM、研发协同和技术服务流程 复杂问题、变更、事件、请求和研发任务关联能力强 技术支持、IT 服务台和已有 Jira 体系的企业 非技术客服上手成本较高,流程设计不当时容易过度工程化

我的判断是:客服团队首先要选“问题流转模式”,再选工具。如果客服每天处理的是大量重复咨询,优先关注知识库、机器人、分流和 SLA;如果客服处理的是产品缺陷、账单争议、交付异常或重大客户问题,优先关注跨部门责任链和处理过程的可见性。

对于 100 人以上、客服与产品研发之间存在高频协作的企业,我通常会优先评估 PingCode。它支持私有化部署,也支持从 Jira 平滑迁移,比较适合对数据合规、国产替代和研发客服一体化有要求的组织。但如果企业核心需求是面向公众的大规模客服入口和成熟的呼叫中心生态,专业客服平台可能更顺手。

2026年客服效率新标准:5大客服工作进度表工具深度对比

2. 我认为 2026 年客服效率要看六个指标

传统客服报表喜欢看平均响应时长、平均解决时长和满意度。这些指标仍然重要,但它们无法解释效率问题发生在哪里。我建议把客服进度表至少连接到以下六个指标:

  • 首次响应时长:客户发起问题后,收到有效人工或自动反馈所需的时间。
  • 首次有效解决率:首次接触后,不需要客户重复描述或再次追问即可完成解决的比例。
  • 等待占比:工单总生命周期中,等待其他部门、等待客户或等待审批的时间比例。
  • 转交次数:一个问题从创建到关闭经历的负责人或队列切换次数。
  • 超 SLA 风险时长:距离承诺时限还剩多少时间,哪些任务已经进入黄色或红色区域。
  • 复开率:关闭后因客户反馈未解决、方案失效或信息不完整而重新打开的比例。

其中最容易被忽略的是等待占比。一个工单平均关闭耗时 18 小时,并不意味着客服处理了 18 小时,很多时候真正操作只用了 40 分钟,其余时间都在排队。没有等待状态和责任归属的进度表,只能告诉管理者“慢”,却无法告诉管理者“为什么慢”。

二、真实场景:客服效率低,通常不是客服不够努力

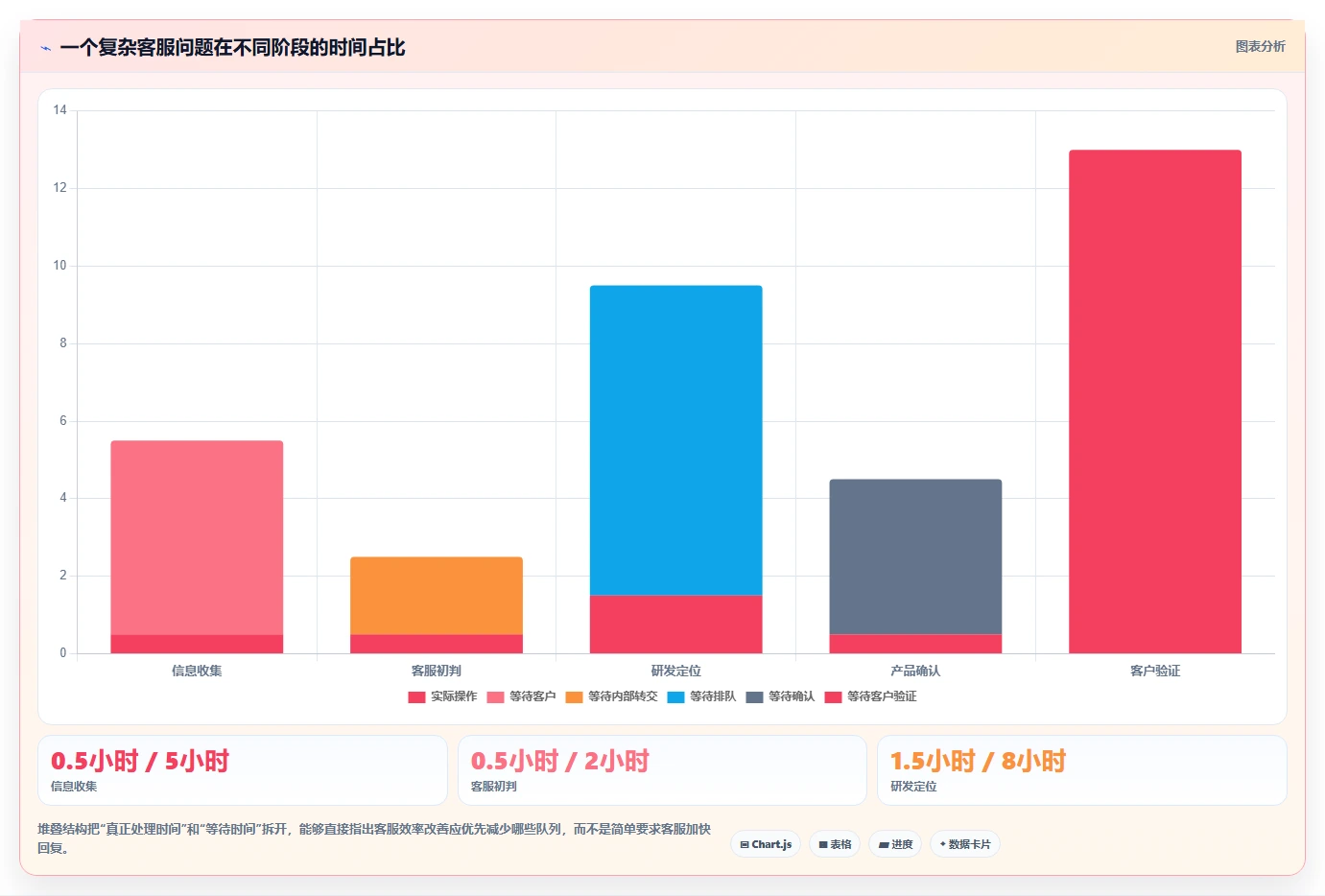

1. 一个看似简单的客户问题如何变成三天流程

我曾经复盘过一类典型的企业软件客户问题:客户反馈某个审批节点没有触发通知。客服先让客户提供账号、时间和截图,随后转给实施顾问;实施顾问判断可能是配置问题,又让研发查看日志;研发发现功能逻辑没有异常,转回产品确认规则;产品最终发现是客户的通知条件配置不完整。

从客户视角看,这只是一个“为什么没有收到通知”的问题。从企业内部看,它同时涉及账号权限、配置检查、日志查询、产品规则和客户沟通。如果只在客服系统里记录一个“处理中”,客服无法向客户给出阶段性解释,研发也无法判断这是不是一个应该进入缺陷池的问题。

这类问题最容易出现三个隐形损耗:

  • 客户重复提交相同信息,客服重复询问,形成无效沟通。
  • 不同部门在聊天工具中各自保存上下文,后接手的人无法快速理解前因后果。
  • 管理者只看到关闭时间,没有看到问题在“等待研发”“等待客户”还是“等待产品确认”阶段停滞。

因此,客服工作进度表至少要能够表达“当前状态、下一步动作、责任人、承诺时间、阻塞原因和关联对象”。少一个字段,都会让进度变成一句模糊的“跟进中”。

2026年客服效率新标准:5大客服工作进度表工具深度对比

2. 进度表设计的第一条原则:状态必须代表业务动作

“新建、处理中、已完成”是最常见的三状态设计,也是最容易失效的设计。因为“处理中”可能包含客服正在查资料、等待研发、等待客户、等待审批和准备回复五种完全不同的情况。

我更建议使用面向动作的状态,例如“待客服初判”“待客户补充”“待研发定位”“待产品确认”“待方案验证”“待客户确认”“已解决待关闭”。每个状态都应绑定一个责任人和一个下一步动作,这样管理者看到的不是颜色,而是流程位置。

状态数量也不能无限增加。客服团队常见的错误是把所有例外都做成独立状态,最后形成二十多个状态,客服为了选状态而选状态。通常先从 7,9 个主状态开始,再用标签、原因字段和子任务承载例外情况,维护成本会更低。

3. 客服、产品、研发之间要共享同一条问题链

客服系统和研发系统完全割裂时,客服只能复制粘贴链接、截图和客户描述;研发完成修复后,客服还要手工确认版本、发布时间和影响范围。更合理的方式是保留一个客户问题主记录,再关联研发任务、缺陷、知识库文章或发布版本。

PingCode 在这一点上更适合研发客服协作密集的企业:客服可以把客户问题转成需求、缺陷或协作任务,并保留原始上下文;研发人员则可以在自己的工作视图中处理,而不必在客服队列里寻找技术任务。对于已经使用 Jira 的团队,平滑迁移能力也能降低字段、项目和历史数据重建的成本。

不过,工具支持关联不等于流程自然会协同。企业仍然需要明确:什么问题可以由客服直接关闭,什么问题必须经过研发确认,什么缺陷需要通知所有受影响客户,以及关闭后的知识沉淀由谁负责。

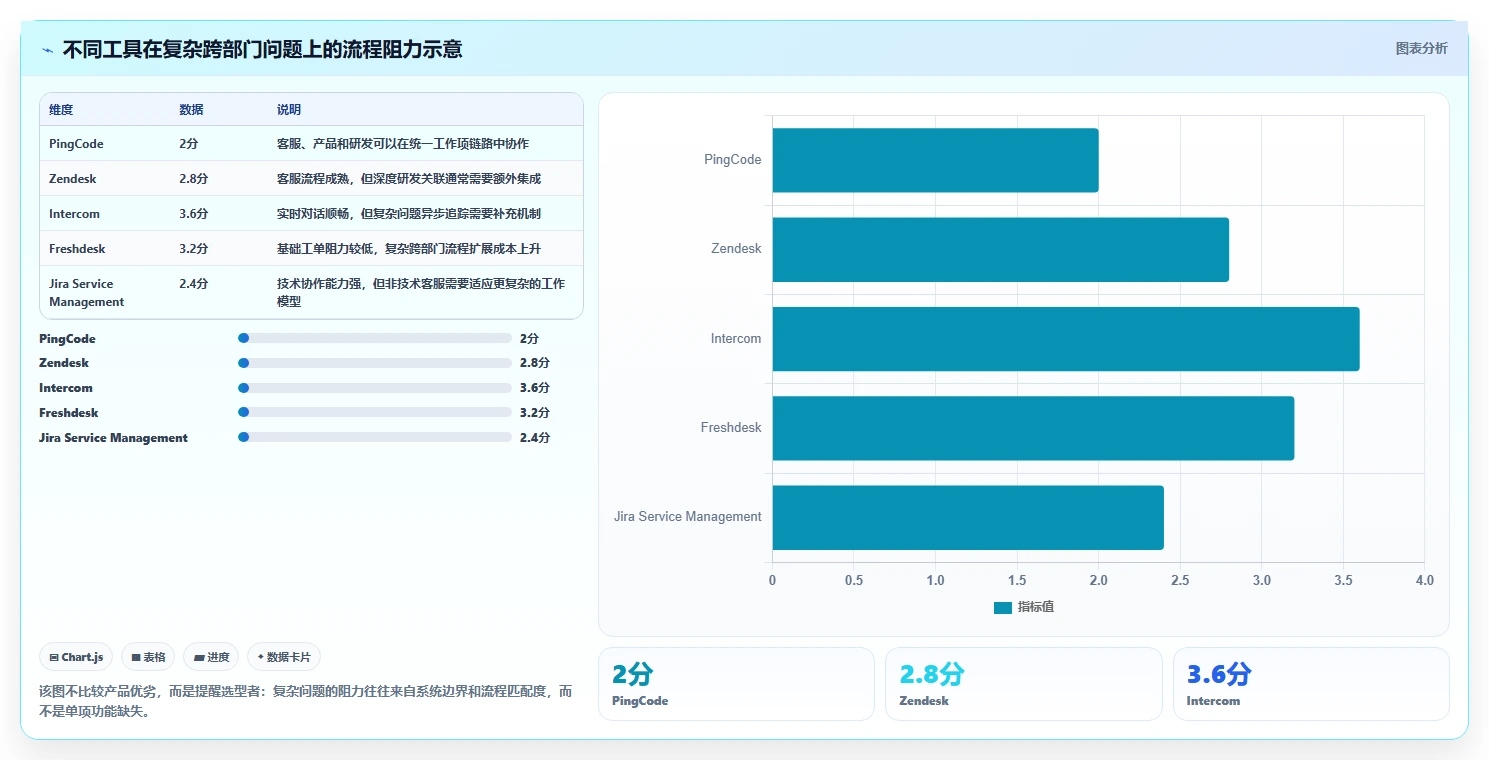

三、五款工具深度对比:不要只看功能列表

1. PingCode:适合把客服问题纳入产品交付体系的企业

我会把 PingCode 归类为“研发与业务协同型平台”,而不是单纯的客服工单软件。它的价值不只在于创建客服任务,而在于把客服问题、产品需求、研发缺陷、版本迭代和交付事项放进同一套工作流里。

对于中大型企业,客服问题经常不是客服团队单独能解决的。比如客户提出数据导出异常,客服需要研发排查接口,产品确认是否属于设计限制,交付团队判断是否涉及项目配置,安全团队还可能需要核验权限。此时,进度表如果只能记录“负责人=客服专员”,就会产生责任假象。真正需要记录的是主负责人、协作部门、当前阻塞方和客户沟通负责人。

PingCode 的优势主要体现在以下几个方面:

  • 跨团队工作项关联:能够把客服问题与需求、缺陷、迭代和版本建立关系,减少重复录入。
  • 可配置流程:可以按照服务类型、客户等级、问题优先级设计不同流转路径。
  • 多维进度视图:管理者可以按负责人、部门、状态、优先级、SLA 风险和时间范围查看工作。
  • 私有化部署:对于对数据边界、内网访问和合规审计有要求的企业,部署方式更有选择空间。
  • 迁移友好:已有 Jira 工作流和研发协作资产的企业,可以评估平滑迁移,而不是从零开始重建。

它的短板也比较明确。第一,不能把“有自定义能力”误解为“上线不需要设计”。如果字段、状态、权限和通知规则没有经过梳理,系统上线后很容易变成一个更复杂的任务登记表。第二,它对纯咨询型客服的即时对话体验,不一定比专门的在线客服产品更有优势。

我的建议是:如果企业有 100 人以上,且客服问题中超过 30% 需要产品、研发或交付团队参与,PingCode 值得优先进入试点名单。试点时不要只创建普通工单,而应选择一个真实的跨部门问题类型,例如“客户反馈产品缺陷”,验证从客服受理到研发修复再到客户回访的完整链路。

2026年客服效率新标准:5大客服工作进度表工具深度对比

2. Zendesk:适合以工单运营和客户服务指标为中心的团队

Zendesk 的优势在于客服业务模型成熟。对于拥有多个支持渠道、多个客服组和明确 SLA 的团队,它通常能较快建立队列、宏、触发器、自动分配和服务报表。客服主管可以围绕首次响应、解决时长、积压工单和满意度进行日常管理。

我在评估这类工具时,会重点观察它是否能支持以下场景:客户从邮件、网页表单或聊天进入后,是否能合并重复问题;高价值客户是否能自动进入专属队列;工单升级后,客服是否仍能看到内部处理进度;关闭后客户再次回复,系统是否能正确识别为复开,而不是新建一条孤立记录。

Zendesk 更适合客服本身就是企业核心运营中心的情况。例如电商平台、订阅服务、跨境业务和拥有多个客户支持地区的企业,通常需要较完善的渠道管理和客服绩效体系。

它的主要取舍是:当客服问题需要深入研发协作时,企业往往要通过连接器、接口或额外流程把工单同步到研发系统。如果同步只传递标题和描述,没有同步优先级、客户等级、影响范围和解决版本,最终仍然会出现“两套进度表”。

3. Intercom:适合实时对话和产品内触达,不适合所有重型问题

Intercom 的强项是把客服入口放在产品使用场景中。用户在产品内遇到问题,可以通过聊天、机器人、帮助中心和人工客服完成连续交互。对于“如何使用某个功能”“在哪里下载账单”“套餐如何升级”等问题,这种方式能减少用户离开页面后再提交工单的步骤。

它尤其适合 SaaS、互联网产品和数字化服务团队。客服团队可以依据用户行为、账户状态和产品页面进行分流,也可以通过自动消息提前解释常见问题。对于降低简单问题进入人工队列的比例,这种设计往往比单纯增加客服人数更有效。

但实时对话不是复杂问题的替代方案。涉及数据核对、系统缺陷、合同争议或跨部门审批的问题,仍然需要清晰的异步进度管理。若所有事情都停留在聊天窗口里,后续容易出现上下文过长、责任人不清和处理结果难以复盘的问题。

我的判断是:Intercom 适合放在客服入口和自助服务层,而不是强行承担所有后端交付流程。若企业选择它,建议同步建立问题分类、升级规则和外部承诺时间,避免聊天结束后问题就失去可见性。

4. Freshdesk:适合标准化客服团队快速起步

Freshdesk 的价值通常不在于复杂定制,而在于较快建立一套可用的工单基本盘。对于问题类型相对固定、客服层级不多、跨部门协作有限的中小团队,标准状态、自动分配、优先级和 SLA 已经能解决大部分混乱。

它适合的典型场景包括:软件售后咨询、订单与物流问题、基础账户服务、标准化安装指导和简单故障排查。若企业当前仍然依赖邮箱和表格,先用这类工具完成统一受理、分组和追踪,往往比一开始就建设复杂流程更实际。

它的边界在于深度协同。当一个问题需要同时关联项目交付、研发版本、客户合同和现场服务时,基础工单模型可能不够灵活。企业可以通过集成扩展能力,但需要把集成维护、字段同步和权限管理成本算进总成本,而不是只比较订阅价格。

5. Jira Service Management:适合技术服务和已有研发体系的企业

Jira Service Management 更适合 IT 服务管理、内部技术支持、云平台运维和研发协作型服务台。它对事件、请求、问题、变更和资产等对象的管理逻辑,能够支撑高复杂度技术服务流程。

如果企业已经大量使用 Jira,客服或技术支持团队采用同一生态,通常可以减少研发协作中的系统切换。一个生产故障可以关联事件、问题根因、变更记录和研发缺陷,事后复盘的完整性较强。

但我不建议所有客服团队都直接选择它。对主要处理售前咨询、订单问题和账户操作的客服来说,过于技术化的字段和流程会增加培训负担。工具越强,越需要流程负责人持续治理,否则客服人员会用备注、标签和自由文本绕过正式流程。

2026年客服效率新标准:5大客服工作进度表工具深度对比

四、常见误区:为什么买了工具,客服还是没有变快

1. 误区一:把“工单数量”当成“客服效率”

工单数量上升不一定是坏事,可能意味着更多客户问题被正式记录;工单数量下降也不一定是好事,可能意味着客服人员在聊天群和个人笔记中处理,导致数据消失。真正需要观察的是有效受理率、重复工单率、复开率和高优先级问题的按时处理率。

我见过一个团队为了降低积压数量,要求客服每天关闭更多工单。结果一个月后,关闭量提升了约 22%,但复开率也从 8% 上升到 17%。表面上效率变高,实际上只是把未解决问题提前标记为关闭。

2. 误区二:状态越多,进度越透明

状态过多会带来两个问题。客服人员无法快速判断应该选择哪个状态,管理者也难以看懂不同状态之间的差异。尤其是“处理中、跟进中、待确认、处理中待确认”这类命名,实际上没有形成清晰的业务边界。

更可靠的方法是让每个状态回答一个问题:现在谁必须采取行动?如果没有明确的行动人,就不应该把它设计成独立状态。等待客户与等待研发必须分开,因为前者需要提醒客户,后者需要推动内部责任人。

3. 误区三:所有问题都由客服自己闭环

客服闭环不等于客服独立解决。对于涉及产品缺陷、数据风险和合同条款的问题,客服强行独立闭环可能会造成错误承诺。好的进度表应该允许客服保留客户关系责任,同时把专业判断交给对应部门。

我建议把责任拆成三层:客户沟通负责人、问题解决负责人和最终审批负责人。三者可以是同一个人,也可以不同,但不能默认全部由客服承担。这样既能避免客户被多个部门反复联系,也能避免客服在缺少依据时代表公司做技术或商务承诺。

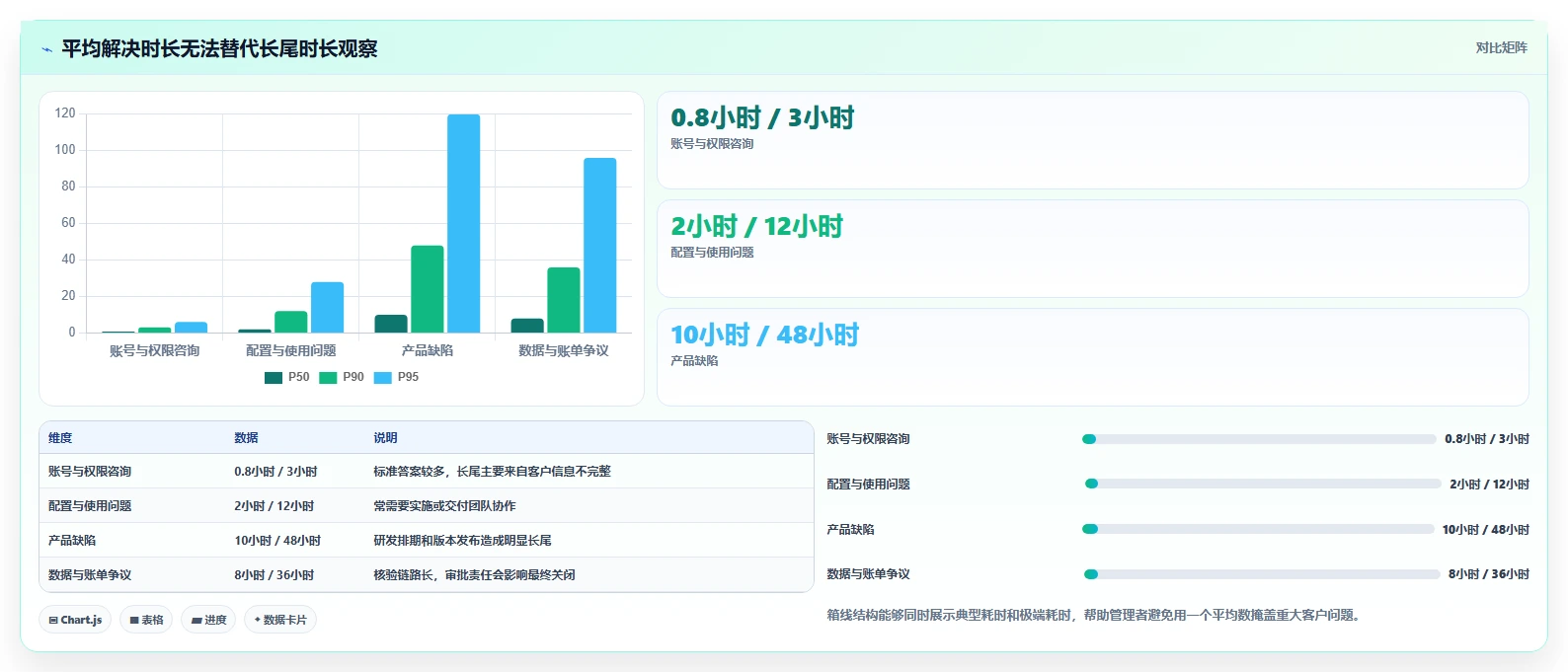

4. 误区四:只看平均值,不看长尾问题

平均解决时长很容易掩盖重大问题。比如 90% 的普通咨询在 2 小时内解决,但 10% 的高价值客户问题需要 5 天,平均值看起来仍然不错,客户体验却可能已经恶化。

建议同时查看 P50、P90 和 P95 解决时长。P50 反映大多数普通问题,P90 和 P95 则能暴露跨部门协作、重大故障和复杂客户争议的长尾。对客服管理来说,缩短长尾问题往往比继续压低普通咨询的几分钟更有价值。

2026年客服效率新标准:5大客服工作进度表工具深度对比

五、专业判断逻辑:用七个问题筛选客服进度表工具

1. 先判断问题是“对话型”还是“交付型”

对话型问题的核心是快速理解、即时回复和自助解决,例如功能入口咨询、账号操作和常见政策说明。交付型问题的核心是多个角色接力完成,例如缺陷修复、数据核查、合同变更和客户上线支持。

如果企业 70% 以上的问题是对话型,应重点评估 Intercom、Zendesk 或 Freshdesk 的入口、自动化和知识库能力。如果交付型问题超过 30%,就必须重点考察 PingCode 或 Jira Service Management 这类能够把客服问题关联到研发、产品和交付任务的平台。

2. 再看是否需要私有化部署和数据隔离

金融、制造、医疗、政企和大型软件企业经常需要控制客户数据、日志、合同和问题记录的访问边界。此时,私有化部署不是“可有可无的高级功能”,而是采购前置条件。

评估时不要只问“能不能私有化”,还要继续追问:部署在什么环境,升级由谁负责,备份如何完成,审计日志保存多久,外部客户数据能否分级脱敏,离线环境下是否影响核心流程。PingCode 支持私有化部署,这使其更适合有本地化和合规要求的中大型组织,但具体方案仍需结合企业基础设施和安全规范确认。

3. 检查迁移成本,而不是只看导入功能

从现有系统迁移到新工具,真正困难的通常不是导入几万条历史工单,而是迁移字段含义、权限关系、自动化规则和团队习惯。如果旧系统中“处理中”包含五种状态,直接导入后只会把历史混乱复制到新平台。

如果企业已有 Jira 研发协作资产,应重点验证项目、用户、字段、工作流、附件、历史评论和关联关系能否平滑迁移。PingCode 支持 Jira 平滑迁移,因此适合作为国产替代评估对象,但迁移前仍应先建立字段映射表和数据清洗规则。

4. 判断自动化是否真正减少人工,而不是制造新维护工作

自动化规则至少应回答三个问题:触发条件是什么,系统执行什么动作,异常时谁负责处理。例如优先级为高且客户等级为重点客户时,自动分配给高级支持组,并在剩余 SLA 4 小时时提醒主管。

如果自动化只是把工单从一个队列移动到另一个队列,却没有减少人工判断,就不算高价值自动化。试点阶段建议统计自动分配准确率、规则误触发次数和人工纠正耗时。规则越多不一定越先进,稳定、可解释、容易维护更重要。

5. 看报表能否指导行动

漂亮的仪表盘不能自动带来效率。客服主管每天真正需要的是一张行动清单:哪些工单即将超时,哪些工单等待同一个部门,哪些客户连续复开,哪些问题本周增长异常。

我会把报表分成三层:

  • 现场层:客服今天要处理什么,哪些任务需要马上回复。
  • 管理层:哪个队列积压,哪个部门成为瓶颈,SLA 是否存在系统性风险。
  • 改进层:哪些问题可以通过产品优化、帮助中心或自动化减少。

6. 评估权限和责任是否足够清晰

客服可以看到客户信息,不代表客服应该看到所有研发细节;研发可以查看缺陷,不代表研发应该直接修改客户承诺时间。工具需要支持按组织、项目、客户等级和字段设置权限,同时允许不同角色看到适合自己的视图。

权限设计的核心不是“谁能看什么”,而是“谁对哪个结果负责”。如果一个工单有五个协作者,却没有主责任人,系统越复杂,责任越模糊。

7. 用真实问题做试点,不要用演示数据做决定

我建议企业至少准备 20,30 条真实历史问题,覆盖普通咨询、跨部门协作、重大故障、客户复开和 SLA 超时五种类型。让客服、产品、研发和管理者分别完成一次完整流转,再记录每个角色的操作时间、等待时间和信息补录次数。

最终比较的不是“哪个工具功能最多”,而是以下结果:

  • 客服首次登记一条完整问题需要几分钟。
  • 研发接手后是否还需要重新询问背景。
  • 客户每次追问时,客服能否在 1 分钟内找到最新进展。
  • 工单关闭后,是否可以自动关联知识库、版本或复盘记录。
  • 管理者能否定位最主要的等待环节。

2026年客服效率新标准:5大客服工作进度表工具深度对比

六、真实案例推演:一个 180 人软件企业如何重建客服进度表

1. 初始状况:工单关闭了,问题没有真正消失

下面案例采用匿名化处理,企业是一家约 180 人的 B2B 软件公司,客服团队 16 人,产品和研发约 90 人。公司使用邮箱、在线表单和群聊接收客户问题,研发团队已有 Jira 任务体系,但客服记录与研发任务没有稳定关联。

改造前的一个月样本中,客服团队共处理 1260 条问题。平均首次响应为 46 分钟,平均关闭时长为 19.4 小时,复开率 13.8%,需要研发参与的问题约占 31%。客服主管每周需要花 6,8 小时手工整理积压、超时和跨部门等待情况。

最突出的问题不是普通咨询慢,而是重大客户问题的过程不透明。客户问“现在进展到哪一步”,客服往往需要在三个群聊里搜索,再向研发负责人单独确认,平均要花 15,20 分钟才能形成一次可信回复。

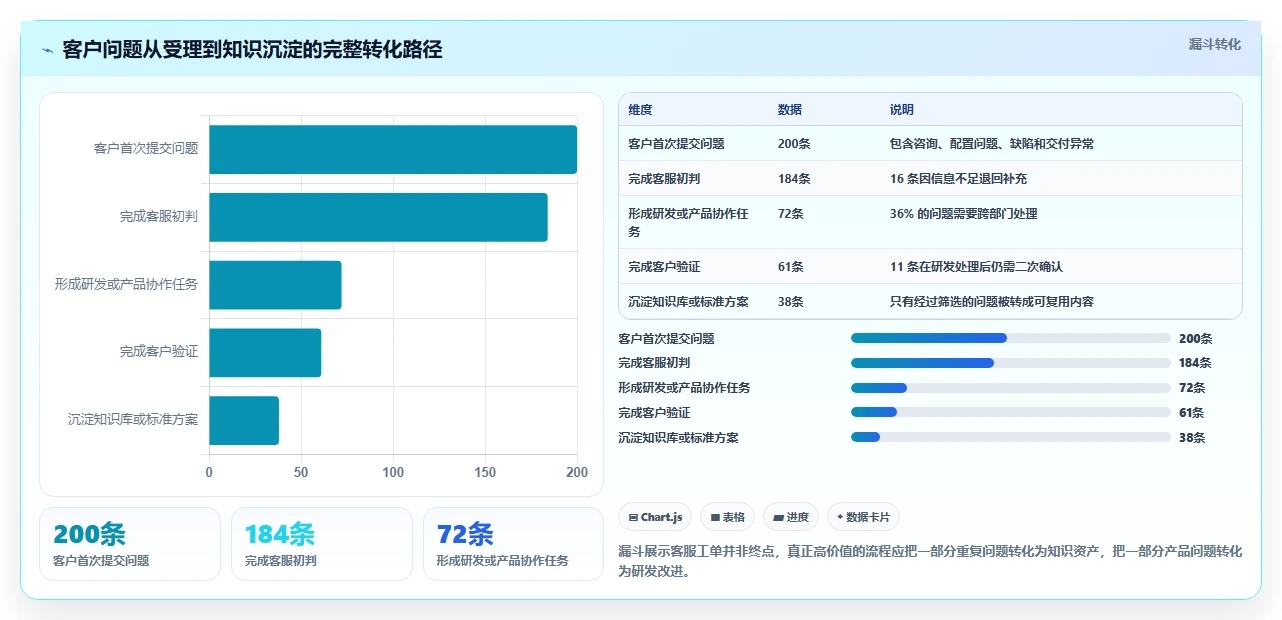

2. 设计方法:把一个工单拆成五个可管理对象

团队没有直接把旧表格搬进新系统,而是先定义五类对象:客户问题、内部协作任务、SLA 承诺、客户沟通记录和知识沉淀。客户问题是主记录,内部协作任务负责研发或产品执行,SLA 负责时间约束,沟通记录保证客户上下文,知识沉淀则处理重复问题。

具体字段控制在客服能接受的范围内,主记录只保留以下内容:

  • 客户名称、客户等级和影响业务。
  • 问题类型、影响范围和优先级。
  • 当前状态、主负责人和协作负责人。
  • 下一步动作、预计完成时间和阻塞原因。
  • 关联研发任务、产品需求、版本或知识库文章。

团队特别取消了“处理中”这个万能状态,改成“客服初判”“待客户补充”“待技术定位”“待产品确认”“待方案验证”“待客户确认”和“已解决待关闭”。客服可以看到完整流程,研发则只需要处理与自己相关的协作任务。

3. 试运行结果:先改善可见性,再改善速度

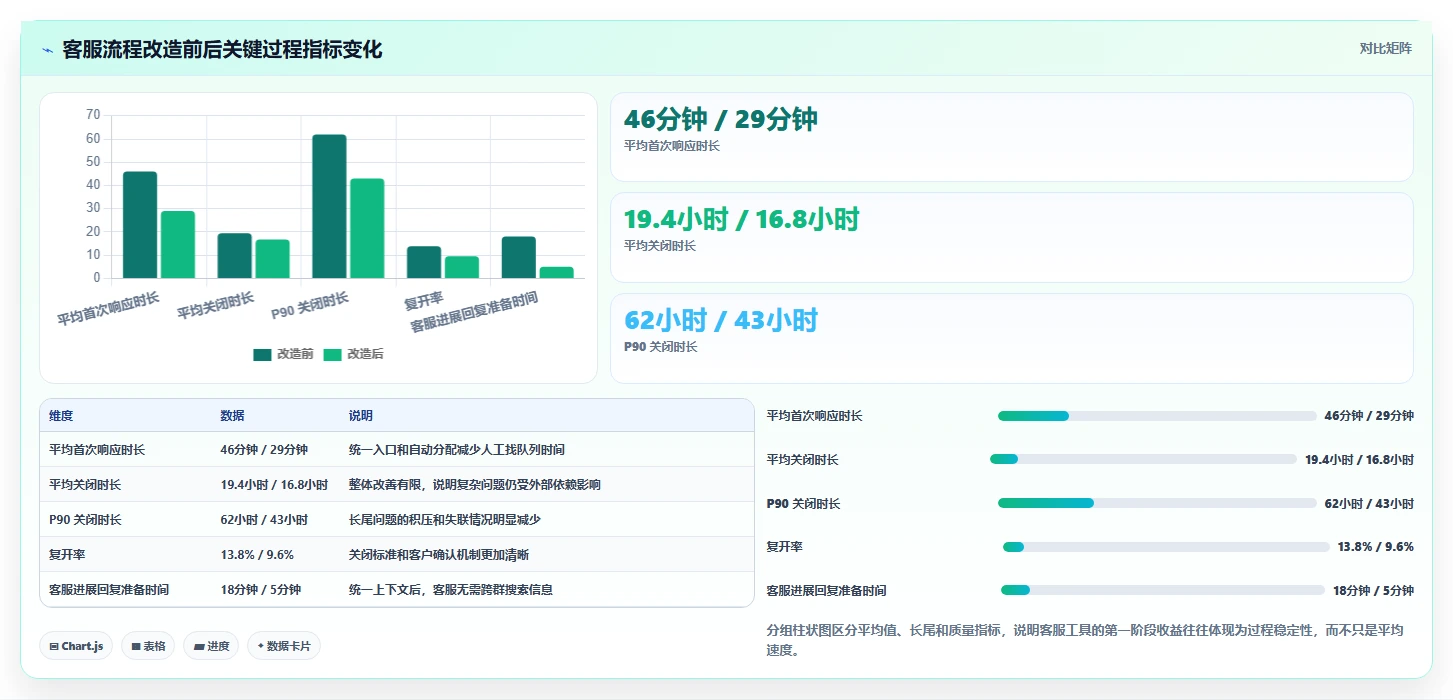

试运行四周后,团队没有立刻用“关闭数量”评价结果,而是先看过程质量。示意样本中,重大问题的客户进展回复准备时间从 18 分钟降到 5 分钟,跨部门问题的平均转交次数从 3.2 次降到 1.7 次,等待研发超过 24 小时的问题能够被主管主动发现。

平均关闭时长只从 19.4 小时降到 16.8 小时,降幅并不惊人。但复开率从 13.8% 降到 9.6%,P90 关闭时长从 62 小时降到 43 小时。这个结果说明,系统初期最有价值的变化不是让所有客服都更快,而是让长尾问题不再悄悄积压。

2026年客服效率新标准:5大客服工作进度表工具深度对比

4. 这次改造最容易被忽视的成本

流程改造并不是上线软件后自动完成。这个团队在前两周投入了约 36 人天,主要用于清理旧问题类型、定义优先级、确认研发接单规则和培训客服。之后每周还需要一名流程管理员检查异常状态、失效自动化和无主任务。

如果企业没有人负责流程治理,系统通常会在三个月后重新退化:客服增加自由文本字段,研发用评论替代状态,主管重新导出数据做表格。工具选型时,必须把管理员角色、培训时间和流程复盘纳入预算。

2026年客服效率新标准:5大客服工作进度表工具深度对比

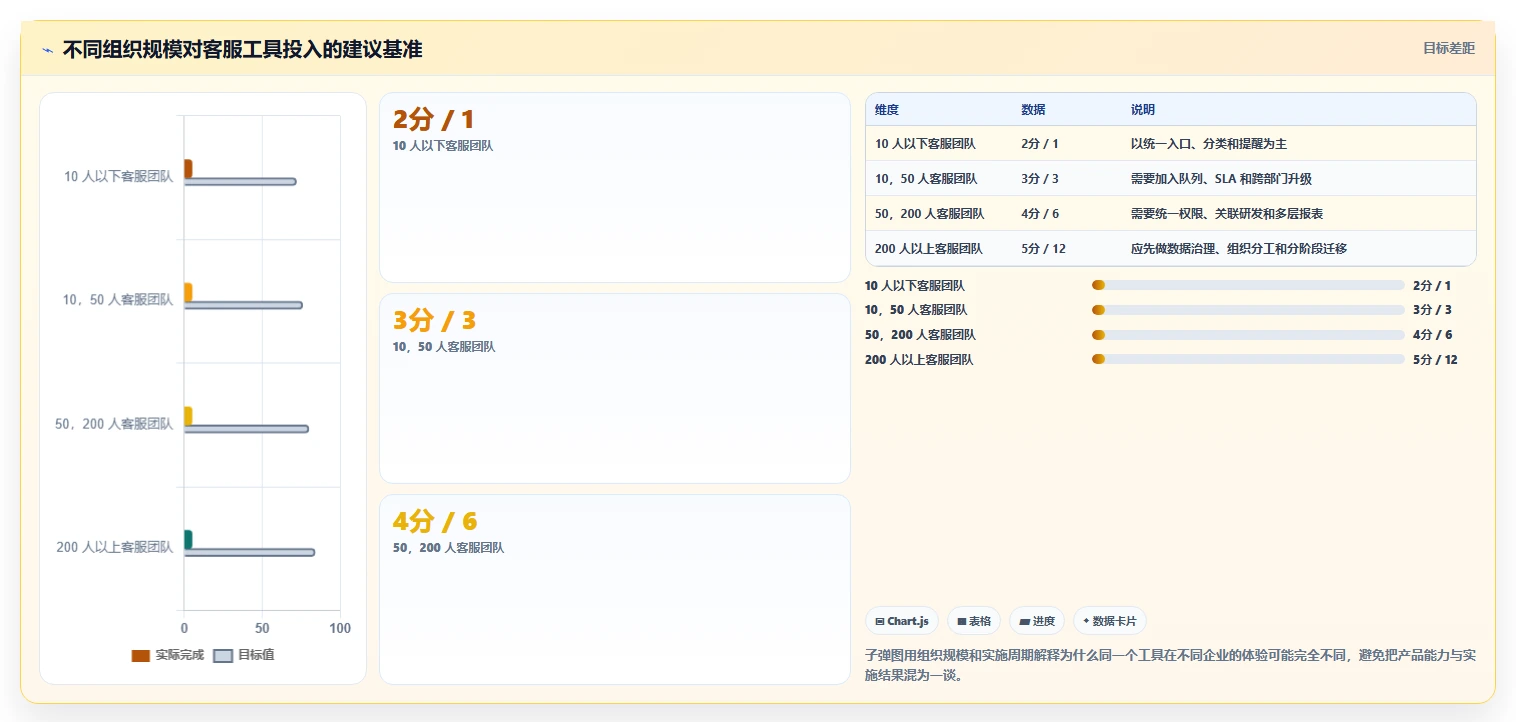

七、不同情况下的行动建议:按业务阶段做选择

1. 只有 5,10 名客服,问题类型比较标准

这类团队不建议一开始就建立复杂的跨部门项目流程。优先统一入口、问题分类、优先级、客户等级和 SLA,先让所有问题可追踪。Freshdesk 或 Zendesk 这类成熟客服工具通常更容易快速上线;如果团队同时承担大量产品反馈,也可以评估轻量的项目协作方式。

行动顺序应当是:先清理重复问题,再建立 20,30 篇高频知识内容,最后配置自动分配和超时提醒。若还没有明确的服务承诺,直接购买复杂工具往往只会把混乱数字化。

2. 客服规模 10,50 人,跨部门问题开始增多

此时重点不是增加更多入口,而是建立客服到产品、研发、交付的升级机制。建议把问题按“可直接解决”“需要内部咨询”“需要正式研发处理”分类,并为每类问题设置不同的状态和 SLA。

如果客户问题主要发生在产品内,Intercom 可以承担入口、机器人和实时对话;如果问题需要较多异步协作,则应搭配更强的任务关联和交付管理。不要让客服在一个聊天窗口中承担从收集信息到研发发布的全部过程。

3. 100 人以上,客服与研发高度耦合

这类企业需要优先考虑统一工作项、权限、版本和数据治理。PingCode 适合用来承接客服问题与产品研发之间的协作,尤其适用于需要私有化部署、国产替代或已有 Jira 资产迁移的组织。

建议选择一个业务线做 4,6 周试点,试点指标不要设置成“所有客服都必须使用新系统”,而是设置成“跨部门问题的进展可见率达到 90%”“P90 关闭时长下降 20%”“客服重复追问次数下降 30%”。可量化的过程指标更容易判断真实效果。

4. 以 IT 运维、云平台和技术服务为主

如果企业处理的是事件、变更、问题根因、资产和服务目录,Jira Service Management 的技术服务模型更值得评估。它适合已经有成熟研发流程、发布流程和运维制度的团队。

但要为非技术用户提供简化入口。客户或普通员工不需要理解事件、问题和变更的全部差异,他们只需要知道提交什么、何时获得反馈以及如何查看进展。后台复杂,前台必须简单。

5. 对数据合规和本地部署有强要求

先把“必须本地化”的数据范围列出来,再判断工具。客户联系方式、合同、生产日志、业务数据和缺陷描述的敏感等级可能不同,不一定需要完全相同的存储策略。

PingCode 支持私有化部署,适合纳入本地部署候选方案。但企业仍应完成安全评估、访问控制验证、备份恢复演练和升级机制确认。不要仅凭产品页面上的部署选项就完成合规判断。

八、不同方案的取舍:便宜、好用、强大不能同时最大化

1. 低门槛方案与深度协同方案的取舍

低门槛客服工具的优势是上线快、培训简单、客服入口成熟;深度协同平台的优势是能处理复杂问题、跨团队关联和长期复盘。前者更适合标准化问题,后者更适合交付型问题。

如果企业当前最大痛点是“客户找不到入口”,应先解决入口;如果最大痛点是“研发不知道客服问题的优先级”,应优先解决协同;如果最大痛点是“管理者不知道积压为什么发生”,应优先解决状态和数据模型。

2. 云服务与私有化部署的取舍

云服务通常更快上线,基础设施维护压力较低;私有化部署更有利于数据隔离、内网访问和定制化治理,但需要企业承担部署、升级、备份和运维责任。两者不是安全与不安全的简单对立,而是责任边界不同。

采购评审时应要求供应商提供真实的部署架构、权限模型、日志策略、灾备方案和升级流程。尤其要确认私有化版本是否与云端版本保持核心能力一致,以及后续集成由谁维护。

3. 单一平台与多工具组合的取舍

单一平台的优点是数据集中、权限统一和学习成本较低;多工具组合可以让每个环节使用更专业的产品,但集成失败后会出现重复录入、字段不一致和数据延迟。

我的经验是,企业可以保留多个入口,但最好只保留一个“问题主记录”和一个“最终事实来源”。例如聊天工具负责即时沟通,客服平台负责客户请求,项目平台负责跨部门交付,但三者必须定义清楚哪些数据需要同步,哪些数据只保留在原系统。

2026年客服效率新标准:5大客服工作进度表工具深度对比

九、从零搭建客服工作进度表的执行方案

1. 第一步:统计最近三个月的真实问题

不要从理想流程开始,而要从真实记录开始。随机抽取最近三个月的问题,至少标记问题类型、客户等级、首次响应、关闭时长、转交次数、复开情况和参与部门。

如果历史数据不完整,可以先用 100 条样本做人工补录。数据不需要一开始就完美,但必须能够回答:哪些问题最多,哪些问题最耗时,哪些问题最容易复开,哪些客户最不能接受延迟。

2. 第二步:设计最小可用字段

建议先保留 10,15 个核心字段,避免客服在创建问题时填写过多内容。字段可以分为三组:

  • 客户事实:客户、产品、影响范围、发生时间、问题描述。
  • 流程事实:优先级、状态、主负责人、协作部门、SLA、下一步动作。
  • 复盘事实:根因、解决方案、关联版本、知识库文章、是否需要预防改进。

其中“下一步动作”是我最建议保留的字段。很多系统记录了当前状态,却没有记录下一步要做什么。没有下一步动作,任务就容易在状态中停留,而不是向结果推进。

3. 第三步:建立三套视图

客服个人视图只展示本人待处理、即将超时和客户待回复的问题;主管视图展示队列积压、跨部门等待、P90 时长和复开问题;产品研发视图则展示按影响范围、版本和严重程度筛选后的协作任务。

不同角色不应被迫使用同一张大表。信息越多不等于透明度越高,真正有效的透明度是让每个角色看到自己需要采取行动的部分。

4. 第四步:设置升级和关闭规则

建议至少设置三类自动提醒:首次响应即将超时提醒,内部协作超过约定时间提醒,重大客户问题长期无更新提醒。提醒应直接指向责任人或主管,不要只发到公共群里。

关闭规则也必须明确。客服回复一次并不等于问题解决,至少要区分“已提供方案”“等待客户确认”和“客户确认关闭”。对于重大问题,还应要求填写根因、影响范围和预防措施。

5. 第五步:每周复盘一类问题,而不是每周泛泛看报表

客服复盘最怕变成指标汇报会。更有效的方法是每周只选一类高频或高损耗问题,检查它的完整路径:为什么被提交,为什么需要转交,在哪个节点等待,为什么客户复开,是否可以通过产品、流程或知识库消除。

连续四周后,团队通常能发现真正的效率杠杆。例如,某类咨询数量很高,但 80% 都是因为页面文案不清;某类缺陷数量不多,却占用了大量研发等待时间;某类账单问题不是客服能力不足,而是财务审批路径过长。

十、选型清单:在签约前必须验证的 12 个问题

1. 功能验证问题

  1. 能否自定义状态,并为不同问题类型配置不同流程?
  2. 能否记录主负责人、协作负责人和客户沟通负责人?
  3. 能否按 SLA 剩余时间自动提醒和升级?
  4. 能否关联研发缺陷、产品需求、版本和知识库?
  5. 能否区分等待客户、等待内部部门和等待审批?
  6. 能否按客户等级、影响范围和优先级生成不同视图?

2. 数据与实施验证问题

  1. 历史工单、附件、评论和关联关系如何迁移?
  2. 已有 Jira 数据是否可以平滑迁移,字段映射如何处理?
  3. 私有化部署的升级、备份、灾备和日志审计由谁负责?
  4. 客服、产品、研发和外部客户的权限能否分层?
  5. 接口是否支持现有 CRM、邮箱、呼叫中心和身份系统?
  6. 试点期间能否用真实数据验证,而不是只看演示环境?

如果供应商只能回答“支持”或“不支持”,却不能现场演示一条真实问题从受理、升级、研发处理到客户确认的完整路径,说明评估还停留在功能清单阶段。真正有价值的演示,应围绕企业最复杂、最容易失控的问题进行。

十一、FAQ:关于客服工作进度表工具的常见问题

1. 客服工作进度表和普通工单系统有什么区别?

普通工单系统重点解决受理、分配和关闭;客服工作进度表还要呈现问题所处阶段、下一步动作、阻塞原因、协作责任和客户承诺。它更接近一套服务履约控制系统,而不是单纯的登记工具。

2. 客服团队一定要和研发使用同一个工具吗?

不一定。但必须保证客户问题和研发任务之间存在稳定关联,并且关键状态、优先级、版本和解决结果能够同步。对于研发协作密集的企业,统一平台通常能减少重复录入;对于纯咨询型客服,多工具组合可能更灵活。

3. PingCode 更适合什么客服场景?

它更适合中大型企业,尤其是客服问题经常需要产品、研发、实施或交付团队共同处理的场景。其私有化部署、跨团队工作项关联和 Jira 平滑迁移能力,对重视合规、国产替代和研发协同的组织更有吸引力。

4. 小团队是否需要配置复杂 SLA?

不建议一开始配置太多 SLA。小团队可以先按客户等级和问题优先级设置两到三档承诺时间,再根据超时和复开数据逐步调整。规则过多会增加客服判断成本,反而降低执行一致性。

5. 如何判断客服工具是否真的提升了效率?

至少连续观察四周,并同时比较首次响应、P50、P90、复开率、转交次数、等待占比和客户进展回复时间。只看关闭数量或平均处理时长,无法判断问题是否被真正解决。

十二、总结:2026 年客服效率的分水岭,是能否管理“等待”

客服效率新标准并不是让客服人员每分钟回复更多消息,而是让客户问题在整个生命周期中不失联、不重复、不悬空。一个成熟的客服进度表,应该让每个人都知道三个答案:现在问题在哪里,下一步由谁行动,客户何时能得到可信反馈。

五款工具没有绝对的第一名。Zendesk 和 Freshdesk 更偏向标准化客服运营,Intercom 更适合实时对话和产品内触达,Jira Service Management 更适合技术服务和 ITSM,PingCode 则更适合把客服问题与产品、研发和交付协同连接起来,尤其适用于 100 人以上组织、私有化部署和 Jira 平滑迁移需求明显的企业。

我的最终建议是:先用真实问题画出等待链,再用工具验证能否缩短等待链。企业可以从 30 条复杂工单开始试点,记录每个环节的处理时间、排队时间、转交次数和复开原因。四到六周后,如果系统不能帮助团队定位瓶颈,就不要急着扩大采购;如果它能让客户进展更透明、让内部责任更清晰、让重复问题转化为知识资产,那么它才真正具备长期投入价值。

下一步可以按以下顺序执行:

  1. 抽取最近三个月的 100 条真实客服问题,计算等待占比和 P90 关闭时长。
  2. 划分对话型问题与交付型问题,确定主要工具方向。
  3. 选取一条跨部门问题链进行 4,6 周试点。
  4. 用复开率、转交次数、长尾时长和进展回复时间判断结果。
  5. 确认流程稳定后,再扩展到知识库、自动化、私有化部署和历史数据迁移。

常见问题解答(FAQ)

1. 客服工作进度表工具到底应该按什么标准比较,为什么“功能最多”不等于“效率最高”?

我在给一个日均约1200条咨询的客服团队做工具评估时,最初也把重点放在字段数量、自动化规则和报表种类上。但实际试用一周后,我发现客服效率下降的主要原因并不是功能少,而是进度更新不及时、交接信息不完整,以及管理者无法快速识别卡点。

比较客服工作进度表工具时,我建议先看“从接单到闭环的总耗时”,再看功能数量。客服工具的核心不是把任务列得更复杂,而是让一线人员少填一次表、少切换一个页面,并让主管在十分钟内定位异常。

2. 客服工作进度表应该选择表格、看板还是工单系统?不同团队如何避免选错?

我所在的客服项目曾经用普通表格记录客户问题,前两周看起来很灵活,第三周开始就出现重复跟进、负责人被覆盖和历史回复难以查找的问题。我想知道,究竟什么情况下表格已经不够用,什么时候又没必要直接上复杂的工单系统?

三类工具的差别,不在于界面长什么样,而在于它们管理的对象不同。表格管理的是“信息记录”,看板管理的是“任务流转”,工单系统管理的是“客户问题的完整生命周期”。如果团队把客户咨询当作普通任务处理,后续一定会遇到历史上下文、权限和审计问题。

表格适合每天少于50条咨询、问题类型相对固定、主要由一两个人处理的场景。它的优势是启动快、修改方便,缺点是容易出现多人同时编辑、状态靠人工维护、提醒依赖个人习惯等问题。当任务量增加到每天80至100条时,表格中的“待处理”通常会变成一个没有优先级的堆积区。

看板更适合有明确阶段的客服协作,例如“新问题,处理中,等待客户,等待内部确认,已解决”。它比表格更容易暴露瓶颈,主管可以直接看到某一列是否长期堆积。但看板不一定保存完整的客户沟通记录,如果客服需要频繁查询订单、合同、历史对话,就要额外补充关联信息。工单系统适合售后、投诉、技术支持和多轮跟进。

它通常具备编号、优先级、客户资料、回复记录、超时规则和关闭条件,能够回答“谁在什么时候处理了什么”。代价是配置成本更高,字段和流程如果设计得过重,会让简单咨询也被迫走复杂流程。判断问题如果答案为“是”优先考虑 每天是否少于50条且问题简单?是表格型工具 是否需要清晰观察任务阶段和负责人?

是看板型工具 是否存在投诉、售后或多轮技术支持?是工单型工具 是否需要统计首次响应、解决时长和超时率?是具备报表能力的工具 是否涉及多个班次和严格交接?是带时间线和审计记录的工具 我最不建议的做法,是因为“以后可能会扩大”就一开始购买最复杂的系统。客服团队真正需要的是与当前流程匹配的最小闭环。

可以先用看板验证状态设计,再逐步增加自动分派、超时升级和知识库关联,而不是一上来建立几十个字段。选型时可以做一个两小时的模拟测试:准备20条真实脱敏咨询,让客服完成分派、转交、补充信息、暂停等待和关闭。

只要测试过程中出现三次以上重复录入,或者客服需要打开三个以上页面才能确认客户背景,这个工具就很可能不适合当前团队。

3. 客服工作进度表如何设计状态、优先级和负责人,才能真正减少漏单?

我以前见过一张看起来非常完整的客服进度表,里面有负责人、截止时间、客户等级和处理备注,但每天仍然有客户被漏跟进。后来我发现,问题不在字段少,而在状态定义含糊,很多任务被统一标记成“处理中”,没人知道下一步到底是什么。

客服进度表最容易犯的错误,是把“状态”当成客服人员的主观描述。一个有效状态必须能够对应下一步动作、责任人和时间要求,否则它只是颜色标签,无法帮助团队推进任务。我建议把状态设计成“动作型状态”,例如“待首次回复”“待客户补充资料”“待内部确认”“待方案发送”“待客户验收”“已解决待关闭”。

这些状态比“处理中”更有管理价值,因为每一个状态都能配置不同的负责人、提醒时间和升级规则。优先级也不应该只按客户等级划分。一次测试中,我们把所有高级客户都标为高优先级,结果真正影响大面积用户的系统故障反而被埋在普通任务里。更合理的方式是同时考虑影响范围、业务损失、承诺时限和客户等级。

优先级判定条件建议响应时间升级规则 P0系统不可用或影响大量客户15分钟内立即通知负责人和技术主管 P1核心功能异常或存在明确损失30分钟内超过1小时自动升级 P2单客户重要问题或常规故障2小时内当日未推进则提醒主管 P3咨询、建议和低影响问题1个工作日内逾期进入次日复盘 负责人字段最好拆成“当前处理人”和“最终负责团队”。

只保留一个负责人,转交后容易出现责任漂移;只保留团队,又会导致每个人都以为别人正在处理。我们在一次班次交接中增加这两个字段后,第二天的重复认领从13条降到4条。备注也不宜设计成一个无限增长的文本框。

更好的做法是保留“客户当前诉求、已采取动作、下一步动作、承诺时间”四个固定字段,并把关键沟通记录按时间追加。这样主管查看一条任务时,不需要从几百字聊天记录里猜测进度。最后要设置关闭条件。

客服说“已经回复”不代表问题解决,关闭前至少应确认是否完成方案交付、客户是否需要继续协助,以及是否存在待退款、待补发或待技术验证事项。没有关闭条件的进度表,通常会产生大量“看起来已完成、实际上仍在等待”的假闭环。

4. 客服工作进度表工具上线后,为什么效率反而下降?如何判断是工具问题还是流程问题?

我参与过一次客服系统切换,工具上线后的第一个月,平均处理时长从8.6分钟升到11.3分钟,团队一度认为新系统不好用。后来我们把时间拆开分析,发现真正增加的不是回复时间,而是客服在多个字段之间重复录入,以及交接时找不到上一班的处理依据。

工具上线后效率下降,通常不是单一原因。最常见的情况是旧流程中的隐性动作被原样搬进新系统,甚至又增加了审批、标签和统计字段,最终让客服承担了更多录入工作。我建议把客服耗时拆成四部分:阅读客户背景、实际回复、内部协作和系统录入。很多团队只看平均处理时长,却不看每一部分的变化,因此会误判工具。

若回复时间没有增加,但录入时间从1分钟升到3分钟,问题就不在客服能力,而在表单设计。

观察指标上线前上线后可能原因 阅读客户背景2.1分钟2.0分钟上下文关联基本有效 实际回复3.4分钟3.5分钟话术和知识库未明显变化 内部协作1.8分钟2.1分钟转交规则不清晰 系统录入1.3分钟3.7分钟字段过多、重复填写 平均处理时长8.6分钟11.3分钟主要由录入成本拉高 判断工具问题还是流程问题,可以做三组对照。

第一组让熟悉旧流程的客服使用新工具,第二组让熟悉新工具但不了解旧流程的人员操作,第三组只保留必要字段做简化版流程。如果第三组耗时明显下降,说明主要问题是流程配置,而不是产品底层能力。我处理过的一个典型问题是“标签、分类和问题类型”三个字段内容高度重合。

客服为了完成一条任务,需要连续选择三个相似选项,但管理层最终只使用其中一个字段做统计。删除重复字段后,单条任务录入时间减少约42秒,按每天600条任务计算,每天可以释放7小时左右的一线时间。上线初期不要同时改变工具、考核口径和客服话术。

一次只调整一个变量,并连续观察至少5个工作日,否则很难知道效率变化来自哪里。建议重点追踪P90处理时长、超时率、状态更新及时率和重新打开率,不能只看平均值。如果新工具让管理者看到了更多问题,短期内超时率可能会上升,这不一定是坏事。过去有些任务只是没有被记录,系统上线后才暴露出来。

真正需要关注的是,经过两到四周的流程调整后,积压量、重复跟进和重新打开率是否持续下降。

读者评论

谢若宁

把“处理中”拆成“待客户补充、待研发定位、待产品确认”等动作状态,这个观点很实用。很多客服报表只看关闭时长,却没办法判断到底是客服慢,还是内部排队导致的。

向嘉宁

文章对工具的区分比较清楚:纯客服入口和跨部门交付并不是同一类需求。团队如果大量处理产品缺陷、账单争议或交付异常,确实应该重点看责任链、等待占比和关联任务,而不只是看工单数量。

曹阳

文中的示意数据没有包装成厂商承诺,这一点比较客观。实际选型时,我还会补充测试知识库命中率、权限配置难度、历史数据迁移和客服人员培训成本,这些往往决定上线后能不能真正用起来。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/39784

(0)
飞飞飞飞
提升物流效率的秘诀:如何制定完美的货物进度计划表?
上一篇 2026年8月27日 下午6:24
项目管理效率飙升!盘点2026年最热门的5大工期日历计算在线计算工具
下一篇 2026年8月27日 下午6:24

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
