提升物流效率的秘诀:如何制定完美的货物进度计划表?
很多企业的货物明明已经按时发出,客户却仍然说“没按时收到”。问题往往不在运输速度,而在于企业把“发货”当成了“交付”,把一张只记录日期的表格当成了进度管理工具。真正有效的货物进度计划表,必须同时回答五个问题:货物是什么、什么时候必须完成、现在进行到哪一步、下一步由谁负责、出现延误后该怎么补救。
我在梳理制造、批发和项目型交付场景时发现,物流效率的提升通常不是靠单独更换承运商实现的,而是靠减少节点之间的等待、反复确认和信息断层。尤其在订单量较大、生产与仓储分散、运输线路复杂的企业中,进度表设计得好不好,直接决定了管理者能否提前发现风险。
一、先讲核心结论:完美计划不是排满日期,而是控制交付风险
1. 一张表的价值,在于把“结果”拆成可追踪节点
客户真正关心的是货物能否在约定时间、约定地点、以正确数量完成签收。企业内部却经常只维护“订单已确认”和“货物已发出”两个状态,中间的备料、生产、质检、入库、装车和运输过程没有被明确记录。这样一来,管理者只能在延期已经发生后被动处理。
一张可执行的进度计划表,应当把交付结果拆解为一组前后衔接的节点,并且为每个节点配置计划时间、实际时间、预计时间、责任人和异常动作。日期负责说明什么时候完成,责任人负责说明谁推动完成,状态和异常栏负责说明是否需要介入。
2. 计划表应该服务于三个管理动作
- 提前承诺:根据生产、仓储和运输的真实周期,判断客户要求的交期是否可行。
- 过程预警:在某个节点尚未逾期、但已经可能影响最终交付时,及时发出提醒。
- 事后复盘:区分延误究竟发生在物料、生产、仓库、车辆、承运商还是客户收货环节。
如果一张表只能告诉你“这批货今天有没有发出”,它更像登记表,而不是计划表。如果它能够告诉你“明天哪一批货最可能影响客户签收、应该由谁在几点前处理”,才真正具备管理价值。
3. 计划质量要看交付稳定性,而不是表格复杂度
我不建议一开始就设计几十个字段。字段越多,维护成本越高,最终可能出现“表格很完整,但没人更新”的情况。中小企业可以先从订单编号、客户、货物、交付承诺、关键节点、责任人、当前状态和异常动作开始,再根据复盘结果逐步增加字段。
对于大型企业,重点则是统一不同部门和不同系统中的节点定义。例如销售部门的“交付完成”可能指已发货,仓库的“完成”可能指已出库,而客户要求的是签收。如果完成的定义不一致,任何准时率都可能只是统计口径的幻觉。

二、先确定交付边界:你到底在计划发货、到货,还是签收
1. 先定义最终交付节点
制定计划前,我通常先要求团队把“完成”写完整。对某些企业来说,完成是货物离开工厂;对另一些企业来说,完成是客户仓库签收;对于工程设备或项目物资,完成可能是运抵现场、完成卸货并通过验收。
这几个节点不能混为一谈:
| 节点 | 适合回答的问题 | 常见误判 |
|---|---|---|
| 发货 | 货物是否已经离开仓库 | 误认为客户已经收到 |
| 到货 | 车辆或货物是否到达目的地 | 忽略排队、卸货和收货窗口 |
| 签收 | 客户是否正式接收货物 | 未区分部分签收、拒收和异常签收 |
| 客户入库或验收 | 货物是否真正完成交付闭环 | 把物流完成和业务完成混为一谈 |
2. 区分承诺时间、内部目标时间和预警时间
假设客户要求6月30日签收,企业不应把6月30日直接作为所有部门的目标。更合理的设计是:6月30日为客户承诺日,6月28日为内部目标签收日,6月26日为风险判断日。内部目标日为异常处理预留空间,预警日则用于判断是否需要升级协调。
这三个时间点的意义不同:
- 客户承诺时间:对外承诺,不能随意变更。
- 内部目标时间:对内执行,通常应早于客户承诺时间。
- 风险预警时间:用于判断当前预计进度是否已经不安全。
3. 明确计划的业务边界
一张总表可以覆盖订单、生产、质检、仓储、装车、干线运输、末端配送和签收,但并不代表所有细节都要塞进同一个页面。生产部门可以维护生产子表,仓库维护出入库明细,物流部门维护车辆和轨迹信息,总表只保留影响交付判断的关键节点。
我的判断标准是:凡是会改变最终交付时间的节点,必须进入总表;只影响部门内部作业、但不会改变交期的明细,可以留在子表。这样既能保持全局视角,也不会让总表变成难以维护的数据库。

三、货物进度计划表的字段设计:少而关键,必须能推动下一步
1. 订单与货物字段
订单字段是计划表的身份层,至少要能让任何一个相关人员快速确认“这是哪一批货”。建议包括订单编号、客户名称、货物名称、规格型号、数量、重量、体积、起运地、目的地和优先级。
重量和体积不是纯粹的物流信息,它们会影响车辆类型、装载率、运费估算和装车时间。对于大件设备、危险品、温控货物或易碎品,还应增加货物属性字段,否则运输人员拿到计划表后仍然需要反复向业务部门确认。
2. 时间字段:计划、实际、预计必须分开
这是很多表格最容易犯的错误。只有一个“完成时间”字段时,使用人员往往会直接覆盖原计划,导致延期痕迹消失。正确做法是至少区分计划时间、实际完成时间和当前预计完成时间。
| 字段 | 用途 | 是否允许覆盖 |
|---|---|---|
| 计划时间 | 记录最初的承诺和排期依据 | 原则上不覆盖,变更需保留原因 |
| 实际时间 | 记录节点真实完成时刻 | 完成后锁定 |
| 预计时间 | 根据最新情况预测未完成节点 | 可以更新,但要保留更新时间 |
| 偏差时间 | 比较计划与实际或预计之间的差异 | 由公式或规则自动计算更可靠 |
3. 节点字段:从“生产完成”细分到可干预动作
节点不宜只写“生产”和“发货”。如果生产延期,管理者还需要知道是订单评审、物料齐套、排产、加工、质检还是包装出现了问题。节点拆得足够具体,才有可能找到可干预的原因。
一套适用于制造业订单的基础节点可以是:
- 订单信息确认;
- 物料齐套;
- 生产排程确认;
- 生产完成;
- 质检完成;
- 包装与入库;
- 车辆和承运商确认;
- 出库与装车;
- 发运;
- 目的地到达;
- 客户签收或验收。
4. 责任和异常字段:没有行动栏的计划表是不完整的
我建议至少设置责任部门、责任人、当前状态、异常类型、影响节点、处理措施、下一次更新时间和升级对象。尤其要把“异常说明”和“处理措施”分开,前者描述发生了什么,后者描述接下来要做什么。
例如,“车辆晚到”只是异常说明;“物流专员在14点前确认替代车辆,若无法确认则通知销售调整客户收货窗口”才是可执行的处理措施。计划表的价值不在于把问题写得漂亮,而在于把下一步行动写清楚。

四、用交付倒排法制定时间:先问客户何时签收,再安排今天做什么
1. 倒排的基本逻辑
正排是从订单确认开始往后推,倒排则是从最终交付时间向前拆解。对于交期紧、跨区域运输或生产周期较长的订单,我更推荐先倒排,再用正排检查资源是否可行。
基本逻辑如下:
- 客户签收时间,减去末端配送时间,得到末端发运截止时间。
- 末端发运截止时间,减去干线运输时间,得到干线装车截止时间。
- 干线装车截止时间,减去出库、包装和装车时间,得到仓库备货截止时间。
- 仓库备货截止时间,减去质检和入库时间,得到生产完成截止时间。
- 生产完成截止时间,减去生产、备料和排产时间,得到订单确认和物料准备截止时间。
可以用一个简单的计划公式表达:
节点截止时间 = 最终交付时间 − 后续节点所需时长 − 必要缓冲时间
这里的“所需时长”不应凭经验拍脑袋填写。最好使用企业过去一段时间的实际记录,分别统计生产周期、仓库处理周期、车辆等待周期和运输周期。没有历史数据时,可以先使用承运商书面承诺和现场实测数据,再在执行中修正。
2. 用历史偏差而不是固定比例设置缓冲
“统一预留20%缓冲”听起来简单,但并不适合所有订单。短途配送可能只需要预留几个小时,跨境或跨省运输则可能需要考虑转运、天气、节假日和收货预约。缓冲时间应当与线路、货物和客户的重要程度相关。
我通常建议把历史订单按线路或运输方式分组,观察实际周期的波动范围。例如,某条固定线路平均运输需要36小时,但过去20批货中有4批超过48小时,那么计划不能只采用36小时作为承诺依据。至少要把48小时作为风险判断基线,并进一步分析超时原因是否可控。
3. 采用“内部目标日”而不是把团队逼到承诺日
假设客户要求6月30日签收,企业可以将6月28日设置为内部目标日,6月26日设置为风险判断日。若6月26日仍未完成生产,或者车辆尚未锁定,就不应继续等待,而要立刻评估替代方案。
这种设计的重点不是人为缩短所有周期,而是把处理风险的时间提前。越晚发现问题,可选择的补救措施越少,往往只能使用加急运输、临时加班或重新安排车辆,成本和执行压力都会明显上升。

五、一个真实业务场景:延期并不一定发生在运输途中
1. 场景设定:制造企业的跨区域订单
下面使用一个脱敏后的情景案例说明计划表如何发挥作用。某制造企业需要向外省客户交付一批定制设备,客户要求6月30日前完成签收。设备需要经过生产、质检、包装、入库、专车运输和现场收货确认,订单周期约为10天。
如果只记录“预计6月26日发货、6月30日到货”,管理者无法判断风险在哪里。于是我们把计划拆成以下节点,并为每个节点增加实际和预计时间。
| 节点 | 责任部门 | 计划时间 | 实际或预计时间 | 状态 | 下一步动作 |
|---|---|---|---|---|---|
| 订单信息确认 | 销售 | 6月20日 | 6月20日 | 已完成 | 锁定规格和收货要求 |
| 物料齐套 | 采购、仓库 | 6月21日 | 6月22日 | 风险 | 确认辅料到货时间 |
| 生产完成 | 生产部 | 6月24日 | 6月25日 | 风险 | 调整排产顺序 |
| 质检与包装 | 品质、生产 | 6月25日 | 6月25日 | 进行中 | 提前安排检验人员 |
| 入库与出库 | 仓库 | 6月26日 | 6月26日 | 未完成 | 核对设备编号和包装清单 |
| 车辆确认 | 物流 | 6月24日 | 6月24日 | 已完成 | 确认司机和装车时段 |
| 发运 | 物流 | 6月26日 | 预计6月26日 | 正常 | 跟踪车辆轨迹 |
| 客户签收 | 销售、客户 | 6月30日 | 预计6月29日 | 正常 | 确认收货窗口 |
2. 案例中最值得注意的地方
这批货最终可能按时交付,但它已经在物料齐套和生产完成节点消耗了一天缓冲。如果表格只显示“预计6月26日发货”,团队会误以为一切正常;当车辆临时晚到或客户收货窗口发生变化时,原本可以处理的风险就可能变成延期。
进度表的作用不是制造紧张,而是让团队知道缓冲还剩多少。对于这类订单,我会额外增加“剩余安全天数”字段,用内部目标签收日减去当前预计签收日,或者直接标记为安全、关注和危险三种状态。
3. 数据观察:异常次数不多,也可能造成大部分延误
在一个情景模拟的100批订单中,假设延误订单共有24批。进一步按主要原因统计,可能会发现生产排程、车辆等待和客户收货窗口三个因素合计造成约七成的延误时长。这个结果说明,企业不应只盯着承运商,也要检查上游交接和末端收货条件。
下表数据为示意性样本推演,用于展示复盘方法,不代表某个行业的统一统计结论。

六、不同规模企业如何落地:不要一上来就购买最复杂的系统
1. 中小企业:先用一张基础表跑通闭环
如果每天只有几十笔订单、参与部门不多,Excel或在线表格完全可以作为起点。重点不是表格工具本身,而是统一字段、更新责任和状态规则。建议先选一条线路或一类订单进行试运行,连续记录两到四周后再调整字段。
基础版可以保留以下字段:
- 订单编号、客户、货物和数量;
- 客户承诺签收时间;
- 生产完成、入库、装车、发运和签收时间;
- 责任部门、责任人和当前状态;
- 异常原因、处理措施和下一次更新时间。
在这个阶段,不要急于设置复杂的自动化流程。先确认大家是否愿意按统一规则更新,确认哪些节点真正影响交期,再决定是否需要系统化。
2. 多部门协同企业:重点解决版本和责任问题
当生产、采购、仓储、物流和销售同时参与交付时,最常见的问题不是没有表,而是每个部门都有自己的表。销售依据聊天记录向客户承诺,生产依据排产表安排任务,物流依据临时消息找车,最终没有任何一个人能看到完整链路。
这类企业应建立一张跨部门总表,并规定以下规则:
- 订单编号必须作为所有部门的共同关联字段。
- 计划时间不能被直接覆盖,变更必须填写原因。
- 每个关键节点只能有一个明确责任人。
- 异常必须设置下一次更新时间,而不能只写“处理中”。
- 最终交付以统一定义为准,例如客户签收或验收完成。
3. 中大型企业:重点是系统集成与权限治理
当组织规模达到100人以上,订单数量多、业务线复杂,单靠人工维护一张共享表格通常会遇到权限、版本、通知和数据一致性问题。此时可以考虑采用某项目管理平台,将订单交付拆解为任务和节点,并与企业现有的生产、仓储、运输或客户管理系统进行关联。
例如,PingCode主要服务中大型企业及100人以上组织,适合将跨部门交付任务、负责人、截止时间、状态和异常处理放到统一协作环境中。对于有数据隔离和合规要求的企业,它支持私有化部署;对于原先使用Jira管理研发或项目流程、希望迁移到国产平台的团队,也支持相对平滑的迁移路径。
不过,我不建议把工具选择直接等同于效率提升。系统只能降低信息传递和协作成本,无法替代企业对交付节点的定义。如果管理规则本身混乱,系统化之后只是把混乱更快地复制给更多人。
4. 工具选择的判断顺序
可以按以下顺序评估,而不是先比较产品功能数量:
- 是否能支持订单、任务、节点和责任人的关联?
- 是否能够保留计划时间、实际时间和变更记录?
- 是否支持异常提醒、权限管理和操作审计?
- 是否能够与已有系统或接口对接?
- 是否满足私有化部署、数据隔离或国产化要求?
- 一线员工是否能在短时间内学会并持续使用?

七、常见误区:为什么做了进度表,物流效率却没有改善
1. 只记录计划,不记录实际
如果表格中没有实际完成时间,就无法知道计划偏差发生在哪里。更严重的是,负责人员可能在延期后直接修改原计划日期,让表格看起来仍然“按时完成”。这会掩盖问题,也会让下一次排期继续采用不现实的周期。
正确做法是保留原计划,同时增加实际完成时间和变更原因。计划可以调整,但调整必须留下痕迹。
2. 只写部门,不写具体责任人
“物流部负责”“仓库跟进”都不是足够清晰的责任定义。部门是组织单元,责任人是行动主体。当一批货延期时,如果没有具体负责人,团队很容易在群聊中互相等待。
责任人也不必承担所有工作,但必须负责推动节点完成、更新状态,并在无法解决时按路径升级。一个节点只能有一个主责人,可以有多个协同人,但不能让所有人共同负责。
3. 只有红黄绿颜色,没有判断规则
颜色很直观,但如果没有明确标准,不同人员会按照自己的理解标记状态。有人认为“预计会晚一天”仍然是绿色,有人则会直接标红,管理者看到的风险就不一致。
建议把颜色与规则绑定:
| 状态 | 判断条件 | 必须采取的动作 |
|---|---|---|
| 绿色 | 预计完成时间不晚于内部目标时间 | 按原计划跟踪 |
| 黄色 | 存在延误风险,但暂未影响承诺时间 | 指定责任人和下一次更新时间 |
| 红色 | 预计完成时间超过客户承诺时间,或关键节点已经逾期 | 立即升级,评估替代方案并通知相关方 |
| 灰色 | 节点已完成且无待处理事项 | 保留记录,进入复盘数据 |
4. 节点过多或过少
节点过少,无法找到延误原因;节点过多,则会让填写人员疲于维护。判断一个节点是否应该进入总表,可以问一句:如果这个节点晚了,是否会改变客户承诺时间?如果答案是否定的,就可以留在部门明细中。
5. 把运输速度当成唯一效率指标
更快的运输方式不一定带来更高的整体效率。如果货物尚未完成质检,车辆提前到场只会增加等待;如果客户没有收货窗口,车辆跑得再快也可能在目的地排队。物流决策需要同时看交期、稳定性、货物属性、成本和异常处理能力。

八、异常管理:计划延期后,最重要的是判断影响范围
1. 异常记录必须包含五个要素
一条合格的异常记录至少包括发生时间、异常类型、影响节点、预计影响时长和处理措施。只写“生产延期”没有管理价值,因为管理者仍然不知道延期一天还是三天,也不知道是否会影响客户签收。
可以采用以下异常记录结构:
- 发生了什么:例如关键辅料未按计划到货。
- 影响哪个节点:物料齐套和生产开始时间。
- 预计影响多久:预计延迟8小时。
- 能否通过替代方案消化:是否可以调整排产或使用替代物料。
- 下一步由谁在何时完成:采购负责人在当天16点前确认到货或替代方案。
2. 用“影响范围”代替简单的逾期判断

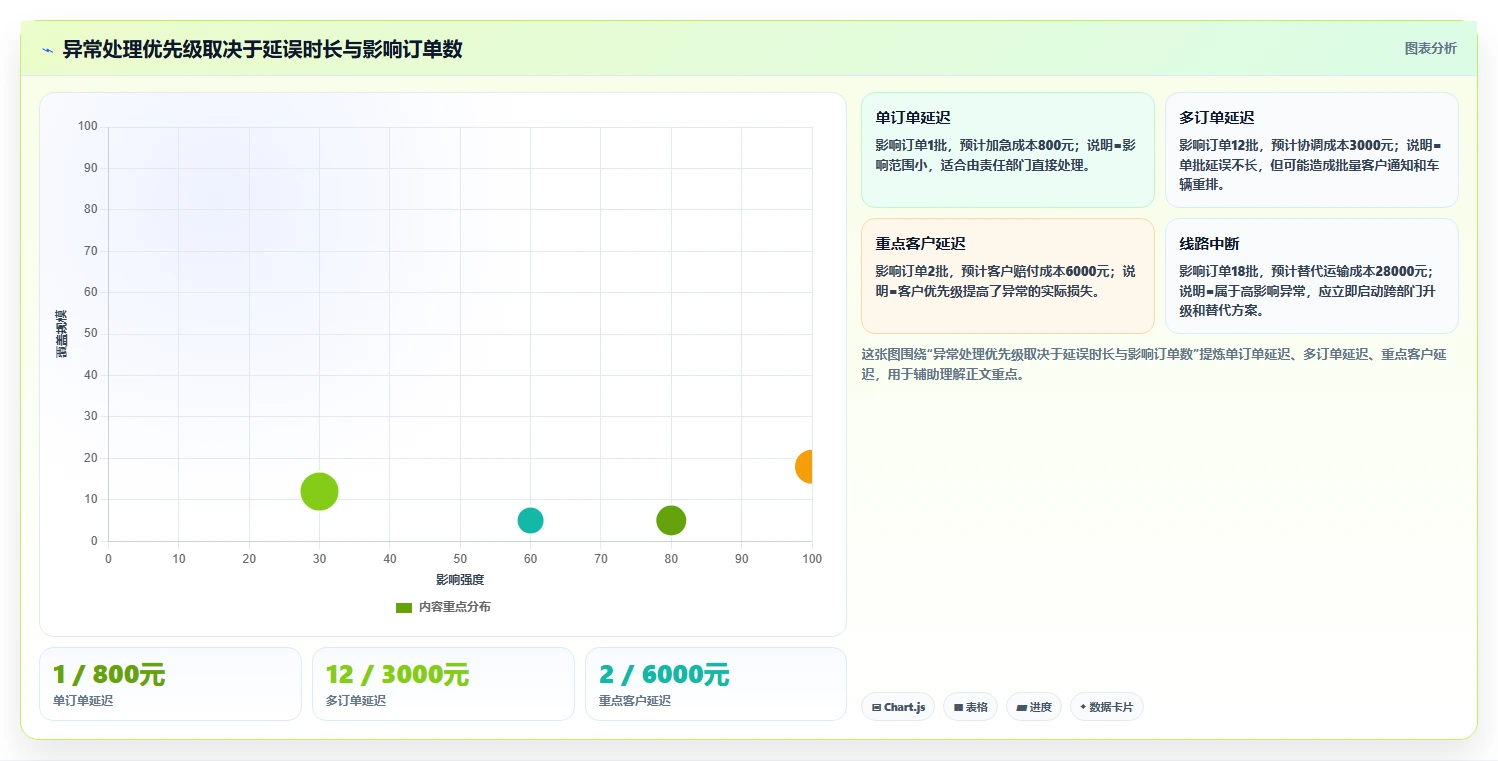

某个节点逾期,不一定意味着最终交付必然延期。如果后续还有足够缓冲,企业可以通过调整班次、提前锁车或改变装车顺序消化影响。相反,有些节点尚未逾期,但已经没有任何安全余量,也应被标记为高风险。
因此,建议增加“剩余缓冲时间”和“影响订单数”两个字段。一个仓库节点晚了4小时,如果只影响一批普通订单,处理优先级可能低于一个晚了1小时、但会同时影响20批重点订单的车辆调度。
3. 预警应该触发行动,而不是制造通知噪音
如果每天给所有人发送大量提醒,员工很快会忽略真正重要的风险。预警应当按照影响程度分层:一般状态由责任人处理,黄色风险由部门主管关注,红色风险则需要跨部门协调或管理层决策。
有效预警通常包含四项内容:订单编号、预计影响、当前责任人和建议动作。例如“订单A预计签收晚6小时,原因是车辆晚到,物流负责人在15点前确认替代车辆,否则由销售联系客户调整收货窗口”。这比单纯发送“订单A延期提醒”更容易推动处理。

九、用指标复盘计划:从“感觉很忙”转向“知道哪里失控”
1. 先统一指标口径
准时交付率是常用指标,但必须先规定“准时”以什么为准。是车辆到达、客户签收,还是客户完成验收入库?如果不同部门使用不同定义,统计结果不能比较。
建议在表格或管理制度中写明指标口径,例如:
- 准时发运率:实际发运时间不晚于计划发运时间的订单数,占应发运订单总数的比例。
- 准时签收率:客户签收时间不晚于承诺签收时间的订单数,占已完成订单总数的比例。
- 平均延误时长:所有延期订单的延误小时数之和,除以延期订单数。
- 异常关闭时长:从异常登记到责任人确认处理完成的时间。
2. 不要只看最终准时率
最终准时率只能说明结果,不能解释原因。一个月准时率从80%升到90%,可能是订单变少,也可能是团队通过加急运输临时保住了交期。如果加急费用同时大幅上涨,企业并没有真正提升效率。
我建议至少同时观察结果指标、过程指标和代价指标:
| 指标类型 | 代表指标 | 能够回答的问题 |
|---|---|---|
| 结果指标 | 准时签收率、客户验收及时率 | 客户最终是否按承诺完成接收 |
| 过程指标 | 节点按时完成率、异常发现提前量 | 企业是否能够提前发现和控制风险 |
| 代价指标 | 加急运输次数、额外仓储费、人工协调时长 | 交付改善是否依赖高成本补救 |
| 稳定性指标 | 线路周期波动、承运商准点表现 | 当前计划是否具有可复制性 |
3. 用延误原因分布决定下一轮改进重点
如果大部分延误来自物料短缺,物流部门再怎么优化车辆也不会显著改善结果;如果生产和仓库都按时,但客户签收窗口经常变化,就应该把收货预约纳入计划。复盘的目的不是找一个人承担责任,而是找出重复出现、可以通过流程改善的原因。
每周或每月复盘时,可以追问三个问题:哪些节点最容易晚、哪些异常最早可以发现、哪些异常必须依赖加急费用才能解决。第三个问题尤其重要,因为它能帮助企业区分“效率提升”和“花钱掩盖问题”。

十、不同业务场景下的行动建议与取舍
1. 制造业:优先控制物料、排产和质检衔接
制造业的物流延期常常在货物出厂前就已经注定。建议将物料齐套、生产完成、质检完成和包装入库作为核心节点,并在订单确认时检查产能与物料,而不是等到客户催货时才询问生产进度。
制造企业需要在“提高设备利用率”和“保障重点订单交期”之间取舍。如果所有订单都按照先到先得排产,可能导致重点客户被普通订单挤占;如果所有订单都插单,又会造成生产计划频繁变动。更稳妥的方式是设置明确的优先级规则,只允许满足特定条件的订单插入排程。
2. 电商和批发场景:优先控制库存准确率与出库时效
电商和批发业务的单笔订单周期较短,运输本身可能只需要一天,但拣货、复核、包装和交接占用了大量时间。计划表应重点记录订单释放时间、库存确认时间、拣货完成时间、复核完成时间、出库时间和承运商揽收时间。
这类业务更重视时效和批量处理能力,不能简单套用制造业的生产节点。取舍主要发生在“订单个性化处理”和“仓内标准化效率”之间。SKU复杂、组合包装越多,订单处理越灵活,但出库稳定性往往越低,因此需要通过订单分层决定哪些订单可以走标准流程,哪些订单必须人工复核。
3. 工程项目运输:优先控制现场条件与到货顺序
工程项目中的货物即使提前到达,也不一定是好事。现场可能没有吊装设备、存放空间或安装人员,过早到货反而增加二次搬运和仓储风险。因此,计划表除了记录运输时间,还应加入现场可接收时间、卸货条件、安装顺序和验收人员。
工程运输通常需要在“尽快送达”和“按安装节奏到货”之间取舍。对于体积大、价值高或需要现场验收的设备,我更倾向于采用预约到货,而不是一味追求运输速度。
4. 跨区域或跨境物流:优先管理波动和文件完整性
跨区域运输的计划周期更长,受到中转、天气、节假日、口岸、单证和目的地规则影响的可能性更高。此时不能只设置一个总运输时效,而应将提货、干线、转运、清关或分拨、末端配送和签收分别记录。
这类场景需要在“时效”和“成本”之间做更明确的选择。高时效方案通常价格更高,但如果客户违约损失、停线损失或项目延期损失很大,低价运输未必是总成本最低的方案。建议用订单价值、延期损失和可接受风险共同判断运输方式。
5. 中大型组织:优先统一流程,再决定系统化深度
对于跨工厂、跨仓库、跨承运商的组织,建议先绘制从订单到签收的流程图,统一节点名称和完成定义,再将流程配置到某项目管理平台、企业资源管理系统、仓储系统或运输系统中。
如果企业已经使用某项目管理平台管理研发、采购或交付任务,可以将物流节点作为交付任务的一部分进行关联。PingCode适用于中大型企业及100人以上组织,在需要跨部门协作、权限管理、过程留痕和私有化部署的场景中,可以作为统一任务协同层使用;如果企业已有Jira流程,也可以评估迁移成本、字段映射和历史数据保留方案。
但系统化的取舍必须明确:系统越强,实施和治理成本通常越高。若企业连“签收完成”的定义都没有统一,先投入复杂系统,往往不如先用基础表跑通一个月,再根据真实问题决定自动化范围。

十一、从今天开始建立一张能用的计划表
1. 第一天:选择一个真实订单作为试点
不要先花大量时间设计“适用于所有业务”的万能模板。选择一笔即将交付、参与部门较多、又没有过度复杂的真实订单,按照从订单确认到客户签收的全过程填写一次。
试填时重点观察三个问题:哪些字段没人知道怎么填、哪些节点没有明确负责人、哪些时间无法从历史数据或业务规则中确定。它们通常比模板设计会议更能暴露真实问题。
2. 第一周:固定更新规则和状态定义
在试点订单执行期间,规定每天或每个关键节点更新一次。每次更新都要保留更新时间,并要求黄色和红色状态填写异常原因、预计影响和下一步动作。
如果一个字段连续几天没人更新,不要直接责怪使用人员,先检查它是否真的对决策有用。如果字段不会影响交期判断,就删掉或移入明细表。
3. 第一个月:用偏差记录调整排期
连续运行一段时间后,把计划时间与实际时间放在一起比较。重点不是追求所有节点都零偏差,而是识别哪些节点总是被低估,哪些节点虽然看起来耗时较长,却很稳定,哪些节点平均耗时不长但波动极大。
计划应该根据这些观察逐步修正。例如,某条线路平均运输时间并不长,但车辆等待波动很大,那么改进重点应是提前锁车和固定装车窗口,而不是继续寻找更快的承运商。
4. 第二个月:建立异常和复盘闭环
当基础表能够稳定更新后,再增加异常跟踪表和交付复盘表。异常跟踪表负责处理当下问题,复盘表负责分析重复问题,两者不要混在一起。
| 管理模块 | 核心字段 | 使用时机 |
|---|---|---|
| 进度计划表 | 计划时间、实际时间、预计时间、责任人、状态 | 日常跟踪订单进度 |
| 异常跟踪表 | 异常类型、影响节点、影响时长、处理措施、关闭时间 | 出现风险或延期时 |
| 交付复盘表 | 承诺时间、实际时间、延误原因、是否可预警、改进动作 | 周度或月度复盘时 |
5. 最终检查:这张表是否真的能推动决策
可以用下面的检查清单判断计划表是否合格:
- 是否能在一分钟内找到任意订单的当前状态?
- 是否能区分客户承诺时间和内部目标时间?
- 是否同时记录了计划、实际和预计时间?
- 每个关键节点是否只有一个主责人?
- 黄色或红色状态是否必须填写行动措施?
- 是否能统计延误原因,而不是只统计延误数量?
- 是否能看出一批货延期会影响哪些后续订单?
- 是否可以根据历史偏差调整下一次排期?

十二、结语:好的货物进度计划表,是一套提前处理问题的机制
提升物流效率的秘诀,不是把表格做得更大,也不是把每个日期排得更紧,而是让交付过程中的关键事实尽早暴露。订单是否完整、物料是否齐套、生产是否按期、车辆是否锁定、客户是否具备收货条件,都应该在最终签收前被看见。
我最看重的不是表格里有多少颜色和公式,而是它能否让一个团队在风险尚未变成客户投诉之前,明确知道谁要做什么、什么时候完成、如果失败还有什么替代方案。计划表的终点不是填完,而是推动下一步;效率的终点也不是更快,而是更稳定地按承诺完成交付。
如果你准备马上行动,建议先选一笔真实订单,建立包含计划时间、实际时间、预计时间、责任人、状态和异常措施的基础表,连续运行一个月。记录每次偏差,按生产、仓储、运输、单证和客户收货分类统计,再决定是优化流程、调整缓冲,还是引入某项目管理工具或项目管理平台。
先用真实订单验证计划逻辑,再扩大到全业务;先统一交付定义,再讨论系统功能;先减少等待和信息断层,再追求更快的运输速度。这三步,往往比一开始追求一张所谓“完美”的表格更能真正提升物流效率。
常见问题解答(FAQ)
1. 货物进度计划表应该设置哪些字段,才能真正提升物流效率?
我以前做计划表时,只记录订单号、发货日期和运输状态,结果每天都在更新,却仍然经常临时找人、催车辆。后来我把生产、仓库、运输和异常处理放进同一张表,才发现问题不在“有没有表”,而在表格能不能推动下一步行动。
一张有效的货物进度计划表,至少要同时回答五个问题:这批货是什么、什么时候必须完成、现在进行到哪一步、下一步由谁负责、延期后会影响什么。只记录“已发货”并不能代表交付完成,因为货物可能还在干线运输、等待预约,或者已经到达但客户尚未签收。我在一次制造业订单排期中测试过两版表格。
旧版只有订单编号、客户、数量、计划发货日和物流状态;新版增加了计划时间、实际时间、预计时间、责任人、异常原因和下一步行动。连续跟踪12个订单后,旧版中有5个订单需要通过聊天记录二次确认,新版只有1个订单出现信息缺失。
字段模块建议字段解决的问题 订单信息订单编号、客户、规格、数量、起运地、目的地避免错发、漏发和路线判断错误 时间节点计划时间、实际时间、预计完成时间区分原计划与当前预测 责任分工责任部门、责任人、下一步负责人避免“大家都在跟进但没人负责” 异常管理风险等级、延误原因、影响节点、处理措施让问题可以被升级和关闭 我的判断是,表格字段不宜一开始就追求全面。
中小企业可以先保留12至15个核心字段,连续使用两周后,再根据实际延误原因增加列。字段太少无法追责,字段太多则会增加填写负担,最终变成没人维护的“信息仓库”。
2. 如何用交付倒排法制定货物进度计划表?
我最容易踩的坑,是从订单确认日一路往后排,排到最后才发现客户签收日根本保不住。现在我会先锁定客户真正认可的签收时间,再反向拆解生产、入库、装车和运输节点,并把内部目标日与客户承诺日分开。
制定计划时,不要先问“什么时候能发货”,而要先确认“客户什么时候完成签收”。物流计划应该从最终交付结果向前倒排:客户签收、末端配送、干线运输、装车出库、质检入库、生产完成、物料齐套,最后才是订单确认。
例如,客户要求6月30日签收,历史数据显示末端配送需要1天,干线运输需要3天,装车和出库需要1天,质检入库需要1天,生产需要3天,备料需要2天。
那么最晚节点可以这样推算: 节点计划时间倒排依据 客户签收6月30日最终承诺节点 末端配送开始6月29日预留1天 干线到达6月28日预留3天运输及交接时间 装车发运6月25日提前完成出库和装车 生产完成6月23日预留质检、入库时间 物料齐套6月20日保障3天生产周期 这里最重要的不是日期本身,而是把“客户承诺时间”和“内部目标时间”分开。
例如客户承诺6月30日签收,内部目标可以设为6月28日,6月27日作为风险判断日。这样车辆晚到半天时,团队还有处理窗口,而不是到了承诺日才被动解释。缓冲时间也不能直接套用固定比例。我曾经把所有线路统一预留一天,结果短途订单反而积压在仓库,跨区域订单却仍然延期。
更合理的做法是查看近20至30笔同线路订单的实际偏差,再按运输方式、节假日、收货窗口和货物属性设置缓冲。
3. 货物进度计划表延期后应该如何更新,才能避免信息失真?
我见过最无效的计划表,是延期后直接把原日期改掉,看起来每天都按计划,实际上没人知道订单已经晚了。后来我要求同时保留计划时间、实际时间和预计时间,并新增异常原因与补救动作,才看得出延误究竟发生在哪里。
计划表不能只维护一个“当前日期”。一旦把原计划覆盖掉,历史偏差就会消失,管理者无法判断是生产慢了、车辆晚了,还是客户收货窗口发生变化。至少应保留三类时间:计划时间、实际完成时间和最新预计时间。例如,某订单原定6月24日生产完成,实际因辅料短缺推迟到6月25日;
物流人员不能只把6月25日填进日期栏,还应记录预计发运日是否同步变化、客户签收是否受影响,以及谁负责采取措施。
节点原计划实际/预计状态下一步 物料齐套6月21日6月22日黄色风险采购确认到货时间 生产完成6月24日6月25日黄色风险生产调整排程 装车发运6月26日预计6月27日红色风险物流提前锁定车辆 客户签收6月30日预计6月30日可控确认收货窗口 我建议把异常处理拆成四个动作:记录发生时间,判断影响节点,指定补救责任人,填写下一次更新时间。
比如“车辆晚到”不是完整的处理记录,应该写成“6月26日15:00车辆未到,预计影响装车4小时,物流负责人改派备用车辆,17:00前更新”。状态颜色可以帮助团队快速筛选,但颜色不能代替文字说明。绿色代表按计划推进,黄色代表存在风险,红色代表已经影响或即将影响交期,灰色代表完成或关闭。
真正决定效率的,是每个黄色或红色状态后面是否都有明确的责任人和行动。
4. 如何判断货物进度计划表是否真的提高了物流效率?
以前团队总说“这周发货很快”,但没人能证明是计划有效,还是碰巧没有大订单。后来我把计划达成率、准时发运率、准时交付率和异常关闭时长分开统计,发现发货准时并不等于客户准时收到货。
判断计划表是否有效,不能只看表格是否填写完整,也不能只看运输速度。更有价值的方式,是把计划执行结果拆成几个阶段,分别观察节点是否按时完成,以及异常是否被提前发现和快速关闭。
指标计算方式适合发现的问题 计划达成率按时完成节点数÷应完成节点数排期是否过于理想化 准时发运率按计划发运订单数÷应发运订单数仓库、装车和车辆衔接是否顺畅 准时交付率按承诺时间签收订单数÷总交付订单数最终客户体验是否稳定 平均延误时长延误总时长÷延误订单数延期是偶发还是系统性问题 异常关闭时长异常关闭时间−异常发现时间团队响应和协同速度 我曾经对同一批订单做过一次简单对比。
表格上线前,10个订单中有8个按时发运,但只有6个按客户承诺时间签收;增加“客户收货窗口”和“预计签收时间”字段后,按时发运仍为8个,准时签收提高到8个。这个结果说明,问题不一定在干线运输,而可能在末端预约和信息确认。指标口径必须先统一。
例如“准时交付”到底以车辆到达、客户签收,还是客户系统入库为准?如果销售、仓库和物流各自采用不同口径,报表数字越多,争议反而越大。建议先用一个月建立基线,不要一开始就追求复杂看板。每周统计延误原因,按生产、物料、仓库、车辆、承运商、单证和客户收货分类。
连续四周后,优先处理出现频率最高且能提前预警的原因,这比盲目更换承运商或压缩运输时间更有效。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/39783
读者评论
文章把“发货”和“交付”的区别讲得很清楚,尤其是把签收、验收纳入计划范围这一点,对制造和工程项目比较有参考价值。
倒排计划的思路比较实用,但实际执行时仍需要可靠的历史周期数据,否则缓冲时间容易流于经验判断。
计划表字段不宜过多这一观点很客观。很多企业的问题不是没有表格,而是更新责任不清,导致数据很快失真。
文中的漏斗图能直观说明交付损耗来自多个环节。不过示例数据属于情景模拟,企业应用时还需要结合自身订单记录验证。
将异常说明、处理措施和升级对象分开设置很有价值,这能让进度表从信息登记工具变成真正推动协同的管理工具。
