任务提醒如何做好自动提醒?实施团队流程优化与操作步骤

2023 年我帮一家做工业设备维保的团队做流程诊断,他们 47 个人,用某协同工具做了 200 多条自动化提醒规则。结果呢?项目经理每天收到 60 多条提醒消息,真正需要他处理的不超过 5 条。三个月后,整个团队形成了肌肉记忆,看到提醒就滑掉,连看都不看。更讽刺的是,他们漏掉的那次关键设备巡检,恰恰是因为提醒太多被淹没的。

这不是工具的问题,是提醒机制设计的问题。我见过太多团队把"自动提醒"等同于"设个闹钟",以为配上定时通知就万事大吉。但真正有效的自动提醒,应该是一套嵌入团队任务流程的触发系统,它要解决的核心问题不是"什么时候响",而是"响了之后事情能不能往前走"。

这篇文章不讲工具按钮怎么点,而是从机制设计、流程嵌入、规则矩阵、效果度量四个层面,拆解一套可落地的自动提醒实施方法。我会用真实项目数据说明为什么大部分团队的提醒策略是失效的,以及怎么用 7 步法把提醒从"噪音源"变成"流程驱动器"。

一、先给结论:好的自动提醒是流程触发器,不是通知广播器

如果你的团队正在用自动提醒,先问自己一个问题:上个月有多少条提醒真正推动了任务状态发生变化?如果答不上来,说明你的提醒机制缺少闭环设计。

我复盘过 12 个团队的实施案例,发现一个规律:提醒有效性跟提醒数量的关系是倒 U 型的。每人每天收到 3-8 条任务提醒时,响应率最高;超过 15 条,响应率断崖式下跌;超过 30 条,基本等同于没有提醒。

任务提醒如何做好自动提醒?实施团队流程优化与操作步骤

所以核心结论是:自动提醒的设计目标不是"让所有人知道有任务",而是"在正确的节点触发正确的动作"。这个区别决定了你的提醒规则是围绕人设置,还是围绕流程状态设置。

围绕人设置的提醒,典型表现是"每天上午 9 点给所有人发今日任务清单"。围绕流程状态设置的提醒,是"任务进入待验收状态超过 4 小时且验收人未处理时,触发验收提醒;超过 24 小时未处理,升级到项目负责人"。

前者是广播,后者是触发器。广播会制造噪音,触发器会推动流程。

二、真实场景:三种典型的提醒失效模式

我在做流程审计时,会让团队拉出过去 30 天的提醒日志,然后对照任务完成数据做交叉分析。以下是三种出现频率最高的失效模式,几乎每个团队都能对上其中一种。

1. 手动催办依赖症:提醒设了,但没人信

有个做 SaaS 交付的团队,项目经理想得很美好:在工具里设好截止前 1 天提醒,执行人应该会自己处理。实际运行两周后他发现,超过 40% 的任务仍然需要他在群里手动 @ 催办。

原因不是执行人看不到提醒,而是他们知道"反正 PM 会催"。当手动催办成为兜底机制时,自动提醒的权威性会被系统性削弱。这本质上是一个组织习惯问题,不是工具配置问题。

我当时的建议是:设定一条硬规则,截止前 1 天的自动提醒发出后,PM 不再手动催办。逾期后直接进入升级流程,通知到部门负责人。执行两周后,自动提醒的响应率从 58% 提升到 81%。

2. 提醒后无人处理:通知发了,但流程卡住

另一个团队的问题更隐蔽。他们的自动提醒配置没问题,执行人也能收到通知,但任务在"待审批"和"待验收"这两个节点上平均卡顿 2.3 天。

拆开看发现:提醒只发给了执行人,但任务卡住的原因是审批人和验收人没有动作。执行人收到提醒后能做的都做了,但流程推不动。提醒对象跟流程瓶颈角色不匹配,是自动提醒设计中最常见的结构性错误。

任务提醒如何做好自动提醒?实施团队流程优化与操作步骤

3. 跨部门断点:提醒发了,但只在自己部门内打转

跨部门协作任务是最容易断的。我见过一个典型案例:市场部发起了一个物料设计需求,任务在工具里流转到设计部,但设计部的工作流是独立的。市场部的提醒规则只覆盖了自己部门的节点,设计部的排期系统也不跟这个工具联动。

结果是:任务到了设计部就像进了黑洞,市场部只能靠微信群里问"设计好了吗"。跨部门任务的自动提醒必须解决"跨系统可见性"问题,否则提醒只是在各自部门内制造虚假的安全感。

三、拆解误区:你可能一直在用错误的方式设计提醒

大多数团队设计自动提醒时,脑子里的模型是"闹钟",设定一个时间,到点响了就行。但团队任务远比个人日程复杂,它涉及多角色、多状态、多依赖关系。以下五个误区,是我在实施过程中反复见到的。

1. 以为提醒越多越安全

这是最普遍的误区。团队负责人担心遗漏,于是给每个任务节点都配上提醒,给每个角色都发通知。结果就是前面说的倒 U 型曲线,过量提醒制造了系统性麻木。

我的判断标准很简单:一条提醒如果不能在 30 秒内让接收者明确知道"我现在要做什么",它就不应该被创建。纯粹告知性的通知(比如"任务已创建")除非对下游有阻塞影响,否则默认关闭。

2. 把提醒当作催办工具而非流程节点标记

很多团队的提醒话术是"你的任务快到期了,请尽快处理"。这是典型的催办思维,暗示着"你落后了"。但自动提醒更好的定位是流程节点标记:"任务已进入验收阶段,请在系统中确认或驳回"。

前者制造压力,后者传递状态。压力会引发抵触和逃避,状态能驱动明确动作。我建议把提醒文案从"催办式"改写为"节点式",响应率会有明显变化。

3. 忽略提醒的升级路径设计

大部分团队只设了第一层提醒,到点通知执行人。但执行人可能请假、出差、或者单纯遗漏了。如果没有升级路径,任务就会静默卡住。

一个完整的升级链应该是:首次提醒 → 延迟未响应二次提醒 → 逾期升级到直接负责人 → 严重逾期升级到项目负责人或 PMO。每一级的延迟时间和通知对象,需要根据任务优先级差异化设置。

任务提醒如何做好自动提醒?实施团队流程优化与操作步骤

4. 用统一规则覆盖所有任务类型

日常运维任务、客户交付任务、合规审批任务的时效要求完全不同,但很多团队用同一套提醒规则。结果是:日常任务提醒太紧(造成噪音),关键任务提醒太松(导致逾期)。

正确的做法是先按任务类型分层,再为每层定义独立的提醒规则矩阵。这个矩阵我后面会给具体模板。

5. 只提醒执行人,不提醒协作方和验收方

任务不是执行人一个人的事。上游依赖方需要知道"什么时候该我提供输入",下游验收方需要知道"什么时候该我检查"。只提醒执行人,相当于只覆盖了流程的中间一段,两端仍然会断。

四、专业判断:自动提醒的六层规则矩阵

基于多个项目的实施经验,我把自动提醒的设计拆解为六个层次。每一层都回答一个具体问题,六层叠起来构成一套完整的规则矩阵。

1. 触发层:什么时候该触发提醒

触发条件是提醒机制的第一层。常见的触发类型包括:定时触发(每天固定时间)、周期触发(每周一提醒周报任务)、截止前触发(截止前 1 天/4 小时/1 小时)、逾期触发、状态变更触发(任务从"执行中"变为"待验收")、审批触发、依赖触发(上游任务完成后通知下游)。

我的经验是:状态变更触发比定时触发更有效,因为它跟流程节点强绑定,接收者知道"这个提醒对应的是哪个动作"。定时触发适合有固定节奏的任务,但不适合状态驱动的流程。

2. 时间层:提前多久、多久重复

提前量怎么定?没有万能答案,但有一个判断逻辑:提醒提前量应该跟任务的处理时长成正比。一个需要 3 天完成的任务,提前 1 天提醒几乎没有意义;需要立即执行的审批任务,提前 1 小时提醒就够了。

重复频率同理。高优先级、短周期的任务可以设置更密集的重复提醒;低优先级任务设一次就够,逾期后再进入升级链。

任务提醒如何做好自动提醒?实施团队流程优化与操作步骤

3. 对象层:提醒应该发给谁

对象层的设计原则是:谁阻塞流程,就提醒谁。不是谁跟任务相关就通知谁。具体来说:执行人收到的是"该你处理了";协作方收到的是"上游已完成,该你接力";审批人/验收人收到的是"有待处理审批/验收";负责人收到的是"逾期升级通知"。

这里有一个容易犯的错误:把所有相关人员放在同一个通知群里。结果是每个人都以为别人会处理。定向到人的提醒,比群通知有效得多。

4. 内容层:提醒里应该包含什么信息

一条有效的提醒,至少要包含五个要素:任务名称、当前状态、需要执行的动作、截止时间、直达链接。缺少"需要执行的动作",接收者就需要自己去判断该干什么,这会显著降低响应速度。

我建议在提醒模板里固定这几个字段,尤其是"下一步动作"字段,用明确的动词描述,比如"请确认验收""请上传交付物""请审批预算",而不是"请关注"。

5. 渠道层:通过什么方式触达

渠道选择要考虑紧急程度和使用场景。应用内通知适合常规任务提醒;即时通讯工具(如企业微信、钉钉、飞书)适合需要快速响应的提醒;邮件适合正式审批和归档类通知;短信/电话适合严重逾期的紧急升级。

关键原则是:常规提醒不要用高打扰渠道。用短信提醒一个日常任务,会让接收者产生被侵犯感,长期会降低对系统的信任。

6. 升级层:未响应时怎么办

升级机制是提醒闭环的最后一道防线。我通常建议设置三级升级:首次提醒后 N 小时未响应,触发二次提醒并抄送直接负责人;二次提醒后 N 小时仍未响应,升级到项目负责人;严重逾期(比如超过 SLA 50%)升级到 PMO 或部门负责人。

每一级的 N 值要根据任务优先级差异化。高优先级任务的 N 可以是 1 小时,低优先级可以是 24 小时。

五、案例观察:PingCode 在 150 人研发团队中的提醒机制改造

2024 年初,我参与了一家做企业级软件的研发团队的流程优化项目。他们有 150 多人,分布在 3 个产品线和 1 个平台组,用的是 PingCode 做研发项目管理。改造前的核心痛点是:迭代任务经常延期,但项目经理直到迭代评审会才发现。

1. 改造前的状态诊断

我们先拉了两周的数据做基线:迭代任务按时完成率 63%,任务从"开发完成"到"测试验收"的平均流转时间 2.7 天,逾期任务中有 71% 是"没有任何人发现已经逾期"。

深入排查后发现,他们在 PingCode 里配置了工作流,但没有配置工作流节点的自动提醒。任务状态变了,但没有人被通知。测试人员不知道开发已经提交了,产品经理不知道测试已经通过了,全靠每天的站会口头同步。

2. 提醒规则改造方案

我们在 PingCode 的工作流引擎里,为每个关键状态变更节点配置了定向提醒规则。具体包括:

  • 开发完成 → 待测试:立即通知对应测试负责人,附带代码提交链接和自测报告
  • 测试通过 → 待产品验收:立即通知产品经理,附带测试报告摘要
  • 产品验收驳回:通知开发负责人,附带驳回原因和重新提交时限
  • 任务截止前 1 天:提醒任务责任人,同时抄送迭代负责人
  • 任务逾期 4 小时:升级提醒到迭代负责人
  • 任务逾期 24 小时:升级提醒到产品线负责人

同时,我们把提醒文案从"你有任务需要处理"改写为带明确动作的格式,例如:"【待测试】XX 模块登录接口开发已完成,请于 4 月 15 日 18:00 前完成测试并提交报告"。

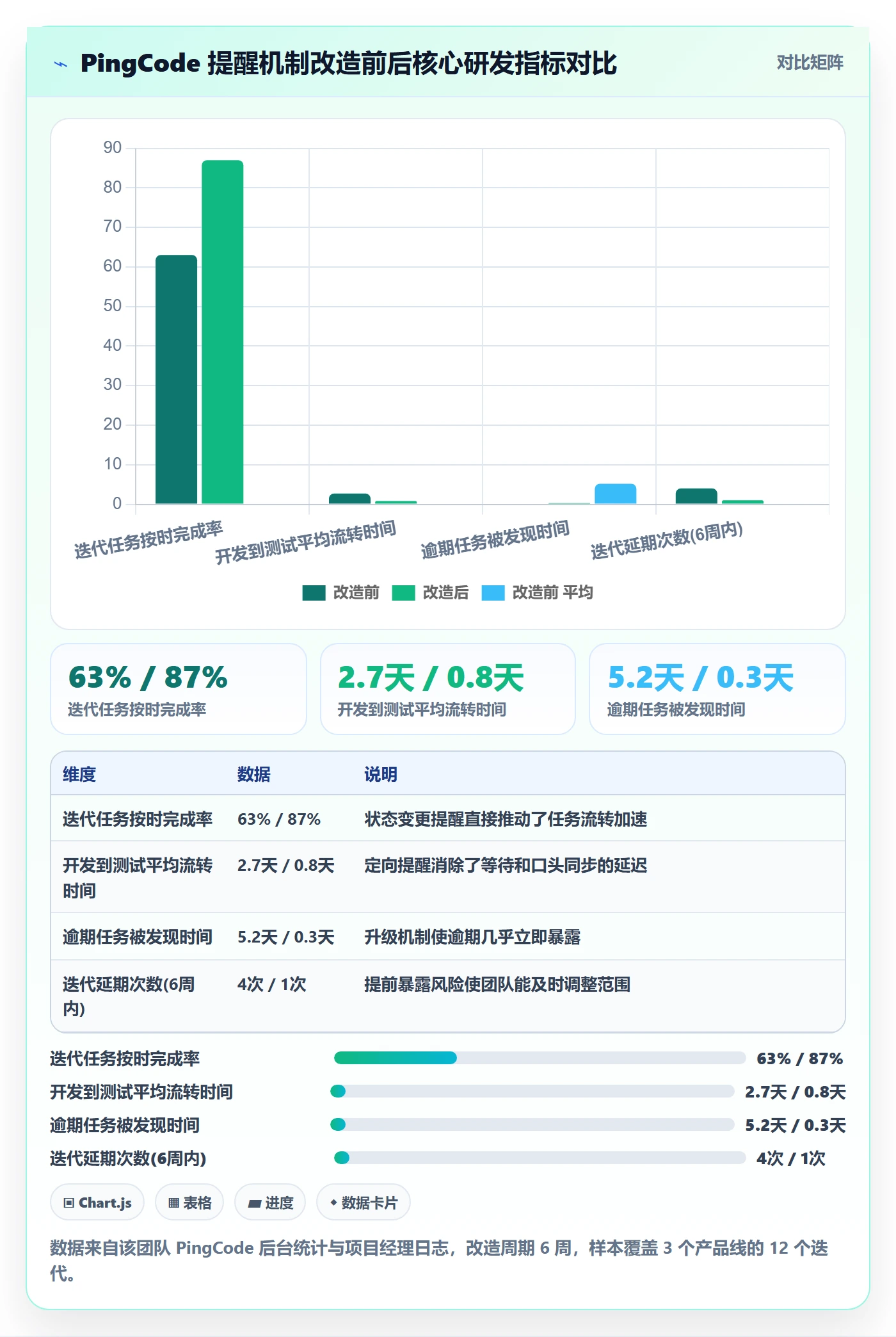

3. 改造后的数据变化

运行 6 周后,我们对比了改造前后的关键指标:

任务提醒如何做好自动提醒?实施团队流程优化与操作步骤

值得注意的是,改造后人均日提醒量从原来的 18 条降到了 7 条。因为很多原本靠人手动同步的信息,现在由系统在正确节点自动推送,反而减少了总量。

4. 这个案例的关键判断

这个项目的成功不在于用了什么工具,而在于把提醒挂在了工作流的状态变更节点上,而不是挂在时间上。PingCode 的工作流引擎支持这种状态触发式的提醒配置,这让提醒跟流程强绑定。对于中大型研发团队来说,这种能力比单纯的定时提醒有价值得多。

另外,PingCode 支持私有化部署,对于有数据安全要求的企业来说是一个实际考量。同时它支持从 Jira 平滑迁移,如果团队原本用 Jira 但想切换到国产工具,迁移成本会比较可控。这些是我在选型建议中会提到的实际因素。

六、七步落地法:从零搭建团队的自动提醒体系

如果你准备在团队里系统性地做自动提醒,不要一上来就配规则。我总结了一套七步法,每一步都有明确的输入、动作和输出,按顺序走可以避免返工。

1. 盘点任务类型与关键节点

先梳理团队在用的任务类型,按频率和重要性分类。然后为每类任务画出生命周期,标出关键流转节点。这一步的输出是一张"任务类型-节点"清单。

2. 定义提醒规则矩阵

基于上一节的六层规则框架,为每类任务定义触发条件、时间、对象、内容、渠道和升级路径。建议用表格形式呈现,方便团队评审和后续调整。

3. 选择工具并确认权限

确认你用的工具是否支持状态触发、条件分支、定向通知和升级机制。同时确认配置权限,很多团队的自动化规则只有管理员能改,普通成员无法调整,这会影响后续迭代效率。

4. 配置提醒模板与自动化规则

先配置模板,再配置规则。模板要标准化,确保每条提醒都包含任务名称、动作、截止时间和链接。规则配置时建议先在测试项目里跑通,再推广。

5. 小范围试点两周

选一个 5-10 人的小团队试点两周。试点期间每天收集团队反馈,重点观察:提醒是否太多、是否太少、是否有误触发、是否有人不知道收到提醒后该做什么。

6. 培训团队并统一预期

试点的价值不只是验证规则,更是建立团队习惯。要让所有人知道:自动提醒是流程的一部分,不是可选项。同时明确"收到提醒后多久必须响应"的团队约定。

7. 度量效果并迭代

试点结束后,对比改造前后的按时完成率、逾期率、响应时长等指标。根据数据调整规则,然后推广到全团队。之后保持每月复盘一次的节奏。

步骤 输入 关键动作 输出 检查点
1. 盘点任务 现有任务列表、流程图 按类型分类,标注节点 任务-节点清单 覆盖 80% 以上高频任务
2. 定义规则 任务-节点清单 填写六层规则矩阵 提醒规则表 每类任务都有升级路径
3. 选工具 规则需求 验证工具能力与权限 工具确认结论 支持状态触发和定向通知
4. 配规则 提醒规则表 配模板、配自动化 可运行的提醒规则 测试环境验证通过
5. 试点 可运行规则 小团队跑两周 试点反馈报告 无明显误触发和过载
6. 培训 试点报告 统一话术和响应约定 团队共识文档 全员知道响应时限
7. 度量迭代 运行数据 对比前后指标 优化后的规则 按时完成率有提升
六、七步落地法:从零搭建团队的自动提醒体系

七、不同情况下的行动建议与取舍

自动提醒不是一套规则打天下。团队规模、任务类型、工具能力不同,实施策略也应该不同。以下是我针对几种典型情况的建议。

1. 10 人以下小团队:轻量规则,靠习惯兜底

小团队沟通成本低,不需要复杂的提醒矩阵。建议只设两类提醒:关键任务截止前提醒、逾期升级提醒。其余靠日常沟通解决。过度设计提醒规则反而会增加管理负担。

2. 10-50 人团队:按任务类型建立基础矩阵

这个规模开始出现信息不对称。建议按任务类型分 3-4 层,每层定义独立的提醒规则。重点解决"状态变更无人知晓"和"逾期无人发现"两个问题。工具选择上,优先考虑支持工作流自动化配置的平台。

3. 50-200 人团队:系统化实施,重视升级链和度量

这个规模必须做系统化设计。提醒规则要覆盖完整生命周期,升级链要清晰,并且要建立月度度量机制。工具方面需要支持条件分支、多级升级、提醒日志查询等能力。如果是研发团队,PingCode 的工作流触发和私有化部署能力可以纳入选型考虑。

4. 200 人以上团队:治理优先,分层授权

大团队最大的风险是规则不统一和权限混乱。建议建立提醒规则的治理机制:哪些规则由 PMO 统一定义,哪些可以由各团队自定义。同时设立提醒噪音监控指标,定期清理低效规则。跨部门任务需要打通系统间的通知,避免出现"部门内可见、跨部门黑洞"。

5. 取舍:提醒覆盖率 vs 提醒精准度

这两个目标天然矛盾。覆盖率越高,意味着越多节点被通知,噪音就越大。我的建议是:初创期优先覆盖关键节点,成熟期逐步收紧精准度。不要一开始就追求全覆盖,那只会让团队对提醒系统失去信任。

6. 取舍:自动化程度 vs 灵活性

自动化程度越高,规则越刚性。有些任务需要人工判断是否延期,硬性的自动升级可能造成误伤。我的经验是:把自动升级留给客观可判断的场景(比如截止时间过了),把需要主观判断的场景留人工兜底。

七、不同情况下的行动建议与取舍

八、效果度量:用什么指标判断自动提醒是否有效

没有度量就没有优化。我通常建议团队从四个维度建立提醒效果指标体系,每月复盘一次。

1. 响应指标

核心看两个数据:提醒首次响应时长(从提醒发出到接收者第一次操作的时间)、提醒打开率(有多少提醒被点开查看)。响应时长持续偏高,说明提醒时机不对或内容不够清晰。

2. 执行指标

关注按时完成率、逾期率、返工率。这三个指标是提醒机制是否推动流程的直接证据。如果提醒配置后按时完成率没有变化,说明提醒没有触达关键节点。

3. 升级指标

统计升级次数和升级后解决率。升级次数不是越低越好,零升级可能意味着规则太松,问题被隐藏了。合理的升级次数说明机制在正常工作。

4. 体验指标

通过匿名问卷收集打扰感评分,同时统计免打扰设置的使用率。如果免打扰使用率持续上升,说明提醒过载了。

任务提醒如何做好自动提醒?实施团队流程优化与操作步骤

九、避坑指南:自动提醒实施中最容易踩的五个坑

最后说几个我在实施过程中反复见到的坑,每一个都有明确的识别信号和解决动作。

1. 提醒过载导致全员麻木

识别信号:免打扰使用率超过 30%,或者员工在群里吐槽"消息太多了"。解决动作:立即审计所有提醒规则,关掉纯告知性通知,合并同类提醒,把每日提醒改为每日摘要。

2. 只提醒不闭环

识别信号:提醒响应率低于 50%,或者大量任务需要人工二次催办。解决动作:检查提醒是否包含明确动作和直达链接,检查升级链是否缺失,检查是否有"提醒后无响应"的兜底机制。

3. 权限与隐私风险

识别信号:涉及考勤、绩效等敏感数据的提醒未做权限隔离。解决动作:审查提醒内容的可见范围,敏感提醒只发给必要角色,避免在群通知中暴露个人信息。

4. 节假日和时区规则冲突

识别信号:节假日收到工作提醒引发不满,或者跨时区团队在非工作时间被打扰。解决动作:配置工作日历和免打扰时段,跨时区任务按接收者当地时间发送提醒。

5. 工具越多提醒越乱

识别信号:同一个任务在不同系统里重复提醒,或者员工需要在多个工具间切换查看。解决动作:尽量统一任务管理入口,或者通过集成把提醒汇聚到一个渠道。

总结一下我的核心判断:自动提醒的价值不在于"通知了多少次",而在于"推动了多少次流程前进"。设计提醒机制时,始终从流程节点出发,而不是从时间出发;始终关注提醒后的闭环,而不是提醒本身。

如果你准备开始优化团队的自动提醒,我建议下一步做三件事:第一,拉出过去 30 天的提醒日志和任务完成数据,做一次基线诊断;第二,选一个 5-10 人团队,按七步法做一个小范围试点;第三,两周后对比数据,用指标说话,而不是凭感觉判断。

把这三件事做完,你会对团队的提醒机制有完全不同的理解。工具只是载体,真正决定效果的是你对流程的理解和对节点的判断。

常见问题解答(FAQ)

1. 任务提醒的自动规则到底该按什么维度设计,才能既不漏又不烦?

我们团队之前用群消息手动催办,后来想上自动提醒,结果一开始就卡在规则怎么定上:有人觉得所有任务都该提醒,有人觉得提醒太多会打扰。我自己也踩过坑,设了每天提醒,最后大家直接屏蔽了。所以我很想知道,自动提醒规则到底该怎么设计才合理。

建议按六个维度搭规则矩阵:触发条件(定时、周期、截止前、逾期、状态变更)、时间参数(提前多久、重复频率、免打扰时段、节假日例外)、通知对象(执行人、协作者、审批人、负责人)、内容字段(任务名、背景、下一步动作、截止时间、链接)、触达渠道(应用内、邮件、群机器人、短信升级)、升级条件(未读、未办、逾期后逐级通知)。

判断依据是:每条规则都要能回答“谁在什么时间因为什么被通知、通知后要做什么”。实操上先只对三类高频任务设规则,比如截止前24小时提醒执行人、逾期2小时提醒负责人、逾期1天升级给上级,运行两周看打开率和按时完成率再扩展,避免一次性全量开启导致提醒过载。

2. 自动提醒设好了,但提醒之后没人处理,怎么让提醒真正闭环?

我们现在的状态是提醒发了不少,但很多任务还是拖到最后一刻,甚至逾期后也没人跟进。我作为项目负责人很头疼,感觉提醒只是发了消息,并没有推动事情往前走。我想知道,怎么让自动提醒和任务闭环真正挂上钩。

关键在于把提醒挂在流程节点上,而不是孤立发消息。具体做法:第一,提醒内容必须包含可执行动作,比如“确认完成”“申请延期”“转派他人”“标记阻塞”,让接收人点一下就能推进;第二,设置升级机制,逾期后自动通知直属负责人或流程管理员,并记录升级次数;

第三,定义关闭条件,只有验收人确认或状态变更后才停止提醒,避免任务悬空;第四,把提醒响应纳入复盘,统计首次响应时长、逾期率、升级后解决率。判断依据是:如果提醒打开率正常但按时完成率没提升,说明缺的是闭环动作和升级压力,不是提醒频率。

3. 我们团队用多个工具,自动提醒总是冲突或遗漏,怎么统一管理?

我们部门同时用即时通讯、项目管理平台和邮件,任务来源很分散,结果同一个任务可能在两个地方提醒,有些任务又完全没人提醒。我自己也被重复提醒搞得很烦,还漏过重要事项。所以我想知道,多工具环境下自动提醒到底该怎么统一。

先做提醒归口,再谈自动化。第一步盘点任务类型和来源,明确哪类任务以哪个工具为主系统,其他渠道只做同步或通知,不重复建规则;第二步统一提醒模板字段,确保任务名、责任人、截止时间、优先级、关闭条件一致;第三步指定流程管理员,定期检查跨工具规则冲突和漏配情况;

第四步对跨部门任务设置主责人和协作者,避免多头提醒。判断依据是:提醒冲突往往不是工具问题,而是任务归属和责任人没定义清楚。实操上可以先从最常用的一个工具做主提醒源,其他工具只保留升级或归档功能,运行一个月后根据遗漏率和投诉量再调整。

4. 怎么判断自动提醒到底有没有效果,该看哪些指标?

我们上线自动提醒有一段时间了,但领导问有没有效果时,我只能说感觉大家响应快了点,拿不出具体数据。我自己也想知道,到底该用什么指标来判断提醒有没有用,而不是凭感觉。

建议建四个维度的指标基线,试点前后对比。响应指标:提醒打开率、首次响应时长;执行指标:按时完成率、逾期率、返工率;升级指标:升级次数、升级后解决率;体验指标:打扰投诉量、免打扰设置使用率。判断依据是:如果打开率高但按时完成率没变,说明提醒触达没问题但执行动力不足;

如果逾期率和升级次数同时上升,说明规则太松或责任人不清;如果投诉量增加,说明频率或时段需要调整。实操上先记录两周基线数据,再开启新规则运行两周,对比变化幅度,用数据决定是优化规则还是推广到更多团队。

核心关键词

读者评论

向
向知夏

倒U型曲线很有说服力。我们团队之前每人每天十几条提醒,后来基本都直接划掉。按流程状态触发、控制到3-8条,响应率确实会好很多。

董
董博

手动催办依赖症说到痛点。PM总兜底,自动提醒就没人当真。设定不手动催办、逾期直接升级的硬规则,才能让提醒恢复权威性。

何
何若宁

提醒对象错配比提醒时间更致命。审批和验收卡顿常常因为只提醒执行人,真正阻塞流程的人却没收到通知,定向提醒才有效。

刘
刘云舟

跨部门断点很真实。各部门工具不联动时,提醒只在本部门打转,跨系统可见性不解决,任务照样进黑洞。

邓
邓若宁

六层规则矩阵比较系统,但落地不能照搬模板。先把任务类型和流程瓶颈梳理清楚,再定义触发、对象和升级路径,否则还是噪音。

文章包含AI辅助创作:任务提醒如何做好自动提醒?实施团队流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/397391

赞 (0)
飞飞飞飞
督办管理指南:产品经理如何做好任务提醒,最佳实践全流程
上一篇 6小时前
催办怎么做?实施团队制度设计:任务提醒从0到1
下一篇 6小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
