开始怎么做?项目成员落地方案:任务执行从0到1

去年第四季度,我参与了一家约 300 人规模制造企业的研发管理诊断。项目启动会开完两周后,我回访了 6 个执行小组,发现一个刺眼的事实:42 个被拆解出来的任务里,只有 9 个真正进入"有人在按节奏推进"的状态,其余 33 个要么停留在指派即完成的假动作,要么连负责人自己都说不清下一步要交付什么。这不是执行力问题,而是任务执行从 0 到 1 的落地方案从一开始就没设计好。项目成员真正需要的不是一句"开始做",而是一套可以照着走、出错能纠偏、进度可见的落地路径。

一、先给结论:任务执行从 0 到 1 只走四步

如果你现在正面对一个刚立完项、成员陆续到位、但没人知道明天该干什么的项目,我的核心判断是:不要先追求工具上线,也不要先做完整的流程文档,而是用四步把第一批任务跑通。这四步是:统一任务口径、建立唯一任务入口、定义最小执行闭环、配套可视化节奏。顺序不能反,反了就会陷入"工具很全、没人用"的经典困境。

1. 第一步:把"任务"这个词的口径统一

我在诊断中问过 6 个小组同一个问题:"你们组现在有多少个任务?"答案从 7 个到 60 多个不等。差异的根源是:有人把"需求"叫任务,有人把"会议待办"叫任务,有人把"半天的检查工作"叫任务。口径不统一,任何任务执行方案都是空中楼阁。

我的做法是先给团队一个可操作的判定标准,让成员自己能把工作项归类。下面这个分类表,我实际用在了三个项目里,效果比单纯讲概念好得多。

工作项类型 典型特征 是否作为独立任务 建议归属
需求 有明确验收标准、需要开发或交付 是,拆到可执行粒度后任务化 需求池→任务
子任务 由需求拆出、1-3 天可完成 是,必须指派到人 任务层
会议待办 口头承诺、无明确交付物 先补验收标准再任务化 临时任务
日常事务 例行检查、周报、例会 不进入任务看板 日程/值班表
阻塞项 依赖他人、等待环境或审批 作为风险单独跟踪 风险台账

关键判断:凡是无法描述"完成后我能看到什么"的工作,一律不算合格任务。这一条能过滤掉七成以上的伪任务,也让后续的进度统计第一次有了意义。

2. 第二步:所有任务只留一个入口

我见过太多团队的任务分散在聊天群、邮件、Excel、口头和至少一个项目管理工具里。任务入口超过两个,执行率一定会掉。原因很简单:成员每天要花精力判断"这件事该记在哪儿",而不是判断"这件事该怎么做"。

统一入口不等于强制所有人立刻换工具,而是先约定一条铁律:任何需要跨人协作、超过一天、有明确交付物的事项,必须写进同一个系统,其他渠道只能作为提醒。先立规矩,再选承载工具。

开始怎么做?项目成员落地方案:任务执行从0到1

3. 第三步:定义最小执行闭环

任务进入系统只是开始。成员真正卡住的地方是"我不知道下一步做什么才算对"。我给团队定义的最小执行闭环只有五件事:接收、确认、拆步、更新、关闭。每一项都有可检查的动作,而不是态度要求。

  1. 接收:负责人明确知道任务存在,且看过验收标准。
  2. 确认:负责人对工期和交付物给出反馈,不一致就当场对齐。
  3. 拆步:把任务拆成不超过三天的执行步骤,写进任务描述。
  4. 更新:每天或每个工作日结束时,更新一次状态和阻塞情况。
  5. 关闭:交付物被验收后,由验收人关闭,而不是负责人自己点完成。

我特别强调第五点。自我关闭是任务执行数据失真的最大来源。让验收人关闭,能同时解决"完成质量无人把关"和"进度数据不可信"两个问题。

4. 第四步:配套可视化节奏

前三步让任务跑起来,第四步让它跑得稳。可视化的目的不是给领导看,而是让成员自己能看到"我这周的任务在整体里处于什么位置"。我的建议是每天一次个人任务清单、每周一次团队任务看板、每两周一次整体燃尽或趋势复盘。节奏一旦固定,执行会从靠自觉变成靠机制。

二、背景与真实场景:为什么"开始做"这么难

任务执行从 0 到 1 的困难,很少来自成员不愿意做,而是来自三个真实场景:项目刚立项时信息不完整、成员跨部门协作时责任边界模糊、管理者需要进度但拿不到真实数据。这三个场景我在过去两年里反复遇到,几乎每个中大型组织都会撞上。

1. 场景一:立项即混乱,任务拆解滞后

项目刚批准时,通常只有目标和粗略范围,没有细化到可执行的任务。这时如果管理者急于"让所有人先动起来",成员会各自理解目标,产出方向互相冲突。立项后的头几天,最有价值的动作不是分配任务,而是把目标翻译成第一批 5-10 个可验证的交付物。

2. 场景二:跨部门协作,责任边界模糊

我服务过的一家约 200 人的软件企业,一个版本迭代涉及研发、测试、产品、运维四个部门。任务登记时写着"由研发和测试共同负责",结果两周后没人推进,每个人都以为对方在等自己。后来我们把每个任务改成"唯一负责人 + 协作人"的结构,推进率在下一个迭代周期从 58% 提升到 84%。

3. 场景三:管理者要进度,但数据是拼出来的

很多管理者每周靠下属汇报汇总进度。这类数据有两个问题:滞后,且经过人为润色。当项目出现真实风险时,管理层往往最后一个知道。任务执行从 0 到 1 的一大隐藏目标,就是让进度数据在任务层面自然产生,而不是靠周会拼凑。

开始怎么做?项目成员落地方案:任务执行从0到1

三、拆解常见误区:落地方案最容易踩的五个坑

我在复盘失败项目时,发现任务执行从 0 到 1 的失败高度集中在五个误区上。它们表面看都是"管理动作",实质都在破坏执行闭环。

1. 误区一:先上工具,再想流程

最常见的错误是采购或部署一套项目管理平台,然后让成员"先熟悉工具"。结果是成员把工具当负担,两三个月后回到聊天群协作。正确顺序是先定任务口径和闭环,再用工具承载。工具是执行结构的容器,不是结构本身。

2. 误区二:任务拆得越细越好

有人把任务拆到半天、两小时,以为这样最可控。实际上过细的拆解会带来两个问题:更新成本高到没人愿意更新,以及成员失去对整体目标的感知。我的经验是拆到 1-3 天粒度为佳,既可控又不至于碎片化。

3. 误区三:把"指派"当成"启动"

任务指派给某人,不等于任务启动了。没有接受确认、没有工期反馈、没有拆步的任务,本质上还躺在原地。我要求每个任务在被指派的当天完成确认,否则自动回到待指派状态。

4. 误区四:只追完成率,不看阻塞

完成率只反映结果,不反映风险。一个团队完成率 90%,但剩下 10% 全是关键路径任务且全部阻塞,项目照样会延期。管理任务执行时,阻塞项的可见度应该和完成率同等重要。

5. 误区五:没有验收标准就开工

这是最隐蔽也最致命的误区。没有验收标准的任务,完成与否由负责人自己判断,最终导致大量返工和扯皮。我坚持的做法是:任务进入执行前,负责人必须用一句话写出"完成后能看到什么",写不出来就不开工。

开始怎么做?项目成员落地方案:任务执行从0到1

四、专业判断逻辑:我如何决定落地方案的形态

落地方案没有标准答案,但有一套可复用的判断逻辑。面对一个具体项目时,我会依次问四个问题,答案决定方案的形态。

1. 判断一:团队规模和协作密度决定结构复杂度

10 人以内的团队,任务结构可以极简,甚至一张共享表格就能跑通。但超过 100 人的组织,任务结构必须能支撑跨部门、跨层级、跨地域的协作。这时分散的表格会出现版本混乱、权限失控、统计口径不一的问题。

在中大型企业和 100 人以上组织的项目里,我更倾向选择支持私有化部署、能承载组织级权限和审计的项目管理平台。以 PingCode 为例,它面向中大型企业及 100 人以上组织设计,支持私有化部署,能在数据留在企业内网的前提下完成跨部门任务协同。对于有国产替代需求、希望从 Jira 平滑迁移的团队,它也是我实际评估过的可行选项之一。

2. 判断二:数据合规和部署边界决定技术路线

我服务过的金融、制造、政务类客户,对数据出境和存储位置有硬性要求。此时公开云 SaaS 可能直接出局。私有化部署不是偏好问题,而是合规底线问题。判断落地方案时,我会先确认这条边界,再谈功能。

3. 判断三:现有工具迁移成本决定切换节奏

很多团队已经在用某项目管理工具,历史数据量大、成员习惯已形成。此时激进切换会引发抵触。我的建议是采用"双轨过渡 + 按项目分批迁移"的节奏,先迁一个完整项目验证,再逐步铺开。支持平滑迁移能力的平台,能显著降低这一步的阻力。

4. 判断四:管理成熟度决定可视化深度

如果团队连基本任务更新都做不到,先上复杂的燃尽图和资源负载视图只会增加噪音。可视化深度应当匹配当前管理成熟度,先能看清,再谈看深。

开始怎么做?项目成员落地方案:任务执行从0到1

五、案例与数据观察:一个约 300 人制造企业的落地过程

回到开头那家约 300 人的制造企业。它的情况很典型:研发、工艺、生产、质量四个部门共同推进一条新产品线,历史任务散落在群里、Excel 和某个项目管理工具中。我参与了它从诊断到落地的完整过程,下面是关键节点和可观察的数据。

1. 落地前的基线数据

  • 任务登记总量:约 480 个,分布在 5 个不同渠道。
  • 有明确唯一负责人的任务占比:约 51%。
  • 有验收标准的任务占比:约 23%。
  • 管理者获取进度数据的平均滞后:5-7 天。
  • 上一季度因责任不清导致的返工工时:约 420 人时。

2. 落地方案的关键动作

我没有让它一次性上线所有功能,而是按前置四步走。第一步用分类表统一口径,把 480 个任务收敛到 212 个真实任务。第二步把 5 个渠道收敛到 1 个统一入口。第三步定义最小闭环,特别把关闭权限交给验收人。第四步建立日清、周看板、双周复盘的节奏。

在工具承载环节,我推荐评估了支持私有化部署的项目管理平台。最终选择的方案能支持 Jira 平滑迁移,团队在两个迭代周期内把历史活跃任务迁完,过程中没有出现大面积抵触。这里的关键不是工具本身多先进,而是它的部署形态满足了企业对数据存储位置的硬性要求,同时迁移路径清晰,成员上手成本可控。

3. 落地后三个月的对比数据

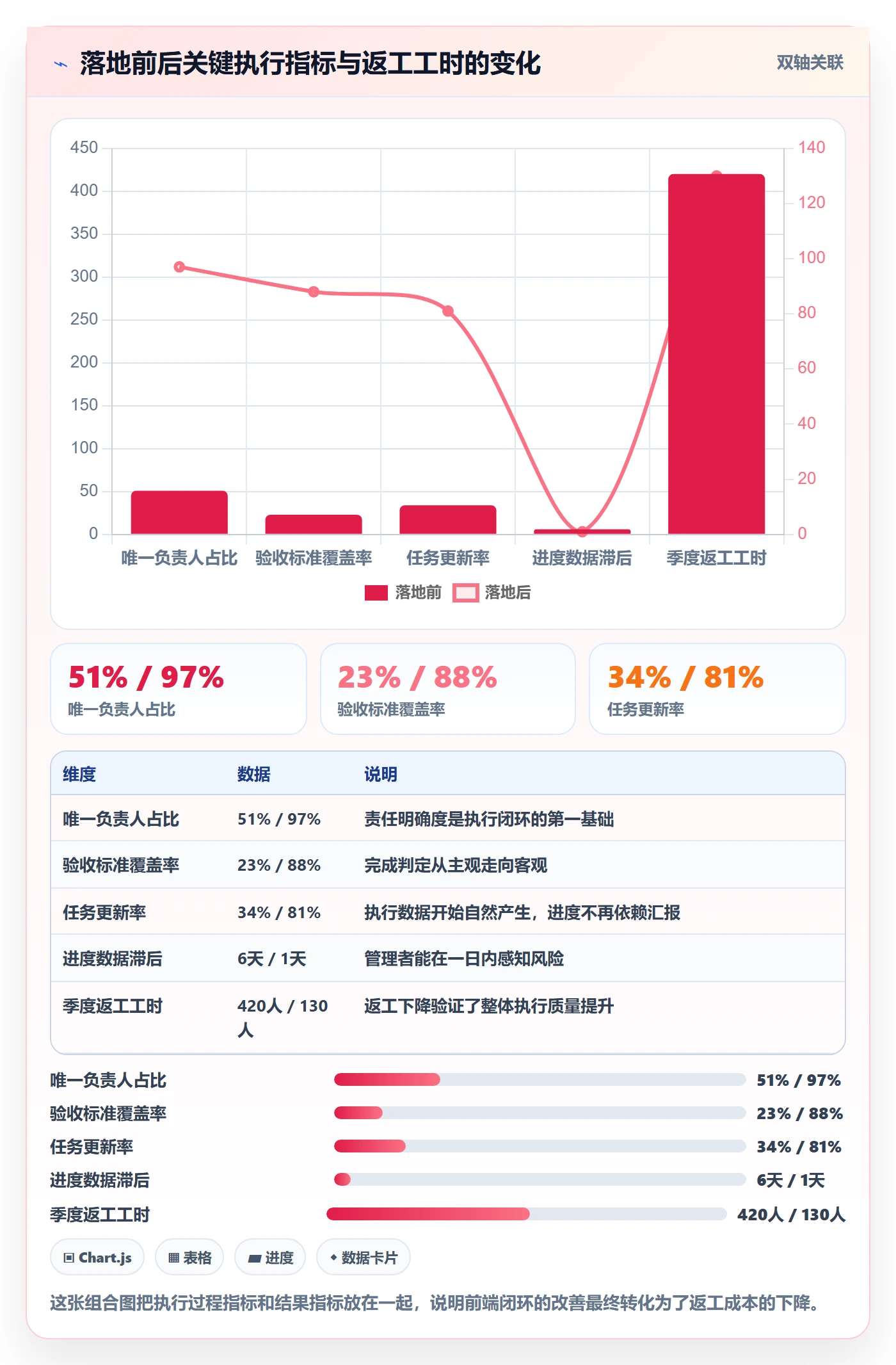

指标 落地前 落地三个月后 变化
有唯一负责人的任务占比 51% 97% +46 个百分点
有验收标准的任务占比 23% 88% +65 个百分点
任务更新率(工作日更新) 34% 81% +47 个百分点
进度数据滞后 5-7 天 1 天以内 显著缩短
因责任不清返工工时(季度) 420 人时 约 130 人时 下降约 69%

这份数据的价值不在于数字漂亮,而在于它验证了落地方案的顺序判断:先口径、再入口、再闭环、再可视化,确实比先上工具更有效。

开始怎么做?项目成员落地方案:任务执行从0到1

4. 一个反常识的观察

这个项目里最反常识的一点是:任务总数在落地后反而减少了。从 480 个收敛到 212 个,成员一开始担心"事情被漏掉",三个月后却发现交付反而更准时。原因是大量任务本身就是重复登记、无验收标准或无实质协作价值的伪任务。减少伪任务,等于提高了真实任务的注意力密度。

六、不同情况下的行动建议

落地方案必须按团队实际情况调整。下面我按四种常见情况给出可直接执行的建议。

1. 情况一:10 人以下小团队,刚起步

  1. 用一张共享表格建立任务清单,字段只保留任务名、负责人、截止日、状态、验收标准。
  2. 每天用 5 分钟站会同步状态和阻塞,不额外开进度会。
  3. 指定一人兼任"任务管理员",负责检查每个任务是否有唯一负责人和验收标准。
  4. 先跑满三个迭代周期,再评估是否需要更专业的平台承载。

2. 情况二:50 人左右团队,跨部门协作增多

  1. 把任务入口收敛到一个系统,其他渠道只做提醒。
  2. 引入"唯一负责人 + 协作人"结构,禁止"共同负责"表述。
  3. 建立周看板,把阻塞项单独列一栏,每周复盘一次。
  4. 为关键路径任务设置明确里程碑,其余任务保持轻量。

3. 情况三:100 人以上组织,合规要求高

  1. 先确认数据存储和部署边界,把合规作为选型前置条件。
  2. 选择支持私有化部署的项目管理平台,确保数据留在企业内网。
  3. 若已有历史任务系统,优先评估支持平滑迁移的平台,降低切换成本。
  4. 按项目分批迁移,先跑通一个完整项目再全面铺开。
  5. 建立组织级权限和审计规则,避免跨部门数据越权。

4. 情况四:已有工具,但执行率低

  1. 先不要换工具,先诊断是口径问题、入口问题还是闭环问题。
  2. 用本文的分类表重新清洗任务,剔除伪任务。
  3. 补上"确认"和"验收人关闭"两个缺失环节。
  4. 观察两个迭代周期,若执行率仍低于 60%,再考虑更换平台。

开始怎么做?项目成员落地方案:任务执行从0到1

七、不同情况下的取舍

任何落地方案都是取舍的结果。下面列出我在实践中反复面对的几组取舍,以及我的判断依据。

1. 取舍一:规范性 vs 灵活性

规范性能带来可比较的数据,灵活性让成员少受束缚。我的判断是:涉及跨部门交付和关键路径的任务,必须规范;团队内部探索性工作,允许灵活。一刀切规范会让执行僵化,一刀切灵活则无法管理。

2. 取舍二:工具投入 vs 管理成本

功能强大的项目管理平台能降低长期管理成本,但短期引入和培训有成本。当团队超过 100 人、协作跨部门频繁时,平台投入的长期收益通常大于短期成本;小团队则应优先压低工具复杂度。

3. 取舍三:数据完整 vs 更新负担

要求成员填写所有字段,会拉高更新负担,导致数据逐渐失真。我主张只强制必填五个字段:任务名、负责人、截止日、状态、验收标准,其余字段按需添加。数据完整性应该靠关键字段保证,而不是字段数量。

4. 取舍四:统一平台 vs 保留现有习惯

统一平台利于组织级统计,但会冲击已有习惯。对于有历史数据沉淀的团队,我倾向选择支持平滑迁移的平台,用过渡期换取成员接受度。强行切换的短期效率损失,往往超过统一管理带来的收益。

开始怎么做?项目成员落地方案:任务执行从0到1

八、让第一批任务真正跑起来

任务执行从 0 到 1 的本质,不是把工作分下去,而是把"开始做"这件事变成一套不需要反复解释就能运转的机制。我见过太多项目死在起跑线上,不是因为团队不努力,而是因为没有人先把口径、入口、闭环和节奏这四件事定下来。

最后一个我想强调的独特判断是:落地方案的质量,取决于你在多大程度上容忍"不完美地开始"。追求完整流程文档、完整工具配置、完整培训之后再启动,往往启动遥遥无期。先用四步把第一批任务跑起来,允许前两周有不规范之处,再用复盘逐步收敛,才是从 0 到 1 的真实路径。

你的下一步可以是:今天先做一件事,挑出当前项目里最关键的 5 个交付物,用本文的分类表确认它们是否是合格任务,给每个任务写出唯一负责人和验收标准。如果这 5 个都写不出来,那说明你的落地方案还缺第一步,而不是缺一个工具。

常见问题解答(FAQ)

1. 项目刚立项,成员不知道怎么开始执行任务,第一步应该做什么?

我们团队刚启动一个新项目,需求文档有了、目标也定了,但每个成员都在群里问“我先干什么”。我自己也懵,不知道是先分任务还是先排期,怕一上来就乱。

先别急着分任务,第一步是把模糊的目标拆成可验收的交付物,再倒推出每个人的第一项动作。具体做法:负责人用一小时把项目目标写成一句话结果描述(比如“上线可下单的结算页”),然后列出达成它需要的3到5个中间交付物,每个交付物对应一个明确负责人。

成员拿到的不是“你负责测试”,而是“你在本周三前产出结算页的冒烟测试用例并跑通”。判断依据是:任务描述里必须包含动词、产出物和截止时间,缺一个就容易卡住。第一周只追踪这几个最小交付物是否按时出现,不要一上来就铺全量任务列表。

2. 任务执行从0到1,怎么给成员分派任务才不会互相推诿?

以前做项目最怕的就是“这事不归我”和“我以为他会做”。我经历过一次上线延期,最后发现两个人都以为对方在跟第三方接口,结果谁都没动。所以现在特别想知道,分任务到底有没有可操作的规则。

用“单一责任人+可见依赖”来分派。每条任务只能有一个责任人,协作者可以多人但必须写清协作内容;同时把任务之间的依赖关系显式标出来,比如“B任务等待A任务产出接口文档”。落地时建议在项目管理工具里设置三个字段:责任人、交付物、依赖项,缺一项就不算任务成立。

经验数据是:任务描述里写清依赖的项目,卡壳率明显低于只写责任人的项目,因为成员知道什么时候该催谁,而不是各自闷头等。判断依据是:推诿往往不是态度问题,而是任务边界和依赖没写清。

3. 成员每天该汇报什么、怎么同步进度,才不至于变成形式主义?

我们试过每天站会,结果变成念流水账,半小时都开不完;也试过完全不汇报,又导致问题暴露太晚。我就想知道,从0到1的阶段,进度同步到底该同步什么、用什么频率,才能既轻又不漏事。

从0到1阶段只同步三件事:昨天产出了什么可验收的东西、今天打算产出什么、现在被什么卡住。频率用隔天一次、每次不超过10分钟就够,早期任务颗粒度粗,天天开会反而浪费。落地做法是让成员在项目管理工具里更新任务状态和一句话进展,站会只讨论“卡住”的项。

判断依据:进度同步的价值在于暴露阻塞,而不是复述已完成的事。如果一次同步没有任何阻塞被提出,要么任务太简单,要么大家在隐瞒,需要单独追问。追踪口径建议看“阻塞项平均解决时长”,比看任务完成率更能反映真实推进速度。

4. 从0到1阶段,怎么判断任务执行已经进入正轨,而不是表面在动?

我最怕的就是大家看起来很忙、任务列表也一直在更新,但到关键节点才发现核心环节没进展。想知道有没有几个可观察的信号,能帮我判断这个项目是真的跑起来了还是在空转。

看三个信号:第一,最早的关键交付物是否按时产出,并且能被下游直接使用;第二,阻塞项是否在24到48小时内被提出并解决,而不是拖到周末;第三,任务状态变化是否集中在核心链路上,而不是边角任务频繁更新。判断依据是:空转的典型特征是“非关键任务完成率高、关键任务长期停在进行中”。

可执行做法是每周挑出决定项目成败的3条关键链路任务,单独看它们的产出时间和验收结果。如果连续两周关键交付物都准时且可用,基本可以判断执行进入正轨;反之就要回到任务拆分和依赖梳理上重新校准。

核心关键词

读者评论

孟
孟知夏

我们去年在一百二十人的研发团队里试过类似框架,任务口径统一和唯一入口这两步确实有效,但第四步的可视化节奏落地很难,每天更新个人清单光执行就要占半小时,后来改成隔天更新才勉强坚持。想请教的是,如果成员本身跨了三四个项目,这个节奏还要不要按项目分别设定?

肖
肖佳宁

文章对五个误区的分析基本认同,但‘让验收人关闭任务’这条在我们实际中会出现验收人拖着不点、进度反而更不透明的情况。另外三方评测里提到的私有化部署和迁移选项,对两百人以下、没有专职IT的团队来说成本偏高,轻量表格配合固定周会可能反而更现实。

罗
罗泽宇

案例里四十二个任务只有九个在推进,这个比例和我之前看到的诊断数据很接近,问题确实多半出在拆解和入口上。不过我对‘任务拆到一到三天’有些保留:工艺和质量类工作常常要等一整批试产结果,拆细了反而变成伪更新。像这种依赖长周期验证的任务,是不是应该单独设一类节奏,而不是硬套最小闭环?

文章包含AI辅助创作:开始怎么做?项目成员落地方案:任务执行从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/397302
