自动提醒管理指南:实施团队如何做好任务提醒,实操方法全流程

去年我帮一家做 ERP 交付的实施团队做流程复盘,项目经理给我看了一张统计表:一个 11 人的项目组,在 6 周里通过群消息和工具通知发出了 47 条任务提醒,其中只有 11 条在规定时间内得到了明确回复。剩下的 36 条里,9 条是执行人"看到了但忘了",14 条是"根本没注意到",还有 13 条是"以为别人在做"。这张表几乎解释了一个普遍现象,大多数团队的提醒问题,不是提醒得太少,而是提醒得太随意。

很多实施负责人把"自动提醒"当成工具里的一个开关:勾上截止日期,选个提前一天,觉得事情就解决了。上线三个月后回头看,项目经理每天还在花一小时在群里催人,任务按时完成率没变化,团队反而开始对红点和小铃铛免疫。这不是工具不好用,是提醒从来没有被当成一套机制来设计过。

这篇文章我不讲某一款软件的菜单怎么点,而是把实施团队做任务提醒的完整链条拆开:规则怎么定、触发怎么设、触达怎么选、闭环怎么做、出了问题往哪儿调。中间会给出可以直接套用的规则表和配置示例,也会讲清楚哪些情况下"提醒得越少反而越有效"。

一、先给结论:提醒不是"发通知",而是一套可运维的机制

在展开方法之前,我先把判断放在前面,因为它决定后面所有动作的方向:自动提醒不是"发通知",而是一套需要设计、配置、试运行和持续迭代的管理机制。它至少包含规则层、触发层、触达层和闭环层四件事,缺任何一层,提醒都会退化成噪声。

1. 三个信号,说明你的提醒机制已经失效

判断提醒是否失效,不需要看工具后台的报表有多漂亮,看三个信号就够了,而且这三个信号在任何规模的实施团队里都能快速验证。

  • 提醒发出后没有任何状态变化。任务状态、负责人、截止时间在提醒前后完全一致,说明这条提醒只是被"消耗"掉了,没有产生任何推动力。
  • 提醒次数在涨,按时完成率在跌。这是典型的提醒通胀。第一次提醒还有人对号入座,第十次提醒就变成了背景噪音,团队成员开始对红点脱敏。
  • 项目经理仍然在手动催。如果自动提醒上线三个月后,PM 每天还在花一小时发消息催人,那这套提醒只是把催办从线下搬到了线上,成本一分没省。

2. 一条有效提醒的完整结构是四层

我在复盘时习惯把提醒拆成四层来看,哪一层缺失,问题通常就出在哪一层。很多团队抱怨"提醒没用",实际是只做了触发层和触达层,规则层和闭环层是空的。

层级 要解决的问题 典型缺失表现 主责角色
规则层 什么条件下提醒、提醒谁、提前多久、提醒几次 所有任务统一"截止前一天提醒" 实施负责人 / 项目经理
触发层 提醒由什么事件自动引发 只能靠人工点发送,无法自触发 工具管理员
触达层 提醒以什么渠道、什么形态到达 只发站内信,一周没人打开 工具管理员 + PM
闭环层 提醒发出后如何确认、升级、复盘 提醒发出即结束,无确认无升级 项目管理办公室 / 团队负责人

这四层的顺序不能颠倒。规则层没想清楚就配触发,等于把混乱自动化了;闭环层不做,前两层做得再精细也只是提高噪声的产生效率。

3. 衡量提醒质量的三个硬指标

要让提醒可优化,就必须先可度量。我一般建议实施团队盯住三个指标,用两周到一个月的数据就足以看出问题。

无干预闭环率 = 无需人工催办即按时完成的任务数 ÷ 应完成任务数。这个指标最诚实,它把"自动提醒到底替代了多少人工催办"直接量化出来。样本团队上线前这个数字在 30% 左右,规则重构后通常能到 65%-75%。

首次响应中位时长 = 从提醒发出到执行人第一次做出明确动作(接单、更新状态、回复确认)的中位时间。用中位数而不是平均值,是因为少数极端拖延会把平均值拉得毫无参考价值。

提醒噪声比 = 被忽略或已读不处理的提醒条数 ÷ 提醒总条数。经验上,噪声比超过 40% 就说明规则设计过于宽松,该做减法了。

自动提醒管理指南:实施团队如何做好任务提醒,实操方法全流程

二、真实场景:实施团队为什么比研发团队更难做提醒

同样一套提醒逻辑,放在产品研发团队能跑通,放在实施团队往往就失灵。原因不在纪律性,而在任务形态本身。研发团队的任务通常是需求驱动,边界清晰、颗粒度接近、迭代节奏固定;实施团队的任务是节点驱动,边界模糊、颗粒度差异极大、节奏由客户现场决定。

1. 实施团队的任务至少混杂四类,时间刚性完全不同

我梳理过的实施项目里,任务基本逃不出这四类:客户现场部署与联调、数据迁移与初始化、用户培训与推广、验收与回款跟进。它们的提醒逻辑差别很大,用一套规则去覆盖,必然有一部分任务被提醒得太松,另一部分被提醒得太紧。

任务类型 时间刚性 主要依赖方 推荐提醒策略
现场部署与联调 极高,错过窗口期客户现场就白等 内部实施工程师 + 客户 IT 提前 3 个工作日 + 前 1 天二次提醒 + 当天上午兜底
数据迁移与初始化 中等,但一旦出错返工成本高 实施工程师 + 客户业务方取数 依赖任务完成即触发,不等时间点
用户培训与推广 中等,影响使用意愿而非合同 培训讲师 + 客户业务负责人 提前 2 天通知,参与人单独确认制
验收与回款跟进 高,直接影响现金流节奏 PM + 销售 + 客户决策人 提前 5 个工作日启动,升级路径最短

自动提醒管理指南:实施团队如何做好任务提醒,实操方法全流程

2. 三个高频卡点场景,几乎是所有实施团队的共同病

(1)跨部门依赖的"我等你"场景

实施工程师在客户现场等一份接口文档,文档在产品团队手上。任务 A 卡在任务 B 上,但系统里 A 的状态还是"进行中",B 的负责人也没有收到任何提醒。等到 PM 发现时,已经过去三天。这类场景的解法不是提醒 A 的负责人,而是让 B 成为触发源。

(2)客户方配合的"外部不可控"场景

需要客户提供测试账号、业务数据或关键用户时间。提醒发出去了,但收件人不在你的组织架构里,工具的通知到不了他手上。很多团队的做法是让实施顾问自己在群里问,结果是提醒机制在内部有效、在外部断链。

(3)多人协作的"我以为你在做"场景

一个任务挂了三个负责人,每个人都在等别人先动。系统提醒发给了三个人,但没有任何一个人感受到"这是我必须做的"。挂多个负责人,约等于没有负责人。这种情况下最有用的不是多发提醒,而是把责任人收敛成一个,其他人转为抄送。

3. 一组样本观察数据

我把上面提到的 11 人实施团队在上线新提醒规则前后的对比做了一次整理。需要说明的是,这属于小样本情景推演,不是行业统计,但趋势值得参考:任务按时完成率从 61% 提升到 84%,项目经理每周用于人工催办的时间从 6.5 小时降到 1.8 小时,提醒噪声比从 44% 降到 17%。

同一批人、同一个项目节奏,唯一的变量是提醒规则从"统一规则"改成"按任务类型分档"。这也印证了前面的判断:提醒效果的差异,主要来自设计质量,而不是工具功能强弱。

三、误区拆解:我在实施团队里见过最多的六个坑

下面六个误区,我几乎每调研一个实施团队就会碰到两三个。它们的共同点是听起来都很有道理,但执行下去会把提醒变成负担。

1. 把提醒当成催办

催办的潜台词是"我不信任你会按时完成",提醒的潜台词是"我帮你把这件事放在该放的位置上"。这两个动作在团队心理层面产生的效果完全不同。一旦提醒的语气和频率像催办,团队成员的第一反应就是防御和解释,而不是行动。

我见过一个团队把所有自动提醒的开头都写成"请尽快处理",结果三个月后大家对这类消息完全无感。提醒的第一职能是降低接收者的记忆负担,不是施加压力。

2. 提醒只挂在截止时间上

这是最普遍的设计缺陷。截止时间是结果,不是过程。真正会拖垮项目的,是"提前三天没有任何动静""依赖方还没交付""关键人还没确认"这些过程中间态。只在截止前提醒,等于把所有风险都堆到最后一天集中暴露。

3. 全员同一套规则,不做分档

把现场部署、内部文档、培训通知都设成"提前一天提醒 9 点推送",等于告诉团队:所有这些事的重要程度一样。实际上,重要程度信号一旦被抹平,团队的排序能力也会跟着退化。

4. 提醒渠道越多越安全

站内信 + IM + 邮件 + 短信四路齐发,听上去很保险。实际结果是同一件事在四个地方重复出现,噪声比直接翻倍,而且没有任何一个渠道是"权威信源"。渠道设计的原则是主渠道唯一、升级渠道明确,不是渠道数量最大化。

5. 只提醒执行人,不提醒决策人和依赖方

执行人知道任务要做了,但没有权限调资源、拿不到依赖方的交付物,一样做不动。提醒规则里必须包含"给谁"的第二问:除了执行人,还有谁需要在同一时间知道这件事的状态。

6. 提醒上线即终点,从不复盘

规则配完就再也没有人看过。三个月后任务类型变了、人员换了、项目节奏变了,规则还是那套规则。提醒机制需要每月做一次十五分钟的复盘,看看哪几条被忽略得最多,然后删掉或者改掉。

自动提醒管理指南:实施团队如何做好任务提醒,实操方法全流程

四、专业判断逻辑:提醒规则怎么设计才成立

这一节是全文最核心的部分。我把提醒规则的设计拆成五个判断点,每一个都能直接落到配置里。

1. 四个决策变量:对象、时机、内容、渠道

任何一条提醒都可以用这四个变量描述清楚。规则设计的过程,就是把这四个变量针对不同任务类型填满的过程。

  • 对象:主责人(必须响应)、协作人(知情即可)、决策人(异常时才需介入)。三类人的提醒频率和渠道应该不同。
  • 时机:不是"提前几天",而是"在哪个事件发生后"或"在哪个状态停留多久后"。
  • 内容:必须包含三件事,要做什么、什么时候要、做完在哪里标记。缺任何一个,接收者都要额外花时间搞清楚,响应率就会掉。
  • 渠道:按接收者的工作场景选。坐办公室的人用站内信或邮件没问题,在客户现场的人必须用 IM。

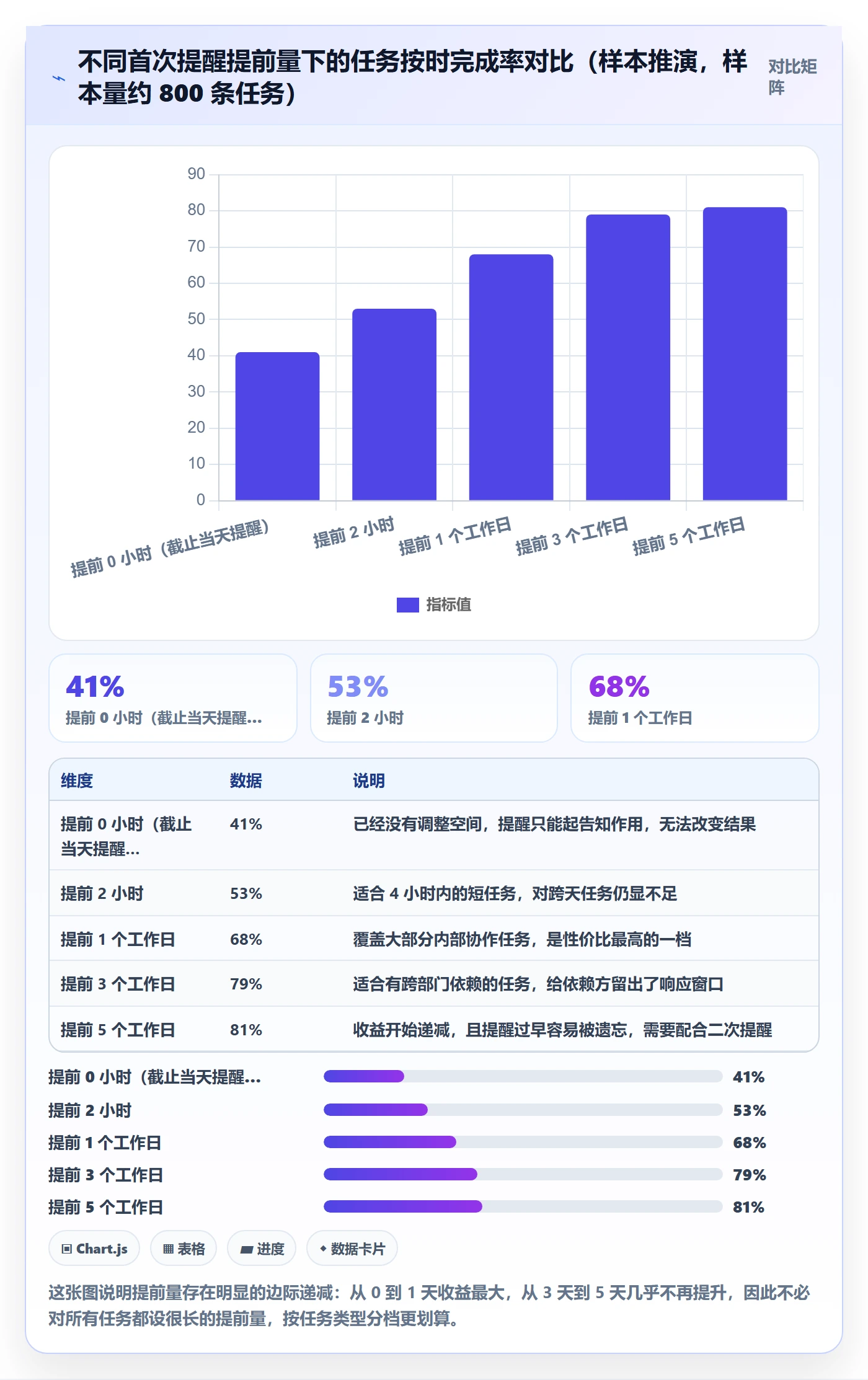

2. 提前量不是拍脑袋,可以按任务周期和容错窗口推算

我通常用一个经验公式起步,然后再按实际情况微调:首次提醒提前量 = max(任务所需处理时长的三分之一,半个工作日);对存在跨部门依赖的任务,再加上依赖方响应时长的中位数。

举一个具体例子。数据迁移任务预计需要 3 个工作日完成,依赖客户业务方提供字段映射表,而客户方历史上对这类请求的平均响应时长是 1.5 个工作日。那么首次提醒应该在截止前 1 + 1.5 = 2.5 个工作日发出,向上取整为 3 个工作日;同时给客户方单独设一条不同渠道的提醒。

任务处理时长 依赖方 推荐首次提醒提前量 二次提醒
≤ 4 小时 无外部依赖 提前 2 小时 不需要
1 个工作日 内部同事 提前 1 个工作日 当天上午兜底一次
3 个工作日 跨部门 提前 3 个工作日 截止前 1 天 + 当天上午
5 个工作日及以上 客户方参与 提前 5 个工作日 分阶段节点提醒,每完成一个节点重置

自动提醒管理指南:实施团队如何做好任务提醒,实操方法全流程

3. 频率的度:提醒存在明显的衰减效应

很多团队解决提醒无效的第一反应是加频率,从提醒一次变成提醒三次。短期看响应率确实会上升,但两周后就回落,甚至低于原来的水平。原因是接收者对同一类消息形成了脱敏。

我的建议是:同一条任务,同一渠道的自动提醒不超过三次,且三次之间必须递进,第一次是信息、第二次是确认请求、第三次才是升级信号。如果三次之后还没反应,就不该继续加提醒,而应该走升级路径。

自动提醒管理指南:实施团队如何做好任务提醒,实操方法全流程

4. 升级路径:从自动提醒到人工介入必须有明确阶梯

自动提醒无法覆盖所有情况,必须有升级机制兜底。但要避免"一升级就直接找到老板"这种粗暴做法,那会让团队把提醒和告状画等号。我建议设四级阶梯。

  1. L1 自动提醒:系统按规则推送,不涉及任何人际压力。
  2. L2 协作人提醒:由同任务的协作人发送一条具体请求,聚焦在"我这边需要什么"。
  3. L3 项目经理介入:PM 与责任人一对一沟通,判断是资源问题还是意愿问题。
  4. L4 上升到项目层面:在项目周会或客户沟通中提出,通常只在涉及合同节点时使用。

关键规则是:每一级只在前一级停留超过预设时长后才触发。比如 L1 发出后 24 小时无响应进入 L2,L2 发出后 24 小时进入 L3。没有时间阈值,升级就会变成情绪化操作。

自动提醒管理指南:实施团队如何做好任务提醒,实操方法全流程

5. 用状态做主触发源,时间只做兜底

这是我认为最容易被忽略、但收益最大的一条判断。基于时间的提醒是"猜"进度,基于状态的提醒是"看"进度。前者在任务没卡住的时候也会响,后者只在真正需要干预的时候响。

我建议的触发优先级是:依赖任务完成 → 状态进入阻塞 → 状态长时间未更新 → 时间节点兜底。也就是把时间提醒放在最后一位,只作为"状态没有变化时的保险丝",而不是主力。

6. 渠道选择:不是越多越好,而是主渠道必须唯一

渠道设计有一个原则:每条任务有一个主渠道,一个升级渠道,不再增加第三个。主渠道按接收者的工作场景定,升级渠道在无响应时启用。多渠道并行只会稀释信号。

自动提醒管理指南:实施团队如何做好任务提醒,实操方法全流程

五、实操全流程:实施团队落地五步法

前面讲的是判断,这一节讲动作。我把落地过程拆成五步,顺序不能调换,因为每一步的产出都是下一步的输入。

1. 第一步:梳理任务类型和提醒需求

不要一上来就打开工具配规则。先花半天时间,把过去两个月团队实际执行过的任务列出来,按章节二里的四类做归类,然后为每一类回答四个问题:谁主责、错过会怎样、依赖谁、通常多久能做完。

这一步的产出是一张任务清单,包含任务类型、时间刚性、依赖关系、典型处理时长四个字段。没有这张清单,后面的规则配置全凭感觉。

2. 第二步:设计提醒规则表

规则表是整件事的核心资产。我建议用表格承载,一行就是一条规则,字段固定下来之后,配置和复盘都有依据。

字段 说明 示例值
规则名称 一眼能看出触发条件 部署任务-阻塞超 4 小时
适用任务类型 对应第一步的归类 现场部署与联调
触发条件 状态/时间/依赖三选一为主 状态=阻塞 且 持续 > 4 小时
提醒对象 主责人 / 协作人 / 决策人 主责人 + 项目 PM
提醒渠道 主渠道唯一 IM(主)+ 站内信(留档)
提醒内容模板 含动作、时间、标记位置 见下方配置示例
升级阈值 无响应多久进下一级 24 小时
负责人 谁维护这条规则 PM 助理

一条完整的规则配置,落到自动化脚本或工具规则里大致是这样的结构。

rule:
name: "部署任务-阻塞超4小时提醒"

apply_to: task.type == "onsite_deployment"

trigger:

condition: task.status == "blocked" AND task.blocked_duration > 4h

exclude: task.status == "done"

notify:

target: task.assignee

channel: im

template: "《{task.title}》目前在【{block_reason}】环节阻塞,已停留 {duration}。请在今日 18:00 前更新状态或留言说明卡点;如需资源支持,直接回复本条消息。"

target: project.manager

channel: inbox

delay: 24h

condition: task.status == "blocked"

escalation:

after: 24h

to: level_2_collaborator

cooldown:

same_rule_same_task: 12h

max_times: 3

这里面有两个细节值得单独说。一是 cooldown 冷却时间,同一条规则对同一个任务在 12 小时内不重复触发,这是防止刷屏最有效的技术手段。二是 max_times 上限,三次封顶,第四次交给升级路径而不是继续自动发。

3. 第三步:配置自动提醒

配置环节最常见的错误是"一次配全"。我的建议是先配三条最关键、最容易验证的规则,跑一周看效果,再逐步扩展。判断哪三条最关键的标准很简单:过去一个月里,被人工催办次数最多的那三类任务。

如果团队使用的是专业项目管理平台,配置效率会明显不同。以 PingCode 为例,它的自动化规则可以把上面的结构直接落成可视化规则,支持基于任务状态、字段变更、停留时长的组合触发,也能把升级条件做成规则链。对于中大型企业和 100 人以上的组织,规则数量往往会迅速膨胀到几十条,这时候可维护性比单条规则的表达能力更重要。

另外两个容易被低估的点:一是权限与数据边界,实施团队经常需要处理客户方数据,工具是否支持私有化部署会直接决定项目能不能合规落地;二是历史数据迁移成本,如果团队此前用 Jira 积累了几年的任务与流程配置,迁移是否平滑、字段和状态映射是否完整,会直接影响提醒规则能不能沿用历史数据做基线对比。PingCode 在这两点上支持私有化部署,也支持从 Jira 平滑迁移,对需要做国产化替代的中大型实施团队来说,属于需要优先纳入评估的选项。

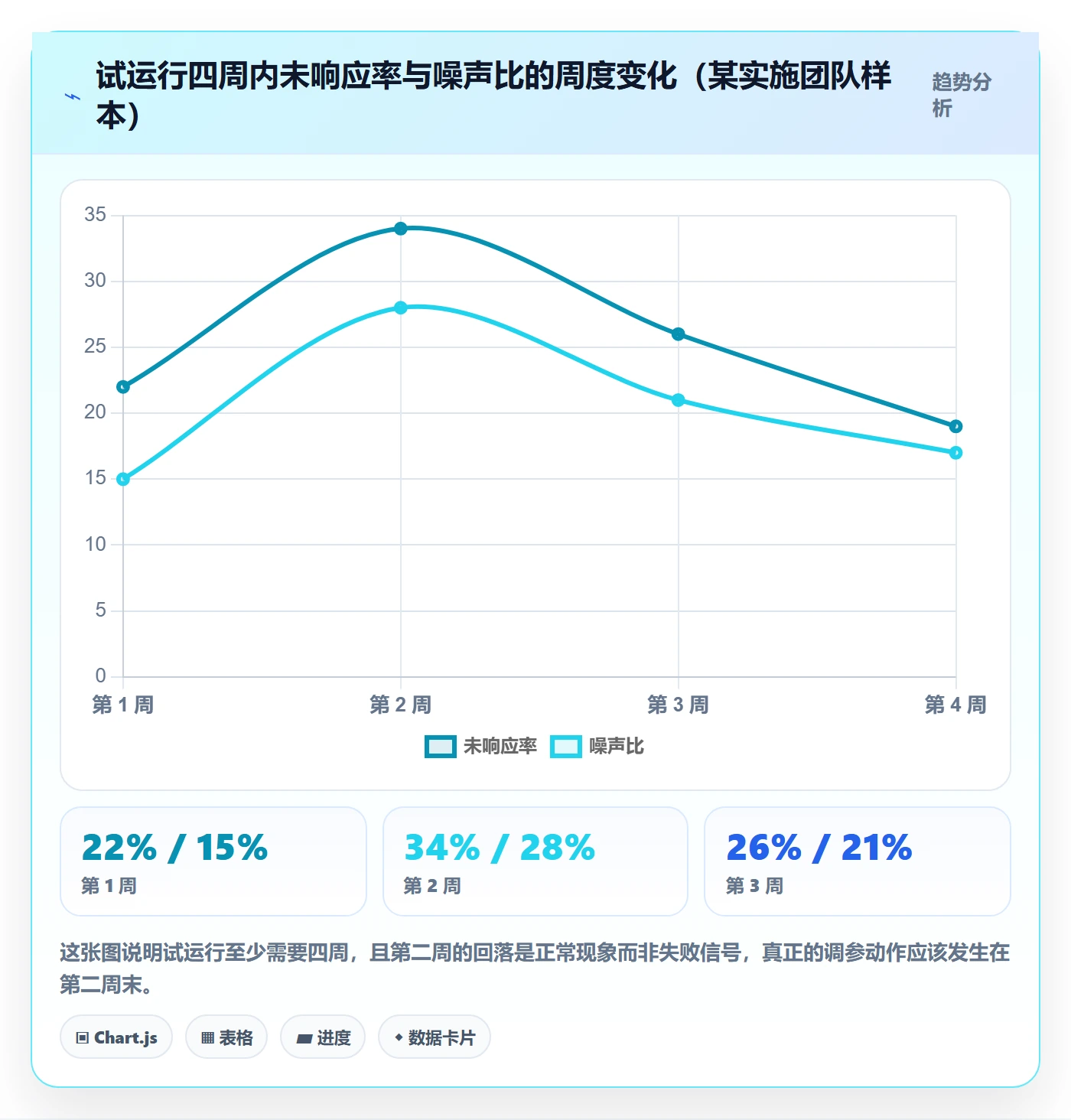

4. 第四步:灰度试运行与调参

不要全团队一次性上线。选一个 8 到 15 人的项目组,先跑三到四周。试运行期间只看三个数据:无干预闭环率、首次响应中位时长、提醒噪声比。

这里有个经验判断很值得记住:试运行第一周的响应率通常会虚高。因为大家对新的提醒方式有新鲜感,第二周会回落,第三到第四周的数据才是真实基线。所以不要在第一周就下结论说"效果很好"。

自动提醒管理指南:实施团队如何做好任务提醒,实操方法全流程

5. 第五步:固化流程与持续优化

试运行结束后,把验证有效的规则写进实施项目的标准流程,作为项目启动时的必配项。同时设一个月度复盘机制:看哪些规则触发最多、哪些被忽略最多、哪些从未被触发过。

从未被触发的规则要重点看。它要么是条件设得太严,要么是已经失效可以删掉。两条以上无效规则留在系统里,会持续拉低团队对提醒机制的信任度。

下面是我在上一个问题团队做的最有效的优化动作,效果比预期更明显:把 27 条规则砍到 11 条,噪声比从 44% 降到 17%,而无干预闭环率反而从 39% 升到 68%。提醒机制优化的第一动作,往往是删而不是加。

自动提醒管理指南:实施团队如何做好任务提醒,实操方法全流程

六、不同情况的取舍:什么团队该用什么强度的提醒

方法论要落地,必须考虑团队规模和交付模式。同一套规则,放在 15 人的小团队里是过度设计,放在 300 人的交付中心里是不堪重负。这一节讲清楚几个关键取舍点。

1. 按团队规模取舍提醒规则的复杂度

  • 20 人以下:规则最多 5 条,重点覆盖现场部署和验收两类高刚性任务,其余靠人工和群同步。这个规模下,沟通成本本身很低,规则太多反而增加维护负担。
  • 20 到 100 人:规则 8 到 15 条,开始引入状态触发和升级路径。这个阶段最大的变化是需要有人专门负责规则的维护。
  • 100 人以上:规则通常在 20 条以上,必须按项目类型、客户等级分档,并且需要工具层面的自动化能力支撑,否则维护成本会超过收益。

2. 按交付模式取舍提醒的强度

标准产品实施类项目,节点清晰、可复制性高,适合比较强的自动化提醒,甚至可以把规则做成模板,每个新项目一键套用。定制开发类项目,任务边界模糊、变更频繁,提醒规则要更宽松,否则每次需求变更都会触发一批无效提醒。

我的经验是:定制项目的提醒重心应该从"时间节点"转向"状态停滞",因为时间节点在这个场景下参考价值本来就低,而任务卡住超过三天基本就是真问题。

3. 按工具选型取舍

轻量清单工具能解决个人提醒,但很难承载跨项目的规则和升级路径;专业项目管理平台能支撑复杂规则链,代价是需要有人维护。这里有一个判断标准:如果团队每周人工催办超过 3 小时,就说明提醒规则的价值已经超过了工具和配置成本,值得升级承载工具。

选型时我建议重点看四件事:自动化规则的表达能力和可维护性、权限与数据边界是否支持私有化部署、历史数据迁移是否平滑、以及是否支持按项目类型复用规则模板。对中大型企业和 100 人以上的组织来说,这四点的权重远高于界面好不好看。PingCode 主要面向中大型企业及 100 人以上组织,在规则可维护性、私有化部署和从 Jira 平滑迁移这几个维度上比较贴合这类团队的实际约束,可以作为国产替代方案中的重点评估对象。

4. 强提醒与弱提醒的边界

强提醒(IM 直推 + 多级升级 + 每天一次)只应该用在两类场景:影响客户现场或合同节点的任务、以及已经升级过一次仍未响应的任务。其余场景一律用弱提醒(站内信 + 状态变化通知)。

强提醒的稀缺性就是它的效力来源。如果一个团队里 60% 的任务都在用强提醒,那强提醒就变成了普通提醒,团队会重新回到对所有提醒都无感的状态。

自动提醒管理指南:实施团队如何做好任务提醒,实操方法全流程

七、沟通策略:如何"巧妙"提醒而不引起反感

前面讲的都是机制,但提醒最终是发给人看的。我在调研中被问得最多的一个问题就是"怎么提醒才不让人觉得烦"。这一节给出我实际验证过的三条做法。

1. 措辞设计:把评判换成信息

最容易引发反感的措辞是带有评判色彩的,比如"请尽快处理""还请重视""已经提醒多次"。这类话把提醒变成了对执行人的负面评价,接收者的注意力会从任务转到自我辩护上。

有效的措辞结构是:具体对象 + 当前状态 + 明确动作 + 时间边界 + 可选支持。比如"《某客户数据迁移》还在等字段映射表,请在明天中午前确认是否能拿到;如果客户侧有困难,我可以一起参加他们的对接会"。这句话没有一句评价,但把动作、时间、支持路径都讲清楚了。

2. 公开还是私下:按任务性质而不是按人的级别

我见过两个极端。有的团队所有提醒都在项目大群里发,导致被提醒的人感到被公开施压;有的团队所有提醒都走私聊,结果任务没人知道,协作方无法感知进度。

我的判断标准很简单:信息类提醒公开,进度类提醒私下,风险类提醒半公开。状态更新、里程碑达成这类信息适合公开同步;个人任务进度滞后适合一对一;已经影响到客户或合同的风险,适合在核心项目组的小范围内公开,既形成压力又不至于过度曝光。

3. 频率的度:把"提醒次数"和"人际沟通次数"分开

系统自动提醒可以每天触发,但人对人的沟通不能这么频繁。我的做法是给不同人的沟通设一个上限:同一个人的同一件事,一周之内由我发起的人际沟通不超过两次,超过之后走升级路径,而不是我继续找他。

这样做有两个好处:一是避免提醒者本人变成团队的情绪负担,二是让升级路径真正发挥作用,而不是被人际沟通的随意性架空。

场景 不推荐的措辞 推荐的措辞结构 渠道选择
任务即将到期 请尽快处理,别拖了 状态 + 剩余时间 + 是否需要支持 IM 私聊
依赖方未交付 你这边怎么还没好 我方等待点 + 具体需要什么 + 期望时间 IM 私聊 + 任务评论留档
客户方配合延迟 客户又不配合了 客观事实 + 影响 + 两个可选方案 邮件 + 会议同步
验收节点风险 再不处理就来不及了 节点时间 + 当前进度 + 需要谁决策 核心项目组半公开
七、沟通策略:如何"巧妙"提醒而不引起反感

八、直接可用的落地清单与模板

最后我把前面所有内容收敛成可以直接拿走的东西。你不需要从头设计,按这个顺序执行即可。

1. 提醒规则表模板

把这张表复制下来,填入你自己团队的实际情况,就是第一版规则。建议第一版不超过 8 行。

规则名称 任务类型 触发条件 提醒对象 渠道 升级阈值
部署-阻塞超 4 小时 现场部署 状态=阻塞 且 > 4 小时 主责人 + PM IM 24 小时
迁移-依赖完成触发 数据迁移 上游任务状态=完成 主责人 站内信 48 小时
培训-参与人确认 用户培训 距开始 2 天 参与人 + 讲师 邮件 无
验收-节点前 5 天 验收回款 距验收日 5 个工作日 PM + 销售 IM + 站内信 24 小时
通用-状态停滞 3 天 全部 状态无更新 > 3 天 主责人 站内信 24 小时

2. 上线检查清单

  1. 任务类型是否已经分类,且每类都有明确的时间刚性和依赖方记录。
  2. 每条规则是否只有一个主渠道,升级渠道是否已指定。
  3. 提醒内容模板是否包含动作、时间边界、标记位置三要素。
  4. 是否设置了冷却时间,防止同一规则对同一任务重复触发。
  5. 是否设置了最大提醒次数(建议 3 次)以及超过后的升级路径。
  6. 升级路径的每一级是否有明确的时间阈值,而不是凭感觉升级。
  7. 是否有明确的规则维护责任人,以及月度复盘的时间安排。
  8. 私聊与公开的边界是否与团队达成过共识。

3. 复盘指标与判断标准

指标 计算方式 健康区间参考 超标时的第一动作
无干预闭环率 无需人工催办按时完成数 ÷ 应完成数 60% 以上 检查提前量与依赖触发是否缺失
提醒噪声比 被忽略提醒数 ÷ 提醒总数 25% 以下 删减规则、收敛提醒对象
首次响应中位时长 提醒发出到首次明确动作的中位时间 8 小时以内 检查主渠道是否匹配工作场景
升级触发占比 进入 L2 及以上的任务数 ÷ 总任务数 15% 以下 规则层前置,减少事后补救
八、直接可用的落地清单与模板

结语:最好的提醒系统,是让人感觉不到它在提醒

回到开头那 47 条提醒只有 11 条被回应的项目组。我们后来做的事情其实很简单:把任务分成四类,为每一类设一档提醒,把提醒对象从"所有相关人"收敛到"一个主责人",把触发条件从"截止前一天"改成"阻塞超过四小时",然后砍掉了 16 条从来没人理会的规则。

三个月后再看数据,无干预闭环率到 68%,提醒噪声比降到 17%,项目经理每周的催办时间从 6.5 小时降到 2.3 小时。没有任何一条新功能,全部是设计层面的调整。

我的核心观点只有一句:提醒的价值不在于它响了多少次,而在于它响的每一次都值得被响应。当团队成员看到提醒就知道这件事真的需要处理、且知道该怎么处理时,提醒机制才算真正建立起来;而当提醒变成背景噪音,加再多的渠道和频率也只会在噪声里打转。

下一步我建议你只做三件事。第一,拉出过去一个月的任务清单,按四类做完归类。第二,挑出被人工催办最多的三类任务,各写一条规则,把对象收敛到一个人、渠道收敛到一个主渠道。第三,用四周时间跑一遍,第二周末做一次调参,第四周再决定是扩大范围还是继续精简。不要一次配全,也不要等工具选型完成再开始,规则设计的能力,和用什么工具无关。

常见问题解答(FAQ)

1. 自动提醒到底该提前多久设置才合理?

我们团队之前都是截止当天早上才提醒,结果下午就发现好多任务根本没启动。我就很困惑,提醒时间到底应该提前多久才既不会让人麻木、又能留出补救空间?

判断依据不是习惯,而是任务被延误后的可修复成本。经验口径是:可当天补救的短任务提前 4 小时提醒一次;跨人协作任务提前 1 天和截止前 2 小时各提醒一次;需要外部依赖或审批的任务至少提前 3 天预警。设置前先问一句:如果对方现在才知道,还来得及吗?来不及就说明提醒太晚了。

落地时不要所有任务用同一套时间,按任务类型分三档:轻量任务(1 天内可完成)用短提前量,常规任务(3 天内)提前 1 天,关键节点任务提前 3 天并加一次截止前复查提醒。

2. 任务提醒总被人当成骚扰,怎么设置才不引起反感?

我负责跟进一个跨部门项目,每天在群里点名提醒,结果有人私下跟我说太烦了。可我要是不催,进度就卡住。到底该怎么提醒才既有效又不让人反感?

核心是把提醒从对人的催促,变成对事的状态同步。做法上分三步:一,把提醒对象设为任务而非人名,系统自动发状态变更通知,避免"点名式"催办;二,提醒内容只写事实和后果,例如"该任务距截止还有 6 小时,未更新进度将影响本周交付",不写情绪评价;三,高频提醒只发给逾期任务,正常推进的任务不打扰。

判断标准很直接:如果一条提醒删掉任务名后,对方仍能清楚知道要做什么、为什么现在要做,它就是合格提醒;如果只是在表达催促情绪,就属于骚扰。

3. 系统自动提醒发出后没人响应,接下来该怎么办?

我们配置好自动提醒后,发现很多人看到通知也不点确认,任务照样拖着。我就想不通,提醒发出去了然后呢?总不能一直靠人盯着吧?

提醒不是终点,必须有升级路径。可执行的做法是设置三级响应机制:第一级,截止前 24 小时系统自动提醒到任务负责人;第二级,逾期 2 小时未更新状态,自动抄送其直属上级或项目协调人;第三级,逾期超过一个工作日,触发人工介入,由负责人线下确认阻塞原因。判断依据是"提醒是否带来状态变化"。

如果连续两次提醒后任务状态仍无更新,说明规则失效,需要调整触发条件或提醒对象,而不是继续重复发送。同时建议开启已读回执或一键确认,让"已收到"成为可追踪的动作。提醒系统的价值不在于发出去多少条,而在于多少条被确认并推进。

4. 实施团队落地自动提醒,第一步应该做什么?

我们团队打算把任务提醒自动化,但一上来就争论用什么工具、设什么规则,谁也说服不了谁。我想知道,从零开始做自动提醒,第一步到底该干什么?

第一步不是选工具,也不是设规则,而是梳理任务类型和延误后果。具体做法:列一张表,把所有需要提醒的任务按三类归档,日常执行类、协作交付类、关键节点类;每类标注"延误后最坏影响"和"可接受的补救窗口"。这张表决定了后面提醒的时间、频率和升级路径,是整条流程的判断依据。

顺序上建议是:先梳理任务类型,再定提醒规则表,然后才配置系统和试运行。跳过梳理直接配置,结果往往是规则互相冲突、提醒要么太多要么漏掉关键节点。落地后每周复盘一次:哪些提醒被忽略、哪些任务仍然逾期,用来反向修正规则表,而不是一次配置就长期不动。

核心关键词

读者评论

周
周宁

把提醒拆成规则层、触发层、触达层和闭环层,这个框架很清晰。之前我们团队就是只配了触发和触达,结果提醒发了不少,但没人确认,最后PM还是得手动催。

孙
孙星宇

按任务类型分档这个点很实在。我们实施团队之前所有任务都是提前一天提醒,现场部署和培训通知混在一起,重要的部署任务经常被淹没,后来按类型分开配置才好转。

汪
汪依诺

提醒渠道越多越安全这个误区太真实了。之前站内信、邮件、IM全发,结果大家反而不知道看哪个,后来统一主渠道后响应率明显高了。

胡
胡雨桐

样本数据虽然是推演,但提醒噪声比从44%降到17%这个趋势很说明问题。我们团队也发现,减少无关人员的抄送后,执行人的响应速度确实变快了。

文章包含AI辅助创作:自动提醒管理指南:实施团队如何做好任务提醒,实操方法全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/396913

赞 (0)
飞飞飞飞
督办落地方案:实施团队开展任务提醒的实操方法案例解析
上一篇 2小时前
提前提醒最佳实践:实施团队任务提醒实操方法,常见问题
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
