去年年底,我帮一个 8 人规模的实施团队做复盘。他们在一个月里同时推进 6 个客户项目,结果有 4 个项目出现了关键任务超期,其中最严重的一次是客户已经在上线前一天打电话来问"数据初始化到底做到哪一步了",而团队内部的系统里,这条任务的截止日期已经过了三天,却没有任何人收到提醒,也没有任何人主动上报。
项目负责人当时说了一句话,我印象特别深:"我们不是没设提醒,是设了没用。"后来我把他们的提醒配置一条条翻出来看,发现问题根本不在工具,他们的工具该有的功能都有,任务到期会推送、会发消息,但整套配置停留在"任务到期当天给执行人发一条通知"这个最原始的层面。超期之后呢?没有。上级知不知情?不知道。超期任务要不要重新排期?没人跟进。
这篇文章就是从这个案例出发写的。我不打算再教你"某个工具的提醒按钮在哪里",因为这类操作说明已经足够多。我要讲的是实施团队应该按什么逻辑去设计一套能真正兜底的超期提醒机制:到期提醒和超期提醒到底差在哪、提醒该分几级、升级路径怎么设、哪些坑几乎每个团队都会踩。全文约 6000 字,读完你可以直接拿去做团队内部的配置对照。
一、先给结论:超期提醒失效,九成问题出在规则设计而不是工具能力
我把过去几年接触过的实施团队做了一个粗略归类,发现一个很稳定的规律:越是被超期问题困扰的团队,越倾向于把责任推给工具,"我们这个工具提醒功能太弱""要是能自动升级到领导就好了"。但真正去查配置,绝大多数情况下工具完全支持分级提醒和自动升级,只是没人去配,或者配了之后没有形成闭环。
1. 三个可以直接带走的结论
结论一:到期提醒和超期提醒是两种完全不同的机制,必须分开设计。到期提醒解决的是"别忘了做",超期提醒解决的是"已经误了怎么办"。前者是执行层的自我提醒,后者是管理层的风险暴露。把两者混为一谈,是实施团队最常见的配置错误。
结论二:单一提醒必然被忽略,有效的超期提醒必须有分级和升级。一条通知发给一个人,和同一个超期信号逐级触达执行人、项目负责人、交付主管,产生的行为差异是数量级的。提醒的价值不在于"发出去了",而在于"有人必须回应"。
结论三:实施团队的提醒策略要比研发团队更保守。研发任务大多在内部闭环,实施任务有大量客户侧依赖、第三方接口、现场环境等不可控因素,所以实施任务的提醒提前量应该更大,升级路径应该更短。照搬研发团队的提醒规则,几乎一定会出问题。
2. "配了提醒"和"提醒生效"是两回事
我在几个团队里做过一个非正式的对比观察:同样是用了协作工具、同样开了任务提醒功能的两组团队,把"是否配置了超期升级路径"作为分界线,结果在几个关键指标上差距明显。这组数据是样本推演和团队自报口径,不是严格统计,但方向足够清晰。

注意看第三行指标,项目负责人平均介入滞后时间。这是我最看重的指标,因为它衡量的是信息在组织内传递的速度。很多团队的问题不是执行人不努力,而是负责人根本不知道某条任务已经卡住,等他发现的时候,补救窗口已经关上了。
二、背景和真实场景:实施任务为什么特别容易超期
要设计有效的超期提醒,先得理解实施任务为什么会超期。如果你把超期简单归因于"执行力不够",那么你的解决方案大概率就是"多催几次",而这恰恰是最没用的方案。
1. 实施任务特有的三个时间压力源
压力源一:客户侧依赖不可控。实施工作有大量等待型任务,等客户提供基础数据、等客户确认流程方案、等客户安排关键用户参加培训。这类任务的截止日期名义上在系统里,实际控制权在客户手上。它超期了,你怪不了执行人,但如果不提醒,你就不知道它已经拖了多久。
压力源二:任务并行度过高。我见过的大多数实施顾问,同时在手的任务节点在 8 到 15 个之间分布。人一天能主动关注的"要紧事"通常不超过 5 件,剩下的就必须靠机制来兜。没有机制,靠记忆,一定会漏。
压力源三:任务边界模糊。实施任务经常是"配置 XX 模块""联调 XX 接口"这种粒度,做完了没有明确验收信号。执行人觉得"差不多了",负责人以为"还没开始",双方对状态的理解长期错位,直到客户来问。

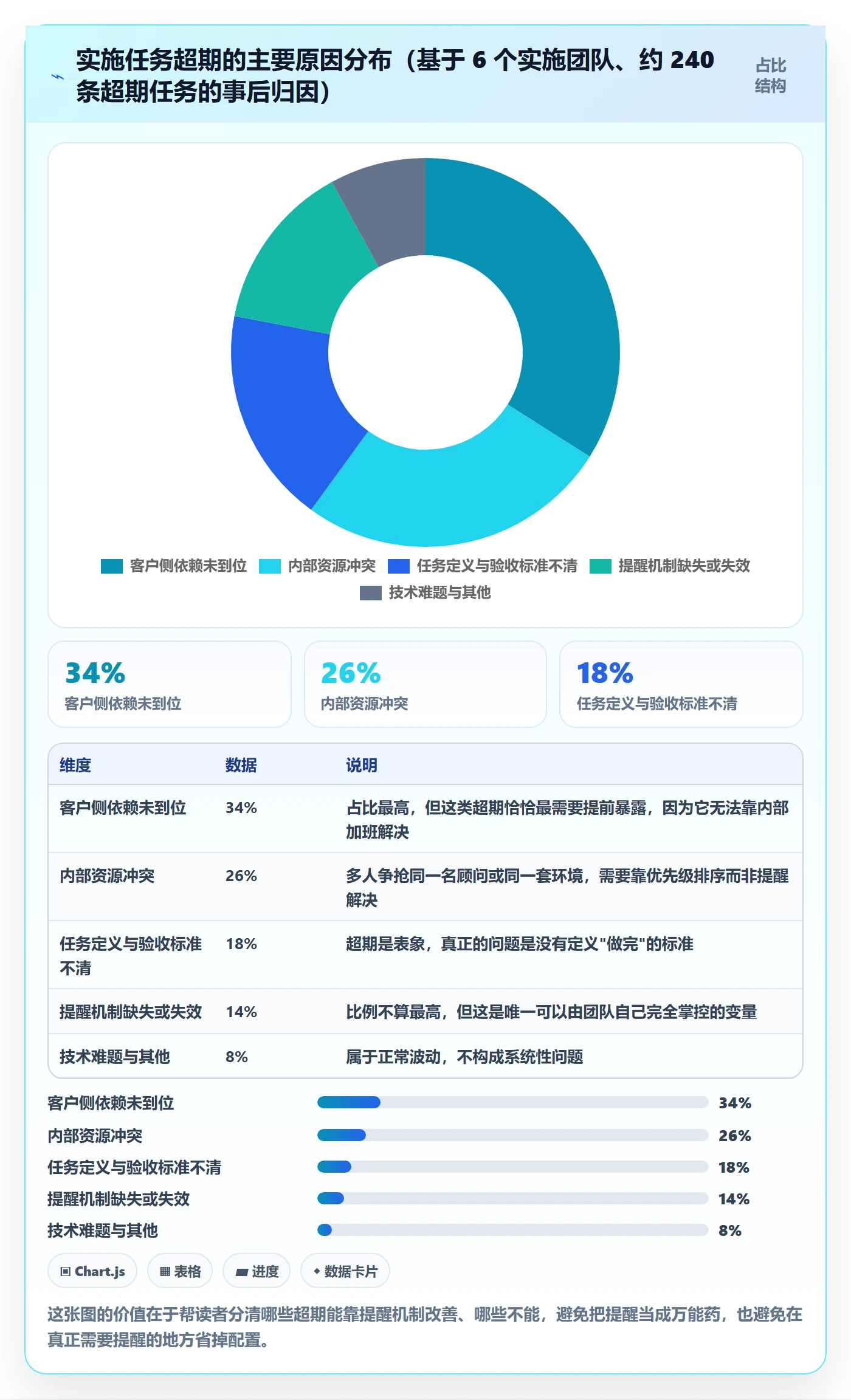

把这三类压力源放到一张分布图里,能看得更清楚。

看这张图我想强调一点:提醒机制能直接改善的只有 14% 那部分,但它能间接暴露的是另外 60% 多。客户依赖没到位、资源在冲突、定义不清楚,这些问题本身不会因为提醒而消失,但如果没有提醒,团队会在完全不知情的状态下一直拖到交付日。提醒的作用是"让问题在还能补救的时候浮出来",而不是"让问题不发生"。
2. 一个具体的翻车过程
回到开头那个 8 人团队。他们的项目是这样一步步走到事故的:
- 第 1 天,数据初始化任务的截止日期到期,系统给执行顾问推了一条通知,顾问当天忙另一个项目的现场支持,通知被划掉了。
- 第 3 天,任务已经超期两天,系统不再有任何动作,因为他们的配置里只有"到期当天提醒一次"。
- 第 5 天,项目负责人做周度检查时扫了一眼看板,看到这条任务还在"进行中",默认一切正常。
- 第 8 天,客户在上线前一天打来电话,事故暴露。
- 第 8 天晚上,三个人加班到凌晨补数据,交付延期一天,客户满意度打分从预期的 9 分掉到 6 分。
整个过程里,没有任何一个环节是"某个人不负责"造成的。顾问收到了通知、负责人看了看板、系统也在正常工作。问题出在从第 1 天到第 8 天之间,没有任何一个机制强制这条超期任务重新进入视野。
3. 到期提醒和超期提醒的本质区别
我把这两者的差异整理成一张对照表,建议团队在配提醒之前先把这张表过一遍。
| 维度 | 到期提醒 | 超期提醒 |
|---|---|---|
| 触发时机 | 截止日期之前或当天 | 截止日期之后 |
| 核心目的 | 防止遗忘,推动执行 | 暴露风险,触发决策 |
| 主要接收人 | 任务执行人 | 执行人 + 项目负责人 + 上级 |
| 期望动作 | 继续推进任务 | 重新评估、重新排期或升级处理 |
| 频率设计 | 通常提前 1-2 次即可 | 按天或按固定间隔滚动,直到关闭 |
| 失败后果 | 任务晚一点提醒,尚可补救 | 超期无人知晓,直接演变成交付事故 |
看完这张表你会发现,很多团队其实只配了左边一列,然后指望它同时解决右边的问题。这是实施团队在任务提醒上最底层、也最普遍的一个认知缺口。
三、常见误区拆解:这五个坑我几乎在每个团队都见过

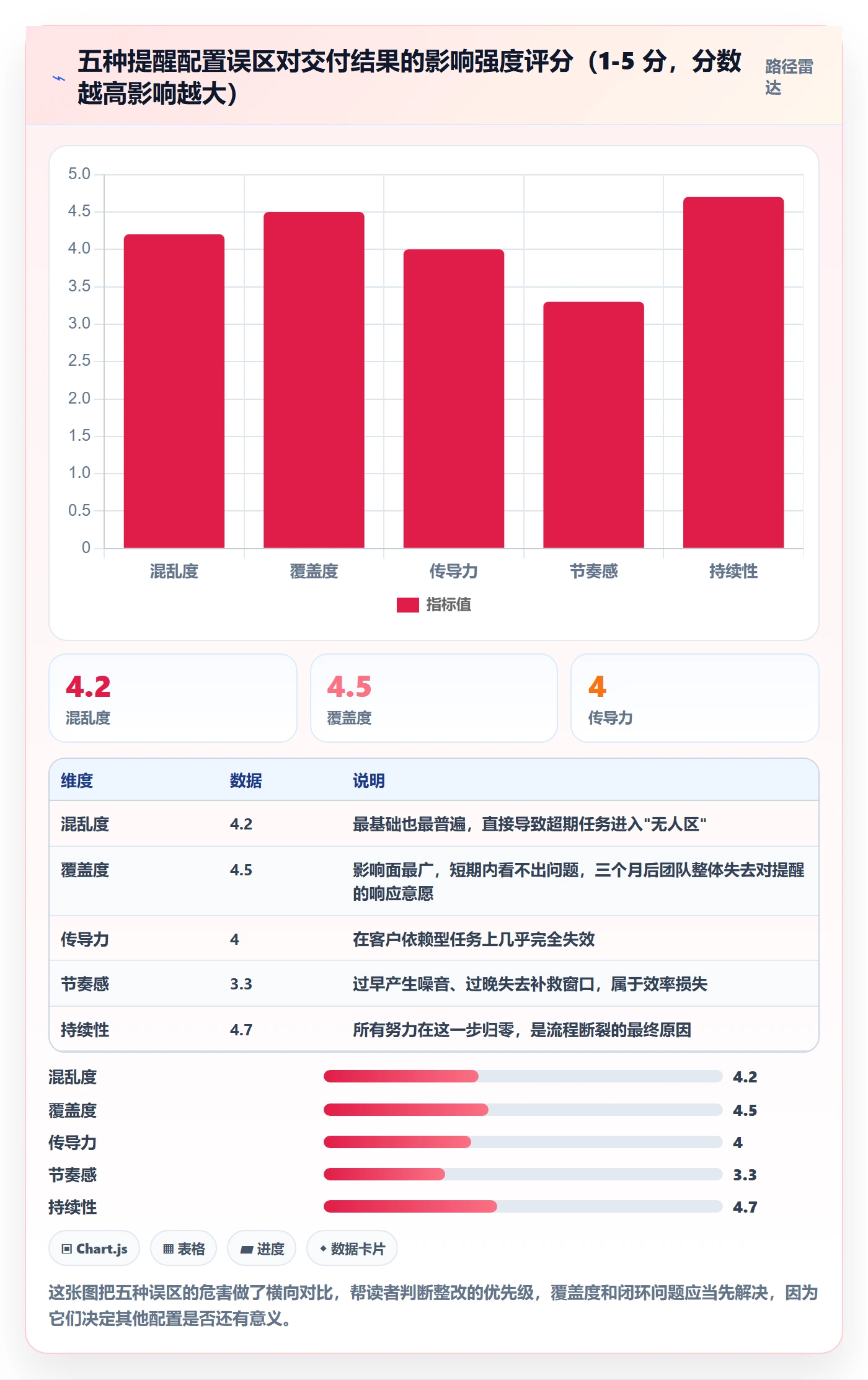

下面五个误区,是我在复盘和配置评审中反复遇到的。我把它们按"踩坑频率"排序,每个坑都给出症状、根因和正确做法,你可以直接对照自己的团队自查。
1. 坑一:把到期提醒当成超期提醒,认为"设了就行"
症状:团队里所有人都说"我们提醒开着呢",但一查配置,只有"截止日期当天提醒一次"这一条规则。任务一旦过了当天,系统就彻底沉默了。
根因:把提醒理解成一个"闹钟",而不是一套"状态机"。闹钟响过一次就结束了,但任务的状态是从"待办"到"进行中"到"超期"到"关闭"一路演进的,每个状态都需要不同的通知策略。
正确做法:把提醒拆成至少三段,到期前提醒、到期日提醒、超期后滚动提醒。超期后的提醒不是重复通知,而是每次都要带上"已经超期几天"和"当前卡在谁那里"这两个信息,否则接收方无法判断严重程度。
2. 坑二:所有任务共用一套提醒规则,导致提醒疲劳
症状:团队成员每天收到几十条提醒通知,看多了就麻木,重要提醒和无关提醒被同等对待,最后所有人都不看通知了。
根因:把"覆盖全面"当成目标,忽略了人的注意力是有限资源。一个顾问同时跟进 12 条任务,如果每条任务都配 3 级提醒,他一天会收到上百条通知,这个机制在他眼里就等同于噪音。
正确做法:按任务的影响面分档。影响客户交付节点的任务用最高级别的提醒,内部准备类任务用低级别甚至不设滚动提醒。我在实践中通常建议团队把真正需要滚动提醒的任务控制在同时进行的 20% 以内,这样提醒才保有信号价值。
3. 坑三:超期只通知执行人,不通知责任人
症状:任务超期了,执行人收到了通知,但他自己也没办法推进,可能是在等客户、在等资源、在等技术支援。通知发给了唯一无法解决问题的人。
根因:把任务提醒当成"个人事务管理",没有意识到实施任务本质上是"组织级承诺"。一条对客户承诺过的任务超期,责任不完全在执行人身上。
正确做法:超期提醒必须绑定升级路径。超过一定天数后,通知自动抄送项目负责人;再超过一定天数,触达交付主管。升级不是不信任执行人,而是让有能力调动资源的人及时介入。

4. 坑四:提醒时间设置靠拍脑袋,没有依据
症状:有人把提醒设成提前 7 天,有人设成提前 1 天,同一类任务在不同项目里规则不一致,谁也说不出为什么这么设。
根因:没有把"任务的实际执行周期"作为设置依据。提醒提前量应该基于任务从启动到完成通常需要多久来定,而不是基于"感觉上早一点比较保险"。
正确做法:先给任务类型标注一个经验执行周期,再按周期的一定比例定提醒点。比如一个通常需要 3 天完成的任务,提前 1 天提醒是合理的;一个通常需要 2 周完成的任务,提前 1 天提醒基本等于没提醒,应该提前 3-5 天就开始预警。
5. 坑五:设置了提醒但不跟踪闭环,提醒形同虚设
症状:提醒按时发出了,也按时升级了,但接收人看完就关掉,任务状态没有任何变化,超期天数继续累积。
根因:提醒被当成了流程的终点,实际上它应该是流程的起点。提醒发出之后必须有一个明确的动作要求,否则接收人没有任何理由去改变现状。
正确做法:每一条超期提醒都必须携带一个明确的动作选项,要么更新预计完成时间,要么申请延期并说明原因,要么标记阻塞并指定协助人。接收人必须做其中一个动作,任务才能从"超期待处理"状态移除。让"不回应"变得不可能,是超期提醒生效的最后一道闸门。
四、专业判断逻辑:超期提醒应该怎么设计才有效
前面讲了误区,这一节讲方法。我把它归纳成三个关键词:分级、升级、闭环。这三个词听起来不新,但真正落到配置层面,每个都有具体的判断标准。
1. 分级:按任务影响面分三层,而不是按任务类型
很多人按"开发任务、培训任务、配置任务"这种类型来分级,这是错的。类型不决定影响面,对客户交付节点的关联度才决定影响面。
我通常建议分三层:
- 第一层(关键路径任务):直接影响客户上线、验收、回款的任务。这类任务超期必须滚动提醒并自动升级。
- 第二层(重要但非关键任务):影响客户体验或团队效率,但不卡交付节点。这类任务超期提醒执行人和项目负责人即可。
- 第三层(内部准备任务):文档整理、内部培训、环境准备。这类任务到期提醒一次,超期不升级,只在周会上统一看。
判断标准很简单:如果这条任务晚一天,客户会不会感知到?会感知的进第一层,可能会的进第二层,基本不会的进第三层。

2. 升级:超期后通知谁、隔多久通知、通知几次
升级路径的设计有三个参数:对象、时间、次数。
关于对象:升级路径应该沿着"能调动资源"的方向走,而不是沿着组织层级走。对实施任务来说,能解决问题的通常是项目负责人(协调客户侧和内部资源),而不是更高级别的领导。所以典型路径是"执行人 → 项目负责人 → 交付主管",中间最多两层,再往上加层级只会让升级变得迟缓。
关于时间:升级间隔应该和任务的补救难度挂钩。第一层任务的升级间隔是 24 小时,第二层是 3 天。这个时间不是拍脑袋来的,它大致等于"发现超期后重新协调资源所需的最短时间"。如果升级太快,负责人会觉得被通知轰炸;如果太慢,等升级到位时已经错过补救窗口。
关于次数:升级不是无限循环。我的建议是同一层最多触发两次,两次之后任务自动进入"需要人工决策"的状态,由项目负责人在例会上明确处理。否则超期任务会永远在提醒流里滚动,反而形成了另一种形式的提醒疲劳。
3. 闭环:每次提醒必须绑定一个动作
这是三个关键词里最容易被忽略、但决定成败的一个。
很多团队做到了分级,也做到了升级,提醒发得非常规范,但效果依然不好。原因就是接收人没有任何强制动作,他可以点掉通知,任务状态原封不动,第二天再收到同一条提醒,如此循环。
闭环的设计要点是:每条超期提醒都必须提供一组明确的、互斥的处置选项,接收人必须选一个。我通常建议用这四种:
- 继续推进:任务状态不变,但需要更新一个更可信的预计完成时间。
- 申请延期:填写延期原因和新的截止日期,需要项目负责人确认。
- 标记阻塞:说明卡在哪里、需要谁协助,系统自动通知协助人。
- 升级处理:执行人判断自己无法解决,直接推送给项目负责人。
这四种动作覆盖了绝大多数真实情况。关键不在于选项本身多科学,而在于"不选就不能关闭提醒"这条硬约束。只要这条约束成立,超期任务就不可能悄无声息地放在那里。
五、工具落地:从规则到配置的完整路径
规则设计清楚了,接下来是落到工具里。这一节我讲通用思路,再以 PingCode 为例说具体配置,其他工具的逻辑基本可以平移。
1. 通用配置思路:先建字段,再建规则
我发现很多人一上来就去配提醒规则,结果配到一半发现字段不够用。正确的顺序是先补齐数据字段,再配规则。
至少需要这几个字段:
- 任务分级:第一层/第二层/第三层,用于区分提醒策略。
- 承诺对象:是否对客户承诺,用于判断影响面。
- 阻塞状态与阻塞原因:用于识别等待型任务。
- 原计划完成时间与实际完成时间:两者分离,才能统计超期时长。
- 超期处置记录:记录每次超期后执行的动作,用于事后复盘。
字段建好之后,提醒规则就变成了一组简单的条件判断:当"任务分级 = 第一层"且"超期时长 > 0"时,触发滚动提醒;当"超期时长 > 24 小时"时,触发升级通知。这种感觉就像把手工判断变成了一条流水线。
2. 以 PingCode 为例的落地路径
PingCode 主要服务中大型企业及 100 人以上组织,它的工作项模型和自动化规则比较适合承载力这种分级提醒的设计。对于规模已经超过 100 人、多个实施项目并行、需要统一治理提醒策略的组织,这类平台的优势会明显一些。
典型的落地步骤是这样的:
- 在工作项类型上增加自定义字段,把上面的"任务分级""承诺对象""超期处置记录"补齐。PingCode 支持自定义字段和工作流状态,这一步比较容易实现。
- 配置自动化规则:触发条件用"截止日期已过 且 状态 ≠ 已完成",执行动作用"发送通知给执行人 / 负责人"。
- 按分级设置不同规则:第一层任务的通知对象包含项目负责人,第二层只通知执行人,第三层不触发自动化。
- 把超期处置做成必填:任务从超期状态流转时必须填写处置记录,否则不允许流转。
如果团队是从 Jira 迁移过来的,PingCode 支持 Jira 平滑迁移,可以把原有的工作项、字段、工作流一起带过来,减少重新配置的工作量,这一点对已经积累了几年历史数据的中大型组织尤其重要。需要私有化部署的团队,PingCode 也支持私有化部署,数据不出企业内网,这在实施类项目往往涉及客户数据的情况下是个实际考量。
3. 一份可以直接套用的规则定义示例
下面这份配置是我在一个实际项目里用过的简化版,用伪代码形式给出,你可以在任何支持自动化规则的平台上翻译成具体配置。
规则 1:第一层任务到期前预警
触发条件:
task.level == "关键路径"
且 days_until_due in [5, 3, 1]
且 task.status != "已完成"
执行动作:
通知 任务执行人
通知 任务项目负责人(仅在 days_until_due == 1 时)
规则 2:第一层任务超期滚动提醒
触发条件:
task.level == "关键路径"
且 days_overdue >= 1
且 task.status != "已完成"
执行动作:
每天 09:00 通知 任务执行人
通知内容包含:超期天数、当前阻塞状态、待办处置选项
规则 3:第一层任务超期升级
触发条件:
task.level == "关键路径"
且 days_overdue >= 1
且 task.handle_action == null
执行动作:
通知 任务项目负责人
在任务上标记 "超期未处置"
规则 4:第二层任务超期提醒
触发条件:
task.level == "重要"
且 days_overdue >= 1
执行动作:
通知 任务执行人(仅一次)
规则 5:第二层任务超期升级
触发条件:
task.level == "重要"
且 days_overdue >= 3
且 task.status != "已完成"
执行动作:
通知 任务项目负责人
这份规则的关键不在于条数多,而在于每一条都对应一个明确的责任人变化。你可以先照着配,跑两周看看提醒量是否可接受,再调整阈值。

六、数据观察与案例复盘:一个 8 人实施团队的三个月改造记录
前面讲的都是方法,这一节我用一个真实改造过程来说明效果,包含中间的反复。
1. 改造背景与初始状态
这是文章开头提到的那个团队。8 名实施顾问,同时推进 4-6 个客户项目,平均每人手上有 10-14 个活跃任务节点。改造前他们的状态是:只有到期当天提醒,没有超期机制,没有分级,没有闭环。
改造分三步走:第一周补字段和分级,第二周配提醒和升级规则,第三周开始跑闭环。中间出过两次问题,我后面会讲。

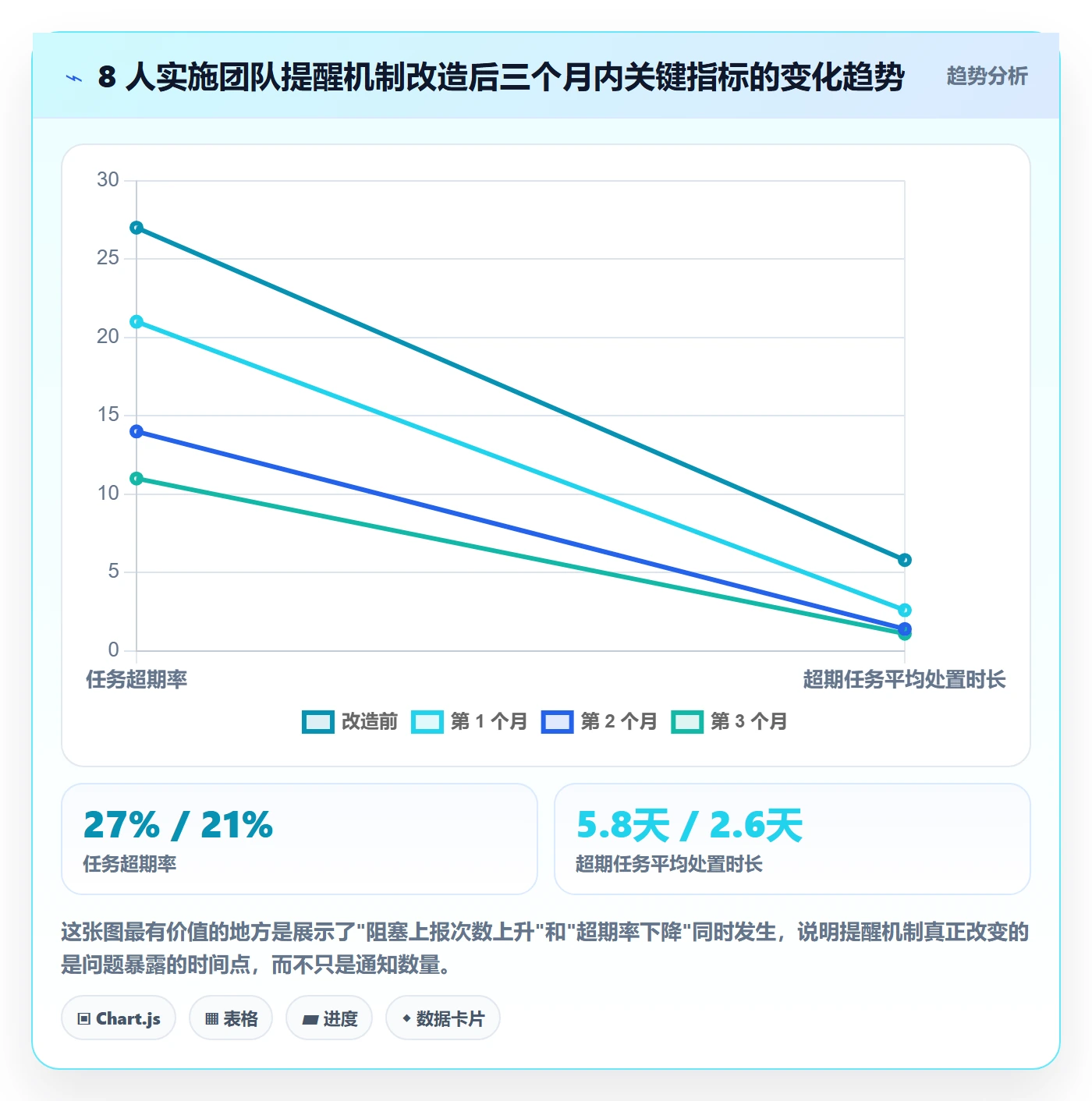

2. 三个月内的关键指标变化

我想特别挑出最后一行指标来说。团队成员主动上报阻塞的次数从 3.4 次涨到 9.2 次,这不是坏事,恰恰是机制起效最强的证据。改造前,大家习惯把卡住的任务先放着,等自己想办法;改造后,因为"不处置就无法关闭提醒"这条硬约束,他们必须主动把问题说出来。问题被说出来,才有可能被解决。
3. 中间踩过的两个坑
第一个坑出现在第 1 个月。一开始他们把第二层任务的滚动提醒也设成了每天一次,结果团队反馈"通知太多,看不过来"。我在第 4 周做了一次提醒量统计,发现平均每人每天收到 11 条超期提醒。调整后第二层改为只在超期第 1 天和第 3 天各提醒一次,量降到每天 3-4 条,接受度立刻上来了。
第二个坑出现在第 2 个月。升级路径最初设成"超期直接通知交付主管",导致主管每天收到一堆通知,很快就全部忽略了。改成"先通知项目负责人,项目负责人确认无法处理后再升级",主管的通知量从每天 8 条降到每周 2-3 条,反而开始认真看每一条。
这两个坑说明同一件事:提醒机制的健康度不取决于覆盖面,而取决于单条提醒的稀缺性和可信度。当提醒变得廉价,接收人就会自动降级处理;当提醒保持稀缺,接收人才会认真对待。
七、不同情况下的行动建议
同一个方法,在不同规模的团队里落点不一样。下面按团队规模给三套建议,你可以直接对号入座。
1. 3-5 人的小团队:先解决"有没有",不要追求完备
小团队的优势是沟通成本低、信息传递快,劣势是人手紧、没有专职项目管理。这种情况下不建议一上来就搭一套复杂的分级体系,容易配置半天没人维护。
我的建议是先做两件事:第一,把所有任务补上明确的截止日期,没有截止日期的任务在系统里根本不参与提醒逻辑,这是最常见的基础缺失。第二,只配一条超期升级规则,任何任务超期一天,同时通知执行人和团队负责人。这一条规则能覆盖 80% 的场景,剩下 20% 靠人补。
等团队规模涨到 6 人以上,或者抱怨"通知有点多"的时候,再引入分级。
2. 6-15 人的中型实施团队:分级 + 升级 + 闭环三件套齐全
这个规模是超期提醒设计最有价值的区间。人数已经多到无法靠口头同步,但还没到需要专门工具治理的程度。三件套齐全之后,机制本身就能承担相当一部分协调工作。
具体建议是:先跑两周只配第一层和第二层,观察提醒量。如果每人每天超过 5 条,说明阈值太松;如果少于 2 条,说明覆盖不够。稳定在 3-4 条是个比较舒服的区间。第三层任务完全交给周会,不要占用日常注意力。
另外强烈建议配一条"超期处置记录必须填写"的约束。这一条是闭环的核心,缺了它,前面的分级和升级效果会打对折。

3. 15 人以上的大型实施组织:需要跨项目的统一治理
到了这个规模,单项目内的提醒已经不够了,真正的痛点变成"多个项目之间的资源冲突和优先级冲突"。一个顾问在 A 项目和 B 项目上都有超期任务时,他应该先处理哪个?这个问题靠任务级的提醒解决不了。
我建议这个阶段引入两个额外机制:一是跨项目的高优先级任务视图,让交付主管能看到所有第一层任务的实时状态;二是例外机制,允许项目负责人对某些任务申请"暂时挂起",挂起期间不触发升级,但必须在系统中说明原因和挂起期限。
这也是为什么到了这个规模,团队往往需要平台级的能力而不是单点工具。像 PingCode 这类面向中大型组织的平台,在跨项目视图、统一权限、自动化规则的领域级配置上会更顺手一些;需要私有化部署或从 Jira 平滑迁移的场景,它也提供对应支持。工具的选择最终还是要回到团队实际规模和管理需求上。
八、不同情况下的取舍
超期提醒机制没有"最优解",只有"在特定约束下的合理选择"。下面三组取舍是绕不开的,我给出自己的判断标准。
1. 取舍一:提醒频率与团队耐受度
提高提醒频率能降低漏掉风险,但会侵蚀提醒的可信度。这是一个明确的权衡。
我的判断标准是:如果团队里出现"很多人开始批量忽略通知"或者"有人把提醒规则关掉了",说明频率已经过头,应该减少。如果出现"连续两次超期都没人发现",说明频率不够。健康的信号是,大部分提醒被及时处理,个别被忽略的情况也能在升级环节被抓住。
还有一个更细的判断:看第一层任务的提醒响应率,而不是看总响应率。总响应率低可能是第二、三层任务拖累的,这可以接受;第一层任务的响应率低才是真问题,因为那意味着关键路径已经失控。
2. 取舍二:自动化程度与维护成本
自动化做得越细,机制越贴合实际,但维护成本也越高。我见过一些团队把提醒规则配到十几条,结果每次调整任务类型或流程,都要重新维护一遍规则,最后没人愿意动它,规则慢慢失效。
我的建议是:自动化规则的条数控制在 8 条以内。超过这个数量,说明你在试图用规则覆盖太多边缘场景,性价比会快速下降。剩余的场景用人来补,成本更低、反应也更快。规则应该覆盖的是高频、标准化的场景,不确定的场景交给项目负责人在例会上判断。
3. 取舍三:工具统一与团队既有习惯
实施团队经常面临一个现实问题:不同的客户用不同的协作工具,团队成员被迫在几个平台之间切换。这时候要不要强行统一到一个平台?
我的判断是:内部任务管理必须统一,客户协作可以保持灵活。超期提醒机制只能在一个统一的系统里生效,如果任务分散在三四个平台,提醒规则就无法跨平台聚合,升级路径也无从谈起。但面向客户的部分,比如进度汇报、需求确认,可以跟随客户的习惯,用他们熟悉的工具。
把这条线划清楚之后,团队只需要在内部系统上做完整的提醒配置,对外保持灵活,两边不冲突。

九、落地检查清单与最小行动建议
最后给一份可以直接拿去对照的检查清单。建议你在配提醒的时候逐条过一遍,也可以把它存下来,每隔一个季度重新检查一次,因为团队规模和项目结构会变,规则也需要跟着调。
1. 配置检查清单
- 所有任务是否都有明确的截止日期?没有截止日期的任务等于不参与提醒。
- 到期提醒和超期提醒是否作为两条独立规则配置?
- 任务是否已经分级?第一层任务的比例是否控制在活跃任务的 20% 以内?
- 第一层任务的超期滚动提醒间隔是多少?是否每天一次?
- 超期升级的对象是否沿着"能调动资源"的方向,而不是组织层级?
- 升级路径是否控制在两层以内?是否设置了同一层的最大触发次数?
- 每条超期提醒是否携带明确的处置选项?
- 处置记录是否是任务流转的必填项?
- 是否统计过每人每天收到的超期提醒条数?是否超过 4 条?
- 是否定期复盘提醒响应率,尤其是第一层任务的响应率?
2. 今天就做的三件事
第一件事:打开你的任务系统,找出所有没有截止日期的活跃任务,今天就补上。这一步不需要任何配置能力,但它会让你的提醒机制从"部分生效"变成"全部生效"。
第二件事:挑出当前项目里最紧急的三条任务,检查它们的提醒配置。看看是不是只有到期提醒、有没有升级路径、接收人是不是只有执行人。这三条任务的配置水平,基本代表了你整个团队的配置水平。
第三件事:在下次项目例会上,把"超期任务必须给出处置动作"这条规则明确下来。不需要立刻上系统约束,先让人形成习惯,每条超期任务必须有一个人说清楚接下来怎么办。系统的强约束可以后补,人的意识必须先到位。
总结:超期提醒的本质,是把"问题暴露"从偶然变成必然
写完这篇文章,我想再强调一个可能被忽略的观点:超期提醒做得好的团队,不是没有问题的团队,而是问题暴露得更早的团队。
文章开头那个案例里,团队在改造后主动上报阻塞的次数从每月 3.4 次涨到了 9.2 次。表面上看"问题变多了",实际上是那些原本被藏着、被拖着、最后变成事故的问题,现在在还能补救的时候就被说出来了。这才是超期提醒机制真正的价值,它不消灭问题,它让问题出现在正确的时间点。
很多人把提醒理解成"催办工具",这是把它看小了。一套设计良好的超期提醒机制,本质上是在组织里建立一条稳定的风险传导通道:执行人知道自己不是孤军奋战,项目负责人知道哪些地方需要提前介入,客户不会成为第一个发现异常的人。
下一步该怎么做?我的建议是按这个顺序推进:先用本文的检查清单给现有配置打一次分,找出最明显的缺口;然后按第七节对应自己团队的规模,选一套配置方案跑两周;两周后看提醒量和响应率,再调阈值。不要一上来就追求完美配置,机制是在使用中逐步匹配团队实际的,跑起来比设计得完美更重要。
如果你只有十分钟,那就做第九节里的第一件事:把没有截止日期的任务全部补上。这个动作不需要任何决策成本,但它会让你的超期提醒覆盖率立刻有一个可见的提升。
常见问题解答(FAQ)
1. 到期提醒和超期提醒到底有什么区别,为什么不能只设一个?
我一直以为提醒就是提醒,反正到点了系统会通知我,何必分那么细。直到上次有个任务明明设了提醒,结果通知是在截止当天早上发的,等我看到的时候客户已经在群里催了。我就想知道,这两个提醒到底差在哪里,是不是必须分开配置?
到期提醒是任务截止之前的预警,通常设在截止前1-3天,作用是给执行人留出缓冲时间;超期提醒是任务已经过了截止时间之后的升级通知,作用是触发补救动作和压力传导。两者不能互相替代,因为到期提醒如果被忽略,任务照样会超期,而超期提醒如果不存在,超期后就没有任何机制兜底。
正确做法是成对配置:到期前提醒执行人准备交付,到期日当天确认状态,超期后自动升级通知项目负责人。只设一个的话,要么超期无人知道,要么提前提醒太早被遗忘。判断标准很简单,如果你的团队出现过“任务超期后过了半天才有人发现”的情况,说明超期提醒缺失。
2. 实施团队任务并行度高,提醒规则应该怎么分级才不至于所有人都被轰炸?
我们团队同时跑着七八个客户的实施项目,每个人手上少说十几个任务节点。之前试过给所有任务都设提醒,结果大家手机从早响到晚,后来干脆全部静音,连真正紧急的提醒也一起忽略了。我就想知道,有没有什么分级逻辑,能让提醒既有效又不扰民?
分级的核心原则是按任务影响面来定,而不是按任务数量。建议分三级:一级是关键路径任务,比如影响客户上线节点的交付物,这类任务设到期前3天、到期前1天、超期后每天升级通知,通知范围包括执行人和项目负责人;二级是重要但非关键任务,设到期前1天和超期后隔天通知,只通知执行人,超期超过2天再升级;
三级是常规任务,只在超期后通知一次执行人即可。区分标准是问自己一个问题:这个任务如果晚3天,客户会不会投诉或者影响回款?会就是一级,不会但影响后续排期就是二级,都不影响就是三级。按这个逻辑分下来,通常一级任务不超过总任务量的20%,提醒量就可控了。
3. 超期提醒设置了但没人当回事,怎么让提醒真正产生行动?
我们工具里其实配了超期提醒,但每次弹出来大家看一眼就划掉了,该拖还是拖。我甚至怀疑是不是提醒这个机制本身就没用。想问问有没有办法让超期提醒真的能推动人去处理任务,而不是变成一个大家都麻木的通知?
提醒本身不产生行动,提醒后面跟的动作才产生行动。最有效的做法是在超期提醒的通知内容里直接嵌入一个待确认动作,比如“此任务已超期X小时,请回复新的预计完成时间”或者“请在今天17:00前更新任务状态,否则将自动上报至项目例会”。
另一个关键点是超期提醒必须通知到有资源调配权的人,只通知执行人往往无效,因为执行人可能卡在外部依赖上。具体操作是:超期第一次通知执行人并抄送项目负责人,超期超过24小时仍未更新状态则自动升级到部门主管。判断提醒是否有效的标准不是“有没有人点开”,而是“超期任务的平均处理响应时间有没有缩短”。
如果配了提醒但超期任务平均要两天以上才有人处理,说明升级路径没设对。
4. 换了项目管理工具之后,原来的提醒规则怎么迁移才不踩坑?
我们团队之前用的工具到期了,换了一个新的项目管理平台,结果发现新工具的提醒配置逻辑完全不一样,原来的规则根本搬不过来。现在等于重新踩一遍坑,超期任务又开始没人管了。有没有什么迁移提醒规则的方法,能让换工具的时候不丢配置?
迁移提醒规则的关键是先把规则和工具解耦,在换工具之前,用一张表格把你现有的提醒逻辑写清楚,包括:任务分几级、每级的提醒时间节点、每级通知谁、超期后多久升级、升级给谁。这张表是工具无关的,换任何平台都能对照着重新配置。具体做法是:换工具前一周,导出当前所有提醒规则并整理成表格;
新工具上线后,先只配置一级关键任务的提醒规则并试运行三天,确认通知能正常触达后再补齐二三级;同时在新旧工具并行期间,每天对比两边的超期任务列表,确保没有任务因为迁移而丢失提醒。最容易踩的坑是一次性把所有规则搬过去但不验证,结果通知渠道没打通或者权限没配好,提醒发了但没人收到。
判断迁移成功的标准是:新工具上线第一周,超期任务的数量和旧工具同期持平或更低。
核心关键词
文章包含AI辅助创作:任务提醒超期提醒教程:实施团队入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/396813
读者评论
文章把到期提醒和超期提醒分开讲,确实点中了很多实施团队的痛处。我们团队也是只配了到期当天提醒,超期后系统就沉默了。不过案例里的工具听起来支持分级升级,但现实里有些项目管理工具升级路径配置很死板,不一定能灵活实现文中的三级触达。
提醒机制只能暴露问题,真正解决超期还得靠资源和流程。文章也承认客户依赖、资源冲突占超期原因六成以上,提醒只是让问题浮出来。作为项目负责人,我觉得更关键的是每周对齐客户依赖项的进展,而不是单纯依赖系统自动升级,否则提醒发了也没人能立刻推动。
